煤气管道拆除施工方案
- 格式:doc
- 大小:56.50 KB
- 文档页数:10

煤气作业专项施工方案一、工程概况与特点本工程主要涉及煤气管道的安装、维护和检修工作,具有作业环境复杂、安全风险高、技术要求严格等特点。
工程范围包括煤气管道的铺设、更换、维修以及相应的设备安装与调试。
二、施工安全风险评估针对煤气作业的特点,我们进行了全面的施工安全风险评估。
主要风险包括煤气泄漏、中毒窒息、火灾爆炸等。
根据风险评估结果,我们将采取相应的安全防范措施,确保作业过程的安全可控。
三、施工准备工作制定详细的施工计划,明确作业任务、人员分工和作业时间。
对施工现场进行勘查,了解地形地貌、地下管线等情况,确保施工安全。
准备必要的施工设备和工具,包括煤气检测设备、防护用具等。
对作业人员进行身体检查,确保其具备从事煤气作业的健康条件。
四、煤气作业流程作业人员进入现场前,进行煤气浓度检测,确保环境安全。
作业人员佩戴防护用具,如防毒面具、防护服等。
按照施工计划进行作业,包括管道安装、维修等。
作业过程中保持与指挥人员的沟通,确保作业安全。
作业完成后进行质量检查,确保工程质量符合要求。
五、作业人员培训与资质对从事煤气作业的人员进行专业培训,包括安全知识、操作技能等。
确保作业人员持有相应的职业资格证书和上岗证,具备从事煤气作业的资质。
六、安全防护措施在作业现场设置警戒线和警示标识,提醒人员注意安全。
配备煤气检测设备,定期对作业环境进行检测,确保煤气浓度在安全范围内。
为作业人员提供防护用具,如防毒面具、防护服等,确保其人身安全。
建立健全的安全管理制度和操作规程,确保作业过程的安全可控。
七、应急处理与救援预案制定煤气泄漏、中毒窒息、火灾爆炸等突发事件的应急处理预案。
配备必要的应急救援设备和工具,如灭火器、急救箱等。
定期进行应急演练和培训,提高作业人员的应急处理能力和自救互救能力。
八、施工进度与质量控制制定详细的施工进度计划,确保工程按时完成。
对施工过程进行全程监控和管理,确保工程质量符合要求。
定期对工程质量进行检查和评估,及时发现问题并进行整改。

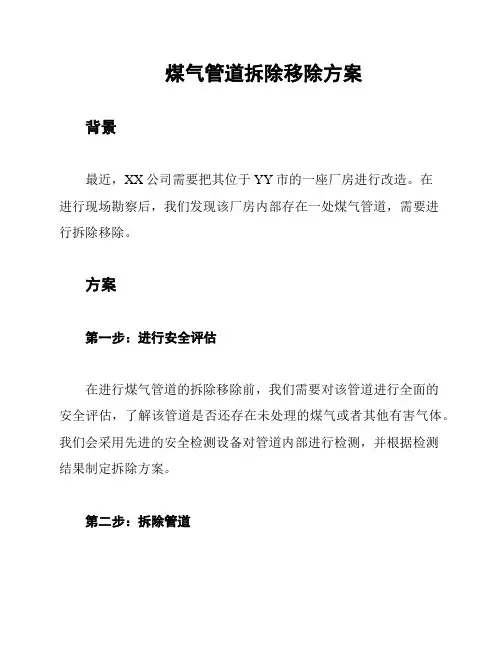

煤气管道拆除移除方案
背景
最近,XX公司需要把其位于YY市的一座厂房进行改造。
在
进行现场勘察后,我们发现该厂房内部存在一处煤气管道,需要进
行拆除移除。
方案
第一步:进行安全评估
在进行煤气管道的拆除移除前,我们需要对该管道进行全面的
安全评估,了解该管道是否还存在未处理的煤气或者其他有害气体。
我们会采用先进的安全检测设备对管道内部进行检测,并根据检测
结果制定拆除方案。
第二步:拆除管道
在进行煤气管道的拆除移除前,我们需要先将其中的煤气全部
放空,确保操作安全。
接着,我们将使用钢锤、电动钻等专业工具
对管道进行拆除。
拆除管道时,我们会对周围环境进行有效隔离和
保护,以确保现场的安全。
第三步:清除残留物
在拆除煤气管道后,可能会有部分残留物没有清除干净。
我们
会派出专业人员使用安全有效的方式进行清除。
第四步:填平管道
由于煤气管道深度较浅,拆除后会对地面造成影响。
因此,我
们会采用专业填充材料对拆除后的管道进行填平,并进行压实处理,在确保土地平整后完成整体工作。
总结
在进行煤气管道拆除移除时,我们必须要遵守相关的法律规定和操作规程。
我们会采用一系列安全有效的方法来确保拆除工作的完成,并且会在现场针对不同情况制定不同的应对方案。

煤气管道施工方案煤气管道施工方案一、工程概况该煤气管道施工项目是在某小区内进行的,主要是为了满足小区居民使用煤气的需求。
本施工方案将详细介绍煤气管道施工的整体流程和具体措施,确保施工过程安全顺利。
二、施工流程1. 制定施工计划:根据小区住户数量和煤气使用需求,设计合理的管道布局方案,确定施工工期和施工人员数量。
2. 调查勘测:对小区进行勘测,确定管道敷设的路线和入户位置,保证施工过程中与其他管线和建筑物的兼容性。
3. 材料采购:根据施工计划,准备所需的管道材料和配件,并按照相关标准进行采购。
4. 施工准备:确定施工人员和设备需求,进行安全教育培训,检查和准备施工现场。
5. 管道敷设:根据勘测结果,采用合适的方式布置管道,并保证管道的牢固和安全。
6. 进户连接:根据不同户型和需求,分别进行进户连接施工,确保每个住户都能使用到煤气。
7. 管道检查:完成敷设和连接后,对整个管道进行检查和测试,确保无泄漏和安全隐患。
8. 完工验收:由相关部门进行验收,按照相关标准进行检查,确保施工质量符合要求。
三、安全措施1. 施工现场保护:在施工现场设置明显的警示标志,阻止非相关人员进入施工区域,确保施工过程的安全。
2. 施工人员培训:施工人员需要熟悉相关安全规范和操作规程,并进行安全教育培训,提高他们的安全意识和操作技能。
3. 管道材料选择:选择符合标准和质量保证的管道材料,保证施工过程中的安全性和稳定性。
4. 安全防护措施:施工人员需要佩戴防护帽、工作服等个人防护设备;使用专业的工具和设备,并根据施工现场的特点采取相应的安全防护措施,如搭建上下斜坡、安装防护栏等。
5. 泄漏监测:在施工过程中设置泄漏监测装置,定期监测管道是否有泄漏情况,及时采取措施进行修复和处置。
四、环保措施1. 废弃物处理:施工过程中产生的废弃物应及时收集并分类处理,确保环境卫生。
2. 施工现场清洁:施工过程中要做到及时清理施工现场,减少扬尘和噪音对周围居民的影响。

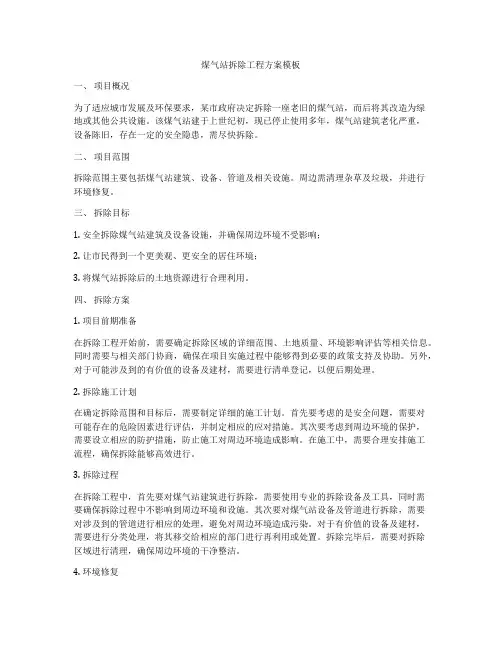

煤气站拆除工程方案模板一、项目概况为了适应城市发展及环保要求,某市政府决定拆除一座老旧的煤气站,而后将其改造为绿地或其他公共设施。
该煤气站建于上世纪初,现已停止使用多年,煤气站建筑老化严重,设备陈旧,存在一定的安全隐患,需尽快拆除。
二、项目范围拆除范围主要包括煤气站建筑、设备、管道及相关设施。
周边需清理杂草及垃圾,并进行环境修复。
三、拆除目标1. 安全拆除煤气站建筑及设备设施,并确保周边环境不受影响;2. 让市民得到一个更美观、更安全的居住环境;3. 将煤气站拆除后的土地资源进行合理利用。
四、拆除方案1. 项目前期准备在拆除工程开始前,需要确定拆除区域的详细范围、土地质量、环境影响评估等相关信息。
同时需要与相关部门协商,确保在项目实施过程中能够得到必要的政策支持及协助。
另外,对于可能涉及到的有价值的设备及建材,需要进行清单登记,以便后期处理。
2. 拆除施工计划在确定拆除范围和目标后,需要制定详细的施工计划。
首先要考虑的是安全问题,需要对可能存在的危险因素进行评估,并制定相应的应对措施。
其次要考虑到周边环境的保护,需要设立相应的防护措施,防止施工对周边环境造成影响。
在施工中,需要合理安排施工流程,确保拆除能够高效进行。
3. 拆除过程在拆除工程中,首先要对煤气站建筑进行拆除,需要使用专业的拆除设备及工具,同时需要确保拆除过程中不影响到周边环境和设施。
其次要对煤气站设备及管道进行拆除,需要对涉及到的管道进行相应的处理,避免对周边环境造成污染。
对于有价值的设备及建材,需要进行分类处理,将其移交给相应的部门进行再利用或处置。
拆除完毕后,需要对拆除区域进行清理,确保周边环境的干净整洁。
4. 环境修复拆除完毕后,需要对拆除区域进行环境修复。
包括清理垃圾、清除杂草、平整土地等工作。
需要根据实际情况,对土地进行相关的治理,恢复土地的肥沃性。
同时需要对拆除区域周边设施进行检查,确保不会对周边环境造成影响。
五、安全保障1. 安全措施在拆除过程中,需要严格执行安全操作规程,确保操作人员的安全。

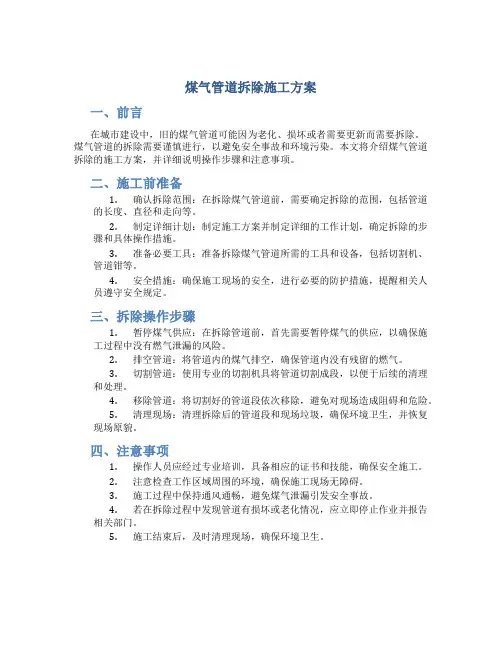

煤气管道拆除施工方案一、前言在城市建设中,旧的煤气管道可能因为老化、损坏或者需要更新而需要拆除。
煤气管道的拆除需要谨慎进行,以避免安全事故和环境污染。
本文将介绍煤气管道拆除的施工方案,并详细说明操作步骤和注意事项。
二、施工前准备1.确认拆除范围:在拆除煤气管道前,需要确定拆除的范围,包括管道的长度、直径和走向等。
2.制定详细计划:制定施工方案并制定详细的工作计划,确定拆除的步骤和具体操作措施。
3.准备必要工具:准备拆除煤气管道所需的工具和设备,包括切割机、管道钳等。
4.安全措施:确保施工现场的安全,进行必要的防护措施,提醒相关人员遵守安全规定。
三、拆除操作步骤1.暂停煤气供应:在拆除管道前,首先需要暂停煤气的供应,以确保施工过程中没有燃气泄漏的风险。
2.排空管道:将管道内的煤气排空,确保管道内没有残留的燃气。
3.切割管道:使用专业的切割机具将管道切割成段,以便于后续的清理和处理。
4.移除管道:将切割好的管道段依次移除,避免对现场造成阻碍和危险。
5.清理现场:清理拆除后的管道段和现场垃圾,确保环境卫生,并恢复现场原貌。
四、注意事项1.操作人员应经过专业培训,具备相应的证书和技能,确保安全施工。
2.注意检查工作区域周围的环境,确保施工现场无障碍。
3.施工过程中保持通风通畅,避免煤气泄漏引发安全事故。
4.若在拆除过程中发现管道有损坏或老化情况,应立即停止作业并报告相关部门。
5.施工结束后,及时清理现场,确保环境卫生。
结语煤气管道拆除是一项涉及到安全的工程,需要严格按照规范和操作步骤进行。
只有保证施工过程的安全和顺利,才能有效地完成煤气管道的拆除工作。
欢迎施工单位根据实际情况对本方案进行调整和补充,以确保施工的顺利进行和安全进行。

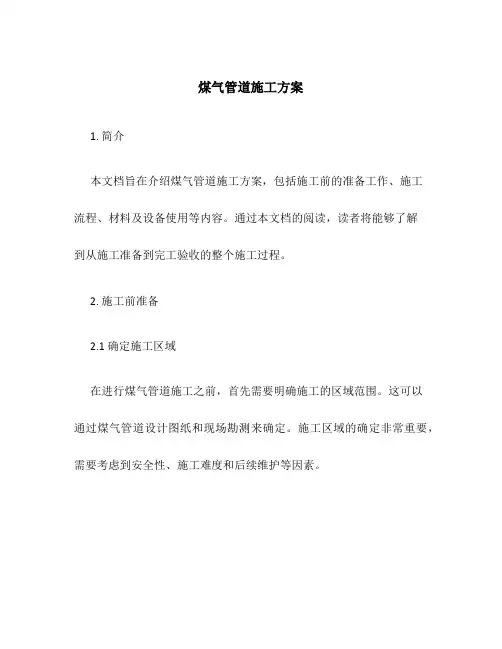

煤气管道施工方案1. 简介本文档旨在介绍煤气管道施工方案,包括施工前的准备工作、施工流程、材料及设备使用等内容。
通过本文档的阅读,读者将能够了解到从施工准备到完工验收的整个施工过程。
2. 施工前准备2.1 确定施工区域在进行煤气管道施工之前,首先需要明确施工的区域范围。
这可以通过煤气管道设计图纸和现场勘测来确定。
施工区域的确定非常重要,需要考虑到安全性、施工难度和后续维护等因素。
2.2 安全措施在施工前,需要制定适当的安全措施,以确保工作人员和周围环境的安全。
具体的安全措施包括但不限于:•工作人员必须穿戴符合要求的个人防护装备;•施工现场需设置警示标志,确保周围人员能够清晰了解施工区域以避免意外伤害;•施工现场应保持整洁,尽量避免杂物堆积导致意外;•确保所有材料和设备符合相关的安全标准。
3. 施工流程3.1 施工材料和设备准备在施工开始之前,需要准备好所需的施工材料和设备。
具体的材料包括煤气管道,连接件,密封材料等。
设备方面,需要充足的焊接设备,切割设备等。
3.2 管道布置首先需要根据设计图纸确定管道的布置方案。
根据施工区域的特点,选择合适的布置方式。
然后根据布置方案,开始施工。
3.3 材料连接在管道布置完成后,需要对材料进行连接。
主要的连接方式包括焊接、螺纹连接等。
连接时需要注意连接的牢固性和密封性。
3.4 施工质量控制在整个施工过程中,需要进行施工质量的控制。
包括但不限于焊接质量的检查,材料连接的牢固性检查,以及密封性的检查。
确保施工质量符合相关规范和标准。
3.5 完工验收施工完成后,需要进行完工验收。
验收包括对施工质量的全面检查,确保煤气管道的安全和可靠。
同时需要进行相关文档的整理和备案。
4. 结论本文档详细介绍了煤气管道施工方案,包括施工前准备、施工流程以及施工质量控制等内容。
通过本文档的指导,读者将能够顺利进行煤气管道施工,并确保施工质量符合相关要求。
在施工过程中,务必要确保施工人员和周围环境的安全。
煤气管道施工方案1. 引言本文档旨在提供一份煤气管道施工方案,确保施工过程安全、高效进行。
本施工方案适用于煤气管道建设项目,包括设计、施工和验收阶段。
2. 施工前准备在开展施工工作之前,需要进行以下准备工作:- 获取相关施工许可证和许可文件;- 检查施工现场并确保其符合安全标准;- 确定施工所需材料和设备,并进行采购;- 制定施工计划,并明确工作任务和时间安排。
3. 施工步骤3.1 设计阶段在设计阶段,需要完成以下工作:- 进行管道设计,包括管道走向、材料选择和管道连接方式等;- 编制管道设计图纸;- 根据设计要求,采购所需材料。
3.2 施工阶段在施工阶段,需要按照以下步骤进行施工:1. 地面准备:- 清理工地,确保施工区域整洁;- 根据设计图纸确定管道敷设位置,进行标线。
2. 管道敷设:- 按照设计图纸进行管道敷设,确保管道走向和坡度符合要求;- 进行管道连接,采用安全可靠的连接方式。
3. 管道固定和保护:- 使用支架或支架系统对管道进行固定,确保其稳定性;- 根据需要,采取防腐措施保护管道。
4. 施工质量控制:- 根据相关标准和要求,进行施工质量检查和测试;- 对施工中发现的问题及时进行整改。
4. 施工结束和验收在施工完成后,需要进行以下工作:- 清理施工现场,确保没有遗留物及安全隐患;- 进行管道试压测试,确保管道的密封性;- 编制施工总结报告,记录施工过程和问题解决情况;- 邀请相关部门进行验收,确保管道符合相关标准和规定。
5. 安全措施在整个施工过程中,需要重视安全问题,并采取以下安全措施:- 施工现场设立警示标志,确保施工区域的安全意识;- 配备必要的安全防护用品,如安全帽、手套和防护眼镜等;- 培训施工人员,提高其安全意识和紧急处理能力;- 定期进行安全检查和隐患排查,及时消除安全隐患。
此为简要的煤气管道施工方案,具体实施过程应根据具体情况进行调整和完善。
施工过程中应严格遵守相关法律法规和安全规范,确保施工安全和质量。

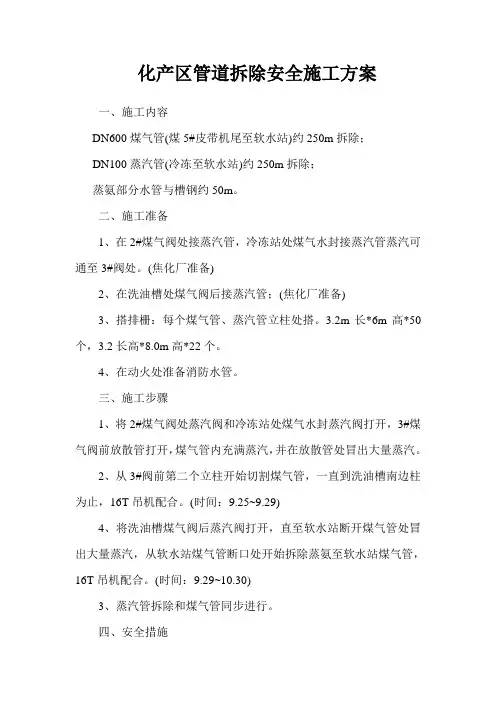

化产区管道拆除安全施工方案一、施工内容DN600煤气管(煤5#皮带机尾至软水站)约250m拆除;DN100蒸汽管(冷冻至软水站)约250m拆除;蒸氨部分水管与槽钢约50m。
二、施工准备1、在2#煤气阀处接蒸汽管,冷冻站处煤气水封接蒸汽管蒸汽可通至3#阀处。
(焦化厂准备)2、在洗油槽处煤气阀后接蒸汽管;(焦化厂准备)3、搭排栅:每个煤气管、蒸汽管立柱处搭。
3.2m长*6m高*50个,3.2长高*8.0m高*22个。
4、在动火处准备消防水管。
三、施工步骤1、将2#煤气阀处蒸汽阀和冷冻站处煤气水封蒸汽阀打开,3#煤气阀前放散管打开,煤气管内充满蒸汽,并在放散管处冒出大量蒸汽。
2、从3#阀前第二个立柱开始切割煤气管,一直到洗油槽南边柱为止,16T吊机配合。
(时间:9.25~9.29)4、将洗油槽煤气阀后蒸汽阀打开,直至软水站断开煤气管处冒出大量蒸汽,从软水站煤气管断口处开始拆除蒸氨至软水站煤气管,16T吊机配合。
(时间:9.29~10.30)3、蒸汽管拆除和煤气管同步进行。
四、安全措施1、在焦化厂开动火票,并根据动火票内容落实安全措施。
2、动火时煤气管内要一直保证有蒸汽。
3、动火处一定要有水管和灭火器。
4、高处作业必须按照“高挂低位”的原则系挂安全带,严禁在管道上行走。
5、切割作业时,气瓶摆放在安全位置,与动火点10m以上距离。
6、拆下物件应摆放稳妥、撑固。
7、拆除作业区域和作业点均应设置安全警戒线。
8、化产区内严禁吸烟。
五、所用机具16T吊机10个台班50T吊机1个台班;25T吊机3个台班;15T翻斗车8个台班;氧气、乙炔气瓶3套;六、人员施工员兼现场安全员1人钳工6人焊工5人设备检修中心2006年9月27日。

一、工程概况项目名称:XX工业园区大煤气管道改造工程项目地点:XX工业园区项目规模:全长XX公里,直径XX米工程类型:煤气管道改造施工周期:预计XX个月二、施工准备1. 技术准备(1)组织施工人员学习国家相关法律法规、施工规范、安全技术操作规程等,提高施工人员的安全意识和技能水平。
(2)编制详细的施工组织设计,明确施工工艺、质量标准、安全措施等。
2. 材料准备(1)采购符合国家标准的煤气管道、阀门、法兰、焊条等材料。
(2)准备施工工具,如切割机、焊接设备、吊装设备等。
3. 施工设备准备(1)配备足够的施工车辆,如挖掘机、吊车、运输车等。
(2)安装现场临时设施,如施工便道、施工围挡、临时照明等。
三、施工工艺1. 管道拆除(1)采用切割机或液压破碎锤等设备,将旧管道分段拆除。
(2)清理施工现场,确保拆除区域安全。
2. 管道铺设(1)根据设计要求,选择合适的管道材质和规格。
(2)采用焊接或法兰连接的方式,将新管道铺设到位。
(3)进行管道对接、调整,确保管道水平、垂直度符合要求。
3. 阀门安装(1)根据设计要求,选择合适的阀门类型和规格。
(2)按照安装规范,将阀门安装在新管道上。
(3)进行阀门调试,确保阀门启闭灵活、密封可靠。
4. 管道试压(1)对管道进行试压,检测管道的强度和密封性。
(2)发现泄漏或缺陷,及时进行处理。
5. 管道保温(1)根据管道材质和输送介质,选择合适的保温材料。
(2)对管道进行保温,确保管道在运行过程中温度稳定。
四、施工安全管理1. 严格执行国家有关安全生产法律法规,落实安全生产责任制。
2. 加强施工现场安全管理,设立安全警示标志,确保施工人员安全。
3. 对施工人员进行安全教育培训,提高安全意识。
4. 加强施工过程中的环境保护,减少施工对周边环境的影响。
五、施工进度安排1. 施工前期准备(1个月)2. 管道拆除(1个月)3. 管道铺设(2个月)4. 阀门安装(1个月)5. 管道试压(1个月)6. 管道保温(1个月)7. 工程验收(1个月)总计:预计XX个月本方案仅供参考,具体施工过程需根据实际情况进行调整。

煤气管道施工方案1. 前言煤气管道壁薄、易燃易爆,且使用寿命较短,需要定期对管道进行维修和更换。
煤气管道施工必须严格遵守国家安全标准,不得出现任何瑕疵,以确保煤气管道的安全稳定运行。
本文档将提供一份完整的煤气管道施工方案,以供参考。
2. 工程概述2.1 工程地点煤气管道施工地点为某小区内的住宅楼。
2.2 工程范围工程范围为某小区内的住宅楼的煤气管道维修和更换。
2.3 工程内容•对煤气管道进行清洗和检查;•修补瑕疵;•更换老化管道。
3. 安全措施3.1 施工前的准备在施工前,需对施工区域进行环境评估和危险源探测,清除施工区域内的易燃易爆物品,对施工人员进行安全培训和技能考核。
同时,在施工区域内设立专门的警示标志,以提醒相关人员注意安全事项。
3.2 施工期间的安全措施在施工期间,施工人员须佩戴防护用品,如安全帽、防护鞋、手套和护目镜等,以防止伤害。
同时,应设置防火、防爆设施,定点管理施工现场,妥善安置施工设备和材料,定期对施工区域进行环境检测,确保施工区域的环境安全。
3.3 施工后的安全措施在施工结束后,施工人员需进行清理和消杀,并及时回收施工设备和材料,清空施工存储区域。
对施工后的管道进行全面检查,确保管道的通畅性、稳定性和安全性。
4. 管道施工步骤4.1 施工准备在施工前,需规划施工路线和站点,组织施工人员和设备,清理施工区域,确保施工区域的燃气安全。
4.2 现场测量在施工前,需对施工范围内的现场进行测量和勘探,确认施工方案的可行性。
4.3 管道拆除和清洗对煤气管道进行拆除和清洗,清除管道内的污垢和杂物,检查管道损坏和变形情况。
4.4 管道安装和更换根据测量结果,对管道进行切割、连接和固定,更换老化管道,提高管道的安全稳定性。
4.5 熏洗测试对新安装的管道进行燃气熏洗测试,检测管道和管道连接是否存在泄漏和漏气情况。
4.6 现场验收在施工结束后,对施工现场进行清理和消杀,对管道进行全面检查和验收,确保施工质量和安全。
煤气管道拆除工程
施
工
方
案
编制:
审核:
批准:
工程名称:
建设单位:
安装单位:
一、编制说明
本施工方案设计体现了我公司对本工程施工的总体部署与原则性做法,我们将依据本文件确定的原则,严格遵守我公司技术管理标准和质量体系文件,将编制详细的重要分部分项工程施工方案,经审批的施工方案是指导和规范工程施工的重要技术文件之一,以确保优质、高速、安全的完成本工程的建设任务。
1.1编制原则
以施工及验收规范、我公司以往施工经验为依据,结合本工程实际情况,科学严谨地编制施工方案。
编制原则如下:
(1)认真贯彻执行国家对工程建设的各项方针,严格执行建设程序。
(2)遵守建筑施工工艺及其技术规范,坚持合理的施工程序和施工顺序。
(3)结合本工程具体特点,配备具有类似施工经验的专业队伍,选择性能良好的机械设备,科学合理的配备生产要素,提高劳动生产率。
(4)采用先进的施工技术,科学的制定施工方案。
(5)高效、有序、优质、安全、文明的组织施工。
确保本工程按期完成并全部达到质量目标。
(6)在确保工期的前提下,优化工期,降低工程成本,提高经济效益。
1.2编制依据
(1)施工现场调查资料;
(2)我公司资质证明文件及合同承包协议;
(3)我公司多年类似工程施工经验;
二、工程概况
2.1工程概述及施工范围:
(1)工程名称:煤气管道拆除工程:两厂区围墙中间,地埋煤气管道,碳钢管道:DN800:320米;
三、主要施工组织安排、措施
3.1施工部署
1、本工程特点:工期紧,管道内有残余可燃气体,管道底部有可燃煤焦油等可燃物体,并且没有具体施工图纸,管路长时间停用;因此我方施工期前和甲方沟通,进行技术交底;对管道情况、设备要充分了解清楚后,在进行施工;
2、施工方法:
2.1、施工前准备:
⑴施工方案经过批准;
⑵对参加本次施工员工进行技术交底,安全交底;让参与施工的每一位员工熟知施工方案并有正确的理解,熟知施工中存在的安全隐患,熟知本次施工的安全预案,施工中服从统一指挥。
⑶施工前,对需拆除管道左右各3米范围内进行认真勘察,并清理易燃物、以及有可能存在的安全隐患,清理后,经建设方确认后方可施工;
⑷清理施工现场吊车站车场地,提前规划管道运输路线;
⑸预留出应急车道,以备有紧急情况,应急车辆出入通畅;
2.2根据工程特点,施工前先对需要拆除的管道进行置换,具体施工:先拆除管道两端的蝶阀,在阀门上段不需拆除的管道用盲板隔断;从北端向管道内灌水(由于现场没有电,临时租用发电机:1台;水源取附近河水),直至南端管道口溢出,继续向管道内灌水,待目测流出的水中没有油状物质,停止灌水。
以防止拆除时管道内可燃的物质燃烧,发生危险;用勾机把管道上土层清理(管道顶至地面1.5米),在管道左右两侧各清理出1米的操作坑,在管道北端用勾机挖一个临时坑与管道沟相连;在管道北端东西向管道处,用2套气割同时操作,一个在出墙1米处,一个在南北向转弯处同时用气割割断管道,同时管道内水放出(确保气割割除时的火花直接进入水中),让水流到临时坑内,用提前准备好的潜水泵把水抽走;气割割断管道的同时管道内水放完。
在管道的南端提前设置一台氮气缓冲罐,向缓冲罐内加好氮气,用一台罗茨鼓风机把缓冲罐内的氮气从管道南端连续打入管道内,从管道北端用便携式可燃气体检测器检测,带达到标准(管道内吹出的气体中可燃气体含量小于2-4%),可以继续施工,把剩余管道按照12米一段(共计:25段),分段用气割断开逐一断开,用吊车(站车位置在管道东侧5米)、板车配合,把断开的管道运到指定场地,直至完成所有管道拆除工作。
用勾机恢复地貌。
四、施工组织
4.1本公司将把本工程作为公司工作的重点,派有经验、有权威的领导组建项目部,配备相应的人员,公司在人力、机具、资金等方面首先保证该工程的需要。
按项目施工需要,根据项目要求派遣管理人员参加项目管理和指导施工,保证及时调遣各类资源,确保工程的实际进度。
4.2实行项目负责制,项目经理一名:负责施工的总体组织协调,人员进场顺序,工机具的到场,施工人员内部协调;现场施工经理一名:负责现场的施工安排,施工顺序保证,施工进度保证;技术员、质量员一名:负责现场施工质量,现场施工操作指导;安全员一名:负责现场安全隐患的排查,施工人员的安全培训,施工人员的安全保证。
4.3项目部根据现场条件和工程进度需要,确定工程进、出场的人数、时间,保证施工能力。
4.4项目经理部组织机构
主要管理管理岗位配备
五、施工准备
5.1场地准备
规划施工用水、用电、制作场地、现场道路、现场排水、消防、等临时设施布置。
5.2、主要施工机械设备
5.3、劳动力计划
根据我单位以往的施工经验,以及本工程的实际工程量和工期要
求,拟为本工程配备劳动力平均15-20人,主要工种技术工人:包括焊工5人、壮工5人、电工:1人、起重工:1人、管理人员:5人。
六、安全施工
1)施工前必须由安全员组织,结合本工程施工特点,施工中有可能发生的危险情况,制定的安全预案对所有参加本工程施工人
员安全培训,要求严格遵守安全操作规程及有关安全规定,并
熟知本工程的安全应急预案。
2)坚持“安全第一,预防为主”的方针,重点抓预防工作。
3)坚持项目经理亲自抓,专职安全员同时抓,发动职工大家抓安全工作。
4)各种施工机械必须经检验合格后方可使用,并且要专人保管,专人使用。
特别指出:工程中涉及到发电机的使用,由持有电
工证员工专门负责,其他施工人员严禁操作。
现场气割与电焊
操作由持有焊工操作证的施工人员操作。
吊装作业指挥由持有
吊装证的施工人员负责。
5)各类电器设备,工机具应有可靠的接地保护,尤其是雨天和潮湿地带,要经常检查,以免漏电。
由持有电工操作证的施工人
员配合专职安全员不定期检查,不合格的杜绝使用。
6)施工现场:拆除管道左右8米范围拉起警戒线,设置专人巡检,防止无关人员进入施工现场。
7)施工动火区域设置专人监护,设置灭火器4台,放置在动火区域3米范围内设置,专人负责保管,要求所有施工人员会正确
使用。
8)氧气和乙炔气放置应间隔5米,并远离火源10米。
9)每日上班前,下班后应仔细检查工、机器具。
10)管道吊装时,所有施工人员都应聚精会神,服从统一指挥。
吊装起吊前认真检查吊装机具是否牢固。
11)不带安全帽,不穿工作鞋,任何人不得进入施工现场,不穿戴好劳保护具不得进行施工。
12)文明施工,杜绝野蛮操作。
13)服从现场管理人员统一指挥,杜绝违章操作。
七、安全预案
由于该工程施工位置在远离市区,在施工过程中,涉及到:动火作业,吊装作业,坑道作业,临时用电;有可能造成管道内残余物起火,对施工人员可能造成:烧伤、烫伤,吊装作业有可能造成:碰伤;坑道作业有可能造成摔伤;临时用电:有可能造成电击伤;因此必须采取行之有效的安全技术措施,具体要求如下:
1)如管道拆除过程中发生起火情况,现场动火区域监护人第一时间
使用灭火器灭火,现场施工人员及时通知专职安全员,安全员及时到场,组织人员扑灭火灾。
2)如有施工人员受伤情况,及时通报项目经理,项目经理负责组织
人员使用施工现场备用车辆及时送医(要求施工现场必须有车况良好的备用车一辆,停放在距离拆除管道东侧30米处,设置司机一名);
(学习的目的是增长知识,提高能力,相信一分耕耘一分收
获,努力就一定可以获得应有的回报)。
