2008年矿山采掘计划终稿
- 格式:doc
- 大小:3.23 MB
- 文档页数:28

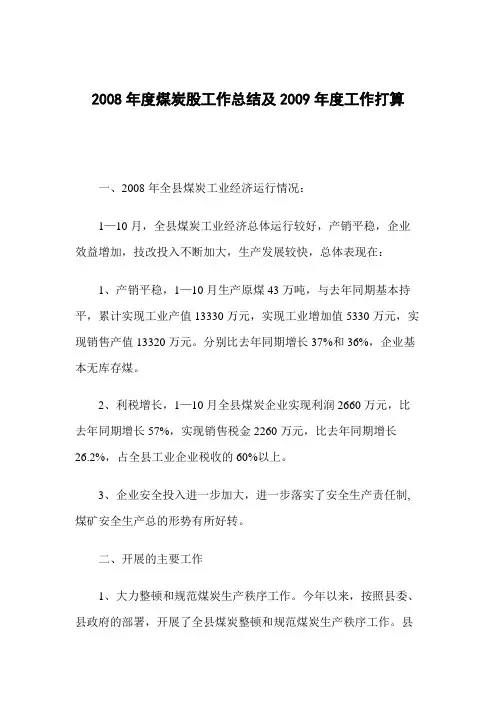

2008年度煤炭股工作总结及2009年度工作打算一、2008年全县煤炭工业经济运行情况:1—10月,全县煤炭工业经济总体运行较好,产销平稳,企业效益增加,技改投入不断加大,生产发展较快,总体表现在:1、产销平稳,1—10月生产原煤43万吨,与去年同期基本持平,累计实现工业产值13330万元,实现工业增加值5330万元,实现销售产值13320万元。
分别比去年同期增长37%和36%,企业基本无库存煤。
2、利税增长,1—10月全县煤炭企业实现利润2660万元,比去年同期增长57%,实现销售税金2260万元,比去年同期增长26.2%,占全县工业企业税收的60%以上。
3、企业安全投入进一步加大,进一步落实了安全生产责任制,煤矿安全生产总的形势有所好转。
二、开展的主要工作1、大力整顿和规范煤炭生产秩序工作。
今年以来,按照县委、县政府的部署,开展了全县煤炭整顿和规范煤炭生产秩序工作。
县政府成立的县整顿和规范煤炭生产秩序工作领导小组办公室设在县经委,负责日常工作,主要开展了以下工作:(1)深入开展了调查摸底工作。
年初,按照煤矿安全监察局西监察分局西煤监函[2008]2号指令要求,结合县政府2008年1月21日专题会议精神,我委与安监局、国土资源局组成联合执法组,会同所在乡镇人民政府,对全县煤矿企业生产秩序进行了整顿检查。
重点对存在“一证多井、一矿多主”的等10户煤矿企业进行了全面清理,共清理出井口54个、业主41个。
我委以经委[2008]26号文件向县政府报告了《关于煤矿生产秩序整顿检查工作的情况汇报》,以经委[2008]130号文件向县政府报告了《关于全县煤矿“一证多井、一矿多主”清理情况的报告》。
(2)开展了广泛的宣传动员工作。
工作组在清理检查工作中,采取与业主座谈等形式,对井口业主进行了政策、法规等宣传讲解。
8月12日,按照县政府的安排,县经委牵头会同国土、安监等部门对10户煤矿企业及其井口业主负责人召开了全县“一证多井、一矿多主”清理整顿动员会。

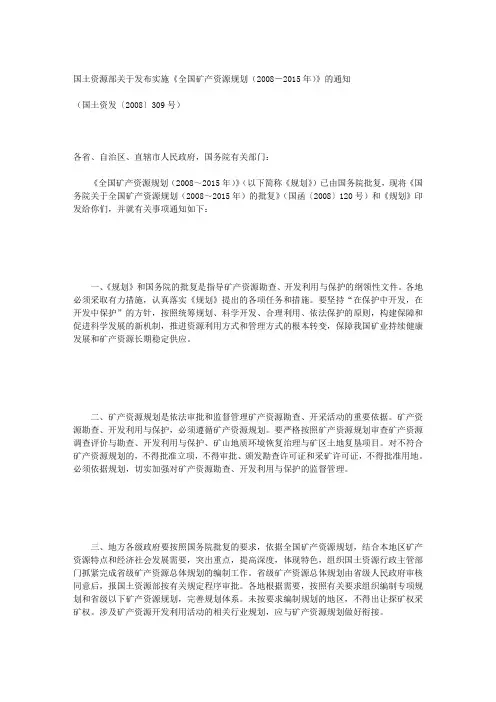

国土资源部关于发布实施《全国矿产资源规划(2008-2015年)》的通知(国土资发〔2008〕309号)各省、自治区、直辖市人民政府,国务院有关部门:《全国矿产资源规划(2008~2015年)》(以下简称《规划》)已由国务院批复,现将《国务院关于全国矿产资源规划(2008~2015年)的批复》(国函〔2008〕120号)和《规划》印发给你们,并就有关事项通知如下:一、《规划》和国务院的批复是指导矿产资源勘查、开发利用与保护的纲领性文件。
各地必须采取有力措施,认真落实《规划》提出的各项任务和措施。
要坚持“在保护中开发,在开发中保护”的方针,按照统筹规划、科学开发、合理利用、依法保护的原则,构建保障和促进科学发展的新机制,推进资源利用方式和管理方式的根本转变,保障我国矿业持续健康发展和矿产资源长期稳定供应。
二、矿产资源规划是依法审批和监督管理矿产资源勘查、开采活动的重要依据。
矿产资源勘查、开发利用与保护,必须遵循矿产资源规划。
要严格按照矿产资源规划审查矿产资源调查评价与勘查、开发利用与保护、矿山地质环境恢复治理与矿区土地复垦项目。
对不符合矿产资源规划的,不得批准立项,不得审批、颁发勘查许可证和采矿许可证,不得批准用地。
必须依据规划,切实加强对矿产资源勘查、开发利用与保护的监督管理。
三、地方各级政府要按照国务院批复的要求,依据全国矿产资源规划,结合本地区矿产资源特点和经济社会发展需要,突出重点,提高深度,体现特色,组织国土资源行政主管部门抓紧完成省级矿产资源总体规划的编制工作。
省级矿产资源总体规划由省级人民政府审核同意后,报国土资源部按有关规定程序审批。
各地根据需要,按照有关要求组织编制专项规划和省级以下矿产资源规划,完善规划体系。
未按要求编制规划的地区,不得出让探矿权采矿权。
涉及矿产资源开发利用活动的相关行业规划,应与矿产资源规划做好衔接。
四、加强矿产资源规划实施的监督管理,完善规划的管理制度,落实规划实施领导责任制,矿产资源规划目标和主要指标纳入同级国民经济和社会发展规划,并严格执行。

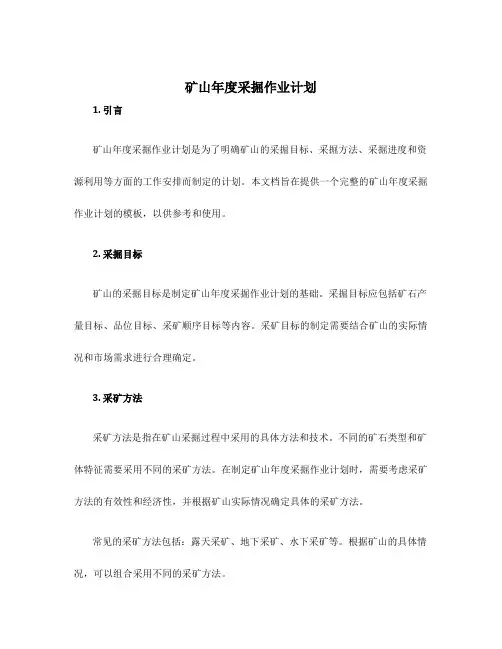

矿山年度采掘作业计划1. 引言矿山年度采掘作业计划是为了明确矿山的采掘目标、采掘方法、采掘进度和资源利用等方面的工作安排而制定的计划。
本文档旨在提供一个完整的矿山年度采掘作业计划的模板,以供参考和使用。
2. 采掘目标矿山的采掘目标是制定矿山年度采掘作业计划的基础。
采掘目标应包括矿石产量目标、品位目标、采矿顺序目标等内容。
采矿目标的制定需要结合矿山的实际情况和市场需求进行合理确定。
3. 采矿方法采矿方法是指在矿山采掘过程中采用的具体方法和技术。
不同的矿石类型和矿体特征需要采用不同的采矿方法。
在制定矿山年度采掘作业计划时,需要考虑采矿方法的有效性和经济性,并根据矿山实际情况确定具体的采矿方法。
常见的采矿方法包括:露天采矿、地下采矿、水下采矿等。
根据矿山的具体情况,可以组合采用不同的采矿方法。
4. 采掘进度采掘进度是指矿山年度采掘作业计划中规定的采掘进程和时间安排。
采掘进度要合理安排,确保采矿目标的实现,并充分考虑生产和管理的各种因素。
采掘进度应包括具体的开采日期、采掘区块、采掘量等内容。
在制定采掘进度时,应对受限因素进行充分考虑,如设备维修、天气条件、采矿技术等。
5. 资源利用资源利用是指矿山年度采掘作业计划中的矿山资源管理和利用方案。
资源利用的目标是合理利用矿山的资源,最大程度地提高资源的利用率。
资源利用应包括矿石回收率、尾矿处理方案、矿山绿化规划等内容。
在制定资源利用方案时,应考虑环境保护、安全生产等因素。
6. 风险评估与控制矿山年度采掘作业计划的制定过程中,需要进行风险评估与控制。
风险评估是指对矿山采掘作业可能存在的各类风险进行评估分析;风险控制是指采取相应措施和预防措施,对可能发生的风险进行有效控制。
风险评估与控制应包括对采矿活动可能影响的环境因素、安全生产因素、社会因素等进行评估分析,并制定相应的风险控制措施。
7. 结束语矿山年度采掘作业计划是矿山管理的重要组成部分。
本文档提供了一个简单的模板以供参考,实际的采掘作业计划需要根据矿山的具体情况进行详细制定。

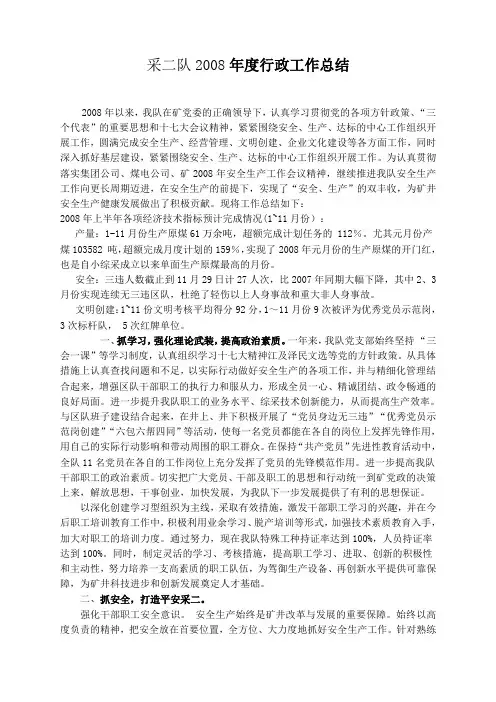

采二队2008年度行政工作总结2008年以来,我队在矿党委的正确领导下,认真学习贯彻党的各项方针政策、“三个代表”的重要思想和十七大会议精神,紧紧围绕安全、生产、达标的中心工作组织开展工作,圆满完成安全生产、经营管理、文明创建、企业文化建设等各方面工作,同时深入抓好基层建设,紧紧围绕安全、生产、达标的中心工作组织开展工作。
为认真贯彻落实集团公司、煤电公司、矿2008年安全生产工作会议精神,继续推进我队安全生产工作向更长周期迈进,在安全生产的前提下,实现了“安全、生产”的双丰收,为矿井安全生产健康发展做出了积极贡献。
现将工作总结如下:2008年上半年各项经济技术指标预计完成情况(1~11月份):产量:1-11月份生产原煤61万余吨,超额完成计划任务的 112%。
尤其元月份产煤103582 吨,超额完成月度计划的159%,实现了2008年元月份的生产原煤的开门红,也是自小综采成立以来单面生产原煤最高的月份。
安全:三违人数截止到11月29日计27人次,比2007年同期大幅下降,其中2、3月份实现连续无三违区队,杜绝了轻伤以上人身事故和重大非人身事故。
文明创建:1~11份文明考核平均得分92分,1~11月份9次被评为优秀党员示范岗,3次标杆队, 5次红牌单位。
一、抓学习,强化理论武装,提高政治素质。
一年来,我队党支部始终坚持“三会一课”等学习制度,认真组织学习十七大精神江及泽民文选等党的方针政策。
从具体措施上认真查找问题和不足,以实际行动做好安全生产的各项工作,并与精细化管理结合起来,增强区队干部职工的执行力和服从力,形成全员一心、精诚团结、政令畅通的良好局面。
进一步提升我队职工的业务水平、综采技术创新能力,从而提高生产效率。
与区队班子建设结合起来,在井上、井下积极开展了“党员身边无三违”“优秀党员示范岗创建”“六包六帮四同”等活动,使每一名党员都能在各自的岗位上发挥先锋作用,用自己的实际行动影响和带动周围的职工群众。

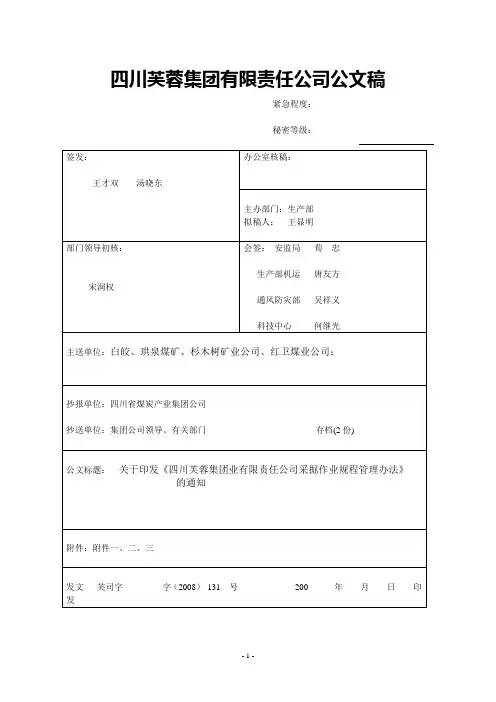

四川芙蓉集团有限责任公司公文稿紧急程度:秘密等级:芙蓉生〔2008〕131号关于印发《四川芙蓉集团实业有限责任公司采掘作业规程管理办法》的通知白皎煤矿、珙泉煤业公司、杉木树矿业公司、红卫煤业公司:采掘作业规程是采掘工作面进行科学管理的基本技术文件,是质量、安全、生产三方面综合统一的行动指南,现将《四川省煤炭产业集团有限责任公司采掘作业规程格式、编制内容》《四川芙蓉集团实业有限责任公司采掘作业规程管理办法》印发给你们请认真贯彻执行,在贯彻中有什么问题,请及时反馈集团公司生产部,以便进一步修改完善。
附件:1、四川芙蓉集团实业有限责任公司采掘作业规程管理办法2、川煤集团采煤工作面作业规程编制规范(试行)3、川煤集团掘进工作面作业规程编制规范(试行)二〇〇八年六月二十五日主题词:煤炭生产采掘作业规程管理办法通知———————————————————————————抄送:四川省煤炭产业集团公司,公司有关领导,有关部门,存档(2)。
———————————————————————————芙蓉公司办公室2008年6月26日印———————————————————————————(共印14份)附件一:四川芙蓉集团实业有限责任公司采掘作业规程管理办法1、总则1.1采掘作业规程是采掘工作面进行科学管理的基本技术文件,是质量、安全、生产三方面综合统一的行动指南。
为不断提高作业规程的编制质量,严格审批、贯彻、执行和监督检查制度,特制定本办法。
1.2每一个采掘工作面都必须有专门编制经过审批的、完整系统的作业规程,真正起到指导安全生产,促进技术进步,提高经济效益的作用。
否则,不准施工。
1.3本办法根据原煤炭部“加强采区设计方案、采区设计、回采和掘进作业规程技术管理的规定”“煤矿安全规程”等规定,同时结合集团公司实际制定。
2、作业规程的内容2.1按四川省煤炭产业集团有限责任公司采掘作业规程格式、内容、样本要求编制。
3、采掘作业规程的审批3.1矿生产技术部门接到规程后,负责在开工7天前组织采掘、机运、通风、地质、防治水、煤质、防突、安监等专业人员会审,由总工程师(总工程师不在时可委托副总工程师)主持会审,会审部门签字后交矿生产、机运副总经理(或副矿长)签字,总工程师批准(生产、机运副总有不同意见时由总工程师协调)。
生命诚宝贵,安全无小事。

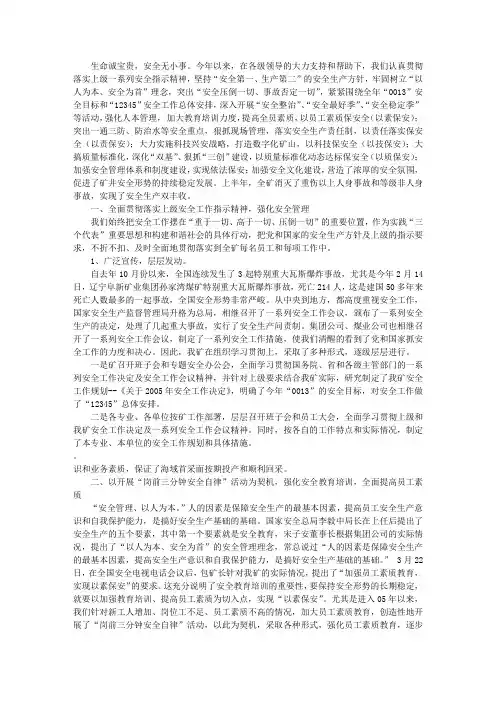

今年以来,在各级领导的大力支持和帮助下,我们认真贯彻落实上级一系列安全指示精神,坚持“安全第一、生产第二”的安全生产方针,牢固树立“以人为本、安全为首”理念,突出“安全压倒一切、事故否定一切”,紧紧围绕全年“0013”安全目标和“12345”安全工作总体安排,深入开展“安全整治”、“安全最好季”、“安全稳定季”等活动,强化人本管理,加大教育培训力度,提高全员素质,以员工素质保安全(以素保安);突出一通三防、防治水等安全重点,狠抓现场管理,落实安全生产责任制,以责任落实保安全(以责保安);大力实施科技兴安战略,打造数字化矿山,以科技保安全(以技保安);大搞质量标准化,深化“双基”、狠抓“三创”建设,以质量标准化动态达标保安全(以质保安);加强安全管理体系和制度建设,实现依法保安;加强安全文化建设,营造了浓厚的安全氛围,促进了矿井安全形势的持续稳定发展。
上半年,全矿消灭了重伤以上人身事故和等级非人身事故,实现了安全生产双丰收。
一、全面贯彻落实上级安全工作指示精神,强化安全管理我们始终把安全工作摆在“重于一切、高于一切、压倒一切”的重要位置,作为实践“三个代表”重要思想和构建和谐社会的具体行动,把党和国家的安全生产方针及上级的指示要求,不折不扣、及时全面地贯彻落实到全矿每名员工和每项工作中。
1、广泛宣传,层层发动。
自去年10月份以来,全国连续发生了3起特别重大瓦斯爆炸事故,尤其是今年2月14日,辽宁阜新矿业集团孙家湾煤矿特别重大瓦斯爆炸事故,死亡214人,这是建国50多年来死亡人数最多的一起事故,全国安全形势非常严峻。
从中央到地方,都高度重视安全工作,国家安全生产监督管理局升格为总局,相继召开了一系列安全工作会议,颁布了一系列安全生产的决定,处理了几起重大事故,实行了安全生产问责制。
集团公司、煤业公司也相继召开了一系列安全工作会议,制定了一系列安全工作措施,使我们清醒的看到了党和国家抓安全工作的力度和决心。

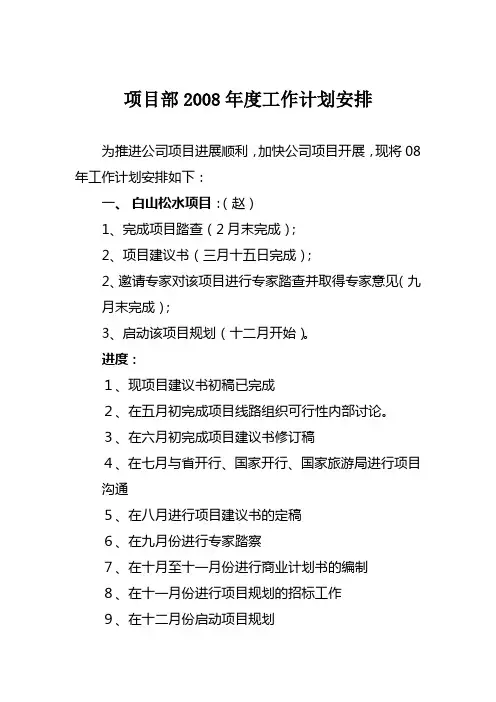

项目部2008年度工作计划安排为推进公司项目进展顺利,加快公司项目开展,现将08年工作计划安排如下:一、白山松水项目:(赵)1、完成项目踏查(2月末完成);2、项目建议书(三月十五日完成);2、邀请专家对该项目进行专家踏查并取得专家意见(九月末完成);3、启动该项目规划(十二月开始)。
进度:1、现项目建议书初稿已完成2、在五月初完成项目线路组织可行性内部讨论。
3、在六月初完成项目建议书修订稿4、在七月与省开行、国家开行、国家旅游局进行项目沟通5、在八月进行项目建议书的定稿6、在九月份进行专家踏察7、在十月至十一月份进行商业计划书的编制8、在十一月份进行项目规划的招标工作9、在十二月份启动项目规划二、红石湖项目:(陈)1、与资产部共同对该项目进行资源整合(六月末完成);2、完成土地收储(六月末完成);3、招商引资政府纪要(六月末完成);4、地上拆迁、立项工作(六月末完成)。
进度:1、现红石湖政府主管旅游孙市长沟通现已同意我公司先期购置二公顷土地建设一个服务区两个码头。
同时一期桦甸市资源做价由原来的600万调整到150万,待公司投资达到1400万时,期资源整体做价再调回原合约的600万总值。
同时桦甸方面同意我公司具有红石景区40公顷的开发优先权,桦甸方面引资进入的投资商需首先与我公司与桦甸市政府和红石湖森经局共同成的公司合作开发。
2、现正与林业厅、三湖保护局联系建设申请事项。
3、环评的询价正在进行中,待上一工作完成即启动,以降低操作中的不必要风险。
4、项目立项申请报告4-13日完成,项目选址意见书,项目用地预审均由桦甸旅游局协助完成。
5、桦甸的补充协议初稿已完成,正在完善中,力争在4-20签订。
5、力争在4-25日前进行土地的招拍挂工作6、5月初启动环评。
问题在于现在是做大环评(整体项目的环评)还是小环评(仅一个服务区二个码头的环评)三、龙湾项目:(刘)1、完成策划改规划工作,并通过规划评审(六月末完成)。
2008 年矿山采掘计划一、年度计划的编制依照1、依据新钢企业技术中心对矿山的要求井下采出矿40 万吨,露天残留矿回收 20 万吨,剥采比。
2、矿山的露坑工程现状。
3、矿山的主要技术经济指标。
二、编制原则1、坚持“采掘并举,掘进先行”的矿山技术要求。
2、做到合理的矿山技术经济指标,提高回收率,控制贫化率,贫富兼采,充足回收利用矿产资源。
3、依照矿山的中、近期发展规划,提高矿山坑下生产能力,保持多中段,多地区的整体工程格局。
三、 2007 年度状况估计1、1-8 月份达成状况采矿出矿量489878t ,此中:井下达成采矿222042t (良山矿区164915t ,太平矿区 57127t ),露天残采出矿267836t,剥离 945897t 。
掘进达成 3903m,此中良山矿区,太平矿区。
2、9-12 月份估计达成状况9-12 月份估计达成状况采出矿 26 万吨,此中井下万吨,露天残采万吨(此中良山矿区井下万吨,太平矿区万吨)剥离量万吨,掘进2000m,此中良山矿区1600m,太平矿区 400m。
3、2007 年整年估计达成状况a、采出矿万吨此中井下万吨(此中良山矿区万吨,太平矿区万吨)露天残采:万吨b、掘进量 5900m,(此中良山矿区4739m,太平矿区 1161m)c、露天残采剥离量万吨;井下采矿欠产和露天残采超产的主要原由是:今年春节时期,井下外包队伍所有回家,节后,外包队提出劳务费低,外包队伍没有实时回来, 2 月份井下达成万吨, 3 月份达成万吨,两个月井下欠产万吨;自产矿的供应由露天残采供应。
四、 2007 年末矿山形成基本格局1、太平矿区:仅剩下114 中段,东区进入回采阶段;西区进行开辟采准,部分回采阶段。
2、良山矿区: 265 中段西区采场回采结束,余有部分开辟平巷上方矿柱矿量,将预备在东区结束后进行部分回采;东区剩下37#线部分矿体回采。
240中段依旧保持全面回采阶段。
215 中段东区、西区联合240 中段回采状况,相应进行采掘作业。
2008年矿山采掘计划一、年度计划的编制依据1、根据新钢公司技术中心对矿山的要求井下采出矿40万吨,露天残留矿回收20万吨,剥采比4.0。
2、矿山的露坑工程现状。
3、矿山的主要技术经济指标。
二、编制原则1、坚持“采掘并举,掘进先行”的矿山技术要求。
2、做到合理的矿山技术经济指标,提高回收率,控制贫化率,贫富兼采,充分回收利用矿产资源。
3、遵照矿山的中、近期发展规划,提高矿山坑下生产能力,保持多中段,多区域的总体工程格局。
三、2007年度情况预计1、1-8月份完成情况采矿出矿量489878t,其中:井下完成采矿222042t(良山矿区164915t,太平矿区57127t),露天残采出矿267836t,剥离945897t。
掘进完成3903m,其中良山矿区3139.6m,太平矿区763.4m。
2、9-12月份预计完成情况9-12月份预计完成情况采出矿26万吨,其中井下13.6万吨,露天残采12.4万吨(其中良山矿区井下10.4万吨,太平矿区3.2万吨)剥离量54.4万吨,掘进2000m,其中良山矿区1600m,太平矿区400m。
3、2007年全年预计完成情况a、采出矿74.98万吨其中井下35.8万吨(其中良山矿区26.89万吨,太平矿区8.91万吨)露天残采:39.18万吨b、掘进量5900m,(其中良山矿区4739m,太平矿区1161m)c、露天残采剥离量148.98万吨;井下采矿欠产和露天残采超产的主要原因是:今年春节期间,井下外包队伍全部回家,节后,外包队提出劳务费低,外包队伍没有及时回来,2月份井下完成1.37万吨,3月份完成1.23万吨,两个月井下欠产4.2万吨;自产矿的供给由露天残采供给。
四、2007年底矿山形成基本格局1、太平矿区:仅剩下114中段,东区进入回采阶段;西区进行开拓采准,部分回采阶段。
2、良山矿区:265中段西区采场回采结束,余有部分开拓平巷上方矿柱矿量,将预备在东区结束后进行部分回采;东区剩下37#线部分矿体回采。
2008年度矿井采掘地质预报一、本年度矿井采掘情况2008我矿已制定了矿井年度采掘计划。
矿井采掘活动主要布置于22盘区(原井田范围)的东西两翼采区和23盘区的东翼采区。
22盘区西采区:掘进2104工作面,回采2102综采工作面剩余段、2103及2104综采工作面;东采区:回采2207高档工作面;开拓:南轨道下山、南皮带下山、西回风下山及东回风下山四条下山巷。
23盘区东采区:掘进3902工作面二、地质情况及预测在22盘区内以采掘9#煤层为主。
1、煤层与煤质煤层:主采9#煤层位于石炭系上统太原组(C3t)中下部,上距8-2号煤层5.99-13.97m,平均9.32m。
煤层厚度为4.25-5.82m,平均4.93m,含1-3层厚度为0.05-0.55m的夹矸,是稳定的全区可采煤层。
其顶板岩性为泥岩、砂质泥岩,有时有炭质泥岩伪顶;底板岩性为泥岩、细粒砂岩、粉砂岩,有时有炭质泥岩伪底。
煤质:原煤:水分(M ad)为0.19%~2.62%,平均为0.68%;灰分(A d)为10.17%~23.24%,平均为17.66%;挥发分(V daf)为18.63%~23.87%,平均为20.83%;全硫(S t.d)为0.44%~2.89%,平均为1.46%;磷(P d)为0.006%~0.185%,平均为0.069%;发热量(Q gr.d)为26.44~32.62MJ/kg,平均29.13MJ/kg。
浮煤:水分(M ad)为0.13%~0.69%,平均为0.38%;灰分(A d)为4.28%~8.91%,平均为7.19%;挥发分(V daf)为16.78%~22.52%,平均为19.09%;全硫(S t.d)为0.24%~1.96%,平均为1.07%;磷(P d)为0.004%~0.088%,平均为0.046%;粘结指数(G R.I)为27.80~87.60,平均64.12;胶质层厚度(Y)为7.00~17.00mm,平均为9.41mm;发热量(Q gr.d)为31.40~34.62MJ/kg,平均32.74MJ/kg。
二届二次职代会暨2008年工作会资料(2008年元月)云冈矿2008年煤炭生产经营计划安排(审议稿)二零零八年元月云冈矿2008年煤炭生产经营计划安排各位代表:2007年度云冈矿全体干部员工在集团公司党政的正确领导下,克服重重困难、团结协作、努力拼搏、勇于奉献,依靠科技进步,合理调整采掘部署,加强管理,精心组织生产,原煤产量首次突破500万吨,提前78天完成生产计划,超计划120万吨;进尺完成30716米,超计划216米,安全实现低控,创造了云冈矿建矿以来历史最好水平,为企业将来的发展和职工生活水平的提高奠定了坚实的物质基础。
2008年,集团公司给我矿下达了年产500万吨的奋斗目标,我们全矿干部员工要认真学习和贯彻落实党的“十七”大精神,深入贯彻落实科学发展观,按照集团公司“做强同煤,造福员工”的总体思路和“心齐人和,重建扩源,创新提升,共同富裕”的发展思路,统一思想,坚定信心,积极进取,开拓创新,坚决完成集团公司下达的各项经济技术指标。
一、2008年生产形势分析2008年度我矿生产条件既有有利的因素也有不利的因素,其具体因素分析如下:(一)、不利条件1、矿井开采条件复杂,五大灾害俱全,安全管理形势严峻。
2、矿井周边小窑破坏严重,边探边掘巷道增多,安全隐患增大。
3、综采一队无接替战场,被迫调整到与综采五队11#层311盘区81109工作面相邻的81111工作面,造成两个工作面在同一盘区同时开采,部署困难,采掘程序紊乱。
4、综采二队放顶煤工作面应力集中,尾巷超前维护工程量大。
5、综采三队大采高工作面上隅角瓦斯治理仍无可行方法,影响工作面安全生产。
6、综采四队近距离煤层开采,巷道维护及上覆小窑采空区积水、有害气体治理有一定难度。
7、边探边掘和支护量大的巷道数量增多,造成巷道单进低,采掘衔接紧张。
8、矿井生产系统复杂,环节多、战线长、管理难度大。
9、材料、配件供应紧张,满足生产需求较困难。
(二)、有利条件1、有集团公司党政的大力支持帮助和煤炭市场、外运等外部较好的条件,有利于促进矿井安全生产。
2008年矿山采掘计划一、年度计划的编制依据1、根据新钢公司技术中心对矿山的要求井下采出矿40万吨,露天残留矿回收20万吨,剥采比4.0。
2、矿山的露坑工程现状。
3、矿山的主要技术经济指标。
二、编制原则1、坚持“采掘并举,掘进先行”的矿山技术要求。
2、做到合理的矿山技术经济指标,提高回收率,控制贫化率,贫富兼采,充分回收利用矿产资源。
3、遵照矿山的中、近期发展规划,提高矿山坑下生产能力,保持多中段,多区域的总体工程格局。
三、2007年度情况预计1、1-8月份完成情况采矿出矿量489878t,其中:井下完成采矿222042t(良山矿区164915t,太平矿区57127t),露天残采出矿267836t,剥离945897t。
掘进完成3903m,其中良山矿区3139.6m,太平矿区763.4m。
2、9-12月份预计完成情况9-12月份预计完成情况采出矿26万吨,其中井下13.6万吨,露天残采12.4万吨(其中良山矿区井下10.4万吨,太平矿区3.2万吨)剥离量54.4万吨,掘进2000m,其中良山矿区1600m,太平矿区400m。
3、2007年全年预计完成情况a、采出矿74.98万吨其中井下35.8万吨(其中良山矿区26.89万吨,太平矿区8.91万吨)露天残采:39.18万吨b、掘进量5900m,(其中良山矿区4739m,太平矿区1161m)c、露天残采剥离量148.98万吨;井下采矿欠产和露天残采超产的主要原因是:今年春节期间,井下外包队伍全部回家,节后,外包队提出劳务费低,外包队伍没有及时回来,2月份井下完成1.37万吨,3月份完成1.23万吨,两个月井下欠产4.2万吨;自产矿的供给由露天残采供给。
四、2007年底矿山形成基本格局1、太平矿区:仅剩下114中段,东区进入回采阶段;西区进行开拓采准,部分回采阶段。
2、良山矿区:265中段西区采场回采结束,余有部分开拓平巷上方矿柱矿量,将预备在东区结束后进行部分回采;东区剩下37#线部分矿体回采。
240中段依然维持全面回采阶段。
215中段东区、西区结合240中段回采情况,相应进行采掘作业。
190中段开拓余下150m左右,西区与215中段结合,可以部分回采,东区进行采准作业。
165、140中段:165中段进行采掘并行,除78线附近进行回采,其余包括140中段进行采准工作。
该两中段开拓量预计还余2100m左右。
117中段依然进行开拓作业。
3、露天残留矿块情况残留矿块回采,从1994年开始,通过资料分析,结合现场情况进行挖潜,历时十多年,充分回收了资源,目前,余下的矿块只有:良山215凹陷周边即3-29#线矿块;太平山主要是南西区、远东区、仅仅目前已存在的只有220北窿口估计矿量也不大,2008年基本上能满足生产,但剥离量相应比较大,平均在4.0左右(4.0:1剥采比的合理性见后面第十条)。
五、今年底的几个重点工程1、露天残采矿量的准备工作,主要是良山3-29#线,215水平的预备矿量。
2、215中段东区为明年回采的415-408的采准工程。
3、215中段西区,31-12#线的回采工作,为190中段西区回采提供安全空间。
4、良山5#溜井伸至215m水平。
5、太平山114中段E3-E2区第二下矿斗的施工应完成。
六、2007年底良山、太平保有生产矿量情况根据2008年计划安排,井下采出矿40万吨(其中良山32.6万吨,太平9.3万吨),三级矿量保有年限为,良山矿区开拓9年,采准4年,回采2.7年,太平矿区开拓8年,采准2.9年,回采0.33年。
根据良山铁矿的现状,太平矿区只剩下一个114中段,且同时要进行开拓、采准和回采三项工程,约束了中段出矿能力,造成开拓矿量偏大,而备采矿量较小;在太平矿区井下和露天残留矿块生产能力逐渐减少的同时,必须提升良山矿区井下的生产能力(目前未达到设计生产能力,只有约30万吨/年),这几年良山铁矿加大超前井下掘进投入,在一定程度上会形成矿山三级矿量偏大,但对矿山形成多中段、多区域的回采格局,从而真正提升良山矿区井下的生产能力是非常必要。
因此现矿山三级矿量保有情况基本符合矿山的总体要求。
良山、太平保有生产矿量表(万吨)七、2008年计划安排1、全年采出矿60万吨(其中井下40万吨,露天20万吨,剥离80万吨)掘进5940m。
具体见下表。
近几年掘进重点在开拓工程,每年要安排三千米左右。
通过三年的开拓工作,良山矿区的工程格局发生了较大的变化,明年生产能力可得到一定的提升,从而弥补太平矿区和露天残留矿块生产能力的不足,保证矿山的生产能力。

2008 掘进计划安排见表1和图1~图4,采矿计划见表2和图5,各采场和上山分布情况见图6~图12。
表1 良山铁矿2008掘进年度计划安排表图1 太平114中段采掘计划甘特图图2 良山117、 140和190中段采掘计划甘特图图3 良山165中段采掘计划甘特图表2 2008年度采矿计划安排表2008年颍上交通工作总结和2009年交通工作计划图6 良山240中段2008年计划掘进上山和出矿采场分布图注:其中蓝色巷道为已完成巷道,其它颜色为08年计划的巷道和采场,下同图7 良山215中段2008年计划掘进上山和出矿采场分布图图8 良山190中段2008年计划掘进上山和出矿采场分布图图9 良山165中段2008年计划掘进上山和出矿采场分布图图10 良山140中段2008年计划掘进上山和大巷分布图图11 良山117中段2008年计划掘进上山和大巷分布图图12太平114中段2008年计划掘进上山和出矿采场分布图2、主要设备配置情况项目电机车矿车m3装岩机电耙7t10t0.75 1.6 2.5现有113274461551233需要142370361701152 3、主要物耗项目名称单耗耗量炸药19kg/m,0.39kg/t6193.46×19+0.39×349054.62=253.81t火雷管4发/m,0.08发/t6193.46×4+0.08×349054.62=5.3万发引线8m/m,0.2m/t6193.46×8+0.2×349054.62=11.9万米配套管20发/m,0.2发/t6193.46×20+0.2×349054.62=19.4万发导爆索0.15m/m0.15×400000=6万米铁轨39.82kg/m39.82×2100=1785根钎杆 2.4kg/m,0.02kg/t 2.4×6193.46+0.02×349054.62=21845.4kg钎头2个/m,0.015个/t2×6193.46+0.015×349054.62=17622个4、工程主要措施和要求a、露天残留矿块矿石回收,做到降低贫化,尽力挖潜,充分回收资源,对于地质不明地段探采结合。
b、井下开采,加强矿柱和顶板的控制。
c、井下采准,做到地质资料超前,施工后及时回收修改,做到有的放矢。
d、在良山165-240m中段,特别是太平114西区地质情况比较复杂的地方,加强生产钻探和超前钻探工作,准确及时提供地质资料。
e、工程方面1)215中段做到与240中段相应全面多盘区回采为190中段提前回采做好充分准备。
2)165中段及时提供地质资料预计本中段将在年中进入采准施工。
3)根据目前掘进情况分析,良山采矿各中段、太平114中段西区,有一部分矿体赋存在平巷标高,对该部分矿体回采应做充分研究。
4)良山5#溜井延伸到215中段工作,将在215凹陷露天回采到一定程度后,必须完成。
同时防水工作将封闭210排水井,雨水往230排水井,绕过5#溜井。
5)240中段404-1下部上山和太平114中段E3区13-1上部上山要及时组织施工,为后续采矿做好准备,良山140中段大巷掘进时应严格按照计划施工,保证后续施工能够顺利进行。
6)太平西区W1-1、W1-2、W2-1、W2-2和W3-1采场矿石品位较低,矿体形态变化较大,施工时做好地质工作,尽量减少损失、降低贫化。
f、井下出矿在一季度二月份(因春节)安排出矿1.5万吨,不足矿量部分由残采矿块进行补充。
二月份井下欠产部分由三、四季度进行弥补。
g、安全技术措施1)做好现场安全技术施工工作,遵循《金属非金属矿山安全规程》。
认真按照年度计划安排月度计划工作。
做到:地下开采采用前进式开拓、后退式回采,回采工作始终保持上中段超前下中段;露天开采坚持从上到下的开采顺序,按照设计确保安全平台宽度和控制好边坡角,严禁为了减少剥离而进行陡坡开采或掏采现象。
2)井下要确保通风系统完善,独头工作面要加强局部通风,确保工作面有足够的新鲜风流。
对计划要求的通风设备要及时到位。
3)严格执行《爆破安全规程》的各项要求,遵守公司制订的爆破安全管理制度和安全操作规程;特别是露天开采的零星矿块,因点多面广,爆破时要相互之间加强联系、加强警戒。
4)工程技术人员要经常深入现场,及时掌握现场情况。
严格控制井下采场的矿房跨度和顶板形态,预留好中段矿柱和房间矿柱,确保矿柱的完好。
5、2008年底的三级矿量情况根据2009年计划预安排,井下采出矿50万吨(良山40万吨,太平10万吨)三级矿量保有年限为:良山开拓6.3年,回采1.57年,太平开拓7.76年,回采0.37年。
2008年底良山太平保有生产矿量表6、2008年底矿山格局经过近几年对良山140、165的开拓,以及各中段的大量掘进,到年底,矿山井下的三级矿量得到了改善,良山矿区除了117中段还有部分开拓,其余中段进入采掘阶段240、215、190全面进入回采,165中段西区可以回采,140中段西区78线也可以试采;117中段进行开拓,预计在2009年初,应施工117到215中段溜井,即6#溜井,为2009年后190、165、140中段全面进入回采阶段。
太平山114中段西区开拓后,到2009年可以增加采场,此时,良山240转运使命结束,介时240的2.5m3车皮可以增到114中段直转矿到选厂。
良山117中段预计在2010年,有部分附产矿或西区部分的矿石直供选厂。
到2008年底,露天残采矿预计总储量只有10万吨左右。
八、2009年计划预排1、采出矿60万吨,其中良山井下40万吨,太平井下10万吨,残采10万吨。
2、掘进:2700m,良山井下:2400,太平井下300m九、未来矿工程衔接1、从2009年到2012年,预计井下出矿50万吨/年,周边矿收矿,每年15万吨左右,这样,必须提高井下采矿生产能力。
2、太平山深部开采,预计到2013年,太平山114中段回采结束,良山只有117、140、165中段作业,难以满足生产能力,为此,太平深部工程启动迫在眉睫。
