既有线安全事故案例
- 格式:doc
- 大小:49.01 MB
- 文档页数:17
事故案例/案例分析挂接地引起接触网停电和信号红光带事件1、事件概述:2010年6月12日晚18点30分,广州客专维修基地项目部计划利用动车段检修天窗点进行接触网消缺施工。
负责挂接地的人员在未接到命令的情况下,提前挂接地,导致动车段接触网停电和信号出现红光带。
此事件严重影响了动车段的正常运行秩序,引起设备管理单位和建设指挥部的强烈不满。
2、主要原因:一是管理人员思想麻痹,安全意识淡薄。
这次施工属典型的无计划施工,项目部在未征得供电单位同意的情况下,想利用动车段的检修天窗进行维修基地的消缺施工,对潜在的安全隐患没有足够的认识,心存侥幸,盲目蛮干,是造成此事件的深层原因。
二是现场组织失控,安全卡控脱节。
挂接地在基础网施工中是一项非常重要的工序,按要求必须安排业务熟练、责任心强、经过培训的人员操作,同时还要派专人监护。
而现场施工负责人邹刚却安排了一个年龄在60岁左右、未接受过任何培训、从未挂过接地的民工负责挂接地,严重违反了既有线施工的相关规定,这是造成此次事件的直接原因。
3、处理意见:事件发生后,项目部在公司事故处理领导小组和集团公司广州指挥部的指导配合下,在较短时间内查清了事件发生的原因,及时制定了整改措施,基本消除了事件造成的社会影响。
事故处理领导小组认为:本次事件属于管理失控造成的责任事件,项目部负有不可推卸的责任。
考虑到项目部在事发后能够快速行动,全力做好善后工作,同时能够深刻检讨管理中存在的问题。
因此,经研究,拟对广州客专维修基地项目部和相关责任人做出如下处理:⑴扣发项目部主要管理人员(项目经理、总工、安全总监)及所有电气化专业人员6月份半个月安全奖。
⑵对项目经理于顺海罚款2000元;对项目总工赵志刚罚款2000元;对项目安全总监伍锡敏罚款1000元;对现场卡控人员邹刚罚款1000元⑶被处罚人员每人写一份检讨书报工程管理部。
从上述事件发生原因的分析中不难看出:3起事件看似偶然,内存必然;既是低级失误,又属严重违规;事件的发生直接反应出三项目部在管理上的松懈、脱节和漏洞,也反应出项目部管理人员安全意识的淡薄。

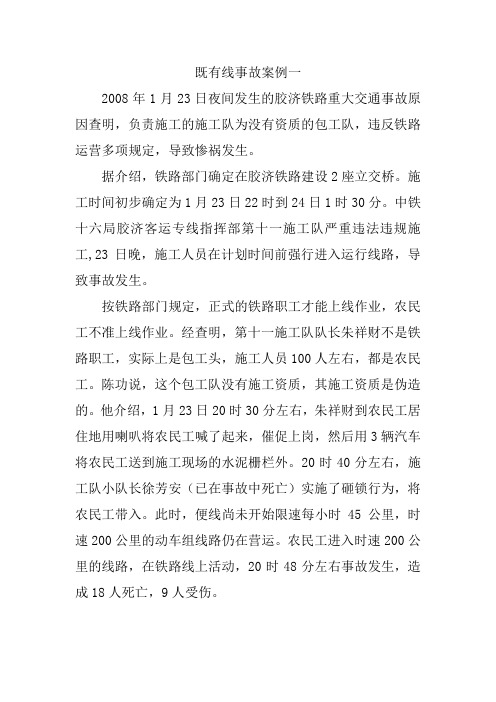

铁路路基事故案例及分析一、石太高速客运专线路基下沉案例分析1.事故概况2009年7月7日至8日,我国开工最早的高速铁路客运专线-“石太客运专线”发生了路基下沉事故,由于连日普降暴雨,事故发生时,列车晃车严重,其中k178+910、k158+300、k106+300三处路基下沉严重,最大下沉分别达到64.2cm、16cm、9.7cm。
这起事故导致多趟北京至太原的动车组限速运行晚点,严重影响了铁路正常运输秩序,危及列车运行安全。
铁道部认定k178+910质量事故为铁路建设工程质量大事故,k158+300、k106+300质量事故为铁路建设工程质量一般事故。
如图4-1图4-1 石太高速铁路路基下沉2.事故原因一是路基填筑不规范。
填料控制不严,粒径超标、级配不良,甚至有的填料类别与设计不符;填筑不讲究工艺控制,野蛮操作,虚铺厚度超标;路基断面加宽不够,边坡碾压不实,雨季冲刷严重;过渡段台阶宽度不足,涵洞两侧不对称填筑;土工格栅铺设不平顺、接头搭接长度不够、搭接处理不规范等。
二是路基挡护和排水工程质量问题突出。
沉降缝、反滤层不按设计要求施做;片石混凝土片石掺量过多;预应力坡面锚索施工不到位,存在锚索长度不够、数量不足、不做防锈处理等问题,甚至有个别锚索不张拉就使用。
排水系统不到位、不完善、不畅通,造成路基、涵洞经常被水浸泡。
三是CFG桩和岩溶注浆施工存在较多的质量隐患。
比如,不做工艺性试验就开始施工;实际地质与勘察资料有出入时,不及时进行变更,影响处理效果;对施工质量的过程控制手段偏弱等。
3.事故责任石太客专k178+910处为中铁三局施工区段,设计单位铁道第三勘察设计院,监理单位乌鲁木齐铁建监理有限公司,建设单位石太客运专线公司;石太客专k158+300处为中铁12局施工区段,设计单位铁道第三勘察设计院,监理单位乌鲁木齐铁建监理有限公司,建设单位石太客运专线公司;石太客专k106+300处为中铁13局施工区段,设计单位铁道第三勘察设计院,监理单位乌鲁木齐铁建监理有限公司,建设单位石太客运专线公司。
案例(25):
某供电所开展更换该用户专变计量装置的作业。
由于私自承揽用户工程,作业人员未办理停电工作票手续,未装设接地线,未悬挂“线路有人工作、禁止合闸”警示牌,仅将该用户专变T接10kV线路上的隔离刀闸拉开后就登杆作业。
作业过程中,其他专变用户发现停电后,自行合上已拉开隔离刀闸对线路送电。
作业人员在杆上连接高压计量接线头时突然触电死亡。
3、接地线安装不足,不在线路作业的各来电侧全部装设接地线
案例(26):
某供电所开展10kV线路引流线烧断的缺处作业。
将10kV线路操作至检修状态后,由于现场携带接地线不够,作业人员在调度员令其“在工作地点两侧,分别验电并挂接地线方可开始工作”的情况下,仍然只在刀闸线路侧(电源侧)装设了一组接地线。
将电源侧烧断的引流线剪断后,用户自备发电机启动反送电导致作业人员触电死亡。
案例(27):
某作业人员在进行10kV甲线安装10kV乙支线高压跌落熔断器过程中,应在10kV甲线、10kV乙支线工作段各装两组接地线,但是工作票只填写在10kV 甲线、10kV乙支线各装一组接地线,且10kV乙支线C相接地线装设在防震锤中间,接触不良,接地线尾端接头临时卡在接地端头(表面附着绝缘漆)缝隙中,接触电阻过大。
作业过程中现场风速过大,导致临近的一条10kV线路向上舞动,对10kV甲线放电,导致线路上工作的两名作业人员触电,造成一死一伤。
▪ 1. 不按《安规》规定着装或不戴安全帽,不系帽带。
2008年1月23日夜间发生的胶济铁路重大交通事故原因查明,负责施工的施工队为没有资质的包工队,违反铁路运营多项规定,导致惨祸发生。
据介绍,铁路部门确定在胶济铁路建设2座立交桥。
施工时间初步确定为1月23日22时到24日1时30分。
中铁十六局胶济客运专线指挥部第十一施工队严重违法违规施工,23日晚,施工人员在计划时间前强行进入运行线路,导致事故发生。
按铁路部门规定,正式的铁路职工才能上线作业,农民工不准上线作业。
经查明,第十一施工队队长朱祥财不是铁路职工,实际上是包工头,施工人员100人左右,都是农民工。
陈功说,这个包工队没有施工资质,其施工资质是伪造的。
他介绍,1月23日20时30分左右,朱祥财到农民工居住地用喇叭将农民工喊了起来,催促上岗,然后用3辆汽车将农民工送到施工现场的水泥栅栏外。
20时40分左右,施工队小队长徐芳安(已在事故中死亡)实施了砸锁行为,将农民工带入。
此时,便线尚未开始限速每小时45公里,时速200公里的动车组线路仍在营运。
农民工进入时速200公里的线路,在铁路线上活动,20时48分左右事故发生,造成18人死亡,9人受伤。
2008年4月28日,胶济铁路发生一起列车脱轨、相撞的特别重大交通事故,造成72人死亡、416人受伤,中断行车21小时22分,直接经济损失4192万元。
这是一起由于违章违规、超速行驶导致的责任事故,37名事故责任人受到责任追究。
其中,济南铁路局常务副局长、局党委常委郭吉光等6名事故责任人被移送司法机关依法追究刑事责任;31名事故责任人受到党纪、政纪处分,给予时任济南铁路局局长陈功撤职、撤销党内职务处分,给予时任济南铁路局党委书记柴铁民撤销党内职务处分,给予铁道部副部长胡亚东记大过处分,给予铁道部部长刘志军记过处分。
责成铁道部向国务院做出深刻检查。
(观看动画片)。
2000年以来工务系统铁路交通事故典型案例(施工类)一、2000年“9.25”京广线2767次货物列车脱轨行车重大事故1.事故概况2000年9月25日21时14分,广州铁路(集团)公司长沙总公司京广线哲桥站内3号道岔处,2767次货物列车(编组53辆,总重3518吨,换长69.1;本务机为郴州机务段DF4 0466号机车)运行至此,机后第5-29位车辆颠覆,第30位车辆脱轨,颠覆车辆侵入上行正线;经救援于28日3时零分复旧,6时零分开通线路。
中断京广上下行正线行车56小时46分;货车车辆报废13辆、大破10辆、中破2辆、小破1辆;钢轨报废925米,轨枕报废1672根,道岔损坏9组,转辙机损坏9台;直接经济损失536.8万元;货物损失约100万元。
构成行车重大事故。
2.事故原因及教训(1)衡阳桥隧工程公司哲桥跨线桥工程项目经理部擅自组织民工封闭哲桥道口处理跨线桥施工地段线路下沉,作业中由于单边过量起道,造成线路轨道几何尺寸发生变化,水平偏差达47mm,三角坑达48mm。
衡阳桥隧工程公司严重违反《铁路工务安全规则》第2.1.1条、第2.2.4条、第4.1.1条的规定,当晚作业人员下道避让2767次时,慌乱中,两台液压起拨机仍在钢轨底部未下道,对线路高低水平严重超限的轨道起了支撑作用,是事故发生的主要原因。
(2)郴州工务段对哲桥跨线桥的施工安全监督不力。
在哲桥跨线桥工程施工期间,7月28日,哲桥工地安全联络员被调离后,新任联络员一直未到位,致使7月28日至事故发生时,工地无施工安全联络员,严重违反了铁道部《既有线施工确保行车安全的几项规定》(铁办[1994]27号)第六款规定,失去了对施工安全监督。
在得知9月25日20时衡阳桥隧公司将要封闭道口进行起道作业的信息后,没有采取果断措施行使安全“否决权”予以坚决制止,是这起事故的重要原因。
(3)郴州工务段与衡阳桥隧工程公司签订的施工安全协议,部分条款严重违反了《技规》第25条的规定,擅自将哲桥道口施工范围内100米线路设备移交给衡阳桥隧工程公司,推卸对日常线路维修保养责任,不确保线路质量,使耒阳领工区与哲桥跨桥项目经理部在整治道口线路下沉上发生了推诿扯皮,是这次事故发生的又一重点原因。
2000年以来工务系统铁路交通事故典型案例(施工类)一、2000年“9.25”京广线2767次货物列车脱轨行车重大事故1.事故概况2000年9月25日21时14分,广州铁路(集团)公司长沙总公司京广线哲桥站内3号道岔处,2767次货物列车(编组53辆,总重3518吨,换长69.1;本务机为郴州机务段DF4 0466号机车)运行至此,机后第5-29位车辆颠覆,第30位车辆脱轨,颠覆车辆侵入上行正线;经救援于28日3时零分复旧,6时零分开通线路。
中断京广上下行正线行车56小时46分;货车车辆报废13辆、大破10辆、中破2辆、小破1辆;钢轨报废925米,轨枕报废1672根,道岔损坏9组,转辙机损坏9台;直接经济损失536.8万元;货物损失约100万元。
构成行车重大事故。
2.事故原因及教训(1)衡阳桥隧工程公司哲桥跨线桥工程项目经理部擅自组织民工封闭哲桥道口处理跨线桥施工地段线路下沉,作业中由于单边过量起道,造成线路轨道几何尺寸发生变化,水平偏差达47mm,三角坑达48mm。
衡阳桥隧工程公司严重违反《铁路工务安全规则》第2.1.1条、第2.2.4条、第4.1.1条的规定,当晚作业人员下道避让2767次时,慌乱中,两台液压起拨机仍在钢轨底部未下道,对线路高低水平严重超限的轨道起了支撑作用,是事故发生的主要原因。
(2)郴州工务段对哲桥跨线桥的施工安全监督不力。
在哲桥跨线桥工程施工期间,7月28日,哲桥工地安全联络员被调离后,新任联络员一直未到位,致使7月28日至事故发生时,工地无施工安全联络员,严重违反了铁道部《既有线施工确保行车安全的几项规定》(铁办[1994]27号)第六款规定,失去了对施工安全监督。
在得知9月25日20时衡阳桥隧公司将要封闭道口进行起道作业的信息后,没有采取果断措施行使安全“否决权”予以坚决制止,是这起事故的重要原因。
(3)郴州工务段与衡阳桥隧工程公司签订的施工安全协议,部分条款严重违反了《技规》第25条的规定,擅自将哲桥道口施工范围内100米线路设备移交给衡阳桥隧工程公司,推卸对日常线路维修保养责任,不确保线路质量,使耒阳领工区与哲桥跨桥项目经理部在整治道口线路下沉上发生了推诿扯皮,是这次事故发生的又一重点原因。
阳江供电安全生产事故案例阳江供电安全生产事故案例近年来,随着城市的发展和能源需求的增加,供电行业在我国的经济建设中发挥着重要的作用。
然而,由于供电工作本身具有一定的危险性和复杂性,安全生产问题成为供电行业发展中亟待解决的问题。
本文将以阳江供电安全生产事故为案例,探讨相关问题,并提出相应的解决方案。
阳江供电安全生产事故发生在2019年4月。
当天,阳江供电局的一名工作人员在维修一处电缆时,由于工作不慎,导致电缆发生了短路。
由于事故发生地点是一个高压电场,事故迅速引发了火灾,严重威胁了周围居民的生命财产安全。
事故发生后,供电局立即启动了应急预案,组织相关人员进行救援和灭火工作。
经过近两小时的紧急施救,事故最终得到了控制,但仍造成了一名工作人员受伤和大量财产损失。
通过对事故的分析,可以得出以下几点教训。
首先,阳江供电局的工作人员在执行任务时,应严格遵守相关的操作规程和安全操作流程,不得擅自改变操作方法。
其次,应加强对供电工作人员的培训和教育,提高其安全意识和应急处置能力。
再次,应建立完善的安全管理制度,明确相关责任和安全生产标准。
最后,应加强安全检查和隐患排查工作,及时发现和处理各类安全隐患,确保供电系统的安全稳定运行。
为了防止类似的事故再次发生,阳江供电局应采取以下措施。
首先,加强对工作人员的考核和培训,定期组织应急演练和技术知识培训,提高工作人员的技能水平和应急响应能力。
其次,建立健全的安全管理体系,制定相关规章制度,并加强对执行情况的监督和检查,认真落实责任。
再次,加强对供电设备的维护和检修,确保设备的正常运行,并制定相应的检修计划。
最后,加强与相关部门的协作和交流,共同致力于提高供电行业的安全生产水平。
综上所述,阳江供电安全生产事故给供电行业的发展敲响了警钟。
要保障供电行业的安全生产,必须加强对工作人员的培训和教育,建立健全的安全管理体系,并加强安全检查和隐患排查工作。
只有这样,才能有效预防事故的发生,确保供电系统的安全稳定运行。
既有线安全事故案例一.机车掉道脱轨和挤岔事故。
2015年4月1日下午在白蒲站K243+740发生工程机车和宿营车掉道脱轨。
同年11月19日晚在海安站一场自备机车返回时挤入道岔脱轨。
两起事故直接原因;一是换轨作业队擅自提前断轨作业,且未插上红牌警示;二是工程车调车员“问路巡道”和“站位瞭望”不落实;三是相关人员臆想作业,未对机车经过线路开通状况和电务调试道岔区域锁闭认真确认。
教训与反思:首先是营业线施工必须遵章守纪,严格按计划施工,不得超范围施工,特别是作业人员必须加强现场交底和过程管控,不得违章违规;第二调车人员必须检查岔区线路、工程线状况和进路情况确认安全无事后方可动车;第三加强自轮运转设备操作人员的管理,强化责任落实。
严格执行铁路施工安全标准化作业要求。
第四在交叉作业施工前的信息必须及时沟通,现场作业采取“问路、瞭望”等卡控措施必须真正落实到位。
二.机车故障事故。
2015年9月3日下午机车附挂运行姜堰-泰州区间,其后的自备机车发生故障,耽误12趟列车晚点五个多小时。
直接原因;一是租赁机车日常维养管理不到位。
二是违章附挂运行。
三是缺乏专业抢修人员和现场组织救援行动滞缓。
教训与反思:依赖租赁外部设备,特别是机车运营安全技术专业性强,我们在安全管理及使用上存在先天不足,宁启线自轮设备使用率很高,日常管理工作跟不上安全要求,管理水平低等问题。
在以后类似规模的施工,必须加大对运营管理规定的文件规范标准学习和专业人才的培养以及设备的投入,特别是对照铁路运营安全规章制度,要修订和完善工程运营管理办法细则,为施工安全创造条件。
另外要认真组织安全应急演练,宁启进场以来的大型设备使用的应急演练工作几乎没有。
对今后涉及轨道工程施工项目必须抓好现场有针对性、操作性、实战性的应急抢险救援演练工作。
三. 车辆、路材侵限碰擦撞击列车事故。
①2014年1月1日下午在K117+600路附作业的拖拉机与K224次列车发生碰擦,导致机车砂箱和行旅车受损。
②2015年4月21日在K217+300处预换长轨施工卸轨作业后,因钢轨受温差变化影响,导致端部位移与K563次列车机车撞击,被迫区间停车。
教训与反思:两起事故性质相似,但有所不同。
“1.1”事故属拖拉机运砂浆在路基上违章掉头造成,防护安全不到位,安全交底卡控措施不到位,司机缺乏铁路施工安全意识,现场管理松散。
“4.21”事故未考虑昼夜温度因素和铁丝捆绑措施不到位造成。
主要教训:一是凡是紧邻既有线必须抓好隔离措施和防护员必须到位,二是加强对作业人员及司机的安全交底工作,对司机要求按照规定线路行驶,列车来前必须停止作业或行驶。
三是邻近既有线的物理隔离和施工马道管控措施要真正落实到位。
四是路材路料存放要充分考虑多方面安全因素,确保营业线施工安全防路材路料机具侵限是重要常识,“防天灾更要防人祸”,作业完毕及时将机具材料存放铁路限界外或堆放安全处所,现场检查要认真,防范措施要落实。
四.自轮运转设备超限运行事件。
2015年2月10日上午架桥机退场因超限通过海安K201附近高柱信号机,没有跟踪巡查线路状况,冒进通过,挂断K201附近高柱信号机。
教训与反思:第一运转作业前必须检查线路状况,必须采取人工引道问路,确认安全无事后方可动车;第二加强自轮运转设备的监控,特别是作业人员必须严格管控,干部必须跟班加强督促,运转过程不得违章违规。
五. 违章上道、人员伤亡事故。
2010年10月19日中午K161+750处701架子队木工穿越线路因接打电话,被K245次列车撞击身亡。
血淋淋的教训警示我们:一是铁路施工必须强化劳务工安全教育培训工作,增强自我保护;二是邻近既有线一侧必须设置安全警示牌(警示隔离带) 杜绝随意上道,防患未然。
六.防护缺失、多次拦停列车事件。
①2010年7月30日K102+100劳务工下班后穿越铁路,导致8503次列车停车3分钟。
②2010年12月11日K132+850处因运碴(级配碎石)车辆未及时在列车来临前停止作业,导致8578次列车停车4分钟。
③2012年6月18日K148+900处因运石块车辆倾斜在线路道床边,严重影响铁路行车安全。
④2012年7月20日在K191+000和K121十714两处临近营业线施工点发生列车通过时挖机不停止作业的严重违章作业问题。
⑤2013年5月30日K148+155兴泰公路框架桥劳务工对护栏进行修饰未及时下道避车,导致K8577次列车停车3分钟。
⑥2014年10月28日上午K197+157桥面系作业劳务工穿越线路,导致K8463列车临时停车3分钟。
自2010年至2015年期间,多次发生拦停列车事件。
尤其在施工高峰阶段几乎每个月都要发生二三次拦停列车事件。
教训与反思:一是要确保营业线施工防护体系正常运转,防护员必须坚守岗位,履行职责。
二是与车务行调、机务安全、铁路派出所等部门积极沟通,加强协调,尽量避免扩大影响。
三是眼睛向内、做好队伍管理,加强现场安全监控,严防死守。
四是要强化安全意识,现场防护和巡查不能缺失。
七.基坑开挖、便梁施工影响线路事件。
①2010年7月4日K415次在K164+840姜溱河中桥处发生晃车险情,直接原因是3#桥台基坑靠既有线侧打钢板桩作业未按防护方案落实和对既有线路观察巡查养护不到位。
②2011年8月29日K137+348接长涵施工中发生便梁位移和支墩下沉,直接原因雨季组织施工和不完善的施工专项方案以及特珠的地形地貌环境,导致险情发生。
在以后相续施工过程中个别分部均发生过类似险情,给铁路行车安全带来隐患。
教训与反思:宁启线便梁架设及箱涵施工是我们经常遇到的项目,首先要考虑现场地理环境和施工条件千变万化,施工方案的编制及交底必须要有针对性、操作性,才能确保方案科学,实施有效;第二便梁架设施工必须严格按照经过审批的方案组织施工,加强基坑、便梁观察检查及在手线路的巡养;第三现场所有的安全技术记录数据要及时、真实可靠。
第四遇到险情必须及时采取相应的对策措施。
第五对现场重点部位加强盯控,防止基坑开挖和打拔钢板桩过程中对既有线的影响。
八.挖断地下管线、触及高压线事件。
进场以来至2015年期间各分部因施工未按规定请有关设备管理单位到场监控而盲目开挖作业,均发生过挖断铁路地下管线或碰挂地方电力线事件。
①2012年4月26、27、30日在K153+270、K138+100 、K191+400处角墙作业、路基清表、线间沟施工违章动土机械作业时,连续挖断地下通信光缆;②2010年12月28日凌晨在浇筑完K120+496框架涵八字墙基础收泵时,泵车管触及附近高压线7米以内的安全距离导致电网短路等。
教训与反思:需要指出的是个别分部现场管控不力,曾多次发生挖断地下管线,造成铁路施工安全严重问题,给设备管理单位和局项目部带来巨大压力。
同时,也是既有线施工经常遇到的安全隐患问题。
对此一是要主动与相关单位部门沟通,配合协调,认真落实铁路地下管线“八禁止”规定;二是施工前必须对地下管线和上方贯通线、接触网线、电力高压线的路径或高度等进行现场确认,采取必要的保护措施后才能动工。
三是遇到险情,必须第一时间上报相关部门,抓紧处置,尽量避免事态扩大;四是对施工涉及地下管线或贯通高压线部位,积极对策措施、采取现场警示牌警戒线和专人盯控防范,必须确保管线安全。
九.跨高速公路现浇梁被撞击事件。
我标段施工的跨同三公路、跨盐靖公路现浇梁支架门洞曾被过往车辆数次撞击,责任虽属地方车辆问题,但也有许多值得总结之处。
首先跨公路施工方案必须经过相关部门审批,特别是道路交通分流及管制安全,必须取得地方或交管部门支持;二是道路警示标牌标识必须规范,现场防护安全措施必须到位;三是所有邻空作业面防抛网等安全设施必须落实到位;四是支架搭设和防撞击支墩必须严格按方案施工。
2.既有线施工安全管理主要对策措施。
一是牢固树立安全第一意识。
通过不同形式的安全教育与反思,所有参建员工必须深刻认识营业线施工安全无小事,自上而下,各个层面,必须把握施工过程中的关键部位安全监控,必须做好每个环节安全措施落实,把确保铁路行车安全放在突出重要的位置,不断提升参建人员铁路施工安全意识。
二是强化铁路施工安全红线管理。
严格执行营业线施工“十禁止”规定和“三必须,两坚持”、“四不准”等卡控措施落实。
在此基础上:一抓施工日计划的上报准确性,杜绝无计划、超范围施工;二抓既有线硬隔离落实,施工高峰阶段我标段所有临近铁路一侧全部强行落实钢管隔离措施;三抓防护管理体系正常运转。
“营业线施工安全成也防护、败也防护”,必须加强动态管理和考核,并在高峰期间加大现场防护人员和设备投入,设置驻站联络员24个及现场防护员144个、配备对讲机278台和中转发射台(含车载台)6个,覆盖了所有施工作业区域,保持通讯联络畅通,防护安全必须确保;四抓严格执行营业线施工许可证制度,包括基坑开挖许可、过渡段填筑许可,重点对既有线线间距小的并行地段的打拔钢板桩、基坑施工加强安全盯控,项目部采取轮流现场值守盯控;五抓路基填筑、铺轨上砟作业安全,防止车辆、大型机械及机具材料侵限,对进入现场的机械车辆司机必须配发《既有线施工安全注意事项警示卡》,并增派施工防护员,做好“一机一人、随车而动、随作业地点移动”的防护。
特别对作业点分散,大型机械及施工车辆作业多地段,严格落实隔离措施,加强对施工马道入口处专人值守和封堵管控;六抓特种设备作业和挂篮施工安全操作的检查,特别对吊装、走行等关键部位的问题整改,消除安全隐患;七抓工程线安全管理。
重点对线路状况、工程列车跨线运转、行车速度限制等加强盯控,切实做到“施工不行车,行车不施工”。
八抓自轮设备作业管控,重点对租赁设备操作人员专业培训及作业环节程序认真掌控,消除管理上漏洞,并强化对架桥机、机车、轨道车、平板车、老K车的维养、安全用品配备、三项设备使用、运行揭示输入、转线及进出站区行车作业环节管理进行专项检查监控,特别是对工程列车过轨、调车运转作业加强盯控检查,保证安全卡控措施不折不扣落实到位;九抓分部之间工程线交叉作业前的信息传递和调度运转工作、项目部设置调度中心,指导协调工作,确保营业线(工程线)运转安全;十抓铁路封锁施工安全。
重点盯控站场改造及区间封锁现场防护安全,防止擅自提前准备或超范围施工。
进场至今累计各类等级的封锁施工次数二千多次,安全正点开通率达99﹪以上;十一抓季节性安全。
管好责任区段线路防涨和防洪防汛,特别是防止雨季施工给既有线带来隐患,确保安全渡汛;十二抓全员安全教育培训。
针对宁启线特点编制了实用性强的《施工安全手册》、《现场各工种安全操作检查表》、《营业线施工安全卡控措施表》等一系列营业线施工安全管理标准规范的图册卡片,组织下发宣传贯彻。
同时,多次邀请铁路安全专家举办安全培训班,教育广大参建员工提高安全意识,发挥安全教育重要性;十三抓机车添乘检查和加大现场检查频次,及时通报隐患问题,加强考核奖罚,强化铁路施工安全红线管理。
