最新超级工程--上海中心大厦施工技术解读资料
- 格式:docx
- 大小:4.61 MB
- 文档页数:12
上海中心施工方案上海中心位于上海市黄浦区的中心地带,是一座高层综合建筑群,包括办公楼、商业楼和酒店等功能。
施工方案的主要内容如下:1. 建筑设计:根据地块情况和功能需求,采用了现代化的设计理念和高效能的建筑结构。
建筑外形采用了大量的曲线和斜线,使整个建筑群具有动态和现代感。
同时,在建筑立面设计上采用了大面积的玻璃幕墙,增加了建筑的透明度和光线的进入。
2. 施工方法:由于上海中心是一座高层建筑群,施工过程的安全性和效率非常重要。
首先,采用了先进的施工装备和技术,比如自升式吊挂平台和塔式起重机等。
其次,采用了分段施工的方法,将大楼分为多个施工段,并同时进行施工,提高了施工效率。
同时,在施工过程中,要加强对施工现场的管理和安全监控,确保工人和设备的安全。
3. 资源利用:在施工过程中,要充分利用现有的资源,减少对新资源的消耗。
比如,利用周边的机械设备和建筑材料,减少对新设备和材料的采购。
同时,要对建筑废弃物进行合理的处理和回收利用,减少对环境的影响。
4. 施工进度控制:为了确保项目的按时交付,需要进行严格的施工进度控制。
首先,要制定详细的工程进度计划,明确每一项工作的时间节点和负责人。
其次,要加强对施工过程的监督和检查,及时发现和解决问题。
同时,要合理安排施工人员的工作时间,确保施工进度的连贯性和高效性。
5. 质量控制:为了保证上海中心的建筑质量,需要对施工过程进行严格的质量控制。
首先,要建立健全的质量管理体系,规范施工过程中的各项工作,并进行全程监督和检验。
其次,要加强对施工材料的选择和使用,确保材料的质量符合设计要求。
同时,要对施工人员进行培训,提高施工质量的意识和理念。
总之,上海中心的施工方案应该综合考虑安全性、效率性、资源利用和质量控制等方面的要求。
通过科学合理的施工方法和管理措施,确保项目的顺利实施,并达到设计要求和客户的满意度。
上海中心土方施工方案上海中心是上海地标性建筑之一,是中国最高摩天大楼之一,也是世界上最高的管形建筑。
该项目的土方施工方案对于整个建筑的稳定和安全至关重要。
下面是上海中心土方施工方案的详细介绍:一、项目背景上海中心位于上海浦东新区陆家嘴金融贸易区,总高度632米,总建筑面积57.5万平方米。
项目选址地为软黏土地基,地下水位较高,工地周边交通繁忙。
土方施工方案的目标是确保土方施工的安全和高效。
二、施工准备1.土方开挖前需要进行详细的地质勘察,并根据勘察结果提供合适的工程设备和人员。
2.在施工前要组织土方稳定性的分析,确定土方工程的稳定性要求。
3.施工前,要制定详细的施工方案,包括施工步骤、工程量、土方开挖深度等。
4.施工方案应考虑周边环境,包括交通管制、噪音控制、颗粒物排放等。
三、土方开挖1.土方开挖采用机械开挖的方式,如挖掘机、铲车、推土机等。
2.土方开挖前,应将周边建筑物进行加固和防护。
3.施工中,要注意土质变化,及时采取相应的措施,如地下水的排除、土方夯实等。
4.施工中,要对土方进行监测,包括土层位移、土质压力等。
四、土方处理1. 土方运输采用专用货车,时速限制在60km/h以内。
2.土方运输要采取防尘措施,避免粉尘污染。
3.土方处理要考虑环境保护,如采用生态恢复的方式进行土壤处理。
4.施工中,严禁将排泥淤泥倾倒到河流或湖泊中,要有专门的泥浆池和沉淀池进行处理。
五、安全管理1.施工现场要设置围挡和警示标志,确保工地周边交通安全。
2.施工人员要佩戴安全帽、安全绳等个人防护装备,要定期进行安全教育和培训。
3.施工中要做好疏导交通、消防水源、消防通道等安全设施。
4.对危险区域要进行合理的划分,设置隔离措施,禁止无关人员进入。
六、质量控制1.施工过程中要对土方进行抽样检测,确保土方的质量。
2.施工中要注意土方的密实度和坚实度,采取夯实措施。
3.施工完成后,要做好整体验收,检测土方工程的稳定性和安全性。
编者按:“绝代有佳人,遗世而独立。
”上海中心大厦是我国目前在建的最高建筑,其独特的造型和地理环境令世人瞩目,但也给建筑施工带来了许许多多意想不到的难题,中国中央电视台亦曾以“超级工程”为题作了专门报道,更引起建筑界同行的关注。
作为施工总承包的上海建工集团的科技工作者们,不畏艰险,迎难而上,他们运用现代科技,如计算机管理、BIM模拟和具有自主知识产权的深基坑围护、筒架支撑式液压爬升整体钢平台模架、超高泵送混凝土施工技术等,攻坚克难,顺利地完成了上海中心大厦的主体结构施工,创造了世界建筑史上又一奇迹。

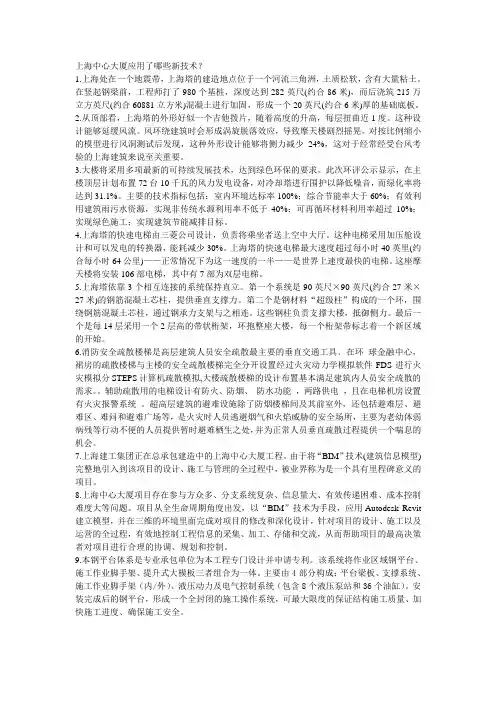

为此,本刊特约上图1 上海中心大厦地理位置及周边环境作者简介:龚 剑(1960-),男,博士,教授级高级工程师,集团总工程师。
通讯地址:上海市虹口区东大名路666号(200080)。
收稿日期:2014-02-15图2 结构体系概况核心筒为钢筋混凝土结构,在设备避难层的核心筒墙体内暗埋内伸臂桁架,内伸臂桁架通过外围伸臂桁架与巨型柱连接。
钢筋混凝土巨型柱内含劲性钢柱,沿高度向建筑°倾斜,包括8 根超级柱SC1和4 根角柱架层水平结构由楼层钢梁和组合楼板组成;1 区和层的水平结构设有楼面桁架和带状桁架;2 区和架层的水平结构设有伸臂桁架、楼面桁架、带状桁架。
各区设备避难层之间,钢框架外围的玻璃幕墙支撑钢结构采用悬挂结构形式,每个楼层面设置1 道。
屋顶皇冠钢结构位于整栋建筑顶部,由内外八角钢框架、帽桁架、竖向鳍图3 地下连续墙套铣施工工艺示意5.3 管井井点减压降水施工5.3.1 减压降水井点布置及停井通过减压降水单井及多井抽水试验分析,并经群井抽水试验验证确定方案。
基坑内设置深55 m的减压降水井图4 主楼土方开挖场景5.6 基坑工程环形围檩施工由于基坑深大,每道环形围檩须进行分段、对称、流水施工,每段长度控制在50 m左右。
第1道~第5道环形围檩底模及侧模采用木模,第6道环形围檩直接利用混凝土垫层做底模。
上海中心大厦土方施工方案一、土地条件分析在施工前,我们首先需要对土地条件进行分析和评估。
我们将派遣专业的土地勘测团队前往施工地点,对土壤类型、地下水位和地质情况等进行详细调查和测量。
根据所获得的数据和报告,我们将制定相应的施工方案,以确保项目在土地条件的限制下得以顺利进行。
二、风险评估风险评估是确保施工过程中顺利进行的重要一环。
我们将组织专业的技术团队进行全面的风险评估,包括施工过程中可能出现的地质灾害风险、材料供应风险以及人员安全风险等。
在评估过程中,我们将采取合适的措施来减轻风险,并制定相应的应急预案来应对可能发生的意外事件。
三、施工技术选择在施工方案中,我们将选择最适合土地条件和项目要求的施工技术。
我们将考虑以下几个方面:1.地基处理:根据土地调查结果,我们将选择适合的地基处理技术,如挖土方案、加固方案等,以确保建筑物的稳定性和安全性。
2.结构施工:我们将根据建筑设计方案选择合适的结构施工工艺,包括混凝土浇筑、钢结构安装等,以确保建筑物的结构稳定和强度满足相关标准。
3.装饰装修:我们将选择符合项目要求和品质标准的装饰装修工艺和材料,确保建筑物的外观美观,内部空间功能合理。
四、施工管理与控制为了确保施工的顺利进行,我们将采用先进的施工管理技术和工具。
我们将建立一个专业的施工管理团队,负责协调和管理各个施工阶段的工作,并确保施工进度、质量和安全得到有效控制。
我们还将使用现代化的监控系统和智能设备来确保施工过程的安全和高效。
五、环境保护措施在施工过程中,我们将采取一系列环境保护措施,以减少对周围环境的影响。
我们将严格控制施工噪音和粉尘产生,采取有效的废弃物处理措施,并合理使用和管理水资源和能源,以减少对环境的负面影响。
六、项目验收与交付在施工完成后,我们将组织专业团队对项目进行全面验收。
我们将按照相关标准和规范进行检查和测试,确保建筑物的质量和安全符合相关要求。
一旦验收合格,我们将向业主交付项目,并提供相应的维护和保修服务。
上海中心大厦钢结构工程施工创新技术3篇上海中心大厦钢结构工程施工创新技术1上海中心大厦是一座现代化高层建筑,其高达632米,成为中国最高的建筑物之一。
这座大厦建造过程中采用了一系列创新的钢结构工程施工技术,这些技术实现了建筑物高度和稳定性的双重目标。
首先,上海中心大厦采用了冷弯薄壁构件技术。
该技术将钢板进行冷加工,并按照设计要求折弯和成型。
该技术具有成本低、工艺简单和施工方便等优点,并且能够保证构件的准确性和质量。
其次,上海中心大厦推广了模块化施工技术。
钢结构构件将被事先加工,并在现场组装。
这种技术具有加速施工、减少现场工作量和提高安全性等优点。
施工过程中采用了钢结构预制拼接技术,这有助于提高构件的准确度和质量,并且适用于多种复杂的结构形式。
此外,上海中心大厦还采用了现代化的机械化施工技术。
在内外层结构工程中,通过越来越多的自动化设备和机器人,加速了构建气氛的施工,使施工速度得到了极大的提高。
值得一提的是,上海中心大厦面临的最大挑战是抵抗风力和地震的力量。
为解决这些问题,结构工程师采用了震减防护技术。
这种技术通过将钢筋拉力减少到一个预定的水平,可以大幅减少地震波对建筑物的振荡。
而为了抵抗风力,工程师使用隔墙抗风技术,将隔墙安装在钢柱与钢梁之间,增强了建筑物的整体抗风能力。
总之,上海中心大厦的建成标志着在中国高层建筑领域取得了新的高度。
通过采用创新的钢结构工程施工技术,我们成功地解决了许多建筑方面的难题。
这给我们留下了一个极为宝贵的经验,即通过不断创新和尝试,使用科技和技术,我们可以让更多的世界领先的建筑物诞生在中国,这是我们大家一起的成功上海中心大厦的建成代表了中国在高层建筑领域的重要里程碑。
其采用的创新工程施工技术和结构设计,成功地解决了许多难题,显示了技术创新的潜力和应用的可行性。
这证明了中国拥有发展高层建筑的实力和经验,并为我们提供了宝贵的经验和启示。
未来,我们应该努力加强技术研发,继续推进科技创新,不断提高施工质量和效率,并为其他高层建筑项目提供借鉴和指导上海中心大厦钢结构工程施工创新技术2上海中心大厦钢结构工程施工创新技术随着城市化进程的加速,高层建筑已经成为现代城市发展的一个标志性符号,同时城市规划和环保要求也越来越严格。
超级工程---上海中心大厦施工技术解读
一,工程简介:
上海中心大厦位于陆家嘴金融中心,是一座集商业、办公、酒店观光为一体的综合性摩天大楼。
建筑总占地面积约为30370㎡,总建筑面积574058㎡,其中地上部分建筑面积,410139㎡,建筑高度:632米。
地下5层,基坑深度,31.4 m。
主楼为钢筋混凝土与钢结构组合而成的混合结构体系。
竖向结构包括核心筒和巨型柱,水平结构包括楼层钢梁、楼面桁架、环状桁架、伸臂桁架及组合楼板。
二,施工技术中的重点及措施:
1,主楼基坑工程:
主楼区基坑采用明挖顺作法先行施工。
塔楼围护结构采用121 m直
径的环形地下连续墙(厚1.20 m)加6道环形圈梁支撑体系。
土方
开挖后形成内部无遮蔽的“井筒”,便于结构顺作。
随后逆作法施工裙房区结构。
1.1,降水方案:
○1、基坑内每25m设置25 m深真空管井井点疏干降水井42口,25m深的观察井4口;
○2.、主楼坑内设置55 m深的减压降水井12口,45 m深的观察井3口;○3、基坑外设置65 m深的减压降水井28口;
○4.、裙房两墙合一的地下连续墙内侧设置45 m深的观察井4口、外侧设置45 m深的观察井3口。
1.2,土方工程:
总土方量约38万m3。
采用先开挖中部土方,再挖环边土方的顺序,
分6层开挖。
流程如下:
第一、二层土方(-10.37m)→第三层土方、第二道围檩(-16.42m)
→第四层土方、第三道围檩(-21.42m)→第五层土方、第四道围
檩(-25.42m)→第六层土方、第五道围檩(-29.30m)→第七层
土方、第六道围檩(-31.60m)
2,桩基工程:
2.1,基桩采用后注浆钻孔灌注桩,桩身混凝土强度C50,单桩承载力特
征值10000KN。
桩径1m分A、B两种;A桩长86m有效长度56m,
247根桩位于核心筒区;B桩长82m有效长度52m,708根桩位于
扩展区;
2.2,桩端后注浆施工,每根桩预设3个灌浆管,桩端水泥用量每根
4000kg,桩端注浆终止标准采用注浆量和注浆压力双控制,以注浆
量为主;
2.3,后注浆钻孔灌注桩施工工艺:
○1、成孔方式:正循环钻进,反循环清孔;
○2、泥浆制备:采用专用膨润土和外加剂人工拌制;
泥浆除砂:ZX-250型泥浆净化装置(除砂机)除砂;
○3、钻头形式:三翼双腰钻加钻具配重;
○4、清孔方式一清泵吸反循环,二清泵吸(气举)反循环;
○5、钢筋安装:预加工成型,直螺纹接驳器连接;
○6、混凝土浇筑:导管法水下混凝土浇筑;
○7、注浆:桩混凝土强度达到C45后,进行桩端后注浆。
2.4,试验与检测:对于基桩100%进行低应变动测、超声波(透射法)、
成孔质量(孔深、孔径及垂直度)检测;
竖向抗压静荷载试验桩取桩总数的1%,共11根。
3,主楼底板超大体积混凝土一次性浇筑:
3.1 主楼区域底板为八边形,面积约9370m2,厚度6m;主楼中部有一
个电梯井深坑已于前期先行浇筑完成,紧贴地下墙为裙房区底板板厚1.6m,主楼与裙房之间有一条宽3.5m过渡区,板厚由6m过渡到
1.6m。
底板面标高均为-25.40m。
3.2,底板混凝土采用C50R90商品混凝土,抗渗等级P12.底板混凝土
总量6万m3。
本次浇筑用18台混凝土泵,60小时浇筑完成,每小时浇筑1000 m3。
主楼上部结构施工
4,核心筒施工
核心筒为劲性混凝土结构,核心筒从底部到顶部在墙体交界处内埋型钢柱;
部分墙体内设有单层钢板,钢板在上下层之间采用暗梁连接;核心筒遇伸臂桁架层在墙体内设井字型伸臂桁架,贯穿整个腹墙。
4.1,钢筋工程:钢筋直径大于等于20mm时采用镦粗直螺纹机械接头连接,其
余采用绑扎搭接连接。
4.2,混凝土工程:核心筒强度等级C60,压型钢板组合楼板C35。
采用固定泵
接两台布料机浇筑。
4.3,模板工程:12层以下采用VISA芬兰大模板,13层以上采用钢框大模板,
模板面用芬兰维萨胶合板定型大模板,肋及围檩用型钢制作。
4.4,脚手架工程:1-8层用落地式脚手架,9-12层用悬挑式脚手架,13层以
上用液压顶升钢平台。
4.5,核心筒标准层(非伸臂桁架层)钢平台爬升流程:
爬架顶架
5,外围框架(巨型柱)及楼板施工
核心筒
外围框架施工流程示意图
5.1,巨型柱模板
5.2,外围框架施工脚手架:
6,核心筒内部楼板施工采用压型钢板组合楼板。
三,施工技术中的重要机具设备:
1,
2,施工电梯:
○1核心筒内布置20台施工电梯。
其中:人货梯11台,利用永久电梯作施工电梯的9台。
○2按用途分类:
A,
B,输送施工人员往返,电梯为高速、双笼人货两用梯;
C,幕墙、二次结构、装饰、机电安装等人员及材料的运输,电梯为高速、单双笼结合的人货两用梯;
D,利用永久载入电梯作施工电梯。
3,
4,混凝土固定泵:
从混凝土泵送设备、混凝土布管工艺、混凝土性能三个方面制定具
有针对性的施工方案。
○1用三一重工混凝土固定泵送系统核心筒高度200m以下用HBT90CH-2135;核心筒高度200m-556m范围用2台备用1台用
HBT90CH-2150;核心筒高度556m-632m范围用1台备用1台
HBT90CH-2150。
○2混凝土垂直输送泵管:直径150mm、壁厚10mm,用两种耐磨合金钢复合材料制作,内表面高频淬火硬度HRC60以上。
5,
6,布料机:核心筒混凝土施工用2台臂长28m布料机浇筑。
7,
8,塔吊:
4.1,在核心筒四个外立面布置四台超大型塔吊。
其中:3台为法克福
M1280D,1台为南京中升ZSL2700。
前者起重力矩达2450tm,半径
20m内的最大起重量达100t。
南京中升塔吊半径26m内的最大起重
量达100t。
4.2,塔吊采用外爬,即将自行设计的爬升框固定在核心筒外立面上,
塔吊的重量则通过爬升框传递到核心筒。
爬升框检测:采用振弦式应变传感器和无线采集系统,通过实时监测
爬升框的应变情况,以此判断塔吊拼装、爬升、运营过程中的爬升框
的应力是否满足要求,并为设计计算提供依据。
三,
四,一点体会
超高层建筑的诞生与发展凝聚着世人的才华,记载城市的腾飞,展示经济社会发展的成就。
有幸加入华润深圳湾团队,参与华润总部大厦的建设感到责任重大。
这次培训看了超级工程—上海中心大厦的建设视屏,有一句建设者的话“要有前所未有的胆识和谨慎的态度”。
在今后的工作实践过程中,他们的话将会始终指导我。
