中国石化天津100万吨乙烯炼化一体化项目调研报告中国石化天津100万吨乙烯炼化一体化项目2006年1月获国务院核准。
该项目在2008年建成后,乙烯总规模将达到120万吨,炼油能力达到1250万吨,每年可生产高质量石化产品1200万吨。
该项目是天津历史上最大的工业项目,总投资250亿元,项目位于大港化工区,北起板桥农场、西至万家码头工业站、东到上古林、南达独流减河。
2006年2月开工建设。
项目建成后,预计新增销售收入262亿元,可拉动天津工业总产值增长4个百分点,并将带动下游产业及配套工程投资约1000亿元,利税230亿元。
天津石化100万吨乙烯及配套项目包括乙烯工程、炼油改造工程和配套热电改造工程等,建设内容有:新建年产100万吨乙烯;将年加工原油250万吨的常减压蒸馏装置异地改扩建为加工进口高含硫原油1000万吨;新建200万吨高压加氢裂化、260万吨延迟焦化、100万吨连续重整抽提、380万吨柴油加氢、80万吨航煤加氢、22万吨硫磺回收等生产装置。
天津石化公司副总经理王立新说,天津是中国北方最大的港口城市,天津港已具备接卸15万吨级油轮条件,正在建设30万吨级深水码头以及原油储运配套工程,将形成华北地区原油输杻中心,原油输转能力达到4000万吨。
另外,天津还是全国重要的盐化工基地和石油化工基地,氯碱工业总规模居全国首位,聚氯乙烯生产能力达百万吨。
天津石化工业具备较好基础,天津石化公司已形成年炼油加工能力500万吨以及乙烯20万吨等化工产品生产能力。
大港区化工与中部新城相对位置中部新城大港化工区100万吨乙烯项目调研结论:1、中国石化天津100万吨乙烯炼化一体化项目建设已经基本完成,其上下游产业链也正在逐步形成。
2、为其配套的港东新城位于大港化工与与中部新城之间,处于建设期,这使得大港化化工区的产业工人可以成为中部新城购房者。
3、中部新城的三产建设规划,与大港化工区的二产现状,可以形成良好的呼应。
MA-000-MM-PM-0001天津石化100万吨/年乙烯及配套项目项目管理手册文件编号:MA-000-MM-PM-0001第一章项目概况天津石化100万吨/年乙烯及配套项目经理部2006年12月目录1.项目名称和范围 (3).项目名称 (3).项目范围 (3)乙烯工程 (3)炼油工程 (3)热电工程 (3)区外工程 (4)工程主项表 (4)2.总图布置 (13)3.项目总投资 (14)4.项目建设的意义 (14)5.项目特点和难点 (14)6.项目总体进度计划 (15)1.项目名称和范围1.1.项目名称项目名称:中国石化股份公司天津分公司100万吨/年乙烯及配套项目建设单位:中国石油化工股份有限公司天津分公司建设地点:天津市大港区上古林西1.2.项目范围天津石化100万吨/年乙烯及配套项目前期工作开始于1996年7月,乙烯工程的项目建议书及预可行性研究报告于1998年完成,2000年完成评估后上报国家计划委员会,2004年3月16日,项目建议书获国务院批准。
项目分为乙烯工程、炼油工程、热电工程及区外工程共四部份,共213个主项工程。
1.2.1.乙烯工程包括新建100万吨/年乙烯装置及7套下游工艺装置以及公用工程、储运和配套辅助设施,乙烯工程共有75个主项。
1.2.2.炼油工程改造天津分公司现有炼油装置,炼油加工能力从现在的500万吨/年扩大为1250万吨/年,为乙烯工程及天津分公司烯烃部提供原料,共新建11套装置,改造现有8套装置以及公用工程、储运和配套辅助设施,炼油工程共有93个主项。
1.2.3.热电工程新建3台420 t/h 锅炉和2台100 MW 发电机组,改造现有热电部及给排水系统等,为乙烯工程和炼油工程提供水、电、蒸汽、脱盐水、锅炉水等,共有38个主项。
1.2.4.区外工程区外工程由四部分组成:1)乙烯区外工程:在工艺上从属于乙烯工程而放在乙烯界区以外的主项,如火炬系统,乙烯污水处理厂,这部分划入乙烯工程内;2)炼油化工区外工程:在工艺上从属于炼油化工工程而放在炼油界区以外的主项,如火炬系统,这部分划入炼油工程内;3)热电区外工程:在工艺上从属于热电工程而放在热电界区以外的主项划入热电工程内;4)其它区外工程:不在上述三个区外工程的其它工程,如公用外管系统,给排水管网,供电外线,铁路系统等。
华安研究•拓展投资价值1华安化工团队分析师:王强峰S00105221100022023年3月12日卫星化学及烯烃行业周度动态跟踪证券研究报告华安研究•拓展投资价值◼本周观点➢本周乙烷价格继续小幅下跌,截至3月10日来到23.8美分/加仑,较高点60美分/加仑下跌60.3%,乙烷裂解价差小幅下降,周环比-0.76%,PDH价差大幅上涨,周环比+99.71%。
➢本周原材料天然气价格小幅下降,周环比-3.32%,布伦特原油/石脑油/乙烷价格小幅上涨,周环比分别为+0.52%/+1.11%/+2.48%,丙烯/丙烷价格小幅下降,周环比分别为-1.22%/-3.83%,液氯/乙烯价格维持。
➢C2/C3下游主要产品聚乙烯/环氧乙烷/聚醚大单体/乙二醇/苯乙烯历史分位21.78%/12.00%/20.73%/10.97%/34.30%,产品价差历史分位29.62%/8.21%/16.36%/6.33%/9.41%。
除乙二醇、苯乙烯、丙烯酸丁酯外,C2/C3下游产品价格均呈现中小幅上涨。
➢在当前节点展望后市,我们判断乙烷价格虽有所波动,但供需宽松,整体价格将继续下行。
此外,我们认为下游需求端在今年迎来修复。
➢我们持续推荐轻烃化工龙头企业卫星化学,乙烷价格下行,公司景气修复叠加新材料空间巨大。
➢风险提示:项目投产进度不及预期;行业竞争加剧;原材料及主要产品波动引起的各项风险;装置不可抗力的风险;国家及行业政策变动风险。

华安研究•拓展投资价值CONTENTS010204国内外新闻及最新专利主要产品及原料价格情况竞争路线情况及下游需求03主要产品价差情况05企业估值一、国内外新闻及最新专利新闻华安研究•拓展投资价值1 每周新闻图表 1 每周新闻资料来源:公司公告,政府公告,同花顺华安证券研究所每周新闻分类来源发布时间事件内容行业新闻《鲁西化工24万吨乙烯下游一体化项目(一期)竣工验收》2023/03/10鲁西化工集团股份有限公司24万吨/年乙烯下游一体化项目现进行分期建设、分期验收,本次验收范围为该项目一期。
目录一.编制说明 (1)二、编制依据 (1)三、工程概况 (2)四、施工准备 (3)五、施工程序和方法 (4)六.施工技术组织措施 (30)七、资源需求计划 (40)八.施工进度计划表 (45)一.编制说明独山子千万吨炼油及百万吨乙烯项目—50万立方米原油商业储备库罐体制安工程中,包含6台10X104m3双盘浮顶油罐T-001~006。
本方案是为其中T-001和T-004两台设备施工而编制的。
施工主要包括罐底、罐壁、浮顶、附件的制作安装。
为提高施工安全性,保证施工质量和进度,罐体安装将采用倒装法施工,使用液压顶升装置对罐壁进行提升;罐底板、罐壁板焊接均采用自动焊.结合工程的具体情况,特编制此施工方案,以保证给用户提供精品工程。
二、编制依据1.设计文件及图纸资料2.国家及行业规范、标准API650《钢制焊接油罐》GB50128—2005《立式筒形钢制焊接储罐施工及验收规范》GB/T8923—1988《涂装前钢材表面锈蚀等级和除锈等级》SH3530-2001《石油化工立试圆筒形钢制储罐施工工艺标准》GB50236-98《现场设备、工业管道焊接工程施工及验收规范》GB50235—97《工业金属管道工程施工及验收规范》JB4708-2000《钢制压力容器焊接工艺评定》JB4744—2000《钢制压力容器产品焊接试板的力学性能检验》JB/T4709-2000《钢制压力容器焊接规程》JB/4730-2005《承压设备无损检测》GB50341-2003《立式圆筒形钢制焊接油罐设计规范》GB19189—2003《压力容器用调质高强度钢板》GB50205-2001《钢结构施工质量验收规范》三、工程概况1.工程简介工程名称:独山子千万吨炼油及百万吨乙烯项目—50万立方米原油商业储备库罐体制安工程建设地点:克拉玛依市独山子区竣工日期:在2007年9月30日竣工施工内容:10X104m3双盘浮顶油罐T—001、T-004的罐体制作安装(含内外附件安装).其主要参数如下:储罐规格基本参数罐体主要材质2.现场情况根据现场施工条件,为提高工作效率和质量,油罐的预制和安装分为两部分进行.储罐的预制工作全部在距离施工现场3公里的预制厂完成后,再运往储罐施工现场进行安装。
中国石化天津100万吨乙烯及配项目化工公用工程及辅助设施固体废物处理装置工程项目施工策划一.项目介绍1.工程概况中国石化天津100万吨/年乙烯及配套项目化工公用工程及辅助设施固体废物处理装置工程主要设计内容位于动力部污水车间。
建设单位:天津分公司工程部工程管理中心设计单位:天津辰鑫石化工程设计有限公司监理单位:天津石建监理公司2.工期要求根据中国石化天津分公司主管部门要求,我单位计划在177日历天内完成该工程全部施工任务,开工日期为2011年4月6日,中交日期为2011年9月30日。
3.主要施工内容介绍序号主要工程项目分部工程分项工程规格数量备注一土建工程桩基工程管桩44根灌注桩107根厂房763混凝土现浇车行现场700土石方6000钢结构100吨二工艺安装设备安装31台工艺管道3120三电气工程设备及部件116套电线电缆5900四暖通工程散热器40组焊接管道1032五电信工程设备部件20套电缆敷设1600六消防专项工程消防器材42套消防管道220七仪表工程设备安装36套4.概算介绍(见附件1)5.工程特点分析5.1 该工程施工地点在天津分公司动力部污水车间,施工周期大约6个月。
由于工期紧任务重,届时将会给项目管理及协调带来很大的压力,也会给项目管理人员管理投入带来一定的压力。
5.2 工程量大,例如构筑物桩基490m³,混凝土预制管桩44根,混凝土搅拌桩107根。
钢筋混凝土1450m³;钢结构100吨;建筑物763㎡;土石方6800m³;管道及附砌700m³。
5.3 施工措施内容多,最为明显的为深基坑支护桩施工和开挖,将十该工程最大的施工措施费用。
另外有支模板的对拉螺栓、止水措施、大型机械进出场、抽降排水、临道施工等。
5.4 概算将点费用包干,最担心概算漏项,经初步分析可能有以下疑问。
①深基坑防护费用落实。
②未有水池墙体对拉螺栓、止水钢板措施费用。
③未有预埋铁件费用。
大炼油、大乙烯、大芳烃成趋势!恒力、盛虹、浙石化等加速进行中近几年,借助产业景气周期的有利时机,中国石化产业在转型升级方面也取得了长足的发展,多个炼化一体化项目目前进展良好,流程君带大家一起来看看。
中科炼化一体化•土建施工基本完成,逐渐转入生产装置开工投产阶段,生产装置投产迈出关键一步!中国石化目前最大在建炼化一体化项目为期三年的建设即将步入尾声。
9月25日,中科炼化炼油“龙头”装置——常减压蒸馏装置减压塔顺利就位;9月29日,项目关键控制点——中科炼化动力站首台锅炉一次点火成功,标志着项目从工程建设逐渐转入生产装置开工投产阶段。
此次中科炼化首台开工锅炉一次点火成功,比原计划提前了一天,标志着项目建设向生产装置投产迈出关键一步。
9时36分,在简短的点火仪式上,中科炼化总经理吴惜伟宣布首台开工锅炉正式点火,生产操作人员迅速按下点火按钮,2号锅炉炉膛金色的火焰十分耀眼,十几秒后生产指挥宣布点火成功,现场响起热烈的掌声和欢呼声。
中科炼化动力站锅炉是整个项目的关键控制点,它的投用将为炼化装置按期投产提供必要的蒸汽动力保证。
据悉,动力站装置包括4台450t/h循环流化床锅炉(简称CFB锅炉)和3台100MW汽轮机发电机组,同时配套了烟气脱硫、脱硝系统,确保锅炉烟气排放达到“超洁净”排放标准。
该动力站配套的汽轮发电机组是目前中国石化系统炼化企业最大的单套发电装置,每年可外供电量16亿kWh,对外供热708万吨蒸汽,可为企业创造效益超过12亿元。
为了实现开工锅炉的点火目标,中科炼化公用工程部干部员工和中石化炼化工程、宁波工程、五建、洛化建以及项目十一分部等参建人员一起连续日夜加班奋战100多天,做好生产准备与项目建设的各项工作,合力扫除影响目标实现的各类困难,顺利完成2号锅炉超水压试验,为首台炉提前点火创造了条件。
今年7月以来,项目全面进入设备安装阶段,各参建单位咬定“2019年底全面建成中交”的总目标,采取加人、加机具、加班加点等措施,全面发起冲刺。

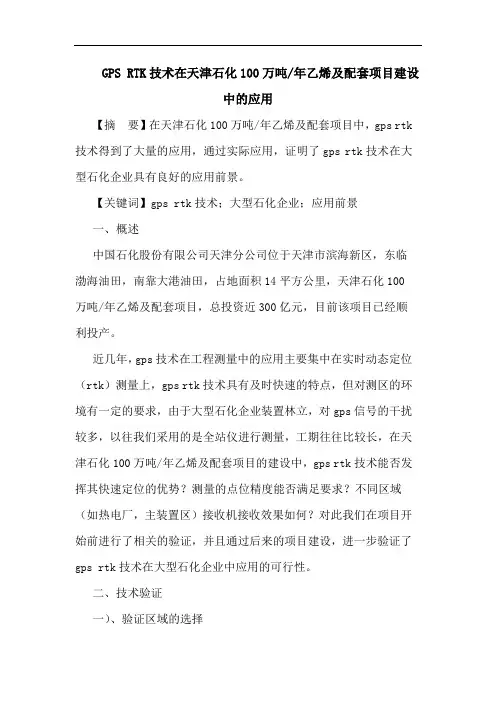

GPS RTK技术在天津石化100万吨/年乙烯及配套项目建设中的应用【摘要】在天津石化100万吨/年乙烯及配套项目中,gps rtk 技术得到了大量的应用,通过实际应用,证明了gps rtk技术在大型石化企业具有良好的应用前景。
【关键词】gps rtk技术;大型石化企业;应用前景一、概述中国石化股份有限公司天津分公司位于天津市滨海新区,东临渤海油田,南靠大港油田,占地面积14平方公里,天津石化100万吨/年乙烯及配套项目,总投资近300亿元,目前该项目已经顺利投产。
近几年,gps技术在工程测量中的应用主要集中在实时动态定位(rtk)测量上,gps rtk技术具有及时快速的特点,但对测区的环境有一定的要求,由于大型石化企业装置林立,对gps信号的干扰较多,以往我们采用的是全站仪进行测量,工期往往比较长,在天津石化100万吨/年乙烯及配套项目的建设中,gps rtk技术能否发挥其快速定位的优势?测量的点位精度能否满足要求?不同区域(如热电厂,主装置区)接收机接收效果如何?对此我们在项目开始前进行了相关的验证,并且通过后来的项目建设,进一步验证了gps rtk技术在大型石化企业中应用的可行性。
二、技术验证一)、验证区域的选择为了达到上述验证目的,我们选择天津石化热电厂作为实验区域,热电厂的电磁信号及热源较多,对gps干扰较大,并且临近待建设区域,天津石化公司原有等级控制点有二十余个,我们选择其中的五个:i10、i11、i13、i20、i22,标石保存完好,并且联测过三等水准。
二)、验证内容验证分接收机的性能检验和碎部测量性能检验两部分进行。
1、接收机的性能检验我们采用的仪器是中海达hd 6000型双频gps接收机,共使用了3台,接收机在使用前均通过了相关资质单位的仪器检定,满足规范要求。
为了检验接收机在rtk测量模式的定位精度,我们用rtk测量模式实测上述5个一级导线点,其坐标测量结果与原已知的坐标值(天津石化建筑坐标系)比较结果如下:i10,δa=0,δb=-1,δh=5;i11,δa=7,δb=4,δh=6;i13,δa=1,δb=1,δh=-1;i20,δa=3,δb=0,δh=14;i22,δa=8,δb=-12,δh=-9;mx=±0.005m my=±0.005m mh=±0.008m在不同时段,对点i22进行多次测量,其坐标测量结果与原已知的坐标值比较结果如下:时段,δa,δb,δh;8:50,6,7,10;11:00,-15,-8,-15;13:00,-15,5,17从以上结果可以看出,选用的接收机在rtk测量模式,不同时段的定位精度较高,满足《工程测量规范》要求。
