煤场封闭改造工程网架施工方案
- 格式:doc
- 大小:1011.00 KB
- 文档页数:14
封闭煤场网架工程施工方案一、工程概况封闭煤场网架工程是指对煤场进行封闭处理,其中包括网架结构搭建、封闭围护安装、通风降尘设备安装等工作。
通过对煤场进行封闭处理,可以有效减少煤场露天堆放带来的对周边环境的污染,改善空气质量,保护生态环境,符合国家环保政策和要求。
本项目位于XX省XX市XX县XX镇,总面积约XX平方米,主要施工内容包括网架结构、封闭围护、通风降尘设备安装等。
二、工程施工内容1. 网架结构搭建网架结构是封闭煤场工程的重要组成部分,主要用于支撑封闭围护设施。
网架结构一般采用钢结构,其主要施工内容包括材料准备、钢梁组装、焊接、烤漆、防腐处理等工艺。
具体施工步骤如下:(1)材料准备:根据设计要求和施工图纸,准备钢梁、钢柱、连接件等材料。
(2)基础施工:根据设计要求,进行基础开挖、浇筑混凝土基础等工作。
(3)钢梁组装:根据设计要求,在基础上进行钢梁的组装和安装。
(4)焊接工艺:对钢结构进行焊接,保证其强度和稳定性。
(5)烤漆防腐:对焊接完毕的钢结构进行烤漆和防腐处理,提高其使用寿命。
2. 封闭围护安装封闭围护是封闭煤场工程的关键环节,主要用于遮挡煤场,减少煤尘和废气的扩散。
封闭围护主要采用彩钢板、玻璃钢板、塑料板等材料,具体施工内容包括材料准备、立柱安装、板材固定、密封处理等。
具体施工步骤如下:(1)材料准备:根据设计要求,准备彩钢板、玻璃钢板或塑料板等封闭围护材料。
(2)立柱安装:根据设计要求,进行立柱的安装,确保其垂直度和稳定性。
(3)板材固定:将彩钢板、玻璃钢板或塑料板等材料固定在立柱上,保证其牢固性和密封性。
(4)密封处理:对板材之间的接缝进行密封处理,减少煤尘扩散。
3. 通风降尘设备安装通风降尘设备是保证封闭煤场工程有效运行的重要保障,主要包括通风设备、除尘设备等。
通风降尘设备的安装工作主要包括设备安装、管道连接、电气接线等工作。
具体施工步骤如下:(1)设备安装:根据设计要求,对通风设备、除尘设备等进行安装,保证其稳定性和可靠性。
一、工程概况本工程为某电厂干煤棚网架工程,工程地点位于电厂煤场区域。
工程主要内容包括:煤棚网架基础、网架结构、屋面系统、排水系统等。
二、施工组织管理1. 施工组织机构成立以项目经理为组长的施工领导小组,下设工程技术部、物资采购部、安全质量部、现场施工部等职能部门。
2. 施工人员施工人员应具备相应的资质和技能,进行岗前培训,确保施工质量和安全。
三、施工总体规划1. 施工顺序(1)基础施工:按照设计要求,完成基础垫层、基础混凝土浇筑、预埋件安装等。
(2)网架结构施工:按照施工顺序,依次进行网架下弦、上弦、节点球等组件的安装。
(3)屋面系统施工:完成屋面檩条、屋面板等组件的安装。
(4)排水系统施工:完成排水沟、雨水管等组件的安装。
2. 施工进度根据工程规模和施工要求,制定详细的施工进度计划,确保工程按期完成。
四、施工技术1. 基础施工(1)按照设计要求,完成基础垫层、基础混凝土浇筑。
(2)预埋件安装:确保预埋件位置准确,尺寸符合要求。
2. 网架结构施工(1)按照施工顺序,依次进行网架下弦、上弦、节点球等组件的安装。
(2)安装过程中,严格控制网架的水平和垂直度,确保网架结构稳定。
3. 屋面系统施工(1)屋面檩条安装:确保檩条位置准确,间距符合设计要求。
(2)屋面板安装:按照施工顺序,依次进行屋面板的安装。
4. 排水系统施工(1)排水沟安装:确保排水沟位置准确,坡度符合要求。
(2)雨水管安装:确保雨水管连接牢固,无渗漏。
五、质量控制措施1. 严格遵循国家相关标准和规范,确保工程质量。
2. 施工过程中,加强质量检查和验收,确保工程质量合格。
3. 加强材料、设备的管理,确保材料、设备质量符合要求。
4. 加强施工人员培训,提高施工人员质量意识。
六、安全文明施工措施1. 施工现场设立安全警示标志,确保施工安全。
2. 施工过程中,加强安全教育和培训,提高施工人员安全意识。
3. 严格执行施工现场文明施工规定,保持施工现场整洁。
煤场网架工程施工安装方案一、项目概况煤场网架工程是指在煤场内对煤炭进行堆放和储存的设施。
煤场网架主要由钢结构构成,用于支撑和固定煤炭堆场,在煤场内起到了重要的支撑作用。
本方案将针对煤场网架工程的施工安装进行详细的论述,包括工程的施工步骤、安装方法、施工安全等内容,以确保工程能够顺利进行并符合相关标准要求。
二、施工准备工作1. 施工前洽谈:施工前,应与业主进行沟通,确认施工图纸和设计要求,了解施工现场的特点,以便做好施工准备工作。
2. 施工人员培训:施工前,对施工人员进行安全培训和技术培训,确保施工人员具备相关的安全意识和技术能力。
3. 设备准备:准备必备的施工设备和机械,包括起重机、焊接设备、安全防护用具等。
4. 施工材料采购:根据施工图纸的要求,采购所需的钢结构材料,确保材料的质量和数量符合要求。
5. 安全防护措施:在施工现场设置安全警示标志,摆放安全防护用具,确保施工现场的安全。
6. 环境保护准备:在施工现场周围设置防尘措施,保护周边环境。
三、施工步骤1. 煤场网架基础施工:首先进行网架的基础施工,包括挖土、浇筑混凝土等工序。
根据设计要求,在地基上设置基础柱,再将基础柱与钢结构进行连接。
2. 结构组装:经过基础施工后,进行网架结构的组装。
按照设计要求,将网架的各个部件进行组装,通过焊接或螺栓连接,确保结构的牢固和稳定。
3. 起重机械安装:在网架搭建完成后,进行起重机械的安装。
根据设计要求,将起重机械的各个部件进行组装,并进行电气连接,确保机械的正常运行。
4. 安全防护设施安装:在网架搭建完成后,安装安全防护设施,包括护栏、防滑设施等,确保施工现场的安全。
5. 检验和调试:在网架搭建完成后,进行结构和机械设备的检验和调试,确保网架的稳固和设备的正常运行。
四、施工安全措施1. 安全教育:对施工人员进行定期的安全教育,强调施工中的安全注意事项,确保施工人员具备安全意识和技能。
2. 安全监管:在施工现场设置专人负责安全监督,确保施工现场的安全,及时处理安全事故和隐患。
煤场网架工程施工方案一、概述煤场网架工程是指在煤场内搭建的用于存放煤炭的网状结构,其主要作用是提高煤场煤炭的存储效率和存储量,并保证煤炭在存储过程中的安全性和稳定性。
在煤场网架工程的施工中,需要充分考虑煤场的地形地势、环境气候、煤炭质量等因素,合理设计和施工煤场网架,确保项目顺利进行。
二、施工准备1、人员和设备准备在煤场网架工程的施工中,首先需要组织一支技术过硬、经验丰富的施工队伍,包括项目经理、工程师、班组长、技术员和普通工人等,并为他们提供必要的安全培训和操作指导。
同时,还需要准备相应的施工设备和工具,包括起重机、钢筋加工机械、焊接机等,以确保施工工作的顺利进行。
2、材料和资源准备在煤场网架工程的施工中,需要大量的建筑材料和辅助材料,如钢材、水泥、砂石、混凝土等。
同时,还需要准备施工所需的电力、水源等资源,以确保施工过程中的正常供应。
3、施工前期准备在煤场网架工程的施工前,需要对施工现场进行详细的勘察和测量,确定煤场的地形地势和具体要搭建网架的位置,制定详细的施工方案和进度计划。
同时,还需要对施工现场进行严格的安全检查和环境保护措施,确保施工过程中不发生安全事故和环境污染。
三、施工流程1、基础施工在煤场网架工程的施工中,首先需要进行基础施工,包括挖土、浇筑混凝土基础、钢筋加固等工作。
在进行基础施工时,需要根据煤场的地形地势和网架的设计要求,合理确定基础的位置和尺寸,确保基础的稳固和牢固。
2、立柱安装基础施工完成后,需要进行立柱的安装工作。
在进行立柱安装时,需要根据施工图纸和设计要求,确定立柱的位置和尺寸,同时使用起重机等设备进行立柱的升降和安装。
在进行立柱安装时,需要注意安全操作,确保施工人员和设备的安全。
3、横梁安装立柱安装完成后,需要进行横梁的安装工作。
横梁的安装需要根据设计要求和施工图纸确定横梁的长度和位置,并使用起重机和其他设备将横梁升空并安装到相应的位置。
4、网架搭建横梁安装完成后,需要进行网架的搭建工作。

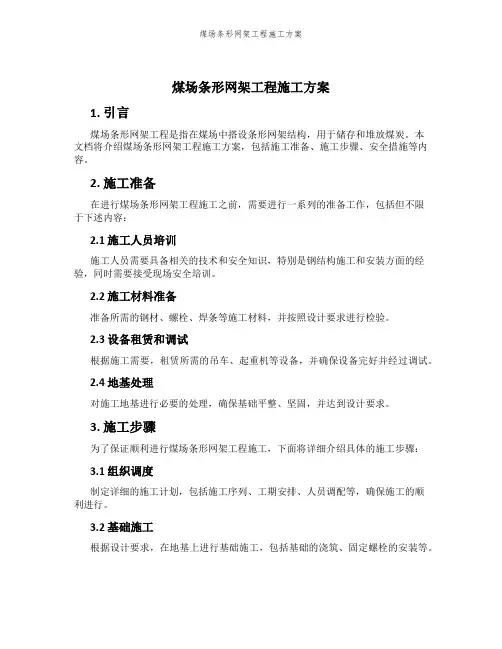

煤场条形网架工程施工方案1. 引言煤场条形网架工程是指在煤场中搭设条形网架结构,用于储存和堆放煤炭。
本文档将介绍煤场条形网架工程施工方案,包括施工准备、施工步骤、安全措施等内容。
2. 施工准备在进行煤场条形网架工程施工之前,需要进行一系列的准备工作,包括但不限于下述内容:2.1 施工人员培训施工人员需要具备相关的技术和安全知识,特别是钢结构施工和安装方面的经验,同时需要接受现场安全培训。
2.2 施工材料准备准备所需的钢材、螺栓、焊条等施工材料,并按照设计要求进行检验。
2.3 设备租赁和调试根据施工需要,租赁所需的吊车、起重机等设备,并确保设备完好并经过调试。
2.4 地基处理对施工地基进行必要的处理,确保基础平整、坚固,并达到设计要求。
3. 施工步骤为了保证顺利进行煤场条形网架工程施工,下面将详细介绍具体的施工步骤:3.1 组织调度制定详细的施工计划,包括施工序列、工期安排、人员调配等,确保施工的顺利进行。
3.2 基础施工根据设计要求,在地基上进行基础施工,包括基础的浇筑、固定螺栓的安装等。
3.3 条形网架安装根据设计图纸,按照一定的顺序进行条形网架的安装,包括立柱的设置和横梁的安装等。
3.4 焊接工艺进行条形网架的焊接工艺,确保焊缝牢固。
3.5 检验验收对已安装的条形网架进行检验和验收,包括结构的强度、水平度等方面的检测。
3.6 清理收尾施工完成后,对施工现场进行清理、封闭,并恢复原有环境。
4. 安全措施在煤场条形网架工程施工过程中,为确保人员安全和施工质量,需要采取一系列的安全措施,包括但不限于下述内容:4.1 安全警示标识在施工区域周围设置安全警示标识,包括禁止入内、注意安全等标识。
4.2 安全防护措施提供必要的个人防护装备,包括安全帽、安全绳等,确保施工人员的安全。
4.3 施工过程监控安排专人对施工现场进行监控,并进行安全巡查,及时发现和处理安全隐患。
4.4 紧急救援预案制定完善的紧急救援预案,包括火灾、意外事故等应急情况的处理方案。
煤棚网架工程施工设计方案一、工程概况煤棚网架工程位于工厂煤场,主要用于存放煤炭。
网架工程包括网架结构设计、基础工程、材料选用、施工工艺等多个方面,需要全面考虑煤场的使用需求,确保安全、稳定、经济和美观。
二、工程设计原则1. 安全第一:煤棚网架工程是为了存放大量煤炭,必须考虑到煤场本身的安全需求,确保网架结构承载能力和稳定性。
2. 经济合理:在保证安全的前提下,尽量节约材料、降低成本,提高工程经济效益。
3. 美观实用:考虑到工程环境,设计美观、实用的网架结构,方便煤场的日常使用和管理。
三、网架结构设计1. 结构形式:采用桁架式网架结构,具有强度高、稳定性好、便于施工和维护的优点。
2. 主要材料:主体结构采用焊接钢管,连接部分采用螺栓连接,材料具有承载能力强、耐腐蚀性好等特点。
3. 承载能力:根据实际情况,确定网架结构的承载能力,确保能够承受存放煤炭的重量和风压等外力作用。
4. 防腐处理:考虑到煤场环境对材料的腐蚀性,对网架结构进行防腐处理,延长使用寿命。
四、基础工程1. 基础选址:根据煤场的地形地貌和承载能力,选取适当的基础选址,确保网架结构的稳定性和安全性。
2. 基础形式:选用混凝土浇筑基础,根据网架结构的荷载特性,确定基础的尺寸和深度。
3. 基础施工:严格按照相关要求进行基础施工,保证基础的牢固和稳定,确保工程质量。
4. 基础防水:考虑到煤场常年暴露在露天环境中,对基础进行防水处理,防止地下水对基础的侵蚀。
五、材料选用1. 主体结构材料:焊接钢管采用Q345B钢材,具有较高的强度和韧性,且耐腐蚀性好,适合于煤场环境的使用。
2. 连接部分:螺栓采用8.8级高强度螺栓,连接牢固、可拆卸,便于施工和维护。
3. 防腐处理材料:选用环保型防腐涂料,具有良好的防腐蚀性能和较长的使用寿命。
六、施工工艺1. 预制加工:对焊接钢管进行预制加工,包括切割、冲孔、焊接等工艺,减少施工现场对材料的加工,提高工程进度和质量。

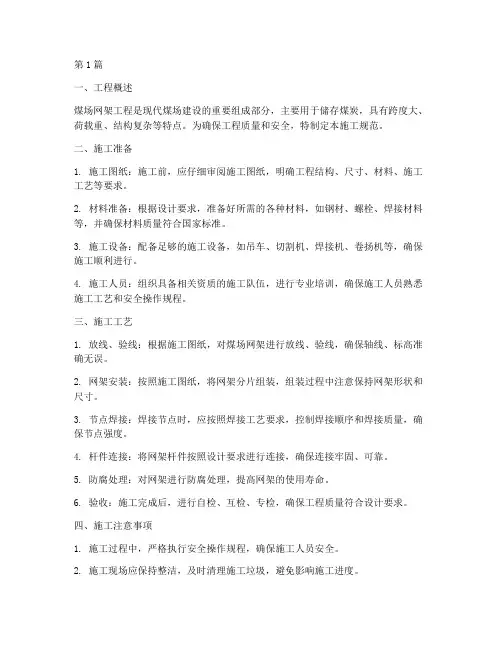

第1篇一、工程概述煤场网架工程是现代煤场建设的重要组成部分,主要用于储存煤炭,具有跨度大、荷载重、结构复杂等特点。
为确保工程质量和安全,特制定本施工规范。
二、施工准备1. 施工图纸:施工前,应仔细审阅施工图纸,明确工程结构、尺寸、材料、施工工艺等要求。
2. 材料准备:根据设计要求,准备好所需的各种材料,如钢材、螺栓、焊接材料等,并确保材料质量符合国家标准。
3. 施工设备:配备足够的施工设备,如吊车、切割机、焊接机、卷扬机等,确保施工顺利进行。
4. 施工人员:组织具备相关资质的施工队伍,进行专业培训,确保施工人员熟悉施工工艺和安全操作规程。
三、施工工艺1. 放线、验线:根据施工图纸,对煤场网架进行放线、验线,确保轴线、标高准确无误。
2. 网架安装:按照施工图纸,将网架分片组装,组装过程中注意保持网架形状和尺寸。
3. 节点焊接:焊接节点时,应按照焊接工艺要求,控制焊接顺序和焊接质量,确保节点强度。
4. 杆件连接:将网架杆件按照设计要求进行连接,确保连接牢固、可靠。
5. 防腐处理:对网架进行防腐处理,提高网架的使用寿命。
6. 验收:施工完成后,进行自检、互检、专检,确保工程质量符合设计要求。
四、施工注意事项1. 施工过程中,严格执行安全操作规程,确保施工人员安全。
2. 施工现场应保持整洁,及时清理施工垃圾,避免影响施工进度。
3. 施工过程中,密切关注天气变化,遇雨、雪等恶劣天气,应暂停施工。
4. 施工过程中,加强施工质量监控,确保工程质量符合设计要求。
5. 施工过程中,严格控制材料损耗,节约资源。
五、施工验收1. 施工完成后,组织相关人员进行验收,确保工程质量符合设计要求。
2. 验收合格后,进行试运行,确保网架结构稳定、可靠。
3. 试运行期间,发现问题及时整改,确保煤场网架工程正常运行。
本规范适用于煤场网架工程施工全过程,各参建单位应严格执行,确保工程质量和安全。
第2篇一、工程概况煤场网架工程是指用于储煤场、煤码头等场所的钢网架结构工程。
煤场封闭改造工程施工方案基础施工方案一、工程概况本工程为柱下混凝土独立基础,上部为网架结构,轴线尺寸为108米*254.5米。
基础开挖前需提前放线,经监理及业主确认无误后方可开挖,开挖过程时根据实际情况做好安全防护工作,采取机械及人工开挖,独立基础的埋深为按设计院的设计图纸进行,因现场不具备堆土条件,故开挖土方根据现场情况采取回填或外运。
二、基础的施工顺序为:独立基础、筏板基础施工顺序:基础土方开挖-基坑修整-10cm素砼垫层-防水施工-保护层施工-独立基础-基础梁柱-回填级配砂石-地梁开挖-底板施工三、土方开挖及边护:根据本工程特点,本工程土方采用挖掘机进行机械开挖,机械开挖至垫层标高以上200mm后,采用人工挖至设计标高。
土方开挖前,先放好基础边线和土方开挖线,并将其引到基坑以外不会被破坏的地方,开挖时注意底局部预留200厚土层,待验槽后浇筑垫层时挖除以防止因基底长时间暴露而受扰动。
开挖基坑时如发现土层与地质报告不符或发现不良地基,应立即通知建设单位地质勘探部门、设计院等有关部门人员到现场研究解决。
土方开挖时,施工测量人员严格控制标高,严禁超挖。
土方工程采用大放坡开挖,按照地勘报告建议放坡系数,杂填土放坡系数取1:1,松质岩体1:0.5,四面预留50cm施工操作面,不得将独立基础作为集水井长期浸泡。
四、基础垫层施工1、浇捣C15砼垫层时,需留置标养试块一组,做试块时请监理公司人员旁边监督,送试验室养护。
2、在垫层浇筑前要对土方进行修整,应用竹签或钢筋头对基坑的标高进行标识。
先用竹签订或钢筋头在基坑的中,然后用水准尺对其进行测定标高。
在素砼浇筑过程中,将以这些竹签或钢筋头的顶为基准,进行总体标高测定。
在砼具体施工时,测量员应对全程进行控制施工。
五、钢筋制作与安装:1、学习、熟悉施工图纸和指定的图集,明独立基础及柱型号配筋,节点处的钢筋构造及各部做法。
2、钢筋应出厂质量证明书和试验报告,不同型号、钢号、规格均要进行复试合格,必须符合设计要求和有关标准的规定方可使用。
山西省华光发电有限责任公司3#4#储煤场全封闭工程网架顶升专项施工方案二○一五年四月编制:樊鑫第一节编制说明 (4)1.相关规范性文件 (4)2.编制依据 (4)3.编制原则 (4)第二节工程概况 (4)第三节工程施工方案 (5)1.方案综述 (5)1.1 网架平面图 (6)1.2 工程难点 (6)1.3 施工总体部署 (6)2.进度保证措施 (7)2.1 组织保证 (7)2.2 制度保证 (7)2.3 计划保证 (8)2.4 技术保证 (8)2.5 工序保证 (8)2.6 人力保证 (9)3.施工准备 (9)3.1 施工段划分 (9)3.2 主要机械设备需用计划 (10)3.3 主要设备选型 (11)第四节施工工艺技术 (12)1.工艺流程 (12)2.地面拼装 (13)2.1 组拼胎具的制作 (14)2.2 地面拼装工艺 (15)2.3 网架消除累积误差 (15)3.整体顶升 (16)3.1 顶升点布置 (16)3.2 顶升设备 (16)3.3 顶升前准备工作 (23)3.4 整体顶升 (23)3.5 注意事项 (27)4.焊接工艺 (28)4.1 焊接质量要求 (28)4.2 本工程焊材选用 (28)4.3 球节点的焊接工艺 (28)4.4 焊接要求 (30)4.5 焊接顺序 (31)4.6 焊接质量检查 (31)5.检查验收 (31)第五节施工质量、安全保证措施 (32)1.组织保障措施 (32)2.制度保障措施 (33)3.安全保证措施 (34)4.质量保证措施 (37)5.应急预案 (42)第一节编制说明1.相关规范性文件《钢网架行业标准》 JGJ75.1~75.3-91;《网架结构设计与施工规程》 JGJ7—91《网壳结构技术规程》 JGJ61-2003,J258-2003《建筑施工安全检查标准》 JGJ59-99《建筑机械使用安全技术规程》 JGJ33-2001《建筑钢结构焊接技术规程》 JGJ81-2002《建筑施工扣件式钢筋脚手架安全技术规范》 JGJ130-2001《钢结构工程施工质量验收规范》 GB50205-2001《钢结构防火涂料应用技术规范》 CESC24-90《施工现场临时用电安全技术规范》 JGJ46-2005《单体液压支柱使用规范》 (MT/T548—1996)2.编制依据1、根据甲方提供的招标文件和答疑文件。
本工程为某电厂新建储煤仓网架工程,储煤仓尺寸为长120米、宽48米、高8米,中间无柱,采用钢球网架轻质屋面。
该工程旨在提高储煤效率,确保煤炭存储安全,满足电厂生产需求。
二、施工方案1. 施工准备(1)组织施工队伍,明确施工任务及责任。
(2)对施工人员进行技术培训和安全教育,确保施工人员掌握施工工艺和安全操作规程。
(3)采购、验收、检验工程所需材料、设备,确保材料、设备质量符合设计要求。
(4)编制施工组织设计,明确施工进度、质量、安全、环保等各项指标。
2. 施工工艺(1)基础施工1)根据设计图纸,进行基础开挖,确保基础尺寸符合设计要求。
2)对基础进行验收,确保基础质量合格。
3)浇筑基础混凝土,并进行养护。
(2)钢球网架安装1)按照设计图纸,制作钢球网架节点、梁、柱等构件。
2)在基础顶面铺设钢板,作为网架安装的定位基准。
3)将钢球网架构件按照设计要求进行拼装,确保拼装精度。
4)采用高空吊装设备,将钢球网架构件吊装至指定位置。
5)连接钢球网架构件,确保连接牢固。
(3)屋面施工1)根据设计要求,制作屋面板、檩条等构件。
2)将屋面板、檩条等构件按照设计要求进行拼装。
3)采用高空吊装设备,将屋面板、檩条等构件吊装至指定位置。
4)连接屋面板、檩条等构件,确保连接牢固。
(4)轻质屋面施工1)按照设计要求,铺设轻质屋面材料。
2)确保轻质屋面材料铺设平整,无空隙。
3)对轻质屋面进行验收,确保质量合格。
(5)附属设施施工1)根据设计要求,安装通风、照明、消防等附属设施。
2)确保附属设施安装牢固,功能完善。
3)对附属设施进行验收,确保质量合格。
三、施工进度安排1. 施工准备:1周2. 基础施工:2周3. 钢球网架安装:3周4. 屋面施工:2周5. 轻质屋面施工:1周6. 附属设施施工:1周7. 验收及交付:1周总计:12周四、质量保证措施1. 严格按照设计要求和施工规范进行施工。
2. 加强材料、设备的采购、验收、检验,确保材料、设备质量符合设计要求。
第1篇一、工程准备1. 设计阶段:根据煤场实际情况,设计单位需对煤场进行实地考察,了解煤场规模、地质条件、周边环境等因素,确定煤场网架结构形式、尺寸、材料等。
2. 材料准备:根据设计要求,准备所需钢材、螺栓、焊接材料等,确保材料质量符合国家标准。
3. 施工队伍:组建一支具备丰富经验的施工队伍,包括焊工、安装工、电工等。
二、施工过程1. 施工准备:对施工现场进行清理,确保施工环境安全。
搭建临时设施,如施工便道、材料堆场等。
2. 基础施工:根据设计要求,进行基础施工,包括基坑开挖、基础垫层、钢筋绑扎、混凝土浇筑等。
3. 网架安装:按照设计图纸,进行网架安装。
具体步骤如下:(1)安装立柱:将立柱基础与基础垫层连接,确保立柱垂直度。
(2)安装横梁:将横梁与立柱连接,注意横梁与立柱的垂直度。
(3)安装斜腹杆:将斜腹杆与横梁连接,确保斜腹杆与横梁的垂直度。
(4)安装网架:将网架吊装至指定位置,按照设计要求进行拼接,确保网架的整体稳定性。
4. 围护结构安装:根据设计要求,安装围护结构,如屋面板、墙面板等。
5. 防腐处理:对网架结构进行防腐处理,提高使用寿命。
6. 设备安装:根据设计要求,安装设备,如吊车、输送带等。
7. 照明、电气、消防等配套设施安装:按照相关规范进行安装,确保煤场安全运行。
三、施工注意事项1. 施工过程中,严格按照设计要求进行施工,确保工程质量。
2. 施工人员应具备相关资质,确保施工安全。
3. 加强施工现场安全管理,预防事故发生。
4. 合理安排施工进度,确保工程按时完成。
5. 施工过程中,密切关注天气变化,及时调整施工方案。
6. 加强与设计、监理等单位的沟通,确保工程顺利进行。
总之,煤场网架工程施工是一项系统工程,需要各方共同努力,确保工程质量和安全。
第2篇随着我国经济的快速发展,煤炭作为我国主要的能源之一,其在能源结构中的地位日益重要。
煤场作为煤炭储存的重要场所,其安全性和稳定性对煤炭行业的发展至关重要。
煤场封闭改造工程网架施工方案一、条块网架地面拼装、吊装步骤:以中间跨条块网架为例1、网架地面拼装临时支点的设置每一下弦球处设置一临时支点,支点的顶面标高应统一,支点采用木方平放在地面形成,木方底部必须平整,防止损坏木方,进而使网架变形过大,甚至是破坏网架。
2、安装下弦平面网架2.1安装第一吊装单元下弦球、杆,组成纵向平面网格,排好临时支点,保证下弦球的平等度,在临时支点上找出坡底,安装第一吊装单元间的腹杆与上弦球,一般是第一个锥为一球四腹杆的小单元,就位后与下弦球拧入、固定,第二个锥起为先装一球一弦杆二腹杆的三角锥,然后填入另外两根腹杆,逐步循环安装完第一单元的网架。
2.2检查网架、网格尺寸,检查网架纵向尺寸与矢高。
检查网架位置,如有出入,可以调整临时支点的位置和高低,以校准网架位置尺寸3、安装上弦倒三角网格(推锥)3.1从边跨开始首先将一球一上弦二腹杆的三角锥,以后为一球二上弦二腹杆的四角锥。
将二斜腹杆支撑在下弦球上,在上方拉紧上弦杆,使上弦杆逐步靠近已安装好的上弦球(推锥),拧入。
4、调整、紧固4.1网架安装过程中,应随时检查网架杆件的高强螺栓是否拧紧、到位,有无存在欠拧、顶死等拧不到位或假到位的情况,发现上述情况应及时作好标记,通知网架安装人员予以补拧、处理。
4.2检查网架挠度及杆件变形情况,严格控制网架上下弦尺寸,确保每个螺栓均旋紧到位。
4.3网架在安装过程中应随时检查各临时检查各临时支点的支撑情况,如有下降现象,应及时加固。
二、网架的吊装:1 在网架吊装前已对吊装设备做了细致的调研,有吊装公司提供吊车性能表。
2经试吊确认安全可靠后,由起重设备将网架慢慢吊离地面,提升高度约为下一节点与上一节点球垂直距离尺寸,以便进行下一节点球安装。
3将拼好的网架锥体移至被吊起的单元网架安装侧,连接杆件与球,使其与吊起的网架形成一个整体后落在地面上。
4依次提升安装,随着网架跨度变大,每装三个网格调整一次吊车的位置,直至此条块网架安装完成并将支座就位,具体步骤见下图。
封闭煤场网架工程施工方案项目概述本项目是一项封闭式煤场网架工程,旨在通过架设钢结构网架,完全封闭煤场,防止粉尘逸散及污染环境,达到环保效果。
本项目选址于某一煤矸区,主要施工内容为网架制作及安装、安全设施制作及安装、施工阶段安全管理等。
施工方案项目规划建筑概况本项目选址于某一煤矸区,选址范围面积3000平方米。
本项目总共为一层,高度10米。
主体结构为钢结构框架加装钢板夹芯板。
本项目环保配套设施配备空气净化系统、喷淋系统、灭火系统等。
施工流程1.网架制作:根据设计图纸,经过工厂制作,按照现场安装时需求进行手工精细调整。
2.现场制作:根据设计图纸,于现场进行现场制作,将精细加工好的零件进行拼装。
3.安装校验:经过制作和拼装后,进行初判,进行校验,确保安装精度和质量。
4.特种设备检验人员到场检验、确认无误后放行。
5.安全设施制作及安装:根据安全设施设计方案进行制作,并辅以各种防腐和防火措施,确保施工安全。
6.施工阶段安全管理:整个施工过程严格执行现场安全和文明施工标准,确保工人安全、物资安全和环境的安全。
施工技术要点网架制作及安装•制作钢结构材料应符合《建筑设计规范》标准。
•钢构件组立应操作稳定,所有连接处应不严密,无损伤。
•钢材表面处理清洗干净无锈蚀。
•钢材应使用SS41/STK4A的优质材料,其承受力矩强。
•确保整体平衡度,达到平衡并做好固定、焊接处理。
安全设施制作及安装•设计规范:设计符合GB50016-2006的规定,并结合现场实际要求进行设计。
•防腐措施:钢骨架加工后,应进行喷砂、材质防锈涂料及环氧底漆加固,保证设施寿命和使用期限。
•防火措施:在建造过程中,钢骨架和无机材料均应先行喷防火涂料,后进行本体涂安装,以此保证安全性。
施工阶段安全管理•项目组织:建立完善的项目组织预案,确保整个施工安排合理、人员有序、物资准备充分完备。
•施工现场管理:在施工现场严格执行现场安全生产管理制度,要求非本施工人员不得进入现场,重点防范雷击、高空坍塌危险。
一、工程概况本工程为某大型煤场网架安装项目,主要包括网架结构、檩条、屋面板等构件的安装。
网架结构采用热轧H型钢,檩条采用热轧槽钢,屋面板采用彩钢瓦。
网架结构跨度为80-136米,堆煤高度为12-40米,满足储煤要求。
二、施工准备1. 施工组织成立项目经理部,负责工程的全面管理。
项目经理部下设技术组、质量组、安全组、材料组、施工组等,确保工程顺利进行。
2. 材料准备根据设计图纸,提前采购热轧H型钢、热轧槽钢、彩钢瓦等材料,并确保材料质量符合国家标准。
3. 施工设备配备吊车、卷扬机、切割机、电焊机、气割机等施工设备,确保施工过程中设备运行正常。
4. 施工人员组织专业施工队伍,包括焊接工、切割工、起重工、电工等,并对施工人员进行技术培训和安全教育。
三、施工工艺1. 施工顺序(1)基础施工:按照设计要求,进行基础施工,确保基础稳固。
(2)钢柱安装:首先安装钢柱,确保钢柱垂直度符合要求。
(3)钢梁安装:在钢柱安装完成后,进行钢梁安装,确保钢梁与钢柱连接牢固。
(4)网架安装:按照设计图纸,将网架构件吊装到指定位置,进行拼接和焊接。
(5)檩条安装:在网架安装完成后,安装檩条,确保檩条与网架连接牢固。
(6)屋面板安装:在檩条安装完成后,安装屋面板,确保屋面板铺设平整。
2. 施工要点(1)基础施工:严格按照设计要求进行,确保基础稳固。
(2)钢柱安装:采用焊接或螺栓连接方式,确保钢柱垂直度符合要求。
(3)钢梁安装:在钢柱安装完成后,进行钢梁安装,确保钢梁与钢柱连接牢固。
(4)网架安装:按照设计图纸,将网架构件吊装到指定位置,进行拼接和焊接。
注意焊接顺序和焊接质量。
(5)檩条安装:在网架安装完成后,安装檩条,确保檩条与网架连接牢固。
(6)屋面板安装:在檩条安装完成后,安装屋面板,确保屋面板铺设平整。
四、质量保证措施1. 材料质量控制:对进场材料进行严格检验,确保材料质量符合国家标准。
2. 施工过程控制:严格执行施工工艺,确保施工质量。
封闭煤场网架工程施工一、工程概述封闭煤场网架工程是为了满足环保、安全的需要,通过搭建网架结构对煤场进行封闭,减少对环境的污染,保护周围居民的生活环境。
本工程位于某市煤矿公司,总占地面积约5000平方米,为一期工程,主要包括网架结构、围墙、通风设备、照明设备等。
二、工程内容及技术要求1. 网架结构:采用钢结构,主要承重元件为H型钢柱、横梁、屋面构件等,其材质应符合国家标准,焊接牢固,具有一定的防腐蚀性能。
2. 围墙:建造围墙围合整个煤场,围墙高度约4米,材质为混凝土,保证牢固耐用。
3. 通风设备:在网架上设置通风孔,保证煤场内空气畅通,避免煤尘积聚。
4. 照明设备:设置照明设备,保证夜间工作场所明亮,提高工作效率。
5. 网架防护:考虑到煤场上可能存在天气变化、大风等不利因素,要在网架上设置防护设施,保证工程安全。
三、施工方案1. 施工前期准备:(1)确定施工单位和责任人员,组建施工队伍。
(2)制定详细的施工方案和计划,包括工艺流程、材料采购、设备配置等。
(3)对施工现场进行勘察,确定施工顺序和施工范围。
(4)准备所需材料和设备,保证施工进度。
2. 网架结构施工:(1)按照设计图纸要求,首先搭建网架结构,包括设置H型钢柱、横梁等主体结构。
(2)进行焊接和固定,确保结构牢固。
(3)完成整体结构后,进行防腐蚀处理,保证结构寿命。
3. 围墙施工:(1)按照设计要求进行混凝土浇筑,保证围墙坚固。
(2)设置围墙的门窗,并做好密封处理,保证能够有效封闭煤场。
4. 通风设备安装:(1)在网架上设置通风孔,安装通风设备。
(2)对通风设备进行调试,确保正常运行。
5. 照明设备安装:(1)按照设计要求,在网架上设置照明设备,并连接电源进行调试。
(2)完成照明设备的安装和调试,保证能够提供良好的照明效果。
6. 网架防护设施设置:(1)根据施工现场情况进行防护设施的设置,包括围栏、防风设施等。
(2)确保防护设施符合国家标准,能有效保护工程安全。
封闭煤场网架工程施工案例一、项目背景某煤矿位于中国山西省,是一家规模较大的煤矿企业,年煤产量达到数百万吨。
为了更好地管理和保护矿山环境,矿方决定对矿场进行封闭整治,并委托了一家专业工程公司承建封闭煤场网架工程。
二、项目规划封闭煤场网架工程包括矿场围墙、道路、管网、绿化等设施。
其中,矿场围墙是最为重要的部分,主要功能是防止煤矸、煤灰等废弃物的溢出,保护周边环境。
围墙采用钢结构框架,外覆岩石、土壤、草皮等材料,使其与周围自然环境相协调。
三、施工方案1. 现场勘测:施工前,工程公司派遣专业人员对矿场环境进行了详细勘测,确定了施工范围、地形地貌等关键信息。
2. 工程设计:根据现场勘测结果,工程公司制定了详细的工程设计方案,包括围墙结构、建筑材料、绿化方案等内容。
3. 施工准备:施工前,工程公司做好了施工准备工作,包括采购材料、组织人员、租赁设备等。
4. 施工实施:按照设计方案,施工队伍分工合作,有序推进工程施工,确保施工质量和进度。
四、施工难点1. 地形复杂:矿场地形起伏较大,给围墙施工带来了一定困难,需要采取特殊施工技术。
2. 天气因素:山西地处北方,冬季气温较低,施工队伍需要在恶劣的天气条件下进行施工,增加了施工难度。
3. 安全风险:围墙施工过程中存在塌方、坍塌等安全风险,需要加强安全管理措施。
五、施工过程1. 围墙建设:围墙采用钢结构框架,先进行固定基础的打桩工作,然后搭设框架,最后覆盖外层材料。
2. 道路修建:修建了矿场内部的道路,便于管理和运输。
3. 管网铺设:铺设了排水管道、通风设备等管网,确保矿场内环境清洁。
4. 绿化工程:进行了绿化工程,种植了草坪、树木等植被,使整个矿场环境更加美观。
六、施工结果经过数月的施工,封闭煤场网架工程顺利完工,围墙、道路、管网、绿化等设施建设完善。
整个矿场环境得到了有效保护,煤矿废弃物得到合理处理,矿山环境质量明显改善。
七、结语通过封闭煤场网架工程施工,不仅提高了煤矿企业的形象和环保水平,也为周边环境保护和可持续发展做出了积极贡献。
煤场网架工程施工策划方案一、项目基本情况煤场网架工程是煤炭企业生产装备的重要组成部分,它承载了众多设备和物资,保障企业生产正常运行。
本项目位于山西省太原市,总投资约1000万元,总建筑面积为5000平方米,主要包括网架主体结构、屋面系统和配套设施。
本项目施工周期为6个月。
二、施工目标1.完成煤场网架主体结构及配套设施的施工,确保施工质量和安全;2.保证施工进度,按时完工;3.合理控制成本,保证施工质量、进度和安全。
三、组织机构煤场网架工程施工组织如下:1.项目经理:负责整个项目的统筹管理和决策;2.工程师团队:包括结构工程师、钢结构设计师、电气工程师等;3.施工班组:包括组织设计、建筑、安装、电气等班组;4.安全督导组:负责施工安全的监督和检查;5.质监组:负责施工质量的监督和检查。
四、施工准备1. 进行现场测量,准确掌握施工场地的地形和地貌;2. 采购施工所需的材料和设备;3. 制定详细的施工计划,包括进度计划、质量计划、安全计划等。
五、施工方案1. 主体结构施工a. 按设计要求组织施工班组进行基础施工;b. 按照设计图纸加工制作各种构件,并进行检验;c. 选派专业人员进行主体结构的安装工作,并进行验收。
2. 屋面系统施工a. 安装屋面钢构,并按照要求进行加固;b. 安装屋面板材及隔热材料,保证屋面系统质量;c. 进行屋面系统的检查和整体验收。
3. 配套设施施工a. 安装门窗及设备配件;b. 进行电气管线的敷设和设备的安装;c. 进行通风、照明、排水等设施的安装。
六、施工条件1. 项目用地划分明确,施工场地清理整理完毕;2. 施工现场保持整洁干净,保障工地安全;3. 施工材料和设备及时到位,保证施工的顺利进行;4. 施工相关的安全措施和管理制度得到有效执行。
七、施工管理1. 严格遵守相关法律法规和施工标准,保障项目安全;2. 加强质量管理,确保施工质量满足设计要求;3.按计划进行施工进度控制,确保施工按时完成;4.严格控制成本,确保施工的合理投资。
煤场封闭改造工程网架施工方案
一、条块网架地面拼装、吊装步骤:以中间跨条块网架为例
1、网架地面拼装
临时支点的设置
每一下弦球处设置一临时支点,支点的顶面标高应统一,支点采用木方平放在地面形成,木方底部必须平整,防止损坏木方,进而使网架变形过大,甚至是破坏网架。
2、安装下弦平面网架
2.1安装第一吊装单元下弦球、杆,组成纵向平面网格,排好临时支点,保证下弦球的平等度,在临时支点上找出坡底,安装第一吊装单元间的腹杆与上弦球,一般是第一个锥为一球四腹杆的小单元,就位后与下弦球拧入、固定,第二个锥起为先装一球一弦杆二腹杆的三角锥,然后填入另外两根腹杆,逐步循环安装完第一单元的网架。
2.2检查网架、网格尺寸,检查网架纵向尺寸与矢高。
检查网架位置,如有出入,可以调整临时支点的位置和高低,以校准网架位置尺寸
3、安装上弦倒三角网格(推锥)
3.1从边跨开始首先将一球一上弦二腹杆的三角锥,以后为一球二上弦二腹杆的四角锥。
将二斜腹杆支撑在下弦球上,在上方拉紧上弦杆,使上弦杆逐步靠近已安装好的上弦球(推锥),拧入。
4、调整、紧固
4.1网架安装过程中,应随时检查网架杆件的高强螺栓是否拧紧、到位,有无存在欠拧、顶死等拧不到位或假到位的情况,发现上述情况应及时作好标记,通知网架安装人员予以补拧、处理。
4.2检查网架挠度及杆件变形情况,严格控制网架上下弦尺寸,确保每个螺栓均旋紧到位。
4.3网架在安装过程中应随时检查各临时检查各临时支点的支撑情况,如有下降现象,应及时加固。
二、网架的吊装:
1 在网架吊装前已对吊装设备做了细致的调研,有吊装公司提供吊车性能表。
2经试吊确认安全可靠后,由起重设备将网架慢慢吊离地面,提升高度约为下一节点与上一节点球垂直距离尺寸,以便进行下一节点球安装。
3将拼好的网架锥体移至被吊起的单元网架安装侧,连接杆件与球,使其与吊起的网架形成一个整体后落在地面上。
4依次提升安装,随着网架跨度变大,每装三个网格调整一次吊车的位置,直至此条块网架安装完成并将支座就位,具体步骤见下图。
5 在单元网架两侧各设三根缆风绳,以防止突起大风对已安装的单元网架实施保护作用,中间一根用钢丝绳,四角用25㎜粗的麻绳,中间要钢丝绳有足够的强度,四角便于人员的拖拽,缆风绳的一段固定在已安装好的网架球上,另一端牢挂在地面的地脚锚栓上。
吊车就位,按拟定吊点位置挂好吊索,由起重设备将网架慢慢吊离地面,然后由一人吹哨指挥吊车同时往一侧摆臂网架每移动50㎝停下,看是否
每台吊车摆臂一致,若有摆动慢的单独指挥这台吊车继续摆动,直到所有吊机摆动到一致位置后再进行下一次位移,保证所有的吊机就位一致网架到垂直提位置后再进行网架的提升。
观察网架杆件有无变形,吊点是否安全可靠。
试吊是全面落实和检验整个吊装方案完善性的重要保证。
试吊的目的有三个:一是检验起重设备的安全可靠性,二是检查吊点对网架刚度的影响,三是协调从指挥到起吊、缆风和起重设备操作的总演习。
6 起重机吊钩起升、速度须一致,这是确保吊装同步的基本保证措施,确保吊装同步尚应严格遵守以下作业规程:专人(一人)指挥吊车吊装,禁止多人指挥吊车吊装;指挥信息系统以对口哨为主,对讲机为辅,确保同步起升或下降;吊车起吊及提升过程中均应以慢档、匀速升钩;每次吊装前均应经试吊,检查、调整无误后方可正式开始吊装提升。
7 起重机吊钩起升、速度应尽量统一,确保同步起升或下降。
确保同步的方法是在正式起吊前在网架安装的前两个角上分别挂上一把长钢尺,为控制两角高差不超过100mm的。
