墙板树脂板安装工艺
- 格式:docx
- 大小:74.22 KB
- 文档页数:4

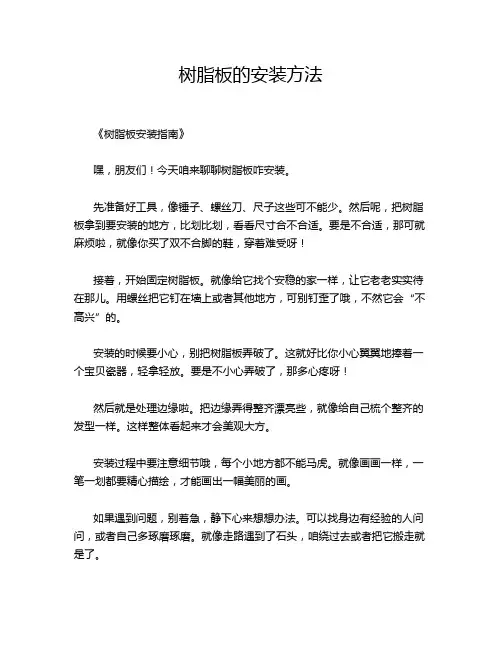

树脂板的安装方法
《树脂板安装指南》
嘿,朋友们!今天咱来聊聊树脂板咋安装。
先准备好工具,像锤子、螺丝刀、尺子这些可不能少。
然后呢,把树脂板拿到要安装的地方,比划比划,看看尺寸合不合适。
要是不合适,那可就麻烦啦,就像你买了双不合脚的鞋,穿着难受呀!
接着,开始固定树脂板。
就像给它找个安稳的家一样,让它老老实实待在那儿。
用螺丝把它钉在墙上或者其他地方,可别钉歪了哦,不然它会“不高兴”的。
安装的时候要小心,别把树脂板弄破了。
这就好比你小心翼翼地捧着一个宝贝瓷器,轻拿轻放。
要是不小心弄破了,那多心疼呀!
然后就是处理边缘啦。
把边缘弄得整齐漂亮些,就像给自己梳个整齐的发型一样。
这样整体看起来才会美观大方。
安装过程中要注意细节哦,每个小地方都不能马虎。
就像画画一样,一笔一划都要精心描绘,才能画出一幅美丽的画。
如果遇到问题,别着急,静下心来想想办法。
可以找身边有经验的人问问,或者自己多琢磨琢磨。
就像走路遇到了石头,咱绕过去或者把它搬走就是了。
安装完之后,好好欣赏一下自己的成果。
哇,是不是感觉特别有成就感呀!就像自己盖了一座小房子一样自豪。
总之呢,安装树脂板说难也不难,只要用心去做,肯定能做好。
就像生活中的很多事情一样,只要我们认真对待,都能搞定。
大家加油哦,让我们的生活因为这些小小的改变而变得更加美好!。
树脂板施工工艺
嘿,朋友们!今天咱就来唠唠树脂板施工工艺这档子事儿。
树脂板啊,那可是个神奇的材料,就像一块能七十二变的魔法板!想象一下,它能变成各种形状、各种颜色,能出现在你家的墙面、天花板上,多有意思呀!
要开始施工啦,咱可得先把那墙面啥的收拾得干干净净、平平整整的,就跟咱洗脸得洗干净一个道理。
要是这基础没打好,那后面可就麻烦啦,就好比建房子地基没打牢,那不得摇摇晃晃呀!
然后呢,就是涂胶水啦!这胶水可得涂得均匀点儿,别这儿多那儿少的。
就像咱抹面霜一样,得抹匀咯,不然这儿白一块儿那儿黑一块儿的,多难看呀!把树脂板往上一贴,轻轻按压,让它和墙面紧紧拥抱在一起。
接着就是处理那些边边角角啦!要把它们修剪得整整齐齐的,可不能毛毛糙糙的。
这就好比给人理发,得剪出个漂亮的发型来,不能这儿长一撮那儿短一撮的。
在施工过程中,可得细心点儿哦!别马马虎虎的,不然等完工了才发现这儿有个气泡,那儿有条缝儿,那可就傻眼啦!你说是不是?这树脂板施工就跟绣花似的,得有耐心、有细心。
还有啊,施工的时候可别着急忙慌的,得一步一步来。
就跟走路一样,得稳稳当当的,要是大步流星地往前冲,没准儿就摔个大跟头呢!咱得慢慢地、稳稳地把这活儿干好。
树脂板的颜色、款式那么多,咱可以根据自己的喜好来挑呀!想要啥风格就有啥风格,多棒呀!
等这一切都完工了,你站在那房间里,看着那漂亮的树脂板墙面,心里肯定美滋滋的。
就像自己完成了一件了不起的大作一样,那成就感爆棚啊!
总之呢,树脂板施工工艺虽然不算特别难,但也得认真对待。
只有这样,才能让那魔法般的树脂板在咱的家里绽放出最美的光彩呀!大家可别小瞧了这活儿,用心去做,一定能收获意想不到的惊喜哦!。

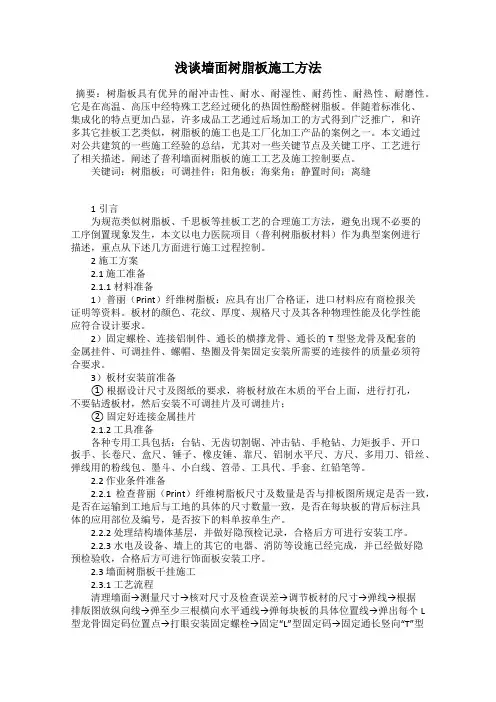

墙面树脂板施工技术交底(示范文本)一、工艺流程1、弹线→龙骨安装→基层板安装→饰面板安装。
树脂板大样图2、电动工具:电锯、无齿锯、手、手刨子、水准仪、靠尺、钢卷尺等。
二、施工方法与技术措施1、弹线:根据设计图纸上的尺寸要求,先在墙上划出水平标高,弹出分格线,根据分格线在墙上位置应符合龙骨分档的尺寸。
2、轻钢龙骨安装(1)根据设计要求轻钢龙骨基层。
75系列轻钢龙骨段作为固定件间距600,枪钉及美固钉与墙体连接,横向采用38#卡式龙骨间距1000mm,调整平整度,地面及顶面用U型边龙骨,竖向采用50副龙骨竖,间距一般为300mm,不大于400mm。
(2)基层龙骨固定:安装轻钢龙骨应先检查基层墙面的平整度,垂直度是否符合质量要求,如有误差,实体墙与轻钢龙骨间用龙骨卡固定调整平整度,垂直度。
龙骨的立面垂直偏差应≤3mm,表面不平整应≤2mm。
3、基层板安装本工程启用9厚埃特板安装在龙骨上作为基层,安装平伏牢固无翘曲。
表面如有凹陷或凸出需修正,对结合层上留有的灰尘、胶迹颗粒、钉头应完全清除或修平。
埃特板边钉距不大于200mm,板中间距不大于300mm,螺钉距石膏板边缘的距离不得小于10mm,也不得大于16mm。
距板角50mm,自攻螺丝紧固时,埃特板必须与龙骨紧靠。
4、饰面板安装(1)根据设计施工图要求在已制作好的基层上弹出水平标高线、分格线,检查层表面平整和立面垂直、阴阳角套方。
(2)挑选花色树脂板,分出不同色泽、纹理、按要求下料、试拼,将色泽相同或相近木纹一致的饰面板拼装在一起,木纹对接要自然协调,毛边不整齐的板材应将四边修正刨平。
施工时避免表面靡擦、局部受力,严禁锤击。
(3)用结构胶在饰面背面打点粘贴,调整平整度。
(4)必须色泽一致,光洁平整,接缝紧密,枪钉必须钉隐蔽部位,色泽、纹理符合设计要求。
(5)装饰面严禁用铁砂布、粗木砂纸擦面,不得有胶迹、铅笔线迹。
(6)精心施工,加强成品保护,避免边角被碰。

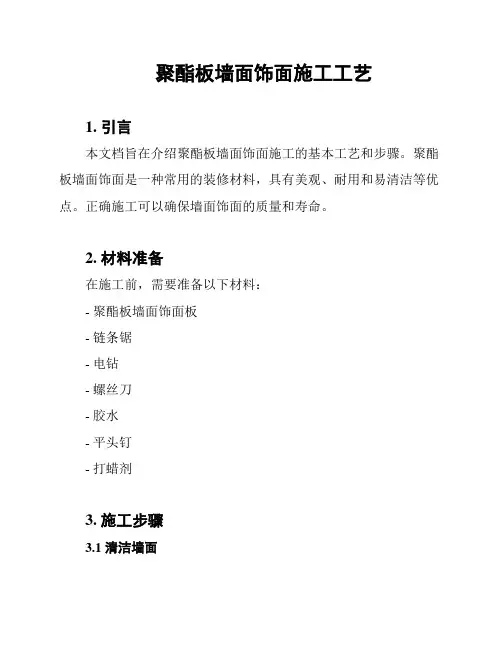

聚酯板墙面饰面施工工艺1. 引言本文档旨在介绍聚酯板墙面饰面施工的基本工艺和步骤。
聚酯板墙面饰面是一种常用的装修材料,具有美观、耐用和易清洁等优点。
正确施工可以确保墙面饰面的质量和寿命。
2. 材料准备在施工前,需要准备以下材料:- 聚酯板墙面饰面板- 链条锯- 电钻- 螺丝刀- 胶水- 平头钉- 打蜡剂3. 施工步骤3.1 清洁墙面首先,需要将墙面彻底清洁,确保墙面表面干净无尘。
可以使用湿布或吸尘器清除灰尘和污垢。
3.2 切割和安装聚酯板墙面饰面板使用链条锯将聚酯板墙面饰面板按需要的尺寸进行切割。
确保切割的边缘平整。
然后,用电钻在墙面预留的位置钻孔,使用螺丝将聚酯板墙面饰面板固定在墙面上。
3.3 粘贴和固定在步骤3.2安装的基础上,可以选择使用胶水进行固定。
在聚酯板墙面饰面板的背面均匀涂抹胶水,然后将板材贴在墙面上。
使用平头钉将板材固定在墙面上,确保固定牢固。
3.4 打蜡保养为了增加聚酯板墙面饰面的光滑度和保护层,可以在施工完成后涂抹一层打蜡剂。
使用柔软的布轻轻擦拭墙面,确保打蜡剂均匀涂抹。
4. 注意事项在聚酯板墙面饰面施工过程中,需要注意以下事项:- 确保施工现场通风良好,避免吸入有害气体;- 使用适当的个人防护装备,如手套和口罩;- 在施工前仔细检查材料的质量和尺寸是否符合要求;- 在施工过程中,尽量避免强烈碰撞和摩擦,以防损坏饰面板;- 如果遇到施工问题或困难,应及时寻求专业人士的帮助和建议。
5. 总结聚酯板墙面饰面施工工艺包括清洁墙面、切割和安装饰面板、粘贴和固定、打蜡保养等步骤。
正确施工可以保证墙面饰面的质量和寿命。
在施工过程中,请注意安全和注意事项,以确保施工顺利进行。
树脂板安装工艺
嘿,朋友们!今天咱来聊聊树脂板安装工艺,这可是个有意思的事儿呢!
你想想看,那树脂板就像是一块等待被精心雕琢的宝贝。
安装它呀,就像是给房子穿上一件漂亮的新衣裳。
咱先得把安装的地儿收拾干净咯,就好比要给宝贝找个干净整洁的家。
不能有灰尘啊、杂物啊啥的,不然树脂板可要不高兴啦!然后呢,得仔细量好尺寸,这可不能马虎,就像给人裁衣服一样,尺寸错了可就不合身啦!
接着就是涂胶啦,这胶啊得涂得均匀,不能这儿多那儿少的。
就好像给面包涂果酱,得涂得平平整整的,这样树脂板才能粘得牢牢的。
把树脂板往上放的时候可得小心点,轻拿轻放,别磕着碰着了。
这就跟抱小婴儿似的,得温柔点呢。
然后用手或者工具轻轻按压,让它和墙面贴得紧紧的。
安装完了,你可别以为就大功告成啦!还得检查检查有没有气泡啊、翘边啊这些小毛病。
要是有,赶紧处理掉,不然多难看呀!这就像出门前得照照镜子,看看自己有没有哪里不整齐。
树脂板安装好了,那整个房间都感觉不一样了呢!亮堂堂的,看着就舒服。
你说这是不是很神奇呀?
咱再想想,要是安装的时候马马虎虎的,那以后这树脂板出问题了可咋办?是不是得重新弄,多麻烦呀!所以啊,一开始就得认真对待,把每个步骤都做好。
安装树脂板也不是个特别难的事儿,只要咱有耐心,细心,就一定能把它装好。
这就跟做任何事情一样,只要用心去做,就没有做不好的。
朋友们,你们说是不是这个理儿?树脂板安装工艺,看似简单,实则暗藏玄机呢!咱可不能小瞧了它,得好好对待,让它为我们的家增添一份美丽和温馨呀!。
聚酯板墙面板安装技术交底
介绍
本文档旨在提供有关聚酯板墙面板安装的技术交底,确保正确、安全地进行安装工作。
安装准备
在进行聚酯板墙面板安装之前,请确保以下准备工作已完成:
1. 准备所需材料,包括聚酯板墙面板、安装支架、固定件等。
2. 清理墙面,确保墙面平整、干净,并做好防水处理。
3. 确定墙面尺寸和板材数量,计划好安装顺序。
安装步骤
按照以下步骤进行聚酯板墙面板的安装:
1. 安装支架:根据墙面尺寸和设计要求,安装支架并确保支架
牢固稳定。
2. 固定板材:将聚酯板墙面板正确地放置于支架上,并使用固
定件将其固定在墙面上。
3. 检查与调整:安装完毕后,仔细检查墙面板的安装情况,并
进行必要的调整和修正。
4. 清理与保护:清理安装过程中产生的废料和杂物,并对墙面
板进行适当保护,避免受到损坏和污染。
安全注意事项
在进行聚酯板墙面板安装时,请务必注意以下安全事项:
1. 戴好个人防护装备,包括手套、护目镜等。
2. 使用适当的工具和设备,并确保其正常运行和安全使用。
3. 注意人员安全,避免安装过程中发生意外事故。
4. 如有需要,请寻求专业人士的指导和协助。
结束语
本文档涵盖了聚酯板墙面板安装的技术交底,希望能对相关工
作提供帮助。
在进行安装工作时,请始终遵循安全规范和操作指南,确保工作的顺利进行。

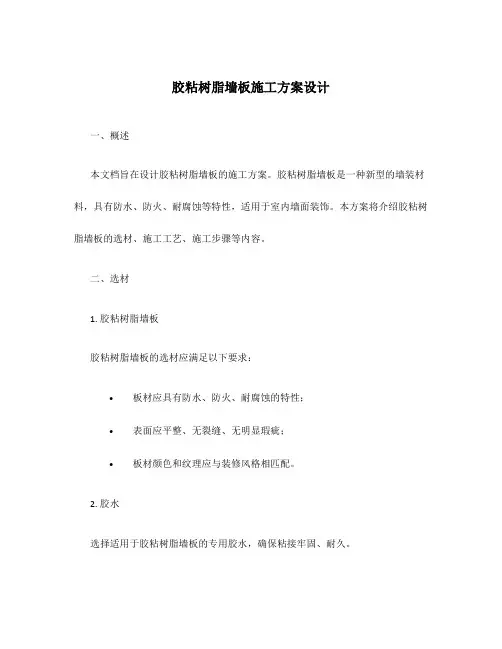

胶粘树脂墙板施工方案设计一、概述本文档旨在设计胶粘树脂墙板的施工方案。
胶粘树脂墙板是一种新型的墙装材料,具有防水、防火、耐腐蚀等特性,适用于室内墙面装饰。
本方案将介绍胶粘树脂墙板的选材、施工工艺、施工步骤等内容。
二、选材1. 胶粘树脂墙板胶粘树脂墙板的选材应满足以下要求:•板材应具有防水、防火、耐腐蚀的特性;•表面应平整、无裂缝、无明显瑕疵;•板材颜色和纹理应与装修风格相匹配。
2. 胶水选择适用于胶粘树脂墙板的专用胶水,确保粘接牢固、耐久。
3. 工具和设备•涂刷工具:选择适合施工的刷子或滚筒,确保涂胶均匀;•修边工具:如木刮、修边刀等,用于修整边角。
三、施工工艺1. 准备工作•清理墙面:将墙面上的灰尘、油污等清除干净;•检查墙面:检查墙面是否平整,如有不平整处应进行修补;•打磨墙面:使用砂纸打磨墙面,以增强胶粘力。
2. 施工步骤步骤1: 标线使用石膏线或直尺在墙面上标出胶粘树脂墙板的安装位置。
确保标线水平、垂直。
步骤2: 涂胶使用刷子或滚筒将专用胶水均匀地涂抹在胶粘树脂墙板的背面。
涂胶时要注意胶水的均匀性和厚薄度。
步骤3: 封边在胶粘树脂墙板的边缘涂抹专用胶水,确保边缘与墙面之间的粘接牢固。
步骤4: 安装将涂有胶水的胶粘树脂墙板按照标线粘贴到墙面上。
在贴墙板时,要注意对齐标线、均匀施力,确保墙板与墙面之间无气泡。
步骤5: 修整胶粘树脂墙板粘贴完毕后,使用修边工具修整边角,使其更加美观。
修整时要注意不要损坏墙板表面。
四、注意事项•施工前,应确保施工环境通风良好,佩戴适当的防护用品;•施工过程中,注意工具的使用和保养,避免损坏墙板表面;•施工结束后,应查验墙板质量,如发现质量问题及时修复;•胶粘树脂墙板施工结束后应进行养护,以便保持墙面的美观和耐用。
以上为胶粘树脂墙板施工方案设计。
在施工时,请严格按照方案执行,确保施工质量和墙面效果。
如在施工过程中遇到问题,请及时咨询专业人员解决。

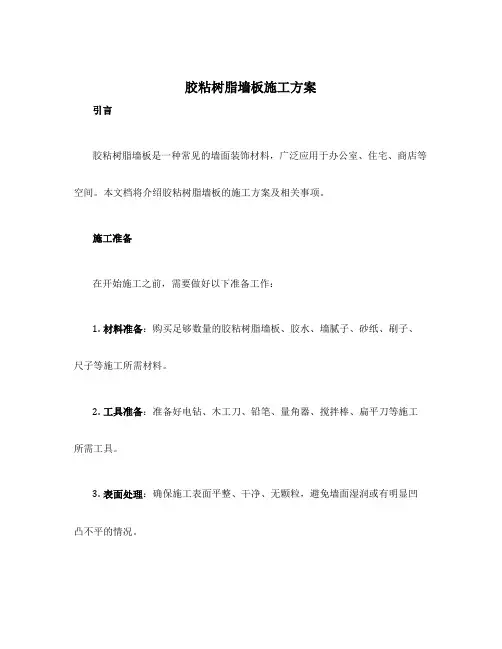

胶粘树脂墙板施工方案引言胶粘树脂墙板是一种常见的墙面装饰材料,广泛应用于办公室、住宅、商店等空间。
本文档将介绍胶粘树脂墙板的施工方案及相关事项。
施工准备在开始施工之前,需要做好以下准备工作:1.材料准备:购买足够数量的胶粘树脂墙板、胶水、墙腻子、砂纸、刷子、尺子等施工所需材料。
2.工具准备:准备好电钻、木工刀、铅笔、量角器、搅拌棒、扁平刀等施工所需工具。
3.表面处理:确保施工表面平整、干净、无颗粒,避免墙面湿润或有明显凹凸不平的情况。
施工步骤步骤1:尺寸测量和规划在施工之前,需要测量墙面的尺寸,并根据实际情况进行规划。
使用量角器和尺子确定墙角的角度,使用铅笔在墙面上标记出参考线,以确保安装的胶粘树脂墙板垂直且平整。
步骤2:离地铺装从地面开始铺装胶粘树脂墙板。
首先使用墙腻子或胶水在墙面上涂抹一层薄薄的胶水,然后将第一块胶粘树脂墙板平贴在墙上。
使用搅拌棒将胶水均匀地涂抹在胶粘树脂墙板背面,确保与墙面充分接触。
步骤3:板块安装继续安装其他胶粘树脂墙板。
在涂抹胶水并粘贴胶粘树脂墙板时,注意调整板块之间的间隔,确保整个墙面的布局和位置符合设计要求。
在需要切割胶粘树脂墙板的情况下,使用木工刀或锯进行剪切,并使用砂纸修整边缘,使其平整。
步骤4:胶水干燥和打磨等待胶水完全干燥。
根据胶水的具体要求和环境条件,通常需要等待24小时以上。
胶水完全干燥后,使用砂纸或砂磨机对整个胶粘树脂墙板表面进行打磨,使其平滑。
步骤5:后续处理在胶水干燥和打磨后,可以进行后续的装饰处理。
根据需要,可以进行墙板的上漆、装饰画等。
同时,对墙角或接缝处进行密封处理,以增加整体的美观度和耐久性。
施工注意事项1.安全:在施工过程中,应注意安全,佩戴好安全手套和护目镜,避免对皮肤和眼睛造成伤害。
同时,使用工具时要小心操作,避免损坏胶粘树脂墙板和周边物品。
2.环境要求:胶粘树脂墙板的施工环境应满足干燥、通风和温度适宜的条件。
在高湿度的环境下,胶水的粘性可能会受到影响,影响施工效果和墙板的粘合力。
聚氯乙烯塑板施工方案及安装工艺流程施工方案:1.确定施工图纸:根据设计要求,制定详细的施工图纸,并进行施工方案的评估和分析,确定施工的难度和工期。
2.准备材料和工具:根据施工图纸,准备好所需的聚氯乙烯塑板、五金配件、接口胶水等材料,同时准备好所需的工具,如电钻、扳手、切割工具等。
3.表面处理:在施工地点的墙面或天花板上进行表面处理,确保墙面平整、无尘和无油污等杂质,以确保聚氯乙烯塑板的粘接牢固。
4.定位测量:根据施工图纸,在墙面或天花板上进行定位测量,确定聚氯乙烯塑板的安装位置和尺寸,使用水平仪等工具确保安装的准确度。
5.切割:根据测量结果,使用适当的切割工具将聚氯乙烯塑板进行切割,确保符合安装的尺寸要求。
6.安装固定:首先,在预定位置涂抹胶水,然后将聚氯乙烯塑板放置于粘合位置并进行压实,确保胶水均匀,并使用钉子或螺丝将塑板固定在墙面或天花板上。
7.美化处理:根据设计要求,对安装好的聚氯乙烯塑板进行美化处理,如在塑板上进行刻花、喷漆等,使其达到装饰效果。
8.清洁整理:施工完成后,对作业区域进行清洁整理,包括清理杂物、清洁工具等,使作业区域干净整洁。
安装工艺流程:1.确定施工图纸和方案;2.准备所需材料和工具;3.表面处理;4.定位测量;5.切割聚氯乙烯塑板;6.安装固定聚氯乙烯塑板;7.进行美化处理;8.清洁整理。
总结:以上所述为聚氯乙烯塑板的施工方案及安装工艺流程,适用于大部分聚氯乙烯塑板的安装。
在施工过程中,需要注意施工图纸的准确性,材料的质量和工具的使用,以及施工过程中的安全等问题。
只有严格按照施工方案和工艺流程进行施工,才能保证聚氯乙烯塑板的安装质量和效果。

干挂树脂板装饰墙面施工工法一、前言干挂树脂板装饰墙面施工工法是一种常用于建筑装饰的先进施工技术。
它通过使用特殊的支撑系统和树脂板,将装饰板材与建筑结构分离,从而实现了墙面的简单、高效、美观装饰。
本文将详细介绍干挂树脂板装饰墙面施工工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点干挂树脂板装饰墙面施工工法具有以下几个特点:首先,施工简便,无需繁琐的开槽固定,只需要在墙面上设置支撑系统,将树脂板挂载在支撑系统上即可。
其次,安装快捷,树脂板可以提前制作,现场施工时只需进行组装固定即可,大大节省了施工时间。
再次,外观美观,树脂板具有丰富的质感和颜色选择,能够满足不同设计需求,给人以艺术的感觉。
最后,可靠性强,干挂树脂板装饰墙面具有较好的抗风压性能和耐久性,能够满足建筑外墙的实际使用要求。
三、适应范围干挂树脂板装饰墙面施工工法适用于各类建筑装饰项目,包括住宅、商业、办公等建筑类型。
特别适用于外墙装饰,可以实现多种类型的装饰效果,如石材、砖石、木纹等。
同时,干挂树脂板装饰墙面施工工法还适用于室内墙面、天花板、柱面等装饰。
四、工艺原理干挂树脂板装饰墙面施工工法通过与实际工程之间的联系和采取的技术措施,实现了装饰板与建筑结构分离的效果。
首先,在墙面上设置一定间距的金属支撑系统,支撑系统与建筑结构固定连接,能够承受装饰板的重量和风荷载。
然后,根据设计要求,制作树脂板并与金属支撑系统进行连接,将树脂板挂载在支撑系统上。
通过这样的工艺原理,实现了墙面装饰和建筑结构之间的分离,保证了装饰墙面的稳定性和美观性。
五、施工工艺1. 准备工作:包括测量墙面尺寸,确定支撑系统位置,制定施工方案。
2. 安装支撑系统:根据设计要求,在墙面上进行支撑系统的布置和固定,确保支撑系统的稳定性。
3. 制作树脂板:根据设计要求,将树脂板进行切割、打孔等加工,确保树脂板符合设计要求。
墙板树脂板安装工艺公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]
一、方管龙骨树脂板隔墙施工方案
1.施工准备
材料:镀锌方管龙骨、树脂板色泽一致、薄厚均匀、无翘曲变形。
主要机具:角磨机、电锤、手电钻、切割机、铝合金靠尺、水平尺、扳手、卷尺、线锤、托线板、激光仪等。
2.作业条件:
室内测量实际尺寸与图纸中尺寸是否相符,然后定出基准线。
施工现场的水、电应满足施工的需要。
作业面上的基层的外形尺寸已经复核,多余的混凝土屑已经凿除;作业面的环境已清理完毕。
合理存放板材,以使其适应施工环境,现场的温度及湿度。
各种机具设备已齐备和完好。
针对所需规划空间,列出所需的装备清单及相关尺寸,如风管、消防开关、给排水管、电线槽、显示屏幕等。
确定所需挂墙系统的墙身厚度后,进行空间设计及管线布局规划。
设计每块挂墙单元的尺寸(以最小损耗为前提)。
确定规划空间内,挂墙系统与检修位、天花、地脚线的处理方法。
先作样板墙一道,经鉴定合格后再大面积施工。
3.操作工艺
工艺流程:清理基层→弹线→ 安装竖向龙骨→安装横向龙骨→安装系统管线→安装树脂板。
清理基层。
安装前,合理存放板材,以使其适应施工环境,现场的温度及湿度。
先在墙上进行各类管、线、喉及电控设备的施工与安装。
根据现场安装位置,以墙面底部为基准线,利用卷尺、水平尺、墨斗等工具在安装墙面上画出挂墙墙面的水平安装基准线(X)。
根据现场情况,参考墙面立面图,确定从左侧(或右侧)墙面为基准边,利用卷尺、水平尺、墨斗等工具在安装墙面上画出挂墙墙面的垂直基准线(Y)。
以X水平安装基准为基准,确定空间内踢脚线高度。
根据设计图纸中,将每一块板的高度上下各减去约50毫米,以X水平安装基准线为基准,由上而下,用墨斗线将每条X水平安装线弹在墙体上。
根据设计图纸中,将每一块板的宽度左右各减去约50毫米,以Y垂直安装基准线为基准,从左而右(或从右而左),用墨斗线将每条Y垂直安装线弹在
墙体上。
在Y垂直线上,以600毫米为间距,在墙体上确定Y龙骨固定座的位置并安装Y龙骨,挂墙可以满足20毫米垂直找平需求。
在X水平线上,以500毫米为间距,把X龙骨安装在Y 龙骨上,挂墙可以满足10 毫米水平调整需要。
根据由上而下,由左而右的安装原则,将板挂上X龙骨,同时调整表面的水平。
安装挂墙的检修门板及消防箱门和阳角弯曲板安装。
4.质量标准
龙骨隔墙所用龙骨、配件、墙面板及嵌缝材料的品种、规格、性能和木材的含水率应符合设计要求。
其隔声、隔热、阻燃、防潮等性能等级必须满足国家规范要求。
龙骨挂墙工程边框龙骨必须与基体结构连接牢固,并应平整、垂直、位置正确。
龙骨间距和构造连接方法应符合设计要求。
骨架内设备管线的安装、门窗洞口等部位加强龙骨并安装牢固,位置正确,填充材料的设置应符合设计要求。
龙骨隔墙的墙面板应安装牢固,无脱层、翘曲、折裂及缺损。
龙骨要求表面经过氧化处理。
墙面板所用接缝材料的接缝方法应符合设计要求。
龙骨表面应平整光滑、色泽一致、洁净、无裂缝,接缝应均匀、顺直。
龙骨上的空洞、槽、盒应位置正确,套割吻合,边缘整齐。
龙骨的材料应干燥,填充应密实、均匀,无下坠。
龙骨面板的允许偏差和检验方法应符合下表规定:
5.成品保护
方钢龙骨隔墙施工中,各工种间应保证已安装项目不受损坏,墙内电线管及附墙设备不得碰动、错位及损伤。
方管龙骨及树脂板入场,存放使用过程中应妥善保管,保证不变形、不受潮、不污染、无损坏。
施工部位已安装的门窗、地面、墙面、窗台等应注意保护,防止损坏。
已安装好的墙体不得碰撞,保持墙面不受损坏和污染。
6.应注意的质量问题
墙体收缩变形及板面裂缝:竖向龙骨紧顶上下龙骨,没留伸缩量,超过12m长的墙体未做控制变形缝,造成墙面变形。
隔墙周边应留3mm的空隙,这样可减少因温度和湿度影响产生的变形和裂缝。
对重要部位必须采用附加龙骨补强龙骨之间连接必须到位牢固。
龙骨连接不牢固:原因是局部节点不符合构造要求,安装时局部节点应严格按照规定处理。
钉固间距、位置、连接方法应符合设计要求。
墙体面板不平,主要由两个原因造成:一是龙骨安装横向错位,二是面板厚度不一致。
明凹缝不匀:主要原因是纸面石膏板拉缝未很好掌握尺寸。
施工应注意板块分档尺寸,保证板间拉缝一致。
7.质量记录
本工艺标准应具备以下质量记录:
方管龙骨产品合格证。
树脂板产品合格证。
龙骨安装分项工程质量检验评定记录。
树脂板分项工程质量检验评定记录。
