墙板安装工艺流程
- 格式:docx
- 大小:50.79 KB
- 文档页数:15
轻质墙板施工工艺及成品保护措施一、工艺流程:结构墙面、板顶面、地面清理、找平→放线→浇筑止水带→配板→安U型卡子→安装隔墙板→铺设电线管、装接线盒、安装卡子、埋件→板缝处理、粘玻纤布→施工验收1、放线、抬板严格按照排板图在地面及顶棚板面上弱上安装位置黑线,条板应从主体墙、柱的一端向另一端顺序安装;有门洞口时,宜从门洞口向两侧安装。
墙板进入现场后,根据板厚度采用人工或机械把板抬至墙板安装位置,板材堆放场地应坚实、平坦、干燥,不得与地面直接接触,雨期应采取覆盖和垫高措施。
2、锯板墙板的整板规格为宽度610mm,长度2440mm~3000mm,当墙板端宽度或高度不足一块整板时,需要使用补板,按要求在整板上量取所需补板的宽度和高度,并画线标志,再使用手提机进行切割作业,应保证切割部位平整、顺直,使墙板损耗降低。
3、上浆调制专业填缝聚合物砂浆,用湿布抹干净墙板凹凸槽的表面粉尘,并刷水湿润,将专业填缝聚合物砂浆抹在墙板的凹槽或地板基线内。
4、装板(1)墙板应从主体结构墙、柱的一端向另一端顺序安装;有门洞口时,宜从门洞口向两侧安装。
(2)将上好砂浆的墙板搬到装拼位置就好位后,用铁撬将墙板从底部撬起用力使板与板之间靠紧,使砂浆聚合物从接缝挤出,然后刮去凸出墙板面的浆料,必须保证板与板之间接缝浆饱满:装板后用木楔将板临时固定。
墙板与地面连接处,宜距地面预留安装间隙30~60mm,根据需要调整。
(3)墙板安装驳接时应错缝安装,错缝驳接位置宜设在墙高1/3或2/3处;相邻两块条板接头位置宜错开500mm以上,驳接处应用长200mm6~8钢筋斜向45°打入固定。
(4)隔墙长度大干 3m(5 块条板宽度),应留设变形缝,变形缝处不铺砂浆,维宽同灰绛(6~8mm),待墙体施工至少7天后,再对变形缝进行灌浆封堵。
5、校对墙板初步拼装好后,要用专用铁插进行调整、校正,用2m的直靠尺检查平整和垂直度。
6、固定墙板与楼板(顶或底部)、相邻两块墙板、墙板上下连接等除用聚合物水泥砂浆粘结外,还使用200~250mm长ф6或8钢筋作加强处理,钢筋入墙板内应大于100mm,125mm 厚以上的板必须打入两根钢筋。
技术交底:ALC墙板安装步骤
本文档旨在提供ALC墙板安装的步骤指南,以确保正确安装并确保施工质量。
以下是ALC墙板安装的具体步骤:
步骤一:准备工作
1. 确保施工现场清洁,并清除任何障碍物。
2. 检查施工图纸,确认墙板的尺寸和位置。
3. 检查墙体结构的平整度和垂直度,必要时进行调整和修正。
步骤二:安装墙板
1. 根据施工图纸上的标记,确定第一块墙板的位置。
2. 使用适当的工具和设备,将墙板安装在墙体上。
确保墙板与墙体紧密贴合。
3. 使用水平仪进行水平校正,确保墙板的平整度。
4. 使用垂直仪进行垂直校正,确保墙板的垂直度。
5. 使用适当的连接件将墙板连接在一起,确保墙板之间的连接牢固可靠。
6. 重复以上步骤,逐渐安装剩余的墙板,直到完成所有墙面的安装。
步骤三:完成工作
1. 检查已安装的墙板是否牢固,没有松动或裂缝。
2. 清理施工现场,清除任何残留的材料和垃圾。
3. 进行最终的质量检查,确保安装的墙板符合要求和标准。
请注意,本文档仅提供了ALC墙板安装的基本步骤,具体的施工细节和要求可能因项目而异。
在实际操作中,请参考相关的技术规范和指导文件,并遵循适用的法律法规和安全要求。
---
> 注意:本回答是基于我的专业知识和经验提供的,并且仅供参考。
在实际操作中,请根据具体情况和项目要求做出独立决策,并遵循适用的法律法规和安全要求。
墙板施工的工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!墙板施工的工艺流程墙板施工的工艺流程包括以下步骤:一、施工准备1.1 检查基层平整度,确保符合施工要求。
预制墙板吊装工艺流程主要工序
预制墙板吊装是指将提前制作好的墙板进行安装的过程。
下面是预制墙板吊装工艺流程的主要工序。
1. 墙板运输:将预制墙板从工厂运输至现场。
运输过程中需注意避免损坏墙板。
2. 吊装准备:在墙板安装位置附近设置起重设备,如吊车或吊臂。
同时,需要安装好吊装绳索和吊钩。
3. 墙板吊装:使用吊车或吊臂将墙板吊起,并放置在安装位置上。
在吊装过程中需要确保墙板水平放置,不得倾斜或摇晃。
4. 固定墙板:当墙板放置到位后,需要用支架或其他固定方法将其固定在地面或其他结构上,以确保墙板不会移动或倾斜。
5. 接缝处理:将墙板拼接处进行处理,以确保结构的牢固性和美观性。
接缝处理一般包括填充、抹灰、刷漆等工作。
6. 安装其它构件:在墙板安装完成后,需要进行其它构件的安装,如门窗、电线、水管等。
这些构件需要与墙板紧密衔接,以确保结构的完整性和功能性。
以上是预制墙板吊装工艺流程的主要工序。
在工程实施过程中,需要遵循相关规定和标准,确保墙板的安装质量和安全性。
预制墙板的吊装工艺流程预制墙板是一种新型的建筑材料,其优点在于施工周期短、工艺精湛、质量可靠、环保节能等。
然而,在使用预制墙板进行施工时,其吊装工艺流程非常重要,本文将为大家介绍预制墙板的吊装工艺流程及注意事项。
一、准备工作在进行预制墙板吊装前,需要做好以下准备工作:1、检查起重设备的性能和安全性,确保吊装设备满足工程的要求。
2、检查起重设备的操作人员和监护人员的资质和证照,确保其具备相关证照和经验。
3、对吊装现场进行检查,确保现场平整、无杂物和障碍物。
4、对预制墙板进行检查,确保预制墙板的质量和尺寸符合要求,无损坏和变形等缺陷。
5、制定详细的吊装方案,包括吊装高度、吊装点、吊装方式、吊装速度和吊装顺序等。
二、施工过程1、设置吊点在进行预制墙板吊装前,需要根据吊装方案设置吊点。
吊点的设置应符合以下要求:①吊点应设置在预制墙板的强度较高的部位,如梁柱节点等。
②吊点应均匀分布在预制墙板上,以保证预制墙板的平衡。
③吊点应设置在预制墙板的整体中心线上,以保证预制墙板的稳定。
2、吊装预制墙板在设置好吊点后,开始进行预制墙板的吊装。
吊装过程中需要注意以下事项:①吊装速度应适中,避免突然加速或减速,以免对预制墙板造成损害。
②吊装过程中应注意吊点的稳定性,避免吊点松动或滑动。
③同时进行多个预制墙板的吊装时,应按照吊装顺序进行吊装,以保证吊装的平衡和稳定。
④吊装过程中应有专人指挥和监控,确保吊装过程的安全。
3、安装预制墙板在预制墙板吊装完成后,需要将预制墙板安装到指定位置。
安装过程中需要注意以下事项:①预制墙板的安装应按照预制墙板的设计图纸进行,确保预制墙板的位置和方向正确。
②预制墙板的连接应使用专用的连接件,以确保连接的可靠性。
③安装过程中应使用水平仪等测量工具,确保预制墙板的水平度和垂直度符合要求。
三、注意事项在进行预制墙板的吊装过程中,需要注意以下事项:1、吊装过程中应保证周围的人员和设备的安全,避免发生意外事故。

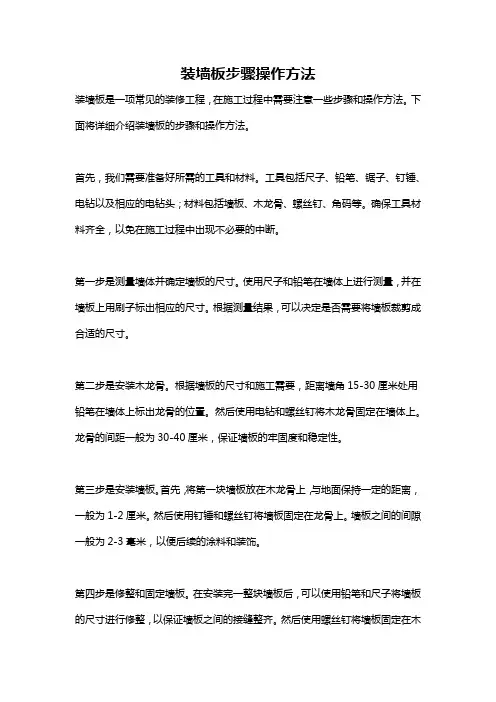

装墙板步骤操作方法装墙板是一项常见的装修工程,在施工过程中需要注意一些步骤和操作方法。
下面将详细介绍装墙板的步骤和操作方法。
首先,我们需要准备好所需的工具和材料。
工具包括尺子、铅笔、锯子、钉锤、电钻以及相应的电钻头;材料包括墙板、木龙骨、螺丝钉、角码等。
确保工具材料齐全,以免在施工过程中出现不必要的中断。
第一步是测量墙体并确定墙板的尺寸。
使用尺子和铅笔在墙体上进行测量,并在墙板上用刷子标出相应的尺寸。
根据测量结果,可以决定是否需要将墙板裁剪成合适的尺寸。
第二步是安装木龙骨。
根据墙板的尺寸和施工需要,距离墙角15-30厘米处用铅笔在墙体上标出龙骨的位置。
然后使用电钻和螺丝钉将木龙骨固定在墙体上。
龙骨的间距一般为30-40厘米,保证墙板的牢固度和稳定性。
第三步是安装墙板。
首先,将第一块墙板放在木龙骨上,与地面保持一定的距离,一般为1-2厘米。
然后使用钉锤和螺丝钉将墙板固定在龙骨上。
墙板之间的间隙一般为2-3毫米,以便后续的涂料和装饰。
第四步是修整和固定墙板。
在安装完一整块墙板后,可以使用铅笔和尺子将墙板的尺寸进行修整,以保证墙板之间的接缝整齐。
然后使用螺丝钉将墙板固定在木龙骨上。
第五步是安装角码。
角码位于墙板的角落处,以保护墙板不受损。
使用电钻和螺丝钉将角码固定在墙角上,确保角码牢固可靠。
第六步是填补墙板的接缝。
使用填缝剂或木膏等材料将墙板之间的接缝进行填补,并使用抹刀将填缝剂刮平。
等到填缝剂干燥后,可以进行后续的涂料和装饰工作。
第七步是修整和清洁。
在墙板安装完成后,使用锯子或刷子修整墙板的边缘,以获得更整齐的效果。
然后使用刷子或吸尘器清除墙板上的灰尘和碎屑。
最后,仔细检查墙板的安装质量和外观效果。
确保墙板均匀、牢固,没有明显的缺陷和瑕疵。
总结起来,装墙板的步骤和操作方法主要包括测量墙体、安装木龙骨、安装墙板、修整和固定墙板、安装角码、填补墙板接缝、修整和清洁等。
在施工过程中,需要注意测量精度、木龙骨的固定、墙板的修整和填补、角码的安装等细节,以确保装墙板的效果和质量。
第1篇一、施工准备1. 技术准备:熟悉金属墙板的设计图纸、技术规范及施工要求,了解金属墙板的生产工艺和质量标准。
2. 材料准备:根据设计要求,准备所需的金属墙板、龙骨、连接件、密封胶等材料。
3. 工具准备:准备切割机、电钻、螺丝刀、扳手、水平尺、线锤等施工工具。
4. 人员准备:组织施工队伍,明确各工种人员职责,进行施工前的技术交底。
二、施工步骤1. 放线定位:根据设计图纸,确定金属墙板的位置,并在地面上画出定位线。
2. 安装龙骨:按照设计要求,将龙骨固定在墙面上,确保龙骨水平、垂直,间距符合规范要求。
3. 安装金属墙板:将金属墙板依次安装到龙骨上,注意板与板之间应留出一定的缝隙,以便安装密封胶。
4. 调整墙板:调整金属墙板的位置,确保墙板与龙骨的连接牢固,板面平整。
5. 安装连接件:将连接件安装在金属墙板与龙骨的连接处,确保连接件的紧固。
6. 密封处理:在金属墙板与板之间的缝隙处,涂抹密封胶,确保缝隙密封严密。
7. 填充空隙:在金属墙板与墙面、地面、顶面的空隙处,填充泡沫棒等材料,确保填充物牢固。
8. 防水处理:在金属墙板安装完成后,对墙面进行防水处理,防止水分渗透。
9. 检查验收:对金属墙板安装工程进行检查,确保工程质量符合设计要求。
三、施工注意事项1. 施工过程中,注意保护墙面、地面等,避免损坏。
2. 金属墙板安装时,确保板面平整,避免出现凹凸不平现象。
3. 连接件安装牢固,防止墙板脱落。
4. 密封胶涂抹均匀,确保缝隙密封严密。
5. 防水处理要到位,防止水分渗透。
6. 施工过程中,严格遵守操作规程,确保施工安全。
四、施工完成1. 施工完成后,对金属墙板安装工程进行自检,确保工程质量。
2. 提交施工记录、材料清单等资料,以便后续验收。
3. 做好施工现场的清理工作,确保现场整洁。
通过以上施工流程,确保金属墙板安装工程的质量,为用户提供美观、实用的金属墙板装饰效果。
第2篇一、准备工作1. 施工前,应熟悉图纸,了解工程要求,明确施工顺序和施工方法。
墙板工艺流程
《墙板工艺流程》
墙板工艺流程是指在建筑或室内装修过程中,对墙面进行装饰和涂刷的工艺技术和步骤。
墙板工艺流程的质量直接影响着房屋装修的美观和耐久性。
下面简要介绍墙板工艺的流程:
1. 墙面处理:首先要对墙面进行处理,确保墙面干燥、平整和清洁。
如有裂缝或凹凸不平的地方需要进行修补和打磨,以保证墙板的粘贴和涂刷效果。
2. 墙板安装:在墙面处理完毕后,需要对墙板进行安装。
墙板材料有多种选择,如木板、石膏板、PVC板等。
安装时需要注意板材的粘贴平整度和牢固度,保证整体装饰效果。
3. 涂刷工艺:涂刷是墙板工艺中的重要环节,不同的设计和装修风格需要选择不同的涂料和颜色。
在进行涂刷时,需要注意均匀涂刷和防止漏刷、重复刷等现象,确保涂料质量和色彩效果。
4. 装饰工艺:在墙板工艺流程中,有些装饰效果需要通过墙板装饰来实现,如壁画、贴花、镜面等。
这些装饰工艺需要在涂刷完成后进行,以达到理想的装修效果。
5. 后续处理:最后一步是进行墙板工艺的后续处理,包括清理墙面、防潮、防水、除霉等工作。
这些工作可以保证墙板的使用寿命和装修效果。
墙板工艺流程需要经验丰富的装修师傅来完成,他们在实际工作中能够根据墙面状况和客户需求进行合理的施工方案和装饰设计。
因此,选择正规的装修公司和施工队伍是确保墙板工艺流程质量和效果的关键。
预支墙板吊装工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!Download Tip: This document has been carefully written by the editor.I hope that after you download, they can help you solve practical problems. After downloading, the document can be customized and modified. Please adjust and use it according to actual needs. Thank you!预制墙板吊装工艺流程:①前期准备:确保场地平整、无障碍,检查吊装机械性能,根据墙板规格准备相应吊具,制定安全措施。
②放线定位:依据施工图纸在基础上弹出墙板安装的精确位置线,包括垂直与水平控制线。
③吊具安装:根据墙板重量与起吊点设计,将专用吊具牢固固定于墙板预埋吊环或吊装孔上。
④起吊准备:检查吊具连接安全,缓缓起吊墙板至离地一定高度,再次确认吊装系统的稳定。
⑤试吊与调整:轻微摆动墙板测试平衡,调整吊装角度,确保垂直平稳,避免碰撞。
⑥精准就位:指挥吊车缓慢移动,将墙板对准预设位置,地面人员配合引导与调整。
⑦临时支撑:墙板接近就位点时,预先安装临时支撑或斜撑,确保安全降落与定位。
⑧精调与固定:利用调节工具微调墙板位置,确保垂直度与标高符合要求,安装永久连接件。
⑨灌浆连接:清理结合面,注入预制混凝土墙板间的灌浆材料,实施钢筋连接或套筒灌浆,增强结构整体性。
⑩质量检查:吊装完成后,对墙板的安装质量进行全面检查,包括垂直度、平整度及连接牢固性,确保符合规范要求。
墙板安装工艺流程一、墙板安装工艺流程图二、安装说明及流程由两人将墙板扶正就位,一人拿撬棒。
就位后,由一人在一侧扶稳,准确对线。
一人用撬棒将墙板撬起,边撬边挤,并通过撬棒的移动,使墙板移在线内,使粘结胶浆均匀填充接缝(以挤出浆为宜),一人准备木楔,拿好铁锤,待对准线的时候,撬棒撬起墙板不动,用木楔固定,铁锤敲紧。
墙板安装工艺流程门头板构造及安装做法(一)一、连接构造及做法说明(1)有门垛或门边板时,应将门头板搭于门边板上,连接宽度不小于100mm;(2)墙板安装完成7天后方可安装门头板;(3)门头板安装采用上部木楔备紧方式;(4)将门头板及与其连接的结构顶板、墙涂满粘接剂后安装门头板;(5)待门头板及整面墙板安装完毕检验合格后24h以内,用1:2水泥砂浆填实门头板的上部缝隙;二、工艺流程质量控制点:1,用泡沫棒封堵门头板中建孔芯端头;2,门头板与门边板剂浆饱满;3,上口填实。
门头板构造及安装做法(二)一、连接构造及做法说明(1)无门垛或门边板时,应使用专用L型托架安装门头板;(2)在结构墙(柱)上安装L型托架;(3) L型托架仅能安装矩形门头板;(4)墙板安装完成7天后方可安装门头板;(5)门头板安装采用上部木楔备紧方式;(6)将门头板及与其连接的结构顶板、墙涂满粘接剂后安装门头板;(7)待门头板及整面墙板安装完毕检验合格后24h以内,用1:2水泥砂浆填实门头板的上部缝隙;二、工艺流程质量控制点:1,用泡沫棒封堵门头板中建孔芯端头;2,门头板与门边板剂浆饱满;3,上口填实。
异型件构造及安装做法一、连接构造及做法说明(1)两面墙的连接通常采用异型件,其形状主要有L型、T型等,主要目的是防止开裂现象的发生。
(2)有异型件的墙应首先安装异型件。
(3)嵌缝带施工应在墙板全部工序完成两周后进行,完成时间最好与精装修开始施工之间留有1个月以上的时间间隔。
二、与异型件连接节点工艺流程质量控制点:1,施工开始时间;2,基层处理;3,嵌缝带宽度;4,嵌缝带不得外露;5,检查及修补。
墙板安装工艺流程
墙板安装工艺流程

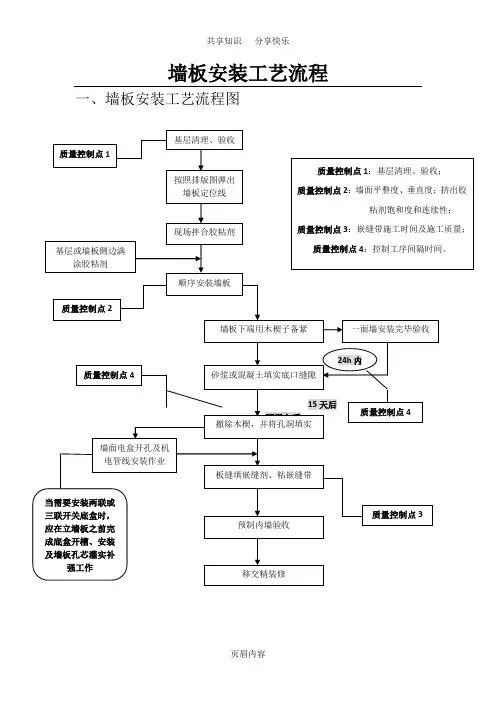

一、墙板安装工艺流程图
15天后
两周之后
基层清质量控
按照排现场拌顺序安
基层或墙质量控墙板下端用木砂浆或混凝土撤除木楔,并板缝填嵌缝预制内墙验收 移交精装修
质量控
一面墙安24h
质量控
墙面电盒
质量控当需要安装两联或三联开关
质量控制点1:基层清理、验收;
质量控制点2:墙面平
整度、
二、安装说明及流程
由两人将墙
板扶正就位,一
人拿撬棒。
就位
后,由一人在一
侧扶稳,准确对
线。
一人用撬棒
将墙板撬起,边
撬边挤,并通过
撬棒的移动,使墙板移在线内,使粘结胶
浆均匀填充接缝(以挤出浆为宜),一人准
备木楔,拿好铁锤,待对准线的时候,撬
棒撬起墙板不动,用木楔固定,铁锤敲紧。
墙板安装工艺流程
1 基层验收根据总包提供的主体结构尺寸
验收单进行验收,重点为内墙
板安装部位的墙面垂直度与顶
板水平度;
2 弹出定位线根据预制内墙板深化设计图纸
弹出墙板安装定位线;
3 清理结构
基层
墙板安装前,用湿布清洁结构墙
面、顶板面相应部位,并涂
刷专用界面剂至晾干;
墙板
侧面
墙板安装前,对每块墙板侧边进
行清洁擦拭后,涂刷专用界
面剂晾干备用;
4 安装
第一
块墙
板安装在结构墙(柱)上固定 U 型(或L 型)钢卡件。
基层及墙板侧边
涂抹粘结剂,将墙板对准定位线
后立板。
安装时注意保证墙板的
榫头与榫槽相互连接;
调校墙板就位后,使用 2m 靠尺和撬棍调校墙面的垂直度及平整
门头板构造及安装做法(一)
一、
连接构造及做
度;
固定 经调校后,在墙板下部用木楔备
紧,起到临时固定的作用。
以射钉将墙板上部安装的“U ”型或“L ”型钢卡件与梁(板) 固定,并将挤出板缝的粘结剂及时压进板缝内;
5 依次安装墙板
按照第一块板的安装方法依次安装后续墙板。
在墙板安装完毕
后 24 小时以内,用 1:2 干硬性水泥砂浆填实底口。
7 天后撤出木楔,并灌实孔洞;
6
板缝处理 墙板安装完成两周后,方可在墙板接缝处粘贴嵌缝带。
移交精装修前应及时检查板缝的质量,如有裂缝出现,应进行修补,修补完毕后方可移交下道工序。
法说明
(1)有门垛或门边板时,应将门头板搭于门边板上,连接宽度不小于100mm;
(2)墙板安装完成7天后方可安装门头板;
(3)门头板安装采用上部木楔备紧方式;
(4)将门头板及与其连接的结构顶板、墙涂满粘接剂后安装门头板;
(5)待门头板及整面墙板安装完毕检验合格后24h以内,用1:2水泥砂浆填实门头板的上部缝隙;二、工艺流程
工艺流程构造做法
1 门头板处
理使用泡沫棒封堵门头板中间孔芯,使两端密实;
2 安装墙板按照墙板安装工艺流程安装墙
板、门边板;
3 安装在门头板和门边板连接处涂满
粘接剂,安装门头板,门头板与
门边板拼缝应剂浆饱满;
4 调校墙板就位后,使用2m靠尺和撬
棍调校门头板的垂直度及平整
度;
5 固定门头板安装完成后,上部用木楔
备紧,起到临时固定的作用;
6 填实上口门头板安装完成检验合格24h
内,用1:2水泥砂浆填实顶缝,
15天后撤出木楔,填补孔洞;
7 板缝处理填实上口工序完成两周后进行
板缝处理;涂刷专用界面剂并晾
干;在墙板与门头板缝隙两侧
100mm范围内满刮粘接剂;,用
抹子将嵌缝带压入到粘接剂中
抹平。
8 检查及修
补板缝处理完成两周后,移交精装修施工前,检查上述板缝,若有裂缝出现,要进行修补。
质量控制点:1,用泡沫棒封堵门头板中建孔芯端头;
2,门头板与门边板剂浆饱满;
3,上口填实。
门头板构造及安装做法(二)
一、连接构造及做
法说明
(1)无门垛或门边板时,应使用专用L型托架安装门头
板;
(2)在结构墙(柱)上安装L型托架;
(3) L型托架仅能安装矩形门头板;
(4)墙板安装完成7天后方可安装门头板;
(5)门头板安装采用上部木楔备紧方式;
(6)将门头板及与其连接的结构顶板、墙涂满粘接剂后
安装门头板;
(7)待门头板及整面墙板安装完毕检验合格后24h以
内,用1:2水泥砂浆填实门头板的上部缝
隙;
二、工艺流程
工艺流程构造做法
1 门头板
处理使用泡沫棒封堵门头板中间孔芯,使两端密实;
2 安装L
型钢板
卡使用膨胀螺丝在无门垛一侧的结构柱上安装L型托件
3 门头板
安装
将门头板安装在L型托件上
4 调校墙板就位后,使用2m靠尺和撬
棍调校门头板的垂直度及平整
度
5 固定门头板安装完成后,上部用木楔
备紧,起到临时固定的作用;
6 填实上
口门头板安装完成检验合格24h 内,用1:2水泥砂浆填实顶缝,15天后撤出木楔,填补孔洞;
7 板缝处
理填实上口工序完成两周后进行板缝处理;涂刷专用界面剂并晾干;在墙板与门头板缝隙两侧100mm范围内满刮粘接剂;,用抹
子将嵌缝带压入到粘接剂中抹平。
8 检查及
修补板缝处理完成两周后,移交精装修施工前,检查上述板缝,若有裂缝出现,要进行修补。
质量控制点:1,用泡沫棒封堵门头板中建孔芯端头;
2,门头板与门边板剂浆饱满;
3,上口填实。
异型件构造及安装做法
一、连接构造及做
法说明
(1)两面墙的连接通常采用异型件,其形状主要有L型、T型等,主要目的是防
止开裂现象的发生。
(2)有异型件的墙应首先安装异型件。
(3)嵌缝带施工应在墙板全部工序完成两周后进行,完成时间最好与精装修开始
施工之间留有1个月以上的时间间隔。
二、与异型件连接
节点工艺流程
工艺流程构造做法
1 安装墙板按照墙板安装工艺流程和顺序安装墙板
2 基层清理清理凹槽基面、涂刷专用界面剂并晾干
3 粘贴嵌缝
带在板缝凹槽满刮一层专用粘结剂,并粘贴嵌缝带,用抹子将嵌缝带压入到粘结剂中,并用粘结剂抹平
4 检查及修
补板缝处理完成两周后,移交精装修施工前,检查上述板缝,若有裂缝出现,要进行修补。
质量控制点:1,施工开始时间;
2,基层处理;
3,嵌缝带宽度;
4,嵌缝带不得外露;
5,检查及修补。
节点展示:胶垫
(1)胶垫规格:32*20*30.
(2)使用方法:
墙板上口抹满粘结剂后,在距板边100mm处左右(避开孔芯)放置胶垫,两边各一片。
(3)胶垫作用:调整安装高度,使墙板上口粘结剂均匀饱满保证安装质量的同时,也美化安装效果。
节点展示:L型钢卡件
(1)规格:钢材厚度不小于2mm,尺寸为25*100*100.钢卡件
经热浸镀锌处理,镀锌层厚度不小于35μm。
(2)使用方法:先将其一边固定在墙板上,当墙板安装定位后,
用射钉枪打入射钉将钢卡件与结构梁或板固
定。
(3)作用:固定墙板,增强整体性,保证工程质量。
节点展示:泡沫棒
(1)规格:直径Φ40~80mm,长度为 100~150mm。
(2)使用方法:立板前将泡沫棒插入墙板的各个孔芯,使外沿与墙板口平齐。
(3)作用:墙板立起时,能使粘接结能均匀稳定的分布在墙板上口而不往下掉落。
节点展示:嵌缝带
(1)嵌缝带:是一种耐碱玻纤网格布。
(2)使用方法:待墙面电盒开孔及机电管线安装作业完成后,开始板缝填嵌缝剂、粘嵌缝带。
用抹子将嵌缝带压入到粘结剂中,并用粘结剂抹平。
(3)作用:能够有效的防止板缝开裂的现象。
