第一章 工程概预算概述 1、基本建设的定义投资建造固定资产和形成物资基础的经济活动。
固定资产:指社会再生产过程中,可供生产或生活长时间反复使用,并在使用过程中基本上保持原有实物形态的劳动资料和其他物质资料。
固定资产具备条件:(1)使用期限在一年以上;(2)劳动资料的单位价值在限额以上2、基本建设项目的划分(单项、单位的区别)具有计划任务书和总体设计,经济上独立核算、管理上具有独立组织形式。
一个建设项目中,具有独立设计文件,竣工后可独立发挥生产能力或效益的工程(工程项目) 具有独立设计文件,可以独立组织施工,但竣工后不能独立发挥生产能力或效益的工程。
在一个单位工程中,按照工程部位、工种以及使用的材料进一步划分的工程。
通过较为简单的施工就能生产,并可用适当计量单位就可进行工程量计算和计价的建筑安装工程。
(分部分项工程是建设项目最基本的单元。
) 3、基本建设程序及不同程序阶段的概预算类型设计概算:1. 确定和控制基本建设总投资的依据2.确定工程投资最高限度3.工程承包、招标的依据 施工图预算:1.考核工程成本、确定工程造价的主要依据2. 编制标底、投标文件、签订承发包合同的依据3. 工程价款结算的依据4. 施工企业编制施工计划的依据施工预算:1. 企业内部下达施工任务单、限额领料、实行经济核算的依据 2. 企业加强施工计划管理、编制作业计划的依据3. 实行计件工资、按劳分配的依据4、设计概算、施工图预算、施工预算的联系与区别两算5、概预算书的组成6、p8思考题2-----为什么说概预算的精细程度随设计深度的不同而异?第二章工程定额原理1、什么是定额?所谓“定”,就是规定;“额”,就是额度或限度。
从广义理解,定额就是规定的额度或限度,即标准或尺度。
2、定额的分类建筑工程定额种类很多,可分别按照生产要素不同、编制程序和用途不同、费用性质不同、编制单位和执行范围不同、专业性质不同进行分类。
(1)按生产要素分●劳动定额 (工时定额或人工定额);●材料消耗定额;●机械台班使用定额。
1.前期工作:根据地质勘探工作获得的地质资料,按照国民经济发展规划的要求,经过可行性研究论证后,才能确定某一个建设项目开始建设。
2.建设周期:从确定这个建设项目开始,直到该项目按总体设计的要求全部建成并投产为止。
3.建设项目:是指在一个总体设计或总预算范围内,由一个或几个互有内在联系的单项工程所组成,建成后在经济上可以独立经营的,行政上可以统一管理的建设单位。
一般以一个企业、事业单位或独立工程作为一个建设项目。
一个建设项目包括数个单项工程,一个单项工程包括数十个单位工程。
4.建设项目的分类:新建项目(指在计划期内,从无到有完全新开始建设的项目)改扩建项目(指原有企事业单位,为扩大主要产品的设计能力或增加新的效益,在计划期内进行改扩建的项目)续建项目(指过去年度已正式开工,在计划期内继续进行施工图的项目)恢复项目(企事业单位的固定资产因自然战争认为邓灾害全部或部分报废,而后又投资恢复建设的项目)。
5.基本建设项目的组成:建设项目(指有设计任务书按一个总体设计进行施工的各个工程项目的总体)单项工程(指具有独立的设计文件、施工、竣工后可以独立发挥生产能力并能生产经济效益的工程)单位工程(指不能独立发挥生产能力,但具有独立设计的施工图纸,并能独立组织施工的工程)分部工程(指按照单位工程的各个部位由不同工种的工人利用不同的工具和材料完成的工程)分项工程(是将分部工程进一步划分为若干更细的部分)。
6.基本建设程序四大内容:根据长远规划进行前期工作;按照项目决策进行设计工作;列入计划、组织建设;竣工验收、组织生产。
7.建设准备工作的主要内容:工程勘察、水文地质勘察;收集设计基础资料;组织设计文件的编审;根据经过批准的基建计划和设计文件,提报物资申请计划,组织大型专用设备预安排和特殊材料预订货,落实地方建筑材料的供应;办理征地拆迁手续;落实水、电、路等外部条件和施工力量。
8.六大施工准备工作:组织准备与思想准备;技术准备;工程准备;物资准备;施工劳动力准备;对外协作。

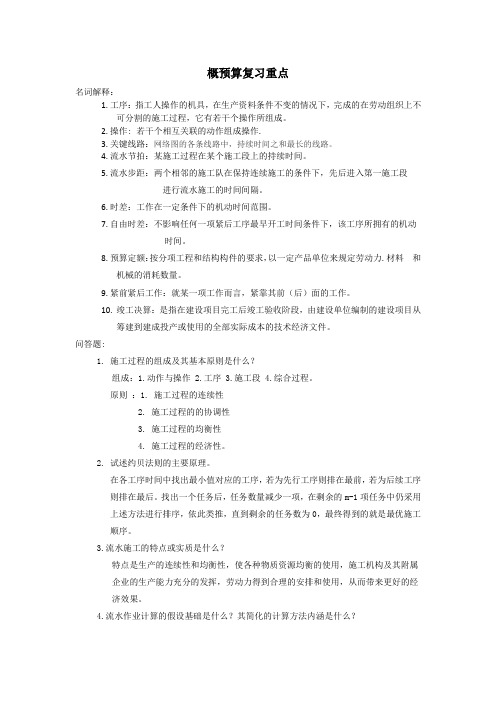

概预算复习重点名词解释:1.工序:指工人操作的机具,在生产资料条件不变的情况下,完成的在劳动组织上不可分割的施工过程,它有若干个操作所组成。
2.操作: 若干个相互关联的动作组成操作.3.关键线路:网络图的各条线路中,持续时间之和最长的线路。
4.流水节拍:某施工过程在某个施工段上的持续时间。
5.流水步距:两个相邻的施工队在保持连续施工的条件下,先后进入第一施工段进行流水施工的时间间隔。
6.时差:工作在一定条件下的机动时间范围。
7.自由时差:不影响任何一项紧后工序最早开工时间条件下,该工序所拥有的机动时间。
8.预算定额:按分项工程和结构构件的要求,以一定产品单位来规定劳动力.材料和机械的消耗数量。
9.紧前紧后工作:就某一项工作而言,紧靠其前(后)面的工作。
10.竣工决算:是指在建设项目完工后竣工验收阶段,由建设单位编制的建设项目从筹建到建成投产或使用的全部实际成本的技术经济文件。
问答题:1.施工过程的组成及其基本原则是什么?组成:1.动作与操作 2.工序 3.施工段 4.综合过程。
原则:1. 施工过程的连续性2. 施工过程的的协调性3. 施工过程的均衡性4. 施工过程的经济性。
2. 试述约贝法则的主要原理。
在各工序时间中找出最小值对应的工序,若为先行工序则排在最前,若为后续工序则排在最后。
找出一个任务后,任务数量减少一项,在剩余的m-1项任务中仍采用上述方法进行排序,依此类推,直到剩余的任务数为0,最终得到的就是最优施工顺序。
3.流水施工的特点或实质是什么?特点是生产的连续性和均衡性,使各种物质资源均衡的使用,施工机构及其附属企业的生产能力充分的发挥,劳动力得到合理的安排和使用,从而带来更好的经济效果。
4.流水作业计算的假设基础是什么?其简化的计算方法内涵是什么?假定工程只有两道工序,即在m项任务(施工段)中的每项任务均需要完成A和B两道工序。
tij为i项任务(施工段)中完成j工序所需要的时间。
且必须先完成A再完成B。
公路工程概预算期末复习1、简述公路建设的内容和公路基本建设的内容?公路建设的内容:公路的小修、保养;公路工程的大中修与技术改造;公路工程基本建设。
公路基本建设内容:建筑安装工程,设备、工具、器具的购置,其它基本建设工作。
2、公路工程项目的基本作业方式有哪几种?答:作业方式:顺序作业法、平行作业法、流水作业法。
特点:顺序作业法:总工期长,劳动力需要量较少,周期起伏不定。
材料供应作业班组的作业是间歇的,在工种和技工的使用上形成极大的不合理。
平行作业法:总工期短,劳动力需要量增加,设备、机具供应不易实现,出现人力高峰,易形成窝工,增加生活福利设施的支出,材料供应集中而间歇。
流水作业法:工期适中,劳动力得到合理的利用,避免了短期内的高峰现象,在整个施工期内显得均衡一致。
当各专业队都进入流水作业后,机具和材料的供应与使用都稳定而均衡。
流水作业法是组织专业队施工,工程质量有保证。
3、工地临时供水用水量的计算包括哪些?答:工程用水量计算;施工机械用水量计算;工地生活用水量计算;生活区生活用水量计算;消防用水量计算;施工工地总用水量计算。
4、公路工程费用定额包括哪些?答;《公路工程机械台班费用定额》《公路基本建设工程概算,预算编制办法》和《公路工程基本建设工程估算编制办法》中规定的各项费用定额和费率。
5、企业管理费属于什么费用?答:间接费6、定额的作用有哪些?答;1 定额是节约社会劳动和提高生产效率的工具。
2 定额是国家对工程建设项目进行宏观调控和管理的手段。
3 定额有利于市场竞争。
4 定额是对市场行为的规范。
5 定额有利于完善市场信息系统。
6 定额有利于推广先进的施工技术和工艺。
7、机械化施工组织的影响因素有哪些?答;1 机械完好率。
2 气候影响。
3 施工方案与机械搭配。
4 机械配套技术5机械操作员配合。
6 耐用台班总数量与使用寿命。
8、工程量清单的作用有哪些?答;工程量清单的作用:1.提供合同中关于工程量的足够信息,以使投标人能统一、有效而精确地编写投标文件。

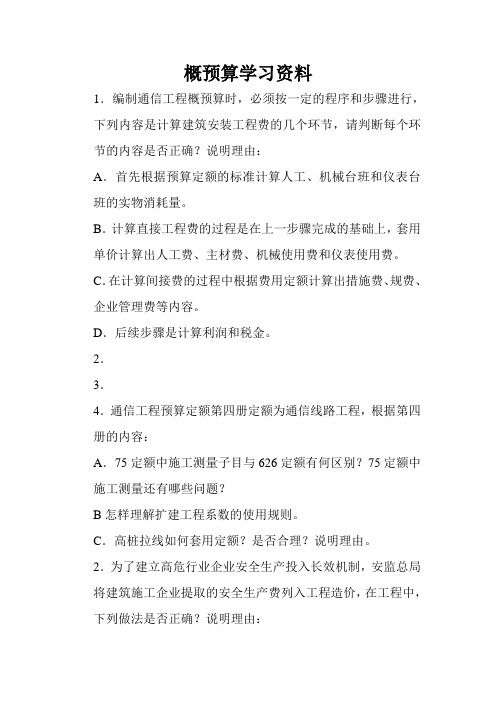

概预算学习资料1.编制通信工程概预算时,必须按一定的程序和步骤进行,下列内容是计算建筑安装工程费的几个环节,请判断每个环节的内容是否正确?说明理由:A.首先根据预算定额的标准计算人工、机械台班和仪表台班的实物消耗量。
B.计算直接工程费的过程是在上一步骤完成的基础上,套用单价计算出人工费、主材费、机械使用费和仪表使用费。
C.在计算间接费的过程中根据费用定额计算出措施费、规费、企业管理费等内容。
D.后续步骤是计算利润和税金。
2.3.4.通信工程预算定额第四册定额为通信线路工程,根据第四册的内容:A.75定额中施工测量子目与626定额有何区别?75定额中施工测量还有哪些问题?B怎样理解扩建工程系数的使用规则。
C.高桩拉线如何套用定额?是否合理?说明理由。
2.为了建立高危行业企业安全生产投入长效机制,安监总局将建筑施工企业提取的安全生产费列入工程造价,在工程中,下列做法是否正确?说明理由:A.发、承包企业可根据工程具体情况自主决定安全生产费用是否取舍?B.安全生产费=人工费*1%C.根据75号文件安全生产费用要怎样计算和提取?(公式)一.某通信建设项目拟建在海拔3000米以上的高原地区。
请按通信部[2008]75号颁布的《通信建设工程概算、预算编制办法》及相关定额的规定处理下列问题:1.人工工日和机械台班应怎样调整。
2.措施费用关于高原地区的费用计算有何规定?3.若该工程所在地同时又处在原始森林地区,人工工日和机械台班又该如何调整?二.某通信线路工程拟采用包工不包料的承建方式,建设单位与材料厂家签订的订货合同约定,由厂家负责将货发运到建设单位指定仓库地点,B.该地点非施工现场所在地,如图示:○A○C○B1.根据75定额中的定义,从B点到C 点运送材料的费用应属于“材料运杂费”还是“工地器材搬运费”?说明理由。
2.请写出B点到C点器材运输费用的基本计算方法?(公式):运杂费=材料原价*材料运杂费率,根据实际距离和材料费率计算。
建筑工程概预算教案一、教学目标:1.了解建筑工程概预算的概念和意义;2.掌握建筑工程概预算的编制方法;3.能够熟练运用建筑工程概预算进行预算管理。
二、教学内容:1.建筑工程概预算的定义和概念;2.建筑工程概预算的编制方法;3.建筑工程概预算的应用。
三、教学过程:1.建筑工程概预算的定义和概念(20分钟)a.建筑工程概预算是指在建筑工程项目前期筹备阶段,根据项目规模、建筑功能、造价索引和市场行情等因素,初步估算出项目的造价和费用预算。
b.概预算是对建筑工程的整体造价进行估计,通常包括土建工程、机电设备、装饰装修、软装饰等方面的费用。
c.建筑工程概预算是工程预算编制的重要一环,也是项目决策、招投标和施工准备的基础。
2.建筑工程概预算的编制方法(30分钟)a.参考国家建设部颁布的相关规定和标准,如《建筑工程造价管理办法》、《建筑工程数量清单计价规范》等。
b.根据项目的规模、功能和特点,进行数据收集和分析,确定建筑工程概预算的编制范围。
c.根据编制范围和建筑工程的标准定额,进行数量计算和单价推算。
d.对推算结果进行修订和审核,形成可靠的建筑工程概预算。
3.建筑工程概预算的应用(40分钟)a.在建筑工程项目的前期筹备和设计阶段,通过概预算可以对项目的造价进行初步估算,为项目立项和决策提供参考依据。
b.在工程招投标过程中,建筑工程概预算可以作为投标单位竞标报价的参考标准,同时也是招标单位评选中的重要依据。
c.在施工准备阶段,建筑工程概预算可以作为施工组织设计和物资采购的依据,有利于项目的高效推进和控制成本。
d.在工程施工和验收过程中,建筑工程概预算可以作为成本控制和变更管理的依据,有助于项目的质量和安全管理。
四、教学手段:1.讲解结合案例分析:通过讲解建筑工程概预算的定义和概念,结合实际案例对建筑工程概预算的编制方法进行详细说明。
2.互动讨论:针对编制方法中的关键问题,引导学生进行互动讨论,激发学生的思维和创新能力。
概预算考试复习提纲:
一、概况
1、考试时间:四月底
2、考试方式:闭卷考试
3、考试时长:150分钟
4、试卷结构:单选题(15分)、多选题(10分)、判断题(10分)简答题(20分)
综合计算题(45分)
二、参考复习题
【概念类】
工程费用的组成
定额的分类及内容
机械幅度差、人工幅度差
定额计价、工程量清单计价,两者的区别
建筑面积、工程量的含义
预算定额、施工定额的含义、关系、区别
综合单价含义及其确定
工程结算决算的方式和内容
概算指标、预算指标
招标、投标的条件及作用
【计算类】
工程量的计算(地面工程、墙面工程、天棚工程等的计算规则、方法)
材料用量的计算(踢脚线、墙地砖、油漆涂料、天棚基层面和饰面)
工程预算、综合报价
给出施工定额参考表,不同单位的换算。
(10㎡—1㎡)
PS:请同学们以老师的PPT教案为重点复习资料,大部分考试试题均来自里面,(当然不是原题),注重对概念的掌握,且要提高自己的计算能力。
最后恭祝同学们
生活愉快
学习进步
考个好成绩!!。
建筑工程概预算教案第一章:建筑工程概预算概述1.1 教学目标1. 了解建筑工程概预算的定义和作用2. 掌握建筑工程概预算的基本流程3. 熟悉建筑工程概预算的分类和内容1.2 教学内容1. 建筑工程概预算的定义和作用2. 建筑工程概预算的基本流程3. 建筑工程概预算的分类和内容1.3 教学方法1. 讲授法:讲解建筑工程概预算的定义、作用和分类2. 案例分析法:分析实际建筑工程概预算案例1.4 教学步骤1. 引入话题:通过实际案例引入建筑工程概预算的概念2. 讲解建筑工程概预算的定义和作用3. 讲解建筑工程概预算的基本流程4. 讲解建筑工程概预算的分类和内容5. 案例分析:分析实际建筑工程概预算案例1.5 教学评价1. 课堂问答:检查学生对建筑工程概预算的理解2. 案例分析:评估学生对实际建筑工程概预算案例的分析能力第二章:建筑工程预算编制2.1 教学目标1. 掌握建筑工程预算编制的基本原则和方法2. 熟悉建筑工程预算编制的程序和步骤3. 了解建筑工程预算编制的注意事项2.2 教学内容1. 建筑工程预算编制的基本原则和方法2. 建筑工程预算编制的程序和步骤3. 建筑工程预算编制的注意事项2.3 教学方法1. 讲授法:讲解建筑工程预算编制的基本原则和方法2. 案例分析法:分析实际建筑工程预算编制案例2.4 教学步骤1. 引入话题:通过实际案例引入建筑工程预算编制的概念2. 讲解建筑工程预算编制的基本原则和方法3. 讲解建筑工程预算编制的程序和步骤4. 讲解建筑工程预算编制的注意事项5. 案例分析:分析实际建筑工程预算编制案例2.5 教学评价1. 课堂问答:检查学生对建筑工程预算编制的理解2. 案例分析:评估学生对实际建筑工程预算编制案例的分析能力第三章:建筑工程概算编制3.1 教学目标1. 掌握建筑工程概算编制的基本原则和方法2. 熟悉建筑工程概算编制的程序和步骤3. 了解建筑工程概算编制的注意事项3.2 教学内容1. 建筑工程概算编制的基本原则和方法2. 建筑工程概算编制的程序和步骤3. 建筑工程概算编制的注意事项3.3 教学方法1. 讲授法:讲解建筑工程概算编制的基本原则和方法2. 案例分析法:分析实际建筑工程概算编制案例3.4 教学步骤1. 引入话题:通过实际案例引入建筑工程概算编制的概念2. 讲解建筑工程概算编制的基本原则和方法3. 讲解建筑工程概算编制的程序和步骤4. 讲解建筑工程概算编制的注意事项5. 案例分析:分析实际建筑工程概算编制案例3.5 教学评价1. 课堂问答:检查学生对建筑工程概算编制的理解2. 案例分析:评估学生对实际建筑工程概算编制案例的分析能力第四章:建筑工程概预算调整4.1 教学目标1. 掌握建筑工程概预算调整的基本原则和方法2. 熟悉建筑工程概预算调整的程序和步骤3. 了解建筑工程概预算调整的注意事项4.2 教学内容1. 建筑工程概预算调整的基本原则和方法2. 建筑工程概预算调整的程序和步骤3. 建筑工程概预算调整的注意事项4.3 教学方法1. 讲授法:讲解建筑工程概预算调整的基本原则和方法2. 案例分析法:分析实际建筑工程概预算调整案例4.4 教学步骤1. 引入话题:通过实际案例引入建筑工程概预算调整的概念2. 讲解建筑工程概预算调整的基本原则和方法3. 讲解建筑工程概预算调整的程序和步骤4. 讲解建筑工程概预算调整的注意事项5. 案例分析:分析实际建筑工程概预算调整案例4.5 教学评价1. 课堂问答:检查学生对建筑工程概预算调整的理解2. 案例分析:评估学生对实际建筑工程概预算调整案例的分析能力第五章:建筑工程概预算审核5.1 教学目标1. 掌握建筑工程概预算审核的基本原则和方法2. 熟悉建筑工程概预算审核的程序和步骤3. 了解建筑工程概预算审核的注意事项5第六章:建筑工程概预算软件应用6.1 教学目标1. 了解建筑工程概预算软件的作用和重要性2. 熟悉常见建筑工程概预算软件的操作和功能3. 掌握建筑工程概预算软件的应用技巧6.2 教学内容1. 建筑工程概预算软件的作用和重要性2. 常见建筑工程概预算软件的操作和功能3. 建筑工程概预算软件的应用技巧6.3 教学方法1. 讲授法:讲解建筑工程概预算软件的作用和重要性2. 操作演示法:演示常见建筑工程概预算软件的操作和功能3. 实践操作法:让学生实际操作建筑工程概预算软件6.4 教学步骤1. 引入话题:通过实际案例引入建筑工程概预算软件的概念2. 讲解建筑工程概预算软件的作用和重要性3. 演示常见建筑工程概预算软件的操作和功能4. 让学生实际操作建筑工程概预算软件5. 解答学生在操作过程中遇到的问题6.5 教学评价1. 课堂问答:检查学生对建筑工程概预算软件的理解2. 操作演练:评估学生对建筑工程概预算软件的操作能力第七章:建筑工程概预算案例分析7.1 教学目标1. 培养学生的实际操作能力和解决问题的能力2. 加深学生对建筑工程概预算的理解和应用3. 分析实际建筑工程概预算案例,总结经验和教训7.2 教学内容1. 实际建筑工程概预算案例的分析和评价2. 建筑工程概预算在实际项目中的应用和问题解决3. 建筑工程概预算案例的总结和经验分享7.3 教学方法1. 案例分析法:分析实际建筑工程概预算案例2. 讨论法:让学生分组讨论,分享观点和经验7.4 教学步骤1. 引入话题:选择一个实际建筑工程概预算案例2. 分析案例:让学生分组分析案例,找出关键问题和解决方案3. 讨论和分享:让学生分组讨论,分享观点和经验4. 总结和评价:总结案例中的经验和教训,提出改进措施7.5 教学评价1. 案例分析报告:评估学生对实际建筑工程概预算案例的分析能力2. 小组讨论:评估学生对建筑工程概预算的应用能力和团队合作能力第八章:建筑工程概预算的优化与管理8.1 教学目标1. 了解建筑工程概预算的优化方法和管理措施2. 掌握建筑工程概预算的动态调整和控制技巧3. 熟悉建筑工程概预算的信息化管理手段8.2 教学内容1. 建筑工程概预算的优化方法和管理措施2. 建筑工程概预算的动态调整和控制技巧3. 建筑工程概预算的信息化管理手段8.3 教学方法1. 讲授法:讲解建筑工程概预算的优化方法和管理措施2. 案例分析法:分析实际建筑工程概预算优化和管理案例8.4 教学步骤1. 引入话题:通过实际案例引入建筑工程概预算的优化和管理概念2. 讲解建筑工程概预算的优化方法和管理措施3. 分析实际建筑工程概预算优化和管理案例4. 讨论建筑工程概预算的动态调整和控制技巧5. 讲解建筑工程概预算的信息化管理手段8.5 教学评价1. 课堂问答:检查学生对建筑工程概预算优化和管理措施的理解2. 案例分析:评估学生对实际建筑工程概预算优化和管理案例的分析能力第九章:建筑工程概预算的法规与政策9.1 教学目标1. 了解建筑工程概预算相关的法律法规和政策要求2. 掌握建筑工程概预算的合规性和审查要点3. 熟悉建筑工程概预算的政策变动和影响因素9.2 教学内容1. 建筑工程概预算相关的法律法规和政策要求2. 建筑工程概预算的合规性和审查要点3. 建筑工程概预算的政策变动和影响因素9.3 教学方法1. 讲授法:讲解建筑工程概预算相关的法律法规和政策要求2. 案例分析法:分析建筑工程概预算违规案例9.4 教学步骤1. 引入话题:通过实际案例引入建筑工程概预算的法规和政策概念2. 讲解建筑工程概预算相关的法律法规和政策要求3. 分析建筑工程概预算违规案例4. 讨论建筑工程概预算的合规性和审查要点5. 讲解建筑工程概预算的政策变动和影响因素9.5 教学评价1. 课堂问答:检查学生对建筑工程概预算法规和政策要求的理解2. 案例分析重点解析本文主要介绍了建筑工程概预算的教学教案,包括建筑工程概预算的概述、预算编制、概算编制、概预算调整、概预算审核、软件应用、案例分析、优化与管理以及法规与政策等十个章节。
概预算考试资料(五篇)第一篇:概预算考试资料1.工程量清单由总说明、分部分项工程量清单、措施项目清单、其他项目清单组成。
2.工程量清单计价的工程造价由工程清单项目费、措施项目费、其他项目费用组成。
3.措施项目费用包括完成该工程项目施工必须采取的措施所需的费用。
包括工程安全防护、文明施工措施费用和施工措施费。
4.预算定额是规定消耗在合格质量的单位工程基本构造要素上的人工、材料和机械台班数量标准,是计算建筑安全产品价格的基础。
分类:专业性质分,建筑工程定额和安装工程定额;从执行范围分为:全国统一定额和行业统一定额、地区统一定额。
从物质要素分为:劳动定额、机械定额、材料消耗定额。
5.材料消耗定额的编制方法有观测法、试验法、统计法和理论计算法。
6.施工定额:是指在正常工作施工条件下,为完成单位合格产品所需人工、机械台班、材料消耗的数量标准,它是以施工过程或工序为对象编制的。
7.施工定额的编制原则:1平均先进性原则。
2简明适用性原则。
3贯彻专群结合以专家为主的原则。
8.劳动定额:是指在正常的施工技术和合理的劳动组织条件下,为完成单位合格产品所需消耗的工作时间,或者一定时间内应完成的产品数量。
9.产量定额:是指单位时间内,完成产品的数量。
每日产量定额=1/单位产品的时间定额=小组成员工日数总和/单位产品的时间定额。
10.工时研究方法主要有:测时法、写实记录法、工作日写实法、和工作抽查法。
11.工时研究方法:是科学的方法观察、记录、整理、分析,从而编制工程定额的方法。
12.建筑安装费用:直接费、间接费、利润和税金13.定额水平:是定额标准的高低,它与当地的生产因素及生产力水平有着密切的关系,是一定时期社会生产力的反映。
14.工程造价组成:设备及工、器具购置费用、建筑安装工程费用、工程建设其他费用、预备费、建设期贷款利息、固定资产投资方向调节税。
15.基本建设分类:按性质分为:新建、扩建、改建、恢复项目;按投资分为:生产性建设和非生产性建设。
·建筑产品及其分类:(重点)按产品对象划分:土木工程,市政工程,建筑安装工程按工程项目的组成划分:建设项目,单项工程,单位工程,分部工程,分项工程。
·建筑产品生产特点:(重点)建筑产品生产的单件性,流动性,露天作业,周期长,单独定价。
·建筑产品的价格受供求规律的影响。
·工程造价计价的基本方法:工程计价的顺序是:(重点)分部分项工程单价——单位工程造价——单项工程造价——建设项目总造价。
影响工程造价的主要因素是两个(重点),即基本构造要素的单位价格和基本构造要素的实物工程数量。
·基本子项单位价格分析,可以有两种形式:工料单价,综合单价。
(重点)·进口设备的交货方式可分为内陆交货类、目的地交货类、装运港交货类。
(可能考)·建筑安装工程费由直接费、间接费、利润和税金组成(重点)·工程建设定额是指在正常的施工条件下和合理劳动组织、合理使用材料及机械的条件下,完成单位合格产品所必需消耗的人工、材料、机械及资金的数量标准。
(重点)·施工定额的编制原则(重点)1.平均先进性原则2.简明适用原则•预算定额与施工定额的关系(重点):预算定额是以施工定额为基础而编制的,但两者的定额水平不同。
预算定额反映社会平均水平,施工定额反映平均先进水平。
·预算定额基价的确定方法就是由预算定额所规定的人工、材料、机械台班消耗量(所谓的“三量”)乘以相应的地区日工资单价、材料预算价格和机械台班预算价格(即所谓的“三价”) 所得到的预算定额分项工程的基价(重点)•概算定额的编制水平与预算定额一致。
(社会平均水平)(重点)·工程量清单的优势:提供了一个平等的竞争跳线,满足竞争的需要,有利于工程款拨付和工程造价的最终确定,有利于实现风险的合理分担,有利于业主对投资的控制。
(重点)·工程量清单计价的方式及特点:(重点)工程量清单计价方式1、综合单价法2、计算工程量——招标人3、投标人之间的平台——工程量清单4、工程结算——量变价不变传统的施工图预算方式1、工料机单价法2、计算工程量——投标人3、投标人之间的平台——施工图纸4、工程结算——量变价也变•单位工程施工图预算编制方法,通常有单价法和实物法两种。
《建筑工程概预算与造价控制》试题库(四)一、计算题(每题8分,共16分)1.某分部分项工程的历史工时消耗资料为:15工日/m3、20工日/m3、17工日/m3、21工日/m3、16工日/m3、40工日/m3、25工日/m3、18工日/m3、50工日/m3,试用二次平均法确定该分部分项工程地时间定额。
2.在确定粘贴瓷砖分项工程度劳动定额时,由于没有历史资料可循,而实测法由于受操作人员的影响,所以,定额人员决定采取让定额人员、技术人员、生产工人根据各自经验分别估计的方法确定,以上人员的估计如下:1.3 m3/工日、1.6 m3/工日、0.9 m3/工日,请按经验估计法确定粘贴瓷砖的工时定额。
二、单项选择题(每题1分,共7分)1、施工预算与施工图预算的区别是()不同。
A、使用单位B、采用图纸C、计算层次D、计算规则2、下列不属于其他直接费的项目是()。
A、临时设施费B、夜间施工增加费C、工程点交费D、检验试验费3、综合脚手架的工程量按建筑物()面积计算。
A、外墙的中心线乘以建筑物的高B、外墙的外边线乘以建筑物的高C、外墙的净线乘以建筑物的高D、建筑4、一建筑物为矩形平面,其外墙的外边线长为35米,宽为10米,则其平整场地工程量是()m2。
A、350B、420C、546D、5255、木门扇包镀锌铁皮工程量的计算按()面积计算。
A、门扇B、门扇加其侧面C、门扇加门框D、门洞口6、外墙墙身高度,对于坡屋面且室内外均有天棚者,算到屋架下底面另加()mm。
A、100B、200C、300D、2507、砖砌小便槽按不同抹面以()计算工程量。
A、面积B、体积C、延长米D、A、B、C均不是三、名词解释(每题5分,共20分)1.劳动过程2. 概算指标3.时间定额4.定额水平先进合理四、简答题(第一题8分,第二题10分,共18分)1.预算定额与施工定额的区别是什么?2.材料消耗量中的损耗量有那些组成?五、判断题(正确打√,错误打×,每题1分,共20分)1.负荷下的工作时间是机械的有效工作时间。
()2.年终结算与竣工结算一样,均是结算年度内的工程价款。
()3.凡图示沟槽底宽在2m以内,且沟槽长大于槽宽三倍以上的,为沟槽。
()4.送桩按桩截面面积乘以送桩长度,即打桩架底至桩顶面高度,或自桩顶面至自然地坪面另加0.6 m以立方米计算。
()5.现场零星用工、借工签证是竣工结算编制的依据之一。
()6.石砌墙体,凡砌筑高度超过1.2 m以上时,按外脚手架计算。
()7.围墙脚手架,凡室外设计自然地坪至围墙顶面的砌筑高度在3.6M以下的,按里脚手架计算。
()8.女儿墙分别不同墙厚并入外墙计算。
()9.砖砌锅台、炉灶,不分大小,均按图示外形尺寸以立方米计算,扣除各种空洞的体积。
()10.杯形基础杯口高度大于杯口大边长度的,套高杯基础定额项目。
()11.现浇混凝土及钢筋混凝土模板工程量,应区别模板的不同材质,按混凝土与模板接触面的面积,以平方米计算。
()12.有肋带形混凝土基础,其肋高与肋宽之比在5:1以内的,按有肋带形基础计算。
()13.概算工程量计算规则中,内墙基础、垫层按中心线尺寸计算且乘以0.97的系数。
()14.混凝土栏杆按长度以延长米计算,包含伸入墙内的长度。
()15.预制钢筋混凝土多层柱安装,首层柱按柱安装计算,二层及二层以上按柱接柱计算。
()16.门窗框包镀锌铁皮、钉橡皮条、钉毛毡,按图示尺寸,以延长米计算。
()17.封檐板按图示檐口外围长度计算,博风板按斜长度计算,每个大刀头增加长度500MM。
()18.整体面层、找平层均按主墙间净空面积以平方米计算,应扣除地沟等所占面积,但门洞、空圈、暖气包槽、壁龛的开口部分亦不增加。
()19.防滑条按楼梯踏步两端距离减250mm,以延长米计算。
()20.屋面木基层,按屋面的水平投影面积乘以坡度系数计算。
()六、实务题(29分)1、拟建某工程建筑面积3000 m 2,设计为:水磨石地坪2800 m 2,水磨石地坪概算单价35元/m2;钢窗面积600 m 2,概算单价100元/M2。
而概算指标为:650元/m2,地面砖2600 m 2,概算单价60 m 2,铝合金窗650m 2,概算单价115元。
请根据题中条件计算拟建工程的概算。
《建筑工程概预算与造价控制》试题库(四)答案一、计算题(每题8分,共16分)1解:剔除明显偏高、偏低的数值:15工日/m3,50工日/m3计算一次平均值=(20+17+21+16+40+25+18)/7=22.43工日/m3计算平均先进值=(20+17+21+16+18)/5=18.4工日/m3计算二次平均值=(22.43+18.4)/2=20.42工日/m3所以, 该分部分项工程地时间定额为20.42工日/m3。
2解:因为t=(a+4m+b)/6所以, t=(1.6+4×1.3+0.9)/6=7.7/6=1.283 m3/工日二、单项选择题(每题1分,共7分)1~5 CADCD6~7 BC三、名词解释(每题5分,共20分)1.劳动过程劳动者借助于一定的劳动手段,作用于劳动对象,使之按照人们预定的目的完成合格的某种产品的过程。
2. 概算指标以每100m2建筑面积和每1000 m3建筑物体积(构筑物则以座为单位)未对象,确定的所消耗的活劳动与物化劳动的数量指标,叫概算指标。
3.时间定额完成合格单位产品所需消耗工作时间的数量标准。
4.定额水平先进合理工人经努力部分超额、多数可以达到或接近的定额水平。
四、简答题(第一题8分,第二题10分,共18分)1.预算定额与施工定额的区别是什么?答、预算定额体现社会平均水平,施工定额是平均先进水平;预算定额是一种综合性定额,施工定额则更细一些;预算定额的编制主体是国家机关,施工定额的编制主体通常是企业;两者的用途不同。
2.材料消耗量中的损耗量有那些组成?答:操作损耗场内运输损耗加工制作损耗场内管理损耗其他费用的对比分析(分析节超)五、判断题(正确打√,错误打×,每题2分,共20分)1~5 √、×、×、×、√6~10 (×)(×)(√)(×)(√)11~15(×)(×)(√)(×)(√)16~20(×)(√)(√)(×)(×)六、实务题(29分)解:1.套用概算指标计算该工程概算3000×650=195万元2.调出概算指标中地面砖和铝合金窗概算价值地面砖价值=2600×60=15.60万元铝合金窗价值=650×115=7.48万元累计调出价值=7.48+15.60=23.08万元3. 调入水磨石地坪和钢窗概算价值水磨石价值=2800×35=9.80万元钢窗价值=600×100=6.00万元累计调入价值=9.80+6.00=15.80万元4.求出该工程度设计概算设计概算=套用概算指标计算该工程概算+调入水磨石地坪和钢窗概算价值-调出概算指标中地面砖和铝合金窗概算价值=195+15.8-23.08=187.72万元。
《建筑工程概预算与造价控制》试题库(五)一、名词解释(每题5分,共20分)1.定额2.预算定额3.先进合理4.基本用工二、判断题(正确打√,错误打×,每题1分,共22分)1.防腐卷材接缝、附加层、收头工程量按延长米计算。
()2.建筑物墙基防水、防潮层、外墙长度按中心线,内墙按净长计算工程量。
()3.按专业不同分类,建筑工程定额分为土建工程定额和铁路工程定额。
()4.供销部门的手续费应记入到材料预算价格中。
()5.金属结构中所用钢板,设计为多边形者,按矩形计算。
其边长以设计尺寸中互相垂直的最大尺寸为准。
()6.预算定额与相比,其比施工定额综合的内容更多一些。
()7.施工定额按社会必要劳动量确定定额水平。
()8.散水坡、防滑坡道,按图示尺寸以平方米计算。
()9.计算钢筋工程量时,设计未规定搭接长度的,应按施工规范规定确定搭接长度计算。
()10.构造柱按全高乘以其断面面积以立方米计算工程量。
()11.混凝土与钢杆件组合的构件,混凝土部分按构件实体积以立方米计算,钢构件部分按吨计算,分别套用相应的定额项目。
()12.图书馆的书库按放书的层数计算建筑面积。
()13.平屋面的卷材屋面按图示尺寸的水平投影面积以平方米计算。
()14.施工预算和施工图预算的编制依据是相同的。
()15.施工预算和施工图预算的编制依据是相同的。
()16.砖垛、三皮砖以上的腰线和挑檐等体积,并入墙身体积内计算。
()17.挑脚手架,按搭设长度和层数,以平方米计算。
()18.平整场地工程量按建筑物外墙外边线每边各加2m,以平方米计算。
()19.凡图示基坑底面积在20m2以内的为基坑。
()20.建筑物地面防水、防潮层,按主墙间净空面积计算,与墙面连接处高度在500MM内者按展开面积计算,并入平面工程量内;超过500MM时按立面防水层计算。
()21.铁皮排水按图示尺寸以水平投影面积计算。
()22.独立雨蓬按其顶盖水平投影面积的一半计算工程量。
()三、计算题(每题10分,共20分)1.在对某工作班组,组砌一砖外墙的工作进行计时观测时,得到如下资料:该班组0.5个工作日实际组砌一砖外墙3 m3已知该班组有6名职工,其中1人拌和砂浆,1人运输,4人组砌,请用技术测定法确定该班组,组砌一砖外墙的工时定额。
2.某土石方工程机械,是做循环动作的机械,其净工作时间为6.5小时,每个台班延续工作时间为8小时哦,每小时循环次数为20次,每循环一次挖土1m3,试求该机械台班产量定额。
四、实务题(18分)某建筑物为10层,每层建筑面积为550平方米,楼顶上有围护结构的电梯机房25平方米,无围护结构的水箱间15平方米,另外,该建筑第十层设一层2.3米高的管道层,其面积为550平方米,超高费标准为2400元/100m2。
试计算该建筑物的超高增加费。
五、简答题(每题10分,共20分)1.施工图预算的内容是什么?2.“两算”对比的内容是什么?《建筑工程概预算与造价控制》试题库(五)答案一、名词解释(每题5分,共20分)1.定额经国家主管部门或授权机关颁发的,生产单位产品,消耗活劳动、物化劳动的数量额度(现额)标准。
2.预算定额预算是国家主管机关或被授权单位组织编写并颁发的,完成一定计量单位合格的分项工程或结构构件,所需消耗的活劳动与物化劳动的数量标准。
3.先进合理在正常的生产技术组织条件下,经过努力,部分工人可以超过、多数工人可以达到或接近的定额水平。
4.基本用工完成单位合格产品所必须消耗的技术工种用工。
二、判断题(正确打√,错误打×,每题1分,共22分)1~5(×)(×)(√)(×)(×)6~10(√)(×)(√)(×)(×)11~1(√)(×)(×)(×)(×)16~20(√)(×)(√)(√)(√)21~22(×)(√)三、计算题(每题10分,共20分)1.解:该班组总工时数=6×4=24小时3/24=0.125 m3/小时.人该班组一个工时完成=3×2=6m3/工日换算成工日定额=0.125×8=1m3/工日2.解:N小时效率=n×m=20×1=20 m3/小时K B=t/T=6.5/8=0.8125N台班= N小时效率×T×K B=20×8×0.8125=130 m3/台班四、实务题(118分)解:(1)计算该建筑的建筑面积10×550+550+25=6075 m2(2)计算超高增加费超高增加费=建筑面积×超高费标准=(6075÷100)×2400=145800.00元答:该建筑物的超高增加费为145800.00元。
