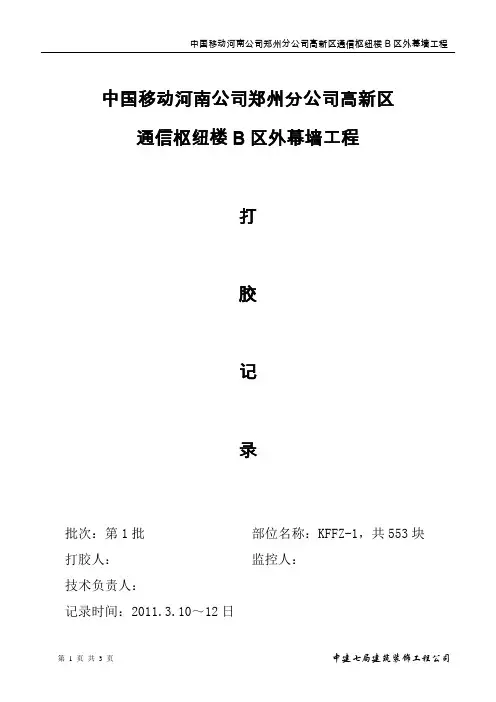

中国移动河南公司郑州分公司高新区通信枢纽楼B区外幕墙工程打胶记录批次:第1批部位名称:KFFZ-1,共553块打胶人:监控人:技术负责人:记录时间:2011.3.10~12日打胶记录第一批KFFZ-1的553块玻璃打胶时间为3.10~12日,所使用胶体为中原思蓝德牌双组份硅酮耐候结构密封胶。
1、胶缝处基材的清洁:将二甲苯清洁剂倒在清洁布上,顺一方向依次清洗;用第二块干布擦去未挥发的溶剂。
清洁后的表面,防止第二次污染,搬运时手未触摸。
清洁后30分钟内注胶。
2、粘贴双面胶条:本来按设计位置固定在铝框上,在平面内铝框与玻璃按基准线准确定位。
采用定位夹具确定其准确位置,偏差在±0.5mm以内。
铝框安置完毕,用夹具固定其位置,粘贴双面胶条。
用力下按胶条紧贴铝框,手不得触及粘胶面,在放上玻璃之前,未撕掉胶条的隔离纸。
玻璃放到胶条上一次成功定位,不得来回移动玻璃。
双面胶条保存环境温度为20℃,相对湿度为55%。
3、注胶:按顺序进行注胶,排走空隙内的空气,涂布均匀,未出现气泡。
注胶后用刮刀刮去多余的胶,修整外露表面。
双组份硅酮结构胶的拉断试验记录2011.3.12日,待KFFZ-1的553块玻璃打胶制作完毕的同时,制作了第1批玻璃的剥离试验样品和切开试验样品。
1、剥离试验样品:用二甲苯清洁300×400mm的玻璃板,注上截面为15×15mm、长为200mm的胶条,准备做剥离试验;2、切开试验样品:在上述玻璃板上注上70×6mm、长150mm的胶带。
以上两种试件与第1批的553块玻璃板材按同条件养护,待试验用。
幕墙工程施工检查记录一、工程概述工程名称:XXXX中心幕墙工程工程地点:XX市XX区施工单位:XX建筑幕墙工程有限公司设计单位:XX建筑设计研究院监理单位:XX建设监理有限公司工程规模:总建筑面积XX平方米,幕墙面积XX平方米工程进度:施工阶段二、检查目的为确保幕墙工程施工质量,按照设计文件和施工规范的要求,施工过程中进行定期检查,及时发现和解决施工中的问题,保证工程顺利进行。
三、检查内容1. 施工准备检查施工单位是否按照设计文件和施工规范要求制定施工方案,施工方案是否合理、可行。
检查施工单位是否对施工人员进行安全教育和技术培训,施工人员是否熟悉施工方案和安全操作规程。
检查施工单位是否建立健全质量管理体系,质量管理制度是否落实到位。
2. 材料验收检查幕墙材料的产品合格证书、性能检测报告、进场验收记录和复验报告,材料是否符合设计要求和国家标准。
检查幕墙五金配件、构件及组件的产品合格证书、性能检测报告、进场验收记录和复验报告,五金配件、构件及组件是否符合设计要求和国家标准。

3. 施工过程检查幕墙施工过程中的关键工序,如埋件、主龙骨、次龙骨、面板安装等,是否按照施工方案和规范要求进行。
检查幕墙施工过程中的质量控制,如尺寸精度、垂直度、平整度等,是否符合设计要求和国家标准。
检查幕墙施工过程中的安全措施,如高处作业、防尘降噪、防火等,是否落实到位。
4. 质量验收检查幕墙工程的隐蔽工程验收记录,幕墙构件和组件的加工制作记录,幕墙安装施工记录,是否齐全、符合要求。
检查幕墙工程的抗风压性能、空气渗透性能、雨水渗漏性能及平面变形性能检测报告,是否符合设计要求和国家标准。
四、检查结论通过检查,幕墙工程施工准备充分,施工方案合理可行,施工人员熟悉施工方案和安全操作规程。
幕墙材料和五金配件、构件及组件的产品质量合格,符合设计要求和国家标准。
幕墙施工过程中的质量控制严格,尺寸精度、垂直度、平整度等符合设计要求和国家标准。
幕墙注胶检查记录
C 2.5.3.3 编号:001
工程名称:铜陵市社会福利院(市社会养老服务中心)*外墙装饰工程
工程名称:铜陵市社会福利院(市社会养老服务中心)*外墙装饰工程
幕墙注胶检查记录
C 2.5.3.3 编号:001
工程名称:铜陵市社会福利院(市社会养老服务中心)*外墙装饰工程
工程名称:铜陵市社会福利院(市社会养老服务中心)*外墙装饰工程
幕墙注胶检查记录
C 2.5.3.3 编号:001
工程名称:铜陵市社会福利院(市社会养老服务中心)*外墙装饰工程
工程名称:铜陵市社会福利院(市社会养老服务中心)*外墙装饰工程。
