陶土板幕墙施工组织设计
- 格式:doc
- 大小:3.70 MB
- 文档页数:76
. 专业.专注 .陶土板幕墙施工方案和技术举措一、安装前的施工准备1、施工安装的基本条件主体结构竣工,现场清理洁净,在二次装饰行进行。
同时,也要组织好工种交错,防止其余部分施工时污染、破坏幕墙。
利用吊篮施工安装应与土建施工单位协调好脚手架的拆掉进度安排。
安装前应保存垂直运输设备以便吊运构件和资料。
埋设件已妥当埋入,地点正确。
主体结构工程达到施工查收规范的要求。
2、施工准备资料、构件要按施工组织分类,按使用地址寄存,陶板应运入相对应的房间内,塑料布盖严,下面应垫上垫板,陶板应稍倾斜直立摆放,以防碰坏;五金件及其余资料应分楼层堆放在固定房间内并加锁。
安装前要检查钢材,要求平直、规方,不得有显然的变形、刮痕;构件、资料和零附件应在施工现场查收,查收时监理方和公司所有人应在场。
立柱等主要型材加工完成。
协助加工仅为简单钻孔、其加工地点、尺寸,应与设计图符合。
后备资料 :不合格的构件应予改换,幕墙构件在运输、堆放和吊装过程中有可能变形、破坏等,因此应依据详细状况,对易破坏和丢掉的构件、配件、密封资料和胶垫等,应有必定的改换、贮备数目。
1)原资料的检验幕墙原资料查收程序幕墙资料进厂后先卸于“待检区”,采买员填写“资料入库交验单”,对该批幕墙资料的工程名称、品种、规格、型号、数目、重量一一填写清楚,并请计划员核实署名,而后连同资料“证明书”、出货码单调并交与库房管理员,库房管理员收到上述票据后应实时通知厂质检部门的检验员前来库房检验。
检验员在收到“资料入库交验单”和有关资料后,第一检查该批资料“质量保证书”上所写化学成分、机械性能指标能否达到工程技术条件的要求,接着由资料保存员陪伴到“待检区”复核资料表面质量,外观能否切合标准,如所有切合要求,在“入库交验单”上填写合格、签订检验员的姓名、检验时间等,在资料表面做出检验合格的认同标志。
经检验凡发现“资料质量保证书”上的数据不清楚、不齐备,材质标志模糊,表面质量、外观尺寸不切合有关标准的要求时,检验员需上报厂资料质量部门恳求复核,复检人员依据工程的重要性及资料质量的详细状况作出判决和进行复检签订。
陶土板幕墙施工方案1. 引言陶土板幕墙是一种常见的建筑外装饰材料,它具有良好的防水、抗火和隔热性能,在建筑领域得到广泛应用。
本文将介绍陶土板幕墙的施工方案,包括施工准备、幕墙安装、无障碍施工等内容。
2. 施工准备2.1 资料准备在施工前,需要准备以下资料:•工程图纸和设计方案•施工合同和规范文件•陶土板幕墙材料清单和采购订单2.2 设备准备在施工过程中,需要准备以下设备:•幕墙安装所需的起重机械和搬运设备•幕墙安装的脚手架和安全防护设备•电动工具和手动工具,如钢丝锯、电钻等2.3 施工人员对幕墙施工人员有以下要求:•具备相关施工经验和证书•熟悉幕墙施工流程和安全操作规范•具备团队合作精神和沟通能力3. 幕墙安装3.1 预处理工作在正式安装陶土板幕墙之前,需要进行以下预处理工作:•清理施工区域,确保施工现场干净整洁•检查基础结构的平整度和强度,必要时进行修补和加固3.2 幕墙骨架安装根据设计方案,进行幕墙骨架的安装:1.安装安装支撑结构,包括主龙骨、副龙骨等。
2.修正幕墙支撑结构的垂直度和水平度,确保幕墙的整体稳定性。
3.安装含铝合金构件的幕墙骨架,固定连接部位,确保幕墙的承重性能。
3.3 陶土板安装在幕墙骨架安装完毕后,进行陶土板的安装:1.按照设计图纸确定陶土板的铺贴位置和排列方式。
2.使用粘接剂或焊接等方法固定陶土板,确保其牢固性和平整度。
3.检查陶土板的表面是否平整,必要时进行打磨和修整。
3.4 陶土板连接和密封在陶土板的安装完成后,进行连接和密封的处理以提高幕墙的防水性能:1.使用适当的密封材料填充陶土板之间的缝隙,确保其密封性。
2.在陶土板与其他建筑构件之间进行连接和密封处理,如门窗框架、外墙保温系统等。
4. 无障碍施工为了满足无障碍施工的要求,需要做以下工作:•在幕墙施工现场设置无障碍通道和设施,方便残障人士的进出。
•按照无障碍设计指南,设置无障碍坡道、扶手和标识牌等设施。
•培训施工人员,提高其对无障碍施工的理解和意识。

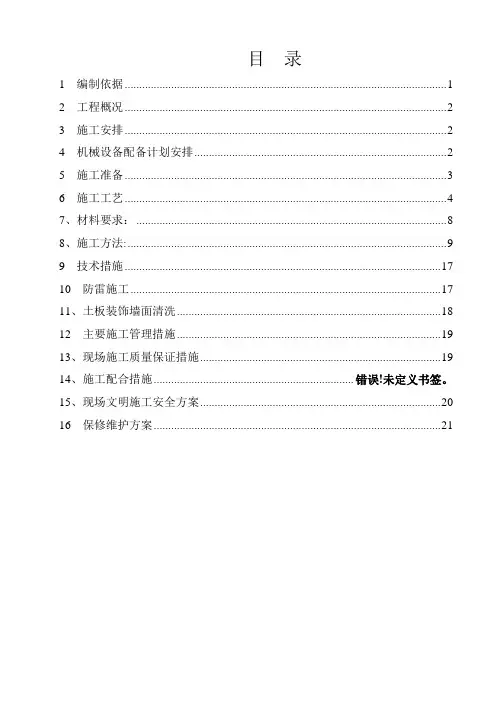

目录1 编制依据 (1)2 工程概况 (2)3 施工安排 (2)4 机械设备配备计划安排 (2)5 施工准备 (3)6 施工工艺 (4)7、材料要求: (8)8、施工方法: (9)9 技术措施 (17)10 防雷施工 (17)11、土板装饰墙面清洗 (18)12 主要施工管理措施 (19)13、现场施工质量保证措施 (19)14、施工配合措施..................................................................... 错误!未定义书签。
15、现场文明施工安全方案 (20)16 保修维护方案 (21)1 编制依据1.1 本施工方案编制的依据1.1.1《土板幕墙工程施工图》1.1.2本企业质量管理体系的文件、本企业工程质量检验标准1.1.3工程技术文件和规1.1.4施工技术规《金属与石材幕墙工程技术规》JGJ133-20131.1.5钢材规《钢结构设计规》GBJ50017-2003《建筑钢结构焊接技术规程》JGJ81-20021.1.6胶类规《硅酮建筑密封胶》GB/T14683-20031.1.7紧固件《紧固件机械性能螺栓、螺钉和螺柱》GB/T3098.1-2000《紧固件机械性能螺母、粗牙螺纹》GB/T3098.2-2000《紧固件机械性能螺母、细牙螺纹》GB/T3098.4-2000《紧固件机械性能自攻螺钉》GB/T3098.5-2000《紧固件机械性能不锈钢螺柱、螺钉和螺柱》GB/T3098.6-2000《紧固件机械性能不锈钢螺母》GB/T3098.15-2000《紧固件机械性能不锈钢紧定螺钉》GB/T3098.16-20001.2、编制原则1.2.1 满足施工图纸和有关工程技术规的各项技术和功能要求;1.2.2 满足工程进度、质量、安全目标和要求;1.2.3 满足工程各项经济、效益指标要求1.2.4 配合监理、总包和其它承包商的施工要求;1.2.5 实施的各项目标:1.2.5.1施工总工期:施工安装工期90 日,开工日期2013年11月28日施工。
陶土板幕墙施工方案1. 引言陶土板幕墙是一种常用的建筑外墙装饰材料,其独特的质感和环保性能深受设计师和业主的喜爱。
本文将介绍陶土板幕墙的施工方案,包括施工前的准备工作、施工过程中的主要步骤以及施工后的检验和维护等内容。
2. 施工前准备工作2.1 材料准备在开始施工之前,需要准备好以下材料:•陶土板:根据设计要求选择合适的陶土板规格和颜色。
•幕墙龙骨:根据设计要求选择适用的幕墙龙骨。
•幕墙型材:根据设计要求选择适用的幕墙型材。
•幕墙结构及连接件:选择适用的幕墙结构及连接件。
•施工胶粘剂:选择适用的胶粘剂。
2.2 设计方案准备在施工前,需要对陶土板幕墙的设计方案进行详细的准备工作,包括确定幕墙的形式、尺寸和构造,计算材料的用量等。
2.3 工程准备在施工前,需要进行以下工程准备:1.清理施工区域,确保施工区域平整、干净。
2.搭建施工脚手架,为施工提供支撑和安全保障。
3.检查施工材料和设备,确保其完好无损。
3. 施工步骤3.1 安装幕墙龙骨首先,根据设计方案确定幕墙龙骨的位置和间距。
然后,将幕墙龙骨固定在建筑结构上,确保其水平和垂直。
最后,进行幕墙龙骨的连接和调整,确保整个幕墙结构的稳定性。
3.2 安装幕墙型材在安装幕墙型材之前,需要根据设计方案确定幕墙型材的尺寸和形式。
然后,将幕墙型材固定在幕墙龙骨上,使用螺丝或其他连接件进行固定。
3.3 安装陶土板在安装陶土板之前,需要根据设计方案确定陶土板的安装方式和位置。
然后,使用胶粘剂将陶土板固定在幕墙型材上,确保其牢固和平整。
在安装过程中,需要注意保持陶土板之间的间距均匀,确保装饰效果的一致性。
3.4 检验与维护在完成幕墙施工后,需要进行检验和维护工作,确保施工质量和使用寿命。
检验工作包括对幕墙结构的稳定性进行检查以及对陶土板的质量进行评估。
维护工作包括定期清洁陶土板表面以及修复和更换损坏的陶土板等。
4. 结论陶土板幕墙施工方案是一项复杂而关键的工程,准备工作的充分和施工步骤的科学有序将直接影响施工质量和使用寿命。
玻璃、铝单板、陶土板幕墙工程施工组织设计专项方案目录第一章、编制说明一. 编制依据(2-3)二. 编制目的(3)第二章、工程概况一.工程简介(3)第三章、施工部署一.项目组织机构(3)二.项目部人员职责概述(3-4)三.人员安排(4)第四章、施工准备工作一.技术准备(4)二.材料准备工作(4)三.施工机具准备(5)四.施工前的图纸会审(5)五.施工前的技术交底(5-6)六.施工前的工程量核算(5-6)七.放线准备工作5-6八.施工队伍技术准备5-6第五章、幕墙主要技术方案一.玻璃幕墙施工方案6-8二、铝单板施工工艺8-9二.陶土板施工工艺9-13第六章、工程质量保证计划一.质量保证体系13二.项目质量管理领导小组14三.施工队伍14四.建立质量岗位责任制14五.严格执行“会诊制”和“奖罚制”14六.严格执行“三检制”和“例会制”14七.工程难点的控制措施14八.施工技术保证措施15九.工程质量控制措施15十.精度质量保证措施15第七章、施工现场管理措施一.施工队伍管理要求15二.施工现场管理要求15第八章、雨季施工措施15第九章、成品保护措施一.幕墙成品保护措施16二.幕墙材料半成品保护方法16三.材料存放保证措施17四.材料安装过程的保护17五.成品巡视17六.材料管理措施17第十章、安全、文明施工保证措施一.安全交底18二.三级教育18三.文明施工保证措施18四.施工安全防护措施18第十一章、资料的管理措施一.分类管理19二.施工资料19三.工程处资料管理19四.项目部资料管理19五.竣工前的资料整理19第十二章、工程竣工验收的管理措施一.工程收尾的管理措施20二.竣工验收20第十三章、工程保修及售后服务措施一.售后服务质量保证20二.幕墙维修保养方案20三.售后服务的收费21第一章编制说明一、编制依据1.施工图纸2.施工方案3.《高级建筑装饰工程施工及验收规范》(JGJ73-91)4.《玻璃幕墙工程技术规范》(JGJ102-2003)5.《建筑玻璃应用技术规程》(JGJ113-97)6.《建筑幕墙》(JG3035-96)7.《金属与石材幕墙工程技术规范》(JGJ133-2001)9.中华人民共和国国家标准《建筑设计防火规范》(GBJ50054-95)10.《建筑物防雷设计规范》(GB50057)11.《建筑结构设计规范》(GBJ9-87)12.《钢结构设计规范》(GBJ17-88)13.《建筑幕墙物理性能分级》(GB/T15225)14.《建筑幕墙空气渗透性能检测方法》(GB/T15226)15.《建筑幕墙雨水渗透性能检测方法》(GB/T15228)16.《建筑幕墙风压变形性能检测方法》(GB/T15227)17.《建筑装饰施工质量验收统一标准》(GB50300)18.《建筑工程资料管理规程》(DBJ01-51)19.《中空玻璃》(GB11944)20.《钢化玻璃》(GB9963)21.《夹层玻璃》(GB9962-99)22.《硅酮建筑密封胶》(GB/T14683-93)23.《不锈钢棒》(GB1220)24.《不锈钢冷加工钢棒》(GB4226)25.《不锈钢冷轧钢板》(GB3280-92)26.《不锈钢热轧钢板》(GB4237-92)27.《紧固件机械性能不锈钢螺栓、螺母、螺钉和螺柱》(GB/T3098.6-86)28.《浮发玻璃》(GB11614-99)29.《热轧、冷轧薄钢板及钢带》(GB11253-89)30.《不锈钢冷轧钢板》(GB3280-92)31.《低合金高强度结构钢》(GB1597)32.《碳素结构钢和低合金结构钢》(GB912-89)33.《点支式玻璃幕墙工程技术规范》(CECS127-2001)34.《建筑防火设计规范》(GBJ16-87)35.《玻璃幕墙工程质量检验标准》(JGJ/T139-2001)36.《高层民用建筑防火设计规范》(GB50045-95)二、编制目的本施工组织设计是在施工组织、施工管理、劳动力组织、材料设备供应、施工工艺、进度计划、质量安全措施等作详细而周密的设计规划,使本工程在装饰施工的全过程各个环节始终处于受控状态,达到高质量,高标准、高水平,使业主称心满意,工程管理更加合理有效。
1#文化娱乐楼等9项(大兴区亦庄镇三羊居住区三至五期商业项目)干挂陶土板幕墙施工组织设计编制:董田田审核:裴小军日期:2016年3月20日山东泰丰工程集团有限公司北京分公司目录第一章工程概况及施工条件 (2)第二章工程项目管理目标 (6)第三章施工前的准备工作 (6)第四章施工工艺 (12)1、陶土板幕墙安装工艺流程 (12)2、操作工艺 (13)3、幕墙安装施工注意事项 (16)4、干挂陶土板安装工程质量预防措施 (17)第五章质量标准 (18)一、陶土板幕墙施工质量标准 (18)二、陶土板施工质量标准 (27)第六章制品的运输和保管 (28)1、运输 (28)2、收货 (28)3、卸货 (28)4、保管 (29)第七章陶土板幕墙施工措施 (29)第八章项目质量与安全体系 (38)1、质量保证体系 (38)2、安全保障体系 (39)第九章工程质量保证措施 (39)第十章安全文明环保措施 (43)1#文化娱乐楼等9项(大兴区亦庄镇三羊居住区三至五期商业项目)陶板施工方案第十一章工程进度保证措施 (46)第十二章施工后的成品保护 (49)第十三章保养与维修 (50)第十四章技术档案资料管理 (50)附件一:主要施工机械设备表 (52)附件二:劳动力计划表 (52)第一章工程概况及施工条件一、编制说明本《施工组织设计》为北京亦庄镇三羊居住区三期至五期商业文化娱乐办公楼干挂陶土板工程的施工组织设计,是规范和指导该项工程从施工准备到竣工验收过程的综合性技术经济文件,为使该项工程的施工全过程能按科学规律组织规范施工,有计划地开展各分部分项工程的施工,及时做好各项施工准备工作,保证各种资源和劳动力的及时供应;协调与各工种之间的时间安排,保证施工的顺利进行,按期保质保量完成施工任务,特制订本施工组织设计。
1.1适用范围本《施工组织设计》适用于北京亦庄镇三羊居住区三期至五期商业文化娱乐办公楼干挂陶土板工程。
1.2编制依据1、施工图纸(电子版);2、《建设工程项目管理规范》GB/T 50326-2001;3、《金属与石材幕墙工程技术规范》JGJ133-20014、《建筑物防雷设计规范》GB50057-945、《建筑设计防火规范》GBJ16-87;6、《高层民用建筑设计防火规范》GB 50045-95;7、《建筑幕墙》JG3035;8、《幕墙工程手册》中国建筑工业出版社出版,赵西安编著;9、《建筑硅酮结构密封胶》GB 16776;10、《钢结构工程施工质量验收规范》GB50205-2001;11、《干挂空心陶瓷板》JCT1080-2008;12、《企业标准陶土板工程技术规范》T/TOBSG-03;13、《建筑安装工程质量检验评定标准》GBT300-8814、《建筑施工高处作业安全技术规范》JGJ 80-199115、《施工现场临时用电安全技术规范》JGJ 46-200516、《建设工程施工现场供用电安全规范》GB 50194-19931.3编制原则(1)认真贯彻国家对工程建设的各项方针、政策、相关规范和标准,严格执行工程建设程序。
陶土板幕墙施工方案和技术措施一、概述陶土板幕墙是广泛应用的一种幕墙类型,同步具有良好的装饰和隔热性能。
其主要由铝合金型材和陶土板两部分组成。
铝合金型材作为承重结构,将陶土板固定在上面。
陶土板具有很好的装饰效果和隔热性能,可有效减少室内与室外的温差差异,降低能耗。
二、施工方案1. 前期准备1)确定施工单位及施工负责人,明确质量、安全、进度等管理及责任制度。
2)施工前应进行现场勘测,评估地形、环境、周边设施情况等。
3)安全措施:在施工前,制定好应急预案并教育所有参与施工人员。
为天气突变和安全事故应急情况做好充分的准备。
2. 材料和设备1)材料:铝合金型材、陶土板、玻璃胶、密封胶、铆钉、不锈钢膨胀螺栓等。
2)设备:吊篮、脚手架等。
3. 施工方法1)预制基座。
首先要根据设计要求制作预制基座,选用寿命长、防腐耐腐材料,保证基座牢固、平整、光滑。
不要将基座制作在高于室内楼层的水泥柱上。
2)安装铝合金型材。
铝合金型材应安装在预制基座之上,按设计要求选择型材和安装位置。
在安装时应采用多种紧固方式,避免型材变形和开裂。
3)安装陶土板。
陶土板是幕墙的重要组成部分,应选择质量良好、表面平整的产品。
在安装陶土板时,要注意板与板之间的直缝和横缝的处理,确保缝隙处的合理处理。
另外,在固定板材时要使用不锈钢膨胀螺栓,夯板固定要均匀力度,保证陶土板表面平整。
4)密封胶的处理。
密封胶是保证幕墙良好密封性的重要部分,所选择的胶要满足建筑材料标准,质量过硬。
在密封时,必须把握好胶形、厚度和缝隙作用,保证密封效果的完好。
5)玻璃胶的处理。
玻璃胶是铝合金型材和玻璃、陶土板之间的填缝材料。
在施工中,应采用多种方式提高玻璃胶的粘合能力,使其可靠耐用。
6)其他规范要求。
即保持工地清洁整洁,防止建筑杂物脏污陶板表面。
7)验收。
在全部施工结束后,由业主或监理进行验收。
验收内容包括:检查幕墙的缝隙是否平直光滑;是否有漏水现象;陶土板表面是否有损坏;玻璃胶和密封胶浸入深度是否达到标准等。
第1篇一、项目背景随着建筑行业的不断发展,人们对建筑物的美观性、环保性、耐久性等方面的要求越来越高。
陶土板作为一种新型的建筑材料,具有优异的性能和独特的装饰效果,越来越受到市场的欢迎。
为了确保陶土板的施工质量和效果,特制定本施工方案。
二、施工准备1. 施工图纸:熟悉施工图纸,了解设计要求、材料规格、施工工艺等。
2. 材料准备:根据设计要求,准备陶土板、粘结剂、填缝剂、基层处理剂等材料。
3. 工具准备:切割机、电钻、水平尺、墨斗、靠尺、线锤、砂纸、刷子等。
4. 人员准备:组织施工队伍,明确分工,确保施工质量。
三、施工工艺1. 施工流程(1)基层处理:清除基层表面的污垢、油渍、松动、空鼓等缺陷,保证基层平整、干燥。
(2)基层处理剂涂刷:在基层上均匀涂刷基层处理剂,提高粘结强度。
(3)弹线定位:根据设计要求,在基层上弹出陶土板的水平线和垂直线。
(4)粘结剂配制:根据产品说明书,配制粘结剂。
(5)粘贴陶土板:将陶土板按照弹线定位进行粘贴,确保板面平整、垂直。
(6)填缝:待粘结剂固化后,进行填缝处理。
(7)清理:清理施工现场,确保整洁。
2. 施工要点(1)基层处理:基层表面应平整、干燥、无油渍、污垢等,如有空鼓、松动等缺陷,应进行处理。
(2)基层处理剂涂刷:基层处理剂应均匀涂刷,厚度适宜,不得漏刷。
(3)弹线定位:弹线时应保证线条清晰、准确,确保陶土板粘贴的整齐。
(4)粘结剂配制:粘结剂应按照产品说明书配制,不得随意更改配方。
(5)粘贴陶土板:粘贴时应确保板面平整、垂直,避免出现翘曲、偏斜等现象。
(6)填缝:填缝剂应均匀填充,确保缝隙饱满、平整。
四、质量控制1. 材料质量:确保陶土板、粘结剂、填缝剂等材料符合设计要求和国家标准。
2. 施工质量:严格按照施工工艺进行施工,确保陶土板粘贴牢固、平整、垂直。
3. 环保要求:施工现场应保持整洁,减少对环境的影响。
4. 安全要求:施工过程中,严格遵守安全操作规程,确保施工安全。
崇左陶土板幕墙施工方案1. 引言随着建筑技术的不断发展,幕墙已经成为现代建筑设计中的重要组成部分。
陶土板幕墙作为一种新型的材料,具有环保、美观、防火等优势,在建筑行业中得到了广泛应用。
本文将介绍崇左陶土板幕墙的施工方案,包括材料准备、施工工艺、质量要求等内容。
2. 材料准备2.1 陶土板陶土板是陶瓷制品的一种,具有优良的耐火性能和装饰效果。
在崇左陶土板幕墙施工中,需选择质量优良、尺寸一致的陶土板作为建筑材料。
2.2 幕墙铝合金支架幕墙铝合金支架是将陶土板固定在建筑结构上的重要组成部分,它需要具备足够的强度和稳定性。
2.3 固定材料使用适当的螺丝、膨胀螺栓等固定材料,确保陶土板与支架紧密连接。
3. 施工工艺3.1 准备工作在施工开始之前,需要进行场地清理,清除杂物,并确保建筑结构的基本完好。
3.2 支架安装根据设计图纸,按照要求安装幕墙铝合金支架。
支架的安装需要按照一定的间距和高度进行,以确保整个幕墙结构的平稳和牢固。
3.3 陶土板安装将预先做好尺寸的陶土板按照设计图纸要求固定在支架上。
在固定过程中,要注意保持陶土板之间的一致性和整齐性,同时确保固定牢固。
3.4 边缘处理在安装完陶土板后,需要对幕墙边缘进行处理。
可以使用密封胶进行填缝,以防止雨水、风沙等外部环境对幕墙的侵蚀。
4. 质量要求4.1 尺寸精确在安装过程中,陶土板的尺寸应与设计图纸要求一致,误差应控制在合理范围内。
4.2 表面平整施工完成后,陶土板的表面应平整,无明显凹凸或翘曲现象。
若有明显缺陷,应进行修补或更换。
4.3 固定牢固陶土板在安装后应牢固固定在支架上,不得有松动现象。
4.4 色彩一致陶土板的色彩应与设计要求一致,不得有色差现象。
5. 安全注意事项在施工过程中,需要注意以下安全事项: - 工人需佩戴防护设备,如安全帽、手套等。
- 施工现场需要设置警示标志,以提醒他人注意安全。
- 施工时遵守安全操作规程,注意用电、用火等安全事项。
第一章工程概况第一节编制依据一、业主方提供并经图审合格的幕墙施工图。
二、施工合同及相关技术文件。
三、上海市有关法律、法规、技术标准和相关规定。
四、本工程所采用的技术规范和施工质量验收标准l、《玻璃幕墙工程技术规范》JGJl02-20032、《金属与石材幕墙工程技术规范》JGJl33-20013、《建筑工程施工质量验收统一标准》GB50300-20134、《钢结构工程施工质量验收规范》GB50205-20015、《建筑钢结构焊接技术规程》 JGJ81-20116、《建筑用硅硐结构密封胶》GB16776-20057、《幕墙玻璃接缝用密封胶》JCT 882-20168、《建筑施工高处作业安全技术规范》JGJ80-2016第二节工程概况工程名称:幕墙工程建设单位:监理单位:设计院:幕墙设计单位:总承包单位:幕墙施工单位:工程概况:本项目为商业、办公、综合体类型建筑,总建筑面积31276.93㎡。
本工程施工范围:1号楼层高6层,建筑高度25.2m,局部28.5m,2号楼层高10层,建筑高度48.2 m,其中附楼分别高5层及4层,建筑高度分别为23.4m、14.4m。
该幕墙工程主要由玻璃幕墙和陶土板幕墙组成,1号楼陶土板幕墙2920㎡,1号楼明框玻璃幕墙,部分横向装饰线条形式,总面积约为1900㎡,2号楼玻璃幕墙横隐竖明,竖向装饰铝线条,总面积约为11000㎡,铝板主要部位为收口吊顶、铝板雨蓬、铝板灯箱720㎡,其他项目玻璃栏板240㎡、铝合金百叶910㎡,一层地簧门205㎡,广告牌25㎡。
质量要求:一次性验收达到合格标准。
施工工期:1号楼/2号楼:1/2号楼:123日历天(暂定2017.7.01—2017.10.30)注:开工日期为总包建筑施工主体验收合格后达到幕墙施工条件起。
第三节幕墙工程设计概况一、材料选定其具体规格及做法如下1、玻璃幕墙:1号楼幕墙立柱选用65系列100/155 mm宽幕墙立柱;玻璃面板采用8mm-LOW+12A+8mm及6mm-LOW+12A+6mm双钢化中空节能玻璃,2号楼幕墙立柱选用100系列160 mm宽幕墙立柱,玻璃面板采用5+1.14+5mm-LOW+12A+6mm及5mm+1.14P+5mm双钢化中空节能玻璃及夹胶玻璃,型材室内可视面采用粉末喷涂,室外可视面采用氟碳喷涂,不可视面采用阳极氧化,铝材及玻璃颜色打样由甲方和设计师确定;幕墙立柱通过连接件悬挂于建筑主体上,立料之间留20mm宽,伸缩缝,以满足伸缩变形的需要。
陶土板幕墙施工方案设计1.由于土建施工允许误差相对较大,陶土板幕墙施工要求精度高,安装时不能完全按照土建基准线进行,必须由基准轴线和水准点重新测量,并校正复核,统一安装基准线。
2.陶土板分格应统筹考虑幕墙收口及转角收口、底梁收口施工、女儿墙收口施工、陶土板干挂时横缝、竖缝施工精度,调整板的规格尺寸,不要出现小条板。
3.核对每一层土建的室内标高,将室内标高线移至外墙施工面,并对建筑物外形结构尺寸进行偏差测量,根据幕墙分格图和校准后的轴线、标高基准线,在所安装幕墙立柱的墙面上用经纬仪或水平仪放出立柱安装的水平基准线。
4.根据基准控制线找规矩,按照排版图将分格线放在墙上,并弹出垂直和水平控制墨线,并根据分格图和实际需要弹出龙骨分格线。
5.测量放线应在风力不大于4级情况下进行,并要采取避风措施。
6.放线定位后,在安装过程中,要对控制线定时校核,以确保幕墙垂直度。
四、安装角码1.用Φ0.5~1.2㎜的钢丝在单幅幕墙的两端各挂两根安装控制线。
2.根据立柱安装位置定出角码安装标记线。
在垂直控制线上安装角码,同时确保角码与控制线保持垂直。
3.通过角码钻出螺栓孔(角码上的安装孔位间距可通过计算得出)。
4.将连接螺栓放在孔内,放置连接角码然后用螺栓固定。
螺栓固定5.检查调整立柱角码的垂直度。
五、金属骨架安装龙骨安装前必须先弹出大角两个面的竖向控制线,最好弹在离大角20cm的位置上,以便随时检查垂直挂线的准确性,保证顺利安装。
立柱在变形缝、女儿墙、窗台等特殊部位的安装应根据实际情况绘制专项构造节点大样,保证变形缝、女儿墙、窗台等部位处幕墙的完整性、密封性、美观性。
六、立柱安装1.立柱从下而上逐层安装就位,并用螺栓将立柱固定在角码上,通过墙面端线确定立柱距主体墙面的距离。
2.立柱安装好后应调整中间位置立柱的垂直度,根据垂直、水平基准墨线将每根立柱的水平标高位置调整好,稍紧螺栓,再调整进出、左右位置,经检查合格后,将垫片、螺帽与螺栓上紧固定。

第1篇一、项目背景随着建筑行业的发展,陶板作为一种新型的建筑材料,因其轻质、高强、美观、环保等特点,在建筑领域得到了广泛应用。
本方案旨在为陶板施工提供一套科学、合理、高效的施工方案,确保工程质量,提高施工效率。
二、施工准备1. 施工组织(1)成立陶板施工领导小组,负责施工过程中的组织、协调和监督。
(2)明确各岗位人员职责,确保施工顺利进行。
2. 施工材料(1)陶板:选用符合国家标准的优质陶板,表面平整,尺寸准确,色泽均匀。
(2)水泥:选用强度等级不低于32.5MPa的普通硅酸盐水泥。
(3)砂:选用中粗砂,含泥量不大于3%。
(4)钢筋:选用符合国家标准的钢筋,直径、间距等应符合设计要求。
(5)密封胶:选用耐候性、粘结性良好的密封胶。
3. 施工工具(1)电钻、电锤:用于钻孔、打眼。
(2)切割机:用于切割陶板。
(3)水平尺、垂直尺:用于测量墙面平整度和垂直度。
(4)砂浆搅拌机、砂浆泵:用于搅拌和输送砂浆。
(5)水平仪、线锤:用于测量水平度和垂直度。
三、施工工艺1. 施工流程(1)施工准备:了解设计图纸,熟悉施工规范,组织施工人员培训。
(2)基层处理:清理墙面,检查墙面平整度和垂直度,如有裂缝、孔洞等缺陷,应进行修补。
(3)放线定位:根据设计图纸,在墙面上弹出陶板的水平线和垂直线。
(4)陶板安装:按照放线定位,将陶板依次粘贴到墙面上。
(5)接缝处理:对陶板接缝进行密封处理。
(6)检查验收:对施工质量进行检查,确保符合设计要求。
2. 施工要点(1)基层处理:墙面应平整、干燥、清洁,无油污、浮尘等杂质。
(2)放线定位:放线应准确,确保陶板安装位置正确。
(3)陶板安装:安装时应保持陶板表面平整,无扭曲、翘曲等现象。
(4)接缝处理:接缝应严密,无明显缝隙,密封胶应均匀涂抹。
(5)检查验收:施工完成后,应对陶板墙面进行质量检查,确保符合设计要求。
四、施工质量控制1. 质量目标(1)陶板墙面平整度、垂直度误差不超过规定值。
陶土板及石材外墙面装修工程施工组织设计编制:审核:批准:xxxxxxxxxxxxxxx公司编制日期:xxxx年xx月目录第一章工程概况2第二章编制说明9第四章质量计划及保证措施13第七章雨季施工方案55第八章总包配合内容57第九章项目班子的组织框架57第十章成品及半成品的保护措施61第十一章设备及劳动力计划66第十二章材料质量的保证措施67第十三章售后服务及保修69第十四章工程施工现场安全事故应急预案69第一章工程概况一、工程基本概况01.工程名称:xxxxxxxx陶土板及石材外墙面装修工程。
02.建设单位:xxxxxxxxxx03.总承包人:xxxxxxxxx。
04.工程地点:xxxxxxxx05.监理单位:xxxxxxxxxxxxxx06.设计单位:xxxxxxxxxxx07.结构形式:框架结构。
08.地面粗糙度类型:B类。
09.建筑物耐火等级:地上建筑等级为二级。
10.抗震设防烈度:八度。
11.结构设计使用年限:50年。
12.工程规模:外幕墙总计约9500多平米。
13.承包方式:专业承包.二、施工范围/内容:1、施工范围:为综合楼、高中楼、宿舍楼、食堂、多功能厅.共五栋楼的外装饰陶土板幕墙、石材幕墙。
2、建筑层高:宿舍楼:地上6层,标准层高3.9米。
高中楼:地下1层、地上5层,标准层高4.05米。
综合楼:地下1层、地上5层。
标准层高4.05米。
多功能厅:地下1层,地上1层。
标准层高4.3米。
食堂:地下1层,地上1层。
标准层高4.3米。
3、幕墙分布:建筑标高±0.000以上主要以陶土板幕墙为主;其建筑标高±0.000到-1.5米主要以石材幕墙为主。
三、工程重点、难点分析及控制措施1)清理预埋件,基准轴线的测定及边线的测定;2)按中—边—中—边的循环测量方法,测定各支持点中心线位置;3)各中心线间距的全面校准并定位;4)底层基准水平线的测定及校准;为保证测量放线精度,首先应确立本工程的一个基准,多轴线为基准势必存在一些偏差(而幕墙各项偏差均在±1mm之间),为了克服这一难点,从总包方提取一个基准点,确保幕墙工程及主体工程不脱钩。
在本工程的轴线确认无误的前提下,利用幕墙公差,在合适的位置设立参照基准轴线,反复核对无误后,确立为辅助基准轴线,以此来达到施工的高质量;其次,依据总承包单位的基准点、线,考虑到温差以及地面不平造成对计量的误差,采用全站仪复核相互之间的几何关系,搞清楚点线之间的关系,以及相互间的几何尺寸,通过点线的精度来提高幕墙施工精度;在确保门洞口以及沉降缝的宽度的前提下,要使各种累积误差在大面幕墙内消化不得积累;此外,标高定位也是一个重点,由于整个施工难度较大,因而对标高的定位要求较高,标高定位采用专业测量仪器进行。
测量工作必须在风力不大于3级的情况下进行,并且每天对幕墙的位置进行校核。
2、材料的运输及堆放是本工程的施工重点。
本工程幕墙种类繁多,主要为陶土板幕墙和石材幕墙最多,加上收口工序的繁杂琐碎。
本工程的运输工作量大,合理组织材料的运输和堆放是我司在本工程中考虑的重点。
我司将组织专用车队,用5吨平板车进行运输。
为了避免场地及时间受限制,在现场同时配备支撑架,保证材料卸车畅通无阻。
我司将组织足够的人员和设备进行现场卸车,每辆车的卸车时间控制在30分钟左右,我司将分析各种不利因素,作出周密计划,采用流水外挂作业,将生产、运输、安装都集中由施工经理指挥、调度,按施工进度组织材料进场。
同时准备足够的场地将材料分类堆放。
3、幕墙的收口是整个工程施工的难点。
收边收口对每个工程来说都是幕墙施工的重点,收边收口的好坏直接影响幕墙施工的质量,收边收口若处理不好,很容易产生漏水和影响外观及施工功能。
因此,我们在不同类型幕墙交接处、幕墙本身的收口处、沉降缝等地方都是施工中重点控制的对象,要求我们必须一丝不苟,精益求精,严格按施工工艺并采取科学有效的方法施工,并确保安装质量及安装精度。
4、幕墙装饰面板的色差控制是本工程质量控制的重点。
因为幕墙装饰面板存在自然差别,有时甚至同一批料出现在不同面就存在差别,再有板材是生产一批、运输一批、安装一批;不可能等所有板材全部生产出来进行排版调色差;即使每一批全部排版,但批及批之间仍然存在问题。
因此,为最大限度的保证工程质量效果,控制色差,可以进行以下几种控制:1)采购板料控制2)加工要求3)安装过程中(采用编号排版)控制(同一批次尽量安装在同一区域)5、本工程幕墙施工中,高空作业、及其它特殊工种作业较多,安全生产也是生产施工中的重点。
我司在施工中,将按照职业健康安全管理体系标准,将建立由项目经理及专职安全负责人直接负责的安全管理体系,对施工各个过程的安全进行全面控制,进场施工人员进行前期安全教育及安全操作培训,特殊工种人员持证上岗,各项操作编制专项安全措施并遵照执行,防微杜渐,消灭一切可能出现的安全隐患,确保达到工程的安全目标。
6、幕墙加工制造精度、安装精度控制是质量控制的重点难点。
幕墙的加工制造、安装精度直接影响到幕墙的质量,幕墙在加工制作、拼装过程中,会产生一定的加工误差;龙骨及连接件的安装中,也会产生一定的安装偏差,在龙骨安装中各龙骨的间距偏差也很容易产生,在龙骨、面材、板材的安装中也势必会存在一些误差,这些误差若累加到一块,势必会严重影响到工程质量,因此要解决这些施工难点,要求我们在加工、制作、安装的每一环节必须严格把关,层层控制,严格按质量管理程序办事,力争将各类误差控制在最小范围。
第二章编制说明《未来科技城中学陶土板及石材外墙面装修工程组织设计》是根据业主方提供的工程施工图纸,参考现行国内规范标准,结合我公司多年来的工程施工经验,针对本装修项目的施工重点和难点,坚持保质量、保工期的原则,经我们多次研究讨论和比较,最终提出了我们将如何组织施工本工程项目的总体设计,宗旨是为业主更好地服务。
本《施工组织设计》是规范和指导该项工程从施工准备到竣工验收过程的综合性技术文件,为使该项工程的施工全过程能按科学规律规范性地组织施工,有计划地开展各部分项工程的施工,及时做好各项施工准备工作,保证各种资源和劳动力的及时供应,协调及各工种之间的时间安排,保证施工的顺利进行,按期保质完成施工任务,特制订本施工组织设计。
一、本施工组织方案编制的依据:1)工程招标文件。
2)工程图纸及幕墙施工图.3)《施工合同》4)结合现场实际情况5)国家和行业颁布的有关现行设计和施工规范及标准。
6)我公司企业标准、质量手册及程序文件等相关文件。
7)我司现有施工力量和技术装备。
8)我司在其他类似工程施工中的经验总结.二、指导原则和理念1、全面贯彻建筑师设计意图及业主招标书中相关技术要求。
2、严格执行幕墙设计规范和相关标准的基础上,努力降低工程成本。
三、质量标准及验收本工程要求施工质量等级达到优良标准,质量等级评定应根据现行国家规范执行。
本工程的质量监督验收单位主要为:甲方、监理、总包、市质量监督站及相关单位。
四、采用标准及规范我司在本工程的施工中全部采用现行中华人民共和国行业的相关技术法规。
如下述规范及标准要求及标书要求有出入则在满足强制条文的前提下按比较严格的规范和标准执行。
在设计和施工过程中对于暂无规范和标准可执行的项目,则以我公司企业标准为依据。
在本工程施工期间,若有新的适合本工程的国家或行业标准出台,则执行新的标准。
本工程执行的标准/规范:《金属及石材幕墙工程技术规范》JGJ133-2001《建筑工程施工质量验收统一标准》GB50300-2001《建筑装饰装修工程质量验收规范》GB50210-2001《硅酮建筑密封胶》GB/T14683-93《干挂空心陶板》JC/T1080《建筑结构荷载规范》GB50009-2001;《建筑抗震设计规范》GB50011-2001;《建筑防腐工程施工及验收规范》GBJ212-92;《防静电工程技术规范》GBJ08-83-2000;《碳素结构钢》GB7000-88;《建筑幕墙用弹性密封剂》JC485-92;《建筑密封材料试验方法》GB/T13477.1~13477.2-2002;《建筑施工高处作业安全技术规范》JGJ80-91;《施工现场临时用电安全技术规范》JGJ46-2005;《混凝土用膨胀型锚栓型号及尺寸》GB/T22795-2008;《建筑钢结构焊接技术规程》JGJ81-2002;第三章进度计划一、施工进度计划应合同工期要求,参照原合同工期2013年04月10日~08月15日总合同工期128日历天,鉴于前期现场条件的不具备,导致工期未能按照合同约定时间准时施工,目前剩余工期已不能满足施工进度要求,工期需顺延,必须采取有效合理的工期安排才能保证工程如期顺利完成。
现我方拟制定以现场具备可施工条件情况下2013 年6 月6 日开工,至2013 年8月31 日竣工。
根据陶土板、石材等材料的加工供货周期,结合该工程的现场条件,拟计划:现场测量放线、结构检查等工作必须在2013年6月20日前完成,埋板必须在2013年06月20日前进场,于2013年07月15日前完成安装上墙;钢龙骨需在2013年06月30日前进场,于2013年08月15日前完成安装;陶土板面板需在2013年07月18日前进场,于2013年08月20日前完成安装;石材面板需在2013年08月10日前进场,于2013年08月25日前完成安装;整体施工进度计划另见附表。
因本工程作业面为脚手架,又涉及其他专业单位的共同施工,将出现和我方幕墙施工交叉作业的情况。
对此,我方希望总包方给予充分配合,采取足够的安全防护措施,以满足甲方的工期进度及安全要求。
二、材料调配计划施工进度计划完成的前提就是必须有充分的施工材料作保证。
为此,我项目部根据钢材、陶土板、石材等主材的正常加工周期,根据施工进度要求,制定出了一套详细的材料供应计划,同时我公司还将充分发挥我司采购的优势,加强各部门之间的协调,来保证所有施工材料按计划供应,从而保证施工进度计划。
三、试验计划按照施工的进度计划要求,同时结合材料的到场计划,来确定材料的实验计划,具体时间见下表。
材料进场试验计划四、材料进场计划:第四章质量计划及保证措施本工程严格按照ISO9001的质量保证体系进行施工管理,按照合同要求工程施工质量达到竣工长城杯标准要求,并满足甲方使用的各种要求(抗风压变形、抗地震性能、空气渗透性能、雨水渗漏性能,防火、防雷、保温、温度变形、防噪声、隔音性能、防冷凝水性能等),同时结合工程的实际情况要求,做如下控制安排:1.人员控制为创优良工程,我公司特委派一批管理经验丰富,技术精良,协调能力强,有团队精神的管理人员组成一个优秀项目部班子,从公司施工队中挑选出一批做工细致,责任心强,有多年从事陶土板幕墙、石材幕墙安装经验的施工技术工人。
