目录一、————————————————————加气混凝土砌块砌筑(植筋)二、————————————————————门窗安装(与水、电、土建配合)三、————————————————————抹灰(楼梯间保温)四、————————————————————外墙(找平、保温、挂网、抗裂、墙面)五、————————————————————屋面工程六、————————————————————大理石、踢脚线、等石材工程七、————————————————————楼宇门砌筑工程一、重点难点分析1、植筋孔的清理:清孔时,先用吹气泵清除孔洞内粉尘等,再用清孔刷清孔,要经多次吹刷完成。
同时,不能用水冲洗,以免残留在孔中的水分削弱粘合剂的作用。
2、填充墙与柱间的拉结钢筋,除应按建施图中填充墙的位置按墙的构造要求预留窗台板、过梁、圈梁拉筋外,尚应沿柱高每隔500㎜(按砌块模数高度调整)在墙宽范围内预埋2Φ6拉筋,拉筋深入填充墙的长度15d,8度时全长贯通,两端加弯钩。
拉拔实验必须严格到每一根钢筋。
2、砌体的平整度、垂直度控制:选用的砌块几何尺寸必须符合要求,并选择一致的砌块。
砌筑应双面挂线以控制平整度、垂直度。
3、砌块与拉结筋连接:必须把植筋的拉结筋伸入砌体,并满足锚固长度;砌块表面的粘结物的杂质及浮着物必须清理干净。
4、砌体整体强度:砂浆应根据配合比,具有操作性、良好的和易性和保水性,稠度以50-70mm为宜,墙体4m加设构造柱。
加气混凝土砌块砌筑施工作业条件:(1)施工部位植筋工程必须通过拉拔试验合格后方可砌筑。
(2)现场存放场地应夯实,平整,不积水,码放应整齐。
装运过程轻拿轻放,避免损坏。
并按规定地点堆放,避免减少二次倒运。
(3)根据墙体尺寸和砌块规格,砌筑前进行平面排版设计,尽可能地减少现场切割量。
根据砌块厚度与结构净空高度及门窗洞口尺寸切实安排好立面、剖面的排版设计,避免浪费。
(4)砌体混凝土块的部位在结构墙体上按+1000mm标高线分层划出砌块的层数,安排好灰缝的厚度。

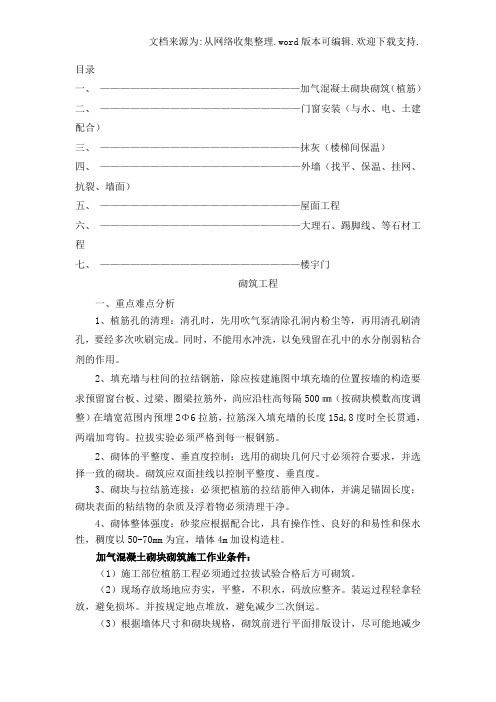

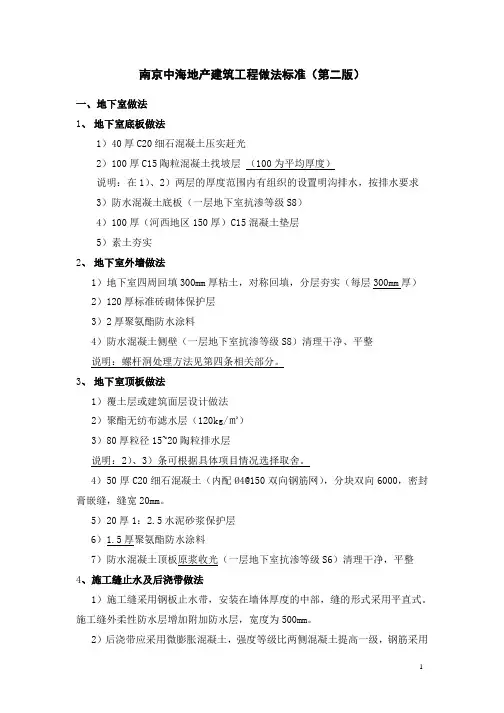

南京中海地产工程做法标准注:文中有下划线部分即为2006年11月25日修订内容。
一、地下室做法1、地下室底板做法1)40厚C20细石混凝土压实赶光2)100厚C15陶粒混凝土找坡层(100为平均厚度)说明:在1)、2)两层的厚度范围内有组织的设置明沟排水,按排水要求3)防水混凝土底板(一层地下室抗渗等级S8)4)100厚(河西地区150厚)C15混凝土垫层5)素土夯实2、地下室外墙做法1)地下室四周回填300mn厚粘土,对称回填,分层夯实(每层300mn厚)2)120厚标准砖砌体保护层3)2厚聚氨酯防水涂料4)防水混凝土侧壁(一层地下室抗渗等级S8)清理干净、平整说明:螺杆洞处理方法见第四条相关部分。
3、地下室顶板做法1)覆土层或建筑面层设计做法2)聚酯无纺布滤水层(120kg/ m2)3)80厚粒径15~20陶粒排水层说明:2)、3)条可根据具体项目情况选择取舍。
4)50厚C20细石混凝土(内配?4@150双向钢筋网),分块双向6000,密封膏嵌缝,缝宽20mm5)20厚1:2.5水泥砂浆保护层6)1.5厚聚氨酯防水涂料7)防水混凝土顶板原浆收光(一层地下室抗渗等级S6)清理干净,平整4、施工缝止水及后浇带做法1)施工缝采用钢板止水带,安装在墙体厚度的中部,缝的形式采用平直式。
施工缝外柔性防水层增加附加防水层,宽度为500mm2)后浇带应采用微膨胀混凝土,强度等级比两侧混凝土提高一级,钢筋采用焊接连接。
二、屋面做法1、上人屋面做法A)防水涂料做法1)刷防水涂料两道(防水涂料颜色按建筑要求)2)40厚C20细石混凝土(内配?4@15(双向钢筋网),分块双向3000,密封膏嵌缝,缝宽20mm3)20厚(最薄处)1:8水泥陶粒保温找坡层,坡度2%[4)20厚1: 2.5水泥砂浆保护层]此条取消4)25厚挤塑型聚苯板(具体厚度详建筑节能计算)5)2厚自粘性高聚物改性沥青防水卷材6 )防水混凝土屋面板(抗渗等级S6)原浆收光,平整,清理干净,闭水试验合格B)面砖做法1)面层地砖选用见建筑要求2)25厚1:3干硬性水泥砂浆结合层(结合层做法因选用面砖的不同而会有所不同,具体按建筑要求)3)40厚C20细石混凝土(内配?4@15(双向钢筋网),分块双向3000,密封膏嵌缝,缝宽20mm4)20厚(最薄处)1:8水泥陶粒保温找坡层,坡度2%[5)20厚1: 2.5水泥砂浆保护层]此条取消5)25厚挤塑型聚苯板(具体厚度详建筑节能计算)6)2厚自粘性高聚物改性沥青防水卷材7)防水混凝土屋面板(抗渗等级S6)原浆收光,平整,清理干净,闭水试验合格说明:A)、B)两条内容按具体项目要求选用2、不上人屋面做法1 )40厚C20细石混凝土(内配?4@15(双向钢筋网),分块双向3000,密封膏嵌缝。
中海地产写字楼工程4大标准做法中海地产写字楼工程4大标准做法明源地产研究院官方微信出品▌一、填充墙做法1.女儿墙在屋面建筑完成面以上300mm设置钢筋混凝土反坎,反坎以上采用页岩实心砖。
在有安装支架部位的墙体应使用实心砖砌筑。
核心筒外走廊采用120mm厚页岩多孔砖。
楼梯间隔墙采用页岩空心砖。
核心筒内墙体均为页岩空心砖,容重不大于8kN/m3。
但在以下部位改用页岩实心砖:(1)墙厚不大于120mm的墙体;(2)门窗洞口边至少120mm宽范围内墙体;(3)埋在回填层内的墙体。
砌筑砂浆均为M5水泥砂浆。
2.墙厚不大于120mm的墙体,超过3m则需设置腰梁。
3.墙体若为幕墙饰面,墙体需考虑在龙骨连接位置设置混凝土梁或柱。
4.用水房间(含卫生间、茶水间、清洁间、服务间、厨房、涉水设备房等)的隔墙根部加设C20混凝土带,同墙宽,高度比完成面高120mm(若卫生间蹲位高出地面,则混凝土带比蹲位高120mm)。
5.所有设备房、水电井在门口处设200mm高、100mm宽C20混凝土门槛,所有设备房加设500mm高、10mm厚防鼠板。
6.所有用水房间的找平层砂浆及防水保护层使用1:2水泥砂浆内掺5%防水剂。
7.有回填层的房间的砌体墙若在本层室内地面标高以下,则应在本层地面下-0.06m处设置20mm厚1:2水泥砂浆掺5%防水剂防潮层。
如果回填部分超过室内地面标高时,必须先将砌体内侧模一道防潮层,确保回填后墙体不返潮。
8.所有砖墙与砼墙或梁交接部位墙体两侧均应在抹灰前沿全长铺设200mm宽抗碱玻纤网格布(每边100mm),网孔中心距4mm×4mm,单位面积重量不小于160g/㎡,断裂强力不小于1250N/㎡,断裂强力保留率不小于90%。
9.地下车库墙面乳胶漆使用外墙乳胶漆。
▌二、工程做法1.楼地面若楼面有回填层,“钢筋混凝土楼板清理”和“找平层”在普通房间改为“80mm厚C25混凝土内配Φ6.5@250钢筋网单层双向,面层提浆抹光”,在车道范围改为“120mm厚C30混凝土内配Φ6.5@250钢筋网单层双向,面层提浆抹光”。

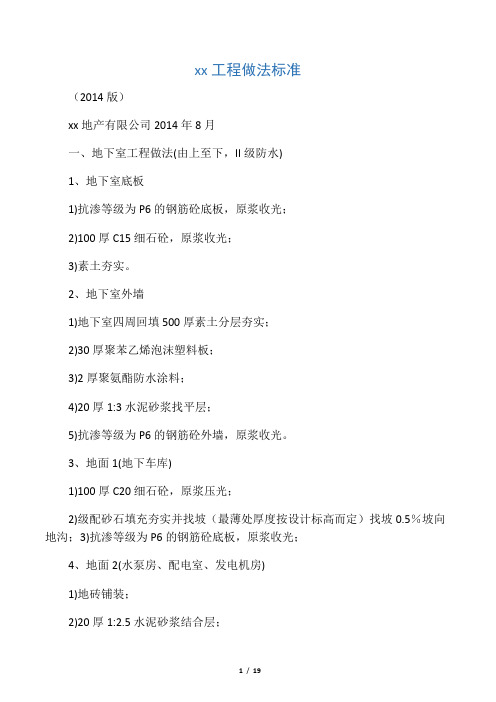

xx工程做法标准(2014版)xx地产有限公司2014年8月一、地下室工程做法(由上至下,II级防水)1、地下室底板1)抗渗等级为P6的钢筋砼底板,原浆收光;2)100厚C15细石砼,原浆收光;3)素土夯实。
2、地下室外墙1)地下室四周回填500厚素土分层夯实;2)30厚聚苯乙烯泡沫塑料板;3)2厚聚氨酯防水涂料;4)20厚1:3水泥砂浆找平层;5)抗渗等级为P6的钢筋砼外墙,原浆收光。
3、地面1(地下车库)1)100厚C20细石砼,原浆压光;2)级配砂石填充夯实并找坡(最薄处厚度按设计标高而定)找坡0.5%坡向地沟;3)抗渗等级为P6的钢筋砼底板,原浆收光;4、地面2(水泵房、配电室、发电机房)1)地砖铺装;2)20厚1:2.5水泥砂浆结合层;3)60厚C15细石砼垫层;4)级配砂石填充夯实并找坡(最薄处100厚)找坡0.5%坡向地沟;5)抗渗等级为P6的钢筋砼底板,原浆收光。
5、地沟1)最薄处20厚1:2.5水泥砂浆找坡(明沟纵向泛水≥0.5%);2)抗渗等级为P6的钢筋砼底板,原浆收光;6、室内顶棚1)防霉涂料两道;2)素水泥浆一道;3)钢筋砼楼板底或xx。
7、内墙1)防霉涂料两道;2)20厚1:3水泥砂浆找平层;3)钢筋砼或烧结xx墙体。
8、地下水xx(迎水面防水)1)地砖铺装;2)20厚1:3水泥砂浆结合层;3)2厚聚氨酯防水涂料;4)水池结构基体采用抗渗等级为P8的钢筋砼墙体(混凝土标号和厚度按设计要求,混凝土底板与侧墙、侧墙与侧墙交接处应做成八字倒角,倒角边长不应小于200)。
9、地下室顶板(工程做法待定)二、TH工程做法1、地下室地面1)20厚1:3水泥砂浆压光;2)抗渗等级为P6的钢筋砼底板,原浆收光;2、楼面1(住宅普通房间)1)20厚1:3水泥砂浆压光;2)钢筋砼楼板,原浆收光。
3、楼面2(卫生间)1)2厚聚氨酯防水涂料(四周遇墙上翻200);2)20厚1:3水泥砂浆找平层;3)钢筋砼楼板,原浆收光(结构降板按设计图纸要求)。

总承包工程里程碑标准支付节点一、高层(19-33层、单栋主楼节点)1.(按政府规定支付安全文明施工费)2.主楼部位地下室结构底板、-6层结构及-5层结构浇注完成;塔吊安装完成,支付此施工周期内已完工程价款的85%。
(并扣除已支付安全文明施工费及劳保费的50%)3.主楼部位(地下室结构底板)、-4层结构及-3层结构浇注完成;(塔吊安装完成),支付此施工周期内已完工程价款的85%。
(并扣除已支付安全文明施工费及劳保费的50%)4.主楼部位(地下室结构底板)、-2层结构及-1层结构浇注完成;(塔吊安装完成),支付此施工周期内已完工程价款的85%。
5.主体施工至7层;施工电梯安装完成并投用,支付此施工周期内已完工程价款的85%。
6.主体施工至13层;主楼外地库结构完成50%;砌筑施工完成样板层;支付此施工周期内已完工程价款的85%。
7.主体施工至19层;主楼外地库结构完成100%;砌筑施工累计完成7层;内墙抹灰累计完成2层,支付此施工周期内已完工程价款的85%。
8.主体施工至25层;砌筑施工累计完成14层;15层以下主体验收完成;内墙抹灰累计完成9层;外墙装饰面(含外墙保温)完成样板层;支付此施工周期内已完工程价款的85%;9.主体施工至31层;砌筑施工累计完成21层;内墙抹灰累计完成16层;外墙装饰面(含外墙保温)累计完成8层;室内地坪累计完成5层;支付此施工周期内已完工程价款的85%;10.主体封顶,屋面构件浇筑完成;砌筑施工累计完成28层;内墙抹灰累计完成23层;室内地坪累计完成15层;外墙装饰面(含外墙保温)累计完成15层;(内墙装饰面累计完成8层);外架拆除累计完成5层;支付此施工周期内已完工程价款的85%。
11.砌筑施工全部完成;主体验收全部完成;内墙抹灰累计完成30层;室内地坪累计完成22层;地下室地面施工完成,屋面地面装饰层施工完成,外墙装饰面(含外墙保温)累计完成22层;公共部位精装修移交累计完成10层;(内墙装饰面累计完成16层);外架拆除10层;支付此施工周期内已完工程价款的85%。

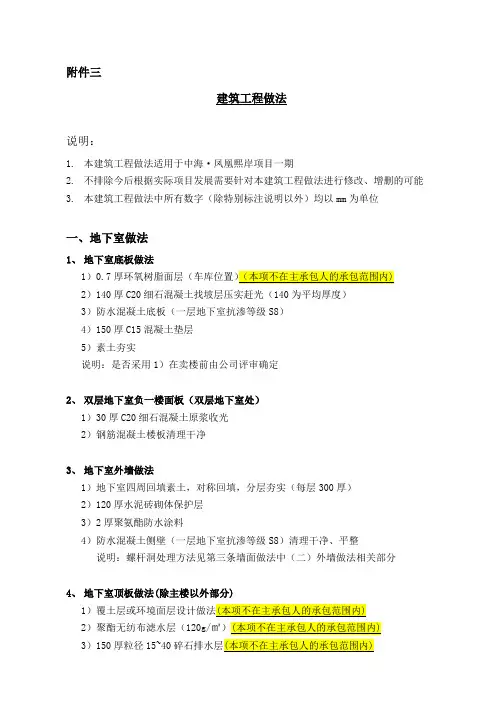

附件三建筑工程做法说明:1.本建筑工程做法适用于中海·凤凰熙岸项目一期2.不排除今后根据实际项目发展需要针对本建筑工程做法进行修改、增删的可能3.本建筑工程做法中所有数字(除特别标注说明以外)均以mm为单位一、地下室做法1、地下室底板做法1)0.72)140厚C20细石混凝土找坡层压实赶光(140为平均厚度)3)防水混凝土底板(一层地下室抗渗等级S8)4)150厚C15混凝土垫层5)素土夯实说明:是否采用1)在卖楼前由公司评审确定2、双层地下室负一楼面板(双层地下室处)1)30厚C20细石混凝土原浆收光2)钢筋混凝土楼板清理干净3、地下室外墙做法1)地下室四周回填素土,对称回填,分层夯实(每层300厚)2)120厚水泥砖砌体保护层3)2厚聚氨酯防水涂料4)防水混凝土侧壁(一层地下室抗渗等级S8)清理干净、平整说明:螺杆洞处理方法见第三条墙面做法中(二)外墙做法相关部分4、地下室顶板做法(除主楼以外部分)12)聚酯无纺布滤水层(120g/3)150厚粒径15~404)50厚C20细石混凝土(内配Ø4@150双向钢筋网),分块双向6000,密封膏嵌缝,缝宽205)20厚1:2.5水泥砂浆保护层6)1.5厚聚氨酯防水涂料(遇墙处上翻并高于覆土面200)7)防水混凝土顶板原浆收光(一层地下室抗渗等级S6)清理干净,平整5、施工缝止水及后浇带做法1)外墙根部施工缝采用钢板止水带,厚度为3,安装在外墙体厚度的中部,缝的形式采用平直式。
施工缝外柔性防水层增加附加防水层,宽度为500 2)后浇带应采用微膨胀混凝土,强度等级比两侧混凝土提高一级,钢筋采用焊接连接6、地下室汽车坡道底板做法1)40厚C20细石混凝土压实赶光(车道表面防滑压花形式按建筑要求) 说明:压花形式由设计部确定标准图案,今后统一作法2)防水混凝土底板(一层地下室抗渗等级S8)或钢筋混凝土楼板说明:如为防水混凝土底板则还须以下3)、4)的做法:3)150厚C15混凝土垫层4)素土夯实7、地下室集水坑、消防水池内壁及底板做法1)20厚聚合物水泥砂浆(配比根据厂家要求,并须按厂家要求进行基层处理),分两次抹面,厚度分别为12和82)防水混凝土板(抗渗等级S8)清理干净二、楼地面做法(一)地面做法1、混凝土防潮地面做法一(用于无地下室处,包括:首层住宅、首层配电间)1)40厚C20细石混凝土(内配Ø4@150双向钢筋网)随捣随抹,表面撒1:1水泥黄沙压实抹光2)20厚1:2.5水泥砂浆保护层3)刷冷底子油一道,聚氨酯三遍涂膜防水层厚度1.8(防水层四周超300高)。

工程施工节点做法一、施工节点的设置原则1.明确工程目标和要求在设置施工节点之前,首先要明确工程的总体目标和要求。
根据工程的各项需求和目标确定工程施工的总体计划,进而确定各个施工节点。
2.分解工程任务在确定总体计划之后,需要将工程任务进行逐步细化和分解,确定详细的施工内容和工作要求,然后根据这些具体的任务和要求确定各个施工节点。
3.顺序性原则在设置施工节点时,要遵循工程的施工顺序,保证各项工作的有序进行。
根据工程的施工流程和施工要求确定各个节点的相对顺序。
4.关键性原则在设置施工节点时,要特别重视工程中的关键环节和关键任务,将这些关键节点设置在合适的位置,并确保在规定的时间内完成。
5.可控性原则在确定施工节点时,要考虑到施工过程中的各种不确定因素和风险因素,保证施工节点的可控性,以便及时调整和适应变化。
6.科学性原则在设置施工节点时,要考虑工程的实际情况和具体要求,遵循科学的原则和方法确定施工节点,确保施工计划的合理性和有效性。
二、施工节点的具体做法1.确定施工节点的单位施工节点的单位一般以时间为主,通常以天或周为单位,根据工程的实际情况和需要确定施工节点的时间单位。
2.确定施工节点的数量根据工程的规模和要求,合理确定施工节点的数量和分布,确保工程施工的有序进行和控制。
3.确定施工节点的内容在确定施工节点时,要确保每个节点包含清晰明确的施工内容和任务要求,确保各项工作的有序进行和控制。
4.确定施工节点的关键性在设置施工节点时,要特别重视工程的关键环节和关键任务,确保这些关键节点能够准确、及时地控制和管理。
5.制定施工节点计划在确定施工节点之后,需要制定详细的施工节点计划,包括各个节点的具体内容、时间要求、责任人和执行人等信息,以便有效地进行管理和控制。
6.监控施工节点的执行在执行施工节点计划时,需要对各个节点的执行情况进行定期监控和检查,确保各项工作的正常进行和及时完成。
7.调整施工节点的计划在施工过程中,可能会发生各种不可预测的因素和情况,需要根据实际情况及时调整和优化施工节点的计划,确保工程的顺利进行。
