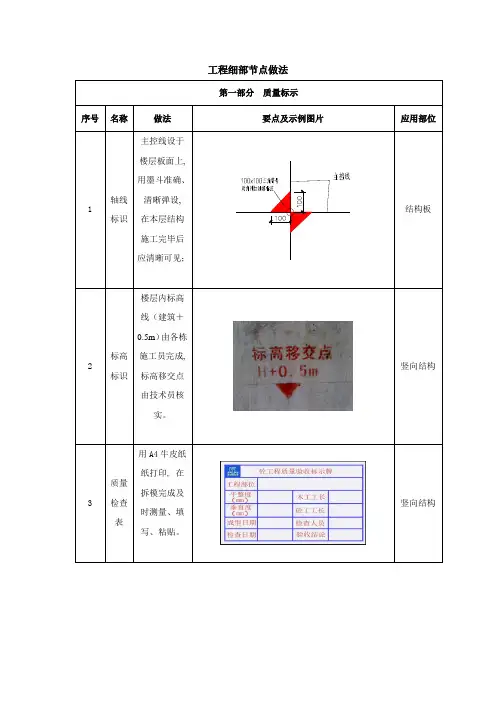

工程细部节点做法第一部分质量标示序号名称做法要点及示例图片应用部位1轴线标识主控线设于楼层板面上,用墨斗准确、清晰弹设,在本层结构施工完毕后应清晰可见;结构板2标高标识楼层内标高线(建筑+0.5m)由各栋施工员完成,标高移交点由技术员核实。
竖向结构3 质量检查表用A4牛皮纸纸打印, 在拆模完成及时测量、填写、粘贴。
竖向结构4 物资标识牌物资标识牌用铝塑板制作, 字体大小、型状由项目统一制作,制作尺寸300mm×400mm。
材料堆场5 楼层标识牌楼梯内楼层标识牌由定型模具喷制于每层楼梯休息平台墙面处;楼梯间第二部分混凝土结构工程(一)钢筋工程序号名称做法要点及示例图片应用部位1 剪力墙梯子筋在每层墙体上口设置一道水平向梯子筋。
梯子筋位于上口墙体接茬处,待墙体混凝土有一定强度后, 拆下可以重复使用。
根据墙体厚度用Φ14钢筋焊成梯子筋。
剪力墙2 框架柱定距框在柱顶位置及柱筋内侧设置一道定距框。
使用Φ12钢筋制作。
框架柱3 混凝土定位块及塑料定位卡有效的保证了钢筋保护层。
剪力墙4板筋定位在模板上根据设计要求弹线, 根据弹线绑扎板筋。
模板上划线根据划线绑扎板筋结构板5 直螺纹钢筋加工钢筋下料必须使用无齿锯切割, 丝头应用塑料帽保护。
水平直径16及以上钢筋竖向直径22及以上钢筋6 箍筋加工及墙柱定位筋箍筋弯钩135°, 平直部分长度取10d和75mm最大值。
墙柱定位钢筋端头应切齐,磨去飞边毛刺, 端头涂刷防锈漆。
墙柱梁箍筋7 电渣压力焊及直接螺纹钢筋切头电渣压力焊及直螺纹钢筋下料时,都需要使用无齿锯切割保证断头平齐。
电渣压力焊或直螺纹连接的构件8 施工缝处钢筋定位控制底筋下侧垫15mm厚垫板, 板断面使用梳子板,上口采用木条。
梳子板后背木方, 使用斜木方钉与平板模板上。
施工缝、后浇带(二)模板工程序号名称做法要点及示例图片应用部位1梁板模板梁、平台板平整、顺直,几何尺寸不得超过10mm, 标高误差不得超过±5mm。
