卫生器具排水管道安装技术交底
- 格式:doc
- 大小:35.27 KB
- 文档页数:15

一、交底项目卫生器具安装与维修二、交底内容1. 安全帽与个人防护- 所有进入施工现场的人员必须佩戴合格的安全帽。
- 高空作业人员必须佩戴安全带,并确保高挂低用,安全带系扣牢固。
- 根据作业环境,必要时佩戴防尘口罩、防毒面具等防护用品。
2. 现场安全检查- 作业前必须对作业现场进行全面的安全检查,包括:- 作业区域是否有障碍物。
- 施工电梯、吊车等设备是否处于正常工作状态。
- 临时用电线路是否安全可靠。
- 施工通道是否畅通。
- 通风、照明是否满足要求。
3. 工具与设备操作- 作业人员必须熟悉并严格按照操作规程使用各类工具和设备。
- 使用电动工具时,必须确保电源线完好,并接地保护。
- 操作切割、焊接等设备时,必须佩戴防护眼镜和耳塞。
4. 材料堆放与运输- 材料堆放应整齐有序,不得超高堆放,堆放高度一般不超过1.5米。
- 运输材料时,必须使用专门的运输工具,并确保材料固定牢固,防止滑落。
- 车辆进入施工现场时,必须遵守交通规则,减速慢行。
5. 卫生器具安装与维修- 安装与维修前,必须仔细阅读产品说明书,了解其结构、性能和使用方法。
- 安装过程中,应确保卫生器具与管道连接牢固,防止漏水。
- 维修过程中,应使用合适的工具,避免损坏卫生器具。
- 清洁卫生器具时,应使用专用清洁剂,并注意个人防护。
6. 应急处理- 发生意外事故时,应立即停止作业,并组织人员进行救援。
- 事故发生后,应立即上报相关部门,并做好事故调查和处理工作。
三、检查执行情况1. 作业人员是否正确佩戴安全帽、安全带等个人防护用品。
2. 施工现场的安全检查是否到位,是否存在安全隐患。
3. 作业人员是否熟悉并严格按照操作规程使用工具和设备。
4. 材料堆放与运输是否符合要求。
5. 卫生器具安装与维修是否符合规范。
四、接受人1. 项目部管理人员2. 施工班组负责人3. 作业人员五、交底人(签名)六、交底日期年月日七、备注1. 本交底内容为卫生器具安装与维修的安全技术要求,具体操作应结合实际情况进行调整。
2、当做分项工程施工技术交底时,应填写“分项工程名称〞栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称〞栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称〞栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称〞栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称〞栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称〞栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称〞栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称〞栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称〞栏,其他技术交底可不填写。

卫生间PVC排水管道安装技术交底记录技术交底工程名称:设计办公楼监理单位:XXX交底摘要:针对卫生间UPVC排水支管安装进行交底交底人签字:(空缺)交底提要:针对主楼及附楼、地下室所有卫生间UPVC排水支管安装进行交底。
交底内容:1、交底分部(子分部)、分项工程名称:建筑给水、排水及采暖分部、室内排水系统子分部、排水管道及配件安装分项工程。
2、交底执行标准名称及编号:给排水与采暖工程施工工艺标准(ZJQ00-SG-010-2003)。
3、交底内容:一、工程概况卫生间内的生活排水支管使用硬聚氯乙烯管材,连接方式为粘接。
二、施工准备1、施工人员必须认真阅读图纸,熟悉管道标高及走向,熟悉施工工艺及技术规范。
2、材料、施工力量、机具等准备就绪,能保证正常施工。
3、施工场地清理干净,临时水、电供应能保证正常施工。
三、施工组织与部署1、项目部按周材料需用计划或部位材料需用计划进行主材采购。
劳务分包单位提供劳动力、机械、工器具等,并负责相应的辅材采购。
2、项目部负责施工现场临水临电的提供,与业主监理、土建专业的总体协调。
3、劳务分包则负责劳动力、承包范围设备材料的组织,安排工人进行施工。
四、施工工艺1、安装工序:先立管,后横管,自下而上分层进行。
2、操作过程:清理孔洞→放线栽管卡→管线下料→安装→灌水、通水试验→验收。
3、管道支架:A:管道最大支架间距(m)DN(mm) 50 75 110 160立管 1.5 2 2 2横管 0.5 0.75 1.1 1.64、管道配管及粘接工艺A、锯管长度应根据实测并结合连接件的尺寸逐层进行。
B、用细齿锯锯管,断口应整齐并垂直于轴线。
C、在插口处使用中号板锉锉成15~30°度坡口,坡口厚度应为壁厚的1/3∽1/2,长度不应小于3mm。
完成坡口后,应将残屑清除干净。
D、在粘合管材或管件之前,应使用棉纱擦拭承口内侧和插口外侧,使被粘接面保持清洁,无尘砂和水迹。
如果表面有油污,应使用清洁剂擦净。

文件名称:理握公司施工技术第 1 页 共 1 页Upvc 排水管施工技术交底一、 一般规定1. 管道在施工安装之前,应具备下列条件1.1施工图纸及其他技术文件齐全,且已进行图纸技术交底,满足施工要求; 1.2提供的管材及管件符合图纸设计要求; 二、管道切断2.1断管工具宜选用割刀或专用断管机具,断管时断口应平整而无毛刺、无边,并要倒角,断口并垂直于管轴线; 2.1特殊工程要求倒角的,其度数为10º~15º,倒角长度为3mm. 三、生活污水塑料管坡度四、排水塑料管支吊架最大间距(m )五、管道安装5.1 一般先地下,后地上,先主管,后支管,先支架后安装管道;5.2管道粘接时不得在湿度很大的环境下安装,必须消除管件与管材内外的污垢,潮湿,油迹与杂物,涂抹胶粘剂后应在20秒内粘接,插接过程中可稍做旋转,但不得超过1/4圈,不得插到底后再旋转,接着迅速将接头处多余胶粘剂擦干净,此时管道接头应避受力,须静置固化2分钟后再继续安装。
5.3 检查口或清扫口设置,若设计无要求时,在立管上每隔一层设置一个清扫口,最底层和有卫生器具的最高层必需设置;5.4 按设计要求和位置设置伸缩节,伸缩节间距不大于4m ;六、满水及通球试验6.1隐蔽或埋地的排水管道,在隐蔽前做灌水试验,其灌水高度不低于底层卫生器具的上边缘,或底层地面; 6.2检查方法:满水15min 水面下降后,再满观察5min ,液面不降,管道及接口无渗漏为合格; 6.3排水主立管及水干管,均应做通球试验,球径不小于管径的2/3,通球率100%;七、注意事项7.1底层横总管支架加固;支管吊架合理分布;明管字体标识朝向统一;登高管统一高出完成面10~15cm 。
7.2安装完毕,通水、通球试验,成品保护。

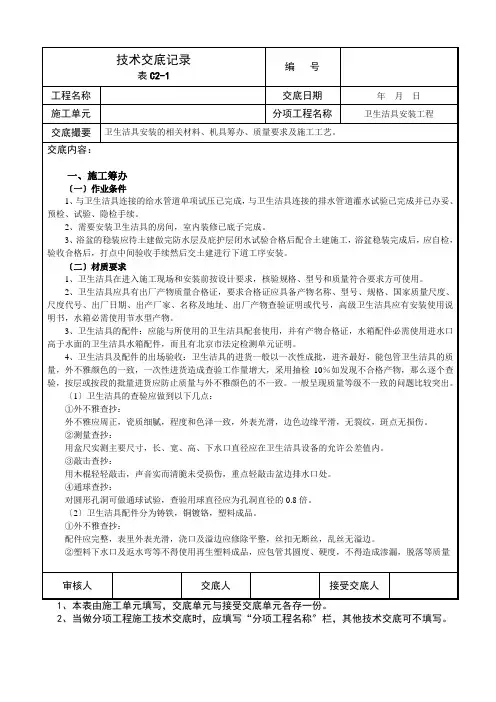

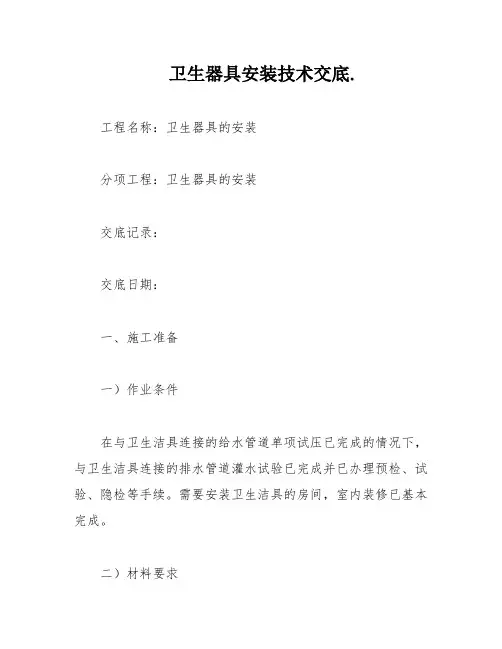

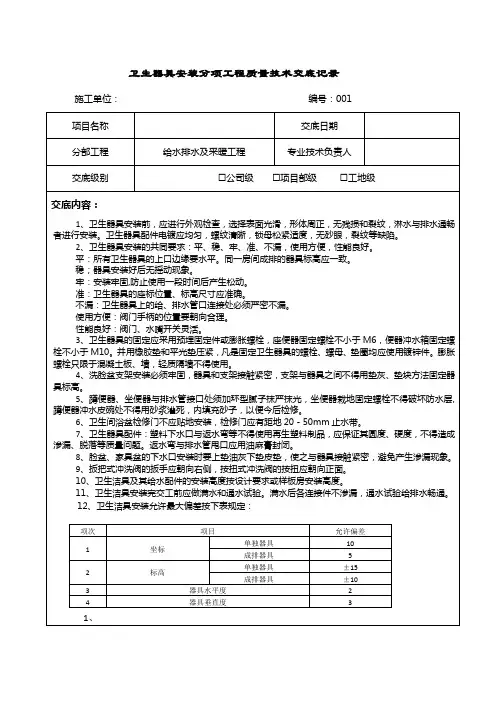

卫生器具安装技术交底.工程名称:卫生器具的安装分项工程:卫生器具的安装交底记录:交底日期:一、施工准备一)作业条件在与卫生洁具连接的给水管道单项试压已完成的情况下,与卫生洁具连接的排水管道灌水试验已完成并已办理预检、试验、隐检等手续。
需要安装卫生洁具的房间,室内装修已基本完成。
二)材料要求卫生洁具在进入施工现场和安装前应按设计及现行标准要求核验规格、型号和质量,符合要求方可使用。
卫生洁具应具有产品质量合格证和环保检测报告,要求合格证应具备产品名称、型号、规格、采用国家质量标准、标准代号、出厂日期、生产厂家、名称及地点、出厂产品检验证明或代号。
高级卫生洁具应有安装使用说明书,水箱必须使用节水型产品。
卫生洁具的配件应能与所使用的卫生洁具配套使用,并有产品合格证。
卫生洁具及配件的进场验收应当一次性成批进齐,以保证卫生洁具的质量、外观颜色的一致。
一次性进货造成检验工作量增大,抽检10%如发现有不合格产品,则逐个检验,按层或按段的批量进货应防止质量与外观颜色的不一致。
一般出现质量等级不一致的问题比较突出。
1)卫生洁具的检验应做到以下几点:①外观检查:外观应XXX,瓷质细腻程度和色泽一致,表面光滑,边色边缘平滑,无裂纹、斑点,无损伤。
②尺量检查:用3~5m钢卷尺实测主要尺寸,长、宽、高、下水口直径应在卫生洁具设备的允许公差值内。
③敲击检查:用木棍轻轻敲击,声音实而清脆未受损伤,重点轻敲击盆边排水口处。
④通球检查:对圆形孔洞可做通球试验,检验用球直径应为孔洞直径的0.8倍。
2)卫生洁具配件分为铸铁、铜镀铬、塑料制品等,检验做到以下几点:a)外观检查:配件应完整,内外表面光滑,浇口及溢边应平整,丝扣无断丝、乱丝,无溢边。
b)塑料下水口及返水弯等不得使用再生塑料制品,应保证其圆度、硬度,不得造成渗漏、脱落等质量问题,必要时应检查,并有法定单位的产品监督检验证明。
审核人:交底人:接受交底人:注:本表由施工单位填写,交底单位与接受交底单位各保存一份。
(1)根据深化设计图结合精装单位排砖图对卫生间内的洁具进行放线、定位以及前期的管道预留预埋进行复核;(2)洁具安装、固定;(3)角阀、软管等配件安装;(4)洁具精调及打胶;(5)洁具试验及调试。
劳动力组织与职贲分工,技术管理人员X人,水工X人,普工X人。
)四、施工工艺1、工艺流程安装准备f卫生洁具及配件检验一放线、定位一卫生洁具安装一卫生洁具配件预装f卫生洁具稳装f卫生洁具与墙、地缝隙处理一卫生洁具外观检查f通水试验2、安装准备(1)洁具安装前结合土建精装进行卫生间洁具与贴砖排布,保证洁具与卫生间崎砖、地砖对缝或者对中,地漏、清扫口必须位于地砖正中间。
(2)根据施工图纸和实际测量统计出各种卫生洁具所需要加工的支托架数量,根据卫生洁具实样和标准图集画出各种支架的详细草图,然后根据草图放样制作支架,加工好的支架样品应进行卫生洁具的试装,没问题后在钢板上用样品支架制作模具成批进行加工。
3、洁具安装3.1,蹲便器安装(1)检查排水管下水口,周围清理干净,取下临时堵头,检查管内有无杂物;(2)墙面与排水甩口画垂直中心线;(3)安装时,首先用砖及水泥将蹲便器架稳,排污孔与排污管对齐,接触处采用密合装置,然后将连接套插入蹲便器进水孔;(4)用碎砖、石灰泥等混合物填满蹲便器上表面以下的空隙。
蹲便器四周要留有3mm以上的间隙,以便用沥青等具有弹性并防水的物质将其填满,为便于卫生间地面排水,用混合物填满修平时,稍微向内侧倾斜一点,使靠近蹲便器的地势最低;(5)蹲便器与混合物接触部分,填满3mm以上的沥青等具有弹性并防水的物质;(6)最后铺上地砖用以装饰,蹲便器的进水口距离崎面一般预留在20Omm左右。
3.2、挂式小便器安装(1)先划出小便器给水冲洗阀的中心线,然后将小便器放在墙面上,小便器下边缘距地面60Omnb再划出小便器的墙面固定孔线;(2)用电钻将墙面的眼打好,紧固膨胀螺栓,安装小便器专用挂件,再将小便器安到挂件上;(3)将排水存水弯及连接管安装好,再安装冲洗阀及连接管,用硅胶将小便器与墙面接触的一周密封好。

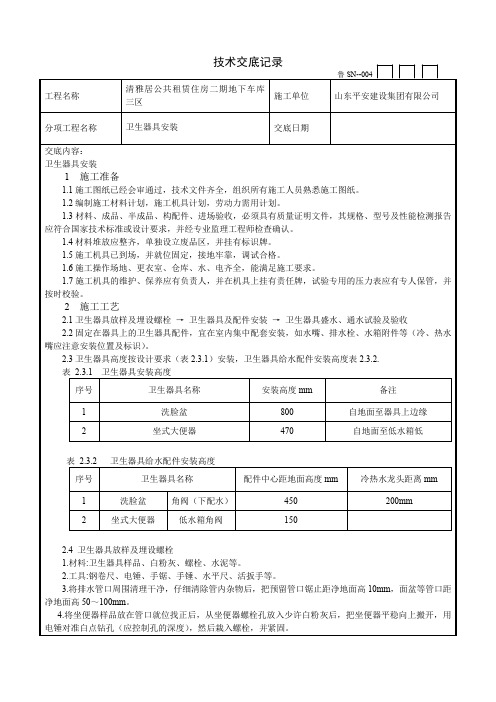

技术(安全)交底记录鲁 SN—004□□□工程名称施工单位分项工程名称卫生器具安装交底日期2013年10月31日交底内容:一、技术准备1、熟悉本专业及其他相关专业图纸,做好技术、环境、安全交底。
2、所选卫生器具样品已经有关方面认可并封样保存,报验合格。
二、材料要求1、卫生器具的型号、规格必须符合设计要求,并有产品质量合格证和说明书。
卫生器具外观应美观,表面光滑、色调一致,无划痕、损伤。
2、卫生器具的水箱应采用节能环保型。
3、镀锌管、镀锌燕尾螺栓、螺母、橡胶板、密封胶、油漆、型钢、白水泥和白石膏等均应符合规定要求。
三、主要机具1、机具:冲击钻、手电钻、套丝机、磨光机、砂轮锯、电气焊等。
2、工具:管钳、手锯、螺丝刀、扳手、手锤、水平尺、钢卷尺、线坠等。
四、作业条件1、所有与卫生器具连接的管道水压、灌水试验已完毕,并已办理隐检、预检手续。
2、室内抹灰已施工完,水准线已引进房间,地面相对标高线已弹出。
3、高层建筑中标准层样板间已施工完毕,并经有关人员检查、认可和签字。
4、浴盆的稳装应待土建做完防水层及保护层后配合土建施工进行。
5、其他卫生器具应在室内装修基本完成后再进行稳装。
五、施工工艺1、工艺流程定位放线-支架安装f器具安装-器具试验2、操作工艺定位放线根据土建+0.5m (或1.0m)水平控制线、建筑施工图及器具安装高度确定器具安装位置。
支架安装(1)支架制作1)支架采用型钢,螺栓孔不得使用电气焊、开孔、扩孔或切割。
2 )坐便器固定螺栓不小于M6,冲水箱固定螺栓不小于M10,家具盆使用扁钢支架时不小于40x3涧,螺栓不小于M8。
3)支架制作应牢固、美观、孔眼及边缘应平整光滑,与器具接触面吻合。
4)支架制作完成后进行防腐处理。
(2 )支架安装1)钢筋混凝土墙:找好安装位置后,用墨线弹出准确坐标,打孔后直接使用膨胀螺栓固定支架。
2)砖墙:用卬20的冲击钻在已经弹出的坐标点上打出相应深度的孔,将洞内杂物清理干净,放入燕尾螺栓,用强度等级不小于32.5级的水泥捻牢。
工程名称乌鲁木齐轨道交通1号线工程机电交底日期2017.9.16 施工单位分项工程名称卫生间洁具安装交底提要卫生洁具安装技术交底交底内容:一、作业条件1、施工现场环境,装修单位已做完防水和保护层,与面砖施工协同进行。
2、卫生器具安装应按照《卫生设备安装》09S304图集执行,并有交底。
二、卫生器具安装流程安装准备→卫生洁具及配件检验→卫生洁具安装→卫生洁具配件预装→卫生洁具稳装→卫生洁具与墙、地缝处理→卫生洁具外观检查→通水试验三、操作工艺1、各个卫生器具给水管道安装标高:蹲便器460mm,立式小便器1170mm,坐便器150mm,残疾人洗面器450mm,洗脸盆450mm,电热水器1800mm,淋浴器1100mm,拖布池900mm,电开水器1000mm。
2、蹲便器安装(1)参照图集09S304-90页安装图。
给水管DN25。
(2)安装先将胶皮碗大头一端翻卷套在冲洗管口端,再将胶皮碗翻回套在大便器冲水口上,应套正、套实,用14号铜丝正、反方向绑扎两道,使用喉箍紧轧,冲洗弯管和胶皮碗四周填以干砂。
将预留排水管口周围清扫干净,将临时管堵取下,清扫管内杂物。
以排水管口为基准,在安装后墙面上吊线坠弹画出大便器与冲洗管的垂直中心线。
将调制好的油泥围绕在管承口内,将大便器排出口插入承口内放稳,用水平尺放在蹲便器上沿,纵横双向找平、找正,使蹲便器进水口对准墙上中心线。
将蹲便器排水口与排水管承口接口处的油腻压实、抹光,接口下沿套止水翼环,预留孔洞内用C20细石混凝土密实。
蹲便用砖临时固定,四周填干砂压实。
配合土建完成台阶砌筑,面砖与蹲便贴合处用硅胶密封,标高采用卫生间标高,保证蹲便上沿低于台阶面砖2mm。
审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
工程名称乌鲁木齐轨道交通1号线工程机电交底日期2017.9.16 施工单位分项工程名称卫生间洁具安装交底提要卫生洁具安装技术交底交底内容:3、立式小便器(1)参照图集09S304-107页安装图。
卫生器具给水配件安装工程技术交底记录参与人员:安装工程师、施工人员1.项目概况:本项目为卫生器具给水配件安装工程,旨在为新建住宅楼提供卫生器具的给水系统。
本次交底记录旨在明确工程技术要求和安全措施,确保施工过程顺利进行。
2.工程范围:本工程包括卫生器具给水配件的安装和调试,具体涉及的器件包括水龙头、淋浴头、马桶、洗手盆等。
3.工程要求:1)安装位置:根据设计图纸和业主需求,确定各器具的安装位置。
2)安装高度:根据相关规范和标准,确定各器具的安装高度。
3)安装定位:根据设计图纸,确定各器具的准确位置。
4)安装角度:根据设计图纸和使用要求,确定龙头、淋浴头等安装角度。
5)安装固定:采用专用工具和固定配件,确保器具的牢固安装。
6)排水设计:合理设计排水系统,确保卫生器具的排水畅通。
7)施工质量:确保施工过程中各项工艺符合国家标准和相关规范,保证质量合格。
4.安全措施:1)施工前需全员参加安全教育,了解施工现场的安全规范和措施。
2)施工现场设置警示标识,确保工人和他人安全。
3)在操作过程中,穿戴防护设备,如手套、安全帽等。
4)堆放材料要整齐有序,确保不干扰工程进度和安全。
5)施工现场保持清洁,防止事故发生。
6)施工现场应有照明设备,确保施工过程安全。
5.施工流程:1)根据设计图纸,确定卫生器具的安装位置和高度,进行测量和标记。
2)根据标记,进行管道修整,确保给水管道垂直和水平。
3)安装水龙头、淋浴头等卫生器具,根据设计要求安装固定配件。
4)安装马桶、洗手盆等卫生器具,接通给水管道并测试水压。
5)进行水龙头、淋浴头等卫生器具的调试,确保水压和水温正常。
6)检查安装是否符合要求,消除问题和隐患。
7)清理施工现场,保持整洁。
以上就是卫生器具给水配件安装工程技术交底记录的内容。
为了保证工程的质量和安全性,各人员必须严格按照相关要求和安全措施进行施工,确保施工过程顺利进行。
同时,施工现场要保持整洁有序,为后续工作创造良好的环境。

技术(安全)交底记录
1
技术(安全)交底记录
2.
项目专业技术负责人:交底人:接受人:具体人员见末页
技术(安全)交底记录
编号:
3
项目专业技术负责人:交底人:接受人:具体人员见末页
技术(安全)交底记录
编号:
4.
项目专业技术负责人:交底人:接受人:具体人员见末页
技术(安全)交底记录
编号:
5.
技术(安全)交底记录
编号:
号线)青岛地铁一期工程(3工程名称中铁电气化局施工单位03机电系统安装
施工标6.
技术(安全)交底记录
编号:
号线)青岛地铁一期工程(3工程名称中铁电气化局施工单位03机电系统安装施工标
7.
技术(安全)交底记录编号:
8.
技术(安全)交底记录
编号:9.
技术(安全)交底记录编号:10.
11.。
