混凝土坝工程概述一.骨料生产在混凝土大坝中的地位:1. 需要量大,每立方米砼中约需1.5立方米的骨料;2. 骨料的质量直接影响砼坝的质量。
二.骨料质量的要求1.粗骨料粒径划分如下:一级配5~20mm二级配5~20,20~40mm三级配5~20,20~40,40~80mm四级配5~20,20~40,40~80,80~120(150)mm2. 骨料以细度模数控制,一般2.4~2.83. 最大粒径不应超过钢筋净间距2/3,构件最小边的1/4,素混凝土板厚1/2,超径小于5%,逊径小于10%,少筋获无筋结构应选用较大粗骨料粒径。
4. 其他要求,可参考规范。
三.骨料的生产方式1. 天然骨料:成本低,但级配与砼设计级配不同2. 人工骨料:质量好,可利用开挖出的石料,但成本高3. 混合骨料:天然骨料为主,人工骨料为辅。
第一节 混凝土骨料制备一.料场规划土石坝施工中的料场规划同样适用于混凝土骨料料场,在此不再赘述。
二.毛料开采1.毛料开采量的确定天然砂砾料开采量:毛料开采量取决于混凝土中各种粒径的骨料需要量和天然砂砾料中各种粒径骨料的含量。
混凝土通常都有几种标号,每种混凝土都有各自的配合比用量。
设某工程共有j 种标号混凝土,每一种混凝土的工程量V j ,混凝土共有几个骨料粒径组,各粒径组的需要量e ij 。
则第i 组骨料总需要量q i 为()∑+=jj ij c i V e K q 1(m 3,以松方计)式中K c 为混凝土出机后的损失系数,约为0.01~0.02。
为满足第i 组骨料(净料)的总需要量q i ,则需要开采的砂砾料总量Q i (m 3,天然方计) ()i p i i p K q K Q +=1式中K 为骨料生产过程的损耗系数,是各生产环节损耗系数的总和,包括开采、加工、运输、混凝土生产过程;K p为砂砾料的松散系数,取1.15~1.35;P i为天然砂砾料中第i组骨料的含量百分比。
2.采石场开采量βγαVK Vr )1(+=rV为采石场总开采量,(m3,以天然石方计)K为人工骨料损耗系数。
第5章混凝土工程至今,混凝土坝在高坝中占的比重较大,特别是重力坝、拱坝应用最普遍。
混凝土坝施工中,大量砂石骨料的采集、加工,水泥和各种掺和料、外加剂的供应是基础,混凝土制备、运输和浇筑是施工的主体,模板、钢筋作业是必要的辅助。
混凝土的施工工艺流程如图。
第一节骨料料场规划和生产加工砂石骨料是混凝土最基本的组成成分.一骨料料场规划骨料料场规划是骨料生产系统的基础. 砂石骨料的质量是料场选择的首要前提.1. 骨料料场规划的原则搞好砂石料场规划应遵循如下的原则。
1)满足水工混凝土对骨料的各项质量要求,其储量力求满足各设计剂级配的需求,并有必要的富裕量。
2)选用的料场,特别是主要料场,应该地开阔,高程适宜,储量大,质量好、开采季节长,主辅料场应能兼顾洪枯季节互为备用的要求.3)选用可采率高,天然级配与设计级配较为接近,用人工骨料调整级配数量少的料场。
4)料场附近有足够的回车和堆料场地,且占用农田少.5)选择开采准备工作小,施工简便的料场.2、骨料的加工过程天然的骨料需要通过筛分分级,人工骨料需要通过破碎、筛分,其生产流程土如土5-2所示。
3、骨料开采量的确定骨料开采量取决于混凝土中各种粒料的需要量。
若第i组骨料所需的净料量为q,则要求开采天然的总量Qi可按下式计算》Qi=(1+k)qi/pi式中 k——骨料生产过程中的损失系数,为各生产环节损失系数的总和,即k=k1+k2+k3+k4;其中k1,k2,k3,k4参见表5-1pi—-天然骨料中第I种骨料粒径含量的百分数。
第i 种骨料净料需要量qi与第j种标号混凝土的工程量vj有关,也与该标号混凝土中第种粒径骨料的单位用量eij有关。
于是,第I种骨料的净料需要量qi可表达为:qi=(1+kc)eijVj式中,kc为混凝土出机后运输、浇筑中的损失系数,约为1%-2%。
4、骨料生产能力的确定严格来说,骨料生产能力由其需求量来确定,实际需求量与各阶段混凝土浇筑强度有关,也与上一阶段结束时的储存量有关.若骨料还需销售,则销售量也是供需平衡的一个因素.据此可确定骨料加工的生产能力P(m3/h)式中 V-—骨料生产高峰期的总产量 ,m3。
1F416000 混凝土坝工程[模块6][模块6]案例点:(9类21个案例考点)导入:混凝土施工工艺流程1.模板安全(A.施工前安全;B.施工中安全;C.施工后安全)2.钢筋(A.钢筋检验;B.钢筋计算)3.混凝土拌制(A.混凝土拌制配合比;B.两个公式;C.4个不合格)4.浇筑前准备(A.基础面处理;B.首仓混凝土浇筑前进行检查)5.缝与止水施工(A.缝的分类;B.施工缝设置;C.止水施工注意事项)6.混凝土的浇筑与养护(A.浇筑;B.养护)7.混凝土质量检查、检测8.大体积混凝土温控措施(A.老教材高频考题;B.新教材)9.碾压混凝土(A.施工;B.质量检查)导入:混凝土施工工艺流程例题1(导入:混凝土施工工艺流程)-2014(1)4.4背景:问题:4.指出“混凝土施工工艺流程图”中A、B、C、D、E 分别代表的工序名称。
参考答案:4.A-钢筋加工,B9模板制作,C-混凝土制备,D-混凝土运输,E-混凝土养护。
考点:1.模板安全(A.施工前安全;B.施工中安全;C.施工后安全)考点:1A.模板安全[施工前安全]例题1(1A.模板安全[施工前安全])--2011(1)3.4背景:事件三、混凝土面板施工前,施工单位根据面板的分块情况,并依据下列原则设计滑动模板:①适应面板条块宽度和滑模平整度要求;②满足施工振捣和压面的需要;③安装、运行、拆卸方便灵活等。
问题:4.指出事件三中混凝土滑动模板设计的原则还有哪些。
参考答案:4.(满分3分)还有:有足够的自重和配重(1分);有足够的强度(1分)和刚度(1分)。
例题2(1A.模板安全[施工前安全])--2006(1)3.1背景:闸墩混凝土采用钢模施工。
承包人进行闸墩模板及支架设计时,考虑的基本荷载有:[1]模板及支架自重、[2]新浇混凝土重量、[3]钢筋重量以及[4]振捣混凝土时产生的荷载。
监理单位发现承包人考虑的基本荷载有漏项并及时进行了纠正。
问题:1.指出承包人在闸墩模板及支架设计时,漏列了哪些基本荷载。

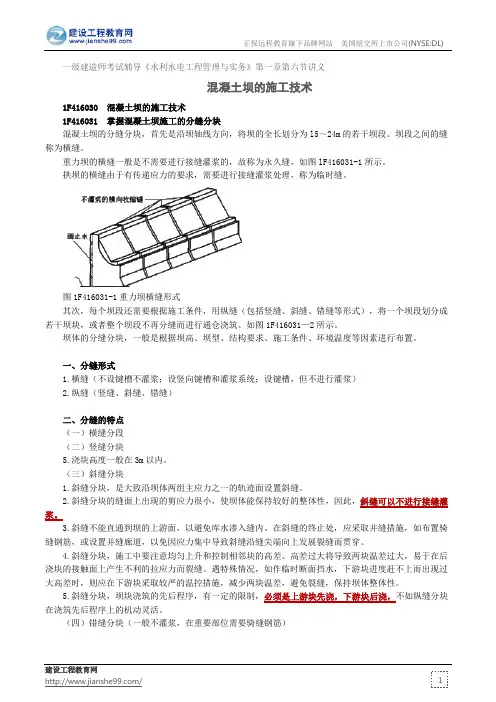

正保远程教育旗下品牌网站美国纽交所上市公司(NYSE:DL)建设工程教育网/一级建造师考试辅导《水利水电工程管理与实务》第一章第六节讲义混凝土坝的施工技术1F416030 混凝土坝的施工技术1F416031 掌握混凝土坝施工的分缝分块混凝土坝的分缝分块,首先是沿坝轴线方向,将坝的全长划分为l5~24m的若干坝段。
坝段之间的缝称为横缝。
重力坝的横缝一般是不需要进行接缝灌浆的,故称为永久缝,如图lF416031-1所示。
拱坝的横缝由于有传递应力的要求,需要进行接缝灌浆处理,称为临时缝。
图1F416031-1重力坝横缝形式其次,每个坝段还需要根据施工条件,用纵缝(包括竖缝、斜缝、错缝等形式),将一个坝段划分成若干坝块,或者整个坝段不再分缝而进行通仓浇筑。
如图1F416031—2所示。
坝体的分缝分块,一般是根据坝高、坝型、结构要求、施工条件、环境温度等因素进行布置。
一、分缝形式1.横缝(不设键槽不灌浆;设竖向键槽和灌浆系统;设键槽,但不进行灌浆)2.纵缝(竖缝、斜缝、错缝)二、分缝的特点(一)横缝分段(二)竖缝分块5.浇块高度一般在3m以内。
(三)斜缝分块1.斜缝分块,是大致沿坝体两组主应力之一的轨迹面设置斜缝。
2.斜缝分块的缝面上出现的剪应力很小,使坝体能保持较好的整体性,因此,斜缝可以不进行接缝灌浆。
3.斜缝不能直通到坝的上游面,以避免库水渗入缝内。
在斜缝的终止处,应采取并缝措施,如布置骑缝钢筋,或设置并缝廊道,以免因应力集中导致斜缝沿缝尖端向上发展裂缝而贯穿。
4.斜缝分块,施工中要注意均匀上升和控制相邻块的高差。
高差过大将导致两块温差过大,易于在后浇块的接触面上产生不利的拉应力而裂缝。
遇特殊情况,如作临时断面挡水,下游块进度赶不上而出现过大高差时,则应在下游块采取较严的温控措施,减少两块温差,避免裂缝,保持坝体整体性。
5.斜缝分块,坝块浇筑的先后程序,有一定的限制,必须是上游块先浇,下游块后浇,不如纵缝分块在浇筑先后程序上的机动灵活。

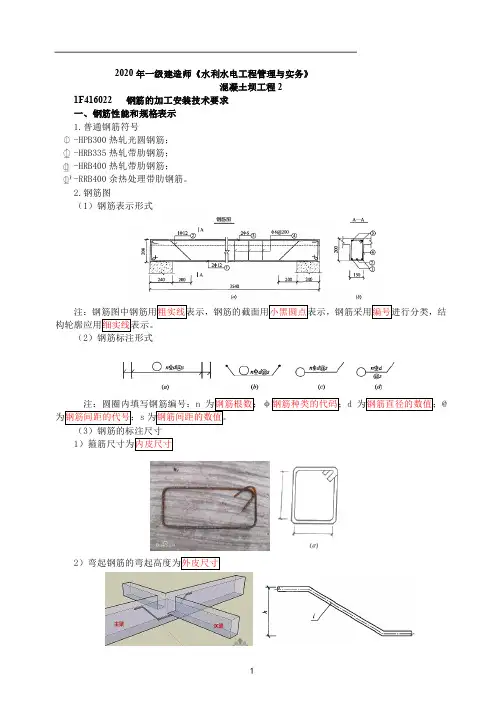

2020年一级建造师《水利水电工程管理与实务》表示,钢筋采用编号进行分类,结为钢筋直径的数值;@2)弯起钢筋的弯起高度为外皮尺寸3)单根钢筋的长度应为钢筋中心线的长度(4)钢筋图双层钢筋弯钩方向1)平面图中配置双层钢筋的底层钢筋向上或向左2)配有双层钢筋的墙体钢筋立面图中,远面钢筋的弯折向上或向左钢筋的弯折向下,如图所示。
标注远面的代号为“YM”,近面的代号为“JM”。
【例题·单选】下列有关土建图中,钢筋的表示说法不正确的是( )【解析】钢筋图中钢筋的标注形式,sC.D.向下或向右。
标注远面的代号为“YM”,近面的代号为“JM”。
注:钢筋若需要连接,还应加钢筋连接长度。
①应按钢筋承载力设计值相等的原则进行,钢筋代换后应满足规定的钢筋间距、锚固长度、钢筋总截面面积与设计文件规定的截面面积之比不得小于98%或大于103%。
(1)钢筋的弯制和末端的弯钩应符合设计要求。
如设计未作规定时,所有的受拉光面圆钢筋的末端应作180°的半圆弯钩,弯钩的内径不得级带肋钢筋不得小于4.0d。
当手工弯钩时,级钢筋按设计要求弯转90°时,其最小弯转直径应符合下列要求:时,最小弯转直径为6倍钢筋直径;②钢筋直径大于28mm时,最小弯转直径为7倍钢筋直径。
钢筋加工是施工必要环节,根据钢筋的不同需求加工的要求也不同。
大体积混凝土钢筋弯起点位置的偏差为±30mm。
三、钢筋连接1.钢筋的接头方式(18年单选)受拉、纵向受力、双面配置受力、受拉大于①绑扎①闪光对焊加工厂【例题·单选】在加工场加工钢筋接头时,一般应采用( ) 。
【2018】临时缝。
每个坝段还需要根据施工条件,用纵缝(包括竖缝、斜缝、错缝分成若干坝块,或者整个坝段不再分缝而进行通仓浇筑。
的若干坝段)①横缝一般是自地基垂直贯穿至坝顶,在上、下游坝面附近设置止水系统。
②有灌浆要求的横缝,缝面一般设置竖向梯形键槽。
(4)错缝分块③仓面面积增大,有利于提高机械化水平,充分发挥大型、先进机械设备的效率。
