开拓巷道质量标准化标准
- 格式:doc
- 大小:64.01 KB
- 文档页数:22
开拓巷道质量标准化标准随着城市化和城市建设的不断推进,人们对于城市交通的要求越来越高。
尤其是在交通路线的规划和建设方面,越来越多的城市开始重视开拓巷道对于交通分流、提高交通效率、缓解交通拥堵等方面的作用。
开拓巷道的建设不但是城市规划的重要一环,还是与交通、公共服务等关键社会建设领域密不可分。
因此,对于开拓巷道的质量标准化标准制定显得尤为重要。
一、为何需要开拓巷道质量标准化标准?1.巷道建设质量参差不齐目前,各地区的巷道建设质量极不稳定。
在一些城市,巷道建设质量较高,并且得到了公众的广泛认可和赞扬。
但在很多城市,巷道建设往往质量较低,存在严重的安全隐患。
2.缺乏统一规范的巷道建设标准目前,由于缺乏统一规范的巷道建设标准,巷道建设各家有各家的做法,难以保证建设质量。
这种现象不仅增加了巷道建设的成本,而且给用户带来了很多不便和安全隐患。
因此,为了统一巷道建设标准,确保巷道建设质量和用户的安全,开拓巷道质量标准化标准的需要变得尤为紧迫。
二、开拓巷道质量标准化标准的重要性对于巷道开拓的质量标准化标准,是保证未来巷道建设质量的重要保证。
下面从多个方面分析巷道标准化的重要性。
1.保证开拓巷道的质量通过制定标准,可以规范巷道开拓工程的施工标准、质量控制标准、安全标准等方面内容,可以确保巷道开拓质量和效果的一致性,从而达到保证开拓巷道质量的目的。
2.提高开拓巷道的加工效率开拓巷道的建设是一项非常复杂的工程,需要综合考虑道路施工工艺、施工周期、建材选择、运输等一系列的因素。
如果没有标准化的标准可以遵循,在工程的各个环节中难免会出现一些问题、错误和纰漏,这些问题会严重影响开拓巷道的加工效率。
3.保证公众的安全与财产安全开拓巷道属于公共设施,与公众生活息息相关。
巷道建设如果没有标准化的标准可以依照,可能带来一系列的安全隐患和财产安全隐患。
通过开拓巷道质量标准化标准的制定,可以有效提高公众生命财产安全的保障程度。
三、科学制定巷道质量标准化标准1.制定标准项目制定巷道质量标准化标准需要从多个角度出发,列举多个对巷道开拓工程质量有重要影响的项目。

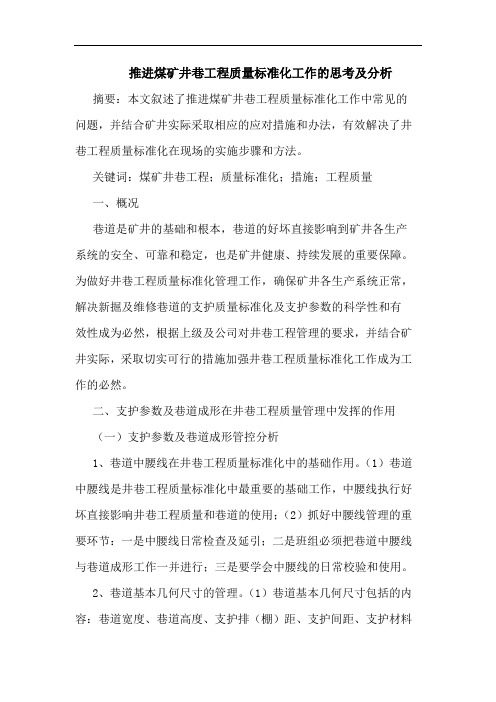

推进煤矿井巷工程质量标准化工作的思考及分析摘要:本文叙述了推进煤矿井巷工程质量标准化工作中常见的问题,并结合矿井实际采取相应的应对措施和办法,有效解决了井巷工程质量标准化在现场的实施步骤和方法。
关键词:煤矿井巷工程;质量标准化;措施;工程质量一、概况巷道是矿井的基础和根本,巷道的好坏直接影响到矿井各生产系统的安全、可靠和稳定,也是矿井健康、持续发展的重要保障。
为做好井巷工程质量标准化管理工作,确保矿井各生产系统正常,解决新掘及维修巷道的支护质量标准化及支护参数的科学性和有效性成为必然,根据上级及公司对井巷工程管理的要求,并结合矿井实际,采取切实可行的措施加强井巷工程质量标准化工作成为工作的必然。
二、支护参数及巷道成形在井巷工程质量管理中发挥的作用(一)支护参数及巷道成形管控分析1、巷道中腰线在井巷工程质量标准化中的基础作用。
(1)巷道中腰线是井巷工程质量标准化中最重要的基础工作,中腰线执行好坏直接影响井巷工程质量和巷道的使用;(2)抓好中腰线管理的重要环节:一是中腰线日常检查及延引;二是班组必须把巷道中腰线与巷道成形工作一并进行;三是要学会中腰线的日常校验和使用。
2、巷道基本几何尺寸的管理。
(1)巷道基本几何尺寸包括的内容:巷道宽度、巷道高度、支护排(棚)距、支护间距、支护材料及规格、前倾后仰(迎山角)、扭距等;(2)影响巷道基本几何尺寸的主要因素:一是人为施工因素(施工随意性、操作不规范、不掌握标准等);二是地质构造影响因素(断层影响、顶板脱层破碎、巷帮跨落严重等);(3)巷道基本几何尺寸存在的影响:一是造成支护材料浪费和过剩;二是不能满足支护强度要求;三是不能满足巷道使用要求;四是降低了巷道施工标准。
3、巷道成形的管理。
决定巷道成形主要因素:一是巷道轮廓线的标定(方法);二是打眼角度及综掘机截割尺寸的掌握。
(二)支护参数及巷道成形在现场的具体实施方法及经验为加强巷道支护参数及巷道成形管控在现场的实施,采取了如下方法:1、抓好基层、基础管理工作,做到重心下移、关口前移。
煤矿安全质量标准化标准掘进专业解读一、基本条件矿井不应存在以下情况:(1)开拓煤量、准备煤量、回采煤量不满足规定要求。
(2)使用明令禁止或者淘汰的设备、工艺。
(3)作业现场未执行“先探(钻探)后掘”规定。
二、基本要求1、生产组织要符合以下要求:(1)按采煤工作面相对集中、效能发挥最大的生产布局进行组织,实行集约生产;(2)科学进行劳动组织;(3)采掘关系合理;(4)掘进工作面的生产运输系统简单、合理。
2、设备配置要符合以下要求:(1)无国家明令淘汰、禁止使用的危及生产安全的设备;(2)运输系统设备配置合理,系统不应有制约因素,材料应采用机械运输;(3)具备条件的应使用综合机械化掘进。
3、技术保障要符合以下要求:(1)技术管理体系健全,有矿压观测、分析、预报制度;(2)按规定设置机构和人员,配齐仪器仪表;(3)作业规程和安全技术措施针对性、可操作性强,审批手续完备,贯彻、考核和签字记录齐全,作业规程每月至少组织一次复审并有复审意见;(4)作业场所有规范的施工图牌板;(5)在支护、生产组织等方面应开展技术创新。
4、岗位规范要符合以下要求:(1)进行岗位人员培训,其能力符合相应岗位要求;(2)操作规范,无违章指挥、无违章作业、无违反劳动纪律的行为;(3)管理和技术人员应掌握专业技术,作业人员应熟知本岗位作业规程和安全技术措施;(4)作业前进行隐患排查,并实行闭合管理。
5、工程质量要符合以下要求:(1)临时支护措施到位,安全设施齐全可靠;(2)无不合格工程;(3)规格质量、内在质量、附属工程质量、工程观感质量按GB50213中对应的支护方式或施工形式验收,未明确规定的支护方式或施工形式参照执行.6、文明生产要符合以下要求:作业场所卫生整洁,照明适度,工具、材料等放置整齐,设备设施保持良好状态。
作业范围内支护完好,无失修巷道。
三、评分方法1、按表1-4评分,总分均为100分。
小项分数扣完为止.2、矿井掘进工作面按所检查存在的问题进行扣分,对不同工作面中出现的同样问题不重复扣分。

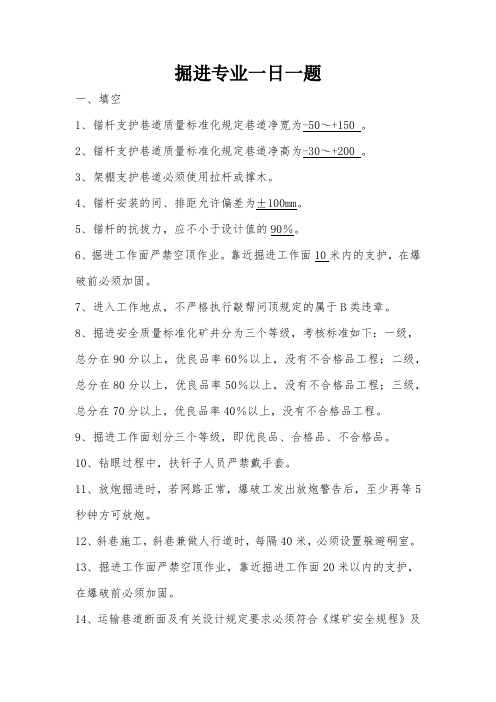

掘进专业一日一题一、填空1、锚杆支护巷道质量标准化规定巷道净宽为-50~+150 。
2、锚杆支护巷道质量标准化规定巷道净高为-30~+200 。
3、架棚支护巷道必须使用拉杆或撑木。
4、锚杆安装的间、排距允许偏差为±100mm。
5、锚杆的抗拔力,应不小于设计值的90%。
6、掘进工作面严禁空顶作业。
靠近掘进工作面10米内的支护,在爆破前必须加固。
7、进入工作地点,不严格执行敲帮问顶规定的属于B类违章。
8、掘进安全质量标准化矿井分为三个等级,考核标准如下:一级,总分在90分以上,优良品率60%以上,没有不合格品工程;二级,总分在80分以上,优良品率50%以上,没有不合格品工程;三级,总分在70分以上,优良品率40%以上,没有不合格品工程。
9、掘进工作面划分三个等级,即优良品、合格品、不合格品。
10、钻眼过程中,扶钎子人员严禁戴手套。
11、放炮掘进时,若网路正常,爆破工发出放炮警告后,至少再等5秒钟方可放炮。
12、斜巷施工,斜巷兼做人行道时,每隔40米,必须设置躲避硐室。
13、掘进工作面严禁空顶作业,靠近掘进工作面20米以内的支护,在爆破前必须加固。
14、运输巷道断面及有关设计规定要求必须符合《煤矿安全规程》及有关设计规定要求。
二、选择题。
1、安全质量标准化煤矿参加评级的专业中,地测防治水专业占(D)。
A、15%B、30%C、10%D、10%2、一级标准化矿井百万吨死亡率(A)以下。
A、1.0B、1.3 C1.5 D2.03、巷道卫生管理规定,水沟距耙装机的距离不超过(C)米。
A、10B、15C、5D、204、有行人上下的斜巷,垂深超过(B)米,都必须采用机械运人。
A、20B、50C、1005、在冲击地压事故的防治中,躲炮时间必须执行在(B)分钟以上。
A、10B、30C、506、在“一炮三检”中,瓦斯浓度达(A)时,不准放炮。
A、1%B、5%C、10%7、光面爆破中,周边眼的封泥长度不得小于(B)米。
煤矿安全质量标准化标准应知应会总则一、安全质量标准化煤矿基本条件有哪些?答:1、依法开采,证照齐全有效。
2、参与安全质量标准化考核评分的煤矿不应存在以下情况:a、生产矿井没有2个能行人的通达地面的安全出口,采煤工作面没有2个畅通的安全出口(一个通到回风巷道,另一个通到进风巷道);b、超能力、超强度或者超定员组织生产;c、使用明令禁止使用或者淘汰的设备、工艺;d、存在超层越界开采等现象;e、煤矿井下安全避险“六大系统”(监测监控系统、人员定位系统、紧急避险系统、压风自救系统、供水施救系统和通信联络系统)未按规定建设,未达到“系统可靠、设施完善、管理到位、运转有效”要求;f、开拓煤量、准备煤量、回采煤量未达到规定要求;g、存在危及安全生产的重大安全隐患。
通风专业(18分)一、两台局部通风机同时向一个掘进工作面供风,必须同时与工作面电源联锁,当任何一台发生故障停止运转时,必须立即切断工作电源二、突出矿井掘进面局部通风机供电采用“三专两闭锁”并实行双风机双电源自动倒台(对旋转风机视为单台风机)三、风筒接头严密(手距接头0.1m处感不到漏风),无破口(末端20m除外)。
无反接头,软质风筒接头要双反压边,硬质风筒接头要加垫,上紧螺钉四、只有在局部通风机及其开关附近10m以内风流中的瓦斯浓度都不超过0.5%时,方可人工开启局部通风机。
五、瓦斯积聚:瓦斯浓度在2%以上,体积达到0.5m³。
六、有突出危险的采掘工作面,必须悬挂防突牌板,标明措施超前距、效果检验超前距、允许进尺、效果检验参数、检验人员、检验时间等;压风自救系统应灵活、可靠七、实行爆破作业的采掘工作面,必须采用湿式打眼(由于地质条件所限不能实施的,要制定专门措施)和放炮使用水炮泥,放炮前要洒水和冲洗巷帮(特殊情况下不洒水要经公司(局)批准),掘进工作面要实行放炮喷雾。
八、定期冲刷巷道积尘,主要大巷每年至少要刷白一次,主要进、回风巷至少每月冲刷一次积尘,采区内巷道中冲刷周期由矿技术负责人决定。
平煤…2006‟167号关于印发《平煤集团公司开拓掘进精细化管理实施细则》的通知各原煤生产单位,开拓处:《平煤集团公司开拓掘进精细化管理实施细则》已经集团公司研究同意,现予印发,请遵照执行。
二○○六年六月二十一日主题词:安全管理细则通知平煤集团公司办公室 2006年6月21日印发平煤集团公司开拓掘进精细化管理实施细则第一章总则第一条为认真学习山东龙口、枣庄等地先进经验,全面推进集团公司开拓掘进战线精细化管理,加强开掘安全生产管理,实现安全生产,促其按照科学化、制度化、规范化、标准化健康发展,根据《煤矿安全规程》、《煤矿安全质量标准化标准及考核评级办法(试行)》、《平煤集团公司重大安全生产隐患排查整改及责任追究的规定》、《平煤集团公司采掘工作面作业规程标准化管理的若干规定》、《平煤集团公司开拓掘进技术管理规定》等的要求制定本实施细则。
第二条各原煤生产单位开拓掘进战线必须结合本单位实际情况严格执行本实施细则,并制订出本单位开拓掘进精细化管理实施细则,使开拓掘进各项工作全面实现精细化管理。
第二章开拓掘进生产计划管理第三条根据集团公司总体发展战略和矿井、水平及采区生产接替的实际情况,由开拓处会同有关部门编制矿区中长期生产接替规划,指导一个时期内的矿区采掘接替工作。
第四条根据集团公司确定的年度重点工程项目及各矿井、水平、采区接替调查结果,由开拓处负责会同有关部门研究编制集团公司年度总进尺、开拓进尺和重点工程计划, 并经集团公司批准后下达。
第五条各原煤生产单位必须严格执行集团公司下达的年度总进尺、开拓进尺、重点工程以及综掘进尺、锚喷进尺计划,确保按期完成集团公司确定的形象进度计划。
如有特殊原因不能完成的,必须提前以书面形式向集团公司报告,由集团公司统一进行调整。
第六条年度开拓进尺和重点工程进尺计划下达后,各单位必须按照确定的形象进度并结合本单位实际情况,对年度计划进行逐月分解,并将逐月安排情况报集团公司。
第七条各原煤生产单位必须按照集团公司规定的时间,上报本单位上月的总进尺、开拓进尺、综掘进尺、锚喷进尺和重点工程完成情况。
煤矿采煤、掘进工作面质量标准化考核细则一、考核目的为了提高煤矿采煤、掘进工作面的质量,确保矿山安全生产,制定本标准化考核细则,以明确考核内容和标准,推动矿井的科学管理和规范操作。
二、考核对象煤矿采煤、掘进工作面所有相关人员,包括矿井管理人员、现场操作人员等。
三、考核内容1. 掘进工作面的硐室、巷道等支护结构是否牢固稳定,是否符合相关规范和标准。
2. 采煤工作面的煤岩控制是否有效,是否存在下沉、爆破和坍塌的问题。
3. 掘进工作面的通风状况是否良好,是否存在气候不良或气体积聚的情况。
4. 工作面的煤矸石处理是否及时、规范,是否存在堆矿和漏矿等问题。
5. 采煤、掘进设备的使用是否安全可靠,是否存在故障和事故隐患。
6. 工作面人员的操作规范性,是否存在操作不当和违章行为。
7. 采煤、掘进工作面的安全监控设备是否齐全有效,是否存在监控盲区和设备故障。
8. 工作面的作业环境卫生状况,是否存在垃圾和污水积存的问题。
1. 掘进工作面的支护结构:应符合相关规范和标准,支护体系稳定可靠,支护材料使用正确,无明显破坏和松动现象。
2. 采煤工作面的煤岩控制:煤岩控制效果良好,无出现大面积下沉、爆破和坍塌现象,采煤巷道形状规整,煤柱保持合理宽度。
3. 工作面的通风状况:通风系统运行正常,风量充足,风流分布均匀,无积聚有害气体的情况。
4. 工作面的煤矸石处理:煤矸石及时清理,专用回采巷道畅通无堵塞,无煤矸石漏矿现象。
5. 采煤、掘进设备的使用:设备运行正常,无故障和事故隐患,设备操作符合规范和标准。
6. 工作面人员的操作规范性:操作规程规范,无违章操作行为,操作人员持证上岗,配备必要的劳动保护用品。
7. 安全监控设备:监控设备齐全,运行正常,无监控盲区和设备故障。
8. 工作面的作业环境卫生:无垃圾和污水积存现象,工作场所干净整洁,通道畅通无阻。
五、考核方法1. 随机抽查:每季度随机抽取一定比例的采煤、掘进工作面进行考核,抽查评分。
硫磺沟煤矿掘进巷道一次成巷施工标准巷道掘进标准化是矿井安全质量标准化的基础,为了提高我矿安全质量标准化水平,指导现场生产,现制定我矿《掘进巷道一次成巷施工标准》,具体标准如下:一、轨道下山、主暗斜井、回风下山及各开拓准备巷道的联络巷一次成巷施工标准:距工作面20m后巷道达到一次成巷标准。
(一)、工程质量:执行《煤矿安全质量标准化标准》及《煤矿井巷工程质量检验评定标准》;巷道合格率达到100%,优良品率不低于60%。
(二)、风水管路安装标准:1、主暗斜井风水管路安装在行人侧,轨道下山、回风下山管路安装在非行人侧,风水管路安装用锚杆固定吊挂,锚杆6m/根,一处两根,管路按照管径由小到大排列,最上为清水管,其次为压风管,排水管在最下方(参见附图一)。
2、管路用卡箍固定,卡箍用δ4×40mm扁钢加工,管路最下方距底板高度为1.9m。
3、安装的同一管路在同一条直线上,各管路相互平行,间距一致。
4、法兰盘连接螺栓开口向迎头方向,快速接头螺栓开口朝向底板方向,螺栓必须齐全,螺栓螺纹外露1~3丝。
5、风水管路在巷道开口处必须安设截止阀,随后每隔200m安设一个截止阀;风管路三通和阀门每100m一个,压风管阀门压力为1.0Mpa;供水管路安设三通和阀门每50m一个,供水阀门压力为4Mpa;排水管路在吸水口5m处安设一截止阀,压力为1.0Mpa;三通阀门应选用不锈钢球阀,截止阀和三通阀门安设方向一致,三通全部用Ф25管路加工制作,阀门外管路长度为70mm;主截止阀挂牌管理。
6、在巷道口处风水管路上悬挂管路说明牌,以后每隔200m设置一管路说明牌。
7、在水管起点附近安装水质过滤器,并挂牌管理。
8、供风、供水用的高压胶管必须采用吊挂形式,吊挂平直,形象美观大方,符合电缆悬挂标准要求。
9、压风管路刷绿色漆,供水管路刷红色漆,排水管路刷灰色漆,固定管路的卡箍刷红色漆。
10、管路接口严密,严禁出现跑、冒、滴、漏现象。
开准工作面质量标准化标准生产科二00七年五月十三日开准工作面质量标准化标准一、质量标准化工作目标:1、六直:管线整挂直、电缆悬挂直、风筒吊挂直轨道铺设直、煤壁截割直、机架安设直2、一平:严格按设计坡度掘进,确保底板平整3、五完好:胶带输送机完好、绞车溜子耙岩机完好、安全设施位置正确可靠完好、综掘机完好、打眼机具完好4、三达标:支护质量达标:全部实行定位管理材料管理达标:分类码放,挂牌管理人员操作及现场管理动态达标:操作规范、环境安全二、质量标准化标准及细则:“六直”1、管线整挂直1)风、水管路的吊挂:风、水管路位于非行人侧帮部,采用管卡每4m一道,并且就近法兰盘1m的位置进行吊挂。
静压洒水管刷绿色漆,风管刷红丹漆,排水管刷灰色漆,法兰盘统一刷黑色漆,螺栓刷红色漆。
具体吊挂标准如下:a、洒水管采用寸半管子悬挂在距巷道底板1.8m的位置上。
每隔50m 安设1个三通阀门,阀门方向向上,且平行于巷道,手把位置在行人侧;每500m安设一个寸半球阀,巷道交叉口(“丁”与“十”字口)第一节管子处安设一个寸半球阀。
b、风管采用4寸管子悬挂在距底板1.6m的位置上。
在巷道开口的第一节管子接头处安设一个法兰闸阀,紧靠法兰闸阀安设一个压力表,每100m安设一个出风口。
c、排水管采用4寸管子悬挂在距底板1.4m的位置上。
每相隔500m 安设一个截止阀,并且在巷道内的每个排水点处必须安设一个逆止阀。
2)每50m分一个区段进行喷浆,分别安装使用弯头将风水管路引至底板上,待墙部喷浆支护达标后,拆除弯头重新将风水管路挂平吊直。
2、电缆悬挂直1)电缆位于行人侧帮部,距底板2m处在帮部施工托钩,每3m一个。
在托钩上拴挂钢绞线,必须拉紧拉直。
电缆钩(必须刷黑漆,由机分厂制作)直接悬挂在钢绞线上,每米一个。
从上至下依次为从低压到高压、由细到粗的顺序悬挂电缆。
2)接线盒采用8#铅丝连接专用吊挂孔吊挂在钢绞线上,挂平吊直,两端电缆保持有5%的松弛度。
3)电缆不得出现交叉、缠绕,开关群附近多余的电缆根据现场情况制作适当数量的多联钩进行悬挂,严禁出现盘圈,严禁用铁丝绑扎。
4)穿越风门时小线集中一个穿线管,大线一线一管,黄泥封堵。
3、风筒吊挂直1)风筒位于非行人侧帮部,巷道每向前掘进6m,在左帮距底板2.6m(依据腰线)施工一个托钩眼,在托钩上拴挂钢绞线,必须拉紧拉直。
风筒用铅丝直接挂在钢绞线上,迎头段用8#铁丝直接吊挂的风筒长度不得超过100米,风筒末端到工作面的距离为5—10m。
2)风筒吊挂平直,逢环必挂,在接头处逐节进行编号;接头严密(手距接头0.1m处感觉不到漏风),无破口(末端20m除外);拐弯处设弯头或缓慢转弯,不准拐死弯,异径风筒接头用过渡节,先大后小,不准花接。
每个锚喷头面都必须备用有3条长20m、宽2m的彩条布,用于喷浆时对风筒、电缆、管路的遮掩,以免喷上回弹料。
在喷浆施工完成的巷道内风筒、电缆、管路上严禁出现回弹料。
4、轨道铺设直1)轨道中心线距皮带“H”架边缘为1m,以巷属道的中心线进行铺设,并且目视直顺,轨型不得低于24kg/m。
2)枕木的间距不得大于1m,道接头必须铺设两根枕木,行人侧枕木端要做到平齐一致。
枕木必须采用4个道钉呈“八”字型固定。
3)轨距为600mm,误差不大于100mm,不小于5mm。
接头间隙不得大于10mm,内错差、高低差不大于5mm,水平误差不大于10mm。
4)构件齐全,不松动,每处接头一付道夹板,四条螺丝。
5)轨枕要铺实,不得悬空;道床要经常清理,以露出轨枕的上平面为准,确保无杂物,无浮煤、无积水。
5、煤壁截割直1)截割下台阶时,由当班安全质量副队长严格按地测科标定的中腰线,在工作面迎头确定出两帮墙部轮廓线,然后距两帮墙部轮廓线(岩为100mm)、(煤为200mm或500mm)各悬挂长为2m—2.2m的白线绳,白线绳拴挂在迎头第一排锚杆顶钢带上。
综掘机司机截割可以白线绳为依据,采用预留保护层截割,即两墙部保护层厚度不得小于100mm(200mm 或500mm),最后严格按中线人工扩刷至设计断面,以确保两帮墙部煤壁呈一条直线。
人工扩刷至轮廓线处,要保证巷道的净宽符合设计要求,中线至任一帮的距离为0—250mm,严禁出现欠挖,两帮底角严禁出现“倒梯形”。
2)用12#园钢比巷道半园拱设计半径小50mm制作一半园模型,截割上台阶时,由安全质量副队长依据中腰线确定出半园拱的轮廓线,将半园模型(距轮廓线50mm)悬挂在距迎头第一排锚杆顶钢带上。
综掘机司机截割可以半园模型为依据进行截割,最后严格按巷道设计半径人工扩刷至设计断面,以确保拱顶部呈半园状。
6、机架安设直“H”架子距非行人侧帮部为800mm,左右保持水平,纵向保证一条线,巷道上下起伏时可利用调高架、木托板进行调整,确保100m以内不出现两个明显的波浪,以皮带不飘带为准,上带不出机架,下带不磨“H”架。
“一平”:即底板平1)综掘机截割时严格按中腰线掘进,保证底板不留浮煤、平整。
遇有顶底板左右不平时,以最底处为准,若最低处达不到设计高度,可对底板进行截割,保证底板左右呈一水平。
2)揭露构造时,严格按设计坡度掘进,确保底板平整。
巷道净高误差为0—200mm,腰线至顶、底板的距离误差为0—100mm,严禁出现不够高的现象。
“五完好”<一>、胶带输送机完好1、机头安装标准1)机头定位合理、固定可靠,与巷帮支护的距离不得小于700mm,主从动滚筒不跑偏,搭接高度不低于800mm。
配齐涨紧车和储带仓,清扫器刮泥板齐全完好。
2)搭接卸载点,统一用漏煤斗,刷红丹漆。
漏煤斗根据现场情况要利用机头或顶板锚杆将斗子上端固定,保证承受冲砸不歪斜。
3)机头按统一要求安装五种保护,安装标准分别为:(1)堆煤传感器的安装位置:堆煤传感器煤位探头的行程开关安装在皮带机头卸载滚筒侧前方煤流刚好碰不到的位置,利用机头挡板和角铁固定,煤位触头撞杆末端高度与底皮带平。
(具体位置根据现场实际情况安装)(2)速度传感器的安装:磁钢的安装:安在机头第一个从滚筒端面瓦盖螺栓上。
速度传感器盒的安装:将传感器盒用螺栓固定在从动滚筒瓦座压盖上。
要求:a、磁钢与霍尔元件之间的距离不大于50mm;b、磁钢与霍尔元件的对应端面应对齐。
安装时可通过调整磁钢的位置或传感器机体的位置来实现上述要求。
(3)温度传感器的安装:温度传感器盒安装:用一专用角铁打眼固定在第二主滚筒上方机头槽钢凹槽内,热敏元件从小孔伸入驱动滚筒上方,适当固定。
(4)跑偏传感器的安装:安装在皮带机头最后一个上托滚支架上,安装时也可另做一支架或夹板固定跑偏传感器。
(5)烟雾传感器的安装:悬挂于皮带机头下风侧前上方距机头2--3米,保证驱动滚筒打滑冒烟时烟雾经过探头。
(在安装时要特别注意巷道内的风向)严禁用铁丝固定各种传感器。
传感器小线用绑线绑扎成排,架空部分要绑扎在拉直的铅丝上,每500mm一道,做到横平竖直。
主机安装在专用牌版上。
4)必须安装护栏,统一刷红丹漆。
5)机头开关统一上开关架,五小电器上牌板。
6)机头电缆吊挂做到横平,坚直,避免缠绕、交叉。
架空部分要用电缆钩挂在拉直的铅丝上,每500mm一道,做到横平竖直。
7)机头必须配备不少于20米的消防软管,配备两台灭火器、一个沙箱(刷红漆)和一把消防锹。
2、机道标准要求:1)管架齐全完好,逐架进行编号,“H”架距非行人侧帮不得小于800mm,安装成直线,不倾斜,没有缺滚死滚现象,皮带没有跑偏现象。
人行过道有过桥,固定齐全可靠。
2)机道浮煤清理干净,没有积水,没有杂物。
3)机头、机尾清煤器齐全,清煤效果良好,固定可靠。
4)机尾安设标准护罩。
3、液力偶合器齐全。
4、皮带接头:胶带接头卡不应小于胶带宽度的95%(旧皮带对接以窄带为准),胶带两边开口不大于10cm,接头应做正,防止跑偏。
5、通讯信号畅通,照明齐全,拖动设备(包括电机、减速器、开关)完好。
6、管理牌板齐全,有设备包机责任人。
<二>、绞车、溜子、耙(岩)矿机完好1、绞车完好标准:1)零部件齐全,使用规范。
2)绳径长度符合规定要求,钢丝绳盘绕整齐,滚筒压绳符合标准要求,钩头有绳皮,绳卡符合规定数量,没有打节和捋绳现象,压绳合格,伸出10cm,用细铁丝将绳头麻股1cm。
3)电机符合防爆规定要求。
4)绞车固定必须符合规定要求:a、25KW以上绞车必须浇注混泞土基础,深度不得小于1M,周边宽度比绞车底盘边沿宽出15—25cm;b、预埋螺丝长度不得小于60cm,拧紧后外露不得大于2cm;c、绞车紧固后底盘四角不得有腾空现象;d、绞车出绳方向正确,严禁出现下出绳。
e、绞车本身最突出部位距绞车峒前沿的距离不得小于500mm,背靠绞车之间的距离不得小于1m。
绞车最突出部位距轨道外缘不得小于500mm。
5)绞车硐室要求:a、照明充足,硐室文明卫生,有管理牌板,五小电器上牌板,开关上架,设备摆放整齐;b、声光信号齐全畅通,灵敏可靠。
c、电缆悬挂整齐,悬挂于挂直的铅丝上,平、直、顺畅,小线用绑线绑扎,每500mm一道。
2、溜子完好标准:1)机头有当煤板,机尾有标准护罩。
2)溜子与皮带机搭接符合以下规定:a、刮板底板与皮带机架管的高度间隔不小于20cm;b、搭接处要使用专制的护板,并固定可靠,护皮齐全完好;c|、机头的支撑固定可靠,不应使架管受到压力。
3)溜子刮板完好率达90%,但不能连续缺刮板。
4)机头、机尾必须采用地锚固定,严禁使用压柱进行固定。
5)机尾滚必须安装上卡板。
6)集中运输机道按规定装设挡煤板。
7)没有刮板倾斜、跳牙、掉道、飘链等现象。
8)信号畅通,机头照明完好,电气设备符合完好标准。
9)有管理牌板,设备能够包机到人。
3、耙(岩)矿机完好标准:1)设备各部零部件齐全完好,联接固定可靠。
2)防护栏齐全。
3)耙矿机与皮带机架联接安全可靠。
4)耙矿机滚筒注油充分,没有发热现象,滚筒压绳合格,没有过卷夹绳现象。
5)钢丝绳使用符合规定要求,没有打节现象。
6)卡轨器齐全,固定可靠,底盘没有弯曲变形。
7)耙斗固定符合规范要求,连接处采用绳夹子进行固定。
8)电动机符合防爆要求。
9)耙矿机护皮磨损不超限,没有漏煤现象。
<三>、安全设施位置正确可靠完好1、斜坡长度在100m以内的设一坡两挡,在平车场距变坡点2m处安设一道磕头式挡车器,在变坡点以下20m处安设一道拦车网。
2、斜坡长度在100m以上时,设一坡三挡,在平车场距变坡点2m 处安设一道磕头式挡车器,在变坡点以下20m处安设一道拦车网,斜坡中部安设一道拦车网。
3、施工中的下山工作面,除具有以上装置外,斜坡距离超过50m时,在距工作面20m处必须安设一道常闭式拦车网,并要随着工作面的前进而前移。
磕头挡车器统一由回收厂负责加工制作,拦车网统一用废旧的钢丝绳结合巷道实际断面尺寸制作,每道拦车网必须有三道横拦网,每道横拦网绑扎旧螺纹锚杆用三道绳夹子进行固定。
