圆墩柱施工技术方案
- 格式:doc
- 大小:263.50 KB
- 文档页数:19
墩柱施工方案一、工程概况本工程主桥13、14号桥墩为柱式桥墩,墩柱宽4m,长11.5m,两端为直径4m的半圆形,共4根;12、15号桥墩采用D200cm圆柱墩,共8根;1~11、16~24号墩采用D140cm的圆柱型墩柱,共76根。
长度为3.38m~12.33m。
桥墩采用C30砼。
为保证墩柱的外观质量,采用大块定型钢模板,模板在施工前专门设计,钢模板以提高墩柱外观质量模板必须有足够强度、刚度和稳定性,能可靠地承受施工中产生的各种荷载,保证柱的形状尺寸准确。
墩模节间和纵缝用填料胶封紧,防止漏浆,施工前对各种类型模板进展专门的设计,施工中严格验收模板的质量并按图拼装。
二、施工工艺三、施工方法〔一〕、定位测量根据桥中心线及柱距定出墩柱的位置,并在柱子的纵向及横向设置定位桩,用以控制柱的纵轴及横轴,定位桩每侧至少两个。
将柱的中心点标在承台上,并复测桩顶标高以便控制柱的高度。
〔二〕、搭设墩柱施工支架和工作平台在钢筋笼安装之前,首先进展施工脚手架及工作平台的搭设。
墩柱施工脚手架采用门式脚手架来搭设,搭设高度应比设计墩高或高墩下段墩高高1~2米。
在脚手架顶部搭设工作平台以便钢筋笼安装及浇筑混凝土,工作平台采用四条[12槽钢搭设在脚手架顶部并与脚手架固紧,槽钢面上铺设木方和木板,工作平台四周设置不少于1.5米高平安护栏,脚手架需加设足够的横向联系和斜撑,以确保脚〔三〕、钢筋制安a钢筋加工钢筋加工在现场制筋场进展。
墩柱钢筋按照设计要求制作钢筋笼的形式。
钢筋接口应错开布置。
b钢筋安装钢筋笼的安装装用吊机配合进展。
钢筋笼安装前按照标准要求将砼接合面凿毛,并将外表清洗干净。
在校核预留柱筋位置无误后,将钢筋笼与预留钢筋焊接,搭接长度应符合标准要求。
为保证钢筋和保护层厚度,在钢筋笼的外侧绑扎水泥砂浆垫块,垫块与钢筋扎紧并互相错开,分散布置。
〔四〕、模板安装12、15号桥墩为D200cm圆柱型墩柱,1~11、16~24号墩为D140cm的圆柱型墩柱,模板采用圆柱型钢模板制作,钢模板每节长度为1~1.5m,每节钢模板分为两块组成。
墩柱施工方案(1)在桥梁、高架等工程建设中,墩柱是承受桥面荷载并传递到地基的重要构建。
墩柱的施工方案影响着整个工程的质量和进度。
本文将针对墩柱施工方案进行探讨和总结。
1. 施工前准备在进行墩柱的具体施工之前,需要进行充分的施工准备工作。
首先要对施工现场进行认真的勘察和测量,了解地质情况、周边环境以及桥梁设计要求。
同时,要准备好所需的施工机械、材料和人力资源,确保施工过程中的顺利进行。
2. 基础施工墩柱的施工一般是从基础开始的。
在进行基础施工时,需要按照设计要求进行基础的开挖和处理,确保基础的承载能力和稳定性。
同时要注意基础与地基之间的结合,采取相应的加固措施。
3. 墩身浇筑在基础完成后,就可以开始进行墩身的浇筑工作了。
这一环节是整个墩柱施工中最关键的部分之一。
在进行墩身浇筑时,要注意施工质量和速度的平衡,确保混凝土的均匀性和强度。
同时要做好浇筑过程中的监测和控制,确保墩身的质量符合设计要求。
4. 桥台施工完成墩身的浇筑后,就可以进行桥台的施工了。
桥台是墩柱与桥面连接的部分,承受着桥面荷载并传递到墩柱。
在进行桥台施工时,要注意与墩身的连接部位的处理,确保连接的密实性和稳定性。
同时要考虑桥台与桥面的平整度和水平度,确保道路的舒适性和安全性。
5. 施工总结墩柱的施工是整个桥梁工程中的重要环节,直接影响着桥梁的使用寿命和安全性。
通过细致的施工前准备、基础施工、墩身浇筑和桥台施工,可以保证墩柱施工的质量和进度。
同时,要不断总结经验,积累施工的技术和管理经验,提高墩柱的施工水平。
以上是关于墩柱施工方案的简要介绍,希望对相关从业人员有所帮助。
如有任何疑问或建议,请随时与我们联系,共同探讨和进步。

市政工程墩柱施工方案1. 引言市政工程中的墩柱施工是指在建设道路、桥梁、隧道等基础设施时,为了支撑和固定基础结构,采用墩柱的方式进行支撑和固定的施工工艺。
本文档将详细阐述市政工程墩柱施工的方案。
2. 施工目标市政工程墩柱施工的主要目标是确保基础结构的稳定性和安全性。
具体目标包括:•实现墩柱的准确定位和布置;•保证墩柱在施工过程中的垂直度;•确保墩柱的承载能力符合设计要求;•保证墩柱与基础结构的紧密连接;3. 施工准备3.1 材料准备在市政工程墩柱施工前,需提前准备好以下材料:•钢筋:根据设计要求选择合适的规格和强度等级的钢筋;•模板:选择质量好、尺寸准确的可重复使用的模板;•混凝土:根据设计要求配制合适的混凝土;•锚固材料:选择适合墩柱与基础结构连接的锚固材料。
3.2 设备准备在市政工程墩柱施工前,需提前准备好以下设备:•打桩机:用于将墩柱打入地下;•混凝土搅拌机:用于搅拌混凝土;•千斤顶:用于调整墩柱的垂直度;•钢筋切割机:用于对钢筋进行切割和加工;•其他基本施工设备:如推土机、起重机等。
3.3 人员准备在市政工程墩柱施工前,需提前准备好以下人员:•工程师:负责施工方案的设计和技术指导;•施工人员:负责具体施工操作;•安全巡检员:负责现场安全巡检和监督。
4. 施工步骤4.1 基础准备根据设计要求,在施工现场进行基础准备工作,包括清理基础表面、布置模板等。
4.2 钢筋加工和安装根据设计要求,对所需的钢筋进行加工和切割。
然后根据墩柱的形状和尺寸,将钢筋进行焊接和安装。
4.3 墩柱打桩使用打桩机将墩柱打入地下,准确控制打桩的深度和位置。
打桩时需注意墩柱的垂直度,可使用千斤顶进行调整。
4.4 锚固墩柱将墩柱与基础结构进行紧密连接,使用锚固材料固定墩柱,确保连接牢固。
4.5 混凝土浇筑在墩柱打桩和锚固完成后,进行混凝土的浇筑。
浇筑时需注意保持混凝土的均匀性和充实度,以保证墩柱的承载能力。
4.6 后续工作混凝土浇筑完成后,进行养护工作,包括保持适当的湿度和温度,以确保混凝土的强度和稳定性。

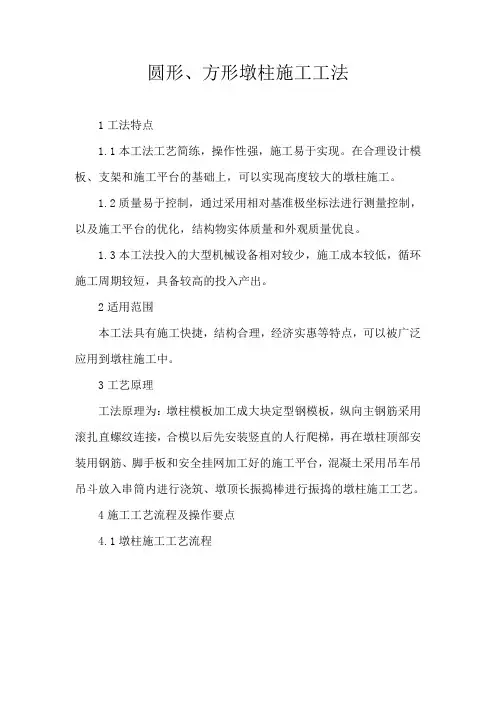

圆形、方形墩柱施工工法1工法特点1.1本工法工艺简练,操作性强,施工易于实现。
在合理设计模板、支架和施工平台的基础上,可以实现高度较大的墩柱施工。
1.2质量易于控制,通过采用相对基准极坐标法进行测量控制,以及施工平台的优化,结构物实体质量和外观质量优良。
1.3本工法投入的大型机械设备相对较少,施工成本较低,循环施工周期较短,具备较高的投入产出。
2适用范围本工法具有施工快捷,结构合理,经济实惠等特点,可以被广泛应用到墩柱施工中。
3工艺原理工法原理为:墩柱模板加工成大块定型钢模板,纵向主钢筋采用滚扎直螺纹连接,合模以后先安装竖直的人行爬梯,再在墩柱顶部安装用钢筋、脚手板和安全挂网加工好的施工平台,混凝土采用吊车吊吊斗放入串筒内进行浇筑、墩顶长振捣棒进行振捣的墩柱施工工艺。
4施工工艺流程及操作要点4.1墩柱施工工艺流程图4.1-1 墩柱施工工艺流程图4.2控制要点4.2.1钢筋工程为加快进度,降低高空作业风险,墩柱内竖向主筋宜采用滚扎直螺纹套筒连接,横向构造钢筋采用焊接或绑扎连接。
半成品的钢筋按型号、规格、用途等进行编号挂牌,分别堆放,由运输车运至施工现场。
主筋连接后,箍筋由下而上焊接或绑扎,间距按施工图纸进行确定。
钢筋调直采用冷拉法,Ⅰ级钢筋的调直冷拉率控制在2%以内,Ⅱ级钢筋控制在1%以内。
钢筋连接:D12以下钢筋以绑扎为主,D14以上钢筋以焊接为主;Ⅱ级钢筋焊接时,焊条选用J502或J506,焊缝长度应根据焊接形式作到:双面搭接焊≥5d,单面焊≥10d。
绑扎长度不小于35d,并且,无论连接形式采用绑扎还是焊接,其接头总数均不能在同一断面上大于50%。
钢筋笼外观必须保持直线平面。
将预埋在承台内(桩顶)的墩柱主筋调直顺,用钢管在中部和上部将钢筋架立竖直。
墩柱钢筋与模板之间采用塑料垫块,防止露筋。
4.2.2模板安装在钢筋笼底部四周用钢筋头在模板位置处做好顶点,以此作为模板内部的支脚。
将墩柱模板在地面组装好,接缝处采用双面胶条密封,螺栓仔细检查,确实拧紧,模板内均匀涂脱模剂一层,脱模剂采用同一品牌,同一配比,保证混凝土表面色泽一致。
墩柱施工方案
1、施工顺序:
放柱位“+”字线→凿毛清理→搭架子→绑钢筋→扣模板→校正柱模→抄平→浇砼→预埋铁件预埋及检查→拆模→养护
2、施工方法:
本工程立柱是Ф1000的圆柱,高约1.2m,共有12个,模板采用定型钢模板,配制三个立柱的模板,倒用三次。
模板为整体拼装式,一次支立成型,底脚四周采用承台预埋铁件固定,上部四周用花篮螺栓同地锚紧固。
墩柱底部,用干硬性水泥砂浆找平。
模板采用吊机吊装,先下部对位固定,然后挂锤球,用花篮螺栓调整上端至模板各面垂直固定。
立柱砼为C30,采用商品砼,利用泵车浇注,分层灌注和捣固密实,灌注高度不超过2m。
灌注开始墩身底部铺设与砼相同级强度的砂浆厚度3cm,灌注速度控制2m/h,砼流动性随高度上升进行递减调整。
捣固采用插入式振捣棒振捣,养生采用外包塑料薄膜封闭,利用自身水分养生。
3、质量标准:
顶面高程:±10mm麻面:≤1%
纵横轴线<8mm平整度:<5mm
垂直度:<0.15%H且≤5mm预埋铁件位置:<10mm。

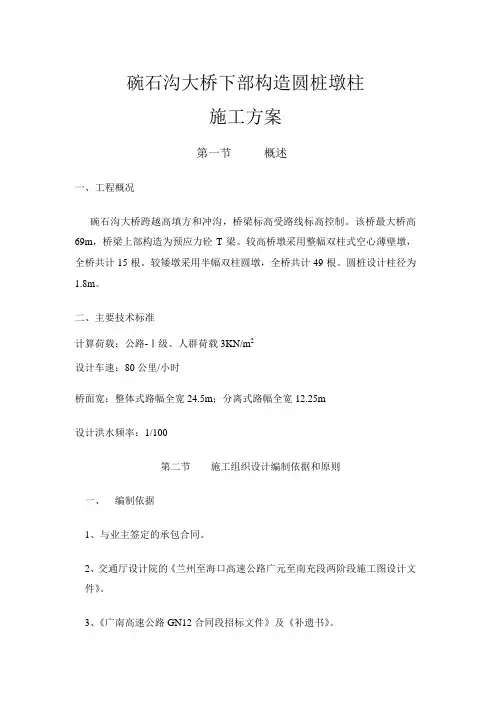

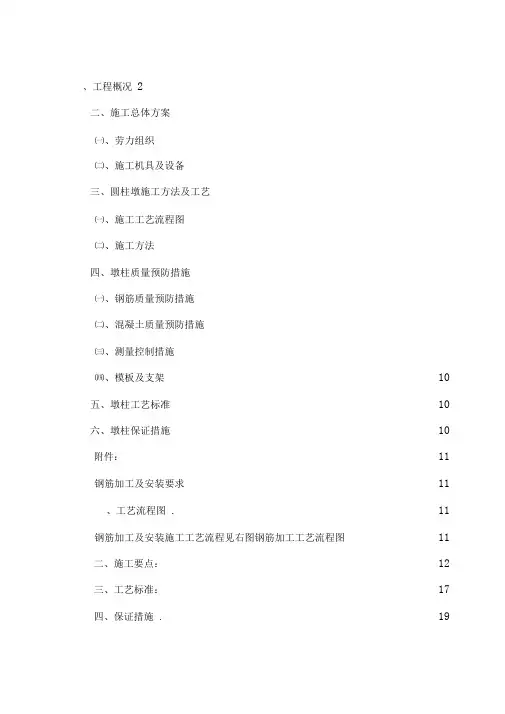

、工程概况2二、施工总体方案㈠、劳力组织㈡、施工机具及设备三、圆柱墩施工方法及工艺㈠、施工工艺流程图㈡、施工方法四、墩柱质量预防措施㈠、钢筋质量预防措施㈡、混凝土质量预防措施㈢、测量控制措施㈣、模板及支架10五、墩柱工艺标准10六、墩柱保证措施10 附件:11 钢筋加工及安装要求11 、工艺流程图. 11 钢筋加工及安装施工工艺流程见右图钢筋加工工艺流程图11二、施工要点:12三、工艺标准:17四、保证措施. 19、工程概况㈠、工程概况川西大桥位于彭州市境内彭(州)什(邡)公路上,彭什路为双向四车道的二级公路,设计速度60Km/h,本次川西大桥水毁重建工程引道起于彭州岸K0+06Q止于什邡岸K0+780,路线全长0.72Kn。
路线起终点平纵面顺接既有道路。
全桥共分四联,采用(4X 35m+3< 35m+3< 35m+3< 35"后张法预应力砼简支T梁,全长459m正交。
本桥横向由6片1.7m中梁+2片1.975m 边梁组成,湿接缝宽0.693m,梁高2.3m;全桥宽为19m在4号、7号、10 号墩及桥台处设置F-80 型伸缩缝;桥台和4 号、7 号、10 号墩处支座采用GYZF4板式橡胶支座,其余桥墩均采用GYZ板式橡胶支座。
桥梁横坡由垫石、T梁变高形成。
桥面铺装采用10cm厚C40防水混凝土+防火粘结层+9cm沥青混凝土。
桥墩为采用直径180cm柱式桥墩,灌注桩基础,桥台采用挡土式台,桩基础。
桥墩桩基采用直径200c m摩擦桩,桥台采用直径120c m摩擦桩。
㈡、编制依据1施工承包合同、2施工图设计文件、3公路桥涵施工技术规范》 (JGT/T F50-2011 )、4公路工程质量检验评定标准》 (JTG F80/1-2004)、5公路工程施工安全技术规程》 ( JTJ 076-95 )、6公路工程水泥及水泥混凝土试验规程》 (JGJ E30-2005)、。
圆形墩柱施工方案概述本文档旨在描述圆形墩柱的施工方案,包括工序、施工方法和质量控制等内容。
圆形墩柱是一种常见的混凝土结构,常用于桥梁、大型建筑和基础工程中。
正确的施工方法和质量控制是确保圆形墩柱结构强度和稳定性的关键。
材料准备在开始施工之前,需要准备以下材料和工具:1.混凝土:选择适合的混凝土强度等级和配方,确保质量。
2.钢筋:按照设计要求准备所需钢筋。
3.形模:选择适合圆形墩柱尺寸和形状的模板。
4.施工机械:如泵车、搅拌车等。
5.其他辅助材料和工具:如膨胀剂、水泥浆料、振动器等。
施工工序1. 模板安装1.根据设计要求,选择合适的模板,确保模板的强度和稳定性。
2.安装模板前,清理施工现场,确保平整。
3.按照设计要求安装模板,并确保模板的垂直度、水平度和位置准确。
2. 钢筋安装1.按照设计要求和图纸,钢筋预埋或按需临时支撑。
2.钢筋需要按照正确的间距和弯曲形状摆放,确保钢筋与混凝土充分结合。
3. 浇筑混凝土1.在混凝土浇注前,要确保模板的完整性和密封性,避免混凝土漏出。
2.混凝土的搅拌和运输要遵循相关规范,确保混凝土质量。
3.混凝土浇注要均匀,避免出现空洞和松散。
4.混凝土浇注过程中,要利用振动器进行震实,确保混凝土充分填满模板和钢筋间的空隙。
5.在混凝土初始硬化后,可以进行养护措施,如喷洒水泥浆料或覆盖湿布,以防止混凝土裂缝和温度变化等。
质量控制在圆形墩柱施工过程中,要进行严格的质量控制,以确保施工结果符合设计要求和技术标准。
1.混凝土试块的制作和室内试验,以确定混凝土的强度是否达到设计要求。
2.定期检查和记录混凝土浇筑厚度、密实度和温度等参数,确保施工符合要求。
3.钢筋的验收和记录,包括钢筋的尺寸、数量和质量等。
4.模板的检查和验收,确保模板的强度、稳定性和尺寸准确。
5.施工现场的环境和安全控制,确保施工条件达到要求。
结论本文档描述了圆形墩柱的施工方案,包括材料准备、施工工序和质量控制等内容。
一、施工方案1、施工准备1)、施工现场准备根据施工现场情况清理平整出吊车停放位置和混凝土罐车的进出通道;钢模板就位所需的导链、钢丝绳就位;加工好的钢筋摆放整齐,按品种、规格、牌号分别设置标志牌,垫好方木、码放整齐。
2)、技术准备技术人员认真熟悉设计图纸,掌握招标文件、施工技术规范,向施工人员进行详细交底。
测量人员认真细致的审阅施工设计图纸,施放出墩柱中心点,并根据中心点定出钢模板外缘线,并测定墩柱的浇筑高度,在安装钢模板后划出浇筑砼的高程线。
并向施工人员进行详细的书面数据交底。
3)、材料准备各种主要材料生产厂家资质已经申报完成,并已批复。
各种试验数据已申报完毕,试验人员邀请监理现场取样检验,合格后方可使用。
4)、机械准备吊车1辆,混凝土泵车1辆,1m3料斗1个,装载机1辆,振捣器4个。
5)、施工测量准备:基准点复测工作已完成,基准点测量复核报告已经监理测量工程师批复。
施工现场临时基准点布设工作已完成。
2、施工方法1)、测量放线:在系梁顶面准确放出墩柱中线并标注十字和钢模板外边线,以利于钢模板吊装就位;经现场监理检查后方可进行钢模板安装。
2)、凿毛处理:墩柱钢筋绑扎前要将墩柱范围内的系梁进行凿毛处理,以利于系梁砼与墩柱砼的良好结合。
3)、钢筋:当钢筋进场时,向监理工程师提供钢筋的出厂质量证书,并分批取样进行试验,每60吨作为一批进行取样,一次进料不够也作为一批取样,经试验符合规定的钢筋,必须按品种、规格、牌号分别设置标志牌,垫好方木、码放整齐钢筋使用前进行调直、除锈、去污。
焊接接头同规格、同品种、同一厂家的钢筋每300个接头取样1组(3根)进行力学性能检测或每加工批进行抽样检测。
直螺纹接头每加工批或500个接头进行抽样检测,取样数量不少于75个接头,检测其外观和拧紧力矩,并取3根接头进行抗拉强度检验。
4)、钢模板:绑扎完钢筋笼后即可吊装墩柱钢模板。
采用20T吊车吊装对位。
吊车必须设专人指挥,并特别注意安全。
土建-墩柱安全专项施工方案一、项目背景在土建工程中,墩柱是承受桥梁、建筑等重要结构物重量的支撑柱,其施工质量和安全性直接关系到整个工程结构的稳定性。
因此,制定墩柱安全专项施工方案至关重要。
二、施工前准备1.设计阶段:仔细研读设计图纸,了解墩柱的承载要求、材料要求等;2.施工方案编制:根据设计要求和现场条件编制墩柱施工方案,确定施工方法、工艺流程等;3.人员培训:对施工人员进行安全教育培训,确保其具备相关专业知识和技能;4.材料准备:准备好墩柱所需的各种材料,检查质量和数量,确保施工顺利进行。
三、施工过程1.地基处理:对墩柱地基进行清理和处理,确保基础坚实、稳定;2.模板安装:根据设计要求和规范,安装墩柱模板,注意模板的垂直度和位置;3.钢筋绑扎:按照设计要求在模板内搭设钢筋骨架,注意钢筋的数量、位置和布置方式;4.浇筑混凝土:在钢筋骨架完成验收后,进行混凝土浇筑,注意浇筑质量和过程控制;5.模板拆除:混凝土达到设计强度后,及时拆除模板,注意墩柱表面的处理和修整。
四、施工安全措施1.安全防护:施工现场设置安全警示标识,配备必要的安全设施和器材;2.作业规范:严格按照施工方案和操作规程进行作业,杜绝违章施工行为;3.现场监控:加强现场监督和管理,做好施工现场的安全检查和巡视工作;4.紧急应急:建立健全应急预案,配备完善的急救设备和人员,确保施工过程中能够及时应对突发情况。
五、施工质量控制1.施工记录:做好施工记录和验收标准,确保施工质量可追溯;2.质量检验:在施工过程中定期进行质量检验和检测,及时发现和解决问题;3.完工验收:完成墩柱施工后,进行质量验收,确保达到设计要求和规范标准。
六、总结与展望墩柱作为土建工程中的重要组成部分,其施工质量和安全性对工程结构的稳定性和安全性起着关键的作用。
通过制定专项施工方案、加强施工过程中的质量控制和安全管理,可以有效提高墩柱施工质量,确保工程施工的顺利进行。
未来,在科技的支持下,我们还将进一步优化施工工艺,提高施工效率,不断提升工程质量和安全水平。
一、墩柱施工方案1、1测量放样:计算出墩柱中心点的坐标,用全站仪现场定点,测出墩柱中心点及外边线。
1、2墩柱支立模板:在墩柱模板安装之前,用ф8mm钢筋头焊接在柱钢筋笼底部四个方向,用作固定模板底部。
立柱模板采用半圆定型钢模板,分节长度2~4m,模板拼装成整体后用吊车吊起套入墩柱钢筋笼就位。
准确调整模板轴线位置及竖直度后用缆绳进行斜拉固定。
确保模板竖直度满足规范要求。
模板采用钢管加固,同排墩柱加固钢管尽量连成整体,以增加支架的整体稳定性。
模板安装好后,应检查模内钢筋主筋及螺旋筋的间距应符合图纸设计要求,并在墩柱顶下方穿孔处预埋塑料管的周边绑扎加强钢筋网片,以增强该部位的抗破坏能力。
同时检查保护层的厚度,在自检合格的基础上报监理验收,验收合格后方能进行下道工序施工。
1、3墩柱浇筑砼:立柱砼采用16T汽车吊配合料桶进行浇筑,浇立柱砼下料应使用串筒放料,串筒底距底部1m左右,以防砼离析。
砼在拌合站集中拌制,砼罐车运输到施工现场进行浇筑。
浇筑砼时注意浇筑速度,每30㎝振捣一次,当上层振捣时,振动棒插入下层砼中5~10㎝。
振捣方法和上述振捣相同。
浇筑过程中派专人观察模板固定情况及竖直度。
砼浇筑最上一层时,应严格控制砼顶面的高程,使成型后的砼顶面标高符合设计要求。
浇筑过程中注意预埋盖梁支架用的高强钢柱,砼浇筑完初凝后应及时包裹覆盖养生,1、4模板拆除与养生:拆除模板时,根据外界气温的变化和砼所达到的强度来决定。
应在砼强度能保证表面因拆模而受损坏时方可拆除,一般应在砼抗压强度达到2.5Mpa时可拆除模板。
在模板拆除完后,用双层塑料布进行覆盖、洒水养生,养生期不小于7天。
养生用水同上述要求相同。
二、质量保证措施严格按照设计图纸、《公路桥涵施工技术规范》(JTJ041-2000)《公路工程质量检验评定标准》(JTG F80/1-2004)进行施工。
在施工的过程中,每道工序由专人负责质量检查,积极配合监理工程师的监督。
2024年墩柱施工技术方案
2024年是一个高速发展的时代,建筑业也不例外。
在墩柱施工这一领域,技术方案的不断创新和改进至关重要。
为了满足城市发展的需要和人民对建筑质量的需求,我们需要不断地探索新的施工技术。
下面,我们就来探讨一些2024年墩柱施工技术方案。
首先,我们要提到的是先进的预应力混凝土技术。
预应力混凝土可以有效地提高墩柱的承载能力和抗震性能,同时减少施工过程中的材料使用量和工期。
通过采用现代预应力混凝土技术,可以实现墩柱结构的轻量化和高强度化,为城市的快速发展提供可靠的支撑。
其次,我们还可以考虑使用3D打印技术来制造墩柱。
3D打印技术已经在建筑领域得到了广泛应用,可以大大提高施工效率和减少人工成本。
通过3D打印技术可以实现墩柱结构的精准制造,同时还可以根据实际需要对墩柱进行个性化设计,提高建筑的整体美观性。
另外,我们还可以考虑采用新型复合材料来制造墩柱。
复合材料具有重量轻、强度高、耐腐蚀等优点,可以有效地提高墩柱的使用寿命和抗风性能。
通过将新型复合材料应用于墩柱施工中,可以实现结构的轻量化和耐久性的提高,为城市的可持续发展做出贡献。
总之,2024年墩柱施工技术方案需要不断地创新和改进,以适应城市发展的需要和人民对建筑质量的需求。
通过采用先进的预应力混凝土技术、3D打印技术和新型复合材料,可以实现墩柱结构的优化设计和施工效率的提高,为建设美丽宜居的城市提供更好的支撑。
让我们共同努力,推动墩柱施工技术的发展,为城市的建设贡献更大的力量。
第 1 页共 1 页。
可编辑修改精选全文完整版墩柱施工技术方案本项目桥梁墩柱为圆柱墩结构形式,直径1.3m施工准备用全站仪在已已浇筑的承台(系梁) 砼顶面测出墩柱中心位置,根据测量结果和墩柱的结构尺寸,用墨线弹出墩柱周边位置作为安装模安装参考界限。
施工前应清除并凿除承台(系梁)顶墩柱部分的浮浆,凿毛深度以露出混凝土粗骨料(石子)为准,凿毛范围应为墩柱位置全断面,凿毛完毕后,应将墩柱位置处的混凝土碎渣及粉抹清理出墩身位置。
2、搭设脚架由专业架子工围墩柱搭设简易脚手架。
四周设剪刀撑和斜向撑杆,保持脚手架稳定,高度比墩柱设计标高高出1m,顶部搭设安全护栏。
3、钢筋的焊接、安装钢筋应具有出厂质量证明书,钢筋表面清浄,使用前应将表面油脂、添皮、鳞锈等清整干浄,钢筋平直,无局部弯折,采用冷拉方法调直钢筋时, I级钢筋的冷拉率不宜大于2%。
钢筋的弯制和末端符合设计既规范要求,各类钢筋下料尺寸符合设计及规范要求,用Ⅰ级钢筋制作时,其末端应做弯钩,弯钩的直径应大于受力主筋直径,且不少于其直径的2.5倍。
弯钩平直部分长度,一般结构不宜少于其直径的5倍。
在桩顶按照设计连接墩柱钢筋笼,墩柱钢筋在加工场统一进行加工,现场用吊车安装成型,主筋采用双面焊接,焊缝长度不少于5d(d 为钢筋直径),加强筋与主筋采用焊接,螺旋筋与主筋采用绑扎,桩顶与柱子连接的喇叭口钢筋必须按设计图纸安装变径加强钢筋,10cm一道。
加强筋采用双面搭接焊,焊缝长度不少于5d(d为钢筋直径)。
钢筋保护层统一采用高强度水泥砂浆垫块,并用铁丝固定在墩柱主筋外层。
4、模板加工与安装墩柱模板按照不同类型的墩柱尺寸进行精心制作,标准节长度2m,另配1m、0.5m节长。
模板支撑牢固并用缆风晟固定,缆风绳每4~6m一道,每道4根,对称布置。
模板支立完成后在模板内侧放样出墩柱高程位置。
模板采用组合钢模,外形尺寸与墩柱外部尺寸一致,模板安装前,在模111反内均匀涂上一层脱模剂,采来用吊车把拼装、打磨、涂刷脱模剂的模板吊装就位。
墩柱盖梁施工方案(五分部)一、墩柱基础施工在墩柱盖梁的施工中,墩柱基础的施工是至关重要的一环。
首先要进行地面的准备工作,清除杂物并测量定位,然后进行基坑开挖。
开挖基坑时要根据设计要求进行尺寸控制,并及时支护。
接着进行基础底板及墩柱的模板安装,模板应牢固可靠,符合强度要求。
浇筑混凝土时要注意均匀浇筑,防止混凝土塌落和振捣不到位,以确保基础质量。
二、墩柱立柱施工墩柱的竖立是施工中的关键步骤之一。
在立柱前,要对模板进行检查修整,确保安装牢固。
然后进行混凝土的浇筑,宜采用隔层浇筑方式,每次浇筑高度不宜过大,以免出现裂缝。
在浇筑过程中要做好振捣工作,保证混凝土密实,提高柱子的承载能力。
待混凝土达到强度要求后,方可拆除模板。
三、盖梁支撑与制作在进行盖梁施工之前,需要搭建支撑架,确保支撑结构牢固,安全可靠。
盖梁采用现浇工艺施工,首先制作梁体模板,并进行外模切割、钢筋绑扎等预处理工作。
在模板安装完毕后,进行钢筋的绑扎,要按照设计要求进行布置,并注意梁体内预埋件的设置。
最后进行混凝土的浇筑,注意控制浇筑速度,以免发生裂缝或质量问题。
四、盖梁浇筑与养护在盖梁浇筑时,要注意施工工艺,确保混凝土的浇筑均匀,避免出现空鼓情况。
振捣工作也是十分重要的,要确保混凝土浇筑密实,提高梁体的承载力。
浇筑完成后,及时进行养护工作,包括对混凝土进行湿养护和覆盖保护,以确保梁体强度和耐久性。
五、清理与验收施工完成后,要对施工现场进行清理整理,清除杂物并保持环境整洁。
随后进行验收工作,对墩柱盖梁的各个部位进行检查,确保施工质量符合设计要求。
如有问题需及时整改,直至满足验收标准。
以上是墩柱盖梁施工方案的五个分部,每个环节都至关重要,需要严格按照相关规范和要求进行施工,确保工程质量和安全。
墩柱安全专项施工方案一、前言在桥梁、建筑等工程施工中,墩柱是承受重要荷载的关键部位,其施工质量直接影响工程的安全和稳定。
因此,制定墩柱安全专项施工方案显得至关重要,旨在保障工程施工过程中墩柱施工的安全、质量和顺利进行。
二、施工前准备工作1. 环境检查在进行墩柱施工前,首先要对施工环境进行全面检查。
检查范围包括地基情况、周边建筑物、交通情况等,确保施工的安全性。
2. 设备检查仔细检查使用的施工设备是否完好,确保设备运行稳定,避免设备故障影响施工进度。
3. 材料准备准备施工所需的材料,包括混凝土、钢筋等,确保材料的质量符合标准要求。
三、施工过程1. 基础施工在进行墩柱施工前,首先要进行基础的施工工作,包括基坑开挖、地基处理等,确保墩柱基础的牢固性。
2. 模板安装在墩柱的施工中,要严格按照设计要求安装模板,确保模板的平整度和垂直度,避免模板变形影响施工质量。
3. 浇筑混凝土在模板安装完成后,进行混凝土的浇筑工作。
在施工过程中,要注意混凝土的配合比、浇筑均匀性等,确保混凝土的质量。
四、施工安全措施1. 安全防护在墩柱施工过程中,要加强安全防护措施,包括设置警示标识、搭建安全网等,确保施工现场的安全。
2. 人员培训施工人员要接受相关的施工培训,了解施工安全知识和操作规程,提高安全意识,减少事故发生的可能性。
五、施工质量控制1. 质量检查在墩柱施工过程中,要进行定期的质量检查,发现问题及时整改,确保施工质量符合标准要求。
2. 施工记录在施工过程中要做好施工记录,包括施工进度、质量情况等,为后续施工提供参考。
六、施工总结墩柱安全专项施工是一项复杂的工程,要求施工人员具备丰富的施工经验和技能,严格按照设计要求和施工规范进行施工,确保施工的安全、质量和顺利进行。
以上是关于墩柱安全专项施工方案的相关内容,希望对墩柱施工工程有所帮助。
圆墩柱施工方案圆墩柱施工方案一、项目概述:圆墩柱作为一种常见的结构形式,在建筑物以及桥梁的建设中发挥着重要作用。
本方案旨在在施工过程中确保施工安全、质量可靠,提高施工效率,实现经济效益和环境效益的统一。
二、施工工艺:1. 地基处理:先进行地面平整,然后挖掘出适合圆墩柱基础的坑洞,深度和直径根据设计要求确定。
2. 基础浇筑:在基坑中投入钢筋和模板,再进行混凝土浇筑。
浇筑后保持基础表面平整,并进行适当的养护。
3. 圆墩柱浇筑:在基础上搭建模板,按照设计要求进行钢筋绑扎,并进行混凝土的浇筑。
浇筑后保持圆墩柱表面平整,并进行适当的养护。
4. 表面处理:在圆墩柱硬化并达到设计强度要求后,进行表面处理。
可以选择喷涂、打磨、抛光等方式,使圆墩柱表面达到美观且耐久的效果。
三、施工措施:1. 施工前须进行充分的准备工作,包括组织好施工人员,检查施工设备,准备好所需要的材料和工具等。
2. 按照设计要求和施工工艺进行施工,确保施工质量符合标准要求。
3. 施工过程中,特别注意施工人员的安全,加强现场管理,确保施工过程中不发生安全事故。
4. 技术人员应及时对施工过程中的质量问题进行检查和解决,确保施工质量达标。
5. 施工完成后,进行验收工作,确保圆墩柱满足设计要求和使用要求。
四、施工时间计划:根据具体工程情况和施工工艺,可以制定合理的施工时间计划。
一般来说,圆墩柱的施工需要在地基处理完成后进行,整个施工周期较长,需要进行充分的计划和安排。
五、材料及设备:1. 混凝土:选择符合设计要求的混凝土材料。
2. 钢筋:选择符合设计要求的钢筋。
3. 模板:选择结构合理、安全可靠的模板。
4. 施工设备:包括吊车、起重机、混凝土搅拌机等。
六、施工环境保护:在施工过程中,应注意环境保护工作,减少对周围环境的污染。
包括采取防尘措施、合理利用水资源、合理处理废弃物等。
七、经济效益分析:本施工方案可以提高施工效率,减少人力和物力的浪费,提高施工质量,降低施工成本,实现经济效益的最大化。
首件工程桥梁墩柱施工专项方案一、编制依据1、《公路桥涵施工技术规范》JTJ/TF50 -20112、招投标文件和施工承包合同3、本项目施工设计图 ;4、《公路工程质量检验评定标准》 JTG F80/1 -2004 二、工程概况本标段为 CD-SG3标,本标段起点桩号K3+200,终点桩号 K9+700,标段全长 6.5km。
大桥 187米/1 座,中桥 141.36 米/2 座。
其墩柱共有 52 根, C30混凝土 198m3。
为加强现场施工质量的管理,强化质量检查程序,规范作业人员的质量意识和行为,从施工源头上确保质量目标的实现,使工程施工质量管理工作能够有章、有序、有效地实施,履行合同质量目标,最终向业主交付合格的工程, 本标段为墩柱工程编制此施工专项方案,以便指导后续墩柱工程施工。
时间工期要求:墩柱施工时间为2014 年 8 月 21 日开始施工,于2014 年片数墩柱10根21根32根42 根11 月 30 日完成。
52 根9月10月11月三、施工准备工作1、施工控制点已布设。
2、原材料试验工作已完成,配合比已选定。
3、施工人员及机械设备已到场。
四、墩柱施工方法破桩头施工放样钢筋笼的制作与安装模板安装浇筑混凝土砼养护(一)破桩头桩基施工完成后,待桩基砼强度达到 10Mpa以上时,根据桩基设计标高人工凿除桩基施工时预留的混凝土,并将 120 ㎝高的接柱钢筋用钢筋刷除去钢筋表面水泥浆及钢筋锈迹,按设计要求将接柱钢筋弯折成倒喇叭形,以便于墩柱钢筋与之焊接连接。
(二)施工放样桩头破除完成后根据现场控制点,用全站仪测出墩位中心点,并用红色记号笔做出标记,水准仪测量中心点标高。
在接柱钢筋顶选择对称的四根钢筋挂十字线,吊锤球使其中心对准墩位中心,调整其余钢筋的弯折角度,使之与墩位中心等距离、等间距对称布置。
逐根调整完成后,用同样的方法重新挂线并调整先前挂线的四根钢筋。
调整完成报请监理复核,确认后进行接柱钢筋的焊接。
一、工程概况 (7)二、施工总体方案 (7)㈠、劳力组织 (7)㈡、施工机具及设备 (8)三、圆柱墩施工方法及工艺 (8)㈠、施工工艺流程图 (8)㈡、施工方法 (9)四、墩柱质量预防措施 (11)㈠、钢筋质量预防措施 (11)㈡、混凝土质量预防措施 (13)㈢、测量控制措施 (13)㈣、模板及支架 (14)五、墩柱工艺标准 (14)六、墩柱保证措施 (14)附件: (15)钢筋加工及安装要求 (15)一、工艺流程图 (15)钢筋加工及安装施工工艺流程见右图钢筋加工工艺流程图。
(15)二、施工要点: (15)三、工艺标准: (21)四、保证措施 (23)一、工程概况㈠、工程概况川西大桥位于彭州市境内彭(州)什(邡)公路上,彭什路为双向四车道的二级公路,设计速度60Km/h,本次川西大桥水毁重建工程引道起于彭州岸K0+060,止于什邡岸K0+780,路线全长0.72Km。
路线起终点平纵面顺接既有道路。
全桥共分四联,采用(4×35m+3×35m+3×35m+3×35m)后张法预应力砼简支T梁,全长459m,正交。
本桥横向由6片1.7m中梁+2片1.975m 边梁组成,湿接缝宽0.693m,梁高2.3m;全桥宽为19m;在4号、7号、10号墩及桥台处设置F-80型伸缩缝;桥台和4号、7号、10号墩处支座采用GYZF4板式橡胶支座,其余桥墩均采用GYZ板式橡胶支座。
桥梁横坡由垫石、T梁变高形成。
桥面铺装采用10cm厚C40防水混凝土+防火粘结层+9cm沥青混凝土。
桥墩为采用直径180cm柱式桥墩,灌注桩基础,桥台采用挡土式台,桩基础。
桥墩桩基采用直径200cm摩擦桩,桥台采用直径120cm摩擦桩。
㈡、编制依据1、施工承包合同2、施工图设计文件3、《公路桥涵施工技术规范》(JGT/T F50-2011)4、《公路工程质量检验评定标准》(JTG F80/1-2004)5、《公路工程施工安全技术规程》(JTJ 076-95)6、《公路工程水泥及水泥混凝土试验规程》(JGJ E30-2005)7、《公路工程水质分析操作规程》(JGJ 056-84)8、《公路工程集料试验规程》(JTG E42-2005)10、《钢筋混凝土用热轧光圆钢筋》(GB1499.1-2008)11、《钢筋混凝土用热轧带肋钢筋》(GB1499.2-2007)12、《钢筋焊接及验收规程》(JGJ 18-2003)其它相关的施工及验收规范、规程。
㈢、主要工程数量本合同段墩柱总数量为36根,每个桥墩3根墩柱,墩柱直径1.8米。
主要工程数量如下表二、施工总体方案混凝土采用带有自动计量装置的拌和站集中拌和,混凝土运输车运送到现场,用砼泵车输送混凝土入模,混凝土入模采用300mm的串筒(串筒底到浇注混凝土面高度小于2.0m)溜入模板内,插入式振捣器分层振捣(每层厚度不大于30cm )。
钢筋采用钢筋加工厂集中加工,运到现场安装绑扎。
模板采用模板加工厂集中加工的定型钢模板。
㈠、劳动力组织根据本桥墩柱的特点和工程任务情况,每个立柱具体工种人员的配备见表1。
工种人员的配备表1㈡、施工机具及设备施工机具及设备见表2主要机具配备表表2三、圆柱墩施工方法及工艺㈠、施工工艺流程图图1 工艺流程图施工工艺流程见图1 ㈡、施工方法 1、施工准备清除系梁顶部杂物,凿除系梁顶浮浆(墩柱位置),然后在承台顶测量放线,放出墩柱中线。
2、绑扎钢筋钢筋采用人工焊接、在配置垂直方向的钢筋时应有不同的长度,以便同一断面上的钢筋接头能符合《公路桥涵施工技术规范》的有关规定。
水平钢筋的接头也应内外、上下互相错开。
钢筋保护层的净厚度,应符合设计规范要求,采用混凝土垫块。
钢筋加工及安装见附件:钢筋加工及安装要求。
3、立模墩柱模板采用2块定型钢模以减少接缝,墩柱模板采用汽车吊吊装,人工配合安装调整。
模板采用揽风钢丝绳加固,使钢模板有足够的刚度、强度和稳定性。
模板外侧搭设脚手架为混凝土施工提供作业平台。
4、混凝土浇注混凝土采用拌合站集中拌合,混凝土输送车运输到位,吊车起吊混凝土入模。
墩柱模板顶安装串筒装置,灌注墩柱混凝土时,串筒底口离开混凝土面不大于2.0m 。
避免混凝土离析及冲击模板,并保证混凝土浇注的连续性,防止出现冷缝。
墩柱混凝土分层浇筑,分层厚度不宜大于30cm ,混凝土采用插入式振捣器振捣密实。
a、混凝土生产采用集中生产,为控制混凝土的质量,生产过程中设置旁站人员1名,对混凝土和易性、水泥用量、砂、石料质量进行全过程控制并做好施工记录。
运输过程中混凝土运输车料斗缓慢转动以免混凝土运输时间过大凝固或离析。
b、浇筑立柱混凝土前,应将承台顶面清洗干净。
c、混凝土灌注采用吊车提升运输,串筒入模,混凝土罐车运输及入模时间不得超过60分钟,灌注混凝土采用水平分层方法。
d、振捣工选用经验丰富的高级技工,以保证混凝土质量达到内实外美的要求。
振捣时注意振捣器离模板及钢筋的距离控制在5-10Cm,以免模板变形和钢筋骨架位移。
e、浇筑墩混凝土时,角手架、人行道等不得与模板、支架相连结。
支撑应支于可靠得地基上,保持模板稳定不变形。
f、浇筑墩柱混凝土时,应经常检查模板、钢筋及预埋部件的位置和保护层的尺寸,确保其位置正确不发生变形。
g、混凝土表面光滑平整,无蜂窝、麻面和露筋现象,混凝土接缝处不得有夹渣缝。
h、混凝土用插入式振捣器振捣,振捣时振动棒应避免接触模板及钢筋。
5、混凝土振捣⑴插入式振动器振动移动间距,控制在40cm左右,振捣时振动器插入下层混凝土5~10cm,与侧模保持5~10cm的距离,且不得碰撞模板、钢筋和预埋部件。
⑵插入式振动器垂直或略有倾斜插入混凝土中,倾斜度不宜过大,更不能放在混凝土的面层。
⑶振捣棒插入时稍快,提出时略慢,并边振边提,振捣棒拨出后,混凝土面不应出现窝状。
⑷混凝土浇注后随即进行振捣,振捣时间要合适,一般控制在20~30秒为宜,不得小于10秒。
如振捣时出现下列情况之一时,表明混凝土已振捣完成:a.混凝土表面停止沉落或沉落不明显。
b.振捣不再出现显著的气泡或振动器周围无气泡冒出。
c.混凝土表面显现平坦、汽浆。
6、拆除模板及混凝土养护立柱模板拆除采用人工配合汽车吊进行,拆除模板时,一定要小心谨慎,以防模板碰撞立柱表面及伤人。
立柱混凝土养护采用洒水养生,养护用水要求与拌合用水相同,洒水并用塑料包裹养护,时间一般为7天。
立柱施工工艺框图见下图立柱施工工艺框图。
四、墩柱质量预防措施㈠、钢筋质量预防措施1、严把材料关,钢筋购入前必须对生产厂家进行评审,钢筋应有出厂质量保证书、试验报告单,并做机械性能实验,对进厂的钢筋进行抽验。
钢筋的质量和规格必须符合设计要求,力学性能符合国家标准规定,重点对该出厂合格证是否对号,严禁疏忽让不合格料进场使用。
2、加强对钢筋的存放管理,工地堆放钢筋要设料库或料棚,钢筋必须按不同钢材、等级、牌号、规格及生产厂家分批验收,分别堆存,标识清楚。
钢筋的运输、装卸按有关规定办理。
圆柱墩施工工艺流程图3、严格控制钢筋的加工质量。
钢筋下料、弯制、绑扎等工序必须有技术干部交底,并旁站监督复核。
保证钢筋的绑扎和焊接质量要固定焊工,提高责任心。
4、钢筋领料时,对已加工的半成品钢筋进行检查,做到不合格产品不出厂。
㈡、混凝土质量预防措施1、把好水泥、砂、碎石的材料关,坚决做到不合格材料不验收、不使用。
对水泥质量有怀疑或生产日期过久(一般常用水泥超过三个月,快硬水泥超过一个月),应按规定重新取样检验。
2、混凝土采用拌合站集中拌合,配料采用自动计量,杜绝人工拌合。
3、混凝土运输,采用混凝土运输车运输。
4、混凝土振捣,按有关规定办理。
5、加强对混凝土浇筑后的养护工作,采用洒水养生。
6、蜂窝预防,调整混凝土和易性,改进振捣方法。
7、气泡预防,每层混凝土不可铺设太厚,震动棒的震动间距应适当减小,震动时间酌情延长,同时靠近模板处应有一排震动捣实,但震动棒不能接触模板,还可以用扁铲在混凝土与模板之间插捣,上下抽动帮助气泡逸出,或者在震动时用锤轻轻敲击模板,有利于减少气泡数量与尺寸。
8、表面穿裙预防,模板采用刚度较大的刚楞,加密拉筋间距或换较粗拉筋。
㈢、测量控制措施墩柱立模以前,必须先经测量队精确放样,在系梁混凝土面上放出立柱的平面位置和确定系梁的高程,根据所测高程对系梁用高标号砂浆进行找平。
然后进行立模,模板立好后测量队对模板进行自检,自检合格后,报请测量监理工程师对模板进行检查,合格后进行下道工序施工。
㈣、模板及支架1、墩柱模板均采用特制定型、大块钢模,大块钢模的拼装采用汽车吊现场进行。
2、模板与混凝土相接触的表面均要涂刷脱模剂,金属模板用的脱模剂应同时具有防锈作用。
3、模板接缝的处理统一用双面胶垫密封,确保接缝平整,不漏浆。
4、混凝土支架必须采用钢管脚手架,不准采用木支架。
五、墩柱工艺标准1、符合《验收标准》有关标准。
2、内实外光,试件合格率100%。
3、外观质量达到颜色一致,棱角分明,线条顺直,无缺边掉角、无蜂窝麻面、无气孔气泡、无跑模、无裂纹、无龟裂,大面垂直、平整,无污物、无浆孔痕迹,无漏筋、无砂线。
4、施工缝:模板错台缝不大于5mm。
大面垂直度≤±10mm。
特别注意:一旦拆模后出现小的缺陷,不影响整体质量时,不要修补刷浆,草率掩饰,适得其反。
六、墩柱保证措施1、项目部各级领导高度重视,摆正质量与效益的相互关系,关键部位要合理地加大投入。
2、混凝土施工计量和振捣是两项关键工作,要专人专用,固定岗位,明确分工,奖罚分明。
3、混凝土外观质量的关键是模板和支架、配合比、振捣,一定要加强这些方面的监控力度。
4、混凝土外掺剂的加放一定要仔细,专人负责,计量准确。
附件:钢筋加工及安装要求一、工艺流程图钢筋加工及安装施工工艺流程见右图钢筋加工工艺流程图。
二、施工要点:1、钢筋购入前必须对生产厂家进行评审,钢筋的质量和规格必须符合设计要求,力学性能符合国家标准规定,具有出厂质量证明书,材料运到工地后应做抽样检查。
2工艺流程图往往因运输保管不当导致钢筋品种混乱或钢筋锈蚀而造成大量浪费,甚至影响工程质量。
3、工地堆放钢筋在指定的设料库或料棚,按钢号类型、级别、直径等分批存放,标识清楚,堆放应该下铺上盖,严禁脚踩和让钢筋长时间日晒雨淋。
4、在料库(棚)的周围挖排水沟,保持库、棚内地面的干燥,防止钢筋锈蚀。
并在库、棚内禁止存放酸性物及油、盐一类物品,远离有害气体,以免污染或腐蚀钢筋。
5、钢筋在弯制前应调直。
盘条可用冷拉法,较粗的钢筋而数量不大的可在木墩上用锤击矫直,但不要击伤钢筋;大量的粗钢筋矫直,要设工作台,钢筋调直到可在工作台上来回滚动时为合格。
6、钢筋除锈在成形前进行;成形后,要防止受潮,尽快使用,以免生锈而不易清除,加工后的钢筋其表面伤痕,不应使钢筋截面积减少5%以上。
