分水口渠系建筑物施工方法
- 格式:doc
- 大小:32.00 KB
- 文档页数:11
第1篇一、施工准备1. 现场勘察:对施工现场进行详细勘察,了解地质、地形、周边环境等因素,确保施工顺利进行。
2. 设计图纸:根据设计要求,对水渠进行详细设计,包括尺寸、材料、结构等。
3. 施工组织设计:制定施工组织设计,明确施工顺序、进度、质量、安全等方面的要求。
4. 材料准备:根据设计要求,准备好所需材料,如水泥、砂石、钢筋、管道等。
5. 机械设备:准备施工所需的机械设备,如挖掘机、装载机、运输车、混凝土搅拌机等。
二、基础施工1. 地基处理:根据地质情况,对地基进行处理,确保地基的稳定性。
2. 基槽开挖:按照设计要求,开挖基槽,确保基槽尺寸、形状、深度符合要求。
3. 基槽验收:对基槽进行验收,确保基槽质量符合设计要求。
4. 基础浇筑:根据设计要求,浇筑基础混凝土,确保基础强度、稳定性。
5. 基础验收:对基础进行验收,确保基础质量符合设计要求。
三、主体施工1. 模板安装:根据设计要求,安装模板,确保模板的稳定性和垂直度。
2. 钢筋绑扎:按照设计要求,绑扎钢筋,确保钢筋的间距、位置、形状符合要求。
3. 混凝土浇筑:根据设计要求,浇筑混凝土,确保混凝土的均匀性、密实性。
4. 混凝土养护:对浇筑完成的混凝土进行养护,确保混凝土强度达到设计要求。
5. 模板拆除:在混凝土达到一定强度后,拆除模板,确保模板拆除后的质量。
四、管道安装1. 管道预制:根据设计要求,预制管道,确保管道的尺寸、形状、质量符合要求。
2. 管道运输:将预制好的管道运输到施工现场。
3. 管道安装:按照设计要求,安装管道,确保管道的连接、固定、标高符合要求。
4. 管道验收:对安装完成的管道进行验收,确保管道质量符合设计要求。
五、回填及绿化1. 回填土:按照设计要求,回填土,确保回填土的密实度。
2. 绿化:根据设计要求,进行绿化,确保水渠周边环境美观、和谐。
六、质量检测与验收1. 施工过程中,对水渠的各项施工环节进行质量检测,确保质量符合设计要求。
渠系建筑施工方案1. 引言渠系建筑是指为了水流的导向和水资源的利用而建造的一系列工程设施,包括渠道、涵洞、泄洪口、泄水渠等。
渠系建筑施工方案是指在渠系建筑的设计基础上,制定出具体的施工方案。
本文将对渠系建筑施工方案进行详细的阐述,以确保施工的顺利进行。
2. 施工前准备在进行渠系建筑施工之前,需要进行一系列的准备工作,以确保施工的高效和安全。
2.1 确定施工队伍和项目经理首先,需要确定施工队伍和项目经理。
施工队伍应该由经验丰富的工人组成,其中包括电工、焊工、机械师等不同专业的人员。
项目经理应该具备丰富的施工管理经验,并能够协调各个施工环节。
2.2 确定工期和施工计划根据渠系建筑的规模和复杂程度,确定合理的工期,并制定详细的施工计划。
施工计划应包括每个施工环节的开始和结束时间,以及关键路径的分析和管理。
2.3 确定材料清单和供货计划根据设计要求,确定所需的材料种类和数量,并制定供货计划。
材料清单应包括材料的规格、数量和供货商等信息,以确保及时供应所需材料。
2.4 安全评估和风险管理在施工前,要对施工现场进行安全评估,并制定相应的风险管理措施。
施工现场应设置警示标识和安全防护设施,施工人员应接受相关安全培训,并按照安全操作规程进行施工。
3. 渠系建筑施工流程渠系建筑的施工流程通常包括以下环节:地面准备、基础工程、主体结构、设备安装和竣工验收。
3.1 地面准备地面准备是施工的第一步,包括清理施工现场、测量划线等工作。
清理施工现场时,将移除现有建筑物、杂物等,确保施工区域的空白。
测量划线是为了确定建筑物的位置和尺寸,以便后续施工。
3.2 基础工程基础工程是渠系建筑施工的核心环节,包括打桩、浇筑混凝土、搭建模板等工作。
打桩是为了加固地基,确保建筑物的稳定性。
浇筑混凝土是为了构建建筑物的地基,具有承重和耐久性。
搭建模板是为了保证混凝土浇筑的形状和尺寸准确。
3.3 主体结构主体结构是渠系建筑的骨架,包括墙体、柱子、梁等部分。
渠系建筑物工程施工方案一、渡槽工程1、墩台身施工⑴模板及支撑:待基础砼强度达到设计强度70%后,立墩身模板。
盖梁在墩柱强度达到设计的80%后进行。
墩身模板采用钢模板,两端用两块半圆形整体钢模板,中部采用组合钢模板。
下部与基础内预埋的角钢固定,施工时采用脚手架围护,以便于人员进行扎筋、立模等作业,脚手架四周设揽风绳,施工人员通过沿附脚手架上的爬梯上下作业。
盖梁施工采用无支架法施工,即在墩身施工至最后一节时,按需要高度在墩柱中间沿垂直于桥轴向预埋直径为130mm的PVC管以预留孔道。
施工时,PVC管内装满砂子,两端用胶带封缠,以免漏入灰浆,堵塞孔道的圆管。
墩身模板拆除后,穿入直径120mm的两端车丝的45号圆钢,每侧伸出墩柱1m,安装铁箱和楔块后,旋紧圆钢两端螺母,上置单层单片工字钢梁作为过载梁,墩柱两侧工字钢用拉杆拉紧,工字钢梁长度以满足盖梁施工要求为原则。
在工字钢梁槽钢工字钢上均匀布置长度3.0米的槽钢分配梁,间距50厘米,分配梁上布置方木,作为盖梁底模的支撑梁,然后上面铺设底模即可。
盖梁模板采用定型加工大块组合钢模板,螺栓连接加固。
⑵钢筋:墩身、台帽钢筋集中下料,统一弯制成形,现场绑扎,用竖式对焊机将主筋与预留墩柱钢筋或基础钢筋焊接,盖梁钢筋在底模上绑扎成形,钢筋与模板之间垫放砼垫块,以保证钢筋有足够的保护层。
⑶混凝土的灌注:砼集中拌制。
砼分层浇筑,插入式振捣器振捣。
灌注时采用串筒(铁皮卷制)使砼滑落而下,避免砼产生离析现象。
墩及盖梁拆模后,先用塑料薄膜覆盖,之后采用草袋覆盖、洒水养生。
二、箱涵施工本箱涵为钢筋砼薄壁结构。
每节箱涵计划分二期施工,按20m一段,砼最大一次浇筑量为10m3(箱底及箱壁)。
一期为底板、箱壁一次成型,二期箱顶板。
砼运输采用1T翻斗车运到现场,灰斗车二次倒运至入仓点,人工入仓、振捣。
模板以组合钢模为主,边角及异形配木模、螺杆对拉,架管支撑。
砼养护在拆模后立即进行,用草帘覆盖洒水,养护不少于14天。
渠系建筑物施工方案1. 引言本文档旨在提供针对渠系建筑物施工的详细方案。
渠系建筑物包括河道、渠道和排水系统等,其施工涉及到土木工程、水利工程以及相关设备和材料的使用。
本方案将涵盖施工前的准备工作、施工过程的组织和管理、施工材料的选择和使用,以及施工后的检验和验收。
2. 施工前准备工作2.1 地勘和设计在开始施工前,需要进行详细的地勘工作,包括渠道土壤的性质和地质情况等。
根据地勘结果,进行详细设计,确定施工方式、施工工序和所需的材料和设备等。
2.2 施工团队组织和培训根据设计要求和工程规模,组织适当数量和专业技能的施工人员。
确保施工人员具备必要的技能,并进行必要的培训,使其熟悉设计要求和安全规范。
2.3 材料和设备采购根据设计要求,采购所需的建筑材料和设备。
确保材料的质量和设备的正常运行,以保证施工的顺利进行。
2.4 安全和环保准备确定施工现场的安全和环保要求,并制定相应的措施。
例如,建立必要的安全警示标志和防护设施,培训施工人员的安全意识,并制定安全操作规程和应急预案等。
3. 施工过程的组织和管理3.1 施工进度安排根据设计要求和合同约定,制定施工进度计划。
合理安排施工工序,确保施工进度的准确性和实施性,以便及时完成施工任务。
3.2 施工人员管理建立施工人员名单和工作班次表,并严格按照计划进行人员调度。
确保施工队伍有序、高效地进行施工,及时处理工作中的问题,并进行必要的沟通和协调。
3.3 施工现场管理建立施工现场管理制度,确保施工现场的安全和秩序。
设置现场巡视和巡查制度,监督施工人员的作业规范和安全操作。
3.4 施工记录和汇报建立施工记录和汇报制度,及时记录施工过程中的关键事件和数据。
定期向相关部门和项目经理汇报施工进展情况,以便进行项目管理和决策。
4. 施工材料的选择和使用4.1 渠道填筑材料选择根据设计要求和当地的土壤特点,选择合适的渠道填筑材料。
材料应具备一定的抗压强度、抗渗透性能和耐久性,以确保渠道的稳定性和长期使用效果。
渠系建筑物施工方案在现代社会中,渠系建筑物在农业灌溉、排水、供水等方面扮演着至关重要的角色。
渠系建筑物的施工方案直接关系到工程质量和工程效率,因此,制定科学合理的施工方案对于工程的顺利进行至关重要。
一、前期准备工作在渠系建筑物施工之前,需要做好充分的前期准备工作。
首先,要进行现场勘察,了解工程地形、地质等情况,为后续施工提供准确的信息。
其次,要设计合理的施工方案,确定施工工序和施工步骤,以确保施工顺利进行。
同时,应配备必要的施工设备和人力资源,为施工做好充分准备。
二、施工工序1.开挖土方:根据设计要求,进行土方的开挖工作,确保渠道的设计尺寸。
2.打桩支模:根据需要,在需要加固的地方进行桩基础的施工,支模以保证施工的精度和牢固度。
3.砼浇筑:进行砼的浇筑工作,保证渠道的牢固和密实。
4.管道铺设:根据设计要求,进行管道的铺设工作,确保管道的畅通和牢固。
5.渠道验收:对渠道进行验收工作,确保施工质量符合设计标准。
三、质量控制在渠系建筑物施工过程中,质量控制是至关重要的一环。
为了保证工程质量,需要严格执行以下几点:•材料质量控制:选择优质的建筑材料,保证施工质量。
•施工质量检查:定期进行施工质量检查,及时发现问题并进行整改。
•工艺控制:严格执行施工工艺流程,确保各道工序无误。
•验收标准:根据设计标准和规范,进行工程质量验收,确保工程质量达标。
四、安全施工在渠系建筑物施工过程中,安全施工至关重要。
为了保障施工人员和工程财产的安全,需要做好以下工作:•安全教育:对施工人员进行安全教育,增强安全意识。
•安全设施:设置安全设施,确保施工现场安全。
•应急预案:制定应急预案,做好应急处置准备。
•监督检查:定期进行安全检查,确保施工现场安全。
五、环境保护在渠系建筑物施工过程中,要注重环境保护,做到绿色施工,促进可持续发展。
为此,需要做好以下几点:•施工废弃物处理:对施工过程中产生的废弃物进行分类处理,减少环境污染。
•绿化工作:加强绿化工作,提高环境质量,改善生态环境。
渠道衬砌和渠系建筑物施工方法及技术措施1.1测量放线1.1.1测量准备测量放样施工是贯穿工程施工全过程一项十分关键的工作,为此我公司项目经理部成立了专职的测量小组,由具备测量专业执业资格和多年施工工作经验的测量技术人员负责,测量过程按照规范要求进行并留有记录。
1、人员配备:测量小组由一名具有专业理论水平和实际施工经验的持证工程师负责并主持组织实测方案的编制工作,控制测量根据工程各部位特点由专职测量队员实施。
测量小组成员包括:测量工程师1名;测量员4名。
2、测量仪器:施工中投入使用的测量仪器如:全站仪(DTM-330)、经纬仪(DJ2)、水准仪(DS3)和钢尺(50m)等都符合《水利水电工程施工测量规范》(SL52-93)的施工测量精度要求,并经过有关主管部门批准的具有资质的检验单位的检测,并在检测有效期内使用。
所有测量仪器使用前必须得到工程师的批准。

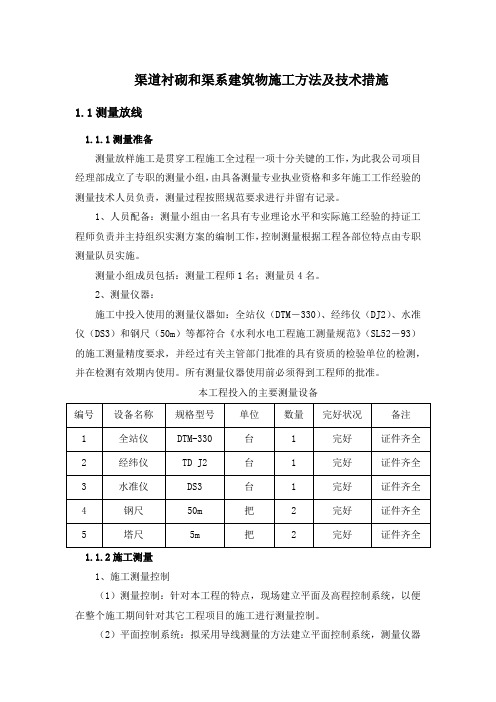

本工程投入的主要测量设备1.1.2施工测量1、施工测量控制(1)测量控制:针对本工程的特点,现场建立平面及高程控制系统,以便在整个施工期间针对其它工程项目的施工进行测量控制。
(2)平面控制系统:拟采用导线测量的方法建立平面控制系统,测量仪器采用J2经纬仪及50m钢卷尺。
用业主提供的控制点点进行控制,设置直线控制桩,控制桩位置应在稳定可靠、便于施工期间保护及使用方便。
(3)高程控制系统:测量仪器采用DS3型水准仪,根据业主提供的水准,将标高引至各临时水准点上,临时水准点必须坚固稳定,距离不得大于200m且前后通视,临时水准点与设计水准点复测闭合,允许闭合差为±12√L ㎜(L 为水准线长度公里数)。
2、测放临时水准点工程施工之前,应根据图纸指定水准系统的已知水准点,引导至施工范围内,设置临时水准点,当施工牵涉到的水准系统不是一个标准时,应同意换算为工程的施工水准系统,据此设立临时水准点。
临时水准点设置后,要逐一编号,其精度要求闭合差不得超过规范要求,并标在图纸上。
分水口渠系建筑物施工方法分水口渠系建筑物是一种用于引导和控制水流的建筑结构,主要用于水利工程中的排水和灌溉。
它可以分为分水口、渠道和闸门三个部分。
在施工过程中,需要根据具体地质条件和水利要求来选择合适的施工方法。
下面将介绍分水口渠系建筑物的一般施工方法。
首先是分水口的施工。
分水口是用来分流水流的重要构件,它通常由混凝土或钢材制成。
在施工之前,需要进行地质勘探,确定地质情况和可用材料。
然后进行基坑开挖,确保基础稳固。
接着进行分水口的浇筑,根据设计要求进行模板和钢筋的安装,然后进行混凝土的浇筑,确保分水口的强度和密实性。
其次是渠道的施工。
渠道是将水流引导至下游的通道,可以根据具体需要选择不同的材料和施工方法。
例如,可以使用混凝土浇筑渠道,也可以使用水泥砌块或钢板等其他材料。
施工前需要确定渠道的走向和横断面形状,然后进行挖掘和开挖。
在施工过程中要注意土方开挖的均衡和渠道的纵、横平整。
最后进行渠道的修整和抹灰等工作,确保渠道的光滑和稳固。
最后是闸门的施工。
闸门是渠系建筑物的控制部分,用于控制水流的流量和水位。
根据具体需要,闸门可以分为上游闸门和下游闸门。
闸门的施工主要包括制造、安装和调试三个步骤。
制造闸门时需要根据设计要求进行制模、钢筋加工和焊接等工作。
安装闸门时需要先进行基坑开挖和基础处理,然后进行闸门的安装和固定。
最后进行闸门的调试和验收,确保闸门的可靠性和运行正常。
在分水口渠系建筑物的施工过程中,需要注意以下几个方面的问题。
首先是安全问题,要合理安排施工队伍,严格遵守安全操作规程,确保施工过程中的安全。
其次是质量问题,要严格按照设计要求和相关标准施工,保证施工质量达标。
再次是环保问题,要合理使用资源,控制施工过程中产生的污染物,保护环境。
最后是进度问题,要合理安排施工进度,确保工期的顺利进行。
综上所述,分水口渠系建筑物的施工方法包括分水口、渠道和闸门三个部分。
在施工过程中需要根据具体情况选择合适的材料和施工方法,并注意安全、质量、环保和进度等问题,保证施工的顺利进行。
渠讲小型渠系兴办物工程之阳早格格创做动工要领一、工程表面:小型渠系兴办物工程包罗机耕桥、人止桥、排洪渡槽、渠下涵、溢流侧堰、客火进渠、分火闸、节制闸、退火闸及与火码头等.本工程公有机耕桥/人止桥7座,渠下涵3座、排洪渡槽3座,客火进渠有公有11个座,火闸6座.二、火电及讲路安插1、火电安插动工供火:正在渠系兴办物拌战机附近备容积为6m3的移动式铁皮火箱,采与火车随时供火或者抽与附近大天火,用火管引至渠系兴办物各动工部位,以谦足动工需要.动工供电:动工区无电网电源,正在渠系兴办物附近树坐移动式柴油收电机组供动工用电.2、讲路安插动工讲路利用附近的城镇公路,正在渠讲内靠征天边线兴办临时动工便讲至渠系兴办物位子,路里举止简朴压真处理.3、丈量统制面加稀丈量组对于安排单位提供的GPS统制面复测,经业主战监理审批共意使用该统制面后,对于渠段删设加稀统制面,所有统制面仄里坐标战下程细度均谦足动工央供,并报经业主战监理审批共意使用.4、考查考查室对于工天所有的砂石骨料、火泥、钢筋等本资料举止了检测,本资料各项考查截止均谦足央供,并按相闭考查典型制定混凝土协共比.三、动工要领1、土圆启掘1.1土圆启掘动工步调:丈量搁样→板滞设备启掘→人为铺帮浑理及前提里处理→拆载力考查→量考查支.⑴启掘前,丈量人员根据安排院提供的并经监理复核的统制坐标面及下程基准面建坐自己的动工统制网,统制面做埋石标记表记标帜.丈量本初天形,决定启掘边线,整治成图后报监理工程师接受.⑵启掘历程中丈量人员随时查看启掘各参数,保证前提启掘的下程及边坡坡比,宽禁超短掘.⑶3反铲,启掘临近安排下程时,预留20~30cm薄呵护层,用人为浑掘,建整到安排底板前普及程.易风化崩解的土层,启掘后应死存呵护层至下讲工序动工前再建整掘除.如启掘至安排前提里后,前提与安排图纸没有符的,即时报告现场监理工程师,以便安排.2、土圆挖筑2.1 动工步调:土圆挖筑从最矮洼部位启初,火仄分层挖筑,分层薄度通过碾压考查决定,动工步调为:前提浑理、查支→丈量搁样→进料→摊铺→仄坦→板滞碾压→挖筑层查支→转进上一挖筑层里.挖筑资料均为安排央供的合格土料,挖筑动工分段分层举止.正在脱渠底兴办物的渠讲上下游侧各50m范畴内,挖筑下程与兴办物顶下程没有宜出进过大,待兴办物混凝土达到指定的强度后,坐时回挖兴办物二侧的,再举止该部位的挖筑.①本大天处理所有挖筑基里战交战里均按安排央供做好相映浑理,扫除前提表面腐植土、纯物,扫除薄度约为30cm,基里浑理逢沟槽时,先将沟槽挖仄压真,保证前提表面仄坦.大天横坡陡于1:5时,本大天应掘成台阶后挖筑,大天横坡陡于1:2.5时,应做削坡处理直至安排央供,预防渠堤沿基底滑动.②丈量搁样前提浑理完成后,丈量组应即时举止丈量搁样,丈量搁样采与齐站仪决定挖筑边线、桩号、下程等样面.丈量搁样真止《火力火电工程动工丈量典型》(SL52-93).③土料铺挖土料由自卸汽车输支加进挖筑部位,采与退却法间接卸料.挖筑部位底部启初几层挖料采与人为薄层摊铺,挖筑至基岩以上0.5m后,采与推土机摊铺,并辅以人为整仄,层薄均依照相闭典型及现场考查决定.正在挖筑时,为包管碾压品量,每层铺料至坡边时,正在安排边线中侧超挖30cm,正在挖筑每降下1m安排丈量决定边线,削掉安排边线30cm以中的边坡部分便天回挖,缩小后里的削坡量.相邻的分段做业里均衡降下,缩小动工接缝,如段与段之间没有成预防出现下好时,采与1:3~1:5的斜坡相接,并按有闭技能央供举止处理.④洒火正在土料铺筑完成后,如果土料含火量矮,则采与洒火车正在该土层表面间接洒火干润,央供洒火匀称.⑤土料压真挖筑部位底部宽度较小的启初几层人为摊铺的挖料,以及与混凝土结构物接合的部位,采与沉型机具(振荡仄板夯、蛙夯机等)压真;推土机摊铺的挖料层,采与振荡碾压真.⑥刨毛做业正在压真考验合格后,下一层挖筑前对于上一层挖筑表面举止刨毛处理,刨毛采与推土机履戴正在挖筑层里上反复止走举止刨毛.对于挖筑里进料输支线路上集降的紧土、纯物以及车辆止驶、人为践踩、内仄台产死的搞硬光里,应于铺土前真足扫除,并洒火干润.⑦整仄削坡正在挖筑完成后,采与反铲辅以人为削坡处理,并举止整坡压真.对于其表面庄重依照安排坡度举止整仄压真.(1)挖土前对于百般建基里均要通过查支合格后才搞举止挖筑.(2) 土料挖筑铺料时,来除回挖土料中没有克没有及用于回挖的含动物根须、纯物、有机物战易碎易腐物量,包罗细砾砂、砾卵石等.当挖土料含火量大于最好含火量时,可正在渠讲中晾晒,也可正在堤基上用铧犁翻拌晾晒;当含火量缺累时,可用火车洒火补充,使挖土达到最好含火量的央供,保证达到压真尺度.(3) 土圆压真统制应按本标段安排压真度尺度举止搞稀度统制,需要时应举止相对于稀度校核.(4) 雨季动工时,挖筑表面应适合加大横坡坡度,以好处排火,土料摊铺后即时碾压成型,预防挖土被雨火泡硬.3、混凝土动工主要为渠系兴办物部位.(1)渠系兴办物砼动工步调:天基处理→场合仄坦→丈量搁样→支架拆设→丈量搁样→底模铺设→钢筋制安→侧模拆置→品量检考查支→混凝土浇筑→保护、待凝→拆模.①天基处理:拆设支架前,扫除天表硬土,换挖50cm薄的砂砾石,碾压稀真.②模板及支架:谦堂支架采与钢管拆设.模板采与推拢钢模,中露里采与多层胶合板整块.③钢筋制安:板梁钢筋正在加工厂加工,仄板汽车输支至现场,人为绑扎分集钢筋,钢筋接洽采与采与绑扎拆接或者单里焊焊接,绑扎拆接少度为35d~40d,焊接接洽少度为5d.④混凝土浇筑:混凝土由拌战机集结拌制,自卸车输支至动工现场,反铲进仓.混凝土采与仄铺的办法浇筑,采与φ50mm拔出式振荡棒捣固稀真.⑤模板裁撤:侧模正在混凝土强度达到3.5MPa后即可裁撤,底模正在混凝土强度达到安排强度的100%后可裁撤.⑥混凝土保护混凝土浇筑支仓6~18h或者初凝后,启初对于混凝土举止洒火保护,脆持混凝土表面干润.混凝土保护设博人控制,并搞好保护记录.(2)接叉兴办物混凝土动工①混凝土垫层动工前提采与反铲启掘人为建整,前提坑内集火,采与潜火泵排出坑中.前提查支合格后,即时浇筑垫层混凝土.自卸汽车运至现场,人为协共摊铺、振捣战整仄.混凝土浇筑完成后,洒火保护.②混凝土管座动工模板采与推拢钢模,对于推推条战中侧钢管围檩牢固.混凝土由拌战站集结拌制,5t自卸汽车输支,浅易提下机进仓,混凝土采与仄铺的办法,铺层薄度30~40cm,采与φ50mm拔出式振荡棒捣固稀真.混凝土浇筑完成后,洒火保护7d.4、浆砌石砌筑⑴石料砌筑①砌石体采与铺浆法砌筑,便近处事里安插一台移动式砂浆拌战机拌制砂浆,砂浆稀度为30~50mm,当气温变更时,适合安排,并提前搞好砂浆协共比考查,选支合格的协共比并报请监理人接受;砂浆拌战匀称,随拌随用,一次拌料正在其初凝前使用完成.②天基处理:砌筑前完成浑基整仄处事,对于表面的腐植土、纯物等扫除搞净,并按央供举止压真或者夯真.③砌筑前提第一层石块座浆,并将大里背下.毛石前提的夸大部分,如搞成阶梯形,上级阶梯的石块起码压砌下级阶梯的1/2,相邻阶梯的毛石相互错缝拆砌.④毛石砌体分皮卧砌,上下错缝、内中拆接,没有得采与表里侧坐石块、中间挖心的砌筑要领.⑤采与浆砌法砌筑的砌石体转角处战接接处共时砌筑,对于没有克没有及共时砌筑的里,留置临时间断处,并砌成斜槎.⑥铺砌灰浆前,将石料洒火干润,没有得残留积火.毛石砌体灰缝薄度普遍为20~30mm,较大清闲先用砂浆挖塞后用碎石嵌真,没有得采与先晃碎石块后塞砂浆或者搞挖碎石块的要领,石块间没有相互交战.⑵火泥砂浆勾缝①砌体表面勾缝脆持块石砌合的自然接缝,力供好瞅、匀称、块石形状超过,表面仄坦.②勾缝砂浆单独拌制,宽禁与砌筑砂浆混用;勾缝砂浆采与细砂战较小的火灰比,灰砂比统制正在1:1~1:2.③浑缝正在砌筑24h后举止,浑缝宽没有小于砌缝宽度,勾缝宽没有小于砌体缝宽的2倍,勾缝前先将槽缝浑洗搞净,没有得残留灰渣战积火,并脆持缝里干润.④当勾缝完成战砂浆初凝后,砌体表面刷洗搞净,起码用浸干物覆盖脆持21天,保护功夫时常洒火,脆持砌体干润,预防碰碰战振动.⑶保护①砌体中露里,正在砌筑后12~18h之间即时保护,时常脆持中露里的干润,保护时间:混凝土保护期时间,庄重真止招标文献《技能条款》的确定.四、品量仄安步伐1、土圆启掘动工品量(1)启掘历程中,时常校核丈量启掘仄里位子、火仄标下、统制桩号、程度面战边坡坡度等是可切合动工图纸央供.(2) 土量边坡正在人为削坡时应挨桩连线,保证坡里仄坦度切合安排央供.(3) 边坡的护里战加固处事正在雨季前依照动工图纸央供完成.(4) 土石圆明掘宽禁自下而上或者采与倒悬的启掘要领,雨季动工搞好预防火流冲刷边坡战侵害天基土壤.(5)混凝土兴办物强度达到安排强度的75%后,而且龄期超出7d后圆可挖筑.2、混凝土动工品量步伐为包管混凝土动工品量,正在混凝土动工历程中,必须按典型及安排央供,对于混凝土死产的本资料、协共等到仓里做业等混凝土死产历程中的各主要关节,举止齐圆背、齐历程的品量统制,没有竭普及混凝土死产品量火仄.⑴钢筋等结构资料,必须有厂家或者有闭圆里提供的出厂说明战考查报告,并按招标文献战典型的确定举止抽检.资料进场后,必须堆搁正在有透气防潮的堆栈内.⑵混凝土浇筑仓里准备做业品量统制①丈量搁样采与进步的丈量要领战丈量仪器举止丈量搁样,以缩小系统缺面战堕落的机会.所有丈量数据,皆必须通过室内做业战现场估计互相校核,动工搁样历程中,庄重依照《动工丈量统制步调》举止支配.②钢筋动工钢筋加工必须庄重依照安排图纸战加工搁样单举止加工,加工后的钢筋应搞好标记表记标帜,并码搁整齐,预防混纯.钢筋的现场绑扎焊接,必须按安排图纸及丈量搁样面举止动工,钢筋接洽采与进步的接洽办法,先举止现场接洽考查,获与的接洽参数经监理工程师审批后,用于现场动工.所有支配工人须举止技能训练,搞到持证上岗,普及钢筋动工品量.③模板动工百般模板使用前应庄重查看,按招标文献战典型的央供对于模板的尺寸、表面仄坦度、表面光净度举止查看,模板拆置时,必须要测搁足够细度的统制面,以统制模板拆置品量.④仓里浑理混凝土浇筑前,应使用压力火将缝里浑洗搞净,并排搞积火,缝里上的浮浆、传染物,应使用符合的要领举止浑理,没有得对于混凝土里里制成益伤,压力火的火压及冲毛时间应根据季节战混凝土标号随时举止安排.⑶混凝土浇筑历程中的品量统制庄重真止仓里工艺安排确定,仓里浇筑工艺,动工设备资材、安排的标号、薄度、序次、目标、分层、启支仓时间等举止周到的仓里安排,报监理工程师接受后,圆可启仓浇筑混凝土.①混凝土进仓铺料:混凝土下料时匀称铺料.②混凝土振捣混凝土浇筑时,采与硬轴振捣棒,以保证混凝土振捣稀真.模板附近举止复振,以缩小火气泡,普及混凝土表面品量.③庄重统制动工历程中的模板变形,包管坐模的准确度战宁静性,保证混凝土形状表面线战表面仄坦度谦足央供.⑷温度统制及防裂步伐①混凝土本资料温度统制采用劣化的协共比,使用中矮热火泥及下效减火慢凝剂、降矮火泥用量,以降矮混凝土内火化热温降.②混凝土浇筑温度统制步伐下温时段动工时,混凝土浇筑仓内拆置喷雾机喷火雾.喷雾拆置采与喷头通过沉型耐压管与主机对接,沿模板树坐喷雾头.正在局部位子采与人为脚持喷雾拆置的办法对于仓里举止局部喷雾删干处理.仓里喷雾必须呈雾状,预防小火珠出现.⑸混凝土硬化后的品量统制混凝土浇筑完成后,应即时举止保护,普遍情况下,使用洒火保护.以脆持混凝土表面火分.混凝土保护期时间,庄重真止招标文献《技能条款》的确定.3、动工仄安步伐⑴正在工程启工前构制有闭动工人员举止培养,经仄安培养的员工才准许加进动工区处事.⑵为包管照明仄安,正在各动工部位、通讲等处树坐足够的照明,最矮照明度切合确定.动工用电线路按确定架设,谦足仄安用电央供.⑶配备仄安防备办法,仓里树坐仄安通讲战仄安围栏,模板挂设仄安做业仄台,下空部位挂设仄安网,随仓位降下拆设接通梯,支配人员佩戴仄安绳战仄安戴,动工足脚架战支配仄台拆设坚韧.⑷加强动工板滞设备的查看、维建、调养,保证下效、仄安运止,支配人员必须持证上岗.⑸正在动工现场、讲路等场合树坐醉脚段仄安标记、启示战旗号等普及部分动工人员的仄安意识.⑹为包管照明仄安,必须正在各动工区、讲路、死计区等树坐足够的照明系统.动工用电线路按确定架设,谦足仄安用电央供.五、动工进度计划1、主要动工设备3反铲2台,jz350、500拌战机3台,拆载机2台(3m3)硬管振荡棒6条,电焊机3台,钢筋切割机、蜿蜒机各一台.2、主要人员情况人员晃设:模板工12人、钢筋工8人、混凝土浇筑工14人、板滞工4个、管制技能人员6个.根据工程各部位收达情况减少相映设备及人员.3、进度计划表(横讲图).略.(完)。
渠系建筑施工方案渠系建筑施工方案一、施工前准备工作:1.1选取施工区域:根据工程要求,确定施工区域,并进行测量和排线。
1.2确定施工进度:根据工程规格和要求,确定施工的时间节点和进度计划,合理安排施工队伍和设备。
1.3准备施工材料:根据工程图纸和设计要求,准备好所需的材料和设备,确保施工顺利进行。
二、施工方法和技术:2.1地面准备:清理施工区域,清除杂物和障碍物,确保施工区域的平整和清洁。
2.2挖掘渠道:根据设计要求,使用挖掘机进行渠道的挖掘,确保渠道的深度和宽度符合要求。
2.3安装渠道材料:根据设计要求,选择合适的渠道材料进行安装,保证渠道的稳定性和耐久性。
2.4施工方案:根据工程特点和施工条件,制定施工方案,包括挖掘渠道、安装渠道材料、连接渠道等具体步骤和方法。
三、施工安全和质量控制:3.1安全措施:制定安全施工方案,加强现场安全管理,建立安全责任制,确保施工过程中的人员和设备的安全。
3.2质量控制:采用严格的施工标准和流程,定期进行质量检查和验收,确保施工质量符合设计要求和标准。
3.3现场管理:加强现场施工管理,指派专人负责施工现场的协调和管理,确保施工进度和质量的控制。
四、施工后的收尾工作:4.1清理施工场地:施工结束后,清理施工现场,清除杂物和废料,保持施工场地的整洁。
4.2验收和报告:进行施工的验收工作,编写验收报告,汇总施工情况和相关数据。
4.3保养和维护:完成施工后的保养和维护工作,确保渠道的功能和使用寿命。
五、施工中的常见问题及解决方法:5.1施工进度延迟:如果施工进度延迟,需要及时调整施工计划,加强施工管理,增加施工人员和设备,确保工期的完成。
5.2材料质量问题:对于材料质量问题,要与供应商联系,并按照合同要求进行处理,确保施工材料的质量符合要求。
5.3工程质量问题:如果出现工程质量问题,要及时采取措施进行整改,修复或重新施工,确保工程质量达到设计要求。
六、施工后的维护和服务:6.1保修期:提供一定的保修期,对施工后的渠道进行维护和保养,解决施工过程中出现的问题。
渠系建筑物工程施工方案渠系建筑物工程施工方案一、项目背景与工程要求本项目位于XX地区,是一处渠系建筑物工程,主要包括渠道、水闸、泵站等设施的施工。
工程要求施工完成后,能够正常运行,并满足相关安全、环保和质量要求。
二、工程项目划分和施工顺序1. 渠道施工:根据设计图纸和相关规范,进行渠道的开挖、加固、铺底、砌筑、抹灰等工作。
2. 水闸施工:根据设计要求,进行水闸门的制作、安装和调试,确保水闸的开关灵活、密封性好等特点。
3. 泵站施工:根据设计要求,进行泵站的土建和设备安装工作,确保泵站的正常运行。
三、施工组织与安全预防措施1. 施工组织:成立项目施工指挥部,制定详细的施工计划和施工方案,明确施工任务和责任,统一协调各个施工单位的工作。
2. 安全预防:建立安全警示标识,进行安全教育和培训,保证施工人员具备相关安全操作和急救知识,严格执行施工现场安全管理制度,确保施工过程中无安全事故发生。
四、施工材料和设备的选择1. 渠道施工:根据设计要求,选择高质量的水泥、砂石等材料,采用先进的机械设备进行施工,保证渠道的强度和稳定性。
2. 水闸施工:选择高强度、防腐蚀的钢材作为水闸门的材料,配备专业的水闸设备和调试工具,确保水闸的性能和可靠性。
3. 泵站施工:选择优质的混凝土和钢材作为泵站土建的材料,选用高性能、高效能的泵设备,保证泵站的稳定和可靠性。
五、质量与技术要求1. 施工工艺:根据设计要求,采用科学合理的施工工艺和质量控制措施,确保施工过程中各项工艺指标符合规范要求。
2. 质量检验:严格按照监理要求进行施工质量检验,保证各项工程质量符合相关标准和规范。
3. 技术保障:组织专业技术人员参与施工,根据实际情况进行技术调整和优化,解决施工过程中的技术难题,确保工程质量和进度。
六、施工进度计划与风险控制1. 施工进度计划:制定详细的施工进度计划,并与监理单位和相关部门进行沟通和协商,确保建设进度符合要求。
2. 风险控制:对施工过程中可能出现的风险和问题进行风险评估和预防,建立应急预案,及时采取措施解决问题,确保施工进度和工程质量。
渠道小型渠系建筑物工程施工方法一、工程概况:小型渠系建筑物工程包括机耕桥、人行桥、排洪渡槽、渠下涵、溢流侧堰、客水入渠、分水闸、节制闸、退水闸及取水码头等。
本工程共有机耕桥/人行桥7座,渠下涵3座、排洪渡槽3座,客水入渠有共有11个座,水闸6座。
二、水电及道路布置1、水电布置施工供水:在渠系建筑物拌和机附近备容积为6m3的移动式铁皮水箱,采用水车随时供水或抽取附近地面水,用水管引至渠系建筑物各施工部位,以满足施工需要。
施工供电:施工区无电网电源,在渠系建筑物附近设置移动式柴油发电机组供施工用电。
2、道路布置施工道路利用附近的乡镇公路,在渠道内靠征地边线修筑临时施工便道至渠系建筑物位置,路面进行简单压实处理。
3、测量控制点加密测量组对设计单位提供的GPS控制点复测,经业主和监理审批同意使用该控制点后,对渠段增设加密控制点,所有控制点平面坐标和高程精度均满足施工要求,并报经业主和监理审批同意使用。
4、试验试验室对工地所有的砂石骨料、水泥、钢筋等原材料进行了检测,原材料各项试验结果均满足要求,并按相关试验规范制定混凝土配合比。
三、施工方法1、土方开挖1.1土方开挖施工程序:测量放样→机械设备开挖→人工铺助清理及基础面处理→承载力试验→质检验收。
1.2主要施工方法⑴开挖前,测量人员根据设计院提供的并经监理复核的控制坐标点及高程基准点建立自己的施工控制网,控制点作埋石标记。
测量原始地形,确定开挖边线,整理成图后报监理工程师批准。
⑵开挖过程中测量人员随时检查开挖各参数,确保基础开挖的高程及边坡坡比,严禁超欠挖。
⑶土方开挖采用1.0m3反铲,开挖临近设计高程时,预留20~30cm厚保护层,用人工清挖,修整到设计底板基础高程。
易风化崩解的土层,开挖后应保留保护层至下道工序施工前再修整挖除。
如开挖至设计基础面后,基础与设计图纸不符的,及时报告现场监理工程师,以便调整。
2、土方填筑2.1 施工程序:土方填筑从最低洼部位开始,水平分层填筑,分层厚度通过碾压试验确定,施工程序为:基础清理、验收→测量放样→进料→摊铺→平整→机械碾压→填筑层验收→转入上一填筑层面。
2.2填筑施工方法填筑材料均为设计要求的合格土料,填筑施工分段分层进行。
在穿渠底建筑物的渠道上下游侧各50m范围内,填筑高程与建筑物顶高程不宜相差过大,待建筑物混凝土达到指定的强度后,立即回填建筑物两侧的,再进行该部位的填筑。
①原地面处理所有填筑基面和接触面均按设计要求作好相应清理,清除基础表面腐植土、杂物,清除厚度约为30cm,基面清理遇沟槽时,先将沟槽填平压实,确保基础表面平整。
地面横坡陡于1:5时,原地面应挖成台阶后填筑,地面横坡陡于1:2.5时,应作削坡处理直至设计要求,防止渠堤沿基底滑动。
②测量放样基础清理完毕后,测量组应及时进行测量放样,测量放样采用全站仪确定填筑边线、桩号、高程等样点。
测量放样执行《水利水电工程施工测量规范》(SL52-93)。
③土料铺填土料由自卸汽车运输进入填筑部位,采用后退法直接卸料。
填筑部位底部开始几层填料采用人工薄层摊铺,填筑至基岩以上0.5m后,采用推土机摊铺,并辅以人工整平,层厚均按照相关规范及现场试验确定。
在填筑时,为保证碾压质量,每层铺料至坡边时,在设计边线外侧超填30cm,在填筑每上升1m左右测量确定边线,削掉设计边线30cm以外的边坡部分就地回填,减少后面的削坡量。
相邻的分段作业面均衡上升,减少施工接缝,如段与段之间不可避免出现高差时,采用1:3~1:5的斜坡相接,并按有关技术要求进行处理。
④洒水在土料铺筑完成后,如果土料含水量低,则采取洒水车在该土层表面直接洒水湿润,要求洒水均匀。
⑤土料压实填筑部位底部宽度较小的开始几层人工摊铺的填料,以及与混凝土结构物接合的部位,采用轻型机具(振动平板夯、蛙夯机等)压实;推土机摊铺的填料层,采用振动碾压实。
⑥刨毛作业在压实检验合格后,下一层填筑前对上一层填筑表面进行刨毛处理,刨毛采用推土机履带在填筑层面上反复行走进行刨毛。
对填筑面进料运输线路上散落的松土、杂物以及车辆行驶、人工践踏、内平台形成的干硬光面,应于铺土前彻底清除,并洒水湿润。
⑦整平削坡在填筑完毕后,采用反铲辅以人工削坡处理,并进行整坡压实。
对其表面严格按照设计坡度进行整平压实。
2.3质量措施(1)填土前对各种建基面均要经过验收合格后才能进行填筑。
(2) 土料填筑铺料时,去除回填土料中不能用于回填的含植物根须、杂物、有机物和易碎易腐物质,包括粗砾砂、砾卵石等。
当填土料含水量大于最佳含水量时,可在渠道外晾晒,也可在堤基上用铧犁翻拌晾晒;当含水量不足时,可用水车洒水补充,使填土达到最佳含水量的要求,确保达到压实标准。
(3) 土方压实控制应按本标段设计压实度标准进行干密度控制,必要时应进行相对密度校核。
(4) 雨季施工时,填筑表面应适当加大横坡坡度,以利于排水,土料摊铺后及时碾压成型,防止填土被雨水泡软。
3、混凝土施工主要为渠系建筑物部位。
(1)渠系建筑物砼施工程序:地基处理→场地平整→测量放样→支架搭设→测量放样→底模铺设→钢筋制安→侧模安装→质量检查验收→混凝土浇筑→养护、待凝→拆模。
①地基处理:搭设支架前,清除地表软土,换填50cm厚的砂砾石,碾压密实。
②模板及支架:满堂支架采用钢管搭设。
模板采用组合钢模,外露面采用多层胶合板整块。
③钢筋制安:板梁钢筋在加工厂加工,平板汽车运输至现场,人工绑扎分布钢筋,钢筋接头采用采用绑扎搭接或双面焊焊接,绑扎搭接长度为35d~40d,焊接接头长度为5d。
④混凝土浇筑:混凝土由拌和机集中拌制,自卸车运输至施工现场,反铲入仓。
混凝土采用平铺的方式浇筑,采用φ50mm插入式振动棒捣固密实。
⑤模板拆除:侧模在混凝土强度达到3.5MPa后即可拆除,底模在混凝土强度达到设计强度的100%后可拆除。
⑥混凝土养护混凝土浇筑收仓6~18h或初凝后,开始对混凝土进行洒水养护,保持混凝土表面湿润。
混凝土养护设专人负责,并做好养护记录。
(2)交叉建筑物混凝土施工①混凝土垫层施工基础采用反铲开挖人工修整,基础坑内集水,采用潜水泵排出坑外。
基础验收合格后,及时浇筑垫层混凝土。
自卸汽车运至现场,人工配合摊铺、振捣和整平。
混凝土浇筑完毕后,洒水养护。
②混凝土管座施工模板采用组合钢模,对拉拉条和外侧钢管围檩固定。
混凝土由拌和站集中拌制,5t自卸汽车运输,简易提升机入仓,混凝土采用平铺的方式,铺层厚度30~40cm,采用φ50mm插入式振动棒捣固密实。
混凝土浇筑完毕后,洒水养护7d。
4、浆砌石砌筑⑴石料砌筑①砌石体采用铺浆法砌筑,就近工作面布置一台移动式砂浆拌和机拌制砂浆,砂浆稠度为30~50mm,当气温变化时,适当调整,并提前做好砂浆配合比试验,选送合格的配合比并报请监理人批准;砂浆拌和均匀,随拌随用,一次拌料在其初凝前使用完毕。
②地基处理:砌筑前完成清基整平工作,对表面的腐植土、杂物等清除干净,并按要求进行压实或夯实。
③砌筑基础第一层石块座浆,并将大面向下。
毛石基础的扩大部分,如做成阶梯形,上级阶梯的石块至少压砌下级阶梯的1/2,相邻阶梯的毛石相互错缝搭砌。
④毛石砌体分皮卧砌,上下错缝、内外搭接,不得采用外面侧立石块、中间填心的砌筑方法。
⑤采用浆砌法砌筑的砌石体转角处和交接处同时砌筑,对不能同时砌筑的面,留置临时间断处,并砌成斜槎。
⑥铺砌灰浆前,将石料洒水湿润,不得残留积水。
毛石砌体灰缝厚度一般为20~30mm,较大空隙先用砂浆填塞后用碎石嵌实,不得采用先摆碎石块后塞砂浆或干填碎石块的方法,石块间不相互接触。
⑵水泥砂浆勾缝①砌体表面勾缝保持块石砌合的自然接缝,力求美观、匀称、块石形状突出,表面平整。
②勾缝砂浆单独拌制,严禁与砌筑砂浆混用;勾缝砂浆采用细砂和较小的水灰比,灰砂比控制在1:1~1:2。
③清缝在砌筑24h后进行,清缝宽不小于砌缝宽度,勾缝宽不小于砌体缝宽的2倍,勾缝前先将槽缝冲洗干净,不得残留灰渣和积水,并保持缝面湿润。
④当勾缝完成和砂浆初凝后,砌体表面刷洗干净,至少用浸湿物覆盖保持21天,养护期间经常洒水,保持砌体湿润,避免碰撞和震动。
⑶养护①砌体外露面,在砌筑后12~18h之间及时养护,经常保持外露面的湿润,养护时间:混凝土养护期时间,严格执行招标文件《技术条款》的规定。
四、质量安全措施1、土方开挖施工质量(1)开挖过程中,经常校核测量开挖平面位置、水平标高、控制桩号、水准点和边坡坡度等是否符合施工图纸要求。
(2) 土质边坡在人工削坡时应打桩连线,确保坡面平整度符合设计要求。
(3) 边坡的护面和加固工作在雨季前按照施工图纸要求完成。
(4) 土石方明挖严禁自下而上或采取倒悬的开挖方法,雨季施工做好防止水流冲刷边坡和侵蚀地基土壤。
(5) 混凝土建筑物强度达到设计强度的75%后,并且龄期超过7d后方可填筑。
2、混凝土施工质量措施为保证混凝土施工质量,在混凝土施工过程中,必须按规范及设计要求,对混凝土生产的原材料、配合比及仓面作业等混凝土生产过程中的各主要环节,进行全方位、全过程的质量控制,不断提高混凝土生产质量水平。
⑴钢筋等结构材料,必须有厂家或有关方面提供的出厂证明和试验报告,并按招标文件和规范的规定进行抽检。
材料进场后,必须堆放在有通风防潮的仓库内。
⑵混凝土浇筑仓面准备作业质量控制①测量放样采用先进的测量方法和测量仪器进行测量放样,以减少系统误差和出错的机会。
所有测量数据,都必须通过室内作业和现场计算互相校核,施工放样过程中,严格按照《施工测量控制程序》进行操作。
②钢筋施工钢筋加工必须严格按照设计图纸和加工放样单进行加工,加工后的钢筋应做好标记,并码放整齐,防止混杂。
钢筋的现场绑扎焊接,必须按设计图纸及测量放样点进行施工,钢筋接头采用先进的接头方式,先进行现场接头试验,获取的接头参数经监理工程师审批后,用于现场施工。
所有操作工人须进行技术培训,做到持证上岗,提高钢筋施工质量。
③模板施工各种模板使用前应严格检查,按招标文件和规范的要求对模板的尺寸、表面平整度、表面光洁度进行检查,模板安装时,必须要测放足够精度的控制点,以控制模板安装质量。
④仓面清理混凝土浇筑前,应使用压力水将缝面冲洗干净,并排干积水,缝面上的浮浆、污染物,应使用合适的方法进行清理,不得对混凝土内部造成损伤,压力水的水压及冲毛时间应根据季节和混凝土标号随时进行调整。
⑶混凝土浇筑过程中的质量控制严格执行仓面工艺设计规定,仓面浇筑工艺,施工设备资源、设计的标号、厚度、次序、方向、分层、开收仓时间等进行全面的仓面设计,报监理工程师批准后,方可开仓浇筑混凝土。
①混凝土入仓铺料:混凝土下料时均匀铺料。
②混凝土振捣混凝土浇筑时,采用软轴振捣棒,以确保混凝土振捣密实。
模板附近进行复振,以减少水气泡,提高混凝土表面质量。
