SC系列施工升降机装拆方案
- 格式:doc
- 大小:37.50 KB
- 文档页数:11
SC系列施工升降机安拆专项施工方案1. 引言施工升降机是现代建筑施工中必不可少的设备之一。
施工升降机的安装和拆卸作为其使用的前置和后续工作,同样需要高度重视。
本文档将介绍SC系列施工升降机的安装和拆卸的专项施工方案。
2. SC系列施工升降机SC系列施工升降机是一款支持升降和自行移动的大型施工设备,其能够实现直线上升/下降和左右平移两种功能,大大提高了施工效率。
SC系列施工升降机主要由以下结构组成:•主机:用于提升和支撑升降平台;•升降平台:施工者随时可以进出,用于运输施工材料和人员;•控制系统:控制机器移动和平台升降。
3. 安装方案3.1 安装前准备在安装SC系列施工升降机之前,需要完成以下准备工作:•根据工地具体情况,选择SC系列施工升降机的型号和数量;•提前安排好电力、水源、气源等供应设施;•搭建好安装SC系列施工升降机所必需的支撑平台;•做好现场安全防护工作,确保安全。
3.2 安装过程在完成安装前准备工作之后,可以开始安装SC系列施工升降机了:•首先,需要将SC系列施工升降机的主机放在支撑平台上,保证其水平;•然后,安装升降平台及其支撑结构,严格按照说明书要求进行安装;•接下来,调整控制系统,确保其能够正常控制升降平台的运动。
3.3 安装后检查在完成SC系列施工升降机的安装后,请务必进行以下检查:•检查主机是否水平、稳定;•检查升降平台及其支撑结构是否牢固;•检查控制系统是否正常工作;•检查安装周围的安全情况。
4. 拆卸方案4.1 拆卸前准备在进行SC系列施工升降机的拆卸工作之前,请务必完成以下准备:•确保拆卸工作区域周围的安全情况;•通知相关人员,做好现场防护;•按照说明书的要求,关闭并拆除设备上的所有电力、水源和气源设施。
4.2 拆卸过程在完成拆卸前准备后,可以开始拆卸SC系列施工升降机了:•首先,从控制系统中断开所有电源;•其次,将升降平台降到最低点;•然后,将升降平台与支撑结构拆除,并拆卸主机;•最后,拆除安装SC系列施工升降机所使用的所有支撑平台等设施。

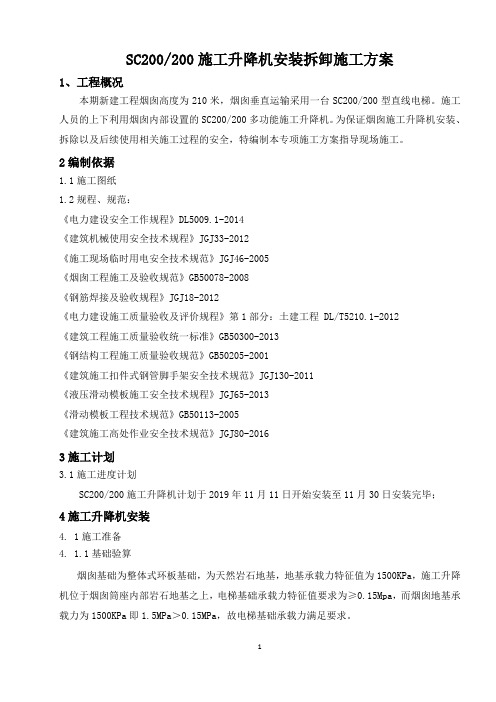

SC200/200施工升降机安装拆卸施工方案1、工程概况本期新建工程烟囱高度为210米,烟囱垂直运输采用一台SC200/200型直线电梯。
施工人员的上下利用烟囱内部设置的SC200/200多功能施工升降机。
为保证烟囱施工升降机安装、拆除以及后续使用相关施工过程的安全,特编制本专项施工方案指导现场施工。
2编制依据1.1施工图纸1.2规程、规范:《电力建设安全工作规程》DL5009.1-2014《建筑机械使用安全技术规程》JGJ33-2012《施工现场临时用电安全技术规范》JGJ46-2005《烟囱工程施工及验收规范》GB50078-2008《钢筋焊接及验收规程》JGJ18-2012《电力建设施工质量验收及评价规程》第1部分:土建工程 DL/T5210.1-2012《建筑工程施工质量验收统一标准》GB50300-2013《钢结构工程施工质量验收规范》GB50205-2001《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011《液压滑动模板施工安全技术规程》JGJ65-2013《滑动模板工程技术规范》GB50113-2005《建筑施工高处作业安全技术规范》JGJ80-20163施工计划3.1施工进度计划SC200/200施工升降机计划于2019年11月11日开始安装至11月30日安装完毕;4施工升降机安装4. 1施工准备4. 1.1基础验算烟囱基础为整体式环板基础,为天然岩石地基,地基承载力特征值为1500KPa,施工升降机位于烟囱筒座内部岩石地基之上,电梯基础承载力特征值要求为≥0.15Mpa,而烟囱地基承载力为1500KPa即1.5MPa>0.15MPa,故电梯基础承载力满足要求。
4.1.2现场的准备安装之前,首先应熟读使用说明书中有关内容。
本机附着事先在建筑物上预埋附着联接件,详见第10部分附着架埋件示意图。
在浇注基础时,还应当考虑排水措施,不得使升降机底架部分长期浸泡在水中,以免腐蚀而影响其性能。
SC系列施工升降机装拆方案SC系列施工升降机是一种用于建筑施工的设备,它能够提供高空作业的平台和支持,方便工人进行高度作业。
在使用前和拆除后需要正确的装拆方案,下面将为您介绍SC系列施工升降机的装拆方案。
一、SC系列施工升降机的装配方案1. 准备工作a. 对升降机进行清洁,将机身上的油污和灰尘擦拭干净。
b. 确定升降机的安装位置,并在地面上标出对应的位置。
c. 保证起重机这一侧有足够的空间安装。
d. 按照升降机的序号,将零部件进行分类。
2. 爬升架的安装a. 将爬升架从地面吊装至升降机位置,同时将角钢在爬升架两端各固定一个。
b. 将爬升架锁紧在支架上。
3. 立柱和梁的组装a. 选取且清洗好配件,进行立柱和梁的组装。
b. 将立柱、梁进行安装,并扭紧连接螺丝。
4. 安装主机部分a. 安装主机,将主机固定在已组装好的立柱和梁上面。
b. 检查主机的电器设备是否正常。
5. 悬吊塔底座的安装a. 按照升降机位置进行悬吊塔底座的组装。
b. 支架的安装:将支架连接到悬吊塔底座上,并进行固定。
6. 知识点:升降机组装好之后,在进行申请验收前,需要进行如下的检查:a. 检查电源和电线,是否接线正确。
b. 检查升降机上下运动是否平稳,收放自如c. 检查升降机的所有螺丝是否拧紧。
d. 检查升降机的安全防护装置是否正常,特别是紧急制动装置。
二、SC系列施工升降机的拆卸方案1. 准备工作a. 关掉电源,并将电缆线拆除。
b. 检查升降机的所有螺丝是否拧紧。
c. 停止升降机的运行,将平台降至最低端。
d. 如果是室外升降机,则需要将设备移至安全的位置,避免对周围人员和建筑物造成伤害。
2. 立柱和梁的拆卸a. 按照组装的倒序,反向组装并拆卸立柱和梁。
b. 用扳手和螺丝刀拆开相应的螺丝。
3. 卸下悬吊塔底座a. 将悬吊塔底座的支架逐一拆除b. 将悬吊塔底座进行下放,进行拆卸。
4. 拆除主机a. 停止电源后,用螺丝刀将主机拆下。
b. 拆卸主机时需要注意,不能损坏机器内部的元器件。
施工升降机拆卸方案安装单位:工程名称:安装许可证:安装负责人:编制人:日期:审核:日期:施工升降机拆除方案施工单位:机械型号SC200/200编制依据:SC200/200施工升降机安装使用说明书。
一、工程概况该工程内外装修结束,经检查已符合拆除的条件,为了准确、安全地拆除施工升降机,特编制本方案实施拆除。
二、施工升降机的主要参数2.1、施工升降机的类型为SC200/200,额定载重量为2T,最大安装载重量为1T2.2、该施工升降机轿厢净空尺寸为1.3X3.0三、施工升降机的拆卸和有关的必要说明3.1、接好吊杆电源,检查各限位是否灵敏、可靠。
3.2、拆除上限位碰铁,逐节松开拆除标准节螺栓,用吊杆钢丝绳挂住一个标准节,启动小卷扬机,使标准节吊离至梯笼顶安放稳妥,按照此法拆除三节标准节,把标准节运至下部地面,用吊杆把标准节逐个吊离梯笼顶,梯笼上升至上面的第一道扶墙,用吊杆把扶墙连接件吊住,拆开扶墙螺栓,然后拆开连接标准节的扶墙件,把扶墙件吊至梯笼顶部,下降至地面,用吊杆吊下至地面,拆除顶部第一道附墙。
3.3、附墙应逐节拆除,不允许标准节悬高超过九米范围。
3.4、由一名司机和两名操作工反复操作,将标准节降至底部,3.5、拆除电源,再由汽车吊把三驱动板吊住,拆开连接销轴,把电机制动用木锲卡住,把三驱动板吊离标准节,用汽车吊把梯笼吊住,吊出梯笼,放置稳妥的地方,用同样的方法把另一个梯笼吊出底座。
3.6、拆除围栏,松开底座螺栓,吊出底座。
3.7、吊笼升降时,安装吊杆上不得挂有标准节。
运送扶墙架支撑时,必须注意吊笼的安全,防止碰撞。
四、施工安全措施4.1、施工升降机标准节、附墙拆卸方法严格遵照施工升降机使用说明书的有关规定执行。
4.2、施工升降机拆卸由机械施工员负责,请安全员负责监督,由一名熟悉施工升降机的起重操作人员负责指挥,配备数名起重拆装工及随机操作工。
操作人员必须持证上岗。
4.3安装场地应清理干净,并设置安全警戒线,禁止非施工人员进入严禁立体交叉施工。

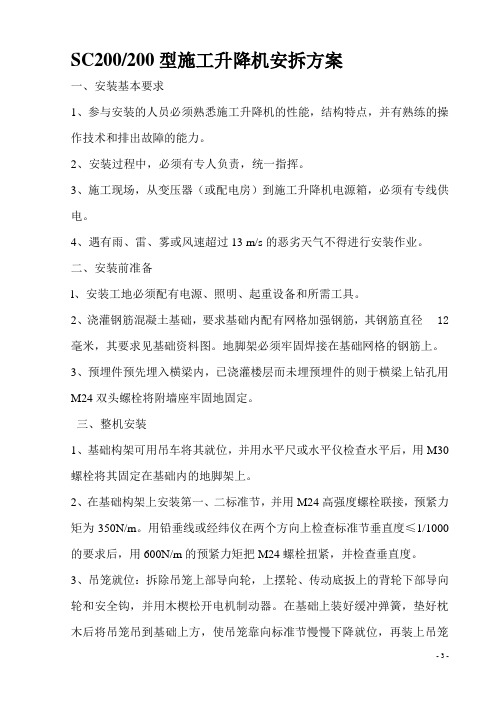

SC200/200型施工升降机安拆方案一、安装基本要求1、参与安装的人员必须熟悉施工升降机的性能,结构特点,并有熟练的操作技术和排出故障的能力。
2、安装过程中,必须有专人负责,统一指挥。
3、施工现场,从变压器(或配电房)到施工升降机电源箱,必须有专线供电。
4、遇有雨、雷、雾或风速超过13 m/s的恶劣天气不得进行安装作业。
二、安装前准备l、安装工地必须配有电源、照明、起重设备和所需工具。
2、浇灌钢筋混凝土基础,要求基础内配有网格加强钢筋,其钢筋直径12毫米,其要求见基础资料图。
地脚架必须牢固焊接在基础网格的钢筋上。
3、预埋件预先埋入横梁内,已浇灌楼层而未埋预埋件的则于横梁上钻孔用M24双头螺栓将附墙座牢固地固定。
三、整机安装1、基础构架可用吊车将其就位,并用水平尺或水平仪检查水平后,用M30螺栓将其固定在基础内的地脚架上。
2、在基础构架上安装第一、二标准节,并用M24高强度螺栓联接,预紧力矩为350N/m。
用铅垂线或经纬仪在两个方向上检查标准节垂直度≤1/1000的要求后,用600N/m的预紧力矩把M24螺栓扭紧,并检查垂直度。
3、吊笼就位:拆除吊笼上部导向轮,上摆轮、传动底扳上的背轮下部导向轮和安全钩,并用木楔松开电机制动器。
在基础上装好缓冲弹簧,垫好枕木后将吊笼吊到基础上方,使吊笼靠向标准节慢慢下降就位,再装上吊笼上的导向轮,上摆轮,下摆轮及安全钩各背轮。
调整背轮,使齿轮与齿轮条间隙在0.3~0.5mm,接触斑点沿齿高≥40%,沿齿长≥50%后将枕木拆除使电机制动器复位。
4、接通电源:在接通电源前应检查整个电器系统是否接线正确,确保吊笼动作无误。
5、防护围栏的安装:根据说明书所附图纸将四周的防护围栏装好,并与基础构架联接起来,并用钢板垫平,然后用压板、螺栓与基础连接,将其压牢,调整好底笼以及吊笼单行门、双行门,使之运作灵活,开启平稳。
6、标准节加高:先在地面将标准节每四个连接在一起后,用塔吊吊装,并在加高标准节的同时,安装立柱、附墙架和电缆滑车导轨。
施工升降机(SC200/200)安装(拆卸)专项施工方案工程名称:抚州万锦城.维美工程(18-20#楼)工程地址:抚州市赣东大道施工单位:江西洪明建筑工程有限公司监理单位:江西省江信工程监理有限公司安装单位:山东大汉建设机械有限公司方案编制:方案审核:方案审批:二0一六年六月目录一、第一节工程及施工升降机简介————————————————4①、设备简介————————————————————————4②、工程概况————————————————————————4③、编制依据————————————————————————4④、施工升降机基础设计概况—————————————————5⑤、施工升降机覆盖范围内环境及安装注意事项—————————5⑥、施工升降机拆装人员安排及职责——————————————5⑦、施工升降机主要性能参数—————————————————6 二、第二节施工升降机基础———————————————————6①、基础介绍————————————————————————6②、基础设置方案——————————————————————9三、第三节安装前的准备——————————————-—————11①、升降机安装前的准备工作———————————-—————11 四、第四节安装步骤————————————————-—————12①、安装拆卸顺序图————————————————-————12②、升降机安装—————————————————-—————12③、吊笼、外笼安装及调整————————————-—————14④、导轨架的安装—————————————————-————14⑤、附墙架的安装————————————————-—————15⑥、天轮和钢丝绳的安装—————————————-—————19⑦、电缆保护架的安装——————————————-—————19⑧、外笼门限位开关安装—————————————-—————20五、第五节调试整机———————————————-——————20①、整体调试—————————————————-——————20②、腰滚轮侧隙调试——————————————-——————21③、齿轮与齿条啮合间隙调试——————————-——————21④、导轮与齿条的间隙调试————————————-—————21⑤、电缆小车或电缆滑车的调试——————————-—————21⑥、上限位碰铁、下限位碰铁及减速限位碰铁———-——————21 六、第六节施工升降机的拆卸————————————-—————22①、拆卸—————————————————————-————22②、电缆导向装置的拆卸——————————————-—-——23③、轨道架及附墙架的拆卸——————————————-———23④、上传动机构、吊笼的拆卸————————————-————24⑤、外笼的拆卸——————————————————-————25⑥、现场清理———————————————————-————25七、第七节安全操作规程———————————————-————25①、安全操作规程——————————————————————25②、环保要求————————————————————————26八、第八节安装(拆卸)应急救援预案————————-—————26①、应急处置基本原则————————————————————26②、事故类型和危害程度分析—————————————————26③、组织机构及职责—————————————————————27④、预防与预警———————————————————————28⑤、应急处置————————————————————————28⑥、应急物资与装备保障———————————————————33 九、第九节施工升降机安全技术交底——————————————34 附图:施工升降机安装位置平面图第一节工程及施工升降机简介①、设备简介:生产厂家:广东市特威工程机械有限公司,设备型号: SC200/200 ,设备标准高度: 60 米,目前安装高度: 100 米,设备出厂日期:2012 年 11 月 23 日,设备出厂编号:,设备产权备案编号:赣FM-S00194 ,台数: 3 ;②、工程概况:工程名称:抚州万锦城.维美工程(18-20#楼);工程地址:抚州市赣东大道;监理单位:江西省江信工程监理有限公司;施工单位:江西洪明建筑工程有限公司;安装单位:广东市特威工程机械有限公司。
施工升降机(SC100H/100H齿条货梯)安装拆除专项施工方案编制人:审核人:批准人:时间:年月日专业分包单位:贵阳海王建筑机械设备有限公司审核人:批准人:时间:年月日总承包单位:目录一、第一节工程及施工升降机简介————————————————4①、设备简介————————————————————————4②、工程概况————————————————————————4③、编制依据————————————————————————4④、施工升降机覆盖范围内环境及安装注意事项—————————5⑤、施工升降机主要性能参数—————————————————5二、第二节施工升降机基础———————————————————6①、基础介绍————————————————————————6②、基础设置方案——————————————————————8三、第三节安装前的准备——————————————-—————9①、升降机安装前的准备工作———————————-—————9四、第四节安装步骤————————————————-—————10①、安装拆卸顺序图————————————————-————10②、升降机安装—————————————————-—————11③、吊笼、外笼安装及调整————————————-—————12④、导轨架的安装—————————————————-————12⑤、附墙架的安装————————————————-—————13⑥、天轮和钢丝绳的安装—————————————-—————16⑦、电缆保护架的安装——————————————-—————17⑧、外笼门限位开关安装—————————————-—————17五、第五节调试整机———————————————-——————18①、整体调试—————————————————-——————18②、腰滚轮侧隙调试——————————————-——————18③、齿轮与齿条啮合间隙调试——————————-——————18④、导轮与齿条的间隙调试————————————-—————18⑤、电缆小车或电缆滑车的调试——————————-—————19⑥、上限位碰铁、下限位碰铁及减速限位碰铁———-——————19六、第六节施工升降机的拆卸————————————-—————19①、拆卸—————————————————————-————19②、电缆导向装置的拆卸——————————————-—-——20③、轨道架及附墙架的拆卸——————————————-———20④、上传动机构、吊笼的拆卸————————————-————21⑤、外笼的拆卸——————————————————-————21⑥、现场清理———————————————————-————21七、第七节安全操作规程———————————————-————21①、安全操作规程——————————————————————21②、环保要求————————————————————————22八、第八节安装(拆卸)应急救援预案————————-—————22①、应急处置基本原则————————————————————22②、事故类型和危害程度分析—————————————————22③、组织机构及职责—————————————————————23④、预防与预警———————————————————————23⑤、应急处置————————————————————————24⑥、应急物资与装备保障———————————————————27 九、第九节施工升降机安装拆除安全技术交底———————————28第一节工程及施工升降机简介①、设备简介:生产厂家:贵州黔龙机械制造有限公司,设备型号: SC100H/100H ,设备出厂编号:,设备出厂日期:年月日,设备产权备案编号:。
SC200/200施工升降机拆除施工方案目录1、适用范围 (2)2、编制依据 (2)3、工程概况 (2)4、施工准备 (2)5、作业程序 (4)6、施工技术措施 (4)7、安全措施 (7)8、文明施工 (9)9、环境管理措施及环境保护 (9)10、成品保护及其它的注意事项 (10)11、强制性条文 (10)12、应急预案 (11)附:风险控制计划表1、适用范围本方案适用于国电泰州电厂二期工程#4主厂房扩建端施工升降机拆除。
2、编制依据《建筑施工升降机安装、使用、拆卸安全技术规程》 JGJ215-2010《施工升降机安全规程》GB 10055-2007《施工升降机》GB/T10054-2005《施工现场临时用电安全技术规范》JGJ46-2005《建筑起重机械安全评估技术规程》JGJT 189-2009《施工升降机技术说明书》《电力建设安全工作规程(火力发电部分)》DL5009.1-20123、工程概况3.1国电泰州电厂二期工程4#机主厂房建筑施工,在扩建端安装一台由泰州腾发建筑机械有限公司生产的SC200/200型施工升降机,该机搭设高度为58m,附墙架7套,分别位于高度分别为:4m、12m、18m、26m、34m、43m、49m。
该机现已使用完毕,计划于1月11日进行拆卸。
施工升降机拆卸场地内无大型障碍物、无高压线,符合施工升降机拆卸和机体材料退场的要求。
3.2在保证安全、质量和环保的前提下,本工程计划在3天内拆卸清场完毕。
4、施工准备4.1施工前准备4.1.1参与拆卸的人员必须熟悉施工升降机的性能,结构特点,并有熟练的操作技术和排出故障的能力。
4.1.2拆卸过程中,必须有专人负责,统一指挥。
4.1.3遇有雨、雪、雾或风速超过13m/s的恶劣天气不得进行拆除作业。
4.1.4设置警戒线,禁止无关人员进入拆除现场。
4.1.5 拆除前必须对拆除作业人员进行安全技术交底,拆除人员必须持证上岗。
并熟悉该电梯的工作原理、结构形式。
SC200/200型施工升降机装拆方案一、工程概况:本工程抗震设防烈度为七度,安全等级为一级,框架抗震等级为二级,建筑结构安全等级为一级,抗震设防类别为丙类,建筑耐久年限50年,场地类别为II类。
二、概述SC200/200型施工升降机由钢结构、机械传动、安全设施及电气等部分组成。
升降机安装之前,必须了解其独特性能,熟悉其机械和电气原理,这样才能保证安全、快速和高质量的完成安装工作.三、升降机的安装安装顺序:基础准备→附墙预埋件→底架、基础节安装→防护围栏安装→标准节等导轨架安装→吊笼安装→头架、对重装置的安装→电气安装、调整→整机的安装、测试。
(一)外笼与吊笼的安装1、将基础表面清扫干净;2、将地脚螺栓安装好;3、在地脚螺栓处底盘和基石间垫入不同厚度的钢板垫片用以调整导轨架的垂直度;4、用水平仪测量导轨架的垂直度,保证导轨架的各个主管在两个方向上的垂直度(1/1500);5、导轨架调整垂直后,压紧4个地脚螺栓;6、同上回一样调整外笼门框的垂直度,压紧其余的地脚螺栓;7、安装缓冲弹簧;8、将另一半部分的外笼与前半部分用螺栓连接起来;9、同前调整垂直度压紧地脚螺栓,松开吊笼内电动机上的制动器;10、用起重机吊起吊笼,从标准节上方使吊笼准确就位;11、将制动器复位;12、安装好吊笼顶上的护身栏。
(二)吊笼、外笼安装完毕后调整1、齿轮与齿条的啮合间隙为0.5mm;2、各个滚轮与标准节主管的间隙为0.5mm;(三)电缆安装现场供电箱距升降机电源箱应在20m以内,保证供电质量。
1、将供电电缆从升降机上的电源箱内总电源开关接入现场供电箱;2、将电缆线以自由状态盘入电缆笼内;3、电缆线一羰从电缆笼底部引出接入电源箱,另一端通过电缆托架引到吊笼内接入电控箱;4、电缆笼安装在电缆托架下方,使电缆线在其中心并可自由的曳出或盘入电缆笼内。
(四)电气装置检查在调试前,先用起重设备装一、二节标准节,然后按如下步骤进行调试。
SC系列施工升降机装拆方案SC系列施工升降机是一种应用广泛的升降设备,其主要应用于建筑、道路、桥梁等领域。
在使用SC系列施工升降机时,需要对其进行装拆,而装拆过程中需要注意一些细节和安全事项。
本文将详细介绍SC系列施工升降机的装拆方案,希望对使用SC系列施工升降机的相关人员有所帮助。
一、SC系列施工升降机装配要点1、在装配过程中,开箱检查吊笼底部、门框滑道、限位器、悬挂装置等零件是否完整,各零件是否灵活,螺纹连接件是否拧紧等情况,确保其完好无损。
2、在各组件连接前,应按照安装标准进行检查,确保主梁、斜撑、支撑、底座等零部件的安装牢固、合理。
3、一定要保证施工升降机整体能够满足标准和相关规定,包括工作载荷、运行速度、吊笼大小等。
4、在组装过程中,应接受工作人员的安排,并根据需要协调时间和场地。
5、进行调试时,必须按照程序进行,执行操作前应注意安全问题,做好相关准备。
二、SC系列施工升降机拆卸要点1、在拆卸施工升降机前,必须先按停止按钮将电机刹住,停止运转。
2、施工升降机拆卸过程中,必须将吊笼降低到最底部,然后再进行拆卸,拆下来的零部件必须要逐一拍照记录,以便日后安装时核对。
3、拆卸施工升降机后,注意设备的存储和维护,应将其放在干燥、通风、阴凉的地方进行存储,以免造成锈蚀和损毁。
4、施工升降机拆卸后,各零部件需要进行整体清洗,包括电机、钢绳、轮轴、滑动部位、限位器等,然后进行保养维护。
三、SC系列施工升降机安全注意事项1、在使用SC系列施工升降机时,必须遵守相关安全规定,严格按照操作规程进行操作,保证安全。
2、在施工升降机运行时,必须有专人看护,切勿将施工升降机作为普通的载货车使用。
3、施工升降机安全防护必须完善,施工现场应进行相应的防护和隔离,防止作业人员受到伤害。
4、在进行SC系列施工升降机装拆时,必须配备专人监管,保证安全操作,在施工过程中应注意施工安全,并对施工场所进行专业的安全管理。
综上所述,SC系列施工升降机装拆过程中需要注意许多事项,并且必须遵守相关的安全规定,以确保操作人员的安全和设备的完整。
附件三
SC系列施工升降机装拆方案
工程名称:
施工单位:
装拆单位:
机械型号:
编制单位:
编制人:
编制日期:
初审人:
初审日期:
审核单位:
审核人:
审核日期:
SC系列施工升降机装拆方案()
一、工程概况:
项目名称:地址:。
工程总建筑面积m2,层数层,外形尺寸(长×宽×高)。
安装台SC型施工升降机,本方案为号
施工升降机,安装最终高度为m。
二、SC系列施工升降机主要参数:
1
三、安装流程:
(基础)→底笼、导轨架→吊笼→电气系统(调试)→导轨架加高→附墙架→电缆系统→对重系统
四、安装步骤:
1、基础
由土建单位设计建造基础和排水系统。
2、底笼、导轨架的安装
(1)将底架安放在基础上,穿上地脚螺栓。
(1)用U型码将底架与预埋件固定。
(2)吊装标准节(包括底节)到底架上,装好缓冲弹簧座,用螺栓将标准节与底架紧固。
注意导轨架应与建筑物外墙平行。
(3)用钢垫片垫实底架与基础之间的间隙,调整底架的水平度,保证导轨架垂直度偏差不大于1/1000范围。
(4)实施二次浇灌,待混凝土凝固后,拧紧地脚螺栓。
(5)在底架上安装护栏、门框和门等。
3、梯笼的安装
(1)将压轮和侧滚轮调到最大偏心位置,松开电机制动器。
(2)吊起梯笼,从标准节上方准确就位,平稳地安放在垫木上。
(3)转动压轮,调整齿轮与齿条的啮合侧隙为。
压轮与齿条背面间隙为,调整各侧滚轮,使其与标准节立管的间隙为。
(4)使电机制动器复位。
(5)手动撬动升降梯笼,同时检查梯笼的运行状况,随时调整各滚轮,使之能正常转动。
2
(6)平衡重块在标准节上就位。
(7)将导轨架加高至。
用螺栓将标准节连成一组,吊装在导轨架上紧固,在离底架底部处装设第一道附墙架,测量导轨架的垂直度。
4、安装电气控制系统后并调试
(1)安装电缆筒、电源箱,并将电缆放入电缆筒中。
(2)将电缆一端通过托架接到吊笼内的极限开关上,另一端接到电源箱上。
(2)从现场供电箱引出供电电缆,接至电源箱内。
(3)接通电源,关上底笼和梯笼门,检查电源的相序,并检查各安全控制开关。
(4)安装下限位、极限碰块,测量塔身接地电阻为Ω。
(5)通电试车,检查各滚轮转动情况及齿轮齿条啮合情况。
5、导轨架的加高安装
(1)将吊杆安装在梯笼顶部。
(2)用吊杆依次将标准节吊至吊笼顶部。
(3)在加节状态下,将梯笼的上滚轮升至离齿条顶端50cm。
(4)吊起标准节,在标准节接头涂上润滑脂之后,对准下面标准节的接头孔放下,用螺栓固定。
(6)重复上述步骤,直至导轨架达到需求的高度。
(7)每隔节安装一附墙架,同时测量导轨架垂直度,测量结果如下表:
3
(8)安装上限位、极限碰块。
6、附墙架的安装
(1)将附墙架一端与导轨架相连,另一端与预埋件固定。
7、电缆系统的安装
(1)在距电缆筒顶约处安装第一个护缆架,然后开动吊笼上升,每隔安装一个。
8、平衡重系统的安装
(1)开动吊笼上升到距导轨架顶部约1.5m处。
(2)用吊杆将天轮安装在导轨架顶上。
(3)将钢丝绳绕过天轮一端安装在平衡重块上,另一端安装在吊笼顶上,并注意调整钢丝绳的长度。
当吊笼上升,平衡重下降至碰到下面缓冲弹簧时,梯笼顶高天轮架的距离不少于300mm。
9、防坠试验
(1)将约吨的重物放进笼内。
(2)从笼内引一电线至笼外,设置控制坠笼安全装置开关。
(3)防坠试验前,人员不得进入梯笼内,梯笼由笼外开关控制。
(4)按动坠笼控制开关,梯笼瞬即下坠,当下坠速度超过限定速度后,限速装置瞬即发生作用,梯笼瞬即停止下坠,检查按动开关后,厢笼的制停距离在0.06~1m(GB10054-BB之4.4.2—P.13)。
10、验收
安装完毕后,由公司有关部门检验合格后,然后申报市劳动局检验并取得准用证后,方可使用。
五、拆卸步骤:
1、拆卸前,先要检查并确认整机运转正常。
4
2、安装吊杆,并卸下平衡重钢丝绳和天轮。
3、然后按安装相反的程序进行拆卸。
六、安全措施及注意事项:
1、特种作业人员必须持证上岗。
2、作业前,有关部门对全体作业人员进行安全技术交底。
3、不得在风力大于6级及雷雨的恶劣条件下作业,并将梯笼降至底层。
4、吊杆与梯笼不得同时工作。
5、作业区域用醒目标志围蔽,严禁无关人员进入。
6、作业过程中,要有专人监护,专人指挥。
7、作业人员要戴安全帽,穿防滑鞋,严禁酒后作业。
8、遇有特殊紧急情况应马上停止作业,待问题解决后再继续进行。
9、整机安装及调试完毕,经有关部门验收后,方可投入使用。
七、现场配合工作:
1、清理进场道路及作业现场,以利作业。
2、安装位置附近提供升降机专用的电源。
3、配合作业,如提供风、电焊等。
4、其他特殊情况。
5。
