管道压浆技术交底
- 格式:doc
- 大小:55.00 KB
- 文档页数:4

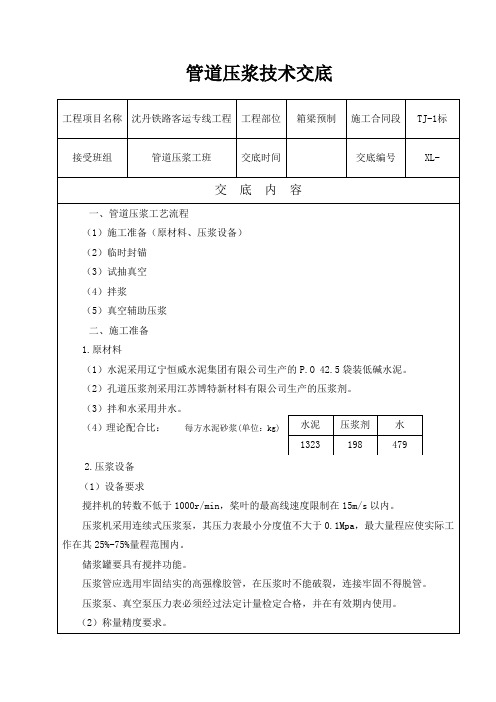

管道压浆技术交底工程项目名称 沈丹铁路客运专线工程 工程部位 箱梁预制 施工合同段 TJ-1标 接受班组 管道压浆工班 交底时间 交底编号 XL-交 底 内 容一、管道压浆工艺流程(1)施工准备(原材料、压浆设备)(2)临时封锚(3)试抽真空(4)拌浆(5)真空辅助压浆二、施工准备1.原材料(1)水泥采用辽宁恒威水泥集团有限公司生产的P.O 42.5袋装低碱水泥。
(2)孔道压浆剂采用江苏博特新材料有限公司生产的压浆剂。
(3)拌和水采用井水。
(4)理论配合比: 每方水泥砂浆(单位:kg)2.压浆设备(1)设备要求搅拌机的转数不低于1000r/min ,桨叶的最高线速度限制在15m/s 以内。
压浆机采用连续式压浆泵,其压力表最小分度值不大于0.1Mpa ,最大量程应使实际工作在其25%-75%量程范围内。
储浆罐要具有搅拌功能。
压浆管应选用牢固结实的高强橡胶管,在压浆时不能破裂,连接牢固不得脱管。
压浆泵、真空泵压力表必须经过法定计量检定合格,并在有效期内使用。
(2)称量精度要求。
水泥 压浆剂 水 1323 198 479在拌制浆体时,水泥、压浆剂、水都要精确到±1%(均以质量计)。
计量器具必须经法定计量检定合格,并在其有效期内使用。
三、临时封锚1.终张拉完成24小时后,观察钢绞线有无回缩现象,确认无回缩后进行切丝。
钢绞线保留3-4cm的外露长度(外露不小于钢绞线直径的1.5倍,且不宜小于30mm,外露预应力筋的保护层厚度不小于30mm)。
2.封锚的方式有两种,无收缩水泥砂浆封锚和压浆罩封锚。
本工程现场采用压浆罩进行临时封锚。
封锚时必须将锚垫板、锚板、夹片及外露钢绞线全部包裹,覆盖层厚度大于15mm,封锚后24小时之内压浆,压浆顺序为管道先下后上。
四、试抽真空1.将压浆端阀门关闭,出浆端抽真空阀门打开,从导管中排除空气,观察真空泵压力表读数。
2.启动真空泵10min试抽真空,真空度应达到-0.08Mpa即可。
技术交底记录
压浆最大压力不宜超过0.6Mpa。
当浆体从真空端透明管中出现时应立即关闭真空泵,同时打开排废管的阀门,让水泥浆从排废管流出,当流出的浆稠度合适时,关闭排废管阀门。
继续压浆直至压浆端压力表显示压力在0.5Mpa上保压时间不少于3min的稳压期。
真空泵
(4)压浆要求及注意事项
a、同一孔道压浆应一次完成,不得中途停压,因故中途停压不能连续一次压满时,应立即用压力水冲干净,研究处理后再压浆。
b、压入管道的水泥浆应饱满密实。
c、压浆时环境温度应在5℃~30℃之间,当环境温度高于35℃时,应选择温度较低的时间压浆(如夜间)。
五、常见问题及处理措施
注浆管堵塞;
处理措施:(1)注浆前用清水冲洗管道,压浆采用真空辅助压浆;
(2)浆液必须严格按照配合比进行配制。
(3)开孔疏通管道,重新压浆。
接收负责人:
年月日编制:复核:签发:。
一、交底目的为确保压浆作业安全、高效进行,预防安全事故发生,现将压浆作业安全技术交底如下。
二、交底对象1. 施工单位项目经理、技术负责人、安全管理人员;2. 压浆作业人员;3. 相关部门及协作单位人员。
三、交底内容1. 作业前的准备工作(1)压浆作业人员应接受专业培训,熟悉压浆工艺、设备操作及安全注意事项。
(2)施工前,应对施工现场进行安全检查,确保场地平整、排水畅通,并对施工设备进行检查和维护。
(3)施工人员应穿戴符合安全要求的个人防护用品,如安全帽、防尘口罩、防护眼镜、防滑鞋等。
2. 作业过程中的安全注意事项(1)压浆作业应在专业人员指导下进行,严格按照操作规程执行。
(2)压浆设备运行前,应检查设备是否正常,确认无异常后方可启动。
(3)压浆过程中,应密切关注压力表变化,防止管道堵塞、压力过高导致爆管伤人。
(4)压浆过程中,无关人员应远离压浆接口处,避免因压浆管爆裂造成伤害。
(5)拆除压浆管时,应注意高压管中带压力的浆液射出,避免伤人。
(6)振实机振动时,应注意用电安全,振动板下不得把手伸入。
(7)封端时,工作平台必须牢固稳定,高空作业时工作架有专人护定。
(8)施工现场泥浆池及空孔处应有警戒标志,夜间孔口要围护或遮盖。
3. 作业结束后的安全注意事项(1)压浆作业结束后,应对施工现场进行清理,确保无安全隐患。
(2)设备使用完毕后,应关闭电源,并做好设备保养工作。
(3)施工人员应按时报销工作,离开现场。
四、安全措施1. 加强安全教育培训,提高作业人员安全意识。
2. 完善安全防护设施,如安全帽、防护眼镜、防尘口罩等。
3. 设立专职安全员,负责现场安全监督和检查。
4. 定期进行安全检查,及时发现和消除安全隐患。
5. 建立安全事故应急预案,确保在发生事故时能够迅速有效地进行处置。
五、附则1. 本安全技术交底自发布之日起执行。
2. 施工单位应将本安全技术交底张贴在施工现场显眼位置,确保作业人员知晓。
3. 任何单位和个人不得擅自修改、删除本安全技术交底内容。
一、交底对象全体参与顶管管道注浆施工的作业人员、管理人员及监督人员。
二、交底内容一、施工前准备1. 人员培训:所有参与施工人员必须经过专业培训,掌握注浆工艺、设备操作和安全知识,并取得相关操作证书。
2. 安全防护用品:所有人员必须正确佩戴安全帽、防护眼镜、防尘口罩、防滑鞋等防护用品。
3. 施工方案:施工前必须制定详细的施工方案,包括注浆材料、施工流程、安全措施等。
二、施工现场安全措施1. 现场布置:- 施工现场应设置明显的安全警示标志,包括禁止通行、高压危险、危险区域等。
- 施工区域应设置围挡,防止无关人员进入。
2. 电气安全:- 临时用电必须按照规范要求进行,电缆、电线必须整齐挂设,严禁拖地、浸水。
- 配电箱和开关箱应安装牢固,设置地点应平坦并高出地面,其附近不得堆放杂物。
3. 机械设备安全:- 各种机具按用电规范实行“一机、一闸、一漏、一箱”制,开关箱距机具位置的距离不大于3米。
- 倒水泥时要有防护面具,操作过程中注意压力表的变化,防止管道堵塞压力太高爆管伤人。
4. 环境安全:- 施工现场应有充足的照明,夜间施工时,应增设照明设备。
- 施工场地应有积水、淤泥等,作业时注意防滑跌。
三、注浆作业安全操作1. 压力控制:注浆为压力工作环境,在操作中注意眼睛的防护,必须佩戴防护眼镜。
- 压浆过程中注意安全,要求无关人员远离压浆接口处,防止压浆管爆裂伤人。
- 拆除压浆管时,要注意高压管中带压力的浆液射出,压浆口不要正对操作人员。
2. 操作规程:- 注浆前对各部位进行压水试验检查,确保连接完好,以免脱开伤人。
- 注浆时,禁止现场人员在注浆孔附近停留,防止密封胶冲式阀门破裂伤人。
- 注浆开始时,要先开进浆阀,再关闭泄浆阀;注浆结束时,要先打开泄浆阀,再关闭进浆阀。
四、紧急情况处理1. 人员伤亡:发生人员伤亡事故时,立即停止施工,并拨打急救电话,同时保护好事故现场。
2. 设备故障:设备发生故障时,立即停止操作,切断电源,并通知专业人员处理。
技术交底内容:一、适用范围本交底适用于***集团物资工贸有限公司铜仁制梁场T梁管道压浆、封端作业。
二、过程操作1.工艺流程1.1压浆工艺流程1.2封锚工艺流程锚穴凿毛--涂刷聚氨酯防水涂料一一固定钢筋网片一一封端模板安装固定--浇筑封端混凝土2、施工方法1.1一般要求a.终张拉完毕后,必须在24h后,48h之内进行管道压浆作业。
采用真空辅助灌浆工艺。
压浆时及压浆后3d内,梁体及环境温度不得低于5Γ.2.2压浆施工准备a.锚头封堵采用压浆密封罩做为压浆堵头,以防漏浆。
b.管道压浆前,事先对采用的压浆料进行配合比试验,确定施工配合比。
c.使用的搅拌机转速不低于1OOOrZmin,浆叶的最高线速度限制在15m∕s以内。
d.称量精度①在配制浆体拌和物时,水泥、压浆剂、水的的称量准确到士战(均以质量计)②计量器具均经过法定计量检定合格,且在有效期内使用。
e.在设备完好的情况下,打开真空泵进气阀,关闭其它压浆孔,开启真空泵抽吸管内空气,真空压力表读数达到一0.06MPa〜一0.08MPa时,表明管道及接头密封完好.密封达不到要求时,应立即查找原因,及时进行处理。
3.3搅拌工艺a.搅拌前,先清洗施工设备。
清洗后的设备内不留残渣、积水,并检查搅拌机的过涯网。
在压浆料由搅拌机进入储料罐时,经过过滤网,过滤网空格不大于3mmX3mπub.浆体搅拌操作顺序为:先在搅拌机中先加入实际拌和水用量的80〜90%,开动搅拌机,均匀加入全部压浆剂,边加入边搅拌,然后均匀加入全部水泥。
全部粉料加入后再搅拌120s;然后加入剩余的10%〜20%的拌和水,继续搅拌2min°c.搅拌均匀后,现场进行出机流动度试验,每10盘进行一次检测,其流动度符合以下规定:出机流动度18±4s∙d.将搅拌好的水泥浆经过3X3mm的过滤网倒入储浆筒内,储浆筒内的水泥浆要不停地进行搅拌,防止水泥浆的沉淀。
4.4压浆工艺压浆顺序先下后上,同一管道压浆应连续进行,一次完成.a.关闭阀门1、3,启动真空泵,抽吸孔道内的空气,真空度达到一0.06〜-0.08MPa并保持稳定。
一、交底目的为确保道路压浆施工过程中的安全,预防安全事故的发生,特制定本安全技术交底。
二、交底内容1. 施工人员要求(1)施工人员必须经过专业培训,具备相应的操作技能和安全生产知识。
(2)施工人员必须穿戴好个人防护用品,如安全帽、工作服、防尘口罩、手套等。
(3)施工人员必须遵守施工现场的各项规章制度,听从指挥,确保施工安全。
2. 施工现场要求(1)施工现场应设置明显的安全警示标志,如“危险区域”、“注意安全”等。
(2)施工现场应保持整洁,材料堆放整齐,施工通道畅通。
(3)施工现场应配备必要的消防设施,如灭火器、消防砂等。
3. 施工工艺要求(1)施工前,应对压浆设备进行检查,确保设备运行正常。
(2)压浆作业时,应按照设计要求进行,严格控制压浆压力和速度。
(3)压浆过程中,应密切关注压力表和流量计,发现异常情况立即停止作业。
(4)压浆完成后,应对压浆孔进行封堵,防止浆液泄漏。
4. 安全技术措施(1)高处作业时,施工人员必须佩戴安全带,并做好安全防护措施。
(2)在施工过程中,如遇恶劣天气,应暂停施工,确保施工人员安全。
(3)压浆过程中,应加强现场监护,防止人员误入危险区域。
(4)施工结束后,应对施工现场进行清理,消除安全隐患。
三、注意事项1. 施工人员应严格遵守操作规程,不得擅自更改施工工艺。
2. 施工过程中,如发现异常情况,应立即停止作业,并向上级汇报。
3. 施工人员应保持良好的作业状态,严禁酒后作业。
4. 施工现场应加强通风,确保施工环境安全。
四、交底人及日期交底人:XXX交底日期:XXXX年XX月XX日五、接受人及签字接受人:XXX签字:__________________备注:本安全技术交底适用于道路压浆施工全过程,施工人员应认真学习并严格遵守。
3.工艺流程图及时通知试验室取样试验,交底人:复核人:交底接收人:4.施工步骤:施工步骤一:锚头封堵(1)张拉终张完成后,经检查无滑丝、使用自制钢绞线割丝环套入,砂轮切割机切除钢绞线,不得损伤锚具,钢绞线切除预留4cm。
(2)封堵材料使用P.052.5普通硅酸盐水泥掺堵漏王或其他早强材料拌制,使用透明塑料薄膜包裹锚头塑型,封堵后根据现场湿度进行养生。
(3)包裹要求圆润紧密,包裹水泥时控制钢绞线头保护层为3cm。
(4)拆除薄膜检查锚头是否存在缺陷,如有缺陷及时修补保证封堵密封性。
操作要点:钢绞线不得使用电焊或氧气切割。
质量标准:钢绞线切割预留大于4cm,控制保护层为3cm,锚头封堵要求圆润紧密无裂纹。
施工步骤二:参数设置(1)打开设置界面编辑梁型、梁号、孔号等基本信息。
(2)输入实验室给定配合比。
(3)给定配合比:(水泥+压浆剂):水=1:0.28,即搅拌100kg压浆料需要28kg水。
(4)搅拌桶搅拌限额为320kg,每次搅拌用量宜设为300kg。
(5)设置搅拌时间为5min,浆液循环时间30s,保压时间5min。
(6)设置保压压强值为0.5~0.7Mpa之间。
(6)压浆的最大压力设为 0.5~0.7MPa;较长的孔道,最大压力设为1.0MPa。
(7)螺杆泵空转提示设定为2min。
(8)漏浆检测设置停止功能,发现漏浆自动停止保压。
控制要点:智能压浆机系统操作必须指定专人进行,并经过项目部技术人员培训。
参数设置、设备使用操作流程严格按照既定的标准流程进行,严禁人为改动、省略步骤或减短流程时间等行为!交底人:复核人:交底接收人:2施工步骤三:压浆料搅拌(1)准备工作:搅拌前,先清洗施工设备。
清洗后的设备内不得有残渣、积水,并检查搅拌机的过滤网。
(2)材料要求:压浆料使用袋装压浆料(水泥+压浆剂),浆体中掺入的压浆剂,具有减水、阻锈和微膨胀作用,不得加入铝粉或含有氯化物等有害成分的外加剂,经试验室检验合格后方可使用。
压浆操作安全技术交底引言压浆操作是一个常见的施工技术,在建筑工程中广泛应用。
然而,由于涉及高压液体的使用,压浆操作存在一定潜在的安全风险。
为了确保工人的安全,必须对压浆操作进行安全技术交底,使工人了解并遵守正确的操作方法和安全措施。
目的本文档的目的是为工人提供关于压浆操作的安全技术交底,以帮助他们了解和掌握正确的操作方法,并加强对安全意识的培养。
压浆操作的风险和关键安全要点在进行压浆操作时,存在以下潜在风险:1.压力过高导致设备破裂或爆炸的风险。
2.液体喷溅导致工人受伤的风险。
3.不恰当的设备使用导致设备故障和意外事故的风险。
为了确保安全,必须采取以下关键安全措施:1.确保操作人员具备操作设备的资质和技能,能够正确地使用和维护设备。
2.建立和执行严格的标准操作程序,包括设备启动、停止、维护等步骤。
3.检查和维护设备的完好性,确保设备能够正常运行。
4.穿戴适当的个人防护装备,如安全帽、护目镜、防护服等,以降低受伤的风险。
5.在压浆操作区域设置明确的警示标志和安全警戒线,防止未授权人员进入。
压浆操作的安全流程1. 准备工作•检查压浆设备的完好性和可靠性。
•检查压浆材料的质量和储存条件。
•确保操作人员具备相关的安全知识和技能。
2. 设备启动•按照设备操作手册的要求操作设备启动程序。
•检查压浆设备的行程、压力、流量等参数是否正常。
3. 压浆操作•穿戴适当的个人防护装备。
•根据要求调整压浆设备的压力和流量。
•保持压浆设备周围的工作区域整洁,防止绊倒和滑倒。
•在操作过程中保持警惕,及时发现并处理可能的问题。
4. 设备停止•按照设备操作手册的要求操作设备停止程序。
•关闭压浆设备的电源和气源。
5. 善后处理•清洁压浆设备和工作区域。
•检查设备的完好性和维护需求。
压浆操作的常见问题和应对措施1. 压力过高导致设备破裂或爆炸•定期检查和维护设备,确保设备能够承受压力。
•在操作过程中严格控制压力参数,避免过高压力的使用。
中铁*局集团****标技 术 交 底 书施工单位:中铁*局集团有限公司**铁路项目经理部编 制: 复 核:交 底 人: 接 收 人:工程名称**特大桥 里 程 工程部位预应力施工及管道压浆 日 期 交底内容:编制范围**特大桥31#、32#墩连续梁。
二、预应力管道箱梁采用三向预应力体系,纵向分别由Φ100(内)和Φ90(内)波纹管成孔,横向由70×19mm 波纹管成孔,竖向由Φ45mm 铁皮套管成孔。
波纹管是金属波纹管,因此管道安装要顺穿束方向套接,波纹方向与穿束方向一致,波纹管接长采用大一号的波纹管套接,套接长度60cm ,梁段内按设计要求每隔0.50m 设一“Ω”形定位钢筋,固定管道位置,管道定位误差应小于5mm 。
同时为避免混凝土灌注时,水泥浆进入锚垫板发生堵塞现象,波纹管要延伸至锚垫板口,锚垫板压浆孔要用海绵条堵塞严密,本节段未张拉的管道要伸出堵头板至少15cm ,以便下一节段进行波纹管接长。
连续梁预应力管道随梁段悬臂浇筑而逐段接长,管道接头数量众多,如何保证管道畅通,是施工中一个突出问题,采取如下措施进行防护:1、管道接头处用胶带缠绕,再绑扎几道铁丝,加强接头的严密性。
2、浇筑混凝土时,振捣人员要熟悉管道位置,严禁振捣棒与波纹管接触,以免管壁受伤,造成漏浆,并随时注意防止电焊火花将波纹管烧坏。
3、加强岗位责任制,严格执行管道安装操作工艺要求。
4、在混凝土浇筑过程中,在管道中插入内径略小的塑料管保护,并在混凝土灌注过程中,派专人根据混凝土灌注高度经常抽动塑料管,或用略小于波纹管直径的通孔器通孔,使漏入管道内的水泥浆在未凝固前被掏出或赶成薄层。
5锚垫板通过螺栓与钢模板连接。
三、预应力施工预应力施工前,对预应力材料(包括钢绞线、钢筋、锚具、波纹管等),设备(包括千斤顶、电动油泵及压力表等)委托有相应资质的检查单位定期进行检验及校验,检验其是否合格。
钢绞线标准强度fpk=1860Mpa,弹性模量Ep=1.95×105Mpa;32mmⅣ级钢筋标准强度fpk=785Mpa,弹性模量Ep=2.0×105Mpa。
