叠合板专项施工方案(完整版)教学文稿
- 格式:doc
- 大小:5.79 MB
- 文档页数:27

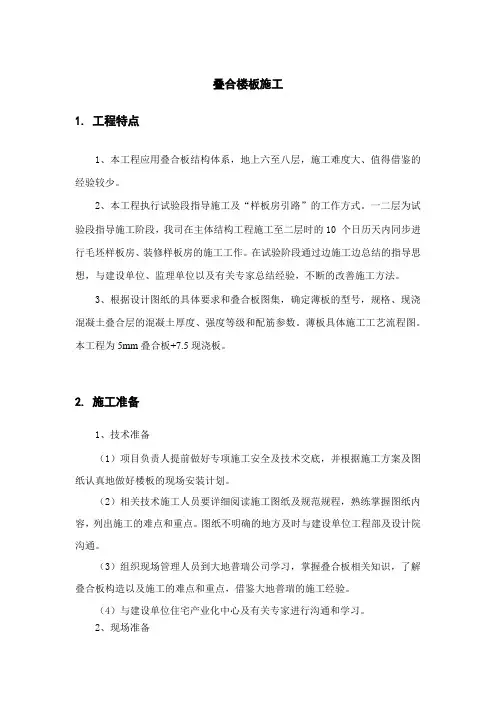

叠合楼板施工1.工程特点1、本工程应用叠合板结构体系,地上六至八层,施工难度大、值得借鉴的经验较少。
2、本工程执行试验段指导施工及“样板房引路”的工作方式。
一二层为试验段指导施工阶段,我司在主体结构工程施工至二层时的10 个日历天内同步进行毛坯样板房、装修样板房的施工工作。
在试验阶段通过边施工边总结的指导思想,与建设单位、监理单位以及有关专家总结经验,不断的改善施工方法。
3、根据设计图纸的具体要求和叠合板图集,确定薄板的型号,规格、现浇混凝土叠合层的混凝土厚度、强度等级和配筋参数。
薄板具体施工工艺流程图。
本工程为5mm叠合板+7.5现浇板。
2.施工准备1、技术准备(1)项目负责人提前做好专项施工安全及技术交底,并根据施工方案及图纸认真地做好楼板的现场安装计划。
(2)相关技术施工人员要详细阅读施工图纸及规范规程,熟练掌握图纸内容,列出施工的难点和重点。
图纸不明确的地方及时与建设单位工程部及设计院沟通。
(3)组织现场管理人员到大地普瑞公司学习,掌握叠合板相关知识,了解叠合板构造以及施工的难点和重点,借鉴大地普瑞的施工经验。
(4)与建设单位住宅产业化中心及有关专家进行沟通和学习。
2、现场准备(1)施工现场内设施工道路,并在施工道路边上做好排水沟。
(施工道路见施工平面图)(2)在施工现场设置叠合板专用的堆场。
(3)施工前按照施工顺序由运输车辆提前将一部分墙板和支撑运至施工处。
3、材料准备(1)支撑体系:墙板支撑体系:墙体可调支撑、锚固螺栓、膨胀螺栓、塑料垫片楼板支撑体系:碗扣式脚手架、四向支撑头、木工字梁。
(2)安装工具:水准仪、塔尺、水平尺、冲击钻、橡胶垫、专用吊钩、铁锤、撬棍、扳手、锚固螺栓等。
根据设计单位提供的叠合板布置图,我司在现场布置QTZ63塔吊。
4、人员准备(1)管理人员:施工现场叠合板安装主要施工员和安全员共同负责,并请大地普瑞公司派专业技术人员对现场安装进行技术指导。
(2)作业人员:作业人员经大地普瑞公司相关技术人员培训后方可上岗。
叠合板施工方法范文
一、张拉前施工准备
1、准备规格:按设计要求确定芯板、垫板的规格,确定叠合厚度。
2、准备施工材料:芯板、垫板、油漆、涂料、纱布、熨布、缝纫线
及配件等。
3、准备施工工具:准备爆破机、锤子、刨子、锯子、刀具等。
二、叠合板施工
1、垫板准备:将垫板切断平铺到施工板上,将砂纸放置在垫板上,
用熨斗将其熨烫,使其与芯板紧密贴合。
2、折缝处理:就是将芯板两边的边缘折缝,叠合后缝纫在一起,保
证叠合板的强度及美观。
3、缝纫:用指定的缝纫机完成缝纫,以保证芯板之间的连接牢固。
4、安装配件:根据设计要求安装扶手、把手、踢脚线等配件,使叠
合板外观统一美观。
5、涂刷油漆:将已叠合的芯板表面涂上指定的涂料,使叠合板外观
美观。
三、后续维护
1、定期做检查:定期检查叠合板缝纫和配件是否完好,如有松动及
损坏,及时处理。
2、定期清洁:及时清洁叠合板表面,避免杂物附着,使其外观美观。
3、定期更换:使用一段时间后,要定期更换损坏的叠合板,以保证叠合板的安全性及外观美观。
叠合板施工方案范文
1.材料准备
首先需要准备好所需的叠合板、胶水、钉子、锤子、尺子、电动工具等工具和材料。
叠合板的选择应该符合当地的建筑标准和要求,确保质量和安全。
2.地板施工
地板是使用叠合板的主要部位之一、在进行地板施工之前,应先进行地面的清洁和平整。
将叠合板按照设计要求切割成适当大小,在地面上做好标记,并用胶水固定叠合板。
使用钉子将叠合板固定在地面上,确保整体稳固。
3.墙壁施工
叠合板也可以用于墙壁的施工。
在进行墙壁施工之前,应先测量墙壁的大小,并将叠合板按照测量结果进行切割。
将叠合板固定在墙壁上,使用胶水和钉子进行固定。
确保叠合板与墙壁之间的接缝平整,以便后续的装饰和涂料施工。
4.天花板施工
叠合板也可以用于天花板的施工。
在进行天花板施工之前,应先测量天花板的大小,并将叠合板按照测量结果进行切割。
将叠合板固定在天花板上,使用胶水和钉子进行固定。
确保叠合板与天花板之间的接缝平整,以便后续的灯具安装和装饰施工。
5.质量检验
完成施工后,应对叠合板施工的质量进行检验。
检查叠合板与地面、墙壁、天花板的连接是否牢固,是否有开裂或变形等情况。
如果有质量问题,应及时修复或更换。
叠合板专项施工设计方案(完整版)XXX北辰永康道(大张庄示范小城镇M地块)项目(一标)叠合板专项施工组织方案一、编制依据本方案编制依据《中华人民共和国建筑法》、《建筑工程施工安全生产管理条例》、《建筑施工企业安全生产许可证管理规定》等相关法律法规和标准。
二、工程概况XXX(大张庄示范小城镇M地块)项目(一标)位于北京市昌平区,总建筑面积为XXXX平方米,主体结构为钢筋混凝土框架结构,采用叠合板作为外墙装饰材料。
为保证工程质量和安全,本次施工采用预制构件进行施工,其中叠合板是重点预制构件之一。
叠合板的生产和运输对于保证工程进度和质量具有重要意义。
三、预制构件的运输1、运输时间叠合板的运输时间应在施工计划中提前安排,确保按照施工进度有序进行。
同时,应根据天气情况和交通状况进行合理调整,确保运输安全和及时性。
2、运输方式及车辆要求叠合板的运输方式应采用封闭式运输车辆,确保叠合板在运输过程中不受外界因素影响。
运输车辆应具备合法的运输资质和经验,车辆装载应符合国家相关规定。
3、货物的装卸货物的装卸应在专业人员的指导下进行,确保装卸过程中不损坏叠合板。
装卸现场应设置安全防护措施,避免人员和设备受到伤害。
同时,应做好货物的存放和保护工作,避免受到风吹雨淋等自然因素的影响。
以上是本方案对于预制构件叠合板的运输进行的详细规划和安排,旨在确保工程质量和安全。
4、质量要求及交接本合同所涉及的预制构件应符合国家相关标准及技术规范要求,并经过质量检验合格后方可交付使用。
交接时应由供方提供相关的质量证明文件,并确保构件的完好无损。
5、风险转移及赔偿在预制构件交付使用后,如出现质量问题或安全事故,责任由供方承担。
同时,供方应承担相应的赔偿责任。
但若因使用方不当或其他不可抗力因素导致问题或事故的发生,则责任由使用方承担。
6、权利及义务供方应保证所提供的预制构件符合合同要求,并在约定时间内完成交付。
使用方应按照合同约定支付相应的费用,并在使用过程中妥善保管预制构件,避免损坏或丢失。
叠合板施工方案叠合板施工方案叠合板是一种由不同材料通过胶水粘合而成的板材,具有坚固、耐用、防水防火等优点,广泛应用于建筑、家具、装饰等领域。
下面就是一套关于叠合板施工方案的具体步骤和注意事项。
1. 施工前的准备工作首先,需要清理施工区域,确保无杂物和灰尘。
然后,确认叠合板的尺寸和数量,避免材料的浪费和不足。
同时,检查施工工具的完好性,如锯子、胶刮、胶枪等。
2. 材料的准备将叠合板与其他材料(如胶水、固定件等)一起准备齐全,确保施工过程中不会因为材料的缺失而中断。
对于叠合板的拼接处,可以提前进行修整和打磨,以确保接口平整。
3. 胶水涂抹将胶水均匀地涂抹在叠合板的一侧,确保胶水的厚度适中,避免过多或过少。
可以使用胶枪进行涂抹,使操作更加方便快捷。
然后,将涂抹过胶水的一侧叠合板与另一块叠合板进行拼接,注意对齐和贴合。
4. 压制板材在叠合板拼接完后,需要使用夹具将两块叠合板紧紧压合在一起,以确保胶水可以均匀地分布在板材之间。
压制时间一般在1到3小时左右,具体时间要根据胶水的类型来确定。
5. 固定和修整等胶水干燥后,需要进行固定和修整。
首先,使用螺丝或钉子将叠合板固定在需要的位置上。
然后,对叠合板的边缘和表面进行修整,使其平整、光滑。
6. 清理和养护施工完成后,需要对施工区域进行清理,清除残留的胶水和杂物。
然后,施工区域进行养护,保持通风干燥,避免水分、阳光的直接暴晒。
叠合板施工的注意事项:1. 选择适当的胶水,确保其具有良好的粘接性能和耐久性。
2. 在施工过程中,要注意安全,佩戴好防护用具,避免因操作不当而导致伤害。
3. 确保叠合板的四周和表面光滑平整,无毛刺和破损。
4. 在固定叠合板时,要注意力度的掌控,避免因过度拧紧螺丝或过力敲打而损坏叠合板。
5. 施工过程中,要定期检查施工质量,确保叠合板的固定和连接牢固可靠。
总之,叠合板的施工方案要注意材料的准备、胶水涂抹、压合固定、修整和清理,并且要注意施工过程中的安全和质量控制,以确保叠合板的施工效果达到预期目标。
叠合板施工方案范文
一、前期准备:
1、支面平整:对支面进行清理,去除杂物、毛毡等,用锤子锤平,
表面无缝隙,无破损,无渗水,同时保证支面坡度和水平度,支面多层混
凝土清理平整,同时检查孔口、护坡口等处在界面,检查及清理均匀整齐,整体平整,抹平角度正确,以备完成施工的基础。
2、制作叠合板模板:在支面正确平整的情况下,安装好叠合板模板,使其紧凑安全,以备施工使用,确保模板不受其他影响,以及抗影响。
3、准备工具、材料:根据施工需要,准备好所需的施工工具,竹板、混凝土抹平器、刮刀、砂皮、电钻、螺钉、铆钉、拉力器等施工工具,同
时也准备好相应的叠合板材料及其它支撑工具,以备施工时使用。
二、施工步骤:
1、支土处理:在支面清理好的情况下,用入土机对支土进行压实,
以及用特定的支护桩,持续压实,以达到稳定巩固的效果,确保叠合板施
工运用的安全和可靠性。
2、底层抹灰:将支土处理好以后,用特殊的水泥砂浆拌合,抹在底
层上,用波纹抹子抹平,将底层抹平,底层抹平完成后,进行养护,以备
施工叠合板时使用。
3、安装叠合板:安装叠合板的过程中。
叠合板施工方案范文一、施工准备1.确定施工地点和范围:在施工前,需要对叠合板的施工地点进行规划,并确定施工范围。
2.施工图纸制作:根据实际情况,制作施工图纸,包括叠合板的安装位置和数量等信息。
二、材料准备1.叠合板:根据施工图纸所需要的数量和规格,提前准备好合适的叠合板材料。
2.所需配件:根据叠合板的安装要求,提前准备好各种配件,如螺丝、锁紧螺母、角码等。
三、施工步骤1.清理施工区域:在施工前,需要先清理施工区域,清除杂物和垃圾,确保施工区域干净整洁。
2.安装叠合板框架:根据施工图纸的要求,按照正确的顺序和角度,安装叠合板的框架。
通常情况下,叠合板框架由角码和扣板组成,需要使用螺丝和锁紧螺母来固定。
3.安装叠合板:将叠合板放置在框架上,并使用螺丝和锁紧螺母进行固定。
在安装过程中,需要注意叠合板的平整度和水平度,并进行调整。
4.进行叠合板的拼接:如果叠合板的长度超过一块的尺寸,则需要进行拼接。
在拼接时,需要使用合适的配件和工具,如扣板、角码等。
5.检查叠合板的安装质量:在完成叠合板的安装后,需要对其进行检查,确保叠合板安装平整牢固,并且与施工图纸一致。
四、施工注意事项1.安全防护:在施工过程中,要注意安全防护,如佩戴安全帽、手套等,并确保施工区域的安全通行。
2.检查材料质量:在施工前,要对材料进行检查,确保叠合板的质量符合要求,并避免使用破损材料。
3.精确测量:在安装叠合板框架和叠合板时,要精确测量,确保尺寸准确无误。
4.提前规划:在施工前,要提前进行规划,并制定详细的施工方案,避免施工中出现问题。
5.定期检查:在施工过程中,要定期检查叠合板的安装质量,并及时进行调整和修复。
五、施工结束1.清理施工区域:在施工结束后,要进行清理,清除施工区域的垃圾和杂物。
2.进行验收和记录:对叠合板的安装质量进行验收,并进行记录,包括施工日期、施工人员和材料等信息。
3.整理施工资料:将施工过程中的相关资料整理并存档,以备后续需要。
叠合板施工方案(1)
在建筑施工过程中,叠合板是一种常用的建筑材料,其施工方案对于保证施工
质量、提高施工效率具有重要意义。
本文将探讨叠合板的施工方案及施工注意事项,以期为相关从业人员提供参考。
1. 材料准备阶段
1.1 叠合板选择
在施工前,首先要选择适合工程需求的叠合板。
叠合板的选择应考虑到材质、
规格和质量等因素,确保符合工程要求。
1.2 工具准备
除叠合板外,还需要准备好施工所需的工具,如锯、榫接工具、平头螺丝刀等,确保施工顺利进行。
2. 施工过程
2.1 基础准备
在施工前,需要对基础进行检查和处理,确保基础平整牢固,为叠合板的安装
提供良好的支撑。
2.2 叠板安装
按照设计图纸要求,将叠合板逐块安装到预定位置。
在安装过程中,应保持叠
合板的水平和垂直,避免出现倾斜和错位现象。
2.3 接缝处理
在叠合板安装完成后,需要对叠合板的接缝进行处理,确保接缝紧密、平整,
避免渗水和开裂的情况发生。
3. 施工注意事项
3.1 安全第一
在施工过程中,工人要注意安全,佩戴好安全装备,遵守作业规范,确保施工
过程中不发生意外。
3.2 施工质量
施工过程中要注重施工质量,保证叠合板安装的牢固稳定,避免出现质量问题导致的安全隐患。
结语
通过以上叠合板施工方案的介绍,希望能够帮助从业人员更好地了解叠合板的施工流程和注意事项,确保施工质量和安全。
在今后的叠合板施工中,可根据具体工程要求,灵活调整施工方案,以达到更好的效果。
叠合板安全专项施工方案
一、前言
叠合板是一种常用的建筑材料,广泛应用于房屋建设、道路桥梁、水利工程等
领域。
为保障施工过程中的安全,特制定本安全专项施工方案,旨在规范施工流程,降低施工事故风险,确保工作人员安全。
二、施工前准备
1.施工前需对施工区域进行安全检查,清除可能存在的障碍物和危险因
素。
2.确保施工人员具备相关资质和操作技能,未经培训的人员不得参与叠
合板的施工作业。
3.检查施工设备和工具的完好性,如发现异常应及时维修或更换。
三、叠合板搭设
1.在搭设叠合板时,应根据设计要求确保叠合板的平整程度和稳定性。
2.搭设过程中,严禁超载操作,确保叠合板的承载能力不被超越。
3.工作人员需穿戴好安全帽、手套等防护用具,确保自身安全。
四、叠合板固定
1.叠合板固定时应采用规范的固定方法,确保叠合板不会因固定不牢而
发生移动或倒塌。
2.加固部位应选用优质的固定材料,如钢丝、钢钉等,确保固定牢固可
靠。
五、施工现场安全
1.施工现场应设置明显的安全警示标识,提醒来往人员注意安全。
2.禁止无关人员进入施工区域,确保施工现场的安全秩序。
六、施工结束
1.施工完成后应对施工现场进行清理和整理,确保施工区域的整洁和安
全。
2.对施工过程中暴露出的安全隐患进行及时整改,避免造成意外事故。
结语
本安全专项施工方案的制定旨在保障叠合板施工过程中的安全,确保工作人员和施工现场的安全。
各相关单位和人员应严格按照方案要求执行,共同维护施工安全,确保工程顺利完成。
湖北远大建设集团有限公司北辰永康道(大张庄示范小城镇M地块)项目(一标)叠合板专项施工组织方案编制人:审核人:审批人:2019年6月22日星期六目录一、编制依据 (4)二、工程概况 (4)三、预制构件的运输 (5)1、运输时间 (5)2、运输方式及车辆要求 (5)3、货物的装卸 (6)4、质量要求及交接 (6)5、风险转移及赔偿 (6)6、权利及义务 (6)7、安全责任及相关要求 (7)8、违约责任 (8)四、预制构件的存放 (8)1、位置的选择 (8)2、场地要求 (9)3、场地的规格 (9)4、堆放的方法 (10)5、合理计划 (11)五、重难点分析: (12)1、板筋与梁筋冲突 (12)2、墙筋障碍 (13)3、标高控制 (14)4、接缝漏浆 (15)六、人员组织: (16)七、技术方案: (16)1、板型 (16)2、板厚 (17)3、板缝拼接方式 (19)4、安装用工具、材料选用: (20)5、叠合楼板安装: (21)5.1 吊装顺序: (21)5.2安装工艺流程: (22)5.3 搭设临时支撑架 (22)5.4叠合板安装 (22)八安全措施 (25)1安全技术要求 (25)2 安全防护与措施 (25)3 安全施工管理 (26)九、成品保护措施 (27)一、编制依据1、施工合同2、国家、天津现行规范、规程、标准、图集,PC企业标准3、北辰区永康道(大张庄示范小城镇M地块)装配施工图纸4、施工现场平面布置图二、工程概况1、工程名称:北辰区永康道(大张庄示范小城镇M地块)项目(一标段)2、建设地点:本工程位于天津市北辰区永兴道与佳安道交口3、建设单位:天津新城悦弘房地产开发有限公司4、设计单位:辽宁中远建筑设计有限公司5、PC深化设计:江苏筑森设计建筑设计有限公司6、监理单位:天津建筑工程监理公司7、施工单位:湖北远大建设集团有限公司总建筑面积7万多平方米,含地库和点式小高层,地库为平时为车库,战时人防掩蔽所,建筑面积1.7万多平方米;小高层为住宅楼,编号为1#~5#,15#~19#楼,共10栋,为地下1层,其中15#楼地上18层,其他均为地上15层,建筑面积5.5万多平方米。
结构为筏板桩基础,剪力墙结构,抗震等级二级,设计使用年限50年。
本工程15#、16#、18#楼为装配楼,装配构件为叠合板,装配范围:16#18#楼从4层顶板~14层顶板,15#楼从4层顶板~17层顶板。
为了防止楼板渗水,厨房、卫生间楼板结构仍采用现浇。
单体预制概况:单体预制构件总量表:叠合板构件数量为37块/层。
三、预制构件的运输本工程PC构件为甲供。
托运方为甲方,承运方为厂家,甲方与厂家签订构件运输合同。
货物的起运地和到达地,厂家服从甲方需求。
施工单位必须提前两天告知甲方发货时间,并提供发货清单及应用部位;为提升现场吊装效率,应提前确定好吊装顺序,并要求构件厂按顺序进行装车。
1、运输时间承运日期甲方提前48小时通知厂家,到达日期,300公里内,必须当天到达(自然灾害影响除外)。
厂家应按合同约定或甲方通知日期按时组织车辆运输。
2、运输方式及车辆要求运输方式为汽车运输,车辆为13米标箱与17.5米低平板挂车,上述车辆要求同时具备如下条件:1)具备车辆行驶证、道路远输证等应具备的有效证件。
2)己缴纳当年度的机动车交通事故任强制保险、第三者责任险、车上人员责任险、承运货物责任险等保险。
3)车辆运输PC墙板构件的制作架体必须符合国家安全运输规定。
4)运输车辆及运输构件架体必须符合相关法律法规规章等规定其他要求。
3、货物的装卸货物的装货由厂房负责,并负责装货和装货后的加固达到运输标准,卸货由总包单位负责。
厂家按约定的时间,安全的将货物运到约定地点,由甲方及总包单位接收货物,并在收货或结算单据上进行签收确认,厂家将收货或结算单据及时交给甲方。
4、质量要求及交接1)运输质量要求:厂家应对运输货物采取妥善的安全措施,应当按照通用的足以保全货物的方式对承运货物进行包装。
裸露货物进行苫盖,保证运输过程无飘洒、无丢失、无混料。
装车前厂家应对承运货物进行确认,运输过程中预制构件若出现裂缝、破损等一切质量问题均由厂家负责,厂家不得以任何理由推卸。
2)交接:按件交接,原则上交前由厂家负责,交后由收方负责。
5、风险转移及赔偿1)货物交运给厂家后,自装车后开始,货物运输安全、货物的毁损、灭失有厂家承担赔偿负责。
2)由于厂家在运输过程中,交通事故引发货物的破损,厂家承担全部责任。
3)交接方式为二边均为车板交货。
4)厂家对本厂产品装车应根据产品的特点进行合理的有针对性的包装及隔垫,以适合货物运输途中的运输安全。
5)在运输过程中因厂家A型构架及运输支架、包装及隔垫不到位原因发生的货损与甲方无关。
6、权利及义务1)甲方的权利义务(1)厂家在承接甲方运输业务,将运输的货物交付甲方客户之前,甲方可以要求厂家终止运输、返还货物、变更到达地点或者将货物交给其他收货人。
(2)甲方有权监督厂家起运货物的起运时间,对厂家严延误或拒绝甲方所提出的正常货物运输的,厂家应向甲方承担违约责任。
(3)甲方有义务按本合同约定的时间和方式按时办理结算。
如未能按时结算,甲方需承担厂家损失。
2)厂家的权利义务(1)厂家应将物资按合同约定时间运至甲方指定地点,并经甲方签字验收确认后有效。
厂家车辆及人员进出工地现场时必须接受项目部安全检查。
如果有不可人为控制的情况下,厂家不承担责任,厂家在进出场时应采取相应的环保措施,符合国家环保要求,厂家不得私自运送甲方现场物资出场,一经发现,甲方按照“以一罚十”原则对厂家进行处罚,情节严重的郊游司法机关处理。
(2)本合同履行过程中,如果厂家不能按时交货,应及时通报甲方,若由于延误交货给甲方造成直接或间接损失,厂家应承担相应的损失,甲方同时保留进一步索赔的权利。
(3)由甲方工地原因延误厂家下货时间10小时上,甲方应赔偿厂家直接损失.(4)厂家运输货物须满足方便所供物资长途及短途运输的要求,并有良好的防潮、防震、防锈、防爆等措施。
(5)厂家应对施工现场情况和当地政府运输时限和通道限制的正常及临时规定有充分了解和理解,不应因此提出延误运输期限等。
(6)厂家保证提供完好的适运车辆及其他必备条件将承运的物资及时、快速、安全、可靠地运到甲方指定交货地点。
(7)在合同履行期间,非厂家之原因,甲方解除本合同,导致厂家遭受损失,厂家有追究甲方的权利。
(8)厂家保证提供充足的车辆进行运输,如厂家在承运期内不能按本合同约定价格、甲方要求的运输期限及时安全可靠的将货物运至甲方指定地点,则甲方有权单方解除本合同并按照市场价格另行组织运输,完成本合同项下待运货物的运输,因此产生的运费差价由厂家承担,费用直接从厂家运输款中扣除,不足部门厂家以现金方式支付。
(9)厂家应加强对承运车辆的日常维护和保养,在承运车辆开始运输前,应对车辆进行检查,保持运输车辆性能良好;未经甲方允许,厂家不得在运输车辆上喷涂甲方企业文化标识;运输车辆在道路运输过程中应遵守有关交通法律法规,进入提货地或交货地后,应遵守发货单位或收获单位厂区内的车辆限速及其他要求。
(10)厂家在装车、卸车时应遵守甲方或收货单位的现场管理人员的安排。
7、安全责任及相关要求1)在提货及交货过程中,厂家应遵守甲方及收货单位的要求及相关规章制度,在装运过程中增强安全及环保意识,进入甲方厂区须遵守甲方安全有关规定,确保人员健康安全。
2)厂家在运输过程中如发生交通事故,应由厂家自行负责并承担因此造成的全部责任和损失。
3)在提货及交货过程中,应对周围设施、设备采取必要的安全防范措施,如造成设备、设施的损坏,由厂家负责赔偿。
4)为履行本合同厂家所使用员工在运输过程中所发生的交通事故、其他人身伤亡事故及被罚款等情形,均由厂家自行负责于甲方无关。
8、违约责任1)本合同履行过程中,一方未按本合同约定履行相关义务,违约方应向守约方承担违约责任,违约方应承担因此给守约方造成的全部损失。
2)厂家在运输途中,如出现货物破损、丢失、污染、被盗、被抢等事件,由厂家解决。
3)厂家未经甲方认可不得随意变更送货地点,如随意变更送货地点,厂家应同时承担如下违约责任:(1)甲方不得单方面解除本合同;(2)厂家有义务按照甲方的要求将该货物继续运至指定地点;(3)厂家赔偿甲方所造成的全部损失,包括第三方索赔、货物差价损失等其他损失。
该赔偿费用直接从厂家运费中扣除,不足部分厂家以现金方式支付。
4)如厂家给甲方造成损失,厂家应负责赔偿。
5)如甲方未按合同要求,按时付清厂家款项,承担银行利息。
9、其他事宜本合同从合同履行期间,如需终止合同,甲乙双方提前一个月通知对方。
10、争议的解决方式在本合同履行中,双方发生争议,双方友好协商,协商不成向甲方所在地的人民法四、预制构件的存放1、位置的选择本工程装配楼为15#16#18#楼,均分布在施工区东侧,与施工区东临时道路相邻。
构件进场后,原则上直接安装,尽可能避免现场堆放,当不能安装需现场存放时,存放场地必须布设在塔吊作业半径内,避免二次搬运。
如图:2、场地要求本方案为存放叠合板设置三块存放场地,每栋楼分配一块。
存放场地面层必须具有足够的强度、平整度和适当的规模,抗压能力不低于1.05t/m2。
存放场地采用C20砼200厚硬化,必要时底部铺垫钢筋网片。
3、场地的规格本工程基本存放场地面积不可低于11.425米(长)*7.720米(宽)/块。
每个场区码放时,按六堆码放,各堆间距不低于0.5米,每堆叠合板码放层数不超过七层。
场区最小堆放面积及叠合板布设平面图4、堆放的方法叠合板存放应满足以下要求:根据图集15G366-1规定:叠合楼板堆放时,堆放场地应平整压实。
应将板底向下平放,不得倒置。
垫木放置桁架侧边,在距板端200mm处及跨中位置,当板标志跨度小于等于3.6米时跨中垫一条垫木,当板标志跨度大于3.6米时跨中设两条垫木,垫木必须上下对齐、垫木垫实,不得有一角脱空现象,不同板号分别堆放,每垛堆放层数禁止超过7层。
构件存放要求:堆放时应按吊装顺序、规格、品种、所用楼号等分区配套堆放,且应布置在塔吊有效范围内,不同构件堆放之间宜设宽度为0.5~1.2m的通道,并有良好的排水措施。
5、合理计划因受场地的限制,本方案只考虑每栋主体一层叠合板的存放量,在制定叠合板进场计划时,需根据现场堆放场地的空余情况实时调整进场数量和进场日期,避免构件进场后无地存放。
叠合板堆放平面示意图五、重难点分析:1、板筋与梁筋冲突板端支座胡子筋与梁主筋或竖向钢筋位置冲突,无法安装到位。
受箍筋或其它钢筋影响,梁主筋拆除较困难。
解决方案:叠合板板端外伸“胡子筋”在吊装前不得弯折,为方便现场预制板的安装,可根据实际情况,将梁封闭箍筋弯钩放置在下方,方便上部主筋的拆装注:当遇到墙体纵筋、梁箍筋时“胡子筋”可按1:6水平弯折,错过墙体纵筋和梁箍筋,胡子筋严禁竖向弯折。
