灰土挤密桩施工方案1. 简介灰土挤密桩是一种常用的地基处理方法,通过利用挤压灰土形成桩体,以增加地基的稳定性和承载能力。
本文档将详细介绍灰土挤密桩的施工方案。
2. 施工前准备在进行灰土挤密桩施工前,需要进行充分的准备工作,包括以下内容:• 2.1 测量和勘察:根据设计要求,测量和勘察施工现场,确定桩的位置和布置。
• 2.2 材料准备:准备所需的挤密灰土材料,包括水泥、砂土等。
• 2.3 设备准备:准备挤密桩机和其他施工所需的设备,确保其完好无损。
• 2.4 安全措施:制定相关的安全措施和操作规程,确保施工过程的安全性。
3. 施工流程灰土挤密桩施工的流程如下:• 3.1 地表准备:清理施工现场的杂物和垃圾,确保施工区域的平整和清洁。
• 3.2 桩位标定:根据设计要求,在地表上标定出桩位,并进行相关的测量和标记。
• 3.3 预处理:对地基进行预处理,包括清除淤泥和软弱土层,确保基础的坚实。
• 3.4 桩体挤压:使用挤压桩机将灰土材料挤入地基,形成挤密桩体,桩体长度根据设计要求确定。
• 3.5 桩头加固:在桩头处加固,采用加固材料(如钢筋、混凝土),提高桩体的承载能力。
• 3.6 桩检验:对挤密桩进行检验,包括桩的强度、垂直度等方面的检测,确保施工质量。
4. 施工注意事项在进行灰土挤密桩施工时,需要注意以下事项:• 4.1 施工质量控制:严格按照设计要求和施工规范进行施工,保证灰土挤密桩的质量。
• 4.2 施工时间控制:根据施工进度和天气条件,合理安排施工时间,避免在恶劣天气和夜间施工。
• 4.3 安全措施:施工现场要设置警示标志和安全防护设施,操作人员要佩戴必要的安全装备。
• 4.4 环境保护:施工过程中要注意环境保护,控制噪音、粉尘等污染物的排放。
• 4.5 施工记录:对施工过程进行记录,包括施工时间、桩号、材料使用量等内容,以备后期查验和评估。
5. 施工后处理完成灰土挤密桩施工后,需要进行相应的处理工作,包括以下方面:• 5.1 清理施工现场:清除施工现场的杂物和残留物,确保现场的整洁。
灰土挤密桩灰土挤密桩加固按正三角形布置,桩径0.4m,桩间距1.3m,加固深度不超过12m。
加固范围为路堤地段超出两侧坡脚排水沟外边缘0.5m,加固深度应穿透湿陷性黄土层到达非湿陷性黄土层以下1.0m,桩顶铺设厚0.5m的三七灰土垫层,灰土垫层其压实系数不小于0.95,三七灰土垫层内夹铺1-2层高强土工格栅。
(1)成孔工艺:采用振动沉管打桩机将与桩孔同直径钢管振入土中使土向孔的周围挤密,然后缓慢拔管成孔。
桩管顶设桩帽,下端作成60°角度锥形活动桩尖,以利空气流动,减少拔管时的阻力,避免坍孔。
成孔后及时拔出桩管,不应在土中搁置时间过长。
成孔顺序按里程一排排推进,同一里程由中间向两边推进,同排内间隔1孔进行,以免因挤压造成相邻孔缩孔。
(2)水泥土拌制与运输:土料和水泥的选用应符合设计要求。
水泥土配合比按设计要求宜先采用厂拌,采用小车运输。
根据室内土工试验严格控制水泥土含水量,若含水量大采用分摊晾干,若含水量小采用洒水润湿。
水泥土拌制根据回填要求随拌随用,被雨水淋湿、浸泡的水泥土严禁使用按作废处理。
下雨期间不进行水泥土拌制。
(3)水泥土回填夯实:桩孔分层夯实,每次回填厚度为250~400mm,采用提升式夯实机夯实。
配置直径0.35m,重量45kg的铸钢夯锤,落锤高度不小于2m,每层夯实不小于10锤(具体参数由试验确定)。
施工时,逐层以量斗定量向孔内下料,逐层夯实。
(4)施工步骤:①桩机进行入现场,根据设计桩长、沉管入土深度确定机架高度和沉管长度,并进行设备组装。
施工前在桩架或钢管上标出控制深度标记,以便施工中进行钢管深度观测。
②桩机就位,调整沉管与地面垂直,确保垂直度偏差不大于1%。
③起动马达沉管沉到预定标高。
④控制拔管速率,拔管过程中不允许反插。
⑤分层填料、夯实直至桩顶标高。
灰土挤密桩加固路堤地基示意见图1。
图1灰土挤密桩加固路堤地基示意图。

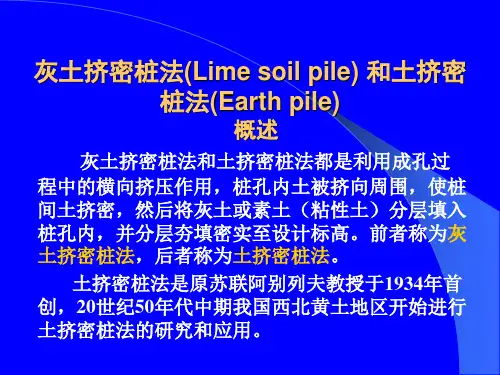

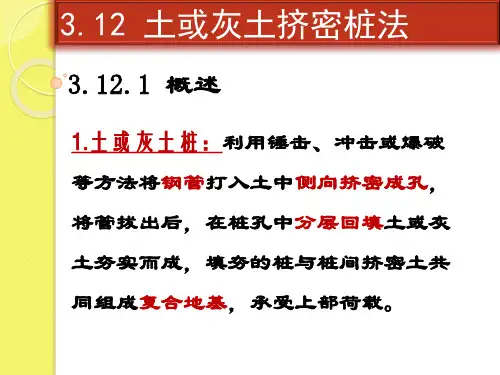

灰土挤密桩(Lime soil pile)和土挤密桩法(Earth pile)概述灰土挤密桩和土挤密桩法都是利用成孔过程中的横向挤压作用,桩孔内土被挤向四周,使桩间土挤密,然后灰土或素土(粘性土)分层填入桩孔内,并分层夯填密实至设计标高,前者称为灰土挤密桩,后者称为土挤密桩法。
土挤密桩法是前苏联门阿别列夫教授于1934年首创,20世纪50年代中期我国西北黄土地区开始进行土机密桩法的研究和应用。
灰土挤密桩法和土挤密桩法适用于处理地下水位以上的湿陷性黄土、素填土、杂填土等地基,可处理地基的深度为5〜15m。
所谓湿陷性黄土:在上覆盖土层自重应力作用下,或者在自重应力和附加应力共同作用下,因浸水后土的结构破坏而发生显著附加变形的土称为湿陷性土,属于特殊土,广泛分布于我国东北、西北、华中和华东部分地区的黄土多具湿陷性。
湿陷性黄土的工程特征:湿陷性黄土是一种特殊性质的土,在一定的压力下,下沉稳定后,受水浸湿,土结构迅速破坏,并且产生显著附加下沉,故在湿陷性黄土场地上进行建设,应根据建筑物的重要性,地基受水浸湿可能性的大小和在使用期间对不均匀沉降限制的严格程度,采取以地基处理为主的综合措施,防止地基湿陷对建筑产生危害。
但当地基土的含水量大于24%,饱和度大于65%时,不宜选用灰土挤密桩或土挤密桩。
灰土机密桩和土挤密桩法具有原位处理、深层挤密和以土治 土的特点,在我国西北和华北地区广泛用于处理深厚湿陷性黄土、素填土和杂填土地基时,具有较好的经济效益和社会效益。
设计计算采用灰土挤密桩或者土挤密桩处理后形成的复合地基的承 载力特征值,应通过现场单桩或多桩复合地基荷载试验确定。
初步设计当无试验资料时, 可按当地经验确定,但对灰土挤密桩复 合地基的承载力特征值,不宜大于处理前的2.0倍,并不宜大于250kpa ;对土挤密桩复合地基的承载力特征值,不宜大于处理前 的1.4倍,并不宜大于180kpa 。
灰土挤密桩法和土挤密桩法一般采用等边三角形排列布桩, 其设计计算一般包括下述几个方面:桩孔直径,宜为 300〜450mm ,并可根据所选用的成孔方法 确定。
地基处理灰土挤密桩说明
地基处理是指对建筑物的基础土壤进行改良或加固,以提高地基的承载能力和稳定性。
其中,灰土挤密桩是一种常用的地基处理方法,下面是对灰土挤密桩的说明:
1. 灰土挤密桩的原理:灰土挤密桩是通过将石灰和水混合形成石灰浆,然后将石灰浆注入地下,形成一根密实的桩体。
石灰浆在地下反应,产生化学反应和物理作用,使土壤颗粒结合在一起,增加土壤的密实度和强度。
2. 施工过程:灰土挤密桩的施工过程通常包括以下几个步骤:
- 预处理:首先,需要对地基土壤进行清理和平整,确保施工区域没有障碍物。
- 钻孔:然后,使用钻机或挖掘机在地下钻孔,形成孔洞。
- 灌注石灰浆:将预先调配好的石灰浆注入钻孔中,通常使用注浆机或泵车进行注浆。
- 挤密:注入石灰浆后,使用挤压装置将石灰浆挤压到地下,形成密实的桩体。
- 后处理:待石灰浆反应固化后,可以进行后续的地表修复工作。
3. 适用范围:灰土挤密桩适用于一些土质较松软、含水量较高的地基,如黏土、软土、淤泥等。
它可以改善土壤的工程性质,提高地基的承载能力和稳定性。
4. 优点和注意事项:灰土挤密桩具有以下优点:
- 施工方便快捷,可以在较短时间内完成。
- 对现有建筑物的影响较小,不需要大范围的挖掘和拆除。
- 成本相对较低,适用于一些经济考虑较为敏感的项目。
然而,需要注意的是,灰土挤密桩的施工需要专业的施工团队和设备,以确保施工质量和效果。
此外,施工过程中需要注意安全措施,避免发生意外事故。
最好在进行灰土挤密桩之前,进行详细的工程勘察和设计,以确保选择合适的地基处理方法。

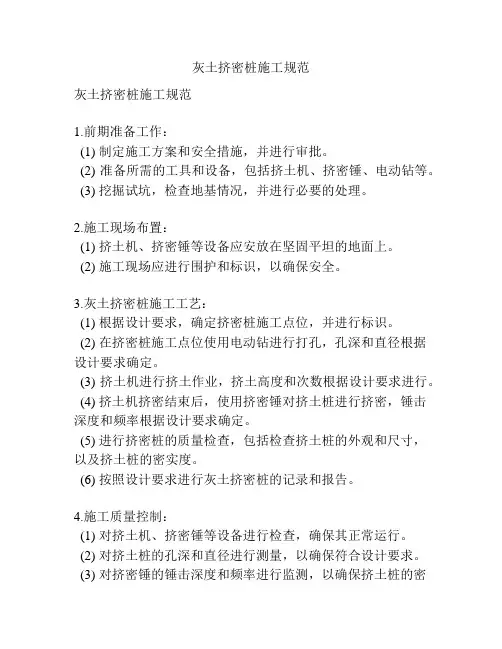

灰土挤密桩施工规范灰土挤密桩施工规范1.前期准备工作:(1) 制定施工方案和安全措施,并进行审批。
(2) 准备所需的工具和设备,包括挤土机、挤密锤、电动钻等。
(3) 挖掘试坑,检查地基情况,并进行必要的处理。
2.施工现场布置:(1) 挤土机、挤密锤等设备应安放在坚固平坦的地面上。
(2) 施工现场应进行围护和标识,以确保安全。
3.灰土挤密桩施工工艺:(1) 根据设计要求,确定挤密桩施工点位,并进行标识。
(2) 在挤密桩施工点位使用电动钻进行打孔,孔深和直径根据设计要求确定。
(3) 挤土机进行挤土作业,挤土高度和次数根据设计要求进行。
(4) 挤土机挤密结束后,使用挤密锤对挤土桩进行挤密,锤击深度和频率根据设计要求确定。
(5) 进行挤密桩的质量检查,包括检查挤土桩的外观和尺寸,以及挤土桩的密实度。
(6) 按照设计要求进行灰土挤密桩的记录和报告。
4.施工质量控制:(1) 对挤土机、挤密锤等设备进行检查,确保其正常运行。
(2) 对挤土桩的孔深和直径进行测量,以确保符合设计要求。
(3) 对挤密锤的锤击深度和频率进行监测,以确保挤土桩的密实度。
(4) 对挤密桩的外观和尺寸进行检查,确保符合设计要求。
(5) 进行挤密桩的抗剪强度和承载力测试,以确保其满足设计要求。
(6) 对施工过程进行巡检和记录,及时发现和解决问题。
5.施工安全措施:(1) 挤土机、挤密锤等设备在使用前应进行安全检查,确保其正常运行。
(2) 施工现场应设置警戒线和安全标识,以确保人员和设备的安全。
(3) 施工人员应佩戴防护用品,如安全帽、防尘口罩、耳塞等。
(4) 施工人员应接受相应的培训,熟悉施工规范和安全操作流程。
(5) 施工现场应保持整洁,并及时清除施工垃圾和积水。
以上是灰土挤密桩施工的一般规范要求,具体的施工流程和安全措施还需要根据具体的工程情况进行调整和完善。
在施工过程中,应严格按照相关规范和要求进行操作,确保施工质量和施工安全。
同时,及时发现和解决问题,保证工程的顺利进行。
灰土挤密桩施工工艺流程灰土挤密桩是一种常用的地基处理方法,它能够提高土壤的承载力,改善地基的稳定性。
下面我们来详细介绍灰土挤密桩施工的工艺流程。
一、施工前准备1.确定施工区域。
根据设计要求和勘察结果,确定需要进行灰土挤密桩处理的地基区域。
2.准备施工材料和设备。
灰土挤密桩施工所需的材料主要包括水泥、砂、灰土等,设备主要包括挤浆桩机、搅拌机、推管机等。
二、施工洞口准备1.开挖洞口。
根据设计要求,决定洞口的直径和深度,并进行开挖。
2.掏净洞口。
将洞口底部的杂物清除干净,确保洞口底部平整。
三、浆液调配1.确定浆液配比。
根据设计要求和土壤性质,确定水泥、砂、灰土的比例,进行浆液调配。
2.进行浆液搅拌。
将水泥、砂、灰土按照一定比例倒入搅拌机,加水搅拌均匀,直至浆液达到要求的浆液浓度和粘度。
四、挤浆施工1.进入挤浆桩机。
将调配好的浆液倒入挤浆桩机的料斗中,启动挤浆桩机。
2.挤浆过程。
将挤浆桩机的喷头插入洞口中,慢慢提升,同时挤出浆液,使之充满整个洞口。
待浆液停止流动并达到一定浆液固化程度后,再挤出下一段浆液。
五、桩顶整平1.桩顶修整。
当挤浆桩达到设计要求的高度后,用水平仪检查桩顶的水平度,并根据需要进行修整。
2.防止浆液外溢。
在桩顶周围搭建防溢板,避免浆液外溢。
六、施工质量检验1.采集样品。
在挤浆桩施工完毕后,对挤浆桩样品进行取样,并进行施工质量检验。
2.质量合格。
如果挤浆桩质量合格,可进行后续的土方回填等工作。
总结:灰土挤密桩施工是一项复杂的工程,需要进行认真的施工准备和施工过程中的严格控制。
只有确保每个环节都按照规范进行操作,才能保证施工质量和工程的稳定性。
灰土挤密桩施工方案使用一、项目概况1.1工程名称:灰土挤密桩施工1.2工程位置:...1.3建设单位:...1.4监理单位:...1.5施工单位:...二、工程要求2.1土质状况:灰土、黏土等松软土质2.2地基承载力要求:...2.3抗沉降稳定性要求:...三、施工工艺流程3.1桩位布设:根据设计要求,在地基上标定桩位,进行验收确认。
3.2材料准备:采购所需的灰土和水泥,进行检验合格后方可使用。
3.3设备调试:对挤密桩施工设备进行调试,确认工作正常。
3.4施工准备:做好施工安全措施,搭建施工平台和围护结构。
3.5挤浆施工:将灰土和水泥按照一定比例混合,通过挤压装备将浆液挤入地基土体内。
3.6校核验收:根据设计要求,对挤密桩进行校核验收,确保施工质量和效果。
四、施工注意事项4.1设备维护:定期检查和维护挤密桩施工设备,确保其正常运行。
4.2施工安全:采取必要的安全防护措施,确保施工人员的人身安全。
4.3材料控制:严格按照设计要求控制灰土和水泥的比例和用量。
4.4桩位标定:确保桩位布设准确,以免影响地基的质量和施工进度。
4.5灰土浆液挤压:挤压进程要均匀、连续,以保证浆液完全充填土体中的孔隙。
4.6施工质量监控:对挤密桩实施质量把关,随时校核验收施工效果。
五、施工措施5.1挤浆施工技术:采用灰土和水泥混合挤浆工艺,确保挤浆质量和浆液的均匀性。
5.2挤浆设备选择:采用高效、可靠的挤浆设备,提高施工效率和施工质量。
5.3施工进度控制:根据地基情况和工程要求,制定合理的施工计划和进度安排。
5.4人员培训:对施工人员进行岗前培训,提高其对施工技术和安全操作的掌握能力。
5.5环境保护:采取措施防止浆液外溢或对周围环境造成污染。
六、施工材料及设备清单6.1施工材料:灰土、水泥、挤浆管等。
6.2施工设备:挤密桩设备、泵送装备等。
七、施工质量验收标准7.1挤密桩的孔隙度:应符合设计要求。
7.2挤密桩的抗压强度:应满足设计要求。
