污雨水管道安装施工方案
一、前言
污雨水管道的安装工作是建筑工程中至关重要的一环,合理的施工方案不仅能够保障管道的正常使用,还能降低维护成本,确保环境卫生。
本文将就污雨水管道的安装施工方案进行详细介绍。
二、施工前准备
1. 材料准备
在进行污雨水管道安装前,需要准备各种安装所需的管材、连接件、密封胶水等材料,确保施工过程中不会因需材料短缺而延误。
2. 工具准备
工程施工时需要准备好各类安装工具,如管道切割工具、接头安装工具、胶管等,以提高施工效率。
3. 现场勘测
在正式施工前,需要对施工现场进行全面勘测,确定管道的走向、连接点等关键信息,为后续施工提供准确的参考。
三、施工过程
1. 管道敷设
根据勘测结果,首先要进行管道的敷设工作,确保管道走向合理、平整,并且保证管道的坡度符合要求,保证排水畅通。
2. 管道连接
在管道敷设完毕后,需要进行管道连接工作,连接件的选择要符合相关标准,连接点需牢固密封,以确保管道安装质量。
3. 密封处理
在管道连接完成后,需要对连接处进行密封处理,使用密封胶水或其他防水材料进行密封,预防漏水现象的发生。
四、施工验收
在完成污雨水管道的安装工作后,需要进行施工质量验收,检查管道的安装是否符合相关标准要求,确保管道的正常使用和维护。
五、总结
污雨水管道的安装工作是一项细致复杂的工程,高质量的施工方案和严格的执行能够确保管道的正常使用,同时也能为环境卫生和城市建设做出贡献。
希望本文对污雨水管道安装施工方案有所启发,为相关工程提供参考。
排水雨水系统安装方案㈠一般规定⑴适用于民用及一般工业建筑室内排水管道、雨水管道安装。
⑵生活污水管道应使用塑料管、铸铁管或混凝土管(由成组洗脸盆或饮用喷水器到共用水封之间的排水管和连接卫生器具的排水短管,可使用钢管)。
雨水管道宜使用塑料管、铸铁管镀锌和非镀锌钢管或混凝土管等。
悬吊式雨水管道应使用钢管、铸铁管或塑料管。
易受震动的雨水管道应使用钢管。
㈡施工准备⑴技术准备施工人员应熟悉掌握图纸,熟悉相关国家或行业验收规范和标准图等。
图纸会审,准备技术资料,进行技术、质量、安全交底。
⑵材料要求管材、管件及附属制品等,在进入施工现场时应认真检查,必须符合国家或部颁标准有关质量、技术要求,并有产品出厂合格证明。
各种连接管件不得有砂眼、裂纹、偏扣、乱扣、丝扣不全或角度不准等现象。
粘接剂、油麻、线麻、水泥、电焊条等质量都必须符合设计及规范要求。
⑶作业条件土建基础工程基本完成,管沟已按图纸要求挖好,其位置、标高、坡度经检查符合工艺要求,沟基作了相应处理并已达到施工要求强度。
基础及过墙穿管的孔洞已按图纸位置、标高和尺寸预留好。
楼层内排水管道的安装,应与结构施工隔开1~2层,且管道穿越结构部位的孔洞已预留完毕,室内模板及杂物清除后,室内弹出房间尺寸线及准确的水平线。
暗装管道(包括设备层、竖井、吊顶内的管道)首先应核对各种管道的标高、坐标的排列有无矛盾。
预留孔洞、预埋件已配合完成。
土建模板已拆除,操作场地清理干净,安装高度超过3.5m应搭好架子⑷施工组织及人员准备建立健全的质量管理体系和质量检测制度。
施工组织应设立技术组、质安组、管道班、电气焊班等。
施工人员数量根据工程规模和工程量的大小确定,一般应配备的人员有:给排水专业技术人员,测量工、管道工、电焊工、气焊工、起重工、油漆工、泥瓦工。
㈢排水管道及配件安装⑴材料质量要求铸铁排水管及管件应符合设计要求,有出厂合格证。
塑料排水管内外表层应光滑,无气泡、裂纹,管壁厚薄均匀,色泽一致。

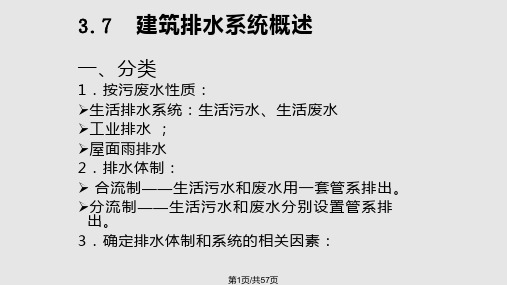

1 室内排水系统安装1.1一般规定1、生活污水管道应使用塑料管、铸铁管或混凝土管(由成组洗脸盆或饮用喷水器到共用水封之间的排水管和连接卫生器具的排水短管,可使用钢管)。
2、雨水管道宜使用塑料管、铸铁管镀锌和非镀锌钢管或混凝土管等。
3、悬吊式雨水管道应使用钢管、铸铁管或塑料管。
易受振动的雨水管道(如锻造车间)应使用钢管。
4、承插管道的接口,应以麻丝填充,用水泥或石棉水泥打口(捻口),不得用一般水泥砂浆抹口。
5、空调房间风机盘管的排水管,如需接向室内管道,宜在排水管上安装截止阀,并在接往管道前设置水封。
1.2施工准备1.2.1技术准备(1)施工人员应熟悉掌握图纸,熟悉相关国家或行业验收规范和标准图集等。
(2)图纸会审,准备技术资料,进行技术、质量、安全交底。
1.2.2材料要求(1)钢材、管材、管件及附属制品等,在进入施工现场时应认真检查,必须符合国家或部颁标准有关质量、技术要求,并有产品出厂合格证明。
(2)各种连接管件不得有砂眼、裂纹、偏扣、乱扣、丝扣不全或角度不准等现象。
(3)粘接剂、油麻、线麻、水泥、电焊条等质量都必须符合设计及规范要求。
1.2.3作业条件(1)土建基础工程基本完成,管沟已按图纸要求挖好,其位置、标高、坡度经检查符合工艺要求,沟基作了相应处理并已达到施工要求强度。
(2)基础及过墙穿管的孔洞已按图纸位置、标高和尺寸预留好。
(3)楼层内排水管道的安装,应与结构施工隔开1-2层,且管道穿越结构部位的孔洞已预留完毕,室内模板及杂物清除后,室内弹出房间尺寸线及准确的水平线。
(4)暗装管道(包括设备层、竖井、吊顶内的管道)首先应核对各种管道的标高、坐标的排列有无矛盾。
预留孔洞、预埋件已配合完成。
土建模板已拆除,操作场地清理干净,安装高度超过3.5m应搭好架子。
1.2.4施工组织及人员准备(1)建立健全的质量管理体系和质量检测制度。
(2)施工组织应设立技术组、质安组、管道班、电气焊班等。
(3)施工人员数量根据工程规模和工程量的大小确定,一般应配备的人员有:给排水专业技术人员,测量工、管道工、电焊工、气焊工、起重工、油漆工、泥瓦工。
室内排水系统安装本节有用于建筑工程中室内金属排水管道及配件安装。
2.1.1 施工预备2.1.1.1 技巧预备1. 排水支管及配件安装前,卫生器具样品应先出场或者差不多确信品牌、规格、型号。
2. 施工图纸应经设计单位、扶植单位、施工单位会审,并解决会审记录。
3. 编制施工筹划,做好技巧、情形、安稳交底。
4. 依照施工图纸及现场实际情形,绘制施工草图。
2.1.1.2 材料预备1. 主材:A型柔性抗震排水铸铁管、W型无承口排水铸铁管、排水承插铸铁管、钢管、铸铁管件、清扫口、地漏、铸铁透气帽、隔油器等管材、管件壁厚应平均,造型规矩,不得有粘砂、毛刺、砂眼、裂纹现象,承口表里滑腻整洁,法兰压盖、光管端口平坦光洁,地漏水封高度不小于50mm,丝扣不得显现偏扣、乱扣、丝扣不全等现象。
2. 辅料:密封橡胶圈、灰口铸铁压兰、螺栓螺母、密封橡胶套、不锈钢管箍、油麻、水泥、防水油膏、防锈漆、调合漆、沥青漆、玻璃布、银粉漆、型钢、圆钢等。
2.1.1.3 预备机具1. 机具:砂轮机、台钻、电锤、套丝机、电焊机、冲击钻等。
2. 对象:大年夜锤、錾子、捻凿、麻钎、压力案、扳手、管钳、线坠、程度尺、钢卷尺等。
2.1.1.4 功课前提1. 土建构造已验收合格,功课面清理洁净,管道穿墙、楼板已按照设计要求预留孔洞,并校核修整完毕。
2. 室内墙体地位线及地面基准线已体会收完毕。
3. 排水排出管道或埋地排水管道安装必须等回填土到管底的高度。
2.1.2 施工工艺2.1.2.1 工艺流程管道预制→排水干管托、吊架安装→排水干管安装→排水立管安装→排水支管安装→排水配件安装→通球实验→灌水实验→管道保温2.1.2.2 操作工艺1. 管道预制管道预制前,应先做好除锈和防腐。
(1) 排水立管预制依照建筑设计层高及各层地面做法厚度,按照设计要求,确信排水立管检查口及排水支管甩口标高中间线,绘制加工预制草图,一样立管检查口中间距建筑地面 1.1m,排水支管甩口应包管支管坡度,使支管最末尾承口距离楼板不小于100mm,应用合格的管材进行下料,预制好的管段应做好编号,码放在平坦的场地,管段下面用方木垫实。
污水处理系统安装工序污水处理系统安装是一项复杂的工程,需要严格按照规定的工序进行,以确保系统正常运行。
下面将详细介绍污水处理系统安装的工序步骤。
1. 确定安装位置首先,需要根据设计图纸确定污水处理系统的安装位置。
一般而言,系统应远离居民区、水源地和易燃物品存放区,同时要方便排放废水和污泥。
2. 准备施工材料在安装污水处理系统之前,需要提前准备好所需的施工材料,如管道、阀门、槽罐等。
确保材料的质量符合相关标准要求。
3. 进行基础施工在安装污水处理系统之前,需要先进行基础施工。
首先,要对安装位置进行测量、挖掘和填土,确保地面平整并承受得住系统的重量。
4. 安装主体设备接下来,需要将污水处理系统的主体设备进行安装。
根据设计要求,按照正确的顺序和方法安装各个设备,如曝气机、搅拌器、过滤器等。
5. 安装管道连接在主体设备安装好之后,需要进行管道的连接工作。
将各个设备之间以及系统内部的管道进行连接,并进行漏水测试,确保系统正常运行。
6. 完成电气接线除了管道连接,还需要对污水处理系统进行电气接线工作。
将主体设备和控制器等设备进行电气连接,并进行电气测试,确保系统的电气部分正常运行。
7. 调试系统完成所有上述步骤后,需要对污水处理系统进行调试。
通过启动设备、调节参数等操作,确保系统的各项功能正常运行,达到设计要求。
8. 进行试运行最后,进行污水处理系统的试运行。
对系统进行长时间运行测试,观察系统的处理效果,并根据实际情况进行必要的调整和改进。
通过以上工序步骤的严格执行,污水处理系统的安装工作将更加规范高效,为确保系统的正常运行提供了可靠保障。
希望以上内容能够对您有所帮助。
