(完整word版)人防工程主体结构验收程序及要求
- 格式:doc
- 大小:13.59 KB
- 文档页数:2
2024年人防竣工验收验收方案范本一、前言为保障公民生命财产安全,提高城市防空防护能力,根据相关法律法规和人防建设规范,制定本方案,对于2024年人防工程的竣工验收进行规范和指导,确保人防工程达到设计要求并符合安全标准。
二、验收原则1. 遵循“科学、公正、客观、合理”的原则,进行验收评估;2. 按照“设计合理、施工质量、安全可靠、功能完善、使用方便、经济合理”的要求进行验收;3. 确保验收过程公开、透明,相关单位和专家的意见充分听取并充分发挥作用。
三、验收内容和评价标准1. 工程技术验收(1)按照设计方案进行验收,确认工程设计是否满足相关的规范和要求;(2)对工程施工过程进行评估,确认施工质量是否符合要求,并对施工方案、组织实施和资料齐全性进行检查;(3)检查工程是否存在质量隐患和安全隐患,并提出整改意见。
2. 功能验收(1)对人防工程的功能进行评估,确认是否满足设计要求和运行需要;(2)对人防工程的基本功能、特殊功能(如通风、照明、供水、排水等)进行检查,确保功能正常、运行可靠;(3)对逃生通道、紧急疏散设施、隔离门窗等进行评估,确保安全和便利。
3. 安全性验收(1)对人防工程的安全性进行评估,确认是否满足规范的要求;(2)检查人防工程的防护能力,确认是否符合设计要求,并进行模拟演练;(3)对人防工程的防护结构、材料和设备进行检查,确保安全可靠。
4. 管理验收(1)对人防工程的管理制度、安全管理措施和应急预案进行评估,确保完善和有效;(2)检查人防工程的管理资料和台账,确认是否齐全、合规;(3)对相关单位和人员进行培训,提高应对突发事件的应急能力。
四、验收程序1. 提交验收申请:施工单位需向相关主管部门提交人防工程竣工验收申请,并提供相关资料;2. 形成验收组:相关主管部门组织专家、技术人员、管理人员等组成验收组,制定验收方案;3. 验收准备工作:验收组进行现场勘察,并对相关资料进行审核和整理,制定验收计划;4. 进行现场验收:验收组按照验收计划对人防工程进行现场检查和测试,提出意见和建议;5. 编制验收报告:验收组编制验收报告,包括验收结论、存在问题和建议;6. 验收意见反馈:验收报告提交给相关单位,相关单位要及时处理存在的问题,并提出整改计划;7. 确认竣工验收:验收报告获得相关主管部门的批准后,确认人防工程的竣工验收。

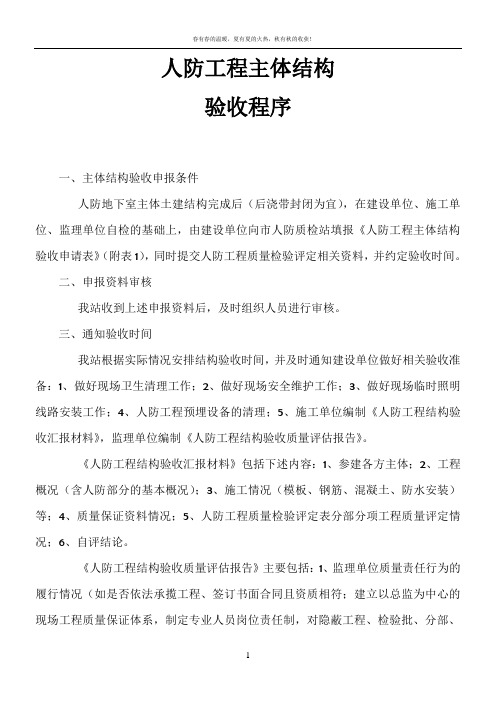

人防工程主体结构验收程序The manuscript was revised on the evening of 2021人防工程主体结构验收程序一、主体结构验收申报条件人防地下室主体土建结构完成后(后浇带封闭为宜),在建设单位、施工单位、监理单位自检的基础上,由建设单位向市人防质检站填报《人防工程主体结构验收申请表》(附表1),同时提交人防工程质量检验评定相关资料,并约定验收时间。
二、申报资料审核我站收到上述申报资料后,及时组织人员进行审核。
三、通知验收时间我站根据实际情况安排结构验收时间,并及时通知建设单位做好相关验收准备:1、做好现场卫生清理工作;2、做好现场安全维护工作;3、做好现场临时照明线路安装工作;4、人防工程预埋设备的清理;5、施工单位编制《人防工程结构验收汇报材料》,监理单位编制《人防工程结构验收质量评估报告》。
《人防工程结构验收汇报材料》包括下述内容:1、参建各方主体;2、工程概况(含人防部分的基本概况);3、施工情况(模板、钢筋、混凝土、防水安装)等;4、质量保证资料情况;5、人防工程质量检验评定表分部分项工程质量评定情况;6、自评结论。
《人防工程结构验收质量评估报告》主要包括:1、监理单位质量责任行为的履行情况(如是否依法承揽工程、签订书面合同且资质相符;建立以总监为中心的现场工程质量保证体系,制定专业人员岗位责任制,对隐蔽工程、检验批、分部、分项工程及时进行验收签证等情况);监理单位执行监理工程规范的情况。
2、在施工过程中,执行国家有关法律、法规、强制性标准、强制性条文和设计文件情况;(如是否严格执行工程质量报验制度,建筑材料进场检验制度,见证取样制度等)。
3、施工过程中签发的“监理工程师通知单”、“监理工程师通知回复单”以及监督机构签发的“质量问题整改通知单”是否监督施工单位按要求按时限落实整改,并组织复查。
4、工程质量核查是否满足设计及规范。
5、对工程遗留质量缺陷的处理意见。
人防竣工验收验收方案范本如下:一、验收前准备工作1、确定验收时间、地点、人员等相关事宜,确保验收顺利进行;2、整理相关验收资料和文件,做好备查准备;3、召集参与验收的相关人员,明确各自职责和任务。
二、验收内容及方式1、对建设项目是否按照规划设计进行建设进行全面检查;2、对人防设施的规划、设计、施工、材料质量等方面进行逐项核实;3、检查人防设施的功能完善性和实用性;4、对人员疏散、安全出口、应急通道等是否符合相关标准进行检查;5、采用实地查看、设备测试、数据核实等多种方式进行验收。
三、验收结果处理1、验收过程中发现的问题及时记录并通报相关责任人,要求整改;2、对通过验收的人防设施给予验收合格证明,确保合格设施投入使用;3、对未通过验收的人防设施提出整改要求,直至达到验收要求为止;4、验收完成后,组织相关人员签字确认验收结果,形成验收报告并存档。
四、验收后工作1、监督跟踪整改情况,确保问题得到合理解决;2、对验收结果进行汇总分析,为类似项目提供经验借鉴;3、定期对已验收合格的人防设施进行评估和维护,确保长期有效运行。
以上为人防竣工验收验收方案模板,希望对您有所帮助。
人防竣工验收验收方案范本(二)标题:____年人防竣工验收验收方案一、背景介绍为确保城市人防设施建设的质量和安全,按照相关法规和要求,拟定本方案,对于____年人防工程的竣工验收进行全面而系统的评估,以确保其合格和有效。
二、验收目标1. 确保人防工程建设过程符合相关法规和标准的要求;2. 确保人防工程具备预防和应对突发事件的能力;3. 保障人民群众和国家财产的安全;4. 提升城市的整体安全水平。
三、验收内容1. 技术验收- 建设方案的合规性和可行性评估;- 人防工程设计图纸的合理性和完整性评估;- 施工过程的规范性和质量把控评估;- 工程设备和材料的质量和性能评估;- 系统集成和联调测试的效果评估。
2. 安全验收- 人防工程的安全管理制度和责任制的健全性评估;- 灭火系统、疏散通道、紧急照明等安全设施的合格性评估;- 防护层厚度、抗冲击能力等安全性能的测试和评估;- 基础设施的保护能力和防护等级的评估;- 突发事件应急预案和演练的有效性评估。
人防工程主体结构验收程序一、主体结构验收申报条件人防地下室主体土建结构完成后(后浇带封闭为宜),在建设单位、施工单位、监理单位自检的基础上,由建设单位向市人防质检站填报《人防工程主体结构验收申请表》(附表1),同时提交人防工程质量检验评定相关资料,并约定验收时间。
二、申报资料审核我站收到上述申报资料后,及时组织人员进行审核。
三、通知验收时间我站根据实际情况安排结构验收时间,并及时通知建设单位做好相关验收准备:1、做好现场卫生清理工作;2、做好现场安全维护工作;3、做好现场临时照明线路安装工作;4、人防工程预埋设备的清理;5、施工单位编制《人防工程结构验收汇报材料》,监理单位编制《人防工程结构验收质量评估报告》。
《人防工程结构验收汇报材料》包括下述内容:1、参建各方主体;2、工程概况(含人防部分的基本概况);3、施工情况(模板、钢筋、混凝土、防水安装)等;4、质量保证资料情况;5、人防工程质量检验评定表分部分项工程质量评定情况;6、自评结论。
《人防工程结构验收质量评估报告》主要包括:1、监理单位质量责任行为的履行情况(如是否依法承揽工程、签订书面合同且资质相符;建立以总监为中心的现场工程质量保证体系,制定专业人员岗位责任制,对隐蔽工程、检验批、分部、分项工程及时进行验收签证等情况);监理单位执行监理工程规范的情况。
2、在施工过程中,执行国家有关法律、法规、强制性标准、强制性条文和设计文件情况;(如是否严格执行工程质量报验制度,建筑材料进场检验制度,见证取样制度等)。
3、施工过程中签发的“监理工程师通知单”、“监理工程师通知回复单”以及监督机构签发的“质量问题整改通知单”是否监督施工单位按要求按时限落实整改,并组织复查。
4、工程质量核查是否满足设计及规范。
5、对工程遗留质量缺陷的处理意见。
6、执行旁站、巡视、平行检验监理形式的情况。
7、其他需说明的情况。
8、自评结论。
四、现场检查验收(一)土建部分:1、混凝土观感质量(有无蜂窝、麻面、漏筋等,平整度情况);2、外墙渗漏情况(渗漏点处理);3、人防钢筋混凝土墙支模螺杆是否使用止水螺杆;4、人防围护结构是否有随意穿凿的洞口;5、人防防护密闭门门顶横档梁是否锚入墙体两侧墙柱;6、门框墙的钢筋保护层厚度以及混凝土强度(用钢筋测距仪以及回弹仪测定);7、人防门门槛、临战封堵门槛是否一次浇捣成型;(二)安装部分:1、经混凝土振捣成型后,临战封堵框、人防门框的垂直度、平整度满足规范要求;2、人防门吊钩是否预埋正确;3、各类穿墙套管是否按规范制作并安装;4、进风口部测压管是否按规范制作并安装;5、排风口部防爆呼叫按钮外壳是否安规范预埋;6、防爆地漏管道口是否清理干净,一次预埋的防爆地漏标高是否满足设计要求。
人防工程验收程序及内容人防工程验收是指在人防工程竣工后,经过相关部门的验收程序,确认人防工程符合相关法律法规和技术标准要求,具备预防空袭、防护人员、物资、设备和重要建筑物的能力,确保人防工程的安全可靠性。
下面是人防工程验收的程序及内容。
一、验收程序。
1. 验收申请,由建设单位向相关部门提交人防工程验收申请,包括相关资料和文件。
2. 验收准备,相关部门接到申请后,组织验收人员进行准备工作,包括准备验收相关文件和资料,确定验收时间和地点。
3. 现场验收,验收人员按照规定的程序和要求,对人防工程进行现场验收,包括人防工程的结构、设备、通风、疏散等方面进行检查。
4. 验收报告,验收人员根据现场验收情况,编制验收报告,对人防工程的合格与否进行评定。
5. 验收决定,相关部门根据验收报告,做出验收决定,确认人防工程是否合格。
6. 完成验收,建设单位接到验收决定后,按要求整改不合格项,完成验收手续。
二、验收内容。
1. 结构验收,包括人防工程的建筑结构、防护墙、地下室等结构的验收,确保其符合相关标准要求。
2. 设备验收,对人防工程的通风设备、应急照明、消防设备等进行验收,确保其功能完好。
3. 疏散验收,对人防工程的疏散通道、应急疏散指示标识等进行验收,确保疏散通道畅通、指示标识清晰。
4. 安全验收,对人防工程的安全设施、防护措施等进行验收,确保人防工程的安全性。
5. 文件资料验收,对人防工程的相关文件、资料进行验收,确保完备、规范。
人防工程验收程序及内容的严格执行,能够确保人防工程的质量和安全性,保障人民群众的生命财产安全。
同时也提醒建设单位在人防工程建设过程中严格按照相关标准和规定进行设计和施工,确保人防工程的质量。
人防主体结构验收准备及流程一、验收准备。
咱要进行人防主体结构验收呀,那准备工作可得做足喽。
(一)资料方面。
1. 工程建设的相关文件必须齐全。
比如说,施工许可证那是必不可少的,这就像是工程的身份证一样,没有它可不行。
还有规划许可证等一系列跟工程建设许可相关的文件,都得找出来整理好。
2. 施工图纸那也是超级重要的。
咱不仅要有建筑结构的施工图纸,还得有人防专项的施工图纸呢。
而且这些图纸得是经过审核的正式版本哦。
不能拿个草图或者未经审核的图就来应付事儿。
施工过程中的设计变更文件也要整理好,每一个小小的变更都可能影响到整体的结构呢。
3. 工程质量控制资料可不能马虎。
像原材料的质量证明文件,什么钢筋啊、混凝土啊这些主要材料的质量证明得全乎。
还有构配件的质量验收记录,从生产厂家到进场检验,每一步都得有记录。
隐蔽工程验收记录更是重中之重,那些在施工过程中被隐藏起来看不到的工程部分,它们的验收记录要详细准确。
比如说墙体里的钢筋绑扎、预埋件的设置等等,都得在记录里写得明明白白。
(二)现场方面。
1. 现场清理干净那是必须的。
不能乱糟糟的,到处是建筑垃圾和施工材料乱堆乱放。
要让验收人员一到现场,就感觉咱这工程管理得井井有条。
把那些多余的模板、钢管啥的都清理到指定的堆放地点去。
2. 结构实体的检查准备。
比如说混凝土的外观质量,有没有蜂窝麻面、裂缝之类的问题,得提前自己检查一遍。
如果有小问题呢,能修补的赶紧修补好。
还有结构的尺寸偏差,像墙体的垂直度、楼板的厚度这些,都要用测量工具量一量,看看是否在允许的偏差范围内。
如果偏差太大,那可得想办法处理呢。
二、验收流程。
(一)验收申请。
咱工程觉得自己准备得差不多了,就可以向相关部门提出验收申请啦。
这个申请得按照人家规定的格式来写哦,要写清楚工程的基本情况,像工程名称、工程地点、建设单位、施工单位这些基本信息。
还要简单说明一下主体结构工程的施工情况,比如说什么时候开始施工的,采用了哪些主要的施工工艺之类的。
精心整理人防工程主体结构验收程序一、主体结构验收申报条件人防地下室主体土建结构完成后(后浇带封闭为宜),在建设单位、施工单位、监理单位自检的基础上,由建设单位向市人防质检站填报《人防工程主体结构验收申请表》(附表1),同时提交人防工程质量检验评定相关资料,并约定验收时间。
二、申报资料审核我站收到上述申报资料后,及时组织人员进行审核。
三、通知验收时间我站根据实际情况安排结构验收时间,并及时通知建设单位做好相关验收准备:1、做好现场卫生清理工作;2、做好现场安全维护工作;3、做好现场临时照明线路安装工作;4、人防工程预埋设备的清理;5、施工单位编制《人防工程结构验收汇报材料》,监理单位编制《人防工程结构验收质量评估报告》。
《人防工程结构验收汇报材料》包括下述内容:1、参建各方主体;2、工程概况(含人防部分的基本概况);3、施工情况(模板、钢筋、混凝土、防水安装)等;4、质量保证资料情况;5、人防工程质量检验评定表分部分项工程质量评定情况;6、自评结论。
《人防工程结构验收质量评估报告》主要包括:1、监理单位质量责任行为的履行情况(如是否依法承揽工程、签订书面合同且资质相符;建立以总监为中心的现场工程质量保证体系,制定专业人员岗位责任制,对隐蔽工程、检验批、分部、分项工程及时进行验收签证等情况);监理单位执行监理工程规范的情况。
2、在施工过程中,执行国家有关法律、法规、强制性标准、强制性条文和设计文件情况;(如是否严格执行工程质量报验制度,建筑材料进场检验制度,见证取样制度等)。
3、施工过程中签发的“监理工程师通知单”、“监理工程师通知回复单”以及监督机构签发的“质量问题整改通知单”是否监督施工单位按要求按时限落实整改,并组织复查。
4、工程质量核查是否满足设计及规范。
5、对工程遗留质量缺陷的处理意见。
6、执行旁站、巡视、平行检验监理形式的情况。
7、其他需说明的情况。
8、自评结论。
四、现场检查验收(一)土建部分:1、混凝土观感质量(有无蜂窝、麻面、漏筋等,平整度情况);2、外墙渗漏情况(渗漏点处理);3、人防钢筋混凝土墙支模螺杆是否使用止水螺杆;4、人防围护结构是否有随意穿凿的洞口;5、人防防护密闭门门顶横档梁是否锚入墙体两侧墙柱;6、门框墙的钢筋保护层厚度以及混凝土强度(用钢筋测距仪以及回弹仪测定);7、人防门门槛、临战封堵门槛是否一次浇捣成型;(二)安装部分:1、经混凝土振捣成型后,临战封堵框、人防门框的垂直度、平整度满足规范要求;2、人防门吊钩是否预埋正确;3、各类穿墙套管是否按规范制作并安装;4、进风口部测压管是否按规范制作并安装;5、排风口部防爆呼叫按钮外壳是否安规范预埋;6、防爆地漏管道口是否清理干净,一次预埋的防爆地漏标高是否满足设计要求。
人防工程结构验收程序人防工程是指为了保护人民生命财产安全而建设的掩体和设施,验收工作是确保人防工程达到设计要求并能够正常运行的关键步骤。
下面是人防工程结构验收程序的详细介绍。
一、验收前准备工作:1.确定验收时间、地点和相关人员,包括建设单位、设计单位、施工单位、监理单位等。
2.建设单位应提供人防工程的设计图纸、施工图纸以及相关报告、资料等。
3.验收组成员应具备相关的专业知识和经验,以确保对人防工程的评估能够符合规范和要求。
二、验收程序:1.规范性验收:验收组对人防工程的设计图纸、施工图纸和相关报告进行审核,确保设计和施工符合相关建筑、防护和安全规范。
2.基础验收:验收组对人防工程的地基基础进行检查和评估,包括地质勘探数据、基础设计、施工工艺和材料等方面。
3.结构验收:验收组对人防工程的结构体系进行检查和评估,包括墙体、顶板、地板、柱、梁等构件的材料和连接方式,以及整体的稳定性和可靠性等方面。
4.设备验收:验收组对人防工程的通风、排烟、供水、供电以及其他特殊设备进行检查和评估,确保其满足设计要求和实际使用需要。
5.安全验收:验收组对人防工程的防火、防爆、防盗、防护等安全设施进行检查和评估,包括防火门、监控系统、报警系统、紧急疏散通道等方面。
6.工程质量验收:验收组对人防工程的施工质量进行检查和评估,包括工程的规范性、可操作性、合格率等方面。
7.使用验收:验收组对人防工程的实际使用情况进行检查和评估,包括通风、照明、排水等设施的运行情况以及消防设备的完好性等方面。
8.竣工验收:经过以上各项检查和评估后,验收组对人防工程的整体情况进行综合评定,并提出改进意见和建议。
最终评定为合格或不合格,如不合格,则需整改完善后重新申请验收。
三、验收报告:验收组根据实际情况编制验收报告,包括人防工程的整体情况、存在的问题和建议的改进措施等内容。
该报告应经过建设单位、设计单位、施工单位等相关方面的审核并签字确认,作为人防工程的一份重要文件进行保存和备案。
一、人防工程验收程序1.提交验收申请:施工单位在工程竣工后,向相关部门提交人防工程验收申请,并提供相关的验收资料。
2.预验收准备:相关部门组织人员对提交的申请进行初步审核,确认资料是否齐全并符合要求。
如发现问题,需要告知施工单位进行整改。
3.实地勘察:对人防工程进行实地勘察,检查其施工质量和设计方案是否符合要求。
包括建筑结构、防火防爆设施、通风系统、安全疏散通道等方面的检查。
4.检测验收:对人防工程的各项功能进行检测和测试,确保其满足设计要求。
包括消防设备的压力测试、通风系统的通风效果测试、电气设备的运行测试等。
5.形式验收:对人防工程的建筑结构、功能配套设施等进行全面检查,确认其是否满足建设标准和规范要求。
6.验收意见反馈:根据检测和检查的结果,相关部门向施工单位反馈验收意见,提出不合格项,并要求施工单位进行整改和调试。
7.整改完工:施工单位根据验收意见,对不合格项进行整改,并完成整改的记录和相关文件。
8.最终验收:相关部门再次对整改后的人防工程进行验收,确认其符合要求。
如发现问题,需要指导施工单位进行再次整改。
9.验收合格:经过最终验收,确认人防工程满足相应的验收标准和规范要求,发放相应的合格证明和文件。
二、人防工程验收内容标准1.建筑结构:确保人防工程的建筑结构牢固稳定,能够抵御外部冲击和地震等自然灾害。
对结构材料、结构构造、抗震设计等进行检查和测试。
2.防火防爆设施:确保人防工程具备良好的防火和防爆能力,能够有效地防止火灾和爆炸等事故的发生。
对防火门窗、防爆墙体、防火隔离等设施进行检查和测试。
3.通风系统:确保人防工程的通风系统正常运行,并能够提供良好的通风效果。
对通风机组、通风管道、通风口等进行检查和测试。
4.灭火设备:确保人防工程配备有必要的灭火设备,并能够及时有效地进行灭火。
对消防栓、灭火器、自动喷水系统等进行检查和测试。
5.电气设备:确保人防工程的电气设备正常运行,能够提供可靠的供电保障。
人防工程主体结构验收程序人防工程主体结构验收是为确保人防工程主体结构符合相关的规范和标准,并满足使用要求,同时能够保证人员生命安全,财产安全等方面有所保障的重要程序。
本文将详细介绍人防工程主体结构验收过程和相关注意事项。
1. 主体结构验收前的准备1.1 相关资料准备在进行主体结构验收前,需要收集相关的施工图纸、设计文件、相关技术规范、验收标准等资料,并核查是否齐全、准确、符合要求。
同时应向编制施工图纸的设计单位索取施工图纸资料、结构计算书和相关检验报告材料,进行人防工程主体结构验收前的初步审查。
1.2 现场勘察和检查在人防工程主体结构验收前,应进行现场勘察和检查,确认施工单位是否按照施工图纸、构造方案、施工工艺和相关技术规范进行建筑施工。
主要检查具体事项包括:•构件的尺寸、弯曲度、垂直度、水平度、垂直偏移度等是否符合规范要求;•立柱、梁、墙体等构件的外观质量;•基础的尺寸、平整度、强度等是否符合规范要求;•钢筋、混凝土、预制构件等材料的厂检报告书。
2. 主体结构验收的程序主体结构验收应按照以下程序完成:2.1 提交材料验收施工单位应提交以下材料进行验收:•基础、墙体、楼板等结构构件的质量合格证;•基础的验收报告;•人防工程主体结构构件的制造单位、材料、计算书、试验报告等资料。
以上所有材料都需要经过检验、取证,验收人员应在接到提交资料通知后准确并及时的到场。
2.2 完成收样验收人员在提交资料的同时进行收样工作,将收样标签固定在各个构件上,并将其编号、验收日期、存放位置等做好记录,接着将样品发往检验机构检测,以确认样品的质量。
2.3 进行质量检验验收人员及检验人员应从所收到的样品中进行抽样检验,对样品进行必要的试验,如外观检查、尺寸检查、强度抗压试验、爆破试验等,从而得到具体的结果。
2.4 检验合格计划验收人员在抽样检验的结果满足相关规范和标准的要求后,进行检验合格计划,准备颁发质量合格证。
2.5 确定验收意见验收人员应根据检验结果、施工图纸、施工质量等合法证据,确定验收意见及证书。
人防工程主体结构验收程序及要求
人防地下室主体土建结构完成后(后浇带封闭为宜),人防工程粉刷前,建设单位组织工程参建各方进行主体结构预验收,对发现的问题进行整改,达到主体验收条件后,按下列程序和要求进行。
一、结构验收申报程序和提交材料
1、结构验收申报程序
1)在参建各责任主体自验自评合格的基础上,提前5天向人防质监站提交验收申请;
2)人防质监站及时组织人员审查提交资料是否完整准确,并确定验收时间;
3)监督验收。
2、提交材料
1)人防主体结构预验收记录表、参加单位人员会签表;
2)建设单位提交结构验收申请表;
3)质量整改情况报告书;
4)施工单位准备人防工程结构验收自评报告;
5)监理单位准备人防工程结构验收评估报告;
6)分项分部工程质量核查资料;
7)人防主体结构检测报告;
8)人防防护设备资质及制式合同(原件);
9)人防施工图中战时平面图;
三、结构验收参加人员和现场准备工作
参加人员:
1、建设单位项目负责人;
2、设计单位结构、设备专业设计师;
3、监理单位总监代表和人防专业监理工程师;
4、施工单位项目经理、技术负责人和各专业人员;
5、人防防护设备生产安装单位的技术人员;
6、其他有关人员。
验收准备:1、做好现场卫生清理工作;
2、做好现场安全围护工作;
3、做好现场临时照明工作;
4、人防工程预埋设备的清理;
5、按结构验收程序进行验收。
四、结构验收主要内容
1、结构分部
1)混凝土观感质量(有无蜂窝、麻面、露筋等,平整度情况);
2)外墙渗漏情况(渗漏点处理);
3)人防钢筋混凝土墙支模螺杆是否使用止水螺杆;
4)人防围护结构是否有随意穿凿的洞口;
5)人防防护密闭门门顶加强梁是否锚入两侧墙柱;
6)门框墙的钢筋保护层厚度以及混凝土强度(用钢筋测距仪以及回弹仪测定);
7)人防门门槛、临战封堵门槛是否一次浇注成型。
2、安装分部
1)经混凝土振捣成型后,临战封堵框、人防门框的垂直度、平整度满足规范要求;
2)人防门吊钩是否埋设正确;
3)各类穿墙预埋套管是否按规范制作并预埋;
4)进风口部测压管是否按规范制作并预埋;
5)排风口部防爆呼叫按钮是否按规范埋设;
6)防爆地漏管道口是否清理干净,一次预埋的防爆地漏标高是否满足设计要求。
3、现场记录
人防工程实体质量抽查后,在听取参建各方主体检查意见的基础上,质监小组填写《主体结构验收监督记录》,如有质量问题下发整改通知书。
五、结构验收相关表格
1)人防主体结构验收申请表
2)人防工程阶段性验收报告
3)整改回复情况报告书。
