后浇带设置原则
- 格式:docx
- 大小:9.56 KB
- 文档页数:2
施工后浇带设置原则
首先,浇带设置的原则之一是保持养护湿度。
混凝土在养护期
间需要保持一定的湿度,以防止水分流失和混凝土过早干燥。
这可
以通过覆盖塑料薄膜或使用湿润的麻袋等方法来实现。
其次,浇带设置需要注意温度控制。
在养护期间,混凝土的温
度对其强度和耐久性有着重要影响。
因此,需要避免混凝土过早或
过快的降温,可以采取覆盖保温或者加热措施来控制混凝土的温度。
另外,浇带设置还需要注意养护时间。
一般来说,混凝土的养
护时间应根据混凝土的配合比、气候条件和使用要求来确定,需要
足够的时间让混凝土充分硬化和获得设计强度。
此外,还需要注意养护方式。
养护方式可以采用水养护、蒸汽
养护、覆盖养护等多种方式,根据具体情况选择适合的养护方式。
最后,浇带设置的原则还包括养护质量的控制。
在养护过程中
需要定期检查和维护养护设施,确保养护效果和质量。
总之,施工后浇带设置原则包括保持养护湿度、温度控制、养
护时间、养护方式和养护质量控制等多个方面,只有严格遵循这些原则,才能保证混凝土结构的质量和性能。
后浇带设置有关后浇带的设计规范相关规定有:一是JGJ3-2002《高层建筑混凝土结构技术规程》12.1.10 条规定,当采用刚性防水方案时,同一建筑的基础应避免设置变形缝。
可沿基础长度每隔30~40m 留一道贯通顶板、底板及墙板的施工后浇缝,缝宽不宜小于800mm,且宜设置在柱距3 等分的中间范围内。
后浇缝处底板及外墙宜采用附加防水层;后浇缝混凝土宜在其两侧混凝土浇灌完毕 2 个月后再进行浇灌,其强度等级应提高一级,且宜采用早强、补偿收缩的混凝土。
二是JGJ6-99《高层建筑箱形与筏形基础技术规范》6.6.2 条规定,基础长度超过40m 时,宜设置施工缝,缝宽不宜小于80cm.在施工缝处,钢筋必须贯通。
6.6.3 条规定,当主楼与裙房采用整体基础,且主楼基础与裙房基础之间采用后浇带时,后浇带的处理方法应与施工缝相同。
三是GB50010-2002《混凝土结构设计规范》9.1.3 条规定,如有充分依据和可靠措施,本规范表中的伸缩缝最大间距可适当增大,混凝土浇筑采用后浇带分段施工。
四是GB50007-2002《建筑地基基础设计规范》8.4.15 条规定,对高层建筑筏形基础与裙房基础之间的构造应符合下列要求:当高层建筑与相连的裙房之间不设置沉降缝时,宜在裙房一侧设置后浇带,后浇带的位置宜设在距主楼边柱的第2 跨内;后浇带混凝土宜根据实测沉降值并计算后期沉降差能满足设计要求后方可进行浇注。
五是GB50108-2001《地下工程防水技术规范》5.2.1 条规定,后浇带应设在受力和变形较小的部位,间距宜为30~60m,宽度宜为700~1 000mm.5.2.2 条规定,后浇带可做成平直缝,结构主筋不宜在缝中断开,如必须断开,则主筋搭接长度应大于45 倍主筋直径,并应按设计要求加设附加钢筋。
5.2.4 条对后浇带的施工规定如下:后浇带应在其两侧混凝土龄期达到42d 后再施工,但高层建筑的后浇带应在结构顶板浇筑混凝土14d 后进行;后浇带混凝土的养护时间不得少于28d.后浇带是现浇钢筋砼结构在施工过程中的一种临时施工缝,是为克服温度收缩、砼收缩、结构不均匀沉降可能导致不利因素而设置的。
关于后浇带的设置、作用、施工与养护后浇带是在建筑工程施工中,为防止现浇钢筋混凝土结构由于温度、混凝土收缩、地基沉降不均等可能产生的有害裂缝,按照设计或国家规范要求设置的施工缝。
后浇带的设计、施工质量等直接影响钢筋混凝土结构的安全性和使用功能,在大型公建项目和高层楼房的建设中,后浇带发挥出了越来越重要的作用。
标签:后浇带;有害裂缝;补偿收缩混凝土;设置;施工;养护后浇带是在建筑工程施工中,为防止现浇钢筋混凝土结构由于温度、混凝土收缩、地基沉降不均等可能产生的有害裂缝,按照设计或国家规范要求设置的施工缝。
分为三种类型:一是沉降后浇带,比如一些高层建筑存在较大的标高差,一些建筑项目带有裙房,但其结构和基础是一个整体,在施工时需要将其暂时断开防止地基不均匀沉降而设置的后浇带;二是温度后浇带,防止混凝土因温度变化拉裂混凝土结构产生有害裂缝而设置后浇带,三是伸缩后浇带,为防止因建筑项目的建筑面积过大等原因造成混凝土结构收缩开裂而设置的后浇带。
1、后浇带的设置首先,后浇带的设置应遵循“抗放兼备,以放为主”的原则,因为在现浇混凝土结构中,无论是哪种形式的后浇带,其设置目的都是为了将大部分的约束应力释放,然后用微膨胀混凝土在国家标准规定的时间内另行浇筑以抗衡残余应力。
其次,留置后浇带时,沉降后浇带和伸缩后浇带是自基础全部断开的,而温度后浇带在基础处不必断开,只需要在地面以上留置即可,因为基础内部几乎不受大气温度的影响,在具体的工程项目实施过程中,应针对项目的具体情况设置相应的后浇带。
在以两个设置原则的基础上,再做好以下几点:1.1后浇带应设置在钢筋混凝土结构受力和变形较小的部位,后浇带的间距宜为30米~60米,宽度宜为700mm~1000mm,通常为800mm宽,具体实施时由施工图设计定。
现行工程设计中大多数后浇带设置位置在梁、板跨的三分之一处,这是很有道理的,因为此处结构弯矩、剪力等均为最小。
在此基础上,后浇带设置时宜自上而下在同一位置留设,沉降后浇带宜留置在高度较低的一侧。
结构后浇带设置原则
结构后浇带设置原则主要是为了保证混凝土结构的稳定性、耐久性和安全性,具体原则如下:
1. 浇注连续:浇筑连续的混凝土后浇带可保证结构的整体性和一致性,避免出现不连续区域的弱点。
2. 同步浇注:同一层次或相邻层次的结构部位应当同时浇注,以确保整体结构有相当的强度和刚度。
3. 合理划分:根据结构设计和施工要求,将结构分成合适的浇筑单元,便于施工管理和控制。
4. 分级浇筑:在大面积结构中,可以分级浇筑,先浇筑低部或侧部的混凝土,再进行上部或中部的浇筑,以减少浇筑高度和降低温度差。
5. 合理间隔:根据混凝土的硬化时间和施工进度,合理安排浇筑后浇带的间隔,以确保每一段浇筑后浇带的连接性和相互作用。
6. 补偿温差:根据混凝土在不同季节和温度下的收缩和膨胀特性,合理设置伸缩缝和柔性接缝,以减少温度应力和裂缝的产生。
7. 强度接头:在结构中合理设置强度接头,以确保结构的整体承载能力和传力机制的连续性。
8. 保护措施:在浇筑后,及时采取保护措施,防止后浇带的混凝土过早失水和干燥,避免产生裂缝和弱点。

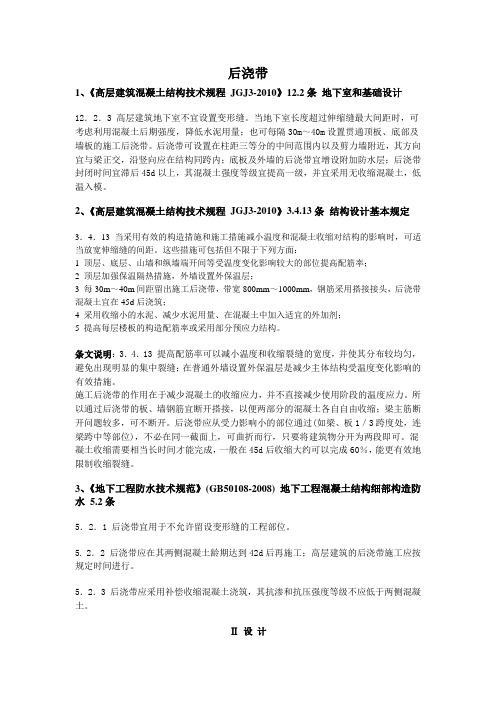

后浇带1、《高层建筑混凝土结构技术规程JGJ3-2010》12.2条地下室和基础设计12.2.3 高层建筑地下室不宜设置变形缝。
当地下室长度超过伸缩缝最大间距时,可考虑利用混凝土后期强度,降低水泥用量;也可每隔30m~40m设置贯通顶板、底部及墙板的施工后浇带。
后浇带可设置在柱距三等分的中间范围内以及剪力墙附近,其方向宜与梁正交,沿竖向应在结构同跨内;底板及外墙的后浇带宜增设附加防水层;后浇带封闭时间宜滞后45d以上,其混凝土强度等级宜提高一级,并宜采用无收缩混凝土,低温入模。
2、《高层建筑混凝土结构技术规程JGJ3-2010》3.4.13条结构设计基本规定3.4.13 当采用有效的构造措施和施工措施减小温度和混凝土收缩对结构的影响时,可适当放宽伸缩缝的间距。
这些措施可包括但不限于下列方面:1 顶层、底层、山墙和纵墙端开间等受温度变化影响较大的部位提高配筋率;2 顶层加强保温隔热措施,外墙设置外保温层;3 每30m~40m间距留出施工后浇带,带宽800mm~1000mm,钢筋采用搭接接头,后浇带混凝土宜在45d后浇筑;4 采用收缩小的水泥、减少水泥用量、在混凝土中加入适宜的外加剂;5 提高每层楼板的构造配筋率或采用部分预应力结构。
条文说明:3.4.13 提高配筋率可以减小温度和收缩裂缝的宽度,并使其分布较均匀,避免出现明显的集中裂缝;在普通外墙设置外保温层是减少主体结构受温度变化影响的有效措施。
施工后浇带的作用在于减少混凝土的收缩应力,并不直接减少使用阶段的温度应力。
所以通过后浇带的板、墙钢筋宜断开搭接,以便两部分的混凝土各自自由收缩;梁主筋断开问题较多,可不断开。
后浇带应从受力影响小的部位通过(如梁、板1/3跨度处,连梁跨中等部位),不必在同一截面上,可曲折而行,只要将建筑物分开为两段即可。
混凝土收缩需要相当长时间才能完成,一般在45d后收缩大约可以完成60%,能更有效地限制收缩裂缝。
3、《地下工程防水技术规范》(GB50108-2008) 地下工程混凝土结构细部构造防水 5.2条5.2.1 后浇带宜用于不允许留设变形缝的工程部位。

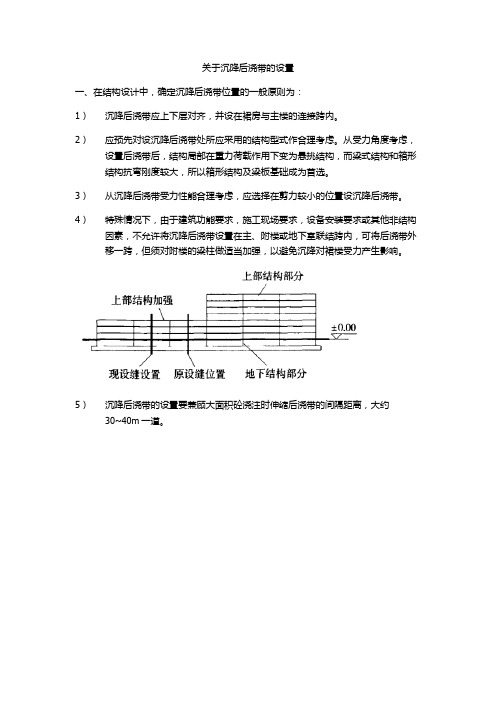

关于沉降后浇带的设置
一、在结构设计中,确定沉降后浇带位置的一般原则为:
1)沉降后浇带应上下层对齐,并设在裙房与主楼的连接跨内。
2)应预先对设沉降后浇带处所应采用的结构型式作合理考虑。
从受力角度考虑,设置后浇带后,结构局部在重力荷载作用下变为悬挑结构,而梁式结构和箱形结构抗弯刚度较大,所以箱形结构及梁板基础成为首选。
3)从沉降后浇带受力性能合理考虑,应选择在剪力较小的位置设沉降后浇带。
4)特殊情况下,由于建筑功能要求,施工现场要求,设备安装要求或其他非结构因素,不允许将沉降后浇带设置在主、附楼或地下室联结跨内,可将后浇带外移一跨,但须对附楼的梁柱做适当加强,以避免沉降对裙楼受力产生影响。
5)沉降后浇带的设置要兼顾大面积砼浇注时伸缩后浇带的间隔距离,大约30~40m一道。
后浇带的注意事项
后浇带-注意事项
1 、后浇带的设置应遵循抗防兼备,以防为主的设计原则。
因为普通混凝土存在开裂问题,设置后浇缝的目的就是将大部分的约束应力释放,然后用膨胀混凝土填缝以抗衡残余应力。
2 、结构设计中由于考虑沉降原因而设计的后浇带,在施工中应严格按设计图纸留设;由于施工原因而需要设置后浇带时,应视工程具体情况而定,留设的位置应经设计单位认可。
3、后浇带的间距应合理,矩形构筑物后浇带间距一般可设为30~40m,后浇带的宽度应考虑便于施工操作,并按结构构造要求而定,一般宽度以700 ~1000mm为宜。
4、通过后浇带的板、墙钢筋应断开搭接,以便两部分的混凝土各自自由收缩;梁钢筋可不断开。
筏板基础底板及基础底板梁受力钢筋必须贯通。
受力主筋宜采用焊接连接。
5 、后浇带在未浇注混凝土前不能将部分模板、支柱拆除,否则会导致梁板形成悬臂造成变形;施工后浇带的位置宜选在结构受力较小的部位,一般在梁、板的反弯点附近,此位置弯矩不大,剪力也不大;也可选在梁、板的中部,该位置虽弯矩大,但剪力很小。
6 、后浇带的断面形式应考虑浇注混凝土后连接牢固,一般应避免留直缝。
对于板,可留斜缝;对于梁及基础,可留企口缝,可根据结构断面情况确定。
7、混凝土浇筑和振捣过程中,应特别注意分层浇筑厚度和振捣器距钢。
后浇带设置的规范依据有关后浇带的设计规范相关规定有:一是JGJ3-2002《高层建筑混凝土结构技术规程》12.1.10 条规定,当采用刚性防水方案时,同一建筑的基础应避免设置变形缝。
可沿基础长度每隔30~40m 留一道贯通顶板、底板及墙板的施工后浇缝,缝宽不宜小于800mm,且宜设置在柱距3 等分的中间范围内。
后浇缝处底板及外墙宜采用附加防水层;后浇缝混凝土宜在其两侧混凝土浇灌完毕2 个月后再进行浇灌,其强度等级应提高一级,且宜采用早强、补偿收缩的混凝土。
二是JGJ6-99《高层建筑箱形与筏形基础技术规范》6.6.2 条规定,基础长度超过40m 时,宜设置施工缝,缝宽不宜小于80cm.在施工缝处,钢筋必须贯通。
6.6.3 条规定,当主楼与裙房采用整体基础,且主楼基础与裙房基础之间采用后浇带时,后浇带的处理方法应与施工缝相同。
三是GB50010-2002《混凝土结构设计规范》9.1.3 条规定,如有充分依据和可靠措施,本规范表中的伸缩缝最大间距可适当增大,混凝土浇筑采用后浇带分段施工。
四是GB50007-2002《建筑地基基础设计规范》8.4.15 条规定,对高层建筑筏形基础与裙房基础之间的构造应符合下列要求:当高层建筑与相连的裙房之间不设置沉降缝时,宜在裙房一侧设置后浇带,后浇带的位置宜设在距主楼边柱的第 2 跨内;后浇带混凝土宜根据实测沉降值并计算后期沉降差能满足设计要求后方可进行浇注。
五是GB50108-2001《地下工程防水技术规范》5.2.1 条规定,后浇带应设在受力和变形较小的部位,间距宜为30~60m,宽度宜为700~1 000mm.5.2.2 条规定,后浇带可做成平直缝,结构主筋不宜在缝中断开,如必须断开,则主筋搭接长度应大于45 倍主筋直径,并应按设计要求加设附加钢筋。
5.2.4 条对后浇带的施工规定如下:后浇带应在其两侧混凝土龄期达到42d 后再施工,但高层建筑的后浇带应在结构顶板浇筑混凝土14d 后进行;后浇带混凝土的养护时间不得少于28d.1 、后浇带的设置应遵循“抗放兼备,以放为主”的设计原则。
后浇带的合理设置
1、后浇带的设置遵循的是、“抗放兼备,以放为主”的设计原则。
因为普通混凝土存在开裂问题,后浇带的设置就是把大部分约束应力释放,然后用膨胀混凝土填缝以抗衡残余的应力。
2、结构设计中由于考虑沉降原因而设计的后浇带,施工中应严格按设计图纸留设。
3、由于施工原因而需要设置后浇带时,应视工程具体情况而定,留设的位置应经设计单位认可。
4、后浇带间距应合理,矩形构筑物后浇带间距一般可设为30~40m,后浇带的宽度应考虑便于施工操作,并按结构构造要求而定,一般宽度以700~1000m为宜。
5、除设计另有要求外,后浇带处的粱板受力钢筋宜尽量断开,钢筋接头按有关规定留设,在补齐混凝土前焊接好。
6、后浇带的未浇筑混凝土前不能将部分模板、支柱拆除,否则会导致梁板形成悬臂,造成变形。
7、施工后浇带的位置宜选在结构受力较小的部位,一般在梁、板的反弯点附近(约离支座1/3跨度处),此位置弯矩不大,剪力也不大。
8、后浇带的断面形式应考虑浇筑混凝土后连接牢固,一般宜避免留直缝。
对于板,可留斜缝,对于粱及基础,可留企口缝,而企口缝又有多种形式,可根据结构断面情况确定。
有关后浇带的设计规范相关规定有:
一JGJ3 -2002《高层建筑混凝土结构技术规程》12.1.10 条规定,当采用刚性防水方案时,同一建筑的基础应避免设置变形缝。
可沿基础长度每隔30〜40m留一道贯通顶板、底板及墙
板的施工后浇缝,缝宽不宜小于800mm且宜设置在柱距3等分的中间范围内。
后浇缝处底板及外墙宜采用附加防水层;后浇缝混凝土宜在其两侧混凝土浇灌完毕 2 个月后再进行浇灌,其强度等级应提高一级,且宜采用早强、补偿收缩的混凝土。
二JGJ6 -99《高层建筑箱形与筏形基础技术规范》 6.6.2 条规定,基础长度超过40m 时,宜设置施工缝,缝宽不宜小于80cm. 在施工缝处,钢筋必须贯通。
6.6.3 条规定,当主楼与裙房采用整体基础,且主楼基础与裙房基础之间采用后浇带时,后浇带的处理方法应与施工缝相同。
三GB50010 - 2002《混凝土结构设计规范》9.1.3条规定,如有充分依据和可靠措施,本
规范表中的伸缩缝最大间距可适当增大,混凝土浇筑采用后浇带分段施工。
四GB50007 - 2002《建筑地基基础设计规范》8.4.15 条规定,对高层建筑筏形基础与裙房基础之间的构造应符合下列要求:当高层建筑与相连的裙房之间不设置沉降缝时,宜在裙房一侧设置后浇带,后浇带的位置宜设在距主楼边柱的第 2 跨内;后浇带混凝土宜根据实测沉降值并计算后期沉降差能满足设计要求后方可进行浇注。
五GB50108-2001 《地下工程防水技术规范》 5.2.1 条规定,后浇带应设在受力和变形较
小的部位,间距宜为30〜60m,宽度宜为700〜1 000mm.5.2.2条规定,后浇带可做成平直缝,结构主筋不宜在缝中断开,如必须断开,则主筋搭接长度应大于45 倍主筋直径,并应按设
计要求加设附加钢筋。
5.2.4 条对后浇带的施工规定如下:后浇带应在其两侧混凝土龄期达
到42d 后再施工,但高层建筑的后浇带应在结构顶板浇筑混凝土14d 后进行;后浇带混凝土的养护时间不得少于28d 。
一‘后浇带的合理设置
1 、后浇带的设置遵循的是、“抗放兼备,以放为主”的设计原则。
因为普通混凝土存在开裂问题,后浇带的设置就是把大部分约束应力释放,然后用膨胀混凝土填缝以抗衡残余的应力。
2 、结构设计中由于考虑沉降原因而设计的后浇带,施工中应严格按设计图纸留设。
3、由于施工原因而需要设置后浇带时,应视工程具体情况而定,留设的位置应经设计单位认可。
4、后浇带间距应合理,矩形构筑物后浇带间距一般可设为30〜40m后浇带的宽度应考
虑便于施工操作,并按结构构造要求而定,一般宽度以700〜1000m为宜。
5 、除设计另有要求外,后浇带处的粱板受力钢筋宜尽量断开,钢筋接头按有关规定留设,在补齐混凝土前焊接好。
6 、后浇带的未浇筑混凝土前不能将部分模板、支柱拆除,否则会导致梁板形成悬臂,造成变形。
7 、施工后浇带的位置宜选在结构受力较小的部位,一般在梁、板的反弯点附近(约离支座1/3跨度处),此位置弯矩不大,剪力也不大。
8 、后浇带的断面形式应考虑浇筑混凝土后连接牢固,一般宜避免留直缝。
对于板,可留斜缝,对于粱及基础,可留企口缝,而企口缝又有多种形式,可根据结构断面情况确定。
后浇带是指在现浇整体钢筋混凝土结构中,只在施工期间留存的临时性的带形缝,起到消化沉降收缩变形的作用,根据工程需要,保留一定时间后,再用混凝土浇筑密实成为连续整体的结构。
还可以减
小钢筋混凝土收缩变形的温度应力,
施工后浇带分为后浇沉降带、后浇收缩带和后浇温度带,分别用于解决高层主楼与低层裙房间差异沉降、钢筋混凝土收缩变形相减小温度应力等问题。
这种后浇带一般具有多种变形缝的功能,设计时应考虑以—种功能为主,其他功能为辅。
施工后浇带是整个建筑物,包括基础及L:部结构施工中的预留缝(“缝”很宽,故称为“带”),待主体结构完成,将后浇带混凝土补齐后,这种“缝”即不存在,既在整个结构施工中解决了高层主楼与低居裙房的差异沉降,又达到了不设永久变形缝的目的。
施工缝:因施工组织需要而在各施工单元分区间留设的缝。
施工缝并不是一种真实存在的
“缝”,它只是因后浇注混凝土超过初凝时间,而与先浇注的混凝土之间存在一个结合面,该结合面就称之为施工缝。
因混凝土先后浇注形成的结合面容易出现各种隐患及质量问题,因此,不同的结构工程对施工缝的处理都需要慎之又慎。
沉降缝:上部结构各部分之间,因层数差异较大,或使用荷重相差较大;或因地基压缩性差异较大,总之一句话,可能使地基发生不均匀沉降时,需要设缝将结构分为几部分,使其每一部分的沉降比较均匀,避免在结构中产生额外的应力,该缝即称之为“沉降缝”。
伸缩缝:若建筑物平面尺寸过长,因热胀冷缩的缘故,可能导致在结构中产生过大的温度应力,需在结构一定长度位置设缝将建筑分成几部分,该缝即为温度缝。
对不同的结构体系,伸缩缝间的距离不同,我国现行规范《混凝土结构设计规范》GB50010-2002对此有专门规定。
可见,除了施工缝,其余两种缝均是真实存在的缝隙。
《建筑抗震设计规范》GB50011-2001规定:对有抗震设防要求的建筑物,沉降缝和伸缩缝的宽度都必须满足抗震缝宽度的规定。
所谓抗震缝,是因为建筑物平面不规则,或竖向不规则,而对结构抗震不利,而设缝将结构分为若干部分
概括如下:
施工缝:受到施工工艺的限制,按计划中断施工而形成的接缝,被称为施工缝。
混凝土结构
由于分层浇筑,在本层混凝土与上一层混凝土之间形成的缝隙,就是最常见的施工缝。
所以并不是真正意义上的缝,而应该是一个面;
沉降缝:为克服结构不均匀沉降而设置的缝,须从基础到上部结构完全分开;伸缩缝:为克服过大的温度应力而设置的缝,基础可不断开;抗震缝:为使建筑物较规则,以期有利于结构抗震而设置的缝,基础可不断开。
在抗震设防区,沉降缝和伸缩缝须满足抗震缝要求。
