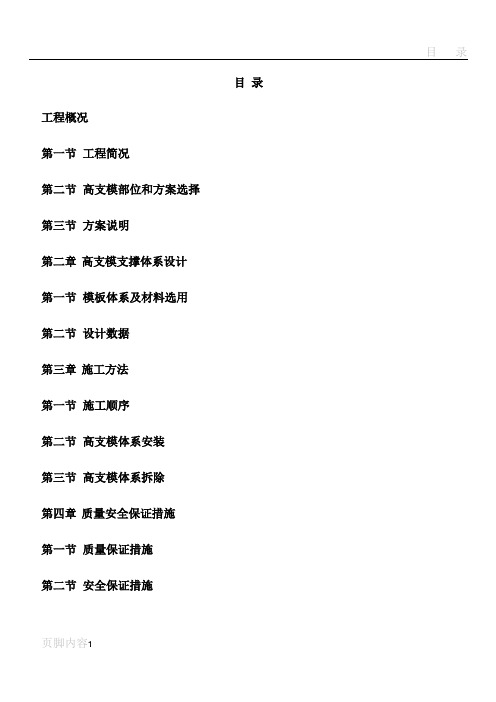

目录工程概况第一节工程简况第二节高支模部位和方案选择第三节方案说明第二章高支模支撑体系设计第一节模板体系及材料选用第二节设计数据第三章施工方法第一节施工顺序第二节高支模体系安装第三节高支模体系拆除第四章质量安全保证措施第一节质量保证措施第二节安全保证措施第五章计算书第一节、计算依据第二节、荷载取值第三节、模板计算第四节、木枋计算第五节、门架计算第六节、扣件式钢管脚手架计算第一章工程概况第一节工程简况本工程位于泉州市城东片区,由5栋22~27层及二层地下室组成,项目为剪力墙结构的商住建筑。
其中地下二层为车库,4#、5#、7#、8#楼一二层为裙楼(商场),6#楼一层架空。
,地下室负二层高4.0m,负一层高3.7m,主楼4#、5#、7#、8#楼首层高4.0m,二层高3.6m,三层以上层高2.9m。
6#楼层高均为2.9m。
总建筑面积约15万平方米,建筑高度81米。
建筑抗震设防为丙类,建筑结构安全等级为二级抗震设防烈度为7度。
第二节高支模部位和方案选择一、高支模部位本工程地下室模板支撑体系属高支模体系。
阁楼的梁板体系呈不规则的形状,其中外围的装饰线梁约为梯形状,下底宽约550mm,上底宽约1000mm,梁高700mm,其余梁为规则梁,型号尺寸有200×300、200×400、200×450、200×500、200×600、200×1000、350×1700等,梁最大跨度约为5~6m,板厚基本为100~120mm。
按截面尺寸最大和荷载最重的具有代表性的梁板进行计算。
梁板支撑高度按实际情况,分4.8m和6.8m两种梁板门式钢管脚手架支撑体系和中空11.1m的屋面板扣件式钢管脚手架支撑体系进行计算。
二、方案选择1、高支模采用门式钢管脚手架、扣件式钢管脚手架支撑体系和木模板体系。
2、为防止高支模发生整体或局部失稳,必须严格按照《建筑施工门式钢管脚手架安全技术规范》和《扣件式钢管脚手架安全技术规范》安装脚手架。
xxxx建设公司有限公司xx分公司xx时代广场项目工程模板工程施工方案工程名称 :xx时代广场项目建设工程建设单位 :xx瑞信房地产有限公司编制人员 :刘怀彬 xxxx推行单位 :云南九洲建设公司有限公司凤庆时代广场项目部编制审察:编制单位 :xxxx建设公司有限公司编制时间 :二0 一 0 年十一月三十天模板工程(一)模板工程施工技术该工程构造形式为全现浇框架构造 ,且部份幢号有大跨度承重框架大梁;全现浇框架构造模板制作、安装质量的利害,直接影响到构造混凝土工程的质量,影响到梁、板、柱等构造构件空间地址正确和几何尺寸的正确性,影响到构造构件的外观质量等。
有时还会影响到施工人员的人身安全。
所以,模板工程是整个构造工程的基础工程。
本工程的主要模板工艺包括独立基础承台侧模、基础拉梁模、柱模、梁模、板模。
为保障模板工程的制作、安装质量,应严格按以下要求进行。
1、熟悉工程构造特点,认识设计妄图,全面仔细的理解并掌握构造施工图中各种构件的形状、几何尺寸、空间地址。
仔细核对图纸会审纪要、更正通知、采用的图集做法等。
经核对无误后,木工工长应综合以上施工文件,画出柱子定位图、主次梁分布图、板模配板图、楼梯详图、特别部位施工大样图等。
在画图中若发现构造图中发现构件地址相矛盾时,应马上与业主、监理等交换建议。
请业主单位与设计方联系,尽早解决问题并将结果通知其他专业的主管负责人。
在模板图中,须详尽注明构件与轴线的关系尺寸、起止标高、截面尺寸,预留孔、预留洞、预埋件的详尽地址。
对于楼梯图,还应计算出斜板底模长度,平台梁底模与斜板底模的高差距离、踏步在斜板上的投影长、梯板厚度的垂直投影高度、上跑与下跑在转折处的错开距离等。
模板图达成后应与钢筋工长,木工操作组组长交换建议,及时发现有无错漏之处,尽可能把问题解决在安装从前,防范非设计更正返工。
2、在垫层或板面上弹出定位轴线、梁中心线(或边线)、柱定位线、楼梯起步线、预留孔、洞控制线。
目录第一节、工程概况 (2)一、工程概况 (2)二、编制依据和目的 (3)三、技术保证条件 (4)第二节、材料选用 (4)第三节、施工工艺技术 (8)一、技术参数 (9)二、工艺流程 (12)三、施工方法 (13)四、检查验收 (17)第四节施工质量保证措施 (19)一、模板清理 (19)二、顶板支撑 (19)三、板缝处理 (20)第五节、施工安全保证措施 (20)一、组织保障 (20)二、技术措施 (21)三、监测监控 (24)四、应急预案 (26)第六节、专职安全生产管理人员 (27)第七节、计算书及相关图纸 (28)第八节、模板支撑架的构造和施工要求 (56)第九节、文明施工 (57)第一节、工程概况一、工程概况本项目总建筑面积为44381.66㎡,包括1栋艺术综合楼(建筑面积11360.65m2),1栋教学楼(建筑面积13874.97 m2),1栋辅助用房(建筑面积3760.07m2),1栋羽毛球馆包含1号门卫室(建筑面积2773.83 m2),1栋体育馆-机动车库-食堂联合体(建筑面积12528.94 m2),2、3号门卫室(建筑面积83.2 m2)、运动场、校园内室外景观以及24米宽市政道路水井湾路。
结构形式:框架结构,框架抗震等级为二级,大跨度框架抗震等级为一级,大部分单体均为半地下建筑(一侧临空、另一侧靠挡土墙),体育馆屋面为钢网架结构,均为多层民用建筑。
建筑耐火等级为一级,抗震设防烈度8度,设计使用年限50年。
建设单位:四川港荣投资发展集团有限公司地质勘察:四川省川建勘察设计院设计单位:四川省建筑设计研究院监理单位:四川省兴旺建设工程项目管理有限公司施工单位:四川省第十一建筑有限公司本工程为框架结构,均为多层建筑,大于8m跨度的框架梁较多,局部混凝土模板支撑工程超过一定规模的危险性。
超过一定规模的危险性较大的混凝土模板支撑工程部位有:1、体育馆B轴至L轴交1轴、1轴至5轴线交L轴至M轴三层平板均为外挑2.4m宽的悬挑梁板,该悬挑梁板需从一层地面搭设模板支撑架,支撑架搭设最高高度为13.15m。
目录1、工程概况............................................................。
. (1)2、编制说明…………………………………………………………….……………。
13、施工顺序计划及劳动力计划.............................................。
. (2)4、施工工艺技术…………………………………。
…………………。
……………。
45、施工操作工艺………………………………………………………….…………。
66、施工安全保证措施………………………………………………………………。
117、施工应急救援预案………………………………………………………………。
188、劳动力计划..................................................................。
.. (27)9、计算书与相关图纸…………………………………….。
……………………….。
2710、梁跨度方向钢管计算.........................................................。
. (39)11、立杆稳定性计算..............................................................。
(39)12、立杆承载力计算…………………………………………………。
……………。
.4113、板模板计算书……………………………………………………….…………。
.411、工程概况沙坪坝新桥110kV变电站工程位于重庆市沙坪坝区,本变电站设计为户内变电站,全站仅配电综合楼一幢建筑物,为钢筋混凝土框架结构,该建筑共四层,地下一层,地上三层,建筑高度12.6m.该层结构的9。
4米层,梁截面尺寸主要有250×600mm、250×800mm、300×1000mm,板厚120mm,设计楼面标高为9.4米,然而0米至9。
新建天津市电子信息高级技术学校超高大跨度模板支撑体系专项方案目录一、工程简介 02二、编制依据 02三、梁模板高支撑架的构造和施工要求 03四、8.1m 梁模板支撑架计算书 05五、11m梁、板模板支撑架计算书 22一、工程简介本项目为新建天津市电子信息高级技术学校工程,由天津市北洋园投资开发有限公司开发建设,天津市建筑设计院设计,天津建质建设工程监理咨询有限公司监理,中天建设集团有限公司承建。
本工程位于天津市海河教育园区南侧,东临津沽公路,北至纬四路,西至经三路,南临老海河。
该工程共由一栋综合教学楼、两栋实训楼、四栋宿舍、一栋食堂共八栋楼组成,建筑面积75764m²。
综合教学楼北端两间合班教室层高8.1米,框架结构,8.1米部位仅有框架梁;坡屋顶高度为11米,板厚0.11米,拟先施工8.1米框架结构梁柱部分,待梁柱混凝土强度达到100%,将满堂架与梁柱结构固定后,再施工屋顶部分,这样可保证上部架体的稳定性。
因支模架底座与基础承台上平(-1.55米),因此支模架首次搭设高度高达9.65米,二次搭设高度最高处为12.45米。
该教室东西方向跨度(柱中)达21.6米,南北方向跨度(柱中)达18米,为超高大跨度支模架。
8.1米标高处中间部分纵横框架梁截面为350×1000mm,间距均为3.6米;四周框架梁截面为300×1200mm,在8.1米标高处上返600㎜,梁顶部与坡屋面板连接,该教室在4.15米标高处(二层平面)沿框架柱周围设置有一道300×600的框架梁。
为便于现场施工,拟将该处梁分成上下两段分开浇筑混凝土,先浇筑到8.1米处,上部与坡屋顶梁板一道浇筑。
坡屋顶板厚0.11米,纵横框架梁截面为350×1100mm,间距均为3.6米。
框架柱总高度达到10.25米,拟分四次浇筑,第一次浇筑到5.7米(与二层框架梁同时浇筑);第二次浇筑到8.65米,即与框架梁底平,因框架柱加固架体与满堂架连接为整体,先浇筑完柱体混凝土,待柱体混凝土达到一定强度后(至少50%),再与8.1米标高处梁同时浇筑到9.65米,这样可提高浇筑框架梁时架体的稳定性;第四次与屋面梁板一道浇筑。
⾼⼤模板⽀撑体系全专项施⼯⽅案(⼤纲及⽅案实施检查表样例)某某⼯程⾼⼤模板⽀撑体系安全专项施⼯⽅案(⼤纲)1编制说明及依据1.1图纸1.2相关法律、法规、规范性⽂件1.3标准、规范1.4局、公司管理⽂件2⼯程概况2.1⼯程基本概况2.2⾼⼤模板⽀撑概况2.3⾼⼤模板⽀撑区域2.4⾼⼤模板⽀撑施⼯荷载3模板及⽀撑体系选⽤、设计3.1模板选⽤3.2⽀撑体系选⽤3.3模板及⽀撑体系设计3.4特殊部位的处理措施3.4.1后浇带3.4.2施⼯预留洞⼝3.4.3楼梯及坡道4施⼯计划4.1施⼯进度及验收计划4.2周转材料及设备计划4.3材料设备周转安排4.4劳动⼒及管理⼈员计划4.5监测设备检测⼯具计划5施⼯⼯艺技术5.1施⼯准备5.2施⼯⼯艺流程5.3构造设置5.4检查验收5.5模板及⽀撑架拆除5.6⽀撐体系的基础情况及基础处理5.7材料的⼒学性能指标及要求6施⼯安全保证措施6.1模板安装和拆除的安全技术措施6.2⽀撑体系的监测监控措施6.3各部位施⼯荷载限值6.4涉及的强制性条⽂7危险源分析及应急预案7.1危险源分析7.2应急预案7.3应急体系7.4应急措施7.5应急医院7.6应急设备及材料计划8混凝⼟浇筑措施9绿⾊⽂明施⼯措施10计算书11设计图12⽅案交底、检查表说明:检查表的内容具体内容应根据⽅案采⽤的具体设汁数据进⾏调整、修改,符合⽅案按设讣要求。
基⼯程⾼⼤模板⽀撑体系全专项施⼯⽅案实施检査表(构造)(普通钢管扣件)基⼯程⾼⼤模板⽀撑体系全专项施⼯⽅案实施检査表(各部位详细设计)-O87号⽂(⼀)⼯程槪况:危险性较⼤的分部分项⼯程概况、施⼯平⽽布置、施⼯要求和技术保证条件。
(⼆)编制依据:相关法律、法规、规范性⽂件、标准、规范及图纸(国标图集)、施⼯组织设计等。
(三)施⼯计划:包括施⼯进度计划、材料与设备计划。
(四)施⼯⼯艺技术:技术参数、⼯艺流程、施⼯⽅法、检査验收等。
(五)施⼯安全保证措施:组织保障、技术措施、应急预案、监测监控等。
目录一、工程概况 (3)二、编制依据 (3)三、支模架设计范围 (4)四、支撑形式选用及设计 (5)(一)支撑形式选择及搭设参数 (5)(二)架体基础 (8)(三)水平拉接的布置与构造 (8)(四)剪刀撑布置 (8)(五)支撑架施工荷载取值 (9)五、混凝土浇捣施工部署 (9)六、支模架的构造要求及措施 (10)七、支模架的搭设及拆除 (11)八、支撑体系检查和验收 (12)九、安全管理与维护 (15)十、质量保证措施 (15)十一、应急预案 (16)十二、支撑架施工安全防护领导小组 (17)十三、管理体系及项目部组成 (17)十四、模板及支撑架计算书 (19)(一)500×1500mm梁模板扣件钢管支撑架计算书(支架搭设高度5。
8m) (19)(二)550×1300mm梁模板扣件钢管支撑架计算书(支架搭设高度5。
8m) (22)(三)500×1200mm梁模板扣件钢管高支撑架计算书(支架搭设高度10。
2m)26(四)400×900mm梁模板扣件钢管高支撑架计算书(支架搭设高度10。
2m) (29)(五)350×700mm梁模板扣件钢管高支撑架计算书(支架搭设高度29。
45m) (33)(六)180mm厚楼板模板扣件钢管高支撑架计算书(支架搭设高度5.80m) (36)(七)120mm厚楼板模板扣件钢管高支撑架计算书(支架搭设高度29.45m) (40)十五、附图 (43)附图一超重梁结构平面布置图附图二超高梁板位置示意图附图三超重梁支模架平面及剖面布置图附图四裙房南侧门厅部位超高支模架搭设布置图附图五裙房西侧门厅部位超高支模架搭设布置图附图六北侧门厅超高支模架搭设布置图附图七扶梯部位超高支模架布置图附图八各类梁模板支撑体系大详图附图九节点详图①、②、③附图十现场施工总平面布置图超高、超重模板支撑架专项施工方案一、工程概况本工程位于浙江省嘉兴市,中山路的南侧,并由禾兴路、府忠埭路、安乐路围合的街坊内.基地规划用地面积:40862.4平方米,拟建1幢高层酒店式公寓、2幢住宅以及大型商业购物中心。
根据我国《建筑施工模板安全技术规范》(JGJ162-2008)的规定,当模板支撑系统的高度、跨度、荷载达到一定标准时,必须编制专项施工方案,并进行专家论证。
具体标准如下:1. 模板支撑系统高度超过8m:模板支撑系统的高度超过8m时,属于高大模板支撑系统,必须编制专项施工方案,并进行专家论证。
2. 模板支撑系统跨度超过18m:当模板支撑系统的跨度超过18m时,同样属于高大模板支撑系统,需编制专项施工方案,并进行专家论证。
3. 施工总荷载大于10kN/m²:若模板支撑系统的施工总荷载超过10kN/m²,则需编制专项施工方案,并进行专家论证。
4. 集中线荷载大于15kN/m:当模板支撑系统的集中线荷载超过15kN/m时,同样需编制专项施工方案,并进行专家论证。
5. 支撑超过4.5m:支撑高度超过4.5m的模板支撑系统,也属于高大模板支撑系统,需编制专项施工方案,并进行专家论证。
编制专项施工方案时,应包括以下内容:1. 编制依据:明确依据的国家标准、行业标准、地方标准和规范。
2. 工程概况:详细描述工程名称、规模、结构类型、施工环境等。
3. 模板支撑架体系设计:对模板支撑架体系进行设计,包括材料选择、结构形式、构造要求等。
4. 施工准备:明确施工准备阶段的工作内容,如人员培训、材料采购、设备调试等。
5. 模板支撑架构筑要求:对模板支撑架构筑的要求,如立杆间距、步距、扫地杆、剪刀撑等。
6. 模板支撑架构筑施工:详细描述模板支撑架构筑施工的工艺流程、操作要点等。
7. 架体验收及拆除:对模板支撑架构筑的验收标准和拆除要求。
8. 梁板混凝土浇筑:对梁板混凝土浇筑的工艺流程、操作要点等。
9. 保证措施:针对施工过程中可能出现的风险,提出相应的保证措施。
10. 应急预案:针对突发事件的应急预案,如模板支撑系统坍塌、火灾等。
11. 体系验算:对模板支撑系统进行结构计算,确保其安全可靠。
总之,模板支撑系统高度超过8m、跨度超过18m、施工总荷载大于10kN/m²、集中线荷载大于15kN/m或支撑超过4.5m时,必须编制专项施工方案,并进行专家论证。
建设工程高大模板支撑系统专项施工方案办法简介建设工程高大模板支撑系统,是指在高层、大跨度建筑工程中使用的高强度钢结构,能够有效增强建筑物的整体承载能力和抗震安全能力。
建设工程高大模板支撑系统专项施工方案办法,是指在使用建设工程高大模板支撑系统施工过程中需要遵守的一些规定和建议,以确保施工过程的安全性、工程质量和施工效率。
相关规范和标准在建设工程高大模板支撑系统专项施工方案的编制过程中,需要遵守以下规范和标准:1.GB 50009-2012 《建筑结构荷载规范》;2.GB 50153-2013 《建筑模板与支架》;3.JGJ/T 168-2016 《高层建筑钢结构工程施工质量验收规范》;4.JGJ 145-2013 《建筑起重机械安全技术监察规程》施工前准备工作在施工前准备工作中,需要考虑的有施工人员,施工设备和施工材料的准备。
施工人员1.所有的施工人员必须持有相关证书,并进行必要的培训;2.施工人员必须严格遵守安全操作规程,穿戴符合规定的安全防护用品;3.每个施工人员都必须承担自己的部分工作,确保工程的高品质和效率;4.施工人员各自独立完成自己的任务,确保任务的完成和工作的质量。
施工设备1.所有的施工设备必须经过验收合格,并按规定使用;2.施工设备必须经过排列整齐,以确保施工过程中安全的通行;3.施工设备必须进行定期的检查和维护,确保正常的工作状态。
施工材料1.所有的施工材料必须经过验收合格,并按规定使用;2.施工材料必须大批购买,以确保施工过程的持续性。
施工过程在施工过程中,必须考虑到以下几点:1.施工人员必须定期检查施工现场,以发现潜在的安全隐患;2.施工过程中,必须注意使用防护措施,以确保施工人员的安全和健康;3.施工材料必须按照规定的数量、类型使用,以确保工程的质量和安全;4.施工设备必须按照规定的使用方式使用,以确保施工过程的安全性和效率;5.施工人员必须掌握自己的任务,确保工期的稳定、工程的高品质和效率。
.新建天津市电子信息高级技术学校超高大跨度模板支撑体系专项方案编制人:审核人:审批人:李克中天建设集团有限公司ZTJT JONTON CONSTRUCTION GROUP CO., LTD.新建天津市电子信息高级技术学校项目部...目录一、工程简介 02二、编制依据 02三、梁模板高支撑架的构造和施工要求 03四、8.1m 梁模板支撑架计算书 05五、11m梁、板模板支撑架计算书 22...一、工程简介本项目为新建天津市电子信息高级技术学校工程,由天津市北洋园投资开发有限公司开发建设,天津市建筑设计院设计,天津建质建设工程监理咨询有限公司监理,中天建设集团有限公司承建。
本工程位于天津市海河教育园区南侧,东临津沽公路,北至纬四路,西至经三路,南临老海河。
该工程共由一栋综合教学楼、两栋实训楼、四栋宿舍、一栋食堂共八栋楼组成,建筑面积75764m2。
综合教学楼北端两间合班教室层高8.1米,框架结构,8.1米部位仅有框架梁;坡屋顶高度为11米,板厚0.11米,拟先施工8.1米框架结构梁柱部分,待梁柱混凝土强度达到100%,将满堂架与梁柱结构固定后,再施工屋顶部分,这样可保证上部架体的稳定性。
因支模架底座与基础承台上平(-1.55米),因此支模架首次搭设高度高达9.65米,二次搭设高度最高处为12.45米。
该教室东西方向跨度(柱中)达21.6米,南北方向跨度(柱中)达18米,为超高大跨度支模架。
8.1米标高处中间部分纵横框架梁截面为350×1000mm,间距均为3.6米;四周框架梁截面为300×1200mm,在8.1米标高处上返600㎜,梁顶部与坡屋面板连接,该教室在4.15米标高处(二层平面)沿框架柱周围设置有一道300×600的框架梁。
为便于现场施工,拟将该处梁分成上下两段分开浇筑混凝土,先浇筑到8.1米处,上部与坡屋顶梁板一道浇筑。
坡屋顶板厚0.11米,纵横框架梁截面为350×1100mm,间距均为3.6米。
框架柱总高度达到10.25米,拟分四次浇筑,第一次浇筑到5.7米(与二层框架梁同时浇筑);第二次浇筑到8.65米,即与框架梁底平,因框架柱加固架体与满堂架连接为整体,先浇筑完柱体混凝土,待柱体混凝土达到一定强度后(至少50%),再与8.1米标高处梁同时浇筑到9.65米,这样可提高浇筑框架梁时架体的稳定性;第四次与屋面梁板一道浇筑。
本合班教室为超高大跨度支模架,对模板支架强度、刚度、稳定性都有较高的要求,因此编制本专项方案,施工时严格按方案施工,确保支模架安全。
二、编制依据《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)、《建筑结构荷载规范》(GB 50009-2001)、《建筑施工模板安全技术规范》JGJ162-2008、...《建筑施工安全检查标准》JGJ59-99、《施工手册》第四版,脚手架支撑计算书采用PKPM安全计算软件;新建天津市电子信息高级技术学校综合教学楼土建施工图;《新建天津市电子信息高级技术学校工程施工组织设计》;国家及地方有关安全生产的法律、法规文件;我公司ISO—9002程序文件、质量保证手册及CI形象手册的有关细则;我公司ISO14001及公司体系管理文件有关要求;我公司企业标准。
三、梁板模板高支撑架的构造和施工要求1.模板支架的构造要求:a.在支撑架的顶部(梁底纵向横杆部位)和底部(距地300㎜以内)必须满设纵横方向水平横杆,每步也必须满设纵横方向水平横杆。
2. 剪刀撑的设计:a.沿高支架四周满设剪刀撑;b.中部框架梁按间隔不超过6米设置纵横剪刀撑。
剪刀撑斜杆的接长采用搭接,搭接长度不小于1m,等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接斜杆杆端的距离不小于100mm 。
3. 顶部支撑点的设计:a.梁底大楞的纵向支撑横杆与梁底立杆的连接扣件必须采用双扣件。
b. 8.1米标高梁底下均匀设置4根承重立杆(考虑同时承载坡屋面梁荷载),横距300㎜;坡屋面梁底均匀设置3根承重立杆,横距450㎜;纵距均为900㎜,立杆上设置纵向支撑钢管横杆,在横杆上按300㎜间距设置横向钢管大楞,上铺三排50㎜×80㎜方木做梁底板支撑。
4. 支撑架搭设的要求:a.严格按照设计尺寸搭设:所有架体均采用48㎜×3.0㎜焊接钢管搭设,满¢堂支模架立杆纵横间距为900㎜,步距1500㎜,所有两根相邻架杆(立杆或纵横水平杆)的接头不宜设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不小于500mm;各接头中心至最近主节点的距离不大于纵横间距的1/3。
梁底按照全跨度的3‰起拱,底部留设清扫口;b.确保立杆的垂直偏差和横杆的水平偏差小于《扣件架规范》的要求:均按...㎜,横杆水平误差2025㎜;高度10米以内要求:垂直度误差不超过 c.确保每个扣件都牢固固定住连接部分的纵横架杆,扣件螺栓拧紧扭力矩值不小于40N·m,也不大于65N·m,用力矩扳手检查扣件总数的10%。
d.地基支座的设计:地基回填土必须按照规范要求分层回填,层层夯实,压实系数达0.94以上,地基承载力达到105KN/㎡以上,在所有立杆底部支垫300㎜(宽)×50㎜(厚)×4000㎜(长)通长松木脚手板,并设置立杆底座(150㎜×150㎜×㎜厚钢板),将钢管支设在底座上,不得将立杆直接置于脚手板上。
10e 、拆模要求:因该支模架较高,跨度较大,必须在屋顶层结构混凝土浇筑完毕,强度达到100%后,再拆除支模架。
在搭设施工过程中由专人负责搭设过程中的安全。
由技术负责人负责方案的落实,且分别进行安全、质量的技术交底。
5.施工使用的要求:a.精心设计混凝土浇筑方案,确保模板支架施工过程中均衡受载,拟采用汽车泵由中部向两边扩展的方式浇筑混凝土;b.严格控制实际施工荷载不超过设计荷载,对出现的超过最大荷载要有相应的控制措施,多余材料不能在支架上方堆放;在混凝土浇捣的过程中,禁止无关人员站在操作面上;振捣时不得漏振、过振。
c.浇筑过程中,必须安排专人检查支架的支承情况,发现下沉、松动和变形情况及时解决。
d.其他事项要求详见模板工程专项方案。
...8.1m梁模板(扣件式钢管)支撑计算书高支撑架的计算依据《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)、《混凝土结构设计规范》GB50010-2002;《建筑结构荷载规范》(GB 50009-2001);《钢结构设计规范》(GB 50017-2003)等规范编制。
因本工程梁支架高度大于8米,根据有关文献建议,如果仅按规范计算,架体安全性仍不能得到完全保证。
为此计算中还参考了《施工技术》2002(3):《扣件式钢管模板高支撑架设计和使用安全》中的部分内容。
一、参数信息1.模板支撑及构造参数梁截面宽度 B(m):0.35;梁截面高度 D(m):1.00立杆纵距(沿梁跨度方向间距)La(m):0.90;立杆上端伸出至模板支撑点长度a(m):0.20;...脚手架步距(m):1.50;梁支撑架搭设高度H(m):9.65;梁两侧立柱间距(m):0.9;承重架支设:木方支撑梁截面;立杆横向间距或排距Lb(m):0.9;采用的钢管类型为Φ48×3.0;扣件连接方式:单扣件,考虑扣件质量及保养情况,取扣件抗滑承载力折减系数:0.80;梁底纵向横杆采用双扣件。
脚手架扫地杆距地300mm;2.荷载参数2):0.20;模板自重(kN/m3):1.50;钢筋自重(kN/m2):1.5;施工均布荷载标准值(kN/m2):24.0;新浇混凝土侧压力标准值(kN/m2):4.0;(kN/m 倾倒混凝土侧压力2):2.0(kN/m振捣混凝土荷载标准值3.材料参数木材品种:马尾松;2):10000.0木材弹性模量E(N/mm;2):13.0fm(N/mm;木材抗弯强度设计值2):1.5;木材抗剪强度设计值fv(N/mm 面板类型:木胶合面板;2):4000.0;面板弹性模量E(N/mm4.梁底模板参数2):30.0fm(N/mm;面板抗弯强度设计值梁底模板支撑的间距(mm):300.0;面板厚度(mm):15.0;5.梁侧模板参数...外龙骨间距(mm):600;内龙骨间距(mm):300;穿梁螺栓水平间距(mm):600;穿梁螺栓竖向间距(mm):300;400;穿梁螺栓直径(mm):M14;外龙骨材料:钢管;钢管类型为Φ48×3.0外龙骨合并根数:2;内龙骨材料:木方,宽度50mm,高度80mm;二、梁侧模板荷载标准值计算强度验算要考虑新浇混凝土侧压力和倾倒混凝土时产生的荷载设计值;挠度验算只考虑新浇混凝土侧压力产生荷载标准值。
新浇混凝土侧压力计算公式为下式中的较小值:3;24.000kN/m ——混凝土的重力密度,取其中 ct ——新浇混凝土的初凝时间,为0时(表示无资料)取200/(T+15),取8.000h;T ——混凝土的入模温度,取10.000℃;V ——混凝土的浇筑速度,取2.500m/h;H ——混凝土侧压力计算位置处至新浇混凝土顶面总高度,取1.000m;1——外加剂影响修正系数,取1.200;2——混凝土坍落度影响修正系数,取1.150。
2 根据公式计算的新浇混凝土侧压力标准值 F1=24.000kN/m考虑结构的重要性系数0.9,实际计算中采用新浇混凝土侧压力标准值 F1=0.9×224.000=21.600kN/m考虑结构的重要性系数0.9,倒混凝土时产生的荷载标准值F2=0.9×2。
4.000=3.600kN/m三、梁侧模板面板的计算面板为受弯结构,需要验算其抗弯强度和刚度。
模板面板的按照简支梁计算。
...面板的计算宽度取0.30m。
0.300=9.288kN/m ×0.300+1.40×3.60021.600荷载计算值 q = 1.2××: 分别为和截面抵抗矩WI面板的截面惯性矩: W和截面抵抗矩分别为本算例中,截面惯性矩I3 ;W = 30.00×1.50×1.50/6 = 11.25cm4 1.50×1.501.50/12 = 8.44cm;××I = 30.00 9.29kN/mBA 300 300 300计算简图0.0840.067(kN.m)弯矩图1.671.391.111.111.391.67(kN)剪力图变形的计算按照规范要求采用静荷载标准值,受力图与计算结果如下:6.48kN/m AB 300 300 300变形计算受力图...0.0370.468(mm)变形图经过计算得到从左到右各支座力分别为N1=1.115kNN2=3.065kNN3=3.065kNN4=1.115kNM = 0.083kN.m 最大弯矩 V = 0.468mm 最大变形 (1)抗弯强度计算2 ×1000/11250=7.378N/mm f = 0.083经计算得到面板抗弯强度计算值×10002 ; [f]面板的抗弯强度设计值,取13.00N/mm! f < [f],满足要求面板的抗弯强度验算] 可以不计算(2)抗剪计算 [ 挠度计算(3) v = 0.468mm 面板最大挠度计算值! 面板的最大挠度小于300.0/250,满足要求四、梁侧模板内龙骨的计算内龙骨直接承受模板传递的荷载,通常按照均布荷载连续梁计算。
