土建、装饰定额系数积累(09定额)
- 格式:doc
- 大小:34.50 KB
- 文档页数:7

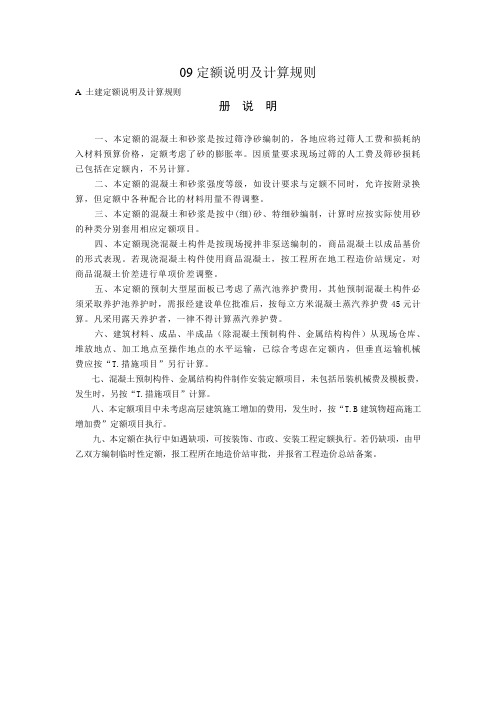

09定额说明及计算规则A 土建定额说明及计算规则册说明一、本定额的混凝土和砂浆是按过筛净砂编制的,各地应将过筛人工费和损耗纳入材料预算价格,定额考虑了砂的膨胀率。
因质量要求现场过筛的人工费及筛砂损耗已包括在定额内,不另计算。
二、本定额的混凝土和砂浆强度等级,如设计要求与定额不同时,允许按附录换算,但定额中各种配合比的材料用量不得调整。
三、本定额的混凝土和砂浆是按中(细)砂、特细砂编制,计算时应按实际使用砂的种类分别套用相应定额项目。
四、本定额现浇混凝土构件是按现场搅拌非泵送编制的,商品混凝土以成品基价的形式表现。
若现浇混凝土构件使用商品混凝土,按工程所在地工程造价站规定,对商品混凝土价差进行单项价差调整。
五、本定额的预制大型屋面板已考虑了蒸汽池养护费用,其他预制混凝土构件必须采取养护池养护时,需报经建设单位批准后,按每立方米混凝土蒸汽养护费45元计算。
凡采用露天养护者,一律不得计算蒸汽养护费。
六、建筑材料、成品、半成品(除混凝土预制构件、金属结构构件)从现场仓库、堆放地点、加工地点至操作地点的水平运输,已综合考虑在定额内,但垂直运输机械费应按“T.措施项目”另行计算。
七、混凝土预制构件、金属结构构件制作安装定额项目,未包括吊装机械费及模板费,发生时,另按“T.措施项目”计算。
八、本定额项目中未考虑高层建筑施工增加的费用,发生时,按“T.B建筑物超高施工增加费”定额项目执行。
九、本定额在执行中如遇缺项,可按装饰、市政、安装工程定额执行。
若仍缺项,由甲乙双方编制临时性定额,报工程所在地造价站审批,并报省工程造价总站备案。
建筑面积计算规则一、建筑工程(一)计算建筑面积的范围1. 单层建筑物的建筑面积,应按其外墙勒脚以上结构外围水平面积计算;高度在2.20m 及以上者应计算全面积;高度不足2.20m者应计算1/2面积。
2. 单层建筑物的建筑面积,利用坡屋顶内空间时净高超过2.10m的部位应计算全面积;净高在1.20m至2.10m的部位应计算1/2面积;净高不足1.20m的部位不应计算面积。

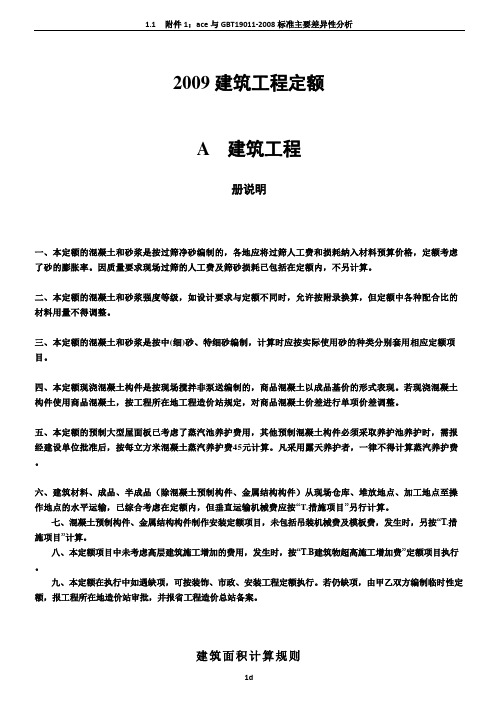

2009建筑工程定额A 建筑工程册说明一、本定额的混凝土和砂浆是按过筛净砂编制的,各地应将过筛人工费和损耗纳入材料预算价格,定额考虑了砂的膨胀率。
因质量要求现场过筛的人工费及筛砂损耗已包括在定额内,不另计算。
二、本定额的混凝土和砂浆强度等级,如设计要求与定额不同时,允许按附录换算,但定额中各种配合比的材料用量不得调整。
三、本定额的混凝土和砂浆是按中(细)砂、特细砂编制,计算时应按实际使用砂的种类分别套用相应定额项目。
四、本定额现浇混凝土构件是按现场搅拌非泵送编制的,商品混凝土以成品基价的形式表现。
若现浇混凝土构件使用商品混凝土,按工程所在地工程造价站规定,对商品混凝土价差进行单项价差调整。
五、本定额的预制大型屋面板已考虑了蒸汽池养护费用,其他预制混凝土构件必须采取养护池养护时,需报经建设单位批准后,按每立方米混凝土蒸汽养护费45元计算。
凡采用露天养护者,一律不得计算蒸汽养护费。
六、建筑材料、成品、半成品(除混凝土预制构件、金属结构构件)从现场仓库、堆放地点、加工地点至操作地点的水平运输,已综合考虑在定额内,但垂直运输机械费应按“T.措施项目”另行计算。
七、混凝土预制构件、金属结构构件制作安装定额项目,未包括吊装机械费及模板费,发生时,另按“T.措施项目”计算。
八、本定额项目中未考虑高层建筑施工增加的费用,发生时,按“T.B建筑物超高施工增加费”定额项目执行。
九、本定额在执行中如遇缺项,可按装饰、市政、安装工程定额执行。
若仍缺项,由甲乙双方编制临时性定额,报工程所在地造价站审批,并报省工程造价总站备案。
建筑面积计算规则一、建筑工程(一)计算建筑面积的范围1.单层建筑物的建筑面积,应按其外墙勒脚以上结构外围水平面积计算;高度在2.20m及以上者应计算全面积;高度不足2.20m者应计算1/2面积。
2.单层建筑物的建筑面积,利用坡屋顶内空间时净高超过2.10m的部位应计算全面积;净高在1.20m至2.10m的部位应计算1/2面积;净高不足1.20m的部位不应计算面积。
2004年《陕西省建筑装饰工程消耗量定额》总说明一、《陕西省建筑、装饰工程消耗量定额》(以下简称本定额),是在建设部1995年《全国统一建筑工程基础定额》和2002年《全国统一建筑装饰装修工程消耗量定额》的基础上,结合陕西使用新技术、新工艺、新材料、新设备的实际情况,按照《陕西省建设工程工程量清单计价规则》的要求进行编制的。
二、本定额是完成规定计量单位的分项工程所需人工、材料、施工机械台班社会平均消耗量标准,与《陕西省建设工程工程量清单计价规则》配合使用。
是编制土建工程、装饰装修工程造价,制定招标工程标底、企业定额的基础和投标报价的参考。
三、本定额适用于新建、扩建、改建的建筑工程。
四、本定额是按照正常的施工条件,多数建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均消耗水平。
五、本定额是依据国家和地区强制性标准、推荐性标准、设计规范、施工验收规范、质量评定标准、安全技术操作规程和《陕西省02系列建筑标准设计图集》中的建筑用料及做法进行编制的,并参考了有代表性的工程设计、施工资料、试验室资料和其他资料。
六、本定额人工工日不分工种、技术等级,一律以综合工日表示。
内容包括基本用工、超运距用工、人工幅度差和辅助用工。
工日消耗量是参照现行的全国建筑安装工程、建筑装饰工程劳动定额为基础进行计算的。
七、本定额材料消耗量的确定:1.本定额采用的建筑材料、装饰装修材料、半成品、成品均按符合国家质量标准和相应设计要求的合格产品考虑。
2.本定额中的材料消耗包括主要材料、辅助材料和零星材料等,凡能计量的材料、成品、半成品均按品种、规格逐一列出数量,并计入了相应的损耗,其内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。
用量很少、占材料费比重很小的零星材料合并为其他材料费,以占材料费的百分比表示。
3.本定额中的周转性材料(钢模板、钢管支撑、木模板、脚手架)已按规定的材料周转次数摊销计入定额内,并包括必要的回库维修费用。
B.A 楼地面工程说明一、整体面层、找平层(一)整体面层的结合层、找平层的砂浆厚度与定额不同时,允许按相应定额项目调整。
(二)整体面层除楼梯外,定额均未包括踢脚线工料,按相应定额项目计算。
(三)水磨石楼地面如采用金属嵌条时,取消定额中的玻璃条用量。
(四)彩色水磨石楼地面嵌条分色以四边形分格为准,如采用多边形或美术图案者,人工乘以系数1.2。
(五)彩色水磨石楼地面定额项目中,颜料是按矿物颜料考虑的,如设计规定颜料用量和品种与定额不同时,允许调整(颜料损耗3%)。
二、块料面层(一)块料面层的材料规格不同时,定额用量不得调整。
(二)块料面层项目内只包括结合层砂浆,结合层厚度为15mm,如与设计不同时,按找平层相应项目调整。
三、其他(一)栏杆、栏板、扶手项目适用于楼梯、走廊、回廊及其他装饰性栏杆、栏板和扶手。
(二)定额已包括石材侧边磨平,其他磨边按其他工程第一章相应项目计算。
(三)螺旋形楼梯装饰面执行相应楼梯项目,乘以系数1.15。
(四)木龙骨已综合了刷防火涂料二遍,设计涂刷遍数不同时,按油漆涂料相应项目调整。
(五)木地板中地龙骨为30mm×45mm(毛料),间距为300 mm,地台主龙骨为53mm×103mm(毛料),间距为600 mm,次龙骨为43mm×63mm(毛料),间距为600 mm。
实际工程用量与定额不同时,可以换算项目中的锯材用量,其损耗率为3%。
(六)零星项目包括楼梯台阶牵边侧面及0.5m2以内少量分散的楼地面装修。
工程量计算规则一、整体面层、找平层(一)地面面层、找平层按墙与墙间的净面积计算,应扣除凸出地面的构筑物、设备基础、室内铁道、0.3m2以上的落地沟槽、放物柜、炉灶、柱和不做面层的地沟盖板等所占的面积。
不扣除垛、间壁墙(厚120mm以内的砌体)、烟囱及0.3m2以内孔洞、柱所占面积,但门洞圈开口部分亦不增加。
(二)踢脚线以“平方米”计算、不扣除门洞及空圈所占的面积,但门洞、空圈、垛和侧壁亦不增加。
内蒙古自治区建设工程计价依据DYD15-2009(DYD15-301-2009)2009-05-27发布 2009-07-01施行内蒙古自治区建设厅土建预算定额第一章土石方工程说明一、人工土石方1、土壤分类:详见“土壤及岩石(普氏)分类表”。
2、定额中的土方,均以天然密实的自然方计算,如遇大孔性土壤,应根据实验资料确定,另作补充。
3、人工土方定额中干湿土是综合考虑的,使用时不作换算。
4、本定额未包括地下水位以下施工的排水费用,发生时另行计算;挖土方时如有地表水需要排除时,亦另行计算。
5、人工土方定额中遇有障碍物等所发生的费用按实结算。
6、人工挖土方、沟槽、基坑深度是按6m以内考虑的。
开挖深度超过6m时,人工乘以系数1.09.7、支挡土板定额分为密撑和疏撑。
密撑是指满铺挡土板;疏撑是指间隔支挡土板。
实际间隔不同时,定额不作调整。
8、人工挖孔桩,桩内垂直运输是按人工考虑的。
如深度超过12m 时,16m以内按12m项目人工用量乘以系数1.3计算,20m以内按12m 项目人工用量乘以系数1.5计算;同一孔内土壤类别不同时,按定额加权计算;如遇有淤泥、流沙是另行处理。
9、人工挖桩间土方,按实挖体积计算(不扣除各种桩所占体积)。
10、场地竖向布置挖、填土方时,不再计算平整场地的工程量。
11、人工挖冻土不分土质类别、是否冬季开挖,均执行本定额。
12、人工凿石深度以1.5m以内为准,如实际深度超过1.5m,2.5m 以内者乘以系数1.15,6m以内者乘以系数1.25,深度超过6m者另行补充。
13、人工装土,仅限于土方在50立方米以内零星土方装车。
二、机械土石方1、岩石分类:详见“土壤及岩石(普氏)分类表”。
2、汽车、人力车重车上坡降效因素,以综合在相应的运输定额项目中,不再另行计算。
3、推土机推未经压实的堆积土时,按相应项目乘以系数0.73计算。
4、推土机推土、铲运机铲土,土层平均厚度小于30cm时,推土机台班用量乘以系数1.25,铲运机乘以系数1.17。
四川省2009定额装饰装修工程总说明一、编制依据2009年《四川省建设工程工程量清单计价定额》(以下简称本定额),是与中华人民共和国国家标准《建设工程工程量清单计价规范》(GB50500-2008)(以下简称计价规范)相配套,依据建设部、财政部印发的《建筑安装工程费用项目组成》、《全国统一建筑工程基础定额》(GJD-101-95)、《全国统一建筑装饰装修工程消耗量定额》(GYD-901-2002)、《全国统一安装工程基础定额》(GJD208-2006)、《全国统一市政工程预算定额》(GYD-301~308-1999)、《全国统一施工机械台班费用编制规则》、2004年《四川省建设工程工程量清单计价定额》以及现行国家产品标准、设计规范、施工质量验收规范和安全操作堆积进行编制的。
二、适用范围本定额适用于四川省行政区域内的工程建设项目计价,具体为:A——建筑工程:适用于工业与民用建筑物和构筑物工程;B——装饰装修工程:适用于工业与民用建筑物和构筑物的装饰、装修工程;C——安装工程:适用于工业与民用安装工程;D——市政工程:适用于市政建设工程;F——园林绿化工程:适用于园林绿化工程;T——措施项目:适用于与A、B、C、D、E、F相配套的非工程实体的措施项目;U——其他项目:适用于与A、B、C、D、E相配套的其他项目;V——规费:适用于与A、B、C、D、E工程项目相配套的规费;W——税金:适用于与A、B、C、D、E工程项目相配套的税金;X——附录1 施工机械台班费用单价:适用于与A、B、C、D、E相配套的施工机械台班费用单价;Y——附录2 混凝土及砂浆配合比:适用于与A、B、C、D、E相配套的混凝土及砂浆配合比。
凡全部使用国有资金投资或国有资金投资为主的建设工程应执行本定额。
三、定额作用本定额是编审建设工程设计概算、施工图预算、招标控制价(标底)、竣工结算、调解处理工程造价纠纷,鉴定及控制工程造价的依据;本定额是招标人组合综合单价,衡量投标报价合理性的基础;本定额是投标组合综合单价,确定投标报价的参考;本定额是编制建设工程投资估算指标的基础。
土建工程:1.人工土方定额是按干土编制的,如挖湿土时,人工乘以系数1.18。
2.在有挡土板支撑下挖土方时,按实挖体积,人工乘系数1.433.机械挖土方工程量按施工组织设计分别计算机械和人工挖土工程量。
无施工组织设计时,可按机械挖土方90%,人工挖土方10%计算(人工挖土方部分按相应定额项目人工乘系数2.0)。
4.土壤含水率定额是按天然含水率为准。
如含水率大于25%时,定额人工、机械乘以系数1.15,含水率大于40%时另行计算。
5.推土机推土或铲运机铲土土层平均厚度小于300mm时,推土机台班用量乘以系数1.25;铲运机台班用量乘以系数1.17。
6.挖掘机在垫板上进行作业时,人工机械乘以系数1.25,定额内不包括垫板铺设所需的工料、机械消耗。
7.推土机、铲运机,推、铲未经压实的积土时,按定额项目乘以系数0.73。
1. 打试验桩按相应定额项目的人工、机械乘以系数2计算。
2. 打桩、沉管,桩间净距小于4倍桩径(桩边长)的,均按相应定额项目中的人工、机械乘以系数1.13计算。
3. 定额以打直桩为准,如打斜桩,斜度在1:6以内者,按相应定额项目人工、机械乘以系数1.25,如斜度大于1:6者,按相应定额项目人工、机械乘以系数1.43。
4. 定额以平地(坡度小于15°)打桩为准,如在坡堤上(坡度大于15°)打桩时,按相应定额项目人工、机械乘以系数1.15。
如在基坑内(基坑深度大于1.5m)打桩或在地坪上打坑槽内(坑槽深度大于1m)桩时,按相应定额项目人工、机械乘以系数1.11。
5. 因设计修改在桩间补桩或强夯后的地基上打桩时,按相应定额项目人工、机械乘以系数1.15。
6. 圆形烟囱基础按砖基础定额执行,人工乘以系数1.2。
7. 砖砌圆弧形空花、空斗砖墙及砌块砌体墙,按相应定额项目人工乘以系数1.18. 毛石护坡高度超过4m时,定额人工乘以系数1.15。
砌筑圆弧形石砌体基础、墙(含砖石混合砌体),按定额项目人工乘以系数1.1。
建筑面积2.1米1.2米2.2米0.30.5 0.670.70.80.9 0.950.971.025 1.03 1.05 1.081.1 1.151.2 1.211.251.3 1.35 1.381.4 1.43 1.45 1.5 1.56 1.62 4.5 100mm 160mm 200mm300mm 500mm内容坡屋顶内与场馆看台下空间净高2.1米以上计算全面积;雨棚结构外边线至外墙结构外边线宽度超过2.1米计算1/2面积坡屋顶内与场馆看台下空间净高1.2米-2.1米计算1/2面积除以上两种情况外,其余的界限均为2.2米砖石云墙按每立方米砌体增加技工0.3工日送桩按设计桩顶至自然地坪另外加0.5米计算门窗扇包镀锌铁皮,以双面为准,如果为单面时,工料乘以0.671,锚杆钻孔锚孔直径≤60mm,综合单价乘以0.72,锚杆钻孔不需跟管钻进时,人工机械乘以0.71,粒径大于大于20mm的卵石,碎石含量在15%-50%,人工机械按卵石层项目乘以0.82,锚杆钻孔锚孔直径≤90mm,综合单价乘以0.81,锚杆钻孔锚孔直径≤120mm,综合单价乘以0.9基础回填砂夹石,灰土时,执行垫层相应项目,人工乘以0.95砌体钢筋加固执行现浇构件钢筋项目,钢筋用量乘以0.971,砖石墙身,基础如为弧形时,砖用量乘以系数1.025现浇构件中采用机械连接部分的钢筋,钢筋用量调整为1.03坡屋面混凝土按相应定额项目执行,混凝土用量乘以1.05屋架需刨光者,木材材积乘以系数1.081,桩与地基基础工程人工挖孔桩不浇护壁,桩芯浇注执行挖孔桩芯定额,并将混凝土用量乘以1.12,锚杆钻孔锚孔直径>150mm,综合单价乘以1.13,砖石墙身,基础如为弧形时,按相应项目人工费乘以系数1.1 4,现浇混凝土杯形基础按现浇混凝土独立基础项目执行,人工乘以系数1.15,角子部分若为刨光,人工乘以1.11,砖砌挡土墙高度超过3.6米者,人工乘以系数1.152,屋架需刨光者,人工乘以系数1.151,土方工程沟槽基坑深度超过6米,按深6米定额乘以1.2 2,框架结构间,预制柱间砌砖墙混凝土空心砌块墙按相应项目人工乘以系数1.23,石板铺地沟底板执行石盖板项目,人工费乘以1.24,散水,防滑坡道的垫层,按垫层项目计算,人工乘以系数1.25,弧形钢筋制安按相应项目执行,人工乘以系数1.26,弧形钢构件按相应项目的人工机械乘以1.2井壁池壁以及其他构筑物抹灰按B.B分部相应项目计算,但人工应乘以系数1.21桩与地基基础工程单位工程打(灌注)桩工程量在规定范围以内人工机械要乘以1.25 1,土方工程挖土方深度超过6米,按挖土方项目乘以1.32,弧形钢架桥按相应定额项目人工机械乘以1.3采用三四类木材时,人工机械乘以1.35防腐工程中,块料面层是以平面砌块料面层为准,立面砌块料面层,执行平面项目,人工乘以1.381,桩与地基基础工程岩石级别为普坚石时,人工机械按松次坚石项目乘以1.42,角子部分若为刨光,木材材积乘以1.43,爪角采用摔网的,人工乘以1.4桩与地基基础工程(除锚杆钻孔,灌浆外)系按打垂直桩考虑,如打斜桩,当斜度小于1:6时,则人工机械乘以1.43现浇混凝土阶梯形(锯齿形)楼板每一梯步宽度大于300mm时,按板项目执行,人工乘以系数1.451,土方工程机械挖运淤泥时,按机械挖运土方定额乘以1.52,挖土方地槽地坑需放坡时,挖土深度大于等于1.5米时若施组未规定,可按定额规定计算3,砌筑工程石活制作及安装使用汉白玉花岗石制作时,人工费乘以系数1.5防腐工程中块料面层踢脚线,按块料面层相应项目计算,人工乘以系数1.561,土方工程沟槽基坑深度超过8米,按深6米定额乘以1.62,防腐工程中各种面层除聚氯乙烯塑料地面外,均不包括踢脚线,整体面层踢脚线,按整体面层相应项目计算,人工乘以1.61,桩与地基基础工程岩石级别为特坚石时,人工机械按松次坚石项目乘以2 2,打试桩按相应项目的人工机械乘以2贮水(油)池壁;池盖;无梁盖的柱在地面上超过4.5米时,混凝土机械与技工工时要增加内墙位于屋架下弦者,高度算至屋架底,无屋架者算至天棚底再加100mm现浇整体弧形楼梯折算厚度160mm1,有屋架的斜屋面,且室内有天棚者,算至屋架下弦再加200mm2,一般楼梯折算厚度为200mm1,有屋架的斜屋面,且室内有天棚者,算至屋架下弦再加200mm,其余情况算至屋架下弦再加300mm2,现浇混凝土阶梯形(锯齿形)楼板每一梯步宽度大于300mm时,按板项目执行,人工乘以系数1.453,整体楼梯与现浇楼层板无楼梯梁连接时,以楼层的最后一个踏步外边缘+300mm为界4,木楼梯算水平投影面积时不扣除宽度小于300mm的楼梯井现浇混凝土楼梯计算水平投影面积时,不扣除宽度小于500mm的楼梯井说明总说明系数调整一定要注意是人工还是机械还是两者都有注意和挖沟槽基坑的区别1, 机械挖土方外运时不套用机械运土距离≤1km项目,但外运距离也不扣除基本运距也就是说只需要套AA0003机械挖土方(运距≤100米)+ AA0014机械运土(石)方每增加1000米,不用再加上AA0013机械运土(石)方运距≤1000米2, 基础与墙柱的划分:以设计室内地坪为界(有地下室的按地下室室内设计地坪为界),以上为墙身。
装饰工程总说明一、《内蒙古自治区装饰装修工程预算定额》(以下简称本定额)包括:楼地面工程;墙柱面工程;天棚工程;门窗工程及门窗运输措施项目;油漆、涂料、裱糊工程;其它工程;垂运超高及其他措施项目共七章。
二、本定额是按正常的施工条件,依据国家和内蒙古自治区颁发的建设工程施工及验收规范、质量评定标准和安全技术操作规程、标准图集、通用图集、工程量清单规范等为依据编制的。
三、本定额的工效是按建筑物檐高20m以下为标准编制的,超过20m的建筑物,另按规定计算建筑物装饰装修超高费。
四、建筑物、构筑物檐高以设计室外地坪标高作为起算点:1、平屋顶建筑,算至檐口滴水处标高;2、有女儿墙的建筑,算至屋顶结构上皮标高;3、坡屋顶或其它曲面屋顶算至墙的中心线与屋面板交点的高度;4、阶梯式建筑物按最高层的建筑计算檐高;5、构筑物,算至构筑物本身顶端高度(不包括避雷针、航标指示灯);6、突出屋面的水箱间、电梯间、亭台楼阁等均不计算檐高。
五、本定额综合了3.6m以内简易脚手架的搭拆费用。
3.6m以上需搭设脚手架时,按《内蒙古自治区建筑工程预算定额》脚手架有关规定计算。
六、本定额未编制防水项目,发生时,执行《内蒙古自治区建筑工程预算定额》相应防水子目。
七、本定额采用的建筑装饰装修材料、半成品、成品均按符合国家质量标准和相应设计要求的合格产品考虑。
八、本定额中注明的门窗、装饰材料的材质、型号、规格与设计要求不同时,可以换算。
九、除各章另有说明外,定额中的人工及材料消耗量均不得调整。
第一章楼地面工程说明一、本章定额中的水泥砂浆、白水泥石子浆等的配合比如设计与定额规定不同时,可以换算。
二、砼散水厚度是按7cm计算的,并包括一次压光、支模及每隔12m增加的伸缩缝工料,厚度不同允许换算,面层作法不同时不允许换算。
三、同一铺贴面上有不同种类、材质的材料,应分别套用相应子目。
四、扶手、栏杆、栏板适用于楼梯、走廊、回廊及其他装饰性栏杆、栏板。
土建、装饰及措施项目的相关系数信息:土建:一、土石方工程:1、沟槽、基坑深度超过6m时,按深6m定额乘以系数(1.2)计算;超过8m以外者,按深6m定额乘以系数(1.6)计算。
2、机械挖运淤泥时,按机械挖运土方定额乘以系数(1.5)。
3、挖土方(包括大开挖)深度超过6m时,按"挖土方"项目乘以系数(1.3)。
二、桩与地基基础工程:1、岩石级别按土壤及岩石(普氏)分类划分为三档,本定额按岩石级别松次坚石(V~VIII)确定。
岩石级别为普坚石(IX~X)时,人工、机械按松次坚石项目乘以系数(1.4);岩石级别为特坚石(XI~XVI)时,人工、机械按松次坚石项目乘以系数(2.0)。
2、打试桩按相应项目的人工、机械乘以系数(2)计算。
三、砌筑工程:1、砖(石)墙身、基础如为弧形时,按相应项目人工费乘以系数(1.1)。
砖用量乘以系数(1.025)。
2、框架结构间,预制柱间砌砖墙、砼空心砌块墙按相应项目人工乘以系数(1.2)。
3、砖砌挡土墙2砖以上执行砖基础项目。
高度超过3.6m者,人工乘以系数(1.15)。
2砖以内执行砖墙定额。
4、井壁、池壁以及其他构筑物抹灰按B.B分部相应项目计算,但人工应乘以系数(1.21)。
5、石板铺地沟底板执行石盖板项目,人工费乘以系数(1.2)。
地沟石板盖板按150mm考虑,实际与项目不同时,可以换算。
操作损耗,不另行计算。
使用汉白玉、花岗石制作时,人工费乘以系数(1.5)。
四、砼及钢筋砼工程:1、现浇砼杯型基础按现浇砼独立基础项目执行,人工乘以系数(1.1)。
2、坡屋面砼按相应定额项目执行,砼用量乘以系数(1.05)。
3、现浇砼阶梯形(锯齿形)楼板每一梯步宽度大于300mm时,按板的项目执行,人工乘以系数(1.45)。
4、基础回填砂夹石、灰土时,执行垫层相应项目,其人工乘以系数(0.95)。
5、散水、防滑坡道的垫层,按垫层项目计算,人工乘以系数(1.2)。
6、砌体钢筋加固执行现浇构件钢筋项目,钢筋用量乘以系数(0.97)。
7、弧形钢筋制安按相应项目执行,人工乘以系数(1.2)。
8、现浇构件中采用机械连接部分的钢筋,钢筋用量调整为(1.03)。
五、厂库房大门、特种门、木结构工程:1、本分部中墩心木、吊瓜的垂头、撑弓、挡尖(悬鱼)、荷叶墩、雀替、麻叶云拱、三幅云拱、花牙子、搁几花板、贴鬼脸、匾额、匾托的用工或雕刻用工均按三、四类木材考虑,其余用工按一、二类木材编制,若采用三、四类木材时,人工、机械乘以系数(1.35)。
2、门窗扇包镀锌铁皮,以双面为准,如设计规定为单面包铁皮时,其工料乘以系数(0.67)。
3、屋架需刨光者,人工乘以系数(1.15),木材材积乘以系数(1.08)。
4、芝麻杆柱按梅花柱项目计算,人工乘以系数(1.10)。
5、圆木檩条项目内已包括刨光工料,如设计规定檩条需滚圆取直时,其木材材积乘以系数(1.05),人工乘以系数(1.22)。
6、角子项目是按未刨光编制的,如设计规定为刨光时,其木材材积乘以系数(1.40),人工乘以系数(1.10)。
8、爪角部分的连檐、勒檐条,按连檐、勒檐条项目乘以系数(1.30)。
若屋面同一坡面的正屋面面积小于爪角部分的面积,则正屋面与爪角部分的连檐、勒檐条合并计算,并且乘以系数(1.20)。
9、吊檐板和薄风板项目已包括起边和端头锼花边工料。
若吊檐板、薄风板底边锼花边时,项目人工乘以系数(1.30)。
10、爪角部分的滚檐板按滚檐板项目乘以系数(1.30)。
若屋面同一坡面的正屋面面积小于爪角部分的面积,则正屋面与爪角部分的滚檐板合并计算,并且乘以系数(1.20)。
11、斗拱单件按设计外接矩形体积计算,套用相应体积的定额。
单件消耗锯材体积按斗拱单件设计尺寸的外接矩形体积乘以下列系数:斗(升)、拱(翘)、蚂蚱头、撑头木、荷叶墩、雀替、麻叶云拱、三幅云拱乘以系数(1.35);昂乘以系数(1.15)。
六、金属结构工程:1、弧型钢构件按相应定额项目的人工、机械费乘以系数(1.2)。
2、弧型钢架桥按相应定额项目的人工、机械费乘以系数(1.3)。
七、屋面及防水工程:1、垂脊、角(岔)脊按脊项目计算,工料乘以系数(1.2)。
2、抱筒脊按砖胎灰塑脊项目计算,其工料乘以系数(1.2)。
3、墙帽做脊按屋脊相应项目计算。
云墙瓦顶按围墙瓦顶项目计算,人工乘以系数(1.1)。
八、防腐、隔热、保温工程:1、各种面层除聚氯乙烯塑料地面外,均不包括踢脚线;整体面层踢脚线,按整体面层相应项目计算,其人工乘以系数(1.6);块料面层踢脚线,按块料面层相应项目计算,其人工乘以系数(1.56)。
装饰:一、楼地面工程:1、彩色水磨石楼地面嵌条分色以四边形分格为准,如采用多边形或美术图案着,人工乘以系数(1.2)。
2、螺旋形楼梯装饰面执行相应楼梯项目,乘以系数(1.15)。
二、墙柱面工程:1、圆弧形、锯齿形、不规则形墙柱面抹灰,按相应项目人工乘以系数(1.15)。
2、圆弧形、锯齿形和其他不规则的墙柱面镶贴块料面层时,人工乘以系数(1.15)。
3、仿石砖按面砖定额执行,人工乘以系数(1.20)。
4、带美术图案的陶瓷艺术砖按面砖定额执行,人工乘以系数(1.20)。
5、墙柱面装饰面层。
如果用两种及以上材料构成,执行拼色拼图案项目,人工乘以系数(1.30),材料乘以系数(1.10)。
三、天棚工程:1、天棚面层在同一标高者为平面天棚,天棚面层不在同一标高者为跌级天棚。
跌级造型天棚,其面层安装人工费乘以系数(1.20)。
2、阳台底面抹灰按设计图示尺寸以水平投影面积计算,并入相应天棚抹灰面积内。
阳台如带悬臂梁者,其工程量乘以系数(1.30)。
3、雨篷底面抹灰按设计图示尺寸以水平投影面积计算,并入相应天棚抹灰面积内。
雨篷如带悬臂梁者,其工程量乘以系数(1.20)。
4、楼梯底面抹灰工程量(包括楼梯休息平台)按水平投影面积计算,有斜平顶的乘以系数(1.30);无斜顶的(锯齿形)乘以系数(1.50),按天棚抹灰定额计算。
四、门窗工程:1、本分部木材种类均以一、二类木种为准,如采用三、四类木种时,分别乘以下列系数:木门窗制作安装人工费、机械费乘以系数(1.26);其余项目人工费、机械费乘以系数(1.35)。
2、木门、窗半成品运输定额项目包括框和扇的运输,工程量按门窗洞口计算。
若单运框或扇时定额项目乘以系数(0.5)。
3、不锈钢板包门框、门窗套、门窗筒子板按展开面积计算。
成品门窗套按设计图示尺寸以延长米计算,若只包单面时,人工乘以系数(0.65)。
五、油漆、涂料、裱糊工程:1、定额中的单层木门刷油是按双面刷油考虑的。
如采用单面刷油,其定额含量乘以系数(0.49)计算。
2、木楼梯(不包括底面)油漆,按水平投影面积乘以系数(2.3),执行木地板油漆相应子目。
六、其他工程:1、招牌的面层套用天棚相应面层项目,其人工费乘以系数(0.8)。
2、如在天棚面上钉直行装饰条者,其人工乘以系数(1.34);钉弧形装饰条者,其人工乘以系数(1.6),材料乘以系数(1.1)。
3、墙面安装弧形装饰线条者,人工乘以系数(1.2),材料乘以系数(1.1)。
4、装饰线条做图案者,人工乘以系数(1.8),材料乘以系数(1.1)。
5、楼体表面除锈,其工程量按水平投影面积乘以系数(1.4),套本分部楼地面铲除定额。
措施项目:通用项目:1、塔式起重机轨道式基础包括铺设和拆除的费用,轨道铺设以直线为准,如铺设为弧线时,弧线部分定额人工、机械乘以系数(1.15)。
2、拖式铲运机的进场费按相应规格的履带式推土机乘以系数(1.1)。
建筑工程:1、坡屋面模板按相应定额项目执行,人工乘以系数(1.1)。
2、清水模板按相应定额项目执行,人工乘以系数(1.25),材料与定额不同时按批准的施工方案调整。
3、别墅(独立别墅、连排别墅)各模板按相应定额项目执行,材料用量乘以系数(1.2)。
4、砖混结构檐高小于等于25m垂直运输机械费项目是按卷扬机施工考虑的,若采用塔式起重机施工时,乘以系数(2.1),但“每增10m”子目不能再乘以系数(2.1)。
5、单层房屋盖系统构件必须在跨外安装时,按相应的构件安装定额的机械台班乘以系数(1.18),用塔式起重机,卷扬机时,不乘此系数。
6、钢柱安装在砼柱上时,其机械乘以系数(1.43)。
7、高层建筑吊装费按相应定额项目乘以系数(1.65)。
装饰装修工程:1、脚手架按建筑工程脚手架相应定额项目:外脚手架乘以系数(0.4),其余脚手架不变。
其余相关信息:1、安全文明施工费分(基本费)、(现场评价费)两部分计取。
2、工程量清单由(分部分项工程清单、措施项目清单、其他项目清单、规费项目清单和税金项目清单)组成。
3、其他项目清单由(暂列金额、暂估价、计日工和总承包服务费组成)。
4、09定额规定:“土方回填”项目中的“夯填”适用于(沟槽回填、室内回填)。
5、09定额规定:现浇砼实心栏板厚度小于等于12cm,执行(现浇零星构件)项目;厚度大于12cm,执行(现浇墙)项目;坡屋面砼按相应定额项目执行,砼用量乘以系数(1.05),模板按相应项目执行,人工乘以系数(1.1);砌体钢筋加固执行现浇构件钢筋项目,钢筋用量乘以系数(0.97)。
6、幕墙龙骨材料与设计用量不同时,可按设计调整,耗量按(7)%计算。
7、点缀拼花按(点缀实铺)面积计算,在计算主体铺贴地面面积时(不扣除)点缀拼花所占的面积。
8、凡定额中注明按设计补充单价的项目,综合费按人工费的(50)%计算。
9、本定额在执行中,如遇缺项,可按《四川省建设工程工程量清单计价定额》A.建筑工程、C.安装工程、D.市政工程执行,若仍缺项,可编制临时性定额,报工程所在地造价管理部门审批,并报省建设工程造价管理总站备案。
10、块料面层内只包括结合层砂浆,结合层厚度为(15mm),如与设计不同时,可按(找平层)相应项目调整。
