110kV变电所设备检修内容及周期表 草稿
- 格式:docx
- 大小:20.94 KB
- 文档页数:4
安全技术措施一、名称地面 110kV 变电所检修安全技术措施。
二、概况为确保我矿井供电系统正常、安全、可靠,对 110kV 变电所设备进行预防性检修。
三、检修时间1、检修周期见附表2、检修时间是在规定的时间内, 具体时间根据生产情况另办停电申请。
四、安全技术措施1、施工前的准备(1施工人员必须持证上岗作业,并穿戴好必要的劳动保护;(2整理和清点施工中所涉及的材料及工具,并检查安全用具(验电器、绝缘靴、绝缘手套等是否在良好的的状态;(3施工人员必须熟悉所检修范围内的系统、电气设备和电缆线路的主要技术特征以及电缆的分布情况;(4在进行高压试验时,工作场所必须设置遮拦,并悬挂标示牌。
(5进行停电检修前,必须将停电时间以及影响范围通知矿调度。
2、停送电操作程序(1停电操作程序及注意事项:①、检查有关表计、指示灯,查看是否允许停电;②、断开断路器;③、检查断路器确在断开位置;④、摇出隔离手车;⑤、断开断路器的合闸电源;⑥、验电、放电、挂地线、挂停电牌。
(2送电操作程序注意事项:①、检查设备上装设的各种临时安全技术措施和接地线确已安全拆除;②、检查有关的继电保护和自动装置确已按规定投入;③、检查断路器确已在分闸位置;④、摇进隔离手车;⑤、合上断路器;⑥、检查送电后是否正常。
(3接地线拆、挂方法:①、对停电线路进行验电、放电;②、挂接地线,先挂接地端,后挂线停电路。
③、拆处接地线,先拆停电线路端,后拆接地端。
3、检修停送电具体要求(1高压停电必须严格执行申请审批制度,杜绝无计划停电。
(2停电要求①、需要停电或倒闸的高压开关由检修单位填写工作票。
工作票中必须含有停送电申请单位、停送电地点、联系人、停送电任务、影响范围、技术措施、审批意见等相关内容,经电气负责人签字后生效。
②、工作票一式三份,检修负责人、矿调度台和变电所当日值班员各执一份。
③、在停电检修前由停送电联系人到变电所通知变电所值班员进行停电操作,变电所值班员在联系人、停送电任务、停送电开关等与工作票上的内容核对无误后,汇报矿调度,方准进行停电操作。
安全技术措施一、名称地面110kV变电所检修安全技术措施。
二、概况为确保我矿井供电系统正常、安全、可靠,对110kV变电所设备进行预防性检修。
三、检修时间1、检修周期见附表2、检修时间是在规定的时间内,具体时间根据生产情况另办停电申请。
四、安全技术措施1、施工前的准备(1)施工人员必须持证上岗作业,并穿戴好必要的劳动保护;(2)整理和清点施工中所涉及的材料及工具,并检查安全用具(验电器、绝缘靴、绝缘手套等)是否在良好的的状态;(3)施工人员必须熟悉所检修范围内的系统、电气设备和电缆线路的主要技术特征以及电缆的分布情况;(4)在进行高压试验时,工作场所必须设置遮拦,并悬挂标示牌。
(5)进行停电检修前,必须将停电时间以及影响范围通知矿调度。
2、停送电操作程序(1)停电操作程序及注意事项:①、检查有关表计、指示灯,查看是否允许停电;②、断开断路器;③、检查断路器确在断开位置;④、摇出隔离手车;⑤、断开断路器的合闸电源;⑥、验电、放电、挂地线、挂停电牌。
(2)送电操作程序注意事项:①、检查设备上装设的各种临时安全技术措施和接地线确已安全拆除;②、检查有关的继电保护和自动装置确已按规定投入;③、检查断路器确已在分闸位置;④、摇进隔离手车;⑤、合上断路器;⑥、检查送电后是否正常。
(3)接地线拆、挂方法:①、对停电线路进行验电、放电;②、挂接地线,先挂接地端,后挂线停电路。
③、拆处接地线,先拆停电线路端,后拆接地端。
3、检修停送电具体要求(1)高压停电必须严格执行申请审批制度,杜绝无计划停电。
(2)停电要求①、需要停电或倒闸的高压开关由检修单位填写工作票。
工作票中必须含有停送电申请单位、停送电地点、联系人、停送电任务、影响范围、技术措施、审批意见等相关内容,经电气负责人签字后生效。
②、工作票一式三份,检修负责人、矿调度台和变电所当日值班员各执一份。
③、在停电检修前由停送电联系人到变电所通知变电所值班员进行停电操作,变电所值班员在联系人、停送电任务、停送电开关等与工作票上的内容核对无误后,汇报矿调度,方准进行停电操作。
电气设备大修、小修周期及检修内容一、电气检修工作的目的和分类电气设备的检修工作主要分为:大修和小修两种。
其中大修是对设备进行较全面的检查、清扫和修理,其间隔时间较长;小修是消除设备在运行中发现的缺陷,并重点检查易磨、易损部件,进行必要的处理,或进行必要的清扫和试验,其间隔时间较短。
此外还有事故检修,它是指设备发生故障后被迫进行的对其损坏的部分进行检查、修理和更换。
为了提高设备的出力或改进设备的工作条件而进行的改进工程,一般均和大修工作同时配合进行。
二、大修前的准备工作1、编制大修项目表。
2、拟定大修的控制进度,安排班组的施工进度;3、制定必要的技术措施和安全措施;4、做好物质准备(包括材料、备品配件、工具、起重搬运设施、试验设备、安全用具等)及场地布置;5、准备好技术记录表格,确定应测绘和校核的备品配件图纸;6、组织班组讨论大修计划、项目、进度、措施及质量要求,做好劳力安排、特种工艺培训,协调班组和工种间的配合工作,并确定检修项目的施工和验收负责人。
7、重大的特殊检修项目,应制定专人负责准备。
制造周期长的备品配件和特殊材料必须尽早落实。
在大修前的一次小修中,应详细检查设备,核实设备技术状况和年度计划中的特殊项目,必要时修改技术措施。
三、大修的组织和管理四、检修后的验收和总结(30天内写出大修总结报告)五、设备停运时间超过半年,投运前应按电力设备预防性试验规程进行试验,超过一年的,按交接试验要求进行;第一章变压器的检修一、大修1、根据变压器的运行情况和检查试验结果来确定变压器是否进行大修,新投运变压器在投运5年内应大修一次,以后每5-10年大修一次。
2、运行中的变压器发现异常状况或经试验周期判明有内部故障时,应提前进行大修;二、主变大修项目表三、大修后的试验项目1、测定绕组的绝缘电阻和吸收比。
用2500V 兆欧表测定2、测定绕组连同套管的泄漏电流,直流试验电压值10KV ,泄漏电流在环境温度40度时小于等于77微安。

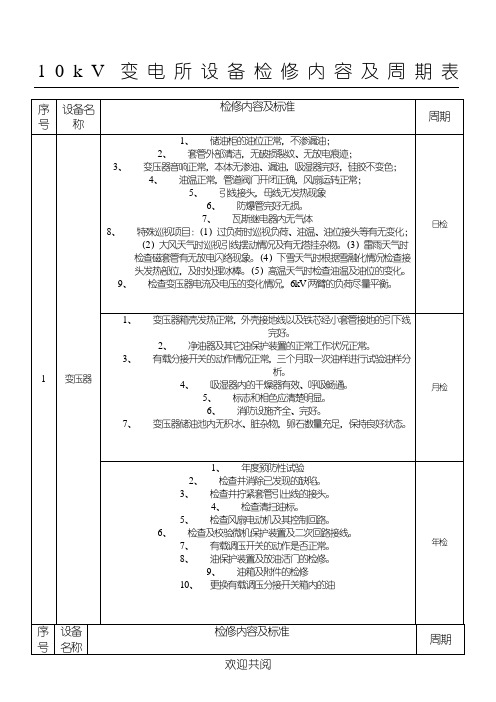

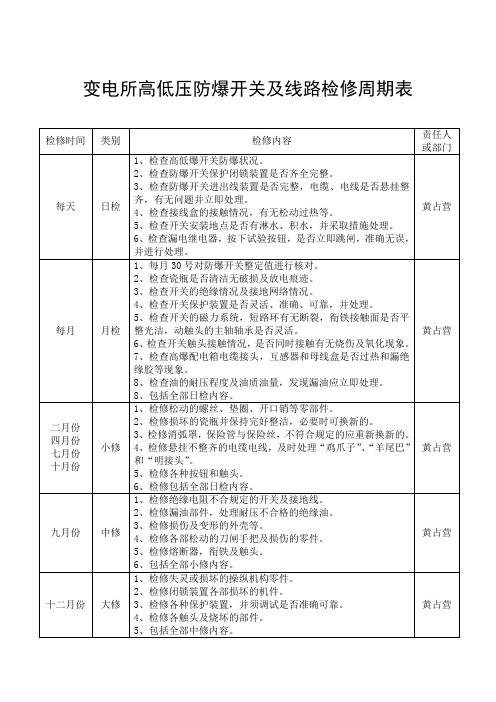

变电运行例行维护项目及检查周期表
操巡队日常工作
1、正常倒闸操作任务
2、正常巡视设备,发现缺陷及时汇报和录入系统
3、完成变电运行例行维护工作
4、完成中心每月绩效任务
5、完成蓄电池充放电工作(每年3月份,2年1次)
6、完成设备状态评价工作
7、完成设备台账录入工作
8、开展春秋两季安全大检查活动
9、开展隐患排查等专项活动
10、完成设备D类检修工作(红外测温、硅胶更换、铁芯电流测试、变压器带电冲洗等)
11、办理统一停电检修票(每星期三下午至星期四晚上)。
