浅析三轴水泥搅拌桩水泥用量及注浆量控制和工程量的计算
- 格式:docx
- 大小:1.31 MB
- 文档页数:9
工程量的计算(加固时整幅打桩,止水时套接一孔):定额的工程量计算规则是按桩径截面积乘以桩长,采用多轴施工搅拌桩的工程量计算关键在于桩截面积的确定,仍采用“桩径截面积”则不可行,应该扣除桩径截面一次形成的重叠部位面积,如下图为三轴搅拌桩,一次成活三个桩径断面,应扣除两个部位的重叠面积。
设桩径为850mm,桩轴(圆心)矩为600mm,则每次成活桩截面积S为三个圆面积扣减4个重叠的弓形面积,计算方式为:原面积: S1=(0.85/2)2×3.1416×3=1.7024m2圆心角: θ=2×acos(0.3/0.425)=90.1983°一个扇形面积:S2=(0.85/2)2×3.1416×90.1983/360=0.1423 m2三角形面积: S3=(0.4252-0.32)1/2×2×0.3/2=0.0903 m2一个弓形面积: S4=S2-S3=0.1423-0.0903=0.052 m2每次成活桩截面积: S=S1-4×S4=1.7024-0.052*4=1.495m2套接一孔:每幅桩平均断面积 为(1.4944+1.7024/3)/2=1.031m2设桩径为650mm,桩轴(圆心)矩为450mm,则每次成活桩截面积S为三个圆面积扣减4个重叠的弓形面积,计算方式为:原面积: S1=(0.65/2)2×3.1416×3=0.9955m2圆心角: θ=2×acos(0.225/0.325)=92.3738°一个扇形面积:S2=(0.65/2)2×3.1416×92.3738/360=0.085 m2三角形面积: S3=(0.3252-0.2252)1/2×2×0.3/2=0.0528 m2一个弓形面积: S4=S2-S3=0.085-0.0528=0.0322 m2每次成活桩截面积: S=S1-4×S4=0.9955-0.0322*4=0.8667m2套接一孔:每幅桩平均断面积 为:(0.9955+0.3318-0.0322*4)/2=0.599m2。
根据三轴水泥搅拌桩水泥用量计算公式
引言
三轴水泥搅拌桩是一种常见的地基处理方法,其施工需要精确
计算所需水泥的用量。
本文将介绍根据三轴水泥搅拌桩水泥用量计
算公式的方法和步骤。
计算公式
三轴水泥搅拌桩水泥用量计算公式如下所示:
水泥用量(单位:kg) = 桩直径(单位:m) ×桩长度(单位:m) ×桩数量 ×单桩含水率(单位:百分比) ×单桩含水率调整系
数
其中,单桩含水率调整系数考虑了不同土质下水泥含水率对施
工效果的影响,根据实际情况选择合适的系数值。
计算步骤
以下是根据三轴水泥搅拌桩水泥用量计算公式的具体步骤:
1. 确定需要进行三轴水泥搅拌桩的桩的直径、长度和数量;
2. 根据施工现场的土质情况,确定单桩含水率调整系数;
3. 将上述值代入计算公式,得到所需水泥的用量。
注意事项
在进行三轴水泥搅拌桩水泥用量计算时,需要注意以下几点:
- 确保准确测量桩的直径、长度和数量;
- 根据实际情况选择合适的单桩含水率调整系数;
- 确保计算时采用统一的单位。
结论
根据三轴水泥搅拌桩水泥用量计算公式,可以准确计算所需水泥的用量,有助于保证施工的精确性和效率。
在实际施工中,需要根据具体情况进行调整和优化。
以上是根据三轴水泥搅拌桩水泥用量计算公式的相关说明,希望对您有所帮助。
水泥搅拌桩工程量的计算:定额的工程量计算规则是按桩径截面积乘以桩长,采用多轴施工搅拌桩的工程量计算关键在于桩截面积的确定,仍采用“桩径截面积”则不可行,应该扣除桩径截面一次形成的重叠部位面积,三轴搅拌桩单排止水及多排加固的工作量计算如下,一次成活三个桩径断面,应扣除两个部位的重叠面积。
1、设桩径为850mm,桩轴(圆心)矩为600mm,则每次成活桩截面积S为三个圆面积扣减4个重叠的弓形面积,计算方式为:原面积: S1=(0.85/2)2×3.1416×3=1.7024m2圆心角:θ=2×acos(0.3/0.425)=90.1983°一个扇形面积:S2=(0.85/2)2×3.1416×90.1983/360=0.1423 m2三角形面积: S3=(0.4252-0.32)1/2×2×0.3/2=0.0903 m2一个弓形面积: S4=S2-S3=0.1423-0.0903=0.052 m2每次成活桩截面积: S=S1-4×S4=1.7024-0.052*4=1.4944m2套接一孔:每幅桩平均截面积为(1.4944+1.7024/3)/2=1.031m³即:工作量=桩径截面积(1.031m³)×设计桩长×桩数。
2、设桩径为650mm,桩轴(圆心)矩为450mm,则每次成活桩截面积S为三个圆面积扣减4个重叠的弓形面积,计算方式为:原面积: S1=(0.65/2)2×3.1416×3=0.9955m2圆心角:θ=2×acos(0.225/0.325)=92.3738°一个扇形面积:S2=(0.65/2)2×3.1416×92.3738/360=0.085 m2三角形面积: S3=(0.3252-0.2252)1/2×2×0.3/2=0.0528 m2一个弓形面积: S4=S2-S3=0.085-0.0528=0.0322 m2每次成活桩截面积: S=S1-4×S4=0.9955-0.0322*4=0.8667m2套接一孔:每幅桩平均截面积为(0.9955+0.3318-0.0322*4)/2=0.599m³即:工作量=桩径截面积(0.599m³)×设计桩长×桩数。

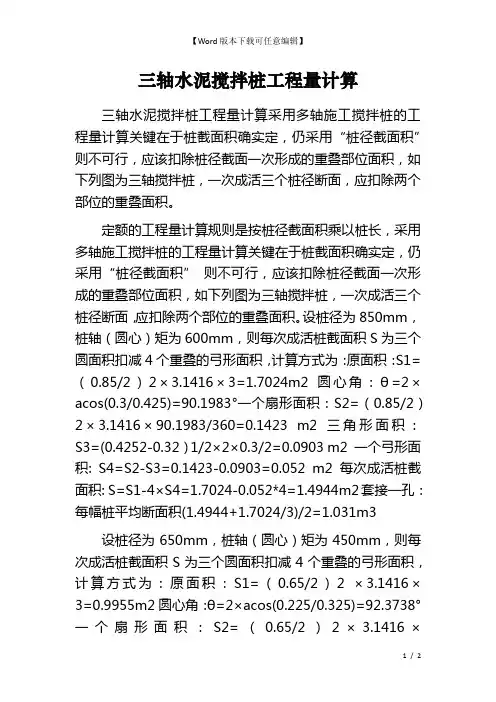

三轴水泥搅拌桩工程量计算三轴水泥搅拌桩工程量计算采用多轴施工搅拌桩的工程量计算关键在于桩截面积确实定,仍采用“桩径截面积”则不可行,应该扣除桩径截面一次形成的重叠部位面积,如下列图为三轴搅拌桩,一次成活三个桩径断面,应扣除两个部位的重叠面积。
定额的工程量计算规则是按桩径截面积乘以桩长,采用多轴施工搅拌桩的工程量计算关键在于桩截面积确实定,仍采用“桩径截面积”则不可行,应该扣除桩径截面一次形成的重叠部位面积,如下列图为三轴搅拌桩,一次成活三个桩径断面,应扣除两个部位的重叠面积。
设桩径为850mm,桩轴(圆心)矩为600mm,则每次成活桩截面积S为三个圆面积扣减4个重叠的弓形面积,计算方式为:原面积:S1=(0.85/2)2×3.1416×3=1.7024m2 圆心角:θ=2×acos(0.3/0.425)=90.1983°一个扇形面积:S2=(0.85/2)2×3.1416×90.1983/360=0.1423 m2 三角形面积:S3=(0.4252-0.32)1/2×2×0.3/2=0.0903 m2 一个弓形面积: S4=S2-S3=0.1423-0.0903=0.052 m2 每次成活桩截面积: S=S1-4×S4=1.7024-0.052*4=1.4944m2套接一孔:每幅桩平均断面积(1.4944+1.7024/3)/2=1.031m3 设桩径为650mm,桩轴(圆心)矩为450mm,则每次成活桩截面积S为三个圆面积扣减4个重叠的弓形面积,计算方式为:原面积:S1=(0.65/2)2 ×3.1416×3=0.9955m2圆心角:θ=2×acos(0.225/0.325)=92.3738°一个扇形面积:S2=(0.65/2)2×3.1416×92.3738/360=0.085 m2 三角形面积:S3=(0.3252-0.2252)1/2×2×0.3/2=0.0528 m2 一个弓形面积: S4=S2S3=0.0528=0.0322 m2 每次成活桩截面积: S=S1-4×S4=0.9955-0.0322*4=0.8667m2 套接一孔:每幅桩平均断面积为:(0.9955+0.3318-0.0322*4)/2=0.599m3。
三轴水泥土搅拌桩工程量计算方法1500字三轴水泥土搅拌桩是一种常用的地基处理方法,常用于各类土质地基的加固和加固。
三轴水泥土搅拌桩的工程量计算是确定工程投资和预算的重要部分,对于项目的顺利实施具有重要意义。
下面将详细介绍三轴水泥土搅拌桩工程量的计算方法。
三轴水泥土搅拌桩的工程量计算包括以下几个方面:1. 桩基数量计算:根据设计要求和实地勘察结果,确定搅拌桩的安装位置和数量。
通常采用地基勘察报告中的地质桩基定位图,根据搅拌桩的直径和设计桩间距计算出数量。
2. 搅拌桩长度计算:根据设计要求和实地勘察结果,确定搅拌桩的长度。
一般考虑到桩身的竖向承载力和横向抗侧力,搅拌桩的长度一般比较长,通常在5~20米之间。
3. 灌注混凝土用量计算:根据搅拌桩的直径和长度,计算搅拌桩的灌注混凝土用量。
搅拌桩的直径和长度确定后,可以根据计算公式确定灌注混凝土用量。
搅拌桩的体积可以通过搅拌桩的截面积乘以长度计算得到。
4. 砂浆用量计算:砂浆用量是指灌注混凝土中砂浆的用量。
砂浆的用量是根据搅拌桩的直径和长度以及砂浆的配比计算得到的。
砂浆的用量一般使用体积或重量来表示。
5. 铁筋用量计算:三轴水泥土搅拌桩通常需要加固内部的钢筋,以提高桩的抗拉强度。
铁筋用量计算是根据搅拌桩的直径和长度以及钢筋的配筋率计算得到的。
铁筋的用量一般使用长度或重量来表示。
6. 辅助材料用量计算:辅助材料包括水泥、砂、石子等,用于灌注混凝土中提供强度和稳定性。
辅助材料的用量计算是根据搅拌桩的灌注混凝土用量以及辅助材料的配比计算得到的。
辅助材料的用量一般使用体积或重量来表示。
以上是三轴水泥土搅拌桩工程量计算的基本方法和步骤。
在实际计算过程中,还需要考虑工程实际情况和设计要求,灵活调整计算参数和方法,以确保计算结果的准确性和可靠性。
三轴搅拌桩混凝土用量计算
引言
本文档旨在介绍三轴搅拌桩混凝土用量的计算方法。
通过了解
混凝土用量计算的步骤和原理,读者将能够更好地理解三轴搅拌桩
混凝土工程的设计和施工过程。
计算步骤
步骤 1:确定设计要求
首先,根据项目需求和工程设计要求,确定三轴搅拌桩的尺寸、长度和孔隙率等参数。
这些参数将直接影响混凝土用量的计算。
步骤 2:计算三轴搅拌桩的体积
根据设计要求,计算三轴搅拌桩的体积。
三轴搅拌桩的体积可
以通过以下公式计算:
V = π * R^2 * L
其中,V 为三轴搅拌桩的体积,R 为三轴搅拌桩的半径,L 为三轴搅拌桩的长度。
步骤 3:计算混凝土用量
根据三轴搅拌桩的体积和孔隙率,计算混凝土的用量。
混凝土的用量可以通过以下公式计算:
Q = V * (1 - η)
其中,Q 为混凝土的用量,V 为三轴搅拌桩的体积,η 为孔隙率。
步骤 4:特殊情况考虑
在计算混凝土用量时,需要考虑特殊情况,如混凝土浪费、不均匀堆积等。
根据实际情况,增加一定的混凝土用量,以确保工程的质量和安全。
结论
通过以上计算步骤,我们可以准确地计算出三轴搅拌桩混凝土
的用量。
在实际工程中,还应结合其他因素,如混凝土的强度要求
和施工工艺等,综合考虑,以确保工程的顺利进行。
请注意,在实际施工过程中,应根据具体情况进行验证和调整,本文档仅为参考。
关于多轴水泥搅拌桩的计价释疑当搅拌桩施工工艺与计价定额不同时,有关的工程量计算和计价规则也应随着调整,工程量的计算:定额的工程量计算规则是按桩径截面积乘以桩长,采用多轴施工搅拌桩的工程量计算关键在于桩截面积的确定,仍采用“桩径截面积”则不可行,应该扣除桩径截面一次形成的重叠部位面积,如下图为三轴搅拌桩,一次成活三个桩径断面,应扣除两个部位的重叠面积。
设桩径为850mm,桩轴(圆心)矩为600mm,则每次成活桩截面积S为三个圆面积扣减4个重叠的弓形面积,计算方式为:原面积: S1=(0.85/2)2×3.1416×3=1.7024m2圆心角:θ=2×acos(0.3/0.425)=90.1983°一个扇形面积:S2=(0.85/2)2×3.1416×90.1983/360=0.1423 m2三角形面积: S3=(0.4252-0.32)1/2×2×0.3/2=0.0903 m2一个弓形面积: S4=S2-S3=0.1423-0.0903=0.052 m2每次成活桩截面积: S=S1-4×S4=1.7024-0.052*4=1.4944m2水泥的掺量:水泥掺量的问题主要是因水泥搅拌桩的“套打”工艺产生,一般设计往往只给出一个掺量比例,而没有考虑套打部位时重叠部位截面范围掺量比例的确定,特别是当采用整个桩径断面套打时,如三轴搅拌桩按整个桩径套打时,其断面情况如下图:因水泥搅拌桩所谓的“套打”和搅拌不是分别计算的子目,假设设计要求水泥搅拌桩全断面“套打”,搅拌涉及的水泥掺入比仅简单规定为15%,故原设计的水泥掺入比是指一次成活时或多次成活后的标准要求不明确,如是前者,则“套打”部位如不考虑扣除一次成活扣除的弓形部位,上图计算3次处将为45%、计算2次部位为20%了?如为后者,而计算一次处却为不超过5%了,所以设计仅简单明确一个水泥掺入比例是不够的,应明确水泥掺入比例是指何中情况下的。
浅析三轴水泥搅拌桩水泥用量及注浆量控制和工程量的计算摘要:根据型钢水泥土搅拌墙技术规程jgj199-2021,结合工程实例阐述三轴水泥搅拌桩施工过程中水泥用量及注浆量的计算和现场控制措施,以及根据浙江省市政工程预算定额(2021)及其定额解释阐述三轴水泥搅拌桩工程量的计算方法,为省内类似工程施工提供参考。
关键词:三轴水泥搅拌桩水泥用量和水泥浆量的计算与控制16文件识别码:a物品编号:三轴水泥搅拌桩就是利用新型的三轴搅拌桩机就地利用三轴螺旋式或螺旋叶片式两种搅拌机头钻进旋转切削土体,同时在其中两轴钻头端部将水泥浆液喷入土体,并在中轴钻头端部喷入高压空气,对水泥土进行充分搅拌,并置换出部分水泥土浆。
在完成的三轴水泥搅拌桩内插入h型钢,就是型钢水泥土搅拌墙(一般在搅拌桩施工结束后30分钟内,再将h型钢插入搅拌桩体内,固化后形成水泥土“地下连续墙”墙体)。
其主要特点是构造简单,止水性能好,工期短,造价低,环境污染小,特别适合城市建设中的深基坑工程。
型钢水泥土搅拌墙在市政工程的应用比较普遍,如管道沟槽的开挖、地铁车站的出入口基坑、过江隧道及城市地下通道的明挖段的围护结构等;三轴水泥土搅拌桩单独作为截水帷幕,具有土层适应性强、截水性能好、施工速度快、造价低等特点,在杭州粉土地区应用广泛,已基本取代高压旋喷桩;在软土地基上,采用三轴水泥土搅拌桩加固土体的效果明显优于普通水泥土搅拌桩,在开挖深度较深、环境保护要求严格的工程中应用较为普遍。
随着三轴水泥搅拌桩在建设工程中的广泛应用和型钢水泥土搅拌墙技术规程在jgj199-2022施工过程中,三轴水泥搅拌桩的水泥用量和灌浆量的计算与控制以及工程量的计算容易引起争议。
根据《型钢水泥土搅拌墙技术规范》jgj199-2022,结合杭州紫金港路02标工程实例,阐述了三轴水泥搅拌桩施工中水泥用量和灌浆量的计算及现场控制措施,以及根据浙江省市政工程预算定额(2022年)及其解释,三轴水泥搅拌桩工程量的计算方法。
一、94定额1)说明:13.深层水泥搅拌桩适用于桩长16米内,桩径500毫米内,水泥掺入量按加固土重的12%考虑的,如设计不同时按每增减1%定额计算。
2)工程量计算规则:7.深层水泥搅拌桩工程量按桩全长乘以桩径截面面积计算,桩全长+设计桩长+50厘米。
二、2003定额:1)说明:十七、深层水泥搅拌桩的水泥掺量按加固土重(1800kg/m3)的13%考虑,如设计不同时按每增减1%定额计算。
空搅部分按相应定额人工及搅拌桩机台班乘系数0.5 计算。
2)工程量计算规则:十、深层水泥搅拌桩工程量按桩径截面积乘桩长计算。
桩长按设计桩顶标高至桩底长度另加0.50m计算;若设计桩顶标高至自然地坪小于0.5m或已达自然地坪时,另加长度应小于0.5m或不计。
空搅部分的长度按设计桩顶标高至自然地坪的长度减去另加长度计算。
十一、高压旋喷桩工程量,钻孔按自然地坪至设计桩底的长度计算,喷浆按设计加固桩截面面积乘以设计桩长计算。
三、2010定额1)说明:七、地基加固、围护桩及其他:2.水泥搅拌桩的水泥掺入量按加固土重(1800)的13%考虑,如设计不同时按每增减1%定额计算。
3.单、双头深层水泥搅拌桩定额已综合了正常施工工艺需要的重复喷浆(粉)和搅拌。
空搅部分按相应定额的人工及搅拌桩机台班乘以系数0.5计算7.高压旋喷桩定额已综合接头处的复喷工料;高压旋喷桩中设计水泥用量与定额不同时应予调整。
2)工程量计算规则:九、水泥搅拌桩:1.水泥搅拌桩工程量按桩长乘以桩径截面积计算。
桩径截面积应扣除重叠部分面积。
桩长按设计桩顶标高至桩底长度另加0.5m计算;若设计桩顶标高至打桩前的自然地坪标高小于0.5m或已达打桩前的自然地坪标高时,另加长度应按实际长度计算或不计。
2.空搅部分的长度按设计桩顶标高至打桩前的自然地坪标高的长度减去另加长度计算。
十、高压旋喷桩工程量,引(钻)孔按自然地坪标高至设计桩底的长度计算,喷浆按设计加固桩截面面积乘以设计桩长计算。
关于多轴水泥搅拌桩的计价释疑当搅拌桩施工工艺与计价定额不同时,有关的工程量计算和计价规则也应随着调整,工程量的计算:定额的工程量计算规则是按桩径截面积乘以桩长,采用多轴施工搅拌桩的工程量计算关键在于桩截面积的确定,仍采用“桩径截面积”则不可行,应该扣除桩径截面一次形成的重叠部位面积,如下图为三轴搅拌桩,一次成活三个桩径断面,应扣除两个部位的重叠面积。
设桩径为850mm,桩轴(圆心)矩为600mm,则每次成活桩截面积S为三个圆面积扣减4个重叠的弓形面积,计算方式为:原面积: S1=(0.85/2)2×3.1416×3=1.7024m2圆心角:θ=2×acos(0.3/0.425)=90.1983°一个扇形面积:S2=(0.85/2)2×3.1416×90.1983/360=0.1423 m2三角形面积: S3=(0.4252-0.32)1/2×2×0.3/2=0.0903 m2一个弓形面积: S4=S2-S3=0.1423-0.0903=0.052 m2每次成活桩截面积: S=S1-4×S4=1.7024-0.052*4=1.4944m2水泥的掺量:水泥掺量的问题主要是因水泥搅拌桩的“套打”工艺产生,一般设计往往只给出一个掺量比例,而没有考虑套打部位时重叠部位截面范围掺量比例的确定,特别是当采用整个桩径断面套打时,如三轴搅拌桩按整个桩径套打时,其断面情况如下图:因水泥搅拌桩所谓的“套打”和搅拌不是分别计算的子目,假设设计要求水泥搅拌桩全断面“套打”,搅拌涉及的水泥掺入比仅简单规定为15%,故原设计的水泥掺入比是指一次成活时或多次成活后的标准要求不明确,如是前者,则“套打”部位如不考虑扣除一次成活扣除的弓形部位,上图计算3次处将为45%、计算2次部位为20%了?如为后者,而计算一次处却为不超过5%了,所以设计仅简单明确一个水泥掺入比例是不够的,应明确水泥掺入比例是指何中情况下的。
水泥搅拌桩工程量的计算:定额的工程量计算规则是按桩径截面积乘以桩长,采用多轴施工搅拌桩的工程量计算关键在于桩截面积的确定,仍采用“桩径截面积" 则不可行,应该扣除桩径截面一次形成的重叠部位面积,三轴搅拌桩单排止水及多排加固的工作量计算如下,一次成活三个桩径断面,应扣除两个部位的重叠面积。
1、设桩径为850mm,桩轴(圆心)矩为600mm,则每次成活桩截面积S为三个圆面积扣减4个重叠的弓形面积,计算方式为:原面积: S1=(0.85/2)2×3。
1416×3=1。
7024m2圆心角: θ=2×acos(0.3/0.425)=90.1983°一个扇形面积:S2=(0。
85/2)2×3.1416×90.1983/360=0。
1423 m2三角形面积: S3=(0。
4252—0。
32)1/2×2×0.3/2=0.0903 m2一个弓形面积: S4=S2-S3=0.1423—0。
0903=0.052 m2每次成活桩截面积: S=S1—4×S4=1。
7024-0.052*4=1.4944m2套接一孔:每幅桩平均截面积为(1.4944+1。
7024/3)/2=1.031m³即:工作量=桩径截面积(1。
031m³)×设计桩长×桩数.2、设桩径为650mm,桩轴(圆心)矩为450mm,则每次成活桩截面积S为三个圆面积扣减4个重叠的弓形面积,计算方式为:原面积: S1=(0。
65/2)2×3。
1416×3=0。
9955m2圆心角:θ=2×acos(0。
225/0.325)=92。
3738°一个扇形面积:S2=(0.65/2)2×3。
1416×92。
3738/360=0。
085 m2三角形面积: S3=(0。
3252—0。
三轴搅拌桩水泥用量计算.doc
三轴搅拌桩水泥用量计算
三轴搅拌桩水泥用量计算?以下带来关于三轴搅拌桩水泥用量计算的相关内容,供以参考。
搭接的水泥土搅拌桩每幅桩截面积的计算:
见每幅搅拌桩的截面积计算表。
水泥土搅拌桩水泥用量的计算:
根据上海地区的岩土工程勘察报告得知:土的重度每幅水泥土搅拌桩每m段的水泥用量计算:
根据每幅搅拌桩的截面积计算表,φ700mm的每幅桩截面积为
0.70224549㎡,计算时按0.702㎡。
1、当水泥掺量为13%,截面积按0.702㎡
每m段的水泥用量=234kg/m3×0.702㎡×1m=164.27kg
2、当水泥掺量为13%,常规截面积按0.71㎡
每m段的水泥用量=234kg/m3×0.71㎡×1m=166.14kg
水泥土搅拌桩的灰浆密度计算:
水泥密度3t/m3 水的密度1t/m3
1、当水灰比为0.5
即:1t水泥:0.5t水两体拌和后的重量为1.5t
两体拌和后的体积=1/3m3+0.5/1m3=0.83m3
灰浆密度=重量÷体积=1.5t÷0.83m3=1.8t/m3
2、当水灰比为0.55。
浅析三轴水泥搅拌桩水泥用量及注浆量控制和工程量的计算前言三轴水泥搅拌桩(简称三轴桩)是一种常见的基础工程施工方法,通常广泛用于大型建筑工程中。
在三轴桩的施工过程中,需要对水泥用量和注浆量进行控制,以确保设备能正常运转,并保障工程质量。
本文将从以下几个方面深入探讨三轴桩施工过程中的水泥用量和注浆量控制问题以及工程量的计算方法。
什么是三轴水泥搅拌桩?三轴水泥搅拌桩是一种利用旋转液压桅杆,在钢筋笼的内部进行沉管工艺的基础设施工程方法,它主要应用在土壤稳定加固、软基加固和地基浇注等工程项目中。
三轴桩主要由钢筋笼、水泥、配合材料、感应器、搅拌机和注浆泵等组成。
三轴水泥搅拌桩水泥用量和注浆量控制水泥用量控制三轴桩的水泥用量控制是三轴桩设备正常运行及保障工程质量的关键。
在施工前,施工人员需要根据工程的需要和机器的型号等条件制定合理的水泥用量计划。
在施工过程中,施工人员需要根据设备进出料废料的情况,及时监测并进行调整,以达到实际生产所需的水泥用量。
同时,还需要保证水泥混合的均匀性,确保水泥的密实度。
注浆量控制三轴桩的注浆量控制是三轴桩设备正常运行及保障工程质量的另一个关键。
在施工过程中,需要根据机器的型号、水泥的用量以及工程需要等因素来制定合理的注浆量计划。
在施工过程中,施工人员需要不断地以观察法检测注浆情况,及时进行调整,保证注浆的均匀性和充实度。
如果注浆量过多,工程的承重能力就会降低,因此施工人员需要根据实际工程的需要,注意控制注浆量。
三轴水泥搅拌桩工程量计算在进行三轴水泥搅拌桩的工程量计算时,需要对产量、确电及成本等因素进行综合考虑。
其中,产量是工程数量的重要指标,可以根据三轴桩设备的实际生产量确定;确电是坚决控制工程质量的重要保证,主要包括工程质量管理及运行维护等方面的工作;成本是评价工程价值和施工效益的重要指标,可以通过分析工程成本结构和建设投资回收期等方式来确定。
本文主要介绍了三轴水泥搅拌桩的水泥用量和注浆量控制方法及工程量的计算方法。
根据三轴水泥搅拌桩砂浆计算公式三轴水泥搅拌桩砂浆是一种用于固定桩身的材料,其制作需要按照一定的比例和公式进行计算。
下面将介绍三轴水泥搅拌桩砂浆的计算公式,并详细说明每个参数的含义和计算方法。
首先,我们需要确定三轴水泥搅拌桩砂浆的组成成分,通常包括水泥、细砂、矿渣粉和外加剂。
这些材料的比例需要根据具体使用条件和要求进行确定。
下面是三轴水泥搅拌桩砂浆的计算公式:1.水泥用量的计算公式:水泥用量=桩长*每米水泥用量桩长是指搅拌桩的长度,单位为米。
每米水泥用量是指每米搅拌桩所需水泥的重量,单位为千克。
2.细砂用量的计算公式:细砂用量=桩长*每米细砂用量每米细砂用量是指每米搅拌桩所需细砂的重量,单位为千克。
3.矿渣粉用量的计算公式:矿渣粉用量=桩长*每米矿渣粉用量每米矿渣粉用量是指每米搅拌桩所需矿渣粉的重量,单位为千克。
4.外加剂用量的计算公式:外加剂用量=桩长*每米外加剂用量每米外加剂用量是指每米搅拌桩所需外加剂的重量,单位为千克。
需要注意的是,上述计算公式中的每米用量需要根据实际情况进行确定。
可以通过试验和实际工程经验得出每个材料的每米用量。
对于水泥、细砂、矿渣粉和外加剂的比例,可以根据混凝土设计规范或者相关标准进行确定。
一般来说,水泥的用量是其他材料用量的两倍。
除了上述四个参数,还需要考虑搅拌桩的强度要求、施工条件和要求以及工程情况等因素。
根据这些因素,可以对上述公式进行适当的调整和改进。
总之,三轴水泥搅拌桩砂浆的计算公式是一种用于根据桩长和每米用量来计算材料总量的方法。
通过合理的计算和使用,可以保证搅拌桩的质量和施工效果。
三轴搅拌桩水泥掺量计算
(原创实用版)
目录
1.三轴搅拌桩概述
2.三轴搅拌桩水泥掺量计算方法
3.影响三轴搅拌桩水泥掺量的因素
4.结论
正文
一、三轴搅拌桩概述
三轴搅拌桩是一种在地基处理中常用的方法,它通过搅拌桩内的水泥与土体混合,从而增强土体的承载能力和稳定性。
在实际工程中,为了保证地基处理的质量,需要对三轴搅拌桩的水泥掺量进行精确计算。
二、三轴搅拌桩水泥掺量计算方法
三轴搅拌桩水泥掺量的计算方法通常分为两种:理论计算和经验估算。
1.理论计算
理论计算是根据桩身截面积、桩长、土的重度等因素,利用公式计算得出水泥用量。
这种方法的优点是计算结果较为准确,但需要知道土的重度等详细参数。
2.经验估算
经验估算是根据工程经验,结合实际情况进行的估算。
这种方法的优点是简便快捷,但准确性可能受到一定的影响。
三、影响三轴搅拌桩水泥掺量的因素
影响三轴搅拌桩水泥掺量的因素主要有以下几点:
1.土的重度:土的重度是影响水泥掺量的重要因素,一般来说,土的重度越大,需要的水泥掺量就越多。
2.桩身截面积:桩身截面积的大小会影响水泥掺量,截面积越大,掺量越多。
3.桩长:桩长的长短也会影响水泥掺量,桩长越长,掺量越多。
4.水灰比:水灰比的大小直接影响水泥掺量,水灰比越大,掺量越多。
四、结论
总之,三轴搅拌桩水泥掺量的计算需要综合考虑多种因素,包括土的重度、桩身截面积、桩长、水灰比等。
关于多轴水泥搅拌桩的计价释疑当搅拌桩施工工艺与计价定额不同时,有关的工程量计算和计价规则也应随着调整,工程量的计算:定额的工程量计算规则是按桩径截面积乘以桩长,采用多轴施工搅拌桩的工程量计算关键在于桩截面积的确定,仍采用“桩径截面积”则不可行,应该扣除桩径截面一次形成的重叠部位面积,如下图为三轴搅拌桩,一次成活三个桩径断面,应扣除两个部位的重叠面积。
设桩径为850mm,桩轴(圆心)矩为600mm,则每次成活桩截面积S为三个圆面积扣减4个重叠的弓形面积,计算方式为:原面积: S1=(0.85/2)2×3.1416×3=1.7024m2圆心角:θ=2×acos(0.3/0.425)=90.1983°一个扇形面积:S2=(0.85/2)2×3.1416×90.1983/360=0.1423 m2三角形面积: S3=(0.4252-0.32)1/2×2×0.3/2=0.0903 m2一个弓形面积: S4=S2-S3=0.1423-0.0903=0.052 m2每次成活桩截面积: S=S1-4×S4=1.7024-0.052*4=1.4944m2水泥的掺量:水泥掺量的问题主要是因水泥搅拌桩的“套打”工艺产生,一般设计往往只给出一个掺量比例,而没有考虑套打部位时重叠部位截面范围掺量比例的确定,特别是当采用整个桩径断面套打时,如三轴搅拌桩按整个桩径套打时,其断面情况如下图:因水泥搅拌桩所谓的“套打”和搅拌不是分别计算的子目,假设设计要求水泥搅拌桩全断面“套打”,搅拌涉及的水泥掺入比仅简单规定为15%,故原设计的水泥掺入比是指一次成活时或多次成活后的标准要求不明确,如是前者,则“套打”部位如不考虑扣除一次成活扣除的弓形部位,上图计算3次处将为45%、计算2次部位为20%了?如为后者,而计算一次处却为不超过5%了,所以设计仅简单明确一个水泥掺入比例是不够的,应明确水泥掺入比例是指何中情况下的。
三轴搅拌桩水泥用量计算?以下中国建筑网带来关于三轴搅拌桩水泥用量计算的相关内容,供以参考。
(一)搭接的水泥土搅拌桩每幅桩截面积的计算:见每幅搅拌桩的截面积计算表(SMW工法)。
(二)水泥土搅拌桩水泥用量的计算:根据上海地区的岩土工程勘察报告得知:土的重度(r0)在16~20KN/m3之间,大多为18KN/m3左右。
当设计未表明被加固土体的重度时,土的重度按18KN/m3来计算水泥土搅拌桩的水泥用量。
有的围护工程设计提出土的重度按19KN/m3计算。
换算公式:1tf/m3=9.80665KN/m3≈10KN/m318KN/m3÷10KN/m3=1.8tf/m3加固土体的水泥用量=被加固土体的重度×水泥掺量如:常用的水泥掺量为13%或15%1、当水泥掺量为13%,土的重量按1.8t/m3水泥用量=1.8t/m3×13%=0.234t/m3=234kg/m3即:加固1m3土体的水泥用量为234kg2、当水泥掺量为15%,土的重量按1.8t/m3水泥掺量=1.8t/m3×15%=0.270t/m3=270kg/m3即:加固1m3土体的水泥用量为270kg(三)每幅水泥土搅拌桩每m段的水泥用量计算:根据每幅搅拌桩的截面积计算表(SMW工法),φ700mm的每幅桩截面积为0.70224549㎡,计算时按0.702㎡。
1、当水泥掺量为13%,截面积按0.702㎡每m段的水泥用量=234kg/m3×0.702㎡×1m=164.27kg2、当水泥掺量为13%,常规截面积按0.71㎡每m段的水泥用量=234kg/m3×0.71㎡×1m=166.14kg(四)水泥土搅拌桩的灰浆密度计算:水泥密度3t/m3 水的密度1t/m31、当水灰比为0.5即:1t水泥:0.5t水两体拌和后的重量为1.5t两体拌和后的体积=1/3m3+0.5/1m3=0.83m3灰浆密度=重量÷体积=1.5t÷0.83m3=1.8t/m32、当水灰比为0.55即:1t水泥:0.55t水两体拌和后的重量为1.55t两体拌和后的体积=1/3m3+0.55/1m3=0.883m3灰浆密度=重量÷体积=1.55t÷0.883m3=1.755t/m3(五)每幅水泥土搅拌桩每m段的浆量计算:根据上述(三)和(四)可得知1、当水灰比0.5,水泥掺量13%,每幅桩截面积按0.702㎡时,每m段的水泥用量为164.27kg。

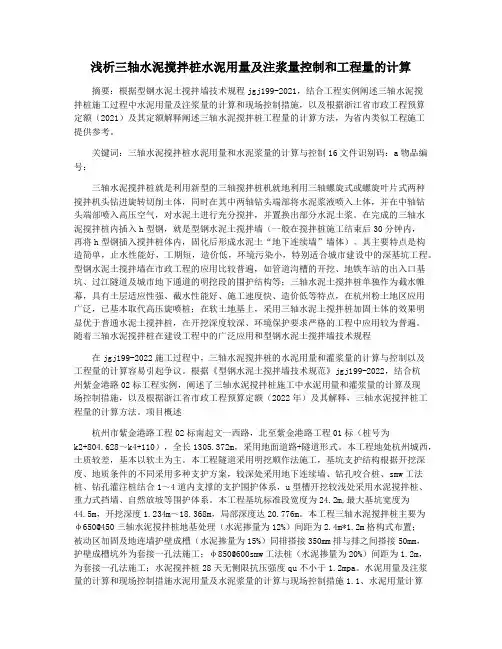

浅析三轴水泥搅拌桩水泥用量及注浆量控制和
工程量的计算
The manuscript was revised on the evening of 2021
浅析三轴水泥搅拌桩水泥用量及注浆量控制和工程量的计算
本文摘自中国论文网,原文地址:摘要:根据型钢水泥土搅拌墙技术规程
JGJ199-2010,结合工程实例阐述三轴水泥搅拌桩施工过程中水泥用量及注浆量的计算和现场控制措施,以及根据浙江省市政工程预算定额(2010)及其定额解释阐述三轴水泥搅拌桩工程量的计算方法,为省内类似工程施工提供参考。
中国论文网关键词:三轴水泥搅拌桩水泥用量及水泥浆量计算与控制工程量计算
中图分类号:文献标识码:A 文章编号:
三轴水泥搅拌桩就是利用新型的三轴搅拌桩机就地利用三轴螺旋式或螺旋叶片式两种搅拌机头钻进旋转切削土体,同时在其中两轴钻头端部将水泥浆液喷入土体,并在中轴钻头端部喷入高压空气,对水泥土进行充分搅拌,并置换出部分水泥土浆。
在完成的三轴水泥搅拌桩内插入H型钢,就是型钢水泥土搅拌墙(一般在搅拌桩施工结束后30分钟内,再将H型钢插入搅拌桩体内,固化后形成水泥土“地下连续墙”墙体)。
其主要特点是构造简单,止水性能好,工期短,造价低,环境污染小,特别适合城市建设中的深基坑工程。
型钢水泥土搅拌墙在市政工程的应用比较普遍,如管道沟槽的开挖、地铁车站的出入口基坑、过江隧道及城市地下通道的明挖段的围护结构等;三轴水泥土搅拌桩单独作为截水帷幕,具有土层适应性强、截水性能好、施工速度快、造价低等特点,在杭州粉土地区应用广泛,已基本取代高压旋喷桩;在软土地基上,采用三轴水泥土搅拌桩加固土体的效果明显优于普通水泥土搅拌桩,在开挖深度较深、环境保护要求严格的工程中应用较为普遍。
随着三轴水泥搅拌桩在建设工程中的广泛应用和型钢水泥土搅拌墙技术规程JGJ199-2010的实行,在施工过程中就三轴水泥搅拌桩的水泥用量及注浆量的计算与控制,工程量的计算等方面各方易有争议。
本文将根据型钢水泥土搅拌墙技术规程JGJ199-2010,结合杭州市紫金港路工程02标的工程实例阐述三轴水泥搅拌桩施工过程中水泥用量及注浆量的计算和现场控制措施,以及根据浙江省市政工程预算定额(2010)及其定额解释阐述三轴水泥搅拌桩工程量的计算方法。
工程概况
杭州市紫金港路工程02标南起文一西路,北至紫金港路工程01标(桩号为K2+~K4+110),全长,采用地面道路+隧道形式。
本工程地处杭州城西,土质较差,基本以软土为主。
本工程隧道采用明挖顺作法施工,基坑支护结构根据开挖深度、地质条件的不同采用多种支护方案,较深处采用地下连续墙、钻孔咬合桩、SMW工法桩、钻孔灌注桩结合1~4道内支撑的支护围护体系,U型槽开挖较浅处采用水泥搅拌桩、重力式挡墙、自然放坡等围护体系。
本工程基坑标准段宽度为,最大基坑宽度为,开挖深度~,局部深度达。
本工程三轴水泥搅拌桩主要为Φ650@450三轴水泥搅拌桩地基处理(水泥掺量为12%)间距为*格构式布置;被动区加固及地连墙护壁成槽(水泥掺量为15%)同排搭接350mm排与排之间搭接50mm,护壁成槽坑外为套接一孔法施工;Φ
850@600SMW工法桩(水泥掺量为20%)间距为,为套接一孔法施工;水泥搅拌桩28天无侧限抗压强度qu不小于。
水泥用量及注浆量的计算和现场控制措施
水泥用量及水泥浆量的计算与现场控制措施
、水泥用量计算
单幅三轴水泥搅拌桩水泥用量=被搅拌土体的体积x土体容重x设计水泥掺量。
被搅拌土体的体积=桩截面面积x桩的深度,而对于桩截面面积,在实际中易理解为“一幅桩的截面积(由若干个圆形组成的截面,圆形之间搭接部分要扣除)”,实际上是错误的。
因为《型钢水泥土搅拌墙技术规程》 JGJT199-2010,该规程条规定:计算水泥用量时,被搅拌土体的体积应按搅拌桩单桩圆形截面面积与深度的乘积计算。
该规程条文说明条第4点水泥用量的计算:三轴水泥土搅拌桩单幅桩由3个圆形截面搭接组成,对于首开幅,单幅桩的被搅拌土体体积应为3个圆形截面面积与深度的乘积;采用套接一孔法连续施工时,后续单幅桩的被搅拌土体体积应为2个圆形截面面积与深度的乘积;圆形相互搭接的部分应重复计算。
三轴水泥搅拌桩水泥用量计算要分为两种情况进行计算,一种是常规搭接施工,如Φ650@450幅与幅之间搭接350mm,一种是套接一孔法施工,如Φ850@1200,而套接一孔法施工有以下两种形式。
(a)单排挤压式连接示意图(b)跳槽式全套复搅式连接示意图
现举例紫金港02标工程的实例对以上几种形式三轴水泥搅拌桩施工中水泥用量计算如下:
常规搭接水泥用量计算
如主线隧道3+638~3+679段被动区加固Φ650@450幅与幅之间搭接
350mm,土容重为18kn/m3,水泥掺量为15%,桩顶标高为,桩底标高为,桩长为。
单幅三轴水泥搅拌桩水泥用量=被搅拌土体的体积x土体容重x设计水泥掺量=*4*3***=(t)
每米水泥用量为:=(kg)
每m3水泥用量为:(*4*3)=(kg)
(2)套接一孔法水泥用量计算
如主线隧道3+841~3+879段SMW工法桩采用Φ850@1200,套接一孔法施工,土容重为18kn/m3,水泥掺量为20%,桩顶标高为,桩底标高为-24m,桩长为。
A、单排挤压式
首开幅三轴水泥搅拌桩水泥用量=被搅拌土体的体积x土体容重x设计水泥掺量=*4*3***=(t)
每米水泥用量为:=(kg)
后续幅水泥用量=*4*2***=(t)
每米水泥用量为:=(kg)
B、跳槽式全套复搅式:
首开幅(大幅)三轴水泥搅拌桩水泥用量=被搅拌土体的体积x土体容重x 设计水泥掺量=*4*3***=(t)
每米水泥用量为:=(kg)
中幅水泥用量=*4*2***=(t)
每米水泥用量为:=(kg)
小幅水泥用量=*4*1***=(t)
每米水泥用量为:=(kg)
现场施工中水泥用量的控制可通过自动拌浆系统进行电子自动计量控制,过程中可通过查泥浆比重与喷浆时间进行复核。
水泥浆量的计算与控制措施
根据计算出的单幅桩水泥用量,试桩确定的水灰比及下沉与提升速度来确定水泥浆量和现场控制措施。
还是用紫金港02标工程主线隧道3+638~3+679段地基处理Φ650@450,土容重为18kn/m3,水泥掺量为15%,桩顶标高为,桩底标高为,实桩桩长为5m,总桩长为23m,其中上部18m长空搅部分设计无水泥掺量要求来举例说明。
根据前面的方式计算单幅桩水泥用量=**4*5**=,以及现场试桩确定的水灰比为:1,水泥浆比重为m3,可计算出单幅桩实桩水泥浆量=(水泥用量)/【水泥用量/(水泥用量+用水量)】/(水泥浆比重)=。
浆泵参数:现场采用两台BW-250泥浆泵经现场实测平均注浆压力为,通过实量直径为,高度为的储浆桶内平均每分钟浆液面下降高度为64mm,则实际每分钟的注浆量为,与可实时打印的流量计所记录的流量相符。
根据试桩情况,18m空搅部分钻进所需时间为分钟,(虽然设计对空搅部分未要求水泥掺量,但在现场实际施工还是要喷浆钻进的,只是掺量多少的问题)每分钟注浆量为 m3,侧18m长空搅部分的水泥浆量为=*= m3(相当于水泥掺量为**18/=5%),单幅总浆量为=+=。
单幅桩供浆时间=实桩供浆时间+空搅部位时间=+=分钟。
钻杆下深及提升时间:根据试桩效果,施工采用一次下深喷浆搅拌,喷浆量约为总浆量的67%,和一次提升喷浆搅拌,喷浆量约为总浆量的33%,不复搅。
实桩下深速度为min,空桩为min,下沉时间为:18/+5/=,在桩底持续喷浆搅拌1min。
实桩提升速度控制为min,提升时间为:5/=。
钻杆下沉与提升的总时间为+1+=,浆泵供浆时间为,与钻杆下沉与提升的总时间相匹配。
本段内地基处理G16幅流量计所反应的注浆情况
本段内三轴水泥搅拌桩地基处理钻芯取样试验报告
从以上两张图中可以看出所采取的水泥及水泥浆量控制符合设计及规范要求,能确保成桩质量。
三轴水泥搅拌桩工程量的计量
根据型钢水泥土搅拌墙技术规程JGJ199-2010、浙江省市政工程预算定额(2010)及其定额解释,三轴水泥搅拌桩工程量的计算方法如下:
水泥搅拌桩工程量按桩长乘以搅拌桩单桩圆形截面面积计算,即每一幅桩(由若干根圆形单桩搭接组成)工程量为桩长乘以若干根单桩圆形截面面积的乘积,圆形相互搭接部分不予扣除;相邻幅之间的搭接部分也不扣除;但采用套接一孔法(即全断面套打)施工时,其重复搅拌的单桩圆形截面面积不得重复计算。
设计无明确规定时,桩长按设计桩顶标高至桩底长度另加计算;若设计桩顶标高至打桩前的原地面高差小于时,另加长度按实际计算。
对于套接一孔法施工的水泥搅拌桩的工程量,为方便计算可以采用以下公式进行计算:
设水泥搅拌桩桩长为L,单桩截面直径为D,圆周率为π,幅数为N,重复搅拌的孔数为m,三轴水泥搅拌桩工程量为Q。
则:
Q = L·(πD2/4)·(3N–m)
结束语
随着三轴水泥搅拌桩在浙江省建设工程中的广泛应用,在施工过程中控制好其水泥用量及注浆量,是确保其成桩质量的关键,而其实施的效果是这一新技术能否推广的关键。
本文通过杭州市紫金港路工程02标工程实例中对三轴水泥搅拌桩水泥用量及注浆量控制取得的效果,也是进一步推广了这一新技术在建设工程中的应用。
参考文献
[1] JGJ199-2010,型钢水泥土搅拌墙技术规程
[2] DB33/T1082-2011,浙江省型钢水泥土搅拌墙技术规程
[3] 浙江省市政工程预算定额(2010)
[4] 浙江省建设工程2010版计价依据综合解释
[5] 杭州市紫金港路工程02标施工图纸,2010. 本文摘自中国论文网,原文地址:。
