水利部直属单位基础设施建设投资计划管理暂行办法正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 水利部直属单位基础设施建设投资计划管理暂行办法(水规计[2004]29号2004年3月4日)第一章总则第一条为了加强和完善水利部直属单位基础设施建设投资计划管理,规范项目建设程序,提高决策水平和投资效益,促进部直属单位基础设施和能力建设,依据国家固定资产投资和基本建设项目管理相关规定,制定本办法。
第二条本办法中部直属单位基础设施建设投资是指国家投资计划主管部门下达我部的用于部直属单位办公、行业管理、科研教育、水文、水政监察、水资源监测、防汛通信、电子政务、能力建设等方面建设的投资。
基础设施项目的建设内容主要包括:符合国家现行政策的生产、管理、科研教育所需的征地、办公及业务用房、生活配套设施、交通工具以及设备购置等。
第三条部直属单位基础设施建设投资按项目进行管理,必须执行国家基本建设程序,做好项目前期工作,履行审查审批手续,落实工程建设条件、工程建设资金和分年度工程建设计划,保证工程按期完成。
.第四条部直属单位基础设施建设项目实行统一和分工、分级管理相结合的投资计划管理体制。
即由部规划计划主管部门实行统一管理,部机关有关司局按照各自职能进行分工协作,部直属单位及流域机构进行分级管理。
第二章项目前期工作第五条部直属单位基础设施建设项目要遵循基本建设程序,做好项目前期工作。
前期工作一般包括规划、项目建议书、可行性研究报告、初步设计。
第六条部各业务主管部门负责组织编制行业管理范围内的基础设施建设规划,部直属单位负责组织编制本单位基础设施建设规划(以下简称规划)。

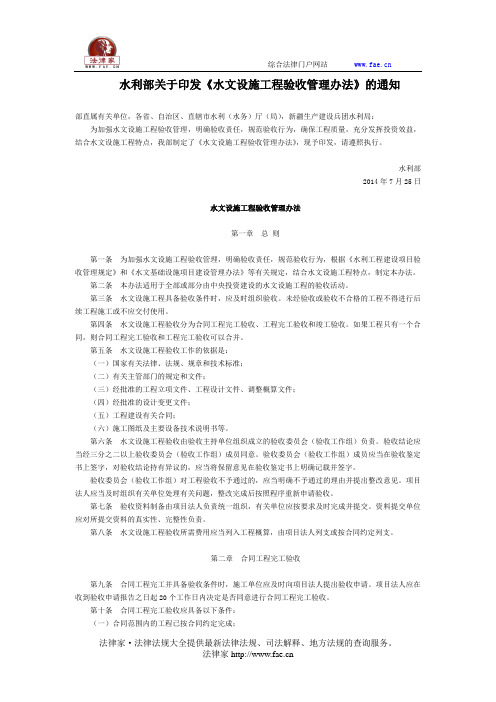

水利部关于印发《水文设施工程验收管理办法》的通知部直属有关单位,各省、自治区、直辖市水利(水务)厅(局),新疆生产建设兵团水利局:为加强水文设施工程验收管理,明确验收责任,规范验收行为,确保工程质量,充分发挥投资效益,结合水文设施工程特点,我部制定了《水文设施工程验收管理办法》,现予印发,请遵照执行。
水利部2014年7月25日水文设施工程验收管理办法第一章总则第一条为加强水文设施工程验收管理,明确验收责任,规范验收行为,根据《水利工程建设项目验收管理规定》和《水文基础设施项目建设管理办法》等有关规定,结合水文设施工程特点,制定本办法。
第二条本办法适用于全部或部分由中央投资建设的水文设施工程的验收活动。
第三条水文设施工程具备验收条件时,应及时组织验收。
未经验收或验收不合格的工程不得进行后续工程施工或不应交付使用。
第四条水文设施工程验收分为合同工程完工验收、工程完工验收和竣工验收。
如果工程只有一个合同,则合同工程完工验收和工程完工验收可以合并。
第五条水文设施工程验收工作的依据是:(一)国家有关法律、法规、规章和技术标准;(二)有关主管部门的规定和文件;(三)经批准的工程立项文件、工程设计文件、调整概算文件;(四)经批准的设计变更文件;(五)工程建设有关合同;(六)施工图纸及主要设备技术说明书等。
第六条水文设施工程验收由验收主持单位组织成立的验收委员会(验收工作组)负责。
验收结论应当经三分之二以上验收委员会(验收工作组)成员同意。
验收委员会(验收工作组)成员应当在验收鉴定书上签字,对验收结论持有异议的,应当将保留意见在验收鉴定书上明确记载并签字。
验收委员会(验收工作组)对工程验收不予通过的,应当明确不予通过的理由并提出整改意见。
项目法人应当及时组织有关单位处理有关问题,整改完成后按照程序重新申请验收。
第七条验收资料制备由项目法人负责统一组织,有关单位应按要求及时完成并提交。
资料提交单位应对所提交资料的真实性、完整性负责。

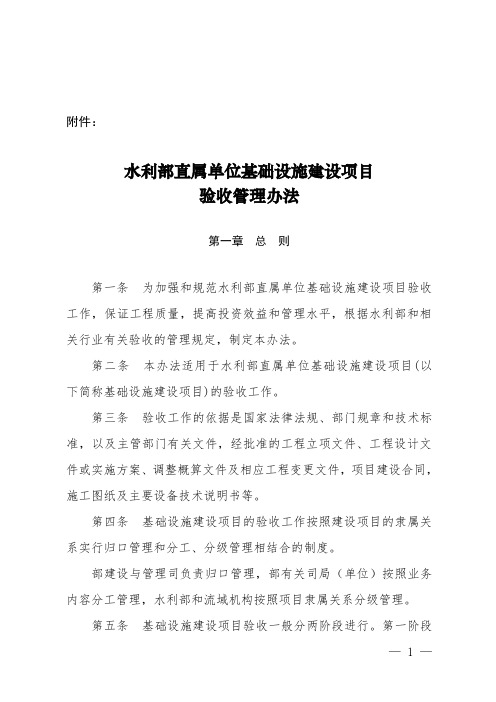

附件:水利部直属单位基础设施建设项目验收管理办法第一章总则第一条为加强和规范水利部直属单位基础设施建设项目验收工作,保证工程质量,提高投资效益和管理水平,根据水利部和相关行业有关验收的管理规定,制定本办法。
第二条本办法适用于水利部直属单位基础设施建设项目(以下简称基础设施建设项目)的验收工作。
第三条验收工作的依据是国家法律法规、部门规章和技术标准,以及主管部门有关文件,经批准的工程立项文件、工程设计文件或实施方案、调整概算文件及相应工程变更文件,项目建设合同,施工图纸及主要设备技术说明书等。
第四条基础设施建设项目的验收工作按照建设项目的隶属关系实行归口管理和分工、分级管理相结合的制度。
部建设与管理司负责归口管理,部有关司局(单位)按照业务内容分工管理,水利部和流域机构按照项目隶属关系分级管理。
第五条基础设施建设项目验收一般分两阶段进行。
第一阶段为专业(专项)验收,第二阶段为竣工验收。
第六条建设项目具备验收条件时,应当及时组织验收。
未经相关验收或验收不合格的项目不得交付使用。
第二章专业(专项)验收第七条专业(专项)验收是按照有关行业管理规定、技术标准对基础设施建设项目的建设内容、工程质量等进行的验收,无明确验收管理规定、技术标准的项目由建设单位参照相关规定进行验收。
第八条房屋建筑工程的专业验收按照建设部《房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法》(建设部令第78号)和《房屋建筑工程和市政基础设施工程竣工验收暂行规定》(建建[2000]142号)的规定执行。
第九条设备、资产购置的专业验收按照附件1的办法执行。
第十条档案、消防、人防、环保、水保、绿化等专项验收分别按照相关规定和规范执行。
第十一条专业(专项)验收合格后,建设单位应尽快将有关验收成果报送竣工验收主持单位。
第三章竣工验收第十二条竣工验收是竣工验收委员会代表投资主体对基础设施建设项目完成情况进行的最终验收。
因故造成建设周期延长或无法继续实施的工程项目,对已完成的部分工程可以按单项工程或分期进行验收。

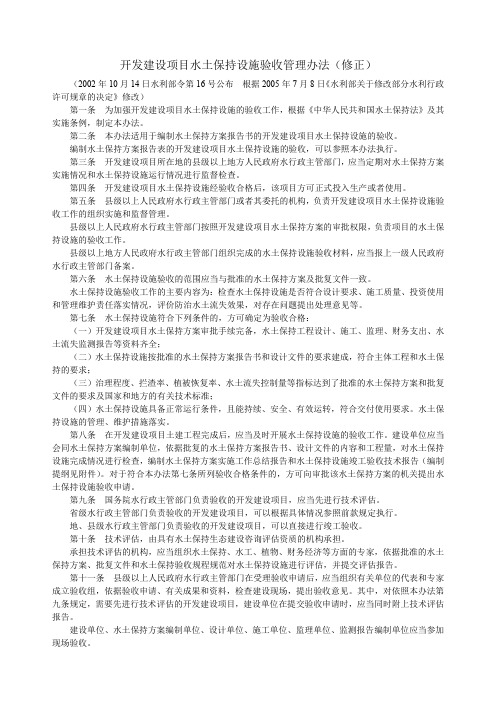

开发建设项目水土保持设施验收管理办法(修正)(2002年10月14日水利部令第16号公布根据2005年7月8日《水利部关于修改部分水利行政许可规章的决定》修改)第一条为加强开发建设项目水土保持设施的验收工作,根据《中华人民共和国水土保持法》及其实施条例,制定本办法。
第二条本办法适用于编制水土保持方案报告书的开发建设项目水土保持设施的验收。
编制水土保持方案报告表的开发建设项目水土保持设施的验收,可以参照本办法执行。
第三条开发建设项目所在地的县级以上地方人民政府水行政主管部门,应当定期对水土保持方案实施情况和水土保持设施运行情况进行监督检查。
第四条开发建设项目水土保持设施经验收合格后,该项目方可正式投入生产或者使用。
第五条县级以上人民政府水行政主管部门或者其委托的机构,负责开发建设项目水土保持设施验收工作的组织实施和监督管理。
县级以上人民政府水行政主管部门按照开发建设项目水土保持方案的审批权限,负责项目的水土保持设施的验收工作。
县级以上地方人民政府水行政主管部门组织完成的水土保持设施验收材料,应当报上一级人民政府水行政主管部门备案。
第六条水土保持设施验收的范围应当与批准的水土保持方案及批复文件一致。
水土保持设施验收工作的主要内容为:检查水土保持设施是否符合设计要求、施工质量、投资使用和管理维护责任落实情况,评价防治水土流失效果,对存在问题提出处理意见等。
第七条水土保持设施符合下列条件的,方可确定为验收合格:(一)开发建设项目水土保持方案审批手续完备,水土保持工程设计、施工、监理、财务支出、水土流失监测报告等资料齐全;(二)水土保持设施按批准的水土保持方案报告书和设计文件的要求建成,符合主体工程和水土保持的要求;(三)治理程度、拦渣率、植被恢复率、水土流失控制量等指标达到了批准的水土保持方案和批复文件的要求及国家和地方的有关技术标准;(四)水土保持设施具备正常运行条件,且能持续、安全、有效运转,符合交付使用要求。
国家计委关于印发《建设项目(工程)竣工验收办法》的通知计建设[1990]1215号国务院各部门、直属机构,各省、自治区、直辖市及计划单列市委(计经委、经委、建委、建设厅):按照国务院国颁发(83)83号文的要求,在清理建国以来至1987年由我委或以我委为主与有关部门联合颁发的法规以及原国家建委颁发的法规时,我委曾明令废止了不适应新形势的基本建设竣工验收方面的主要法规。
根据新的情况,为使项目竣工验收工作有章可循,经过一年多的研究和征求意见,我们制订了《建设项目(工程)竣工验收办法》,现印发给我你们,请结合实际情况贯彻执行,并将执行中的问题和意见告我委。
一九九0年九月十一日建设项目(工程)竣工验收办法竣工验收,是全面考核建设工作,检查是否符合设计要求和工程质量的重要环节,对促进建设项目(工程)及时投产,发挥投资效果,总结建设经验有重要作用。
为了搞好建设项目(工程)竣工验收工作,特制定如下办法:一、竣工验收范围。
凡新建、扩建、改建的基本建设项目(工程)和技术改造项目,按批准的设计文件规定的内容建成,符合验收标准的,必须及时组织验收,办理固定资产移交手续。
二、竣工验收依据。
批准的设计任务书、初步设计或扩大初步设计、施工图和设备技术说明书以及现行施工技术验收规范以及主管部门(公司)有关审批、修改、调整文件等。
从国外引进新技术或成套设备的项目以及中外合资建设项目,还应按照签订的合同和国外提供的设计文件等资料,进行验收。
三、竣工验收的要求进行竣工验收必须符合以下要求:1、生产性项目和辅助性公用设施,已按设计要求建完,以满足生产使用;2、主要工艺设备配套设施经联动负荷试车合格,形成生产能力,能够生产出设计文件所规定的产品;3、必要的生活设施,已按设计要求建成;4、生产准备工作能适应投产的需要;5、环境保护设施、劳动安全卫生设施、消防设施已按设计要求与主体工程同时建成使用。
有的建设项目(工程)基本符合竣工验收标准,只是零星土建工程和少数非主要设备未按设计规定的内容全部建成,但不影响正常生产,亦应办理竣工验收手续。

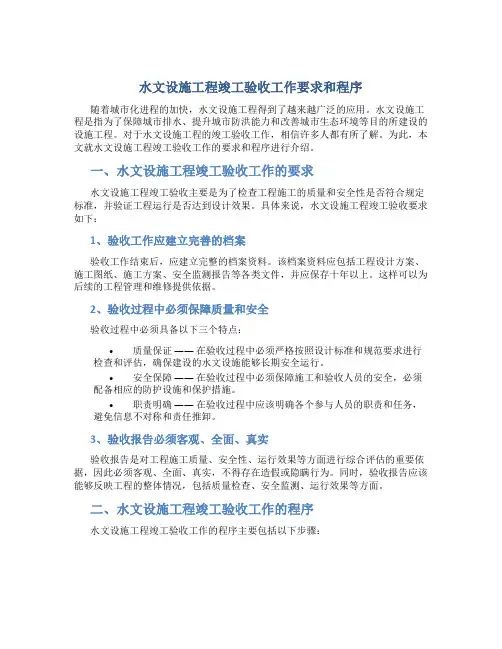

水文设施工程竣工验收工作要求和程序随着城市化进程的加快,水文设施工程得到了越来越广泛的应用。
水文设施工程是指为了保障城市排水、提升城市防洪能力和改善城市生态环境等目的所建设的设施工程。
对于水文设施工程的竣工验收工作,相信许多人都有所了解。
为此,本文就水文设施工程竣工验收工作的要求和程序进行介绍。
一、水文设施工程竣工验收工作的要求水文设施工程竣工验收主要是为了检查工程施工的质量和安全性是否符合规定标准,并验证工程运行是否达到设计效果。
具体来说,水文设施工程竣工验收要求如下:1、验收工作应建立完善的档案验收工作结束后,应建立完整的档案资料。
该档案资料应包括工程设计方案、施工图纸、施工方案、安全监测报告等各类文件,并应保存十年以上。
这样可以为后续的工程管理和维修提供依据。
2、验收过程中必须保障质量和安全验收过程中必须具备以下三个特点:•质量保证——在验收过程中必须严格按照设计标准和规范要求进行检查和评估,确保建设的水文设施能够长期安全运行。
•安全保障——在验收过程中必须保障施工和验收人员的安全,必须配备相应的防护设施和保护措施。
•职责明确——在验收过程中应该明确各个参与人员的职责和任务,避免信息不对称和责任推卸。
3、验收报告必须客观、全面、真实验收报告是对工程施工质量、安全性、运行效果等方面进行综合评估的重要依据,因此必须客观、全面、真实,不得存在造假或隐瞒行为。
同时,验收报告应该能够反映工程的整体情况,包括质量检查、安全监测、运行效果等方面。
二、水文设施工程竣工验收工作的程序水文设施工程竣工验收工作的程序主要包括以下步骤:1、验收前准备在进行水文设施工程竣工验收之前,需做好准备工作,包括准备验收人员、确定验收方案、制定验收计划、检查相关文件资料等工作。
2、现场验收在验收现场,应该进行必要的实测和检查,对工程施工的质量、安全性等方面进行全面的评估。
同时,还应该对施工人员进行考核和培训,确保水文设施的长期运行和维护。
ICS07.060P 55备案号:41040-2014 DB50 重庆市地方标准DB 50/T 507—2013重庆市水文建设工程验收规程Rules of Chongqing hydrological monitoring facilities construction projectacceptance2013-10-08发布2013–11–01实施目次前言 (II)1 范围 (1)2 规范性引用文件 (1)3 名词术语 (1)3.1 水文建设工程 (1)3.2 单项工程 (1)4 验收程序 (1)4.1 一般要求 (1)4.2 完工验收 (2)4.3 竣工验收 (3)前言本标准为推荐性标准。
标准由重庆市水文水资源勘测局提出。
本标准由重庆市水利局归口。
本标准起草单位:重庆市水文水资源勘测局,重庆市通都水务有限公司,重庆达禹水利工程咨询有限公司,重庆泓吉水资源咨询有限公司。
本标准起草人:舒金扬、冯兴源、王云、廖凯鸿、毛红兵、董泽纯、吴崇良、吴涛、邱鹏、黎春蕾、陈斌、孟晓宁、吴树宝、王春雷、张敏、单文彪、赵万、余全、温绍清、张应辉、吴义军、杨鑫、李俊。
重庆市水文建设工程验收规程1 范围本标准根据GB/1.1-2009给出的规则编制。
本规程规定了水文建设工程的完工验收(法人验收)和竣工验收(政府验收)。
本标准适用于重庆市境内单项工程投资大于200万元的雨量站、水位站、墒情站、蒸发站、水文站、水文巡测基地、应急监测队、水质分析实验室、洪水预报中心、水文信息中心等水文建设工程的完工验收和竣工验收工作。
单项工程投资小于200万元的水文建设工程可参照本规程简化执行。
2 规范性引用文件《水文基础设施建设及技术装备标准》(SL276-2002)《水利水电工程施工质量检验与评定规程》(SL176-2007)《水利水电建设工程验收规范》(SL223-2008)《水利基本建设项目竣工财务决算编制规定》(SL19-2008)《重庆市水文监测站网布设技术导则》(DB50/Y343-2009)《重庆市水文技术装备标准》(DB50/349-2010)《重庆市水情测报系统通信规约》(DB50 469—2012)《全国中小河流水文监测系统建设技术指导意见》《重庆市水利局关于规范水雨情水文监测设施建设有关事项的通知》(渝水基〔2011〕2号)《重庆市水利局关于水雨情监测设施土建及设备安装工程野外现场验收技术要求的通知》(渝水〔2011〕59号)《重庆市水文监测设施土建施工设计图集》(渝水〔2009〕67号)3 名词术语3.1 水文建设工程(Hydrological Engineering Construction)水文建设工程是指从事水情(雨量、水位、流量、泥沙、墒情、蒸发、地下水、水质、气象)监测的设施、水质分析实验室、水文巡测基地、洪水预报中心以及为其配套的生产生活用房、装修等环境基础设施建设工程的总称,其也称水文测报系统。
水利建设工程竣工验收管理办法第一章总则第一条为进一步加强水利建设工程竣工验收管理,使水利建设工程竣工验收制度化、规范化,保证工程竣工验收质量,根据国家水利部《水利水电建设工程验收规程》(SL223-20XX)和《绍兴县人民政府办公室转发县水电局、县财政局<关于绍兴县新时期治水工程水利建设项目管理实施细则(修订稿的通知》,特制定本办法。
第二条本办法适用于列入全县“新时期治水工程”建设年度计划任务的水利工程建设项目,包括河道清淤清障、河道砌坎、河道(溪流)清草保洁、农田水利建设、山塘水库除险加固、小流域治理、农村饮用水工程、农村小水电、水库小流域清淤清障、水土保持、塘闸岁修加固、水文设施维护等工程建设项目。
重点建设工程参照部颁《水利水电建设工程验收规程》(SL223-20XX)执行。
第二章竣工验收组织第三条全县面上小型水利建设工程竣工验收由县水利水电局、县财政局联合组织。
经县发改局立项的,由县发改局会同县水利水电局、县财政局按照部颁验收规程联合组织验收。
第四条县水利水电局、县财政局联合组建水利建设工程竣工验收小组,由县水利水电局徐世红副局长任组长,县水电局纪工委书记韩德利、县财政局农业科科长毛国森任副组长,县水利水电局各科室长为成员。
第五条竣工验收实行分级管理、分类实施的原则。
重点建设工程竣工验收由竣工验收小组组长主持,局纪工委派员参加,各项目负责人为协调员;小型水利建设工程竣工验收由竣工验收小组相关成员主持,各项目联系科室负责协调。
第三章竣工验收条件第六条竣工验收应具备以下条件:1、工程已按批准设计或下达项目计划全部完成;2、各专项验收、阶段性验收已经通过;3、质量监督等工作报告已提交,工程质量达到合格标准以上;4、工程竣工决算已编制完成;5、镇(街道)或工程管理单位已通过工程竣工自验收,并签署自验意见;6、竣工验收资料已准备就绪,竣工验收主要工作报告已提交;第七条工程具备竣工验收条件时,各有关镇(街道)或项目建设单位应向县水利建设工程竣工验收小组(县水利水电局)提出竣工验收申请报告,并附相关竣工验收资料。
浅谈水文设施工程建设项目建设管理的几点体会摘要:项目建设管理是保证项目顺利实施的重要手段。
吉林省中小河流水文监测系统建设项目陆续开工建设,省水文局作为项目法人缺乏工程建设管理经验。
笔者根据多年的工作经验,针对水文设施工程建设的特点,从几个方面提出建议供建设单位参考。
关键词:水文;设施工程;建设管理中图分类号:p33 文献标识码:a水文是防汛抗旱的耳目和尖兵。
吉林省现有水文站网中,对于中小河流防洪而言,各类水文站点密度过低,控制率不足,监测手段落后,无法及时监测到实时水雨情信息,不能满足防洪对水文信息的需求。
为完善和加强中小河流水文监测预警能力,国务院出台了《国务院关于切实加强中小河流治理和山洪地质灾害防治若干意见》,提出了未来5年中小河流治理、山洪地质灾害、易灾地区生态环境综合治理的目标任务。
未来5年吉林省中小河流水文监测系统建设任务繁重,如何高质量地完成项目建设,确保工程质量,发挥投资效益是吉林水文面临的又一个新课题。
通过近几年的工作和学习,个人认为要做好水文设施工程建设中的建设管理工作,必须注意做好以下几个方面工作:1 培养一支既有水文测验,又懂工程技术和建设管理的工作队伍我们的技术人员大多数搞水文测验出身,在测验设备设施方面基本都是行家,但在工程建设管理方面就显得经验不足。
我们水文设施改造工程在站房、自计井、缆道建设等方面还是涉及大量的工程技术。
不懂一些工程技术方面的知识,就难以保证建设单位在质量管理过程中发挥作用。
如混凝土的配比、钢筋的等级,及施工技术等。
如果不懂工程技术,就很难在工作中发现问题,难以保证工程质量。
不懂管理就有可能分不清哪些工作应该是哪些参建单位的职责,就有可能犯建设程序或手续上的错误,就不可能有效地监督承建单位工作。
其次,由于水文设施工程具有点多、面广、单项工程投资较小的特点,需要的技术人员数量比较多,所以我们急需培养一批既懂水文又懂工程技术和建设管理的工作队伍。
2 项目实施过程中要注意加强合同管理,防范合同风险在现代工程项目中,合同已越来越复杂。
四川省中小河流水文监测系统建设项目验收管理办法第一章总则第一条为加强四川省中小河流水文监测系统建设项目的验收工作,保证验收质量,根据《水利水电建设工程验收规程》(SL223-2008)、《水利水电工程施工质量检验与评定规程》(SL176-2007)和《水利工程建设项目验收管理规定》(水利部第30号令)、《软件系统验收规范》(GB/T 28035-2011),及水文设施工程竣工验收有关规定等要求,结合项目特点和工作实际,制定本办法。
第二条四川省水利厅为全省中小河流水文监测系统建设项目(以下简称项目)主管单位,省水文局、各市(州)水务局为相关项目的建设管理单位,负责项目验收管理工作。
第三条工程验收依据:(一)国家现行有关法律、法规、规章和技术标准、规范;(二)有关主管部门的规定;(三)经批准的工程实施方案文件、调整概算文件等;(四)经批准的设计文件及相应的工程变更文件等;(五)施工图纸及主要设备技术说明书等;(六)省水文局下发的相关技术文件;(七)签订的合同文件等。
第四条项目验收分为法人验收和政府验收。
本办法所称法人验收主要是指由项目法人组织的合同工程完工验收和项目初步验收。
合同工程完工验收是指承建单位按照所批复项目的单项合同约定完成建设任务后,由项目法人主持针对单项承建合同的验收。
对于新建(或改造)水文站、水文巡测基地,项目法人可按照生产业务用房工程、水文测验设施工程、水情自动测报系统、水文信息服务系统及仪器设备购置五部分进行合同工程完工验收。
项目初步验收是指所批复项目的建设任务已全部完成,在合同工程完工验收基础之上由项目法人主持的验收。
2011年新建雨量站水位站工程,可将合同工程完工验收与项目初步验收合并进行。
政府验收是由四川省水利厅主持或委托相关单位主持的验收,主要是针对省发展改革委批复的单个项目实施方案的最终验收。
如果具备相应竣工验收条件,也可对项目法人实施的所有中小河流水文监测项目统一进行竣工验收。
水利部关于现行有效规章和规范性文件目录的公告根据《国务院办公厅关于做好规章清理工作有关问题的通知》(国办发…2010‟28号),现将截至2010年10月10日水利部现行有效的规章(含水利部参与制定的部门联合规章)和规范性文件目录予以公告。
一、现行有效规章(52件)1.河道采砂收费管理办法(1990年6月20日水利部、财政部、国家物价局水财…1990‟16号发布)2.黄河下游浮桥建设管理办法(1990年8月31日水利部水政…1990‟17号发布,1997年12月25日水利部水政资…1997‟537号修正)3.河道管理范围内建设项目管理的有关规定(1992年4月3日水利部、国家计委水政…1992‟7号发布)4.水文专业有偿服务收费管理试行办法(1994年6月27日水利部水财…1994‟292号发布)5.开发建设项目水土保持方案管理办法(1994年11月22日水利部、国家计委、国家环境保护局水保…1994‟513号发布)6.黄河下游引黄灌溉管理规定(1994年12月1日水利部水农水…1994‟516号发布)7.水利工程建设项目管理规定(试行)(1995年4月21日水利部水建…1995‟128号发布)8.开发建设项目水土保持方案编报审批管理规定(1995年5月30日水利部令第5号发布,2005年7月8日水利部令第24号修正)9.占用农业灌溉水源、灌排工程设施补偿办法(1995年11月13日水利部、财政部、国家计委水政资…1995‟457号发布)10.水库大坝注册登记办法(1995年12月28日水利部水管…1995‟290号发布,1997年12月25日水利部水政资…1997‟538号修正)11.水利工程质量监督管理规定(1997年8月25日水利部水建…1997‟339号发布)12.水利工程质量管理规定(1997年12月21日水利部令第7号发布)13.水行政处罚实施办法(1997年12月26日水利部令第8号发布)14.水利工程建设程序管理暂行规定(1998年1月7日水利部水建…1998‟16号发布)15.治理开发农村“四荒”资源管理办法(1998年12月15日水利部水保…1998‟546号发布)16.水利工程质量事故处理暂行规定(1999年3月4日水利部令第9号发布)17.水利水电建设工程蓄水安全鉴定暂行办法(1999年4月16日水利部水建管…1999‟177号发布)18.珠江河口管理办法(1999年9月24日水利部令第10号发布)19.水利部行政复议工作暂行规定(1999年10月18日水利部水政法…1999‟552号发布)20.水利基本建设项目稽察暂行办法(1999年12月7日水利部令第11号发布)21.水土保持生态环境监测网络管理办法(2000年1月31日水利部令第12号发布)22.水政监察工作章程(2000年5月15日水利部令第13号发布,2004年10月21日水利部令第20号修正)23.水利工程建设项目招标投标管理规定(2001年10月29日水利部令第14号发布)24.建设项目水资源论证管理办法(2002年3月24日水利部、国家计委令第15号发布)25.开发建设项目水土保持设施验收管理办法(2002年10月14日水利部令第16号发布,2005年7月8日水利部令第24号修正)26.水文水资源调查评价资质和建设项目水资源论证资质管理办法(试行)(2003年2月21日水利部令第17号发布,2005年7月8日水利部令第24号修正)27.水库降等与报废管理办法(试行)(2003年5月26日水利部令第18号发布)28.长江河道采砂管理条例实施办法(2003年6月2日水利部令第19号发布,2010年5月14日水利部令第39号修正,2010年12月28日水利部令第42号第二次修正)29.黄河河口管理办法(2004年11月30日水利部令第21号发布)30.入河排污口监督管理办法(2004年11月30日水利部令第22号发布)31.水行政许可实施办法(2005年7月8日水利部令第23号发布)32.水利工程建设安全生产管理规定(2005年7月22日水利部令第26号发布)33.水行政许可听证规定(2006年5月24日水利部令第27号发布)34.水利工程建设监理规定(2006年12月18日水利部令第28号发布)35.水利工程建设监理单位资质管理办法(2006年12月18日水利部令第29号发布,2010年5月14日水利部令40号修正)36.水利工程建设项目验收管理规定(2006年12月18日水利部令第30号发布)37.水工程建设规划同意书制度管理办法(试行)(2007年11月29日水利部令第31号发布)38.水量分配暂行办法(2007年12月5日水利部令第32号发布)39. 取水许可管理办法(2008年4月9日水利部令第34号发布)40. 三峡水库调度和库区水资源与河道管理办法(2008年11月3日水利部令第35号发布)41. 水利工程质量检测管理规定(2008年11月3日水利部令第36号发布)42. 海河独流减河永定新河河口管理办法(2009年5月13日水利部令第37号发布)43.黑河干流水量调度管理办法(2009年5月13日水利部令第38号发布)44. 水利工程启闭机使用许可管理办法(2010年10月10日水利部令第41号发布)45.饮用水水源保护区污染防治管理规定(1989年7月10日国家环境保护局、卫生部、建设部、水利部、地质矿产部…89‟环管字201号发布,2010年12月22日环保部令第16号修改)46.评标委员会和评标方法暂行规定(2001年7月5日国家计委、国家经贸委、建设部、铁道部、交通部、信息产业部、水利部令第12号发布)47.工程建设项目施工招标投标办法( 2003年3月8日国家计委、建设部、铁道部、交通部、信息产业部、水利部、民航总局令第30号发布)48.工程建设项目勘察设计招标投标办法(2003年6月12日国家发展改革委、建设部、铁道部、交通部、信息产业部、水利部、民航总局、广电总局令第2号发布)49.水利工程供水价格管理办法(2003年7月3日国家发展改革委、水利部令第4号发布)50.工程建设项目招标投标活动投诉处理办法(2004年6月21日国家发展改革委、建设部、铁道部、交通部、信息产业部、水利部、民航总局令第11号发布)51.工程建设项目货物招标投标办法(2005年1月18日国家发展改革委、建设部、铁道部、交通部、信息产业部、水利部、民航总局令第27号发布)52.《标准施工招标资格预审文件》和《标准施工招标文件》试行规定(2007年11月1日国家发展改革委、财政部、建设部、铁道部、交通部、信息产业部、水利部、民航总局、广电总局令第56号)二、现行有效规范性文件(127件)1. 引滦水量分配与供水调度管理办法( 1983年12月20日水电部(83)水电水管字第87号发布)2.关于淮河水利委员会审查河道管理范围内建设项目权限的通知( 1993年3月11日水利部水政…1993‟143号发布)3.关于黄河水利委员会审查河道管理范围内建设项目权限的通知(1993年5月27日水利部水政…1993‟263号发布)4.综合利用水库调度通则( 1993年12月1日水利部水管…1993‟61号发布)5.河道等级划分办法(1994年2月21日水利部水管…1994‟106号发布)6.水利部计量工作管理办法(1994年4月23日水利部水科教…1994‟170号发布)7.水利水电工程与产品的安全、质量检验测试机构管理办法(1994年5月1日水利部水科教…1994‟171号发布)8.关于授予黄河水利委员会取水许可管理权限的通知(1994年5月21日水利部水政资…1994‟197号发布)9.关于授予淮河水利委员会取水许可管理权限的通知(1994年7月4日水利部水政资…1994‟276号发布)10.关于授予长江水利委员会取水许可管理权限的通知(1994年10月7日水利部水政资…1994‟438号发布)11.关于授予海河水利委员会取水许可管理权限的通知(1994年10月22日水利部水政资…1994‟460号发布)12.关于授予松辽水利委员会取水许可管理权限的通知(1994年12月23日水利部水政资…1994‟554号发布)13.关于授予珠江水利委员会取水许可管理权限的通知(1994年12月23日水利部水政资…1994‟555号发布)14.关于长江流域河道管理范围内建设项目审查权限的通知(1995年1月10日水利部水管…1995‟5号发布)15.关于授予太湖流域管理局取水许可管理权限的通知(1995年1月10日水利部水政资…1995‟7号发布)16.水利工程建设项目实行项目法人责任制的若干意见(1995年4月21日水利部水建管…1995‟129号发布)17.关于国际跨界河流、国际边界河流和跨省(自治区)内陆河流取水许可管理权限的通知(1996年1月3日水利部水政资…1996‟5号发布)18.关于松花江、辽河流域河道管理范围内建设项目审查权限的通知(1996年7月3日水利部水管…1996‟284号发布)19.水利行业利用外资项目前期工作管理办(1996年8月21日水利部水规计…1996‟376号发布)20.关于海河流域河道管理范围内建设项目审查权限的通知(1997年4月10日水利部水管…1997‟128号发布)21.水利行业标准出版发行管理办法(1997年11月19日水利部水科技…1997‟460号发布)22.电力建设项目水土保持工作暂行规定( 1998年9月29日水利部、国家电力公司水保…1998‟423号发布)23.关于太湖流域河道管理范围内建设项目管理权限的通知(1999年2月10日水利部水建管…1999‟61号发布)24.关于流域管理机构决定《防洪法》规定的行政处罚和行政措施权限的通知(1999年5月10日水利部水政法…1999‟231号发布)25.水利部重大科技项目管理暂行办法(1999年9月28日水利部水国科…1999‟524号发布)26.水利部科技创新项目计划管理办法( 1999年10月28日水利部水国科…1999‟586号发布)27.关于珠江水利委员会审查河道管理范围内建设项目权限的通知(2000年3月13日水利部水建管…2000‟81号发布)28.公路建设项目水土保持工作规定(2001年1月16日水利部、交通部水保…2001‟12号发布)29.关于贯彻落实《国务院批转国家计委、财政部、水利部、建设部关于加强公益性水利工程建设管理若干意见的通知》的实施意见( 2001年3月9日水利部水建管…2001‟74号发布)30.关于进一步加强和规范河道管理范围内建设项目审批管理的通知(2001年12月25日水利部水建管…2001‟618号发布)31.水利前期工作项目经费计划管理办法(试行)(2002年8月13日水利部水规计…2002‟341号发布)32.水利工程建设项目重要设备材料采购招标投标管理办法(2002年12月25日水利部水建管…2002‟585号发布)33.水利工程建设项目监理招标投标管理办法(2002年12月25日水利部水建管…2002‟587号发布)34.水利计量认证程序规定(2003年2月19日水利部水国科…2003‟60号发布)35.关于加强大中型开发建设项目水土保持监理工作的通知(2003年3月5日水利部水保…2003‟89号发布)36.水利档案工作规定(2003年3月14日水利部、国家档案局水办…2003‟105号发布)37.水利科技成果登记办法(2003年4月2日水利部水国科…2003‟130号发布)38.水土保持监测资格证书管理暂行办法(2003年5月16日水利部水保…2003‟202号发布)39.《引滦水量分配与供水调度管理办法》((83)水电水管字第87号)补充规定(2003年5月29日水利部水函…2003‟60号发布)40.水功能区管理办法(2003年5月30日水利部水资源…2003‟233号发布)41.关于加强非水利部直属单位冠“水利部”名称管理的通知(2003年6月12日水利部水人教…2003‟256号发布)42.水库大坝安全鉴定办法(2003年6月24日水利部水建管…2003‟271号发布)43.21世纪初期首都水资源可持续利用规划水土保持项目管理办法(2003年7月1日水利部水保…2003‟284号发布)44.建设项目水资源论证报告书审查工作管理规定(试行)(2003年7月16日水利部水资源…2003‟311号发布)45.水利基本建设投资计划管理暂行办法(2003年10月30日水利部水规计…2003‟344号发布)46.关于京津风沙源治理工程水利水保项目建设管理的指导意见(2003年8月19日水利部水保…2003‟360号发布)47.水利部重点实验室建设与管理暂行办法(2003年9月5日水利部水国科…2003‟387号发布)48.水利部工程技术研究中心建设与管理暂行办法(2003年9月5日水利部水国科…2003‟387号发布)49.水利标准化工作管理办法(2003年11月13日水利部水国科…2003‟546号发布)50.水利行业重大活动与建设项目音像档案、资料管理暂行办法(2003年12月2日水利部水办…2003‟586号发布)51.水利计量认证现场评审细则(2004年2月3日水利部水国科…2004‟20号发布)52.关于黄土高原地区淤地坝建设管理的指导意见(2004年3月22日水利部水保…2004‟93号发布)53.关于开展水土保持科技示范园区建设的通知(2004年4月14日水利部办公厅办水保…2004‟50号发布)54. 水利风景区管理办法(2004年5月8日水利部水综合…2004‟143号发布)55.黄土高原地区水土保持淤地坝工程建设管理暂行办法(2004年5月9日水利部水保…2004‟144号发布)56.水利部关于内蒙古宁夏黄河干流水权转换试点工作的指导意见(2004年5月18日水利部水资源…2004‟159号发布)57.水利水电工程施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产考核管理暂行规定(2004年6月3日水利部水建管…2004‟168号发布)58.关于水利水电工程施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产考核办法及考核合格证书有关问题的通知(2004年6月24日水利部办公厅办建管…2004‟90号发布)59.水利青年科技英才评选奖励和管理办法(2004年6月25日水利部水国科…2004‟215号发布)60.关于加强农村水电站工程验收管理的通知(2004年7月30日水利部水电…2004‟308号发布)61.省际水事纠纷预防和处理办法(2004年9月15日水利部水政法…2004‟400号发布)62.水土保持重点工程公示制管理暂行规定(2004年12月20日水利部水保…2004‟642号发布)63.水土保持重点工程农民投劳管理暂行规定(2004年12月29日水利部水保…2004‟665号发布)64.水利部关于水权转让的若干意见(2005年1月11日水利部水政法…2005‟11号发布)65.关于建立水利建设工程安全生产条件市场准入制度的通知(2005年3月9日水利部水建管…2005‟80号发布)66.水利部信访工作办法(2005年4月6日水利部水办…2005‟130号发布)67.国家水土保持重点建设工程管理方法(2005年4月18日水利部办公厅办水保…2005‟67号发布)68.治淮工程建设管理若干规定(2005年5月8日水利部水建管…2005‟169号发布)69.水闸注册登记管理办法(2005年6月26日水利部水建管…2005‟263号发布)70.水工金属结构防腐蚀工作管理办法(2005年7月5日水利部水综合…2005‟264号发布)71.水利建设工程施工分包管理规定(2005年7月22日水利部水建管…2005‟304号发布)72.国家农业综合开发水土保持项目管理实施细则(2005年8月16日水利部、国家农发办水保…2005‟359号发布)73.关于加强农民用水户协会建设的意见(2005年10月31日水利部、国家发改委、民政部水农…2005‟502号发布)74.水利工程建设项目档案管理规定(2005年11月1日水利部水办…2005‟480号发布)75.水利工程建设项目招标投标行政监督暂行规定(2006年2月9日水利部水建管…2006‟38号发布)76.水利前期工作投资计划管理办法(2006年2月14日水利部水规计…2006‟47号发布)77. 水利旅游项目管理办法(2006年3月30日水利部水综合…2006‟102号发布)78.关于加强水利工程建设项目开工管理工作的通知(2006年4月13日水利部水建管…2006‟144号发布)79.农村水电站安全管理分类及年检办法(2006年4月14日水利部水电…2006‟146号发布)80.农村水电安全生产监察管理工作指导意见(2006年5月31日水利部水电…2006‟210号发布)81.水利部实施行政许可工作管理规定(2006年6月26日水利部水政法…2006‟250号发布)82.农村水电建设项目环境保护管理办法(2006年7月6日水利部水电…2006‟274号发布)83.水利部关于加强农村水电建设管理的意见(2006年8月24日水利部水电…2006‟338号发布)84.关于进一步加强水利安全生产监督管理工作的意见(2006年12月22日水利部水人教…2006‟593号发布)85.水利工程建设监理工程师注册管理办法(2006年12月30日水利部水建管…2006‟600号发布)86.蓄滞洪区运用补偿核查办法(2007年3月6日水利部水汛…2007‟72号发布)87.水利工程造价工程师注册管理办法(2007年3月13日水利部水建管…2007‟83号发布)88.关于加强水电建设项目“三通一平”水土保持工作的通知(2007年3月14日水利部水保…2007‟86号发布,2010年12月9日水利部水保…2010‟523号修改)89.关于进一步加强农业综合开发水土保持项目管理工作的通知(2007年5月15日水利部、国家农发办水保…2007‟186号发布)90.关于严格开发建设项目水土保持方案审查审批工作的通知(2007年5月21日水利部水保…2007‟184号发布)91.黄河水量调度条例实施细则(试行)(2007年11月20日水利部水资源…2007‟469号发布)92.水利部新产品鉴定管理办法(2008年1月24日水利部水综合…2008‟24号发布)93.重大水污染事件报告办法(2008年4月3日水利部水资源…2008‟104号发布)94.节水灌溉增效示范项目验收管理办法(2008年4月22日水利部办公厅办农水…2008‟119号发布)95.水利工程管理考核办法(2008年6月16日水利部水建管…2008‟187号发布)96.水闸安全鉴定管理办法(2008年6月18日水利部水建管…2008‟214号发布)97.关于简化“5.12”四川汶川特大地震灾后恢复重建项目水土保持方案审批程序的通知(2008年8月6日水利部办公厅办水保…2008‟202号发布)98.关于加强重点小型病险水库除险加固项目建设管理的指导意见(2008年8月29日水利部水建管…2008‟348号发布)99.关于明确由珠江水利委员会负责审查并签署水工程建设规划同意书的河流(河段)湖泊名录和范围(试行)的通知(2008年9月8日水利部水规计…2008‟358号发布)100.水利工程建设项目档案验收管理办法(2008年9月9日水利部水办…2008‟366号发布)101.关于明确由松辽水利委员会负责审查并签署水工程建设规划同意书的河流(河段)名录和范围(试行)的通知(2008年11月26日水利部水规计…2008‟521号发布)102. 关于进一步加强水利工程建设管理的指导意见(2009年2月18日水利部水建管…2009‟115号发布)103.关于明确由淮河水利委员会负责审查并签署水工程建设规划同意书的河流(河段)湖泊名录和范围(试行)的通知(2009年3月8日水利部水规计…2009‟144号发布)104.关于规范生产建设项目水土保持监测工作的意见(2009年3月25日水利部水保…2009‟187号发布)105.关于完善水利行业生产安全事故统计快报和月报制度的通知(2009年4月2日水利部办公厅办安监…2009‟112号发布)106.水利部科技推广计划项目管理办法(2009年8月18日水利部水国科…2009‟412号发布)107.引进国际先进水利科学技术计划项目管理办法(2009年8月19日水利部水国科…2009‟417号发布)108.关于进一步加强黄土高原地区淤地坝建设管理工作的意见(2009年9月14日水利部水保…2009‟475号发布)109.关于明确由海河水利委员会负责审查并签署水工程建设规划同意书的河流(河段)名录和范围(试行)的通知(2009年9月17日水利部水规计…2009‟457号发布)110.水利建设市场主体信用信息管理暂行办法(2009年10月15日水利部水建管…2009‟496号发布)111.水利建设市场主体不良行为记录公告暂行办法(2009112.关于加强小水电站安全监管工作的通知(2009年11月30日水利部、工商总局、安监总局、电监会水电…2009‟585号发布)113.水利部依申请公开政府信息工作管理办法(试行)(2009年12月10日水利部办公厅办综…2009‟511号发布)114.水利部政务公开暂行规定(2009年12月11日水利部水办…2009‟601号发布)115.关于印发水利水电工程标准施工招标资格预审文件和水利水电工程标准施工招标文件的通知(2009年12月29日水利部水建管…2009‟629号发布)116.大中型水利水电工程移民安置前期工作管理暂行办法(2010年1月28日水利部水规计…2010‟33号发布)117.水利建设项目后评价管理办法(试行)(2010年2月20日水利部水规计…2010‟51号发布)118.水利科学技术档案管理规定(2010年3月12日水利部水办…2010‟80号发布)119.关于明确由黄河水利委员会负责审查并签署水工程建设规划同意书的河流(河段)湖泊名录和范围(试行)的通知(2010年3月9日水利部水规计…2010‟74号发布)120.水利规划管理办法(试行)(2010年4月21日水利部水规计…2010‟143号发布)121.关于明确由长江水利委员会负责审查并签署水工程建设规划同意书的河流(河段)湖泊名录和范围(试行)的通知(2010122.关于进一步加强黄土高原水土保持淤地坝安全工作的通知(2010年5月20日水利部办公厅办水保…2010‟130号发布)123.小型水库安全管理办法(2010年5月31日水利部水安监…2010‟200号发布)124.水利行业实验室资质认定评审员管理细则(2010年6月23日水利部水国科…2010‟233号发布)125.转发国务院安委会办公室关于认真学习和贯彻落实《国务院关于进一步加强企业安全生产工作的通知》的通知(2010年8月18日水利部水安监…2010‟316号发布)126.关于进一步加强水利水电工程施工企业主要负责人项目负责人和专职安全生产管理人员安全生产考核工作的通知(2010年8月25日水利部办公厅办安监…2010‟348号发布)127.水利技术标准制修订项目管理细则(2010年9月8日水利部水国科…2010‟351号发布)。
第一篇:水文监测环境和设施保护办法【发布单位】水利部【发布文号】水利部令第43号【发布日期】2011-08-18 【生效日期】2011-04-01 【失效日期】【所属类别】国家法律法规【文件来源】中国政府网水文监测环境和设施保护办法水利部令第43号《水文监测环境和设施保护办法》已经2010年12月16日水利部部务会议审议通过,现予公布,自2011年4月1日起施行。
部长陈雷二〇一一年二月十八日水文监测环境和设施保护办法第一条为了加强水文监测环境和设施保护,保障水文监测工作正常进行,根据《中华人民共和国水法》和《中华人民共和国水文条例》,制定本办法。
第二条本办法适用于国家基本水文测站(以下简称水文测站)水文监测环境和设施的保护。
本办法所称水文监测环境,是指为确保准确监测水文信息所必需的区域构成的立体空间。
本办法所称水文监测设施,是指水文站房、水文缆道、测船、测船码头、监测场地、监测井(台)、水尺(桩)、监测标志、专用道路、仪器设备、水文通信设施以及附属设施等。
第三条国务院水行政主管部门负责全国水文监测环境和设施保护的监督管理工作,其直属的水文机构具体负责组织实施。
国务院水行政主管部门在国家确定的重要江河、湖泊设立的流域管理机构(以下简称流域管理机构),在所管辖范围内按照法律、行政法规和本办法规定的权限,组织实施有关水文监测环境和设施保护的监督管理工作。
省、自治区、直辖市人民政府水行政主管部门负责本行政区域内的水文监测环境和设施保护的监督管理工作,其直属的水文机构接受上级业务主管部门的指导,并在当地人民政府的领导下具体负责组织实施。
第四条水文监测环境保护范围应当因地制宜,符合有关技术标准,一般按照以下标准划定:(一)水文监测河段周围环境保护范围:沿河纵向以水文基本监测断面上下游各一定距离为边界,不小于五百米,不大于一千米;沿河横向以水文监测过河索道两岸固定建筑物外二十米为边界,或者根据河道管理范围确定。
水土保持设施竣工验收技术报告编制提纲(共五则范文)第一篇:水土保持设施竣工验收技术报告编制提纲水土保持设施竣工验收技术报告编制提纲一、简要说明有关水土保持方案实施情况说明。
二、防治责任范围1、批复的水土流失防治责任范围与实际发生的责任范围对比,调整变化的原因。
2、扰动土地的治理面积、治理率。
三、工程设计水土保持方案确定的水土保持措施,在设计报告中的设计要点,重大设计变更。
四、施工1、工程量及进度。
各项防治工程完成的数量、实施时间,与批准的方案实施时间、工程量比较,并分析其原因。
2、施工质量管理。
施工单位质量保证体系,建设单位和监理单位的质量控制体系,施工事故及其处理。
3、工程建设大事。
包括有关批文,较大的设计变更,有关合同协议,重要会议等。
4、价款结算。
批准的工程量及其投资,施工合同价与实际结算价对比,分析增减的原因。
五、工程质量1、项目划分。
水土保持工程的单位工程、分部工程、单元工程划分情况。
2、质量检验。
监理工程师、质量监督机构的质量检验方法,检验结果。
3、质量评定。
初步验收确定的各单位工程的质量等级,对整体水土保持工程质量评价。
六、工程初期运行及成效评价1、工程运行情况。
各项水土保持工程建成运行后,其安全稳定性、暴雨后的完好情况,工程维修、植物补植情况。
2、工程效益(1)水土流失治理。
工程试运行期间控制水土流失面积,治理水土流失面积及治理程度,项目区水土流失强度变化值。
废弃土、石、渣的拦挡量、拦渣率,各类开挖面、拆除后的施工营地的平整、护砌量,植被恢复数量。
(2)植被变化。
建设前、施工期间、竣工后林草植被面积,植被恢复指数。
(3)土地整治及生产条件恢复。
土地整治率,施工临时占用耕地的恢复数量,土地生产力恢复能力。
(4)水土流失监测。
根据水土流失专项监测报告,提出施工期间、工程运行后水土流失量,是否达到国家规定的限值。
对水系、下游河道径流泥沙影响,水土流失危害情况变化。
(5)综合评价。
主体工程建设对水土流失及生态环境的实际影响范围、程度、时间,水土保持工程的控制效果,防治成效。
水文管理暂行办法正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 水文管理暂行办法(1991年10月15日水利部水政[1991]24号)第一章总则第一条水文工作是开发水利、防治水害、保护环境等经济建设和社会发展的重要基础工作。
为加强水文行业管理,特根据《中华人民共和国水法》制定本办法;第二条凡在中华人民共和国陆地领域内从事水文勘测、水文情报预报。
水资源评价与水文计算等活动,均应遵守本办法。
第三条水利部是全国水文行业主管机关。
水利部所属流域机构承担部授权的水文行业管理工作。
省、自治区、直辖市水行政主管部门是所管辖范围内的水文行业主管机关。
其所属水文机构负责实施具体管理,包括水文资料的审定、裁决、汇总管理和水资源调查评价的归口管理等。
第四条水文专业规划要适应开发水利、防治水害、保护环境等经济建设和社会发展的需要,水文工作要适当超前进行。
水文专业规划应包括水文勘测、水文情报预报、水资源评价、水文计算、科技发展、专业教育、站队结合和队伍建设等内容。
水利部负责组织编制全国水文专业规划,报国务院批准后组织实施。
流域机构应组织编制本流域指定范围内的水文专业规划,报水利部批准后组织实施。
省、自治区、直辖市水行政主管部门应组织编制所管辖范围内的水文专业规划,报同级人民政府批准后组织实施。
此项规划在报批的同时,应报水利部备案。
第五条水文机构所需的经费,按隶属关系,分别由中央财政和地方财政列支。
水文建设应纳入水利基建计划。
在水利水电基建投资中,每年应划出一定数额,用于发展水文事业。
水文机构专为防汛、水资源管理和保护而进行的工作,依其内容,其经费可分别在相应经费中适当安排。
.……………………….附件二水文计〔2004〕1997号关于下发《水文设施工程竣工验收暂行办法》的通知各流域机构水文局(处),各省(区)水文水资源(勘测)局,新疆建设兵团水利局水文处:根据国家基本建设管理规章及《水利水电工程验收规程》(SL223—1999)的有关规定,结合水文设施工程建设管理的实际,我局组织制定了《水文设施工程竣工验收暂行办法》。
现印发给你们,请认真贯彻执行。
本办法从文件下达之日起施行。
附件:水文设施工程竣工验收暂行办法二○○四年十一月二十四日水文设施工程竣工验收暂行办法水利部水文局2004年十二月主编单位:水利部水文局参编单位:辽宁省水文水资源勘测局水利部长江水利委员会水文局水利部黄河水利委员会水文局主要编写人员:蔡建元王殿武张文胜李松陈显维孙宝杰魏广修王辉蒋蓉刘增明卢满生刘丹水文设施工程竣工验收暂行办法第一条为使水文设施工程竣工验收工作制度化、规范化,特制定本办法。
本办法适用于各类水文设施工程。
第二条竣工验收工作的依据是有关法律、规章和技术标准,主管部门有关文件,批准的设计文件及相应设计变更、修改文件,施工合同,监理签发的施工图纸和说明,设备技术说明书等。
第三条工程进行竣工验收时,除应执行本办法外,还应符合国家现行有关法规的规定。
第四条工程在投入使用前必须通过竣工验收,竣工验收应在全部工程完建后3个月内进行。
进行竣工验收确有困难的,经工程竣工验收主持单位同意,可以适当延长期限。
第五条竣工验收应具备以下条件:(1)工程已按批准设计规定的内容全部建成。
(2)工程能正常运行。
(3)归档资料符合工程档案资料管理的有关规定。
(4)工程建设征地补偿及移民安置等问题已基本处理完毕,工程主要建筑物安全保护范围内的迁建和工程管理土地征用已经完成。
(5)工程投资已经全部到位。
(6)竣工决算已经完成并通过竣工审计。
第六条虽然上述规定的条件尚未完全具备,但属下列情况者仍可进行竣工验收:(1)个别单位工程尚未建成,但不影响主体工程正常运行和效益发挥,竣工验收时应给该单位工程留足投资,并作出完建的安排。
(2)由于特殊原因致使少量尾工不能完成,但不影响工程正常安全运用,竣工验收时应对尾工进行审核,责成有关单位限期完成。
第七条竣工验收主持单位应根据投资渠道和工程规模确定由水利部或水利部授权流域机构、省一级水行政主管部门或省水文局主持。
第八条项目法人应提前28天将“竣工验收申请报告”送达竣工验收主持单位,并应在竣工验收会16天前将附录所列资料送达竣工验收委员会成员单位各1套,“竣工验收申请报告”格式见附录。
第九条竣工验收主持单位在接到项目法人“竣工验收申请报告”后,应同有关单位进行协商,拟定验收时间、地点及竣工验收委员会组成单位等有关事宜,批复竣工验收申请报告。
第十条竣工验收工作由竣工验收委员会负责。
竣工验收委员会设主任委员1名(由主持单位代表担任),副主任委员若干名。
竣工验收委员会由主持单位、地方政府、水行政主管部门、银行(贷款项目)、环境保护、质量监督、投资方等单位代表和有关专家组成。
第十一条工程项目法人、设计、施工、监理、运行管理单位作为被验收单位不参加竣工验收委员会,但应列席竣工验收委员会会议,负责解答竣工验收委员的质疑。
第十二条竣工验收的主要工作:(1)鉴定工程是否达到设计标准。
(2)按现行国家行业技术标准,评定工程质量等级。
(3)审查项目法人“工程建设管理工作报告”。
(4)检查工程建设和运行情况,鉴定工程质量。
(5)协调处理有关问题。
(6)讨论并通过“竣工验收鉴定书”。
第十三条工程进行竣工验收时必须要有质量评定意见:(1)按照行业现行标准进行质量评定。
(2)竣工验收必须有建设质量监督单位的工程质量评定报告,竣工验收委员会在其基础上鉴定工程质量等级。
第十四条竣工验收会一般工作程序:(1)召开预备会,听取项目法人有关竣工验收会准备情况汇报,确定竣工验收委员会成员名单。
(2)召开大会。
1)宣布竣工验收会议议程;2)宣布竣工验收委员会委员名单;3)听取项目法人“工程建设管理工作报告”;4)听取项目法人、设计、施工、管理、建设征地补偿及移民安置、质量监督等单位的工作报告;5)看工程声像、文字资料。
(3)检查工程;(4)召开竣工验收委员会会议,协调处理有关问题,讨论并通过“竣工验收鉴定书”。
(5)召开大会。
1)宣读“竣工验收鉴定书”;2)竣工验收委员会委员在“竣工验收鉴定书”上签字;3)被验收单位代表在“竣工验收鉴定书”上签字。
第十五条如果在竣工验收过程中发现重大问题,竣工验收委员会可采取停止验收移交或部分验收等措施,并及时报上级主管部门。
第十六条竣工验收的成果是“竣工验收鉴定书”,格式见附录1,“竣工验收鉴定书”是工程移交的依据,自鉴定书通过之日起28天内,由竣工验收主持单位行文发送有关单位。
第十七条“竣工验收鉴定书”原件的份数,应满足竣工验收主持单位以及项目法人、设计、施工、运行管理、监理等单位各1份的需要。
第十八条竣工验收遗留问题,由竣工验收委员会责成有关单位妥善处理,项目法人应负责督促和检查遗留问题的处理,及时将处理结果报告竣工验收主持单位。
第十九条竣工验收工作由竣工验收委员会(组)负责,竣工验收结论必须经2/3以上竣工委员会成员同意。
第二十条竣工验收委员会(组)成员必须在竣工验收成果文件上签字,竣工验收委员(组员)的保留意见应在竣工验收鉴定书或签证中明确记载。
第二十一条有关竣工验收报告、鉴定书及签证纸张规格统一为A4型,正本不得采用复印件。
第二十二条竣工验收所需费用列入工程概算,由项目法人列支。
第二十三条对于投资规模较小的项目,竣工验收程序可适当简化,但必须进行竣工验收。
第二十四条本暂行办法由水利部水文局负责解释。
第二十五条本暂行办法自发布之日起试行。
附录1竣工验收鉴定书格式验收委员会委员签字表被验收单位代表签字附录2 竣工验收主要报告编制大纲2.1 工程建设管理工作报告2.1.1工程概况工程位置、工程布置、主要技术经济指标、主要建设内容、可研及初设等文件的批复过程等。
2.1.2主要项目施工过程及重大问题处理。
主要项目以及重要临建设施的开工完工日期、重大技术问题处理、施工期防汛度汛、重大设计变更以及对工程建设有较大影响的事件等。
2.1.3项目管理。
(1)机构设置及工作情况。
包括建设、设计、监理、施工单位、上级主管部门、质量监督部门和地方政府等为工程建设服务的机构设置及工作情况。
(2)主要项目招投标过程。
(3)工程概算与投资计划。
主要反映批准概算与实际执行情况,年度计划安排、投资来源及完成情况,概算调整的主要原因。
(4)合同管理。
主要反映工程所采用的合同类型、合同执行结果。
(5)材料及设备供应。
主要反映三材和油料、电力及主要设备的供应方式,材料及设备供应对工程建设的影响,工程完成时是否做到工完料消。
(6)价款结算与资金筹措。
包括项目法人筹资方式、资金筹措对工程建设的影响、合同价款的结算方法和特殊问题的处理情况、至竣工时有无工程款拖欠情况。
(7)建设征地补偿及移民安置。
主要反映征地及移民安置能否满足建设进度要求、有无违反政策情况、批准征地与实际征地、有关征地手续办理情况、征地及移民安置费用的使用和管理等。
2.1.4工程质量。
工程质量管理体系、主要工程质量控制标准、质量事故处理结果等。
2.1.5工程初期运用及效益。
施工期间工程运用和效益发挥情况,施工期间按规范要求对工程进行观测及观测资料分析结果等。
2.1.7工程移交及遗留问题处理。
已完工程移交情况,到验收时为止尚存在的遗留问题和处理意见。
2.1.8竣工决算。
列出竣工决算结论、批准设计与实际完成的主要工程量和主要材料消耗量对比、增减原因分析,以及竣工审计结论等。
2.1.9经验与建议。
2.1.10附件。
(1)项目法人的机构设置及主要工作人员情况表。
(2)立项、可研、初设批准文件及调整批准文件。
(3)历次验收鉴定书。
2.1.11主要图纸。
如规划图、工程位置图、工程布置图、主要建筑物平面图、立面图、剖面图、电气总图、设备总图等。
2.2工程建设大事记主要记载从项目法人委托设计、报批立项直到竣工验收过程中对工程建设有重大影响的事件,包括有关批文、上级有关批示、设计重大变化、有关合同协议的签定、建设过程中的重要会议、施工期度汛抢险及其他重要事件、主要项目的开工和完工情况、历次验收等情况。
工程建设大事记可单独成册,也可作为“工程建设管理工作报告”的附件。
2.3工程施工管理工作报告2.3.1工程概况。
2.3.2工程投标。
投标过程,投标书编制原则等。
2.3.3施工总布置、总进度和完成的主要工程量。
施工总布置、施工总进度以及分阶段施工进度安排(附施工场地总布置图和施工总进度表),分析工程提前或推迟完成的原因,主要项目施工情况等。
2.3.4主要施工方法。
施工中采用的主要施工方法及应用于本工程的新技术设备、新方法和施工科研情况等。
2.3.5施工质量管理。
施工质量保证体系及实施情况,工程施工质量事故及处理,质量自检情况等。
2.3.6文明施工与安全生产。
2.3.7价款结算与财务管理。
合同价与实际结算价的分析,盈亏的主要原因等。
2.3.8经验与建议。
2.3.9附件。
(1)施工管理机构设置及主要工作人员情况表。
(2)投标时计划投入的资金与施工实际投入资金情况表。
(3)工程施工管理大事记。
2.4工程设计工作报告2.4.1工程概况。
2.4.2工程规划设计要点。
2.4.3重大设计变更。
2.4.4设计文件质量管理。
2.4.5设计为工程建设服务。
2.4.6经验与建议。
2.4.7附件。
(1)设计机构设置和主要工作人员情况表。
(2)重大设计变更与原设计对比。
(3)工程设计大事记。
2.5工程建设监理工作报告2.5.1工程概况。
2.5.2监理规划。
监理规划及监理制度的建立、组织机构的设置、方法和主要设备等。
2.5.3监理过程。
主要叙述控制、管理、协调情况。
2.5.4监理效果。
对工程投资质量进度控制进行综合评价。
2.5.5经验与建议。
2.5.6附件。
(1)监理机构的设置与主要工作人员情况表。
(2)工程建设监理大事记。
2.6工程运行管理准备工作报告2.6.1工程概况。
2.6.2管理单位筹建及参与工程建设情况。
2.6.3工程初期运行情况。
是否达到设计标准,观测情况,已发挥的效益,及原因分析等。
2.6.4对工程建设的建议。
包括对设计、施工、项目法人的建议(从建设为管理创造条件出发提出建议)。
2.6.5运行管理。
包括人员培训情况,已接管工程运行维护情况,规章制度建立情况,如何发挥工程效益等。
2.6.6附件。
(1)运行管理机构设立的批文。
(2)机构设置情况和主要工作人员情况。
(3)规章制度目录。
2.7工程质量评定报告2.7.1质量评定报告。
内容及格式见SL176—1996《水利水电工程施工质量评定规程》(试行)。
