隧道明洞甲种防水层施工技术交底
- 格式:doc
- 大小:153.00 KB
- 文档页数:2
一、交底目的为确保隧道明洞施工过程中的安全,提高施工人员的安全意识,预防安全事故的发生,现将隧道明洞施工的安全技术要求进行交底。
二、施工概况1. 工程名称:[项目名称]2. 工程地点:[具体位置]3. 施工内容:隧道明洞开挖、支护、衬砌等。
三、安全技术要求1. 人员安全- 所有施工人员必须经过专业培训,持证上岗。
- 佩戴好安全帽、安全带、防尘口罩等个人防护用品。
- 禁止酒后作业、疲劳作业。
- 施工现场必须设置安全警示标志,明确警示内容。
2. 机械安全- 所有机械设备必须符合国家规定,并定期进行检修和维护。
- 操作人员必须熟悉机械设备性能和操作规程,严禁违规操作。
- 机械设备运行过程中,严禁人员进入危险区域。
3. 施工安全- 开挖前,必须进行地质勘察,了解地质情况,制定合理的施工方案。
- 隧道明洞开挖采用分层开挖,每层开挖深度不超过2m。
- 开挖过程中,必须设置临时支撑,确保边坡稳定。
- 隧道明洞支护采用锚杆、钢筋网、喷射混凝土等材料,确保支护质量。
- 隧道明洞衬砌采用模板、钢筋、混凝土等材料,确保衬砌质量。
4. 防护措施- 施工现场设置安全防护设施,如防护栏、安全网等。
- 隧道明洞进出口设置排水设施,防止水患。
- 隧道明洞施工过程中,必须进行监测,及时发现和处理安全隐患。
四、应急措施1. 火灾事故- 立即切断电源,使用灭火器、消防水等进行灭火。
- 疏散人员,确保人员安全。
2. 坍塌事故- 立即停止施工,设置警戒区域。
- 报告相关部门,采取抢险措施。
3. 中毒事故- 立即关闭通风系统,将中毒人员转移到空气新鲜的地方。
- 使用解毒药物进行救治。
五、交底总结通过本次安全技术交底,要求所有施工人员充分了解隧道明洞施工的安全技术要求,严格遵守操作规程,确保施工安全。
六、注意事项1. 施工过程中,必须密切关注现场安全状况,发现安全隐患立即报告。
2. 严格执行安全技术交底内容,不得擅自更改。
3. 定期对施工人员进行安全教育培训,提高安全意识。
防水层技术交底内容:一、主要设计参数本隧道除明挖段采用明洞衬砌外,其余地段洞身根据地质情况采用V级浅埋段复合式衬砌和、V级深埋段复合式衬砌、IV级深埋段复合式衬砌。
隧道初期支护与二次衬砌间设防水板和土工布作为防水层,隧道采取“防、排、截、堵相结合,因地制宜,综合治理”的原则;在地下水与地表水联系密切且对水环境有严格要求的地段,采取“以堵为主,限量排放”的原则,隧道衬砌结构防水等级应满足现行国家标准,衬砌表面无湿渍。

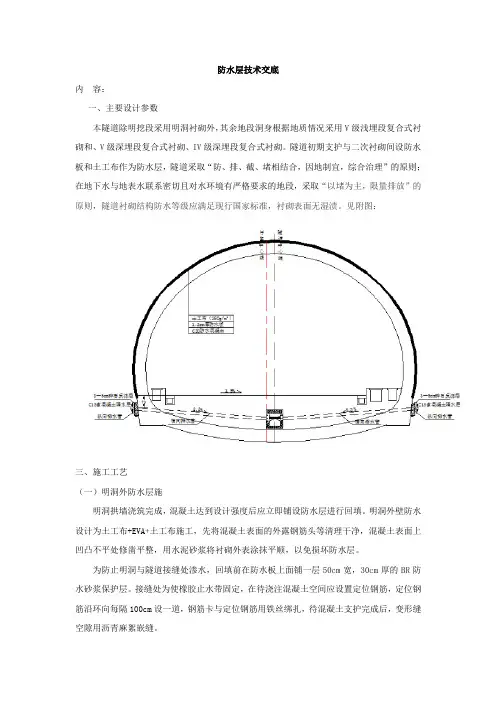

见附图:三、施工工艺(一)明洞外防水层施明洞拱墙浇筑完成,混凝土达到设计强度后应立即铺设防水层进行回填。
明洞外壁防水设计为土工布+EVA+土工布施工,先将混凝土表面的外露钢筋头等清理干净,混凝土表面上凹凸不平处修凿平整,用水泥砂浆将衬砌外表涂抹平顺,以免损坏防水层。
为防止明洞与隧道接缝处渗水,回填前在防水板上面铺一层50cm宽,30cm厚的BR防水砂浆保护层。
接缝处为使橡胶止水带固定,在待浇注混凝土空间应设置定位钢筋,定位钢筋沿环向每隔100cm设一道,钢筋卡与定位钢筋用铁丝绑扎,待混凝土支护完成后,变形缝空隙用沥青麻絮嵌缝。
(二)暗洞内防水层施工隧道防水层以“防、堵相结合”的综合治理原则,达到防水可靠、经济合理、不留后患的目的。
全隧道在喷混凝土与二次衬砌之间设土工布+1.2mm厚的EVA防水板,将水堵在模注衬砌之外,作为第一道防水措施;二次衬砌模筑混凝土采用C30的防水混凝土浇筑,隧道洞身施工缝、伸缩缝或沉降缝处设置橡胶止水带(厚度10mm)及背贴士止水带(厚10mm),当地下水丰富时施工缝处设置背贴士止水带,作为第二道防水措施。
自制简易台车配合人工铺设土工布和1.2mm厚的EVA防水板,无钉铺设,热融机双焊缝施工。

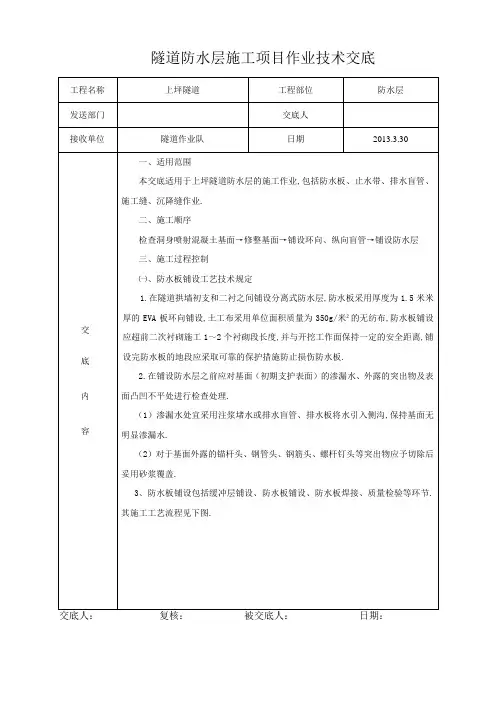

1、基层处理基面处理主要是检查开挖断面,对显著凹凸支护表面应分层喷混凝土找平,使凹凸处矢跨比小于1/6,处理处露锚杆及钢管等尖锐物,欠挖处理。
钢筋网等凸出部分,先切断后用锤铆平抹砂浆素灰(如下图)。
《隧道明洞施工技术交底》
隧道明洞施工是一项特殊的工程,它的安全、施工效率、施工质量都要求非常高。
在
全面了解隧道明洞施工基本信息、特点、要求、布置等方面之后,就可以进行下一步的施
工准备工作。
1. 施工前准备:对现场所需材料进行精确的检查,确保所有施工材料都符合规格标准,以及场地环境的清洁、污染控制等;
2. 确定施工方案规划:根据隧道明洞的地理位置、形状、大小与现有管线等信息,
结合地表情况及其特殊要求,制定具体的施工方案,以保证隧道明洞施工的安全及质量;
3. 精心布置施工现场:将施工地点安排妥当,并严格按照安全规程要求,进行专业
的施工现场布置;
4. 严格把握施工工艺:严格按照国家及施工现场的规章制度,以一种合理的施工工
艺来进行,确保每一步施工安全及质量;
5. 及时了解施工进度:要求施工人员务必按照施工计划要求,及时了解施工进度,
以检查隧道明洞施工情况,确保施工质量达到标准。
总而言之,行施工前,要深入了解隧道明洞施工,提高施工质量,才能保证施工安全、准确、高效。
最终,可以实现施工的预期目标。
一、工程概况1. 工程名称:_______隧道防水工程2. 工程地点:_______3. 工程规模:_______4. 施工单位:_______5. 监理单位:_______二、施工内容1. 隧道防水等级:二级2. 防水施工范围:包括隧道内衬、洞口结构、排水系统等3. 防水材料:_______(如防水板、注浆材料等)4. 施工方法:_______(如喷锚支护、防水板施工等)三、施工技术要求1. 材料要求:- 防水材料必须符合国家标准,并经检验合格。
- 材料存放应干燥、通风,避免受潮、受冻。
2. 施工工艺:- 隧道内衬施工前,应对隧道表面进行清理,确保无浮渣、油污等。
- 防水板施工应平整、牢固,接缝严密,不得有渗漏。
- 注浆材料应搅拌均匀,注浆压力应符合设计要求。
3. 施工顺序:- 隧道内衬施工→防水板施工→排水系统施工→防水注浆施工。
四、安全措施1. 人员安全:- 施工人员必须佩戴安全帽、安全带等个人防护用品。
- 高处作业时,必须设置安全网或安全带。
- 施工人员应接受安全技术培训,熟悉施工安全规程。
2. 机械设备安全:- 施工机械设备必须定期检查、保养,确保运行正常。
- 施工现场应设置警示标志,禁止无关人员进入。
3. 环境安全:- 隧道内应保持通风良好,确保空气质量符合标准。
- 隧道内应设置消防设施,并定期检查、维护。
五、质量保证措施1. 材料检验:对防水材料进行抽样检验,确保材料质量合格。
2. 施工过程控制:对施工过程进行监督检查,确保施工质量符合设计要求。
3. 隐蔽工程验收:对隐蔽工程进行验收,确保施工质量符合标准。
六、应急预案1. 人员伤亡事故:立即组织救援,并上报相关部门。
2. 火灾事故:立即组织灭火,并上报相关部门。
3. 其他突发事件:根据事故情况,采取相应措施,确保施工安全。
七、交底内容1. 施工单位项目负责人向施工人员讲解施工技术要求、安全措施、质量保证措施和应急预案。
2. 施工人员认真听取交底内容,并提出疑问。
XXXX隧道明洞技术交底1 适用范围本交底适用于用xxx隧道xx端洞口明洞工程。
2工程概况xxxx隧道xx端洞口右线明洞长10m,起止里程K5+030~K5+040;左线明洞长8m,起止里程ZK5+032~Z K5+040。
隧道洞门采用端墙式洞门。
明洞主拱圈、仰拱均采用C30钢筋混凝土,仰拱采用C15片石混凝土回填。
明洞与暗洞交接处设置一道沉降缝,仰拱与与拱圈间设置纵向施工缝。
3 施工工艺流程施工准备→仰拱开挖→基底处理→仰拱钢筋绑扎→仰拱、回填及边墙基础施工→立明洞内模(模板台车就位)→拱圈钢筋绑扎→立明洞外模→浇筑混凝土→混凝土养生→脱模→防水层施工→明洞回填施工→明洞验收4 施工方法4.1 施工准备明洞开工前应按照设计做好洞门截水天沟和边仰坡,避免雨水对明洞边坡的冲刷。
开挖前准确对明洞仰拱开挖边线和中线进行放样,以避免超欠挖造成的浪费。
放样的同时测绘明洞实际开挖横断面,计算施工土石方量与设计方量核对。
4.2 仰拱开挖仰拱土方采用反铲开挖,自卸汽车运渣到指定地点。
石方采用松动爆破开挖,爆破后大块石渣及局部欠挖采用人工辟裂法破碎,反铲装渣,自卸汽车运渣到指定地点。
开挖过程中要严格控制开挖深度、开挖断面、隧道中线,避免超挖。
土方开挖可预留20~30cm 人工处理。
4.3 基底处理明洞仰拱基础挖至设计标高后,核对地基承载力是否不小于设计要求的250KPa。
土质挖方到基地标高后清理浮土,实验室进行地基承载力试验,与设计图纸核对,地基承载力第1页,共8页达到设计要求,对基地进行夯实,准备进行下道工序;如地基承载力不够,报业主、监理、设计单位变更设计,可采取浆片、砼换填等处理措施。
石质挖方到设计标高后清理浮渣,对进入到仰拱范围内的孤石进行小炮处理,经验收合格后进入下道工序。
4.4 仰拱施工明洞开挖完成后应及时进行仰拱施工,避免雨水浸泡基坑。
(1) 仰拱钢筋加工、绑扎仰拱钢筋在钢筋加工场加工,加工时注意按照规范要求错开钢筋搭接位置,保证搭接长度,钢筋存放在钢筋棚内或用防水布包严,防止锈蚀。
隧道防水施工安全技术交底隧道防水施工是隧道工程施工中非常重要的一项工作。
隧道防水施工的安全技术交底,是指施工单位在进行隧道防水工程前,进行有关技术交底,明确施工任务、施工原则、施工方法和安全措施等,并将相关信息传递给施工人员,以确保施工安全和施工质量。
一、施工任务隧道防水施工任务是指根据隧道工程设计要求和工程实际情况,在规定时间内完成隧道防水施工。
施工单位需要明确施工任务的具体内容,包括施工范围、施工难度、施工周期等,并在施工任务中注明隧道防水施工的重要性和紧迫性。
二、施工原则隧道防水施工的原则是指在施工过程中应遵循的一些基本原则。
首先,施工单位需要确保施工期间隧道内部的安全,避免发生事故。
其次,施工单位需要按照设计要求严格执行施工方案,确保施工质量。
此外,施工单位还需要在施工过程中注重环境保护和资源节约。
三、施工方法隧道防水施工的方法根据具体情况选择,可以采用一次性施工法、多次施工法或交叉施工法等。
在选择施工方法时,需要考虑隧道的地质条件、施工工期和施工人员数量等因素。
同时,施工单位还需要根据隧道防水工程的特点选择合适的防水材料和施工工艺,以确保施工质量。
四、安全措施隧道防水施工的安全措施是施工单位为确保施工安全而采取的一系列措施。
首先,施工单位需要制定施工安全管理制度,并向施工人员进行培训,提高他们的安全意识和应急处理能力。
其次,施工单位需要在施工现场设置安全警示标志,确保施工人员的安全。
此外,施工单位还需要做好施工现场的卫生和环保工作,防止施工污染环境。
五、施工质量控制隧道防水施工质量的控制是施工单位对施工过程中质量进行的监督和控制。
施工单位需要制定详细的质量控制计划,确定质量控制的标准和方法。
在施工过程中,施工单位需要对施工材料进行验收,保证材料质量符合要求。
同时,施工单位还需要进行施工过程的监测和检测,确保隧道防水施工质量达到设计要求。
总结:隧道防水施工的安全技术交底对于确保施工安全和施工质量至关重要。
一、交底目的为确保隧道防水板施工过程中的安全,提高施工质量,预防安全事故的发生,现将隧道防水板安全技术交底如下,请各施工人员认真阅读并严格执行。
二、交底内容1. 施工人员要求(1)施工人员必须经过专业培训,取得相关操作资格证书。
(2)施工人员应熟悉隧道防水板施工技术要求和安全操作规程。
(3)施工人员应严格遵守施工现场各项规章制度,确保自身安全。
2. 施工材料要求(1)防水板应符合国家标准,具有足够的防水性能。
(2)防水板应无破损、变形、老化等现象。
(3)施工材料应按照规定进行检验,确保质量合格。
3. 施工工艺要求(1)施工前,应先进行现场勘查,了解地质条件、隧道结构、地下水情况等。
(2)根据现场情况,制定合理的施工方案,包括施工顺序、施工方法、施工步骤等。
(3)施工过程中,应严格按照施工方案进行操作,确保施工质量。
4. 施工安全措施(1)施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
(2)施工人员必须佩戴安全帽、安全带等防护用品。
(3)高空作业时,必须使用安全绳、安全网等安全设施。
(4)施工过程中,应保持施工现场整洁,避免滑倒、摔伤等事故发生。
(5)施工现场应配备必要的应急救援设备,如急救箱、消防器材等。
5. 施工质量控制(1)施工过程中,应加强对防水板的检验,确保其质量符合要求。
(2)施工完成后,应进行防水试验,检测防水效果。
(3)防水板施工完成后,应进行验收,确保施工质量。
三、交底时间(此处填写交底时间)四、交底人(此处填写交底人姓名及职务)五、接收人(此处填写接收人姓名及职务)六、注意事项1. 施工人员应严格按照安全技术交底要求进行施工,确保施工安全。
2. 施工过程中,如发现安全隐患,应立即停止施工,并报告相关部门。
3. 施工完成后,应做好施工记录,以便日后查阅。
4. 施工人员应加强安全意识,提高自我保护能力。
请各施工人员认真学习本安全技术交底,确保隧道防水板施工安全、顺利进行。
一、交底单位1. 单位名称:____________________2. 编制时间:____________________3. 交底日期:____________________二、交底对象1. 施工单位:____________________2. 施工人员:____________________三、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 施工内容:____________________4. 施工工期:____________________四、安全技术交底1. 施工准备(1)熟悉施工图纸、施工方案和安全技术措施,了解隧道漏水原因及维修方法。
(2)检查施工人员的安全帽、安全带、防滑鞋等个人防护用品,确保其完好。
(3)检查施工机械、工具,确保其性能良好。
2. 施工过程(1)严格按照施工方案进行施工,确保施工质量。
(2)在进行隧道漏水维修作业时,注意以下几点:a. 严禁在隧道内进行明火作业,如焊接、切割等。
b. 严格遵守通风要求,确保隧道内空气质量。
c. 隧道内施工时,必须佩戴安全帽、防尘口罩等防护用品。
d. 严禁酒后上岗,确保施工人员精神状态良好。
e. 高空作业时,必须佩戴安全带,并系好保险扣。
f. 严格执行施工安全操作规程,确保施工安全。
3. 隧道内作业安全措施(1)隧道内作业时,应设置警示标志,提醒过往车辆和行人注意安全。
(2)隧道内作业人员应保持通讯畅通,确保信息传递及时。
(3)隧道内作业时,严禁无关人员进入。
4. 施工结束后(1)清理施工现场,确保无遗留物品。
(2)检查施工质量,确保达到设计要求。
(3)填写施工记录,为后期维护提供依据。
五、应急措施1. 发生火灾时,立即关闭隧道通风系统,组织人员撤离,并拨打119报警。
2. 发生触电事故时,立即切断电源,使用绝缘物品进行施救,并拨打120急救电话。
