明洞工程技术交底书
- 格式:doc
- 大小:62.00 KB
- 文档页数:8
一、交底目的为确保隧道明洞施工过程中的安全,提高施工人员的安全意识,预防安全事故的发生,现将隧道明洞施工的安全技术要求进行交底。
二、施工概况1. 工程名称:[项目名称]2. 工程地点:[具体位置]3. 施工内容:隧道明洞开挖、支护、衬砌等。
三、安全技术要求1. 人员安全- 所有施工人员必须经过专业培训,持证上岗。
- 佩戴好安全帽、安全带、防尘口罩等个人防护用品。
- 禁止酒后作业、疲劳作业。
- 施工现场必须设置安全警示标志,明确警示内容。
2. 机械安全- 所有机械设备必须符合国家规定,并定期进行检修和维护。
- 操作人员必须熟悉机械设备性能和操作规程,严禁违规操作。
- 机械设备运行过程中,严禁人员进入危险区域。
3. 施工安全- 开挖前,必须进行地质勘察,了解地质情况,制定合理的施工方案。
- 隧道明洞开挖采用分层开挖,每层开挖深度不超过2m。
- 开挖过程中,必须设置临时支撑,确保边坡稳定。
- 隧道明洞支护采用锚杆、钢筋网、喷射混凝土等材料,确保支护质量。
- 隧道明洞衬砌采用模板、钢筋、混凝土等材料,确保衬砌质量。
4. 防护措施- 施工现场设置安全防护设施,如防护栏、安全网等。
- 隧道明洞进出口设置排水设施,防止水患。
- 隧道明洞施工过程中,必须进行监测,及时发现和处理安全隐患。
四、应急措施1. 火灾事故- 立即切断电源,使用灭火器、消防水等进行灭火。
- 疏散人员,确保人员安全。
2. 坍塌事故- 立即停止施工,设置警戒区域。
- 报告相关部门,采取抢险措施。
3. 中毒事故- 立即关闭通风系统,将中毒人员转移到空气新鲜的地方。
- 使用解毒药物进行救治。
五、交底总结通过本次安全技术交底,要求所有施工人员充分了解隧道明洞施工的安全技术要求,严格遵守操作规程,确保施工安全。
六、注意事项1. 施工过程中,必须密切关注现场安全状况,发现安全隐患立即报告。
2. 严格执行安全技术交底内容,不得擅自更改。
3. 定期对施工人员进行安全教育培训,提高安全意识。

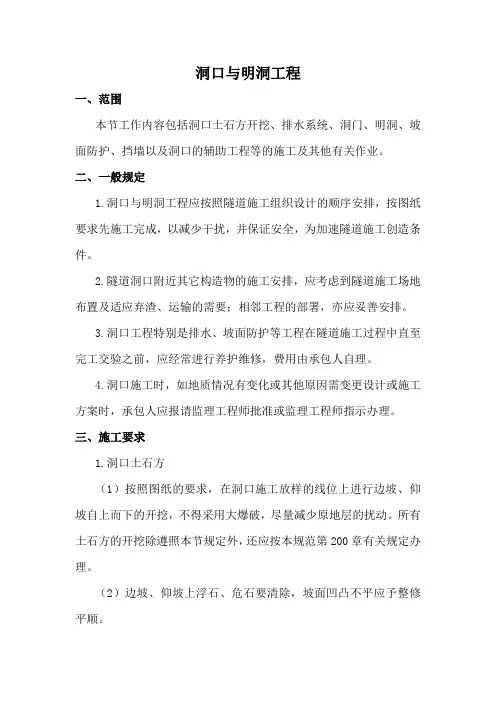

洞口与明洞工程一、范围本节工作内容包括洞口土石方开挖、排水系统、洞门、明洞、坡面防护、挡墙以及洞口的辅助工程等的施工及其他有关作业。
二、一般规定1.洞口与明洞工程应按照隧道施工组织设计的顺序安排,按图纸要求先施工完成,以减少干扰,并保证安全,为加速隧道施工创造条件。
2.隧道洞口附近其它构造物的施工安排,应考虑到隧道施工场地布置及适应弃渣、运输的需要;相邻工程的部署,亦应妥善安排。
3.洞口工程特别是排水、坡面防护等工程在隧道施工过程中直至完工交验之前,应经常进行养护维修,费用由承包人自理。
4.洞口施工时,如地质情况有变化或其他原因需变更设计或施工方案时,承包人应报请监理工程师批准或监理工程师指示办理。
三、施工要求1.洞口土石方(1)按照图纸的要求,在洞口施工放样的线位上进行边坡、仰坡自上而下的开挖,不得采用大爆破,尽量减少原地层的扰动。
所有土石方的开挖除遵照本节规定外,还应按本规范第200章有关规定办理。
(2)边坡、仰坡上浮石、危石要清除,坡面凹凸不平应予整修平顺。
(3)洞门端墙处的土石方,应结合地层稳定程序、洞门施工季节和隧道施工方法等进行开挖。
(4)松软地层开挖边坡、仰坡时,宜随挖随支护,加强防护,随时监测、检查山坡稳定情况。
(5)进洞前必须完成应开挖的土石方。
废弃的土石方,应堆放在指定地点,边坡、仰坡上方不得堆置弃土、石方。
(6)工程需要的填方,应按图纸或监理工程师的指示施工;超挖部分应用混凝土回填,费用由承包人自负。
2.排水工程(1)洞外排水工程包括边坡和仰坡外的截水沟、排水沟和洞口排水沟、涵管组成的排水系统,所有开挖与铺砌除按图纸施工外,还应符合本节和本规范第413节砌石工程的规定。
(2)边坡、仰坡外的截水沟或排水沟应于洞口土石方开挖前完成,截水沟及排水沟的上游进水口应与原地面衔接紧密或略低于原地面,下游出水口应妥善地引入排水系统。
(3)边坡、仰坡以外的上方,如有坑洼积水时,应按图纸或监理工程师的指示予以处理;但不得用土石方填筑,以免流失堵塞排水沟渠,影响洞口安全。
明洞施工作业安全技术交底一、适用范围适用于隧道工程明洞施工。
二、作业准备1.内业技术准备作业指导书编制后,在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
制定施工安全保证措施,提出应急预案。
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。
2.外业技术准备施工前安排测量技术人员对明洞边仰坡开挖面进行测量,将明挖部分按照设计坡度进行开挖,并及时进行坡面防护加固,确保在明洞衬砌施工过程中有足够的空间和安全要求;配备混凝土模板、插入式振捣器、振捣梁、输送泵、水泵等施工机具,以满足施工需要。
三、技术要求1.明洞及洞门混凝土在仰拱衬砌施工完成后一次连续浇筑。
2.为了确保暗洞洞口安全,在洞内衬砌两环之后再施工明洞及洞门砼。
3.明洞混凝土强度达到设计强度的100%后允许回填,明洞拱背回填土石应分层填筑和夯实,每层厚度不大于0.3m其两侧回填土高差不宜大于0.5m,回填至洞顶后即应满铺,严禁任意抛填。
4.临时边坡应开挖台阶并回填碎石。
四、施工程序与工艺流程1.施工程序明洞及洞门基坑开挖→施作垫层→仰拱及边墙脚钢筋砼施工→仰拱回填→台车定位→钢筋放样、绑扎→端模放样→止水带安装、沥青木丝板、泡沫板预埋→混凝土浇筑→脱模养护→涂抹TS-EVA多功能防水乳胶→3cm水泥砂浆抹面→防水卷材→盲管→5cm水泥砂浆抹面→回填→复耕绿化。
2.工艺流程见下图。
五、施工要求1.止水带安装(变形缝的处理)变形缝(沉降缝)的处理:隧道明暗洞交接点处需设置中埋式橡胶止水带,止水带采用φ10钢筋固定于堵头板上,施工方法如下:沿衬砌设计轴线间隔0.5m在挡头板上钻一φ12钢筋孔,将加工成型的φ10钢筋卡由先浇注混凝土一侧向另一侧穿入,内侧钢筋卡卡紧止水带一半,另一半止水带紧贴在挡头板上,止水带必须与挡头板正交。
待混凝土凝固后拆除挡头板,将原贴在挡头板上的止水带拉直后,弯曲钢筋卡套紧另一半止水带即可。

《隧道明洞施工技术交底》
隧道明洞施工是一项特殊的工程,它的安全、施工效率、施工质量都要求非常高。
在
全面了解隧道明洞施工基本信息、特点、要求、布置等方面之后,就可以进行下一步的施
工准备工作。
1. 施工前准备:对现场所需材料进行精确的检查,确保所有施工材料都符合规格标准,以及场地环境的清洁、污染控制等;
2. 确定施工方案规划:根据隧道明洞的地理位置、形状、大小与现有管线等信息,
结合地表情况及其特殊要求,制定具体的施工方案,以保证隧道明洞施工的安全及质量;
3. 精心布置施工现场:将施工地点安排妥当,并严格按照安全规程要求,进行专业
的施工现场布置;
4. 严格把握施工工艺:严格按照国家及施工现场的规章制度,以一种合理的施工工
艺来进行,确保每一步施工安全及质量;
5. 及时了解施工进度:要求施工人员务必按照施工计划要求,及时了解施工进度,
以检查隧道明洞施工情况,确保施工质量达到标准。
总而言之,行施工前,要深入了解隧道明洞施工,提高施工质量,才能保证施工安全、准确、高效。
最终,可以实现施工的预期目标。
一、工程概况1. 工程名称:[工程名称]2. 工程地点:[工程地点]3. 分部(分项)工程:明洞工程4. 施工单位:[施工单位]5. 施工负责人:[施工负责人]二、编制依据1. 国家相关法律法规和标准规范。
2. 工程设计文件和施工图纸。
3. 施工组织设计及专项施工方案。
4. 隧道施工技术指南及质量验收标准。
三、安全注意事项1. 人员安全(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工前应进行安全教育培训,确保人员掌握安全操作技能。
(3)施工过程中应严格遵守操作规程,不得擅自改变施工工艺。
2. 机械设备安全(1)机械设备必须符合国家标准,并定期进行检修和维护。
(2)操作人员必须熟悉机械设备性能,严格按照操作规程进行操作。
(3)机械设备运行过程中,应加强监护,防止发生事故。
3. 施工环境安全(1)施工现场应保持整洁,防止杂物堆积。
(2)施工现场应设置警示标志,防止人员误入危险区域。
(3)施工现场应配备消防设施,确保火灾发生时能够及时扑救。
4. 明洞施工安全(1)明洞开挖前,必须进行地质勘察,确保地质条件满足施工要求。
(2)明洞开挖过程中,应密切关注边坡稳定性,发现异常情况及时采取措施。
(3)明洞支护施工,应严格按照设计要求进行,确保支护结构安全可靠。
(4)明洞混凝土施工,应确保混凝土质量,防止出现裂缝、蜂窝、麻面等质量问题。
四、施工工艺及操作要求1. 明洞开挖(1)采用分层开挖,分层厚度控制在2m以内。
(2)开挖过程中,应加强边坡监测,发现异常情况及时采取措施。
(3)临时边坡防护,采用锚喷网坡面防护,喷混凝土厚度不小于10cm。
2. 明洞支护(1)支护材料应符合设计要求,确保支护结构安全可靠。
(2)锚杆施工,应严格按照设计要求进行,锚杆长度不小于3.5m,间距不大于1m。
(3)钢筋网采用8#钢筋,网格间距不大于25cm×25cm。
3. 明洞混凝土施工(1)混凝土配合比应符合设计要求,确保混凝土强度。
××××工程有限公司×××项目部隧道明洞开挖安全技术交底工程名称施工单位交底部位工序名称交底日期施工日期隧道明洞开挖安全技术交底一、洞口工程1. 洞口的路基及边、仰坡断面应自上而下分层开挖,分层支护,严禁掏底开挖及上下重叠作业。
雨雪天气禁止明洞及边仰坡开挖。
边坡开挖前应按要求做好截排水设施。
洞门口土石方应结合底层稳定程度、施工季节和隧道施工方法进行。
2. 边、仰坡以上山坡松动危石应在开工前清除干净,施工中经常检查,特别是雨雪过后,发现松动危石立即清除。
3. 爆破后应将边、仰坡上的松动危石清除干净后,方可继续施工。
地质条件较差时,应采取临时加固措施。
4. 端墙处的土石方开挖后,对松动岩层应进行支护。
5. 起拱线以上的端墙施工应设安全网,防止人员、工具、材料坠落。
工作平台应搭设牢固,设有扶手、栏杆。
脚手架不得妨碍车辆通行。
6. 在边坡喷射砼前,先清理防护岩面杂物,清除浮石及松动的岩石;用高压水冲洗坡面,并使岩面保持一定的湿度。
7. 在岩面上确定排水孔位,采用风动凿岩机进行钻孔,钻孔完毕后,将孔内岩粉送风吹干净,安装排水管。
埋设控制喷射砼厚度的标志,铺设钢筋网或土工格栅,并与锚杆联接牢固,其与岩面的间隙控制在规定值内。
最后进行喷射砼施工。
8. 洞口开挖及支护前,应先清理洞口上方及侧方可能滑塌的表土,灌木及危石,疏通流水沟渠,排出积水。
9. 处于陡峭、高边坡的洞口应增设安全棚、安全栏栅或安全网,危险地段应采取加固措施。
10. 采用大管棚、抗滑桩等措施进行洞口地层加固时,管棚钢管吊装及施用时应遵守起吊安全规程;抗滑桩施工时应采取防护措施,加强通风,防止坠物伤人。
11. 洞口开挖作业区应设置防护栏杆及防护网,在高于2米的边坡及基坑作业时,应采取安全措施,并有人进行安全防护,围岩较差时采取加固措施。
二、明洞开挖1. 明洞开挖避开雨天施工,施工时应加强对山体稳定情况进行监测检查。
明洞回填技术交底咱今天就来好好唠唠明洞回填这档子事儿。
前阵子我去了一个工地,亲眼目睹了一次明洞回填的施工。
那场面,真是让我对这技术有了更深的感受。
先说这明洞回填的准备工作,那可真是不能马虎。
得把明洞的结构啥的检查个仔细,有裂缝、破损的地方,必须先处理好了,不然以后准出问题。
就像我那次看到的,有个工人师傅因为图省事,没认真检查明洞结构,结果回填的时候就出了小状况,可把大家急坏了。
回填的材料选择也有讲究。
得用透水性好的材料,比如说砂砾、碎石啥的。
可别乱用那些容易积水、不透水的材料,不然水积在里面,明洞可就遭罪了。
而且这材料的质量也得过关,大小要均匀,不能有太多的杂质。
回填的时候,分层回填、分层压实这是关键。
每一层的厚度可不能太厚,一般也就 30 厘米左右。
压实时,得用合适的压实设备,把土压得实实在在的。
我记得那次看到的师傅们,压实的时候可认真了,来来回回好几遍,确保每一处都压实到位。
还有啊,回填的坡度也得控制好。
不能太平,也不能太陡,要保证水能顺利排走,不然积水了可就麻烦啦。
在施工过程中,要时刻注意安全。
别小看这回填,要是不小心,也容易出事故。
比如机械操作的时候,得小心周围的人,别碰到了。
另外,还得做好监测工作。
看看回填后的沉降情况,要是有异常,得赶紧采取措施。
总之,明洞回填这活儿,看着简单,其实里面的门道多着呢。
每一个环节都得精心处理,不能有丝毫马虎。
只有这样,才能保证明洞的质量,让它稳稳地为我们服务。
希望这次跟您说的这些,能让您对明洞回填技术有更清楚的了解,在实际操作的时候心里更有底。
咱可不能在这上面出岔子,得把活儿干漂亮咯!。
一、工程名称:(填写具体工程名称)二、交底日期:(填写具体日期)三、施工单位:(填写具体施工单位名称)四、分项工程名称:(填写具体分项工程名称)五、交底提要:本次安全技术交底旨在明确明洞衬砌施工过程中的安全注意事项,提高施工人员的安全意识,确保施工安全顺利进行。
六、交底内容:1. 施工前的准备工作(1)施工人员必须持证上岗,熟悉并掌握相关安全操作规程。
(2)施工前,对施工人员进行安全技术培训,确保其了解施工过程中的安全风险和防范措施。
(3)对施工设备、材料进行安全检查,确保其符合安全要求。
2. 施工过程中的安全注意事项(1)施工人员应正确佩戴个人防护用品,如安全帽、安全带、防护眼镜等。
(2)施工过程中,应严格遵守操作规程,不得违章作业。
(3)施工区域应设置安全警示标志,提醒施工人员注意安全。
(4)施工过程中,严禁酒后作业、疲劳作业、超负荷作业。
3. 施工过程中的防护措施(1)明洞衬砌施工过程中,应采取有效措施防止坍塌、坠落等事故的发生。
(2)在施工过程中,应随时监控边坡稳定性,如有变形要立即采取防护措施。
(3)明洞施工过程中,应加强支护结构的安全检查,确保其稳定性。
(4)施工过程中,应保持施工通道畅通,防止人员、设备拥挤。
4. 施工过程中的应急救援措施(1)施工过程中,如发生安全事故,应立即启动应急救援预案。
(2)施工人员应熟悉应急救援预案,掌握基本的救援技能。
(3)施工现场应配备必要的应急救援设备,如急救箱、消防器材等。
5. 施工过程中的环境安全(1)施工过程中,应严格控制施工现场噪音、粉尘等污染,确保环境安全。
(2)施工过程中,应合理规划施工场地,防止施工对周边环境造成影响。
七、施工人员注意事项(1)施工人员应遵守施工现场纪律,服从管理。
(2)施工人员应积极参与安全培训,提高自身安全意识。
(3)施工人员应发现安全隐患,及时上报,不得擅自处理。
八、总结本次安全技术交底内容,旨在提高施工人员的安全意识,确保施工安全顺利进行。
一、工程名称:[请填写工程名称]二、分部(分项)工程:[请填写分部(分项)工程名称]三、交底项目:隧道明洞施工四、编制依据:1. 国家及地方有关隧道施工的法律法规、技术规范和标准。
2. 设计单位提供的隧道明洞施工图纸、设计文件和设计资料。
3. 施工单位编制的施工组织设计和施工方案。
五、编制范围:[请填写隧道明洞施工的具体范围]六、目的:1. 明确隧道明洞施工过程中的安全操作规程和注意事项。
2. 规范施工人员的安全行为,减少施工过程中的安全事故。
3. 提高隧道明洞施工质量,确保施工顺利进行。
七、施工安全注意事项:1. 施工准备阶段:- 施工前应对施工人员进行安全教育和培训,确保其掌握相关安全知识和操作技能。
- 仔细检查施工设备、工具和材料,确保其安全可靠。
- 制定详细的安全措施和应急预案,做好事故预防工作。
2. 开挖与支护:- 采用分层开挖方法,确保边坡稳定,避免坍塌事故。
- 开挖过程中,加强边坡监测,发现异常情况立即采取措施。
- 支护材料应符合设计要求,确保支护结构的稳定性和安全性。
- 施工人员应穿戴安全帽、安全带等防护用品。
3. 明洞施工:- 明洞开挖前,必须进行中线、水平复测,确保准确无误。
- 明洞施工过程中,应严格控制施工质量,确保施工安全。
- 施工人员应严格遵守操作规程,不得违规操作。
- 明洞施工完成后,应及时进行验收,确保施工质量。
4. 测量放样:- 测量放样人员应具备相应的资质和技能,确保放样精度。
- 放样过程中,应严格按照设计图纸进行,确保放样准确。
5. 环境保护:- 遵守国家及地方有关环境保护的法律法规,做好水土保持工作。
- 施工过程中,减少对周边环境的影响,保护生态环境。
八、安全防护措施:1. 施工现场设置明显的安全警示标志,提醒施工人员注意安全。
2. 设置安全通道,确保施工人员安全通行。
3. 定期对施工人员进行安全检查,发现问题及时整改。
4. 加强施工现场的安全管理,确保施工安全。
XXXX隧道明洞技术交底1 适用范围本交底适用于用xxx隧道xx端洞口明洞工程。
2工程概况xxxx隧道xx端洞口右线明洞长10m,起止里程K5+030~K5+040;左线明洞长8m,起止里程ZK5+032~Z K5+040。
隧道洞门采用端墙式洞门。
明洞主拱圈、仰拱均采用C30钢筋混凝土,仰拱采用C15片石混凝土回填。
明洞与暗洞交接处设置一道沉降缝,仰拱与与拱圈间设置纵向施工缝。
3 施工工艺流程施工准备→仰拱开挖→基底处理→仰拱钢筋绑扎→仰拱、回填及边墙基础施工→立明洞内模(模板台车就位)→拱圈钢筋绑扎→立明洞外模→浇筑混凝土→混凝土养生→脱模→防水层施工→明洞回填施工→明洞验收4 施工方法4.1 施工准备明洞开工前应按照设计做好洞门截水天沟和边仰坡,避免雨水对明洞边坡的冲刷。
开挖前准确对明洞仰拱开挖边线和中线进行放样,以避免超欠挖造成的浪费。
放样的同时测绘明洞实际开挖横断面,计算施工土石方量与设计方量核对。
4.2 仰拱开挖仰拱土方采用反铲开挖,自卸汽车运渣到指定地点。
石方采用松动爆破开挖,爆破后大块石渣及局部欠挖采用人工辟裂法破碎,反铲装渣,自卸汽车运渣到指定地点。
开挖过程中要严格控制开挖深度、开挖断面、隧道中线,避免超挖。
土方开挖可预留20~30cm 人工处理。
4.3 基底处理明洞仰拱基础挖至设计标高后,核对地基承载力是否不小于设计要求的250KPa。
土质挖方到基地标高后清理浮土,实验室进行地基承载力试验,与设计图纸核对,地基承载力第1页,共8页达到设计要求,对基地进行夯实,准备进行下道工序;如地基承载力不够,报业主、监理、设计单位变更设计,可采取浆片、砼换填等处理措施。
石质挖方到设计标高后清理浮渣,对进入到仰拱范围内的孤石进行小炮处理,经验收合格后进入下道工序。
4.4 仰拱施工明洞开挖完成后应及时进行仰拱施工,避免雨水浸泡基坑。
(1) 仰拱钢筋加工、绑扎仰拱钢筋在钢筋加工场加工,加工时注意按照规范要求错开钢筋搭接位置,保证搭接长度,钢筋存放在钢筋棚内或用防水布包严,防止锈蚀。
隧道出口明洞施工技术交底
拱时应分段进行,每次开挖长度不大于栈桥长度(不影响车辆通行和洞内施工)。
在开挖基岩时,注意做好防排水措施,防止基岩由于受水的侵泡造成基地岩层承载力降低,当开挖至设计标高时,经检测基底岩层符合设计要求(地基承载力≥200KPA),及时进行仰拱与矮边墙基础施做。
仰拱基底标高、岩层承载力、几何尺寸经检查合格后,及时进行钢筋安装,在,钢筋安装之前,清除隧底虚碴、淤泥、积水和杂物,超挖部分采用同级混凝土回填。
4.2、钢筋施工
仰拱主筋N3采用HRB400Φ25螺纹钢,纵向间距上层按20cm布置,下层钢筋桩径前后各1米范围内按20cm间距布置,其他位置按10cm间距布置,仰拱主筋N5采用HRB400Φ25螺纹钢,横向间距上层按20cm布置,下层钢筋桩径左右各1米范围内按20cm间距布置,其他位置按10cm间距布置,N[4]、N[6]钢筋为弯起钢筋,N[4]钢筋纵向布置范围为桩径及桩径外前后各1米范围内,N[6]钢筋横向布置范围为桩径及桩径外左右各1米范围内按20cm间距布置。
N11钢筋自隧道隧道隧道中线自两侧各间隔314cm纵向间隔20cm布置,与底板钢筋夹角为45°,
由于仰拱与二衬分两次浇筑,考虑到钢筋绑扎连接,N2预埋钢筋自施工缝截面环向缩短,长度分别为37.5D与0D交错布置,N1预埋钢筋自施工缝截面环向延伸,长度分别为37.5D与75D交错布置.。
新建铁路北京至沈阳客运专线施工技术交底纪要JSTJ- 7 标段工程项目:隧道明洞施工编号:________________记录者:______________(签字)交底者:______________(签字)技术负责:____________(签字)技术部门:____________(盖章)日期:________________单位:中铁十六局集团第二工程有限公司京沈客专TJ-7标交底记录(5)施工控制要点①施工前必须清除隧底虚碴、淤泥和杂物,超挖部分应采用同级混凝土回填。
②砼应整体浇注一次成型,填充砼应在仰拱砼终凝后浇筑,填充砼浇筑完成后要及时养护,仰拱砼的养护可采用覆盖土工布(膜)浇水养护,填充砼强度达到5Mpa 后允许行人通过,达到设计强度的100%后允许车辆通行。
③仰拱、仰拱填充施工前须将上循环混凝土仰拱接头凿毛处理,并按设计要求设置止水带。
④根据设计要求,仰拱施工缝要与拱墙衬砌施工缝处于同一竖直面上。
⑤仰拱顶面高程和曲率应符合设计要求,高程允许偏差为±15mm⑥混凝土结构表面应密实平整、颜色均匀,不得有露筋、蜂窝、孔洞、疏松、麻面和缺棱掉角等缺陷。
⑦仰拱填充表面坡度应符合设计要求,坡面应平顺、排水畅通、不积水。
6.4.2明洞衬砌施工明洞衬砌采用C35模筑防水钢筋混凝土,液压整体式衬砌台车作为内模。
台车定位要借助测量仪器,要用全站仪将隧道衬砌中心线测出,并用钢钉钉点做好标记,找出衬砌台车的中心,用吊垂找出台车中心线与衬砌中心线的偏差后进行调整,直至两中心线重合。
再用水平仪测出衬砌台车中心顶面的标高,算出与衬砌中心顶面标高的差值后调整高度。
分别测出左右两个脚点的方位,与设计方位对比,找出差值后进行调整。
至此,台车的位置就定位完成。
将台车的支撑螺旋杆全部撑开并扭紧,每根螺旋杆必须都由专人负责检验,以防松动(砼浇筑过程中也要不定时的进行检验)。
6.4.3钢筋制作及安装(1)钢筋加工①钢筋在现场加工,钢筋连接符合要求。
洞口及明挖技术交底
公司:编号:第1页共1页
施工公司
项目名称
后江隧道
披露方
日期
年月日
审核人
接受披露方
所容纳之物:
洞口及明挖技术交底
土石方施工前先进行边、仰坡放线,再开挖并施作洞口边仰坡截
水沟,以截排地表水,截水沟开挖线与边坡边缘的距离不小于5m,沟
底纵坡不小于3‰,排水沟与路基排水系统相衔接。
1)明洞及仰坡开挖由外向里,从上而下分台阶、分层分段开挖,
分层分段支护。
根据地形条件,土方和强风化岩采用挖掘机挖装,人
工配合清理边仰坡开挖面,局部陡坡地带采用人工开挖,石方采用浅
孔台阶钻爆法开挖,明挖梯段边坡外预留1~1.2m光爆层,钻孔采用YTP-28风动凿岩机钻孔,采用毫秒微差线型爆破技术,“一”型起爆。
槽挖梯段根据地形条件取2~4m,“Ⅴ”形起爆,两侧边坡及基底面以上各预留1~1.2m光爆层。
开挖形成的边坡应按设计要求及时封闭防护,避免长时间暴露造成坡面坍塌。
2)明洞开挖与仰坡开挖同步进行。
挖到设计标高后,及时清理基底,检验基底地质和承载力情况,并按设计要求进行地基处理,经监理工程师检查,明挖钢筋混凝土合格后方可施工。
技术交底书编制单位/部门:第1 页共15页
技术交底书编制单位/部门:第2 页共15页
技术交底书编制单位/部门:第3页共15页
技术交底书编制单位/部门:第4 页共15页
技术交底书编制单位/部门:第5 页共15页
技术交底书编制单位/部门:第6 页共15页
技术交底书编制单位/部门:第7 页共15页
技术交底书编制单位/部门:第8 页共15页
技术交底书编制单位/部门:第9 页共15页
技术交底书编制单位/部门:第10 页共15页
技术交底书编制单位/部门:第11 页共15页
技术交底书编制单位/部门:第12 页共15页
技术交底书编制单位/部门:第13 页共15页
技术交底书编制单位/部门:第14 页共15页
技术交底书编制单位/部门:第15 页共15页。
一、编制依据1. 国家及地方有关安全生产的法律法规、标准规范。
2. 隧道工程专项施工方案。
3. 明洞浇筑施工图纸及技术资料。
二、工程概况1. 工程名称:____________________2. 施工地点:____________________3. 施工单位:____________________4. 施工班组:____________________三、安全目标确保明洞浇筑施工过程中,人员安全、设备安全、环境安全,实现零事故、零伤害。
四、安全技术措施1. 人员管理(1)施工人员必须经过专业培训,持证上岗。
(2)施工人员应熟悉本岗位的操作规程和安全注意事项。
(3)施工现场必须佩戴安全帽、安全带等个人防护用品。
2. 设备管理(1)机械设备必须符合国家相关标准,定期进行维护保养。
(2)机械设备操作人员必须持证上岗,熟练掌握设备操作技能。
(3)机械设备运行过程中,必须严格执行操作规程,确保设备安全运行。
3. 施工工艺(1)明洞浇筑前,应做好施工准备,包括模板安装、钢筋绑扎、混凝土配合比等。
(2)模板安装应牢固可靠,防止倾覆、坍塌。
(3)钢筋绑扎应严格按照设计要求进行,确保钢筋位置准确、间距合理。
(4)混凝土浇筑前,应检查混凝土配合比、坍落度等指标,确保混凝土质量。
(5)混凝土浇筑过程中,应分层、均匀浇筑,防止出现蜂窝、麻面等质量问题。
(6)混凝土浇筑完成后,应及时进行养护,确保混凝土强度达到设计要求。
4. 安全防护措施(1)施工现场应设置安全警示标志,提醒施工人员注意安全。
(2)施工现场应设置安全通道,确保施工人员通行安全。
(3)施工现场应设置安全防护设施,如防护栏杆、安全网等,防止高处坠落、物体打击等事故发生。
(4)施工现场应设置消防设施,确保火灾事故得到及时控制。
五、应急措施1. 火灾事故(1)立即切断电源,关闭火源。
(2)组织人员使用灭火器、消防栓等消防设施进行灭火。
(3)迅速撤离人员,确保人员安全。
技术交底书
ZT1105JL-1102
编制:复核:签收:年月日注:①对重点工程、关键部位及质量要求高的特殊工程除书面交底外,还应进行会议交底。
技术交底书
ZT1105JL-1102
编制:复核:签收:年月日注:①对重点工程、关键部位及质量要求高的特殊工程除书面交底外,还应进行会议交底。
技术交底书
ZT1105JL-1102
编制:复核:签收:年月日注:①对重点工程、关键部位及质量要求高的特殊工程除书面交底外,还应进行会议交底。
技术交底书
ZT1105JL-1102
编制:复核:签收:年月日注:①对重点工程、关键部位及质量要求高的特殊工程除书面交底外,还应进行会议交底。
技术交底书
ZT1105JL-1102
编制:复核:签收:年月日注:①对重点工程、关键部位及质量要求高的特殊工程除书面交底外,还应进行会议交底。
技术交底书
ZT1105JL-1102
编制:复核:签收:年月日注:①对重点工程、关键部位及质量要求高的特殊工程除书面交底外,还应进行会议交底。
技术交底书
ZT1105JL-1102
主送单位架子队第 7 页共 7 页
工程名称明洞施工日期2013年 10 月10 日
交底内容:
3、施工时清除边坡上方的危石,在施工中采取措施防止边坡下滑;
4、砼浇筑施工时作业台架架设牢固,台架下方严禁站人,非作业人员严禁随意攀爬作业台架;
5、基础清挖时,人员不要站在机械操作范围内;
6、工程脚手架、工作平台应搭设牢固,并设有扶手、栏杆。
脚手架不得妨碍车辆通行;
7、起拱线以上的端墙施工时应设安全网,防止人员、工具和材料坠落;
8、由于隧道洞门施工时,隧道里面照常施工,下部穿行车辆须减速形式,安全部门做好相关警示标志,防止高空落物;
9、注意施工用电,施工过程中须由专业电工保证用电安全。
13 环境保护保证措施
1、对全体干部职工进行环境保护学习,增强环保意识,形成良好的环保习惯,采取措施,使施工对环境的损害降到最低程度。
2、做好隧道施工排水,施工期准备足够的排水机械,在隧道口设沉淀池,进行污水处理。
3、做到文明施工,并切实美化、亮化工地。
4、施工过程中杜绝所有隧道废弃砼、污水等倾入和流入小溪内。
环境保护工作落实到每个施工人员,每道施工工序和每个相关地点。
作好环境污染应急预案的物资、设备维护工作。
5、加强对施工机械、运输车辆的维修保养,禁止以柴油为燃料的施工机械超负荷工作,减少烟度和颗粒物排放。
编制:复核:签收:年月日
