雨污水管道施工方案45447
- 格式:doc
- 大小:62.50 KB
- 文档页数:22
室外降水污水管道施工方案
一、出土与开挖
1. 地面划线
施工前根据设计要求在现场进行标高和线路划线,并进行贴标示。
2. 出土
出土时应分区域逐层进行,严格按照标高和线路进行挖掘,保证管道正常敷设。
3. 土方回填
管道敷设完成后应按照标准进行回填。
土方回填应分为上中下三层,并严格对土方进行压实。
二、管道敷设
1. 管道材质
本工程使用PVC管进行敷设,管道材质应符合施工标准和环保要求。
2. 管道敷设及连接
管道敷设按照设计要求和地面标高进行,应根据管道结构形式和交会情况确定连接角度,连接口应严格按照工艺要求进行处理,连接处要验收。
三、施工安全
1. 安全技术培训
施工前,施工方应组织相关人员进行安全技术培训,掌握相关操作技能及注意事项。
2. 安全防护
现场安排专人负责安全防护工作,要求所有施工人员必须按照规定穿戴好相关安全防护用品,做到人员和设备双重防护。
3. 废弃物处理
废弃物应及时清除,统一堆放,并安排专人负责运送、处理。
四、工程质量验收
本工程验收应符合相关施工标准和质量规范要求,对所有重要工序都应实行质量检查和评定,做到满足要求。
五、环保要求
本工程应符合环保要求,严格控制施工污染和扬尘,对废弃物要进行分类存放并统一处理,保护周边环境。

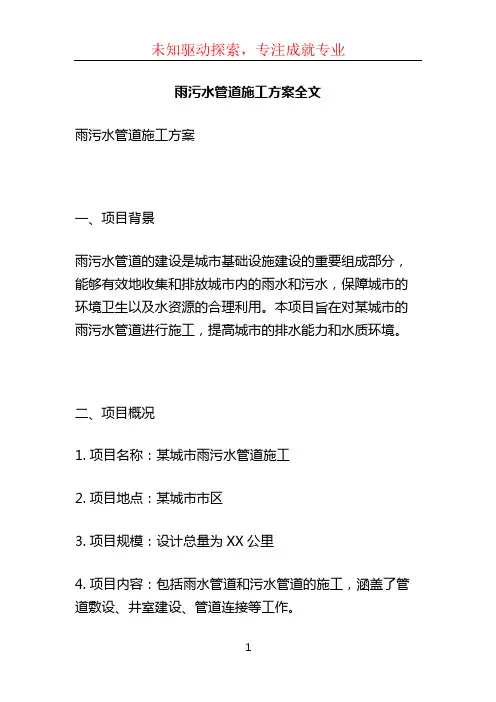

雨污水管道施工方案全文雨污水管道施工方案一、项目背景雨污水管道的建设是城市基础设施建设的重要组成部分,能够有效地收集和排放城市内的雨水和污水,保障城市的环境卫生以及水资源的合理利用。
本项目旨在对某城市的雨污水管道进行施工,提高城市的排水能力和水质环境。
二、项目概况1. 项目名称:某城市雨污水管道施工2. 项目地点:某城市市区3. 项目规模:设计总量为XX公里4. 项目内容:包括雨水管道和污水管道的施工,涵盖了管道敷设、井室建设、管道连接等工作。
三、施工步骤1. 前期准备工作a. 编制施工组织设计和施工方案,明确施工目标、施工流程和安全要求。
b. 采购施工所需的材料和设备,确保施工的顺利进行。
c. 制定施工计划,合理安排施工人员和机械设备的使用。
2. 管道敷设a. 根据设计和地质条件,确定管道的敷设方案,包括敷设深度和坡度等。
b. 进行基础处理,确保管道的敷设基准面平整牢固。
c. 采用开挖或顶替法进行管道敷设,确保管道的水平、垂直和连续性。
3. 井室建设a. 根据设计要求,建设雨水井、污水井和检查井等井室设施。
b. 按照规范要求进行井室的开挖、砌筑和封顶等工作,确保井室的结构稳定和密封性。
4. 管道连接a. 根据设计要求,进行管道的连接和固定。
采用焊接或承插连接方式,确保管道的密封性和牢固性。
b. 完成管道的连接后,进行压力测试,确保管道系统的正常运行和安全性。
5. 后期工作a. 进行管道和井室的检查和清洗,确保施工质量和运行畅通。
b. 编制施工验收报告,交付相关部门验收。
四、安全措施1. 施工过程中,严格遵守相关规范和安全操作要求,确保施工人员的人身安全和设备的安全运行。
2. 建立健全的安全管理制度,加强对施工现场的安全监督和管理。
3. 提供个人防护装备,对施工人员进行安全培训和技术指导。
五、质量控制1. 严格按照设计和规范要求进行施工,确保施工质量符合标准。
2. 配备专业工程师和技术人员,进行现场质量监督和控制。
雨污排水管道施工方案专项施工方案一、施工总概况首先,清除开挖范围内不能利用的土方,并将其全部挖除运至指定地点。
沟槽开挖采用机械开挖为主,人工开挖为辅。
沟槽开挖将采用单坡式放坡,坡度按1:0.33放坡。
挖土机挖至离设计标高20cm时,采用人工清底。
立模采用两侧立模,要求立稳、标高准确,基本平整。
底板采用C15砼浇筑,底板砼用平板震动器震动二次后,抹平拉毛,并及时加盖草袋防东养护。
安管采用机械兼人工下管,操作中应轻轻放下,以免撞坏底板。
管口基本平接调整管底标高后,方可进行下一接管的吊安。
污水管道要求闭水前,待污水井砌筑完毕,封头保养好后,方可进行。
先放水浸泡24小时后,目测无明显渗漏方可进行闭水试验。
回填待闭水合格后进行,首先抽干槽内积水,首先采用人工回填,回填厚度为每30cm一层,人工整平后夯实,再用机械分层回填夯实,注意沟槽两边同时进行。
二、专项总施工方案在施工前,根据建设单位提供的导线点、水准点,准确放出沟槽开挖边线,计算出沟槽开挖深度。
具体施工前,对准备施工的施工段的地下现有管线进行调查,必要时开挖样洞,以摸清其管线位置和深度,对防碍施工的有关管线与相关部门协商并将结果抄报监理和业主。
开挖采用机械挖土,支管及交叉口采用人工开挖,土方就地堆放,沟槽留20cm人工清底至设计标高。
沟槽每侧留0.4~0.5m作为工作宽度,按1:0.33放坡,如遇基底土质不良及时上报监理、甲方,按图纸要求进行基底处理。
开挖后,及时做好排水工作,保证槽底土壤不受水浸泡,严格控制高程,严禁超挖。
支管的施工,根据实际情况,主管施工至哪里,支管随即施工,施工过程中要注意对其他管线的保护,以防造成不必要的损失。
排管施工前,待用管材按标准逐节质量检验,不合格不得使用。
管材在搬运及下管过程中轻抬轻放。
排管铺设应严格按照设计要求安放。
管道接口要焊接严密,复核高程和直线使之符合设计要求,做到顺直。
在测量放线和沟槽挖土支护后,进行管道基础施工。

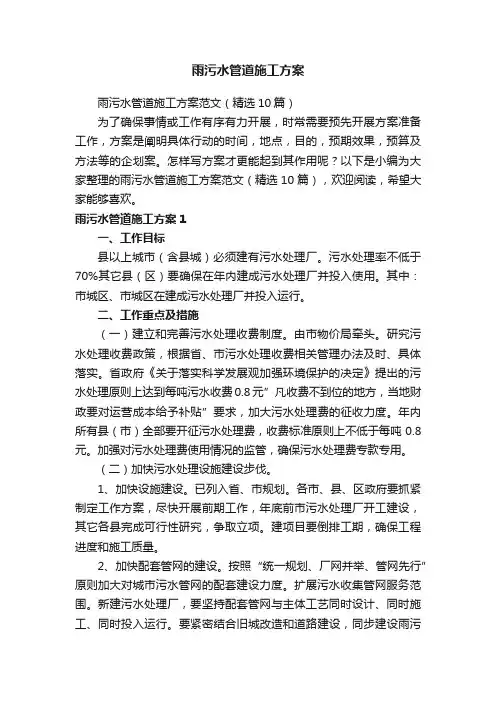

雨污水管道施工方案雨污水管道施工方案范文(精选10篇)为了确保事情或工作有序有力开展,时常需要预先开展方案准备工作,方案是阐明具体行动的时间,地点,目的,预期效果,预算及方法等的企划案。
怎样写方案才更能起到其作用呢?以下是小编为大家整理的雨污水管道施工方案范文(精选10篇),欢迎阅读,希望大家能够喜欢。
雨污水管道施工方案1一、工作目标县以上城市(含县城)必须建有污水处理厂。
污水处理率不低于70%其它县(区)要确保在年内建成污水处理厂并投入使用。
其中:市城区、市城区在建成污水处理厂并投入运行。
二、工作重点及措施(一)建立和完善污水处理收费制度。
由市物价局牵头。
研究污水处理收费政策,根据省、市污水处理收费相关管理办法及时、具体落实。
省政府《关于落实科学发展观加强环境保护的决定》提出的污水处理原则上达到每吨污水收费0.8元”凡收费不到位的地方,当地财政要对运营成本给予补贴”要求,加大污水处理费的征收力度。
年内所有县(市)全部要开征污水处理费,收费标准原则上不低于每吨0.8元。
加强对污水处理费使用情况的监管,确保污水处理费专款专用。
(二)加快污水处理设施建设步伐。
1、加快设施建设。
已列入省、市规划。
各市、县、区政府要抓紧制定工作方案,尽快开展前期工作,年底前市污水处理厂开工建设,其它各县完成可行性研究,争取立项。
建项目要倒排工期,确保工程进度和施工质量。
2、加快配套管网的建设。
按照“统一规划、厂网并举、管网先行”原则加大对城市污水管网的配套建设力度。
扩展污水收集管网服务范围。
新建污水处理厂,要坚持配套管网与主体工艺同时设计、同时施工、同时投入运行。
要紧密结合旧城改造和道路建设,同步建设雨污分流的管网系统。
3、强化工程质量管理。
全面落实“项目法人制、招投标制、合同管理制、工程监理制、竣工验收制”实行工程质量终身责任制。
(三)健全和完善城市排水许可制度。
推行排污许可证制度。
严格按照有关标准监督检测排入城市污水收集系统的污水水质和水量,保障各类城市排水设施的安全运行,确保污水处理厂建成后的正常运转。

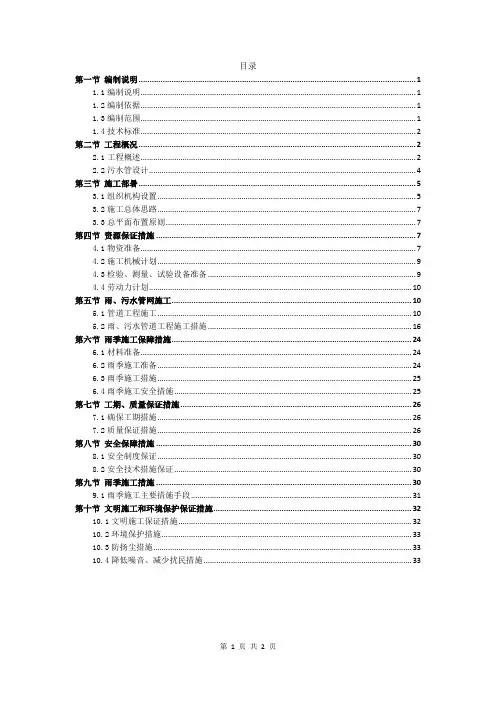

目录第一节编制说明 (1)1.1编制说明 (1)1.2编制依据 (1)1.3编制范围 (1)1.4技术标准 (2)第二节工程概况 (2)2.1工程概述 (2)2.2污水管设计 (4)第三节施工部暑 (5)3.1组织机构设置 (5)3.2施工总体思路 (7)3.3总平面布置原则 (7)第四节资源保证措施 (7)4.1物资准备 (7)4.2施工机械计划 (9)4.3检验、测量、试验设备准备 (9)4.4劳动力计划 (10)第五节雨、污水管网施工 (10)5.1管道工程施工 (10)5.2雨、污水管道工程施工措施 (16)第六节雨季施工保障措施 (24)6.1材料准备 (24)6.2雨季施工准备 (24)6.3雨季施工措施 (25)6.4雨季施工安全措施 (25)第七节工期、质量保证措施 (26)7.1确保工期措施 (26)7.2质量保证措施 (26)第八节安全保障措施 (30)8.1安全制度保证 (30)8.2安全技术措施保证 (30)第九节雨季施工措施 (30)9.1雨季施工主要措施手段 (31)第十节文明施工和环境保护保证措施 (32)10.1文明施工保证措施 (32)10.2环境保护措施 (33)10.3防扬尘措施 (33)10.4降低噪音、减少扰民措施 (33)第 1 页共2 页第一节编制说明1.1编制说明1、本施工设计方案是根据建设单位道路工程施工设计图、招标文件要求的内容、合同文件的要求,按国家颁布的现行施工及验收规范、施工规程和有关工艺标准进行编制的。
2、在施工组织设计的基础上,对本照明分项工程做进一步的完善细化,编制详尽的分项工程施工方案和组织措施,确保本工程施工的顺利进行。
3、施工过程中,如有变更,我项目部将针对变更情况,根据实际情况重新修改相应的施工方案,并报建设单位现场代表,取得认同后方可予以实施。
1.2编制依据1、xxx装备制造园区起步区鼎新路道路建设项目招标文件要求。
2、xxx装备制造园区起步区鼎新路道路建设项目相关设计文件及图纸。

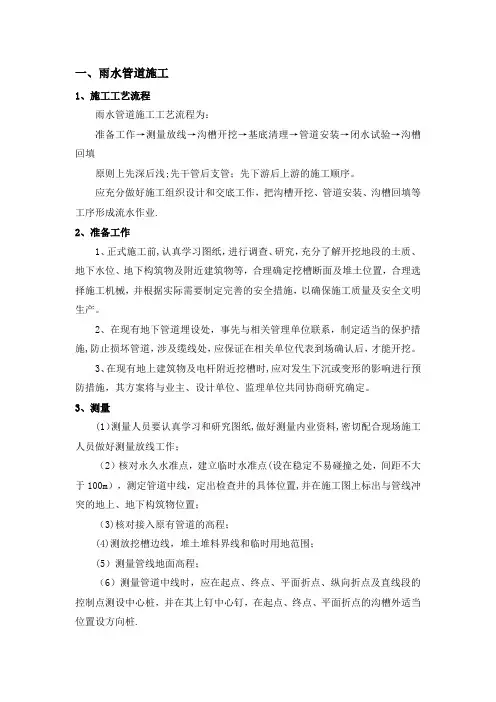

一、雨水管道施工1、施工工艺流程雨水管道施工工艺流程为:准备工作→测量放线→沟槽开挖→基底清理→管道安装→闭水试验→沟槽回填原则上先深后浅;先干管后支管;先下游后上游的施工顺序。
应充分做好施工组织设计和交底工作,把沟槽开挖、管道安装、沟槽回填等工序形成流水作业.2、准备工作1、正式施工前,认真学习图纸,进行调查、研究,充分了解开挖地段的土质、地下水位、地下构筑物及附近建筑物等,合理确定挖槽断面及堆土位置,合理选择施工机械,并根据实际需要制定完善的安全措施,以确保施工质量及安全文明生产。
2、在现有地下管道埋设处,事先与相关管理单位联系,制定适当的保护措施,防止损坏管道,涉及缆线处,应保证在相关单位代表到场确认后,才能开挖。
3、在现有地上建筑物及电杆附近挖槽时,应对发生下沉或变形的影响进行预防措施,其方案将与业主、设计单位、监理单位共同协商研究确定。
3、测量(1)测量人员要认真学习和研究图纸,做好测量内业资料,密切配合现场施工人员做好测量放线工作;(2)核对永久水准点,建立临时水准点(设在稳定不易碰撞之处,间距不大于100m),测定管道中线,定出检查井的具体位置,并在施工图上标出与管线冲突的地上、地下构筑物位置;(3)核对接入原有管道的高程;(4)测放挖槽边线,堆土堆料界线和临时用地范围;(5)测量管线地面高程;(6)测量管道中线时,应在起点、终点、平面折点、纵向折点及直线段的控制点测设中心桩,并在其上钉中心钉,在起点、终点、平面折点的沟槽外适当位置设方向桩.4、沟槽开挖排水管道(渠)沟槽开挖应满足《给水排水管道工程施工及验收规范》的规定。
本工程采用砂石基础,基坑宽度按照设计执行;当沟槽不加支撑时,沟槽边坡最陡坡度应符合《给水排水管道工程施工及验收规范》中的规定.(1)、土方开挖1)沟槽底宽度:采用砂石基础,沟槽下口宽度按设计执行,沟槽下口宽度为B=D0+2(b1+b2+b3)。
基坑工作面宽度及沟槽边坡严格按《四川省市政工程计价定额》有关规定执行,B=D0+2(b1+b2+b3)式中 B——管道沟槽底部的开挖宽度(mm);D0——管外径(mm);b1--管道一侧的工作面宽度(mm),可按下表选取;b2——有支撑要求时,管道一侧的支撑厚度,可取150~200mm;b3—-现场浇筑混凝土或钢筋混凝土管渠一侧模板的厚度(mm).管道一侧的工作面宽度注:1 槽底需设排水沟时,b1应适当增加;2 管道有现场施工的外防水层时,b1宜取800mm;3 采用机械回填管道侧面时,b1需满足机械作业的宽度要求.2)沟槽边坡坡值:雨污水管道沟槽开挖,当槽深h〈3m时,槽帮坡度i为1:0。

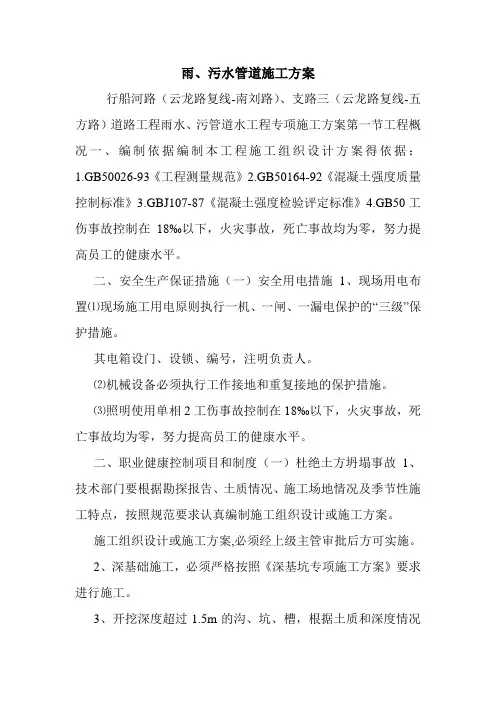

雨、污水管道施工方案行船河路(云龙路复线-南刘路)、支路三(云龙路复线-五方路)道路工程雨水、污管道水工程专项施工方案第一节工程概况一、编制依据编制本工程施工组织设计方案得依据:1.GB50026-93《工程测量规范》2.GB50164-92《混凝土强度质量控制标准》3.GBJ107-87《混凝土强度检验评定标准》4.GB50工伤事故控制在18‰以下,火灾事故,死亡事故均为零,努力提高员工的健康水平。
二、安全生产保证措施(一)安全用电措施1、现场用电布置⑴现场施工用电原则执行一机、一闸、一漏电保护的“三级”保护措施。
其电箱设门、设锁、编号,注明负责人。
⑵机械设备必须执行工作接地和重复接地的保护措施。
⑶照明使用单相2工伤事故控制在18‰以下,火灾事故,死亡事故均为零,努力提高员工的健康水平。
二、职业健康控制项目和制度(一)杜绝土方坍塌事故1、技术部门要根据勘探报告、土质情况、施工场地情况及季节性施工特点,按照规范要求认真编制施工组织设计或施工方案。
施工组织设计或施工方案,必须经上级主管审批后方可实施。
2、深基础施工,必须严格按照《深基坑专项施工方案》要求进行施工。
3、开挖深度超过1.5m的沟、坑、槽,根据土质和深度情况按规定放坡或加可靠支撑,设置人员上下坡道或爬梯。
4、土方开挖深度超过2.0m,必须在边沿处设立两道护身栏杆。
危险处,夜间设红色标志灯。
5、开挖的沟、坑、槽边1m以内不得堆土、堆料、停置机具。
6、物资供应部门要按照施工组织设计或施工方案要求,提前准备好充足的设备和物资,雨季施工要准备足够的潜水泵和塑料薄膜。
7、技术部门要组织测量人员定期观测护坡桩和边坡的变化情况,详细记录观测数据。
8、雨季施工,施工现场要成立防汛领导小组,组织专人巡视现场,特别是在雷雨期间要随时观察边坡变化,发现险情立即组织人员进行抢险。
9、加强施工过程安全检查、复查和记录。
(二)杜绝物体打击和触电事故1、施工现场安全防护合格率95%以上。
雨污水管道施工方案一■施工要点1.测量放线测量人员要有高度的责任心,严格按照技术交底施工。
所用器具应定时进行检验、保养,使之处于良好的状态,保证放线的准确性和精度;对每一步施工测量结果要进行复查校核,无误后方可向监理单位及建设单位报验,验收合格后方可进行下步施工;做好测量日志,保证资料的完整。
2、管沟开挖及验收(1)技术人员认真熟悉施工图纸及相关规范、工艺标准。
勘探现场,根据现场实际土质情况及设计要求,合理地选用施工机械,并制定必要的安全措施,以确保施工质量及安全。
(2)开挖采用机械开挖,人工清底。
机械开挖到设计标高以上300mm 后,采用人工清底至设计高程(3)管沟深小于3m时边坡采用1:0.3放坡,管沟深大于3m时边坡采用1:0.5放坡,严禁超挖。
(4)堆土坡脚距沟边Lom以外,堆土高度不超过2.0m,堆土坡度不陡于自然坡度。
(5)管沟开挖完成,自检合格后向监理单位及建设单位报验,合格后进行下道工序的施工。
3、下管下管方法的选择可根据管径的大小、管道材质、重量、管沟现场情况及拥有的机械设备等条件而定。
当管径较小、重量较轻时,一般采用人工下管。
当管径较大、重量较重时,采用机械下管。
4、管道安装(1)管道安装前,对砂基础标高、表面高程等作业项目,分别进行验收,合格后才能进行安装。
(2)将验收合格的管子沿沟散开摆好,摆好之后将管子从地面放入管沟内。
下管时应该谨慎操作,保证人身安全,操作前必须对沟壁情况,沟槽旁边的土方堆放情况等进行核查。
(3)稳管时可先分段在管两侧和下侧填砂,调整管轴线位置及管顶标高后再将砂满铺至管中位置,管轴线位置的允许偏差为15mm,管顶标高允许偏差:当管径D≤1000mm,允许偏差为士Iomm;管径口>10000^,允许偏差为±150^。
相邻管节内底错口:当管径D≤1000mm,允许错口3mm;管径D>IoOOmm,允许错口5mm,接口间隙可留10mm。

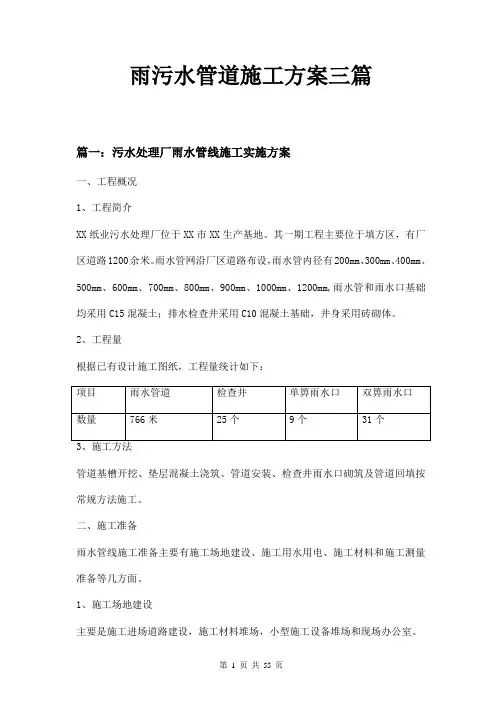

雨污水管道施工方案三篇篇一:污水处理厂雨水管线施工实施方案一、工程概况1、工程简介XX纸业污水处理厂位于XX市XX生产基地。
其一期工程主要位于填方区,有厂区道路1200余米。
雨水管网沿厂区道路布设,雨水管内径有200mm、300mm、400mm、500mm、600mm、700mm、800mm、900mm、1000mm、1200mm,雨水管和雨水口基础均采用C15混凝土;排水检查井采用C10混凝土基础,井身采用砖砌体。
2、工程量根据已有设计施工图纸,工程量统计如下:管道基槽开挖、垫层混凝土浇筑、管道安装、检查井雨水口砌筑及管道回填按常规方法施工。
二、施工准备雨水管线施工准备主要有施工场地建设、施工用水用电、施工材料和施工测量准备等几方面。
1、施工场地建设主要是施工进场道路建设,施工材料堆场,小型施工设备堆场和现场办公室。
2、施工用水用电施工用水利用业主提供的自来水管道,沿施工区域布设。
施工用电由业主总配电箱接出电缆,分别输送给各用电部位。
3、施工材料根据设计施工图纸计算各工程量,报业主准备各施工材料。
施工用材主要包括雨水管道、水泥、砂、石、砖及回填料等。
施工机械设备主要为管道基槽开挖设备、管道吊安设备及混凝土和砂浆的拌和设备。
4、施工测量根据已知测量控制点布设测量控制网,控制管线的平面位置,由控制点的高程控制管线的高程。
三、施工工艺 污水厂管道机械人工开挖雨水口检查井竣 工施工准备结构物施工准备业主、监理验收回 填安装管道垫层砼浇筑图1施工工艺流程图1、基槽开挖基槽开挖前先由测量放出雨水管线的中心线,并定位出雨水检查井和雨水口的位置,记录各段的标高以确定开挖深度。
基槽开挖采用炮机和挖机开挖,人工清理的方法。
先用挖掘机挖土至距设计槽底20cm左右时停止,改用人工清底至设计标高,并按规范放坡系数休整边坡。
基槽开挖过程中,机械开挖时注意控制开挖宽度及坡度,注意不要超挖,以免破坏经强夯过的路基基层;开挖出的沟槽土应堆放在安全的地方,不宜将沟槽土置于已开挖边坡顶附近。

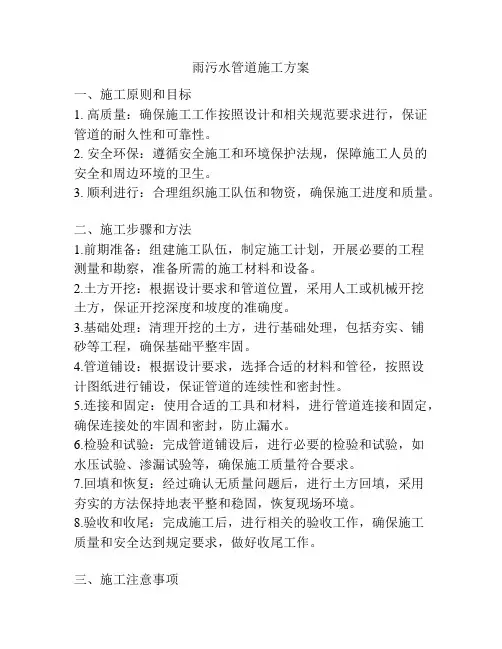

雨污水管道施工方案一、施工原则和目标1. 高质量:确保施工工作按照设计和相关规范要求进行,保证管道的耐久性和可靠性。
2. 安全环保:遵循安全施工和环境保护法规,保障施工人员的安全和周边环境的卫生。
3. 顺利进行:合理组织施工队伍和物资,确保施工进度和质量。
二、施工步骤和方法1.前期准备:组建施工队伍,制定施工计划,开展必要的工程测量和勘察,准备所需的施工材料和设备。
2.土方开挖:根据设计要求和管道位置,采用人工或机械开挖土方,保证开挖深度和坡度的准确度。
3.基础处理:清理开挖的土方,进行基础处理,包括夯实、铺砂等工程,确保基础平整牢固。
4.管道铺设:根据设计要求,选择合适的材料和管径,按照设计图纸进行铺设,保证管道的连续性和密封性。
5.连接和固定:使用合适的工具和材料,进行管道连接和固定,确保连接处的牢固和密封,防止漏水。
6.检验和试验:完成管道铺设后,进行必要的检验和试验,如水压试验、渗漏试验等,确保施工质量符合要求。
7.回填和恢复:经过确认无质量问题后,进行土方回填,采用夯实的方法保持地表平整和稳固,恢复现场环境。
8.验收和收尾:完成施工后,进行相关的验收工作,确保施工质量和安全达到规定要求,做好收尾工作。
三、施工注意事项1. 组织施工前,需按照规定向相关部门申请施工许可证,确保施工合法进行。
2. 施工期间应设置明显的警示标志,警示行人和车辆注意施工区域,确保施工安全。
3. 施工现场应有专人监管,确保施工队伍有序进行,材料设备有序摆放。
4. 施工中遇到地下管线,应先进行勘察和识别,采取合适的措施避免对管线造成破坏。
5. 施工中需注意保护环境,防止施工产生噪音、扬尘等污染。
四、施工后维护1. 管道施工完成后,对于新铺设的管道应进行定期巡检和维护,确保其正常运行。
2. 定期清理管道,避免污物堆积,防止管道堵塞和破裂。
3. 检查检修阀门、管道连接处等,确保其正常运行和密封性。
4. 针对管道有损坏或破裂的情况,及时修复或更换相关部件,避免进一步损坏。
施工组织设计/方案报审表单位工程:天都路雨水工程编号:A3.1天徽商业街C区商业中心室外雨污水工程雨水管道施工方案方案编制人:方案审批人:方案监督人:安徽鼎顺建筑工程有限公司雨水管道工程施工方案一、工程概况1. 新建天都路雨水工程位于平湖西路71#,道路呈西东走向,现以绘宸花园西地块为起点,平湖西路为终点,全长约140m。
2、本次俱进天都路雨水工程雨水管道位于平湖西路,在道路两侧的绿线外预留窨井,以方便以后雨水接入市政主干道,坡度为0.2~0.5%。
3、雨水管道采用HDPE500。
4、钢筋混凝土管采用C15混凝土基础,雨水管道接口采用橡胶圈接口和砼封口;5、雨水检查井一般按照每栋号各住户预留户的雨污水管道设置,每隔一个检查井均设置一个落地井。
6、具体工程量见下表:五、管道施工工艺流程六、施工工艺1、沟槽开挖(1)、开挖前应摸清开挖面附近地下管线情况,对地下管线和各种构筑物应尽可能临时迁移,如无法移动,必须挖样洞使其外露,并采取吊、托等加固措施,必要时要事先通知有关单位进行现场监护,对挖掘机手作详细交底,如无把握,应用人工开挖。
特别注意,根据设计交底,如遇有光缆,施工时一定要有具体的保护方案。
(2)、挖土应与支撑相互配合,挖土机挖土后必须及时支撑,防止槽壁失稳而导致沟槽坍塌。
(3)、槽边单向推土高度不大于1.5M,里沟槽边的距离不得小于1.2M,挖土机和吊车一般离沟槽边不得小于0.8M。
(4)、机械开挖土应严格控制开挖深度,防止超挖或扰动基地面,在挖至槽底标高以上20CM底层上时,再用人工挖除、修整槽底,边挖边修并立即进行基础施工。
若超挖,采用素土回填应按照有关回填压实要求进行回填。
2、管道基础(1)、管道基础施工前必须复核高程样板(一般称为龙门板)标高。
然后在沟槽底部每隔4M左右钉上一个样桩,并用样尺检查槽底标高,以控制开挖底层土、砾石砂垫层面和混凝土基础面的施工作业。
(2)、管道基础的砾石砂垫层为10CM,按沟槽宽度满堂铺筑,并摊平。
严格控制混凝土标高、平整度、宽度等。
在12小时内作好沟槽的排水工作,保持混凝土基础不泡水,混凝土强度达到2.5MPA后方可拆除模板。
3、管道铺设(1)、待用的管节按产品标准进行逐节质量检验,不符合标准者不得使用,并作好标记,另行处理。
(2)、采用12/25T起重机或挖掘机起吊管节,起重机停放在坚实的地基上。
起吊用的钢丝绳、绳扣应符合有关起重操作规程的要求,吊管时必须有专人指挥,吊臂回旋半径范围内不得站人,有障碍的及时清除。
装卸过程中使用相应的吊管工具和方法,严禁钢丝绳串心吊运,起吊是应轻起轻落,防止碰撞坏管端。
(3)、运至沟槽边待用的管节应垂直槽边放置并垫稳。
(4)、4排管前首先复核高程样板,用吊锤下引到半管高的位置,在存插外壁1/2高处拉出一条定位边线、边线离外壁10MM左右,并清扫基础表面的污泥和积水。
(5)、排管时,以管内底标高为准,并及时垫准、垫稳。
(6)、在井位排管时,控制好窨井的内净尺寸。
(7)、管节铺设应作好如下准备工作:A、承口内表面和插口外表均将泥土、油杂物等清除干净。
B、排管时,承口端排在窨井的出水方向,插口端排在窨井的进水方向,窨井底板离承口管端或尾端部距离>250㎜时加设管枕。
(8)、排管前,根据高程样板上定出的管道中心位置,垂直引至铁撑柱上,拉好中心线,吊上垂线。
(9)、排管时,管口内应放平尺板,用水平尺调整水平,若平尺板的中心缺口刚好对准管线,表示沟管居中,若起重和吊排过程中,在沟槽中间上方控制中心线防碍卸管,可在混凝土基础面上按中心位置弹上墨线。
(10)、排管时用水平尺校正管道坡度,每排一只管节即用高程样板复核一次管底标高。
(11)、将承口内表面和插口边面的杂物清除干净,按照规格选用橡胶密封圈,并套入插口槽内,要求四周均匀、平顺、无扭曲,涂上专用润滑油和851胶水,用样板校正管子内底标高,根据管外壁引线校正管道中心线位置再用手板葫芦轻轻拉动合拢管节,合拢后再次校正管道高程,最后用混凝土管枕垫稳管道,排好后不得摇动。
5、管道接口(1)、根据设计要求及土质情况确定基础形式,管道采用瓜子片基础,Φ300~Φ400接口采用“0”型橡胶圈接口。
(2)、橡胶密封圈经弯曲试验,任何部位无明显裂缝,搭接部分在延伸100%的情况下无明显分离。
(3)、橡胶密封圈不得与油类接触。
(4)、橡胶密封圈质地紧密、表面光滑,不得有空气泡。
(5)、橡胶密封圈存放在阴凉、清洁环境下,不得在阳光下暴晒。
6、窨井施工(1)、打扫冲洗基础表面,清除杂物并保持基础表面无泥浆,无积水。
(2)、沟管必须稳固,并做好放样复核工作。
(3)、砖材必须浇水湿润。
(4)、砌砖的砂浆标号应符合要求,,并按水泥品种选择配合比;砂浆粘稠度控制在8-10CM;砂浆必须拌和均匀,做到随拌随用。
(5)、砌砖做到墙面平直,边角整齐,宽度一致,井体不走样。
(6)、砌砖时夹角对齐,上下接缝,内外搭接。
(7)、砖缝中的砂浆要均匀饱满,无通缝,缝宽为10MM,误差不大于±2MM。
(8)、每砌一层砖,用草帚适量洒水并用泥刀将浆刮入砖缝,不得直接浇水,以防跑浆。
(9)、砖墙继续砌高时,将顶部冲洗干净。
(10)、沟管上半圈墙体应砌拱圈,若管径≥800MM管圈高度为250㎜,若管径≤600㎜,管圈高度为125㎜。
砌砖时由二侧向顶部合拢,并保证砖位正确,管口洁净,砂浆厚度均匀,并填嵌密实,应将管节照凿毛处理,以增强砂浆与管节的粘结。
(11)、砖墙砌筑完毕后采用水泥砂浆进行墙体抹面,粉刷前将砖墙面洒水湿润,抹面分二道工序,先刮糙打底,后抹光,抹面宜先外壁后内壁,抹面厚度为15㎜。
刮糙厚度控制在10㎜内,用直尺刮平,木抹搓平,表面应粗糙或划出纹路,刮糙的水泥砂浆终凝后及时粉刷二道水泥砂浆并压实抹光,抹面终凝后应做好养护,不得有起壳、裂缝现象。
粉刷接缝不渗漏的薄弱环节,故内外墙的粉刷接缝位置不能在同一截面上要错开。
(12)、窨井流槽用砖砌筑,流槽高度应不大于管径的1/2,两肩略向中间流槽用水泥砂浆抹面。
(13)盖板窨井砌至要求的高度后既可安施盖板,盖板安装施工前根据道路横坡设定。
由于窨井砌筑时,不易一次测定路面横坡,同时要防止道路施工时碾压的影响,窨井盖板的定位宜分次进行,即先按设计标高砌筑,待路面即将成型时,再调整一次,以便准确地与路面横坡吻合。
盖板安施时应先在砖墙顶面铺1:2水泥砂浆25㎜,然后将盖板安放就位,盖板四周用1:2水泥砂浆坞牢,抹成三角接缝,高为50㎜。
安放铸铁盖座前先在凹槽内铺1:2水泥砂浆后15㎜,校正标高后在放盖座,盖座四周用C20细石混凝土坞牢。
7、沟槽回填(1)、沟槽回填应在管道各项隐蔽工作验收合格后进行。
检查合格后立即进行砂坞膀施工,施工时砂应分层回填,用平板振动夯实,并检测压实度,砂坞膀填至设计高度后,用土方回填。
(2)、沟槽回填前将槽底杂物清除干净,抽出积水严禁带水回填。
(3)、回填时应分层整平,夯实,大于10CM的石料应剔除,回填时,控制土的含水量,不得回填淤泥、腐殖土及有机物大于10CM的杂物硬块剔除。
每层填土高度不超过20CM,人工整平后用电动机夯实。
窨井四周的土体要用人工夯实。
(4)、管顶500㎜以内不得采用机械压实。
七、施工进度计划2013年04月7日至2013年月日完成所有雨水管道。
八、质量保证措施本工程质量目标优良,为了实现此目标,全面推行质量管理和检查制度,深入开展创优活动,具体措施如下:(一)质量保证体系:1、项目经理、主管工程师对本工程质量实施全面负责。
2、施工班组长及质量员执行“互检制”开展QC小组活动,对施工项目质量控制。
3、材料保证思想保证(1)黄砂、石子进料,质量规格符合设计要求,抽样试验。
(2)水泥入库,验看品种厂家,作好记录,进行试验。
(3)模板质量保证作好清除垃圾、上油等隔离处理。
(4)列板保证直线,无特明显弯曲。
表面保持清洁。
(5)砖头质量保证品种规格,并抽样进行试验。
(6)混凝土砂浆级配法符合设计要求,并做好试块工作。
(7)防水材料,装饰材料等须有保质书,须现场抽样、试验。
(8)材料要妥善分类堆放、保管和维护。
(9)进场主材料供料施工中标后采用招标择优选定供料单位(二) 工程质量岗位检查制度:1、公司质安部每周进行一次质量检查,检查施工质量及保证质量措施的执行情况,就检查中发现的质量问题提出整改意见。
2、项目经理部定期检查制:项目经理部每月进行一次质量检查,由项目经理主持,有关质检员参加。
检查施工质量及保证措施的执行情况,对检查中发现的问题及时上报,请公司派人共同研究处理。
3、施工过程中工程质量严格执行“三检制”(1)自检:班组长及质量员对当日完成的工程进行自检。
(2)互检:同一工种间,由施工员或技术员组织有关人员对已完成工程互检。
(3)交接检:由施工员组织上下班之间,上下工序之间的交接检查。
(4)项目经理要认真督促,严格执行“三检制”,对检查中发现的问题及时处理。
做到上道工序质量不符要求的,下道工序不接收不施工。
(三)工程质量阶段检查制度:1、开工前的检查:(1)施工设计文件会审及实地核对。
(2)交接桩及复测经双方检查,交接记录双方已签认。
(3)技术交底工作已按规定进行。
(4)材料的试验报告、合格证。
2、施工中检查:(1)测量放样复核。
(2)施工原始记录完整、真实。
(3)砼、砂浆试块按《规范》进行,强度符合要求。
(4)隐蔽工程进度、检查计划。
(四)创优工程及质量评定:1、开展创优工程活动:(1)严格按照优质工程标准精心施工。
(2)开工前项目经理部应制定创优工程计划,并认真落实。
(3)下达施工任务同时下达创优要求及措施。
2、质量评定:工程质量评定按设计及“验收”规定进行评定。
分项工程由施工员、质量员及班组长参加评定,分部工程由项目经理组织项目技术主管、质量员、施工班长参加检查评定,单位工程由公司质安部组织检查评定。
质量评定表必须如实填写上报。
(五)质量保证措施:1、加强全面质量管理,提高全员的工程质量意识,牢固树立“质量第一”的精神,对每一道工序必须严格控制。
2、工地配备技术负责人一名,负责全面施工进度、质量及技术工作、同时由若干工程技术人员及技监人员组成质保体系,负责日常技术工作及质量检查验收工作,每生产班组明确职责质量员一名。
3、施工前技术负责人召集施工管理人员及有关工种负责人认真学习施工图,参加设计交底,会审施工图中的有关总是,并及时办理工程业务联系单位。
4、各分项工程施工前应进行技术交底,各岗位工人明确岗位责任制;5、加强对施工原材料的质量管理,碎石、水泥、砖、黄砂有质保书,并严格按规定作原材料试验及抽样检查;6、模板的翻样必须符合要求,预留插筋的孔洞尺寸,间距事先放好样,模板的平整度,几何尺寸必须自检合格。
