室内垫层技术交底
- 格式:doc
- 大小:23.50 KB
- 文档页数:2
垫层技术交底关键信息项:1、垫层施工材料及要求2、施工工艺流程3、质量标准及验收要求4、安全注意事项11 垫层施工材料及要求111 材料选择选用的混凝土强度等级应符合设计要求。
砂、石子等骨料应质地坚硬、级配良好,且无杂质。
112 材料配合比严格按照设计给定的配合比进行搅拌,确保混凝土的强度和性能。
控制水灰比,以保证混凝土的和易性和强度。
113 材料运输与存储运输过程中应防止混凝土离析、漏浆。
存储场地应平整、干燥,材料应分类堆放,并做好防雨、防潮措施。
12 施工工艺流程121 基层处理清理基层表面的杂物、浮土、积水等。
对基层进行平整,确保平整度符合要求。
122 模板安装模板应安装牢固,拼接严密,防止漏浆。
模板的高度和宽度应符合设计尺寸。
123 混凝土搅拌与运输混凝土搅拌时间应足够,保证搅拌均匀。
采用合适的运输工具,确保混凝土在运输过程中不发生离析。
124 混凝土浇筑浇筑时应均匀布料,避免集中堆积。
采用振捣器振捣密实,振捣时间和间距应符合规范要求。
125 表面处理混凝土浇筑完成后,应及时进行表面抹平。
对表面进行拉毛处理,以增加与上层结构的粘结力。
126 养护养护时间不少于规定天数。
采用覆盖保湿的养护方法,保持混凝土表面湿润。
13 质量标准及验收要求131 主控项目混凝土的强度等级必须符合设计要求。
垫层的厚度和尺寸应符合设计规定。
132 一般项目表面平整度偏差应在允许范围内。
表面无裂缝、脱皮、起砂等缺陷。
133 验收程序施工完成后,先进行自检。
自检合格后,报监理单位进行验收。
验收不合格的部位,应及时整改,直至验收合格。
14 安全注意事项141 施工机械安全操作人员应熟悉机械性能和操作规程。
定期对施工机械进行检查和维护,确保其安全运行。
142 用电安全施工现场的用电设备应符合安全要求,做好接地和接零保护。
严禁私拉乱接电线,避免触电事故。
143 个人防护施工人员应佩戴安全帽、手套等个人防护用品。
严禁酒后作业和疲劳作业。
编号:XXX编号:XXX编号:XXX(5)振捣。
用铁锹摊铺混凝土,厚度略高于垫层面,随即用平板振捣器振捣。
厚度超过200mm时,用插入式振捣器振捣,其移动距离不大于作用半径的1.5倍,不得漏振,保证混凝土密实,并按规定留置混凝土试块以检验其强度。
图1平头缝、企口缝、假缝示意图(单位:mm)(a)平头缝;(b)企口缝;(c)假缝(6)找平。
混凝土振捣密实后,按照标高控制线(点)检查平整度,用木刮杠刮平,表面用木抹子搓平。
有坡度要求的,按设计要求的坡度找坡。
(7)养护。
已浇筑完的混凝土垫层,应在浇筑12h后洒水养护,一般养护不少于7d。
3.季节性施工要点(1)雨期施工时,雨天要及时测试砂、石的含水量,及时调整施工配合比,保证水灰比的准确性。
若室外施工,铺筑混凝土应避开雨天,并备有可靠的防雨措施。
(2)冬期施工时,环境温度不得低于5℃。
如在负温度下施工时,应根据气温掺加防冻剂,掺量严格按照配合比执行。
混凝土铺筑完后应及时覆盖塑料薄膜和保温材料,防止混凝土受冻,并应符合国家现行标准《建筑工程冬期施工规程》(JGJ/T104—2011)的有关规定。
三、质量验收要求1.主控项目(1)水泥混凝土垫层采用的粗骨料,其最大粒径不应大于垫层厚度的2/3;含泥率不应大于2%;砂为中粗砂,其含泥率不应大于3%。
检验方法:观察检查和检查材质合格证明文件及检测报告。
(2)混凝土的强度等级应符合设计要求,且不应小于C10。
检验方法:观察检查和检查配合比通知单及检测报告。
2.一般项目水泥混凝土垫层表面的允许偏差见表1。
编号:XXX编号:XXX。
一、交底目的为确保垫层支模施工过程中的安全,预防安全事故的发生,现将垫层支模施工的安全技术要求进行交底。
二、施工范围本交底适用于本工程所有垫层支模施工。
三、安全技术要求1. 施工人员必须熟悉本交底内容,并严格按照操作规程进行施工。
2. 施工前,对施工人员进行安全技术培训,确保其掌握安全操作技能。
3. 施工现场应设置明显的安全警示标志,并保持通道畅通。
4. 施工过程中,严格执行以下安全操作规程:(1)支模前,对模板、支撑体系进行检查,确保其符合设计要求。
(2)模板支架立杆底部应设置底座或垫付板,并设置纵横向扫地杆,立杆间距不得大于900mm,梁底加密;步距1500mm;高度方向每隔4.5m与周边柱设置一道刚性连接;2m高度垂直度允许偏差为15mm。
(3)钢管连接应采用接驳管和直管接驳扣件扭紧螺母,不得松动。
立杆与横杆连接使用十字扣,严禁使用旋转扣。
(4)当梁模板支架立杆采用单根立杆时,立杆应设在梁模板中心处且偏心距不应大于25mm。
(5)模板支架四边与中间每隔四排支架立杆应设置一道纵向剪刀撑,由底至顶连续设置。
剪刀撑钢管间连接不少于三个扣件。
(6)传递钢管等材料时,严禁碰、触、压电源电线。
(7)扳手、扣件、螺母应放入工具袋,不准抛扔。
(8)模板尺寸准确,安装模板必须及时钉(扣)顶牢固,不得留松板或浮板,预留孔口应及时盖板封闭牢固。
5. 施工过程中,严格执行以下安全防护措施:(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工人员上下通道应设置安全防护栏杆,防止人员坠落。
(3)施工现场应配备足够的消防器材,确保消防安全。
(4)施工过程中,应密切关注天气变化,遇恶劣天气应及时停止施工。
6. 施工完成后,对模板支架进行检查,确保其稳定可靠,无安全隐患。
四、应急处置1. 发生安全事故时,立即停止施工,并报告相关部门。
2. 按照应急预案,迅速采取有效措施,控制事故扩大,减少损失。
3. 对受伤人员及时进行救治,并做好现场保护工作。
陶粒混凝土垫层施工技术交底一、前言陶粒混凝土垫层是一种常用的建筑材料,常用于屋面、墙面、地面等建筑构件的保温隔热。
本文将详细介绍陶粒混凝土垫层的施工技术和注意事项,希望能够对相关从业人员有所帮助和指导。
二、材料准备1. 陶粒陶粒是指经高温处理后的陶土产品,常用于建筑保温隔热材料的制造。
选择优质的陶粒材料对于陶粒混凝土垫层的质量至关重要。
2. 水泥水泥是混凝土的主要粘结材料,可以选择普通硅酸盐水泥、矿渣水泥等多种类型的水泥。
3. 砂浆砂浆是用于调配陶粒混凝土的原材料之一,常用于混凝土中的骨料。
一般需要选择规格均匀的中砂。
4. 麻绳用于做陶粒混凝土垫层体积较大时的抗裂增强措施。
三、施工步骤1. 清洁基层在施工陶粒混凝土垫层之前,需要对基层进行清洁、处理等预备工作,确保基层表面没有灰尘、油污等杂物,并且基层表面需要平整。
2. 增加防水层(可选)建议在施工陶粒混凝土垫层之前,先进行一定的防水措施,可以使用化学防水剂或者粘贴防水膜等方式实现。
3. 调配混凝土材料将预先准备好的陶粒、水泥、砂浆按照一定比例进行混合,在混合的过程中需要注意保持适当的水泥浆和砂浆比值。
4. 加强抗裂增强措施(可选)如果陶粒混凝土垫层较厚,需要考虑加强抗裂效果,可以在混合好的材料中加入麻绳等增强材料或者在陶粒混凝土层表面处理后,直接贴上抗裂纤维增强层。
5. 浇筑陶粒混凝土垫层将调好的混凝土直接倒在基层上面,并且使用木板或者水平尺进行验收,确保施工打造出来的陶粒混凝土垫层平整光滑。
由于陶粒混凝土的制造工艺需要膨松烘干,所以在施工后需要对垫层进行一定的时间等待。
6. 荫蔽和养护在施工陶粒混凝土垫层之后,需要对其进行荫蔽和养护,防止受到雨水等自然环境的影响。
通常需要等到陶粒混凝土垫层固化后,才进行下一步的操作。
四、注意事项1.施工现场需要保持干燥、洁净,不得有灰尘等杂物。
2.施工前需要仔细检查材料,确保材料的质量满足要求。
3.在混合混凝土材料的过程中,需要根据实际情况适当调整水泥浆和砂浆比率。

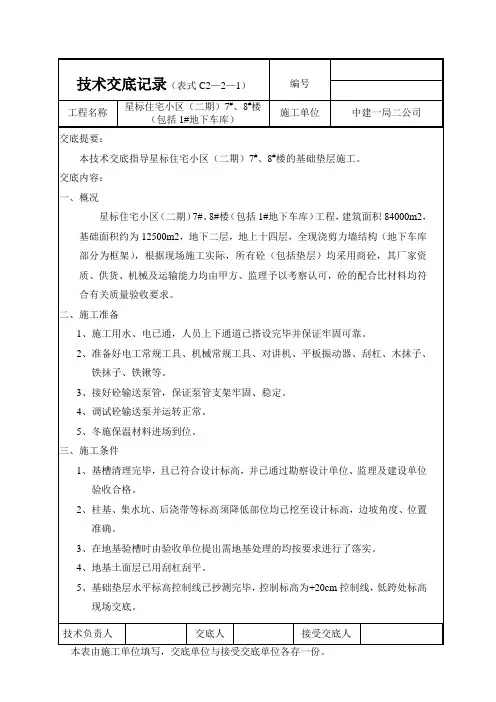

基础垫层施工技术交底交底内容:本技术交底用于6#楼、7#楼、地下车库垫层混凝土施工。
一、质量标准:1、本工程垫层混凝土设计标号为C20,厚度100mm,每边宽出基础边300mm(以便基础砖胎膜施工)。
2、垫层混凝土要求表面压光,平整度偏差不大于6mm。
3、由于地下室设有防水层,所有阴阳角部位均作成R=50mm的圆弧。
4、垫层厚度最薄处不得小于100mm。
二、材料要求:1、垫层混凝土采用商品混凝土。
坍落度要求为:混凝土坍落度控制在160±20mm。
2、商砼站应提供混凝土配合比及混凝土合格证。
3、施工期间,要根据天气及材料等实际情况,及时调整施工配比,并且避免在雨天施工。
三、施工准备:1、指派专人提前收听天气预报,尽量避免雨天施工,对雨天及其他恶劣天气有所准备,提前准备防雨、养护材料,做好混凝土的防雨、养护工作。
2、各种施工机具落实到位,对各种机具进行检修检验,避免施工中出现机器故障,造成不必要的停工。
3、提前一天向商砼站提报砼的供应时间、数量、强度等级、供应速度。
4、保证水、电、照明不中断,保证夜间照明系统的正常。
5、作好班前技术交底,使操作工人明白技术要求。
在浇筑混凝土前与施工队确定工人分工,人员配置合理,每次值班人员含电工一名,岗位人员落实到位,责任到人,针对混凝土浇筑采取必要的安全措施,避免发生意外,影响施工。
6、配合质量检查员及监理工程师等检查人员对基坑进行验槽检查,验收合格后方可施工。
7、浇筑混凝土前项目部确定主要管理人,负责现场施工、混凝土供应等工作;项目部主要领导要在现场值班。
8、机具设备:采用汽车泵进行混凝土浇筑,同时配合手推车、铁锹、铁抹子、木方、木抹子、平板振捣器等。
四、施工工艺:1、基底处理:基坑开挖至设计标高,表面平整、将浮土清除干净,如有超挖部位用级配砂石填平。
经由建设、监理单位验收合格后,方准施工垫层砼。
2、放线:对垫层位置进行测量放线,明确砼浇筑位置。
3、模板支设:由木工根据定位放线安装模板,模板接头处外侧附500mm长50mm*100mm的方木,模板两侧每隔500mm用300mm长的钢筋交替固定,模板内侧应平直,接缝严密,模板上口齐平,拉通线检查。
垫层混凝土施工技术交底一、工程概述本工程位于_____,总建筑面积为_____平方米。
本次施工的垫层混凝土主要用于基础底面的找平与保护,为后续的基础施工提供良好的基础条件。
二、施工准备1、材料准备(1)水泥:选用_____品牌的普通硅酸盐水泥,强度等级为_____,应有出厂合格证及复试报告。
(2)砂:采用中砂,含泥量不大于_____%。
(3)石子:选用粒径为_____mm 的碎石,含泥量不大于_____%。
(4)水:使用洁净的自来水。
2、主要机具(1)混凝土搅拌机:_____型号,数量_____台。
(2)运输车辆:_____辆。
(3)平板振动器:_____台。
(4)铁锹、刮杠、抹子等工具若干。
3、作业条件(1)基槽已验收合格,并办理完隐检手续。
(2)水平控制桩已测设完毕,并做好保护。
(3)模板已支设完毕,并经过检查验收。
三、施工工艺流程1、测量放线根据设计图纸,在基槽内放出垫层的边线和标高控制点,并用红油漆做好标记。
2、模板支设在基槽周边支设模板,模板采用_____材料,模板的高度应与垫层的厚度相同,模板应支设牢固,防止在浇筑混凝土时发生变形和位移。
3、混凝土搅拌(1)严格按照配合比进行配料,计量要准确。
(2)搅拌时间应不少于_____分钟,确保混凝土搅拌均匀。
4、混凝土运输混凝土运输采用_____运输方式,运输过程中应防止混凝土离析和漏浆。
5、混凝土浇筑(1)将混凝土倒入基槽内,从一端开始,连续浇筑,不留施工缝。
(2)用平板振动器振捣密实,振捣时间以混凝土表面不再冒气泡、泛出水泥浆为准。
6、表面抹平振捣完成后,用刮杠刮平,再用抹子抹平,保证表面平整度符合要求。
7、养护混凝土浇筑完成后,应在_____小时内进行覆盖和浇水养护,养护时间不少于_____天。
四、质量标准1、主控项目(1)混凝土所用的原材料及配合比应符合设计要求。
(2)混凝土的强度等级应符合设计要求,试件应在浇筑地点随机抽取。
2、一般项目(1)混凝土表面应平整、密实,不得有蜂窝、麻面、裂缝等缺陷。
轻质混凝土垫层技术交底
1.介绍
轻质混凝土垫层技术交底是为了向相关团队交代轻质混凝土垫层的施工要求和技术细节,确保施工过程中的安全和质量。
2.施工方法
轻质混凝土垫层的施工方法如下:
准备工作:清理垫层基面,确保其平整、洁净且无油污。
混凝土配比:按照设计要求,调配适宜的轻质混凝土配比。
混凝土浇筑:将调配好的轻质混凝土倒入垫层区域,使用振动器进行浇筑。
平整处理:使用平整工具对浇筑的轻质混凝土进行平整处理,确保表面平整光滑。
养护措施:对刚浇筑的轻质混凝土垫层进行养护,以确保其强度和耐久性。
3.施工要求
在轻质混凝土垫层的施工过程中,应遵守以下要求:
施工人员应熟悉混凝土施工工艺,并具备相应的证书和经验。
施工现场应保持整洁,并确保安全措施得到落实。
在施工过程中,严格按照设计要求进行混凝土配比和浇筑操作。
混凝土浇筑后,应及时进行平整处理,确保垫层表面平整光滑。
施工完成后,对垫层进行养护,确保其强度和耐久性。
4.安全措施
在轻质混凝土垫层的施工过程中,应采取以下安全措施:
施工现场应设置明显的警示标志,提醒人员注意安全。
施工人员应佩戴个人防护装备,包括安全帽、安全鞋等。
在混凝土浇筑过程中,注意防止混凝土溅到人体或其他设备上,以免造成伤害。
使用振动器进行浇筑时,注意操作规范,确保安全。
在养护期间,限制人员和车辆进入施工区域,避免对垫层造成
损害。
以上是轻质混凝土垫层技术交底的内容,希望施工团队能按照
以上要求进行施工,确保施工质量和安全。
