本周工作进度表及下周计划表
- 格式:xls
- 大小:27.00 KB
- 文档页数:2
给一份程序员周一至周五的日程表摘要:一、周一至周五的日程表概述1.工作日的基本安排2.针对程序员职业特点的调整二、周一至周五的具体日程安排1.周一:任务分配与计划2.周二:编程与调试3.周三:技术研究与交流4.周四:项目推进与总结5.周五:学习与反思正文:程序员周一至周五的日程表作为一名程序员,合理规划工作日程对于提高工作效率和保证工作质量至关重要。
以下是一份针对程序员周一至周五的日程表,以帮助大家更好地安排和利用时间。
一、周一至周五的日程表概述1.工作日的基本安排:从早上9 点开始,到下午6 点结束,期间包括上午、下午各一次的休息时间。
2.针对程序员职业特点的调整:考虑到程序员工作的特殊性,如长时间面对电脑、高度集中等,日程表中穿插了适当的休息和调整时间,以保护视力、缓解疲劳、提高工作效率。
二、周一至周五的具体日程安排1.周一:任务分配与计划周一上午,首先与团队成员进行沟通,明确本周的工作任务和进度要求。
然后,根据任务清单,制定个人的工作计划,确保工作目标明确、具体。
下午,可以进行一些较为轻松的工作,如编写文档、整理资料等。
2.周二:编程与调试周二为编程与调试的主要工作时间,根据周一制定的工作计划,进行代码编写和功能实现。
在此过程中,注意保持良好的编程习惯,及时保存、备份代码,以便随时应对可能出现的问题。
3.周三:技术研究与交流周三上午可以进行一些技术研究,如学习新的编程语言、框架或工具,了解业界最新动态等。
下午,可以参加内部或外部的技术交流活动,与同行进行经验分享和讨论,提高自己的技能水平。
4.周四:项目推进与总结周四上午,继续进行项目开发工作,确保项目进度与计划相符。
下午,进行项目总结,分析项目中遇到的问题和解决方法,总结经验教训,为后续工作提供借鉴。
5.周五:学习与反思周五上午,可以安排一些学习时间,如阅读专业书籍、参加在线课程等,提升自己的专业素养。
下午,进行一周工作的反思,总结自己在过去一周的优点和不足,为下周的工作做好准备。
工作计划表单日期,______________。
部门,______________。
姓名,______________。
工作计划:
1. 本周工作目标:
完成项目A的进度报告。
参与项目B的讨论会议。
完成部门会议的准备工作。
跟进客户C的需求。
2. 工作安排:
周一,整理项目A的数据,准备进度报告。
周二,参加项目B的讨论会议,提出自己的想法。
周三,准备部门会议的议程和材料。
周四,参加部门会议,跟进客户C的需求。
周五,总结本周工作,准备下周工作计划。
3. 工作重点:
项目A的进度报告要准确完整。
参与项目B的讨论会议要积极发言。
部门会议的准备工作要详细认真。
跟进客户C的需求要及时响应。
4. 工作措施:
制定详细的进度报告表格,确保数据准确。
提前准备项目B的讨论材料,积极参与讨论。
与同事沟通确定部门会议的议程和材料。
与客户C保持良好沟通,及时响应需求。
5. 工作总结:
每天下班前总结当天工作,确保工作进度顺利。
每周五总结本周工作,为下周工作计划做准备。
承诺,我将按照上述工作计划,认真负责地完成本周的工作目标。
如有变动,将及时调整并通知相关人员。

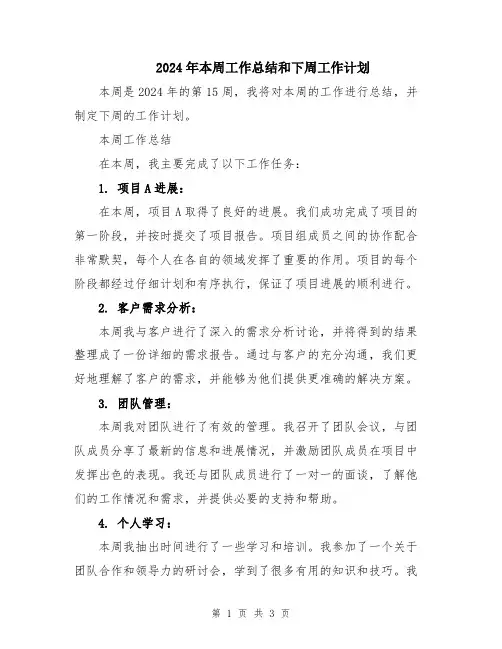

2024年本周工作总结和下周工作计划本周是2024年的第15周,我将对本周的工作进行总结,并制定下周的工作计划。
本周工作总结在本周,我主要完成了以下工作任务:1. 项目A进展:在本周,项目A取得了良好的进展。
我们成功完成了项目的第一阶段,并按时提交了项目报告。
项目组成员之间的协作配合非常默契,每个人在各自的领域发挥了重要的作用。
项目的每个阶段都经过仔细计划和有序执行,保证了项目进展的顺利进行。
2. 客户需求分析:本周我与客户进行了深入的需求分析讨论,并将得到的结果整理成了一份详细的需求报告。
通过与客户的充分沟通,我们更好地理解了客户的需求,并能够为他们提供更准确的解决方案。
3. 团队管理:本周我对团队进行了有效的管理。
我召开了团队会议,与团队成员分享了最新的信息和进展情况,并激励团队成员在项目中发挥出色的表现。
我还与团队成员进行了一对一的面谈,了解他们的工作情况和需求,并提供必要的支持和帮助。
4. 个人学习:本周我抽出时间进行了一些学习和培训。
我参加了一个关于团队合作和领导力的研讨会,学到了很多有用的知识和技巧。
我还阅读了一些与我的工作相关的书籍和文章,提升了自己的专业知识和能力。
下周工作计划在下周,我将继续努力完成以下工作任务:1. 项目B启动:下周,我们将启动项目B。
我将负责与项目组成员进行沟通,并确保项目的顺利启动和执行。
我会与客户进行进一步的需求确认,并与团队一起制定详细的项目计划和时间表。
2. 项目进度追踪:我将重点关注项目A的进度追踪,并确保项目按时交付。
我将与项目组成员定期开会,了解项目的最新进展,及时解决项目中的问题和风险,并在必要时调整项目计划。
3. 团队管理:我将继续进行团队的有效管理。
我将与团队成员保持密切的沟通和合作,激励他们发挥出色的表现。
我将关注团队成员的工作情况和需求,并提供必要的支持和帮助,以确保团队的高效运作。
4. 绩效评估和反馈:下周我将进行团队成员的绩效评估,并给予他们及时的反馈和指导。
每周部门工作计划及进度表篇一:部门每周工作计划及安排表部门年月月度工作计划表部门:主管:填报日期:编号:备注:此表每月25日由企管部发到各部门,由部门主管填报,并于每月28日前交分管领导审批,并报企管部备案。
部门年月月度工作完成情况表部门:主管:填报日期:编号:备注:此表每月28日由企管部发到各,由部门主管填报,并于次月5日前交分管领导审批,企管部备案,并汇总报总经理。
表格(3)部门每周工作计划及安排表(月日至月日)备注:此表由企管部于每周五下午16:00前发到各部门,各部门主管于周日上午9:00前交分管副总。
表格(4)部门每周工作计划完成情况表(月日至月日)备注:此表由企管部每周日上午9:00发到各部门,各部门主管于每周日下午16:00前交分管副总审批,报企管部备案。
篇二:部门每周工作计划表(共7篇)篇一:每周部门工作计划及进度表每周部门工作计划及进度表篇二:部门每周工作计划及安排表部门年月月度工作计划表部门:主管:填报日期:编号:备注:此表每月25日由企管部发到各部门,由部门主管填报,并于每月28日前交分管领导审批,并报企管部备案。
部门年月月度工作完成情况表部门:主管:填报日期:编号:备注:此表每月28日由企管部发到各,由部门主管填报,并于次月5日前交分管领导审批,企管部备案,并汇总报总经理。
表格(3)部门每周工作计划及安排表(月日至月日)备注:此表由企管部于每周五下午16:00前发到各部门,各部门主管于周日上午9:00前交分管副总。
表格(4)部门每周工作计划完成情况表(月日至月日)备注:此表由企管部每周日上午9:00发到各部门,各部门主管于每周日下午16:00前交分管副总审批,报企管部备案。
篇三:部门周工作计划表xxx项目周工作计划表注:此表由部门负责人于周六之前用电子版的形式报送至行政人事部,分管领导须在周六上午前完成初审。
篇四:部门周工作计划表201 年月第1周(2-8日)会计核算部工作计划完成情况表本周任务完成情况说明部门盖章:填报部门负责人:填报日期:201 年月第2周(9-15日)会计核算部工作计划表部门盖章:填报部门负责人:填报日期:篇五:部门周工作计划表201 年月第1周(2-8日)会计核算部工作计划完成情况表本周任务完成情况说明部门盖章:填报部门负责人:填报日期:201 年月第2周(9-15日)会计核算部工作计划表部门盖章:填报部门负责人:填报日期:篇六:部门周工作计划表201 年月第1周(2-8日)会计核算部工作计划完成情况表本周任务完成情况说明部门盖章:填报部门负责人:填报日期:201 年月第2周(9-15日)会计核算部工作计划表部门盖章:填报部门负责人:填报日期:篇七:周工作总结计划表格(部门)本周工作总结、下周工作计划及需例会上协调、解决、公布事宜一、本周总结二、下周计划注:包含之前遗留需在下周完成的任务三、例会议题——需在本周例会协调或公布事宜说明:1. 制表目的:以上各表内容由各部门负责人填写提交,便于公司及时了解各部门运作状况及所需要协助解决的难题,并于每周办公例会重点探讨解决; 2. 填表要求:(1)请各部门负责人用电脑填写表格中的内容,务必于每周六下班前提交此表(电子档)至行政人事部处统一打印并存档;(2)表格填写内容如较多,可以另加纸张撰写,附表后即可。
每周施工进度报表
项目名称:XXX
日期:XXXX年XX月XX日至XXXX年XX月XX日
一、本周完成工作:
1. 完成基础工程,包括挖掘、回填和夯实工作。
2. 完成混凝土浇筑工作,包括柱、梁和楼板的浇筑。
3. 完成墙体砌筑工作,包括内外墙的砌筑。
4. 完成水电安装工作,包括水管、电线和灯具的安装。
5. 完成门窗安装工作,包括窗户和门的安装。
二、下周工作计划:
1. 完成室内装修工作,包括地面、墙面和天花板的装修。
2. 完成室外工程工作,包括道路、围墙和绿化带的建设。
3. 完成机电设备安装工作,包括空调、电梯和消防设备的安装。
4. 完成验收准备工作,包括文档整理、设备调试和清洁工作。
三、本周存在的问题及解决方案:
1. 基础工程中遇到地下障碍物,解决方案为调整施工方案,避开障碍物。
2. 混凝土浇筑中出现裂缝,解决方案为加强混凝土配比的监控,确保混凝土质量。
3. 水电安装中出现水管漏水现象,解决方案为更换水管,重新安装。
四、下周预测问题及应对措施:
1. 预测室内装修中会出现墙面开裂现象,应对措施为加强腻子的质量和施工工艺的控制。
2. 预测室外工程中会出现天气变化影响施工进度,应对措施为及时关注天气预报,合理安排施工计划。
3. 预测验收准备中会出现文档不齐全现象,应对措施为加强文档的管理和整理。
五、其他事项:
1. 本周末进行安全检查,确保施工现场安全。
2. 下周进行质量抽查,确保施工质量符合要求。
周工作计划表范文
一、周一
•任务一:完成项目A的需求分析与评估,输出报告。
•任务二:参加团队会议,就项目B的进度进行讨论和调整。
二、周二
•任务一:开始项目A的设计与开发工作,完成第一阶段代码编写。
•任务二:协助同事解决项目C遇到的技术问题。
三、周三
•任务一:持续进行项目A的开发工作,完成第二阶段代码编写。
•任务二:参加培训课程,提升自己在领域D的技术能力。
四、周四
•任务一:继续项目A的开发,完成第三阶段代码编写并进行单元测试。
•任务二:与客户沟通,确认项目E的需求细节并起草方案。
五、周五
•任务一:完成项目A的代码优化和测试工作,准备提交给测试团队。
•任务二:整理本周工作成果,准备下周工作计划,与团队成员进行分享和讨论。
六、周末
•任务一:对本周工作进行总结和反思,找出改进的地方并制定改进计划。
•任务二:放松身心,恢复精力,做好下周工作的准备。
以上为周工作计划表范文,希望能够按照计划,高效地完成本周的工作任务,
提升工作效率和个人能力。
工程周进度报表一、工程概述本周所涉及的工程项目为具体工程名称,位于工程地点。
该工程的主要目标是简述工程的主要目标和用途,预计竣工日期为预计竣工时间。
二、本周工作进展1、土建部分基础施工:已完成基础挖掘工作,并通过了验收。
基础混凝土浇筑完成X%,预计在下周内全部完成。
主体结构:一层柱、梁、板的钢筋绑扎工作已经完成X%,模板安装正在进行中,预计本周末可完成X%。
砖墙砌筑:已开始进行部分区域的砖墙砌筑工作,完成量约为X 立方米。
2、安装部分电气管线敷设:完成了地下一层和一层的电气管线预埋工作,共计X米。
给排水管道安装:地下一层的给排水管道安装完成X%,预计下周可进行打压试验。
暖通设备安装:空调主机已就位,通风管道的制作与安装正在进行中,完成量约为X%。
3、装饰装修部分外墙保温:已完成基层处理,保温板粘贴工作正在进行,完成面积约为X平方米。
室内抹灰:部分房间的室内抹灰工作已经开始,完成量约为X平方米。
三、质量控制1、本周在施工过程中,严格按照施工图纸和相关规范进行操作。
对进场的原材料进行了严格的检验,确保其质量符合要求。
例如,对钢筋的型号、规格、力学性能进行了抽检,结果均合格。
2、在混凝土浇筑过程中,安排专人旁站监督,控制混凝土的配合比、坍落度和浇筑顺序,确保混凝土的质量。
3、对砖墙砌筑的灰缝厚度、垂直度和平整度进行了检查,对不符合要求的部位及时进行了整改。
四、安全管理1、本周施工现场的安全状况总体良好。
在施工现场设置了明显的安全警示标志,对施工人员进行了每日的安全教育培训。
2、对高处作业的人员配备了安全带,并定期检查其可靠性。
3、对施工现场的临时用电进行了检查,及时消除了电线乱拉乱接等安全隐患。
五、存在的问题及解决方案1、问题:由于近期天气多雨,影响了室外施工的进度。
解决方案:调整施工计划,优先进行室内作业,并在天气好转时增加施工人员和设备,加班加点赶进度。
2、问题:部分施工人员在操作过程中未严格按照规范要求进行,导致质量问题出现。
工程进度方案周报表致:宜昌市城市建立投资开发湖北清江工程管理咨询工程名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及基坑支护工程承包商:中基建立一、本周施工完成方案情况日期:2021年3月15日~2021年3月22日二、下周施工方案情况四、现场平安文明施工:1、对现场道路进展清扫,将模板等材料分堆安放。
4、无平安事故发生。
5、对电线绝缘全面检查,对有问题电源开关、配电箱进展更换6、对进场工人进展平安教育五、平安施工方面:1、电路电机方面,电工班组对接零,防触电、漏电、开关、闸刀进展检查,对有问题设备进展更换。
六、质量方面1、严格控制模板标高。
2、模板支撑系统检查,对薄弱部位进展补充支撑。
3、对已拆模构件进展检查,尺寸偏差有问题部位要求班组查看并总结原因。
中基建立2021年3月21日工程进度方案周报表致:宜昌市城市建立投资开发湖北清江工程管理咨询工程名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及基坑支护工程承包商:中基建立一、本周施工完成方案情况日期:2021年1月10日~2021年1月17日二、下周施工方案情况四、现场平安文明施工:1、对现场道路进展清扫,将模板等材料分堆安放。
2、对塔吊进展螺栓防锈。
3、工完场清,垃圾归堆,集中处理,做好安防值班工作。
4、无平安事故发生。
5、对电线绝缘全面检查,配电柜检查防雨措施。
对给水管道进展保温防冻处理。
6、检查临边防护做好春节假期防范工作五、平安施工方面:1、电路电机方面,电工班组对接零,防触电、漏电、开关、闸刀进展检查,对有问题设备进展更换。
2、对塔吊全面检查,对标准节螺栓涂油防锈处理。
六、质量方面1、严格控制板厚、标高。
2、浇筑后,对轻微麻面进展素浆粉刷。
3、对已拆模构件进展检查,尺寸偏差有问题部位要求班组查看并总结原因。
中基建立2021年1月17日工程进度方案周报致:宜昌市城市建立投资开发沙河工程部湖北清江工程管理咨询工程名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及地下室承包商:中基建立一、本周施工完成方案情况对钢筋制作、安装、模板、混凝土、临时用电、塔吊进展了平安技术交底,本周无平安事故发生。
2024一周工作计划表一、本周工作重点:周总要求:能围绕暑假生活,新教室、新老师等内容,与同伴或老师用连贯的语言积极主动地进行交流,乐意表达真正的情感。
1、让幼儿能及时以愉快的心情适应假期到新学期的过度;2、能用完整的话讲述暑假高兴的事情,并学会安静倾听别人讲话;3、知道自己长大了,是幼儿园的大班小朋友,有做哥哥姐姐的光荣感;5、有良好的梳洗习惯和自理能力,养成细致有条理的做事习惯,及时适应幼儿园的一日常规;6、认识班上的标志,有小脚丫的地方不可以乱跑;7、能清楚地口述10以内的排列顺序,知道顺数与倒数。
二、集体活动谈话活动:快乐暑假。
语言活动:我们的新教室。
社会活动:值日生分工。
音乐活动:值日生歌数学活动:顺数、倒数。
户外活动:复习列队,要求整齐迅速能对基本口令作出及时反映(立正、稍息、左右转)。
游戏活动:一起玩玩以前的游戏,学会新游戏,稳定幼儿情绪,引导幼儿能加入到活动中(以老带新);汉语拼音:单韵母a。
安全工作:带领幼儿参观幼儿园的每个角落并说说存在的哪些不安全的地方,我们不可用手去触摸;三、其他工作1、环境布置:布置新教室环境。
2、日常生活:带领幼儿认识自己的茶杯格,熟悉新安排的床位与座位。
4、家长工作:(1)准备幼儿的生活用品。
如更换衣服、小毛巾。
(2)准备幼儿的学习用品。
如水彩笔,课外书、图画书、本子等。
(3)进入大班培养孩子良好的学习习惯和生活习惯。
(4)与家长沟通坚持送幼儿来园。
2024一周工作计划表(二)一、完成基本工作1、给办公室的绿植浇水,修剪枝条,保证绿植的健康成长。
2、整理上周遗留的各类文件和文档,把其中重要的分出来,做好记号保存好。
3、查看每天的员工的打卡情况,以便提醒那些忘记打卡的人补卡,并询问缺卡、漏打卡的原因。
4、与保洁人员进行沟通,让她把办公室里的卫生清扫干净,把全部的垃圾带走。
5、把会议室布置好,随时等待开会,准备好要开会的资料。
在开会的时候,做好会议记录。
2024年办公室周工作计划表办公室周工作计划表周一时间工作内容8:00 - 9:00- 整理收件箱和办公桌- 处理邮件和文件9:00 - 12:00- 参加早会,汇报上周工作进展和本周计划- 安排并协调下属工作- 拟定本周工作安排和目标12:00 - 13:00- 午餐休息13:00 - 15:00- 参加部门会议,提出建议和意见- 处理部门与其他部门之间的协调事宜15:00 - 17:00- 完成日常工作任务,如报告、文件整理、数据分析等- 处理紧急事务和投诉处理17:00 - 18:00- 总结一天工作,整理工作记录- 准备明天的工作计划周二时间工作内容8:00 - 9:00- 整理收件箱和办公桌- 处理邮件和文件9:00 - 12:00- 开展团队培训和会议- 协助下属解决工作中的问题12:00 - 13:00- 午餐休息13:00 - 15:00- 跟进项目进展和任务分配- 与供应商、客户沟通对接15:00 - 17:00- 处理各类日常工作任务- 提交工作报告和进度更新17:00 - 18:00- 总结一天工作,整理工作记录- 准备明天的工作计划时间工作内容8:00 - 9:00- 整理收件箱和办公桌- 处理邮件和文件9:00 - 12:00- 参加部门会议或跟进项目会议- 具体分析和解决工作中的问题12:00 - 13:00- 午餐休息13:00 - 15:00- 处理与客户的沟通和协商- 拓展新的业务和客户资源15:00 - 17:00- 处理日常工作任务,如文档撰写、数据分析等- 同事间的协作和沟通17:00 - 18:00- 总结一天工作,整理工作记录- 准备明天的工作计划周四工作内容8:00 - 9:00- 整理收件箱和办公桌- 处理邮件和文件9:00 - 12:00- 参加早会,了解团队工作进展和目标- 协调相关部门合作事宜12:00 - 13:00- 午餐休息13:00 - 15:00- 跟进客户需求和项目进展- 解决工作中的问题和难题15:00 - 17:00- 完成日常工作任务,如报告、文件整理、数据分析等- 处理紧急事务和投诉处理17:00 - 18:00- 总结一天工作,整理工作记录- 准备明天的工作计划周五时间工作内容8:00 - 9:00- 整理收件箱和办公桌- 处理邮件和文件9:00 - 12:00- 跟进项目进展和任务分配- 与供应商、客户沟通对接12:00 - 13:00- 午餐休息13:00 - 15:00- 处理日常工作任务- 提交工作报告和进度更新15:00 - 17:00- 组织团队例会,分享本周工作成果和经验- 进行总结和反思,提出改进方案17:00 - 18:00- 总结一天工作,整理工作记录- 准备下周的工作计划以上是2024年办公室周工作计划表,希望能对你有所帮助。
周工作计划及完成情况表一、引言为了提高工作效率,确保各项任务按时完成,我制定了以下周工作计划。
本计划旨在明确本周的工作目标、任务分配和时间安排,以便更好地追踪工作进度并及时调整。
通过本计划的执行,我期望能够提升个人和团队的工作效能,为公司的发展做出贡献。
二、周工作计划1. 周一:* 上午:召开团队会议,总结上周工作,明确本周目标。
* 下午:进行项目A的需求分析和设计文档编写。
2. 周二:* 上午:完成项目A的设计文档,并与团队成员讨论确定。
* 下午:开始项目A的开发工作,编写代码。
3. 周三:* 上午:继续项目A的开发工作,完成核心功能实现。
* 下午:进行项目B的预研和资料收集。
4. 周四:* 上午:完成项目A的开发工作,进行测试和调试。
* 下午:根据测试结果,修复项目A中的bug。
5. 周五:* 上午:完成项目A的bug修复工作,提交给测试团队进行验收测试。
* 下午:整理本周工作成果,撰写工作总结报告。
三、完成情况表经过一周的努力,我按照计划完成了各项工作任务,以下是具体完成情况:1. 周一:* 成功召开团队会议,与团队成员共同总结了上周工作,明确了本周目标和任务。
* 按时完成了项目A的需求分析和设计文档编写,为后续开发工作奠定了基础。
2. 周二:* 顺利完成了项目A的设计文档,并与团队成员进行了充分讨论和确认。
* 按照计划开始了项目A的开发工作,编写了部分核心代码。
3. 周三:* 成功实现了项目A的核心功能,为项目的整体进度提供了有力支持。
* 对项目B进行了预研和资料收集,为下周的工作做好了准备。
4. 周四:* 完成了项目A的开发工作,并进行了详细的测试和调试,确保了代码的质量和稳定性。
* 根据测试结果,及时修复了项目A中的bug,提高了项目的质量。
5. 周五:* 成功修复了项目A中的所有bug,并提交给了测试团队进行验收测试,为项目的最终交付奠定了基础。
* 认真整理了本周的工作成果,撰写了详细的工作总结报告,为团队和个人的持续发展提供了有益参考。
每周工作进度汇报表全文共四篇示例,供读者参考第一篇示例:每周工作进度汇报表一、工作概况:本周工作主要以完成公司内部项目为主,包括市场调研、产品设计、开发测试等工作。
全体员工都积极配合,共同努力,取得了一定的进展。
二、市场调研情况:本周市场调研工作主要集中在了对竞争对手的分析以及潜在客户的需求调研上。
通过市场调研小组的不懈努力,我们已经完成了对竞争对手产品特点、价格和市场份额的调研,为下一步产品设计提供了重要参考。
对潜在客户的需求调研也已经初步完成,下周将进一步深入调研,为产品定位和营销策略提供支持。
三、产品设计进展:本周产品设计小组圆满完成了对新产品的初步构思和设计。
通过团队的共同努力,我们成功的确定了产品的功能特点、外观设计和用户体验。
下周将进一步完善产品设计,开展技术研发工作,争取尽快推出优质产品,为公司创造更大的利润。
四、开发测试情况:本周开发测试小组主要进行了产品的功能测试和性能测试工作,确保产品的稳定性和安全性。
经过一周的努力,我们已经完成了对产品的初步测试,下周将进一步进行功能优化和BUG修复,以确保产品的上线质量。
除了以上工作外,本周我们还进行了团队会议、项目进度汇报、内部培训等工作。
通过团队的共同努力,我们已经形成了良好的团队协作机制,团结一致,共同进退,为公司的发展贡献自己的一份力量。
六、下周工作计划:下周我们将继续推进市场调研工作,深入了解潜在客户需求,为产品设计提供更多的参考。
我们将加快产品设计和研发进度,争取尽快推出优质产品。
在开发测试方面,我们将进一步完善产品的功能和性能,确保产品的上线质量。
我们还将加强团队建设,提高团队执行力和凝聚力,为公司的长远发展做好准备。
七、总结:通过本周的工作,我们取得了一定的进展,但也存在一些不足之处。
下周我们将继续努力,弥补不足,加快工作进度,确保项目的顺利进行。
希望全体员工继续保持高度的责任心和团队意识,共同为公司的发展贡献自己的力量。
项目周计划表格本文档是一个项目周计划表格的示例,用于规划和跟踪项目中的任务和里程碑。
该表格可以帮助项目团队成员了解每周的工作重点和进度,确保项目按时交付。
任务列表下表列出了本周的任务列表,包括任务名称、责任人、预计起止时间和完成状态。
任务名称责任人预计起止时间完成状态任务 1 张三1月1日-1月5日完成任务 2 李四1月3日-1月7日进行中任务 3 王五1月3日-1月10日未开始任务 4 赵六1月5日-1月12日未开始重要里程碑除了每周的任务列表,项目团队还应该关注重要的里程碑,以确保项目进展符合预期。
下表列出了本周的重要里程碑,包括里程碑名称、预计日期和完成状态。
里程碑名称预计日期完成状态里程碑 1 1月5日已完成里程碑 2 1月8日未完成里程碑 3 1月10日未完成在本节中,团队成员可以记录项目中的进展情况以及遇到的任何问题或挑战。
这有助于团队成员之间的沟通和协作。
张三本周,我已完成任务 1,并进行了任务 2 的一部分。
遇到了一些技术难题,正在寻求解决方案。
李四本周,我开始了任务 2,并取得了一些进展。
遇到了一些资源不足的问题,正在联系相关部门解决。
王五本周,因为其他紧急任务的关系,任务 3 还未开始。
计划在下周开始进行。
赵六我将在本周末开始任务 4,并计划在下周前完成。
在本节中,团队成员可以记录下周的计划,包括任务和里程碑的安排,以及预计完成时间。
张三•完成任务 2,并提交相关文档。
•协助解决团队成员遇到的技术问题。
李四•完成任务 2,并提交给相关部门进行审批。
•准备开始任务 3,并进行必要的准备工作。
王五•开始任务 3,并分解任务细项。
•与领导确认里程碑 2 的时间节点。
赵六•确保任务 4 在预定的时间内完成。
•开始准备下一阶段的任务。
风险和挑战在本节中,团队成员可以记录项目中的风险和挑战,以便及时采取措施进行风险管理和问题解决。
•技术难题可能导致任务延迟。
•人力资源不足可能影响任务进展。
幼儿园教师周工作计划表格一、周一【今日重点】1.开启新一周的工作,检查班级环境,确保安全、整洁。
2.召开班级例会,与同事交流本周工作计划。
【具体工作】1.8:00-8:30,检查教室、卫生间、游乐设施等是否安全、卫生。
2.8:30-9:00,组织幼儿进行晨间活动,观察幼儿情绪、身体状况。
3.9:00-9:30,召开班级例会,与同事商讨本周工作安排。
4.9:30-10:00,组织幼儿进行教育活动,如唱歌、跳舞、讲故事等。
5.10:00-10:30,带领幼儿进行户外活动,锻炼身体。
6.10:30-11:00,组织幼儿吃早餐,观察幼儿进餐情况。
7.11:00-11:30,与家长沟通,了解幼儿在家的表现。
二、周二【今日重点】1.开展主题活动,丰富幼儿生活。
2.观察幼儿在主题活动中的表现,及时调整教学方法。
【具体工作】1.8:00-8:30,检查教室、卫生间、游乐设施等是否安全、卫生。
2.8:30-9:00,组织幼儿进行晨间活动,观察幼儿情绪、身体状况。
3.9:00-10:00,开展主题活动,如手工制作、科学实验等。
4.10:00-10:30,带领幼儿进行户外活动,锻炼身体。
5.10:30-11:00,组织幼儿吃早餐,观察幼儿进餐情况。
6.11:00-11:30,与家长沟通,了解幼儿在家的表现。
三、周三【今日重点】1.关注幼儿心理健康,开展心理辅导。
2.组织幼儿进行亲子活动,增进亲子关系。
【具体工作】1.8:00-8:30,检查教室、卫生间、游乐设施等是否安全、卫生。
2.8:30-9:00,组织幼儿进行晨间活动,观察幼儿情绪、身体状况。
3.9:00-10:00,开展心理辅导活动,如情绪管理、人际交往等。
4.10:00-10:30,带领幼儿进行户外活动,锻炼身体。
5.10:30-11:00,组织幼儿吃早餐,观察幼儿进餐情况。
6.11:00-11:30,开展亲子活动,增进亲子关系。
四、周四【今日重点】2.准备下周工作计划,确保教学进度。
生产周报汇报表
日期:XXXX年XX月XX日
一、本周生产概况
1. 生产总量:本周共完成产品数量XXX件,达到周计划的XX%。
2. 生产进度:本周生产进度稳定,产品合格率达到XX%。
3. 生产问题:本周出现XX次生产异常,已及时解决。
二、生产数据分析
1. 产品合格率:本周产品合格率为XX%,较上周提高了XX个百分点。
2. 生产效率:本周平均每小时生产量为XX件,较上周提高了XX%。
3. 人员效率:本周人均生产量为XX件,较上周提高了XX%。
三、下周工作计划
1. 生产目标:下周计划完成产品数量为XXX件,预计达到周计划的XX%。
2. 工作重点:下周将重点提升生产效率,优化生产流程,提高产品合格率。
3. 人员安排:下周将根据生产需要进行人员调配,确保生产顺利进行。
四、其他事项
1. 设备维护:本周对生产线设备进行了全面检查与维护,确保设备正常运行。
2. 安全培训:本周组织全体员工进行了安全生产培训,提高员工安全意识。
3. 环境卫生:本周加强了生产现场的清洁与整理工作,保持整洁的生产环境。
五、总结与建议
本周生产工作总体稳定,但也存在一些问题需改进。
建议在下周工作中重点关注生产效率的提升和产品质量的把控,同时加强员工培训和设备维护工作,确保生产顺利进行。
施工周进度计划表范本可以下载的篇一:一期周进度计划周报表上周施工完成情况及下周施工安排编制人:审批:日期2016年9月14日金山·东方(奥)园32#36#项目上周工程情况- 1 -本周工作计划安排(~)需要解决事项:1、中间留路土方开挖顺序安排。
2、防水改自粘型,是否确定几家单位的产品供参考选择。
- 2 -篇二:施工进度范本施工进度计划第一节、工期进度计划一、施工进度计划本工程计划总工期60个日历天。
第二节、进度控制目标1、进度控制目标熟知整个系统工程,掌握所有工作量之后,编排月计划、总计划等对整个施工过程进行控制,保证总工期在60个日历天内完成。
2、进度控制体系a、建立施工项目计划系统,对整个工程实行进度计划控制。
首先编制各个施工项目的进度计划,作业计划,计划编制的对象由大到小,计划的内容从粗到细。
编制时从总体到局部,逐层进行控制目标分解,以保证计划控制目标落实。
b、建立项目进度实施组织系统,保证施工项目进度计划的实施。
此系统由项目经理及包括劳动力组织、施工材料设备调配、采购运输、资金能源各职能部门及各专业施工班组共同组成,共同按照计划规定的目标去落实,完成各自的责任和任务,保障计划的完成。
c、建立项目进度的检查控制系统。
即在从项目经理到各职能部门,各施工班组设有一个专门的部门或人员进行检查、汇报、统计整理实际进度资料,并与计划进度进行比较分析。
通过比较分析,找出影响施工进度的原因和因素,采取及时、有效的措施进行补救和调整下一分项进度的计划。
d、施工进度计划的实施与检查(1)计划任务以施工任务书的方式下到施工班组,以保证实施。
施工任务书有明确的计划目标,具体的施工任务及技术措施、质量要求、奖惩条款等内容,使施工班组保证按作业计划时间完成规定的任务。
(2)做好施工进度记录,填好施工进度统计表,为施工进度检查分析提供准确信息。
(3)做好施工中的调度工作,对影响施工进度的各种因素,进行分析,制订措施,协调各方面关系,加强薄弱环节,实现动态控制,保证各班组完成作业计划。
