混凝土防渗墙施工技术在水库防渗加固工程中的应用发布时间:2023-02-17T05:51:20.509Z 来源:《城镇建设》2022年第19期10月作者:叶幼鹏[导读] 混凝土防渗墙是在坝轴线上开挖成槽,然后浇筑混凝土,等混凝土凝结后形成稳定的防渗连续墙。
叶幼鹏中国葛洲坝集团第三工程有限公司陕西西安710000摘要:混凝土防渗墙是在坝轴线上开挖成槽,然后浇筑混凝土,等混凝土凝结后形成稳定的防渗连续墙。
除了发挥防渗作用外,混凝土墙体也能提高水库大坝的结构稳定性,因此对保障水库工程的运行安全也有积极帮助。
在应用混凝土防渗墙时,需要熟悉其施工流程,并重点对先导孔施工、槽段施工、混凝土浇筑作业等环节开展质量控制,才能保证水库防渗加固效果达到预期。
关键词:水库工程;混凝土防渗墙;防渗加固引言混凝土防渗墙是指在坝体轴线上开挖沟槽,再灌注混凝土,待混凝土凝固后,形成一种稳定的防渗连续墙。
混凝土墙除起到防渗的作用,还可改善水库的结构稳定,对保证水库的安全运行起到积极的促进作用。
在采用混凝土防渗墙时,必须对其施工工艺进行了解,并着重于导孔施工、槽段施工、浇筑施工等各环节的质量管理,以确保工程的防渗加固效果。
1.混凝土防渗墙技术概述我国引进水库大坝混凝土防渗墙工艺后,因实用性强,对施工技术的要求也比较简单,墙体耐久性强、防渗可靠性高,现已在水库土石坝除险加固中被广泛采用。
混凝土防渗墙加固土石坝主要通过钻凿,抓斗和液压开槽工法在大坝坝体或者坝基上施工槽孔并通过浇筑混凝土构成连续防渗墙来实现防渗。
混凝土防渗墙能适应各种复杂坝基以及各种不同材质的坝体,墙能嵌入坝基基岩中一定深度,墙的两端能连接两岸坝肩岸坡基岩或者其他防渗设施,能完全切断坝体以及坝基渗漏通道。
2.混凝土防渗墙施工技术在水库防渗加固工程中的应用2.1.导墙施工水利工程建设中,导墙是防渗墙的基准物,施工人员需严格按照施工图纸及相关规范要求施工,确保防渗墙处于正确位置。

抓斗法造混凝土防渗墙在七一水库除除险加固中的应用摘要根据玉山县七一水库除险加固工程的实际情况以及施工实践,总结了“抓斗法造防渗墙”的施工方法。
关键词七一水库;除险加固;抓斗法;防渗墙施工1工程简介1)工程地质情况。
坝体填筑土料主要为紫红色、褐紫色、褐色、黄红色等杂色含砾低液限粘土和粘土质砾,其中0~14.0m为填筑风化料,含大量卵砾石,夹少量漂石,松散无粘性。
2)防渗墙施工技术指标。
防渗墙工程主要工作内容为:采用抓斗成槽,水下浇注混凝土垂直防渗墙,砼强度为C15,墙厚0.6m,防渗墙顶高程为163.50m,底部深入强风化层为1.0m。
2施工方法的确定1)确定依据。
防渗墙施工方法的确定主要取决于工程施工地点的地质条件、施工场地的大小工期要求等,同时应结合施工资源来综合考虑。
2)施工方法。
根据玉山县七一水库除险加固工程的坝体地质实际情况,决定采用抓斗法施工防渗墙工程,同时安排两台冲击钻机辅助施工。
3施工关键技术3.1槽段划分一般根据设计图纸进行槽段划分。
槽段的长度宜尽量加长,以减少槽段之间接头数目,提高墙体的整体性。
但是,受墙基地质条件限制及成槽深度等因素影响,槽段又不宜过长。
综合考虑地层特性、施工工期、造孔方法、砼浇筑强度等因素,将本工程砼防渗墙划分为一、二期槽,其槽长均定为8m。
一、二期槽孔间隔布置,先施工一期槽孔,后施工七期槽孔之间的二期槽孔,连接成地下连续墙。
墙段连接采用接头管方法。
3.2施工技术参数1)泥浆配比及现场性测定。
根据本地工程地质条件和水文地质情况,拟采用钙膨润土,并外加剂处理以改善泥浆护壁性能,确保挖槽时槽壁稳定。
①泥浆配比设计:根据本工程地质条件配制出适合本工程泥浆配比,以确保槽壁稳定;②泥浆材料的选择:水库水,钙质膨润土,外加剂为纯碱,羧钾基纤维素,特点是易溶高粘。
2)施工质量要求。
槽孔宽度60cm,孔壁平整垂直,孔位中心允许偏差不大于±3%,孔斜率不大于0.4%,对于一、二期槽孔接头套接孔的两次孔位中心任一深度的偏差值应不大于施工图纸规定墙厚的1/3。

抓斗法混凝土防渗墙施工技术在宁夏沙坡头水利枢纽工程中的应用摘要:液压抓斗法防渗墙施工技术在我国最早出现于20世纪90年代,采用抓斗法施工塑性混凝土防渗墙技术在宁夏沙坡头水利枢纽工程中成功应用,重点介绍抓斗法在30混凝土防渗墙的施工技术措施和质量控制措施要点。
关键词:宁夏沙坡头水利枢纽抓斗法混凝土防渗墙中图分类号:tu74 文献标识码:a 文章编号:1007-3973(2012)012-007-021工程概况宁夏沙坡头水利枢纽是黄河干流龙羊峡至青铜峡河段规划开发的二十五个梯级枢纽之一,是我国第一座多泥沙河流上兴建的大型灯泡贯流式机组电站工程,主要建设任务是灌溉和发电。
最大坝高37.8米,坝顶长868米,工程总控制灌溉面积为134万亩,总库容量2600万立方米,总装机容量12.03万千瓦,设计年发电量6亿度,枢纽总投资12.8亿元。
工程的建成结束了卫(中卫)宁(中宁)平原两千多年无坝引水的历史,每年可节灌5亿立方米的黄河水,减少净耗水量1.6亿立方米。
2抓斗法混凝土防渗墙施工技术桩号左0+160.80~左0+543.122坝段为30cm厚的塑性混凝土防渗墙,防渗墙轴线布置在距外坝肩1.5m,需完成工程量3500m2。
均采用液压抓斗造孔、直升导管法泥浆下浇筑混凝土、槽段连接采用接头管法的施工方案。
2.1防渗墙导墙及施工平台沿防渗墙轴线建造导墙,导墙采用钢筋混凝土结构。
抓斗行走平台(i=0.01)布置在防渗轴线背水一侧,其结构为30cm厚碎石垫层,其上铺设10mm厚钢板。
导墙及平台结构见图1所示。
2.2防渗墙施工主要工序塑性混凝土防渗墙施工工序见图2所示。
2.3抓斗法施工技术要点2.3.1成槽方法考虑本工程的地层特点、工期要求和施工条件,本段防渗墙拟使用液压式抓斗设备,采用“三抓成槽法”施工技术,即每个槽孔均采用抓斗分三阶段直接抓取成槽。
ⅰ期槽孔,先抓两端,后抓中间;ⅱ期槽孔,先抓中间,后抓两端。
对于基岩部分的成槽,根据地勘资料反映的基岩强度可用抓斗直接抓取。
液压抓斗在墙夼水库除险加固工程混凝土板墙施工中的应用隋炳江摘要:由于砼防渗墙工程为地下隐蔽工程,完工后看不见,摸不着,因此对过程的控制就成为重中之重。
在施工中严格遵守GB/T19001-2000-ISO9001 –2000质量体系标准的相关要求,应将“质量第一”落到实处。
关键词:液压抓斗;混凝土;施工1 基本情况墙夼水库位于诸城市枳沟镇墙夼村西南,潍河流域潍河干流上游,流域面积656km2,总库容3.28亿m3。
是一座以防洪、灌溉为主,结合养殖、发电等综合利用的大(2)型水库,工程等别Ⅱ等,主要水工建筑物级别2级。
由山东水利工程总公司中标承建的诸城市墙夼水库除险加固工程6标段,主要工作内容为东库主坝桩号0+050~0+950段坝体与坝基覆盖层混凝土防渗墙工程。
工程量为:砼防渗浇筑(墙厚0.6m)17760m2,土石方开挖7038m3,土方填筑8672 m3,C20砼导墙1602m3,钢筋制安29t。
合同造价1363.36万元。
工程主体施工项目为60cm厚砼防渗薄墙,其主要施工工艺采用“抓取法”,主要施工技术参数为墙厚60cm,墙顶高程106.00m,墙底高程为基岩面以下 1.0m,墙体材料入坝体内2.0m以上为柔性混凝土,下部为C10混凝土。
2 施工总布置工程施工范围东库大坝桩号0+050~0+950,施工长度900m。
项目部首先组织部分人员进场,进行前期准备工作。
组织技术人员进行工程测量放线工作。
根据建设高程基准点和坝体中心线控制桩测放0+050~0+950范围的施工轴线。
3 主要施工方法3.1 施工工艺流程图(附后)3.2 主体砼防渗连续墙工程施工方法说明3.2.1 施工平台的修筑根据所提供的测量基准点、基准线和水准点等基本资料和数据,准确测放施工控制网,并将测放结果报送监理工程师并提请校核认证。
同时做好引桩加以保护。
使用挖掘机配合推土机将上游坝坡开挖至设计图纸尺寸,尽可能的减少回填土方量,若存在回填部分应严格按照规范要求进行分层压实,压实标准达到设计及正常施工的要求,表层用原坝体拆除料铺设并压实找平。

薄壁抓斗法混凝土防渗墙技术在滨田水库的应用下面是本店铺给大家带来关于薄壁抓斗法混凝土防渗墙技术在滨田水库的应用,以供参考。
薄壁液压抓斗法新的防渗墙施工技术出现于20世纪90年代,此项技术适用于坚硬的土壤与砂砾石中成槽,成槽深度可达60米,此项技术不仅降低了工程造价,而且提高了工程施工速度,一台液压抓斗成槽平均工效为125m2/d,此项技术已在江西省鄱阳县滨田水库除险加固工程中得到了推广运用。
1、工程概况江西省鄱阳县滨田水库于1960年4月建成投入使用,是一座以灌溉、防洪、养殖等综合利用的大(二)型水库。
水库主坝为均质土坝,坝顶高程53.2m,坝顶长723m,坝顶宽5m,最大坝高26m。
水库在多年运行后主坝存在坝身渗流稳定、坝坡稳定、坝基渗漏和坝肩绕坝渗漏等问题,严重威胁坝体安全和正常效益的发挥,被水利部列为病险库。
滨田水库除险加固工程对主坝坝体防渗选用了薄壁抓斗塑性混凝土防渗墙技术进行加固处理,由中国水利水电第六工程局承建。
防渗墙轴线位于坝轴线上游0.5m处,范围0+000—0+723桩号,全长723m,孔口高层53.2m,墙体有效厚度0.35m,进入基岩2.5-6.2m,墙顶高程51.5m。
塑性混凝土防渗墙深29m左右。
本工程完成混凝土防渗墙19010m2,共耗时148d。
坝址区出露的地层岩性为前震旦系板溪群第二段浅变质岩及第四系松散堆积层。
坝址区构造形迹主要表现为断层和裂隙。
地层概况由上而下为:⑴6~29m厚的黏性壤土;⑵河床岩石表面呈全风化为其厚度约为2.9—5.2m,⑶强风化带岩石厚度约为3.1—8.5m,弱风化岩石厚度约7.5—13.0m,下伏微新岩石。
塑性混凝土防渗墙设计物理力学指标为:渗透系数K≤5.0×10-7cm/s;墙体厚度t=0.35m;抗压强度3Mpa≤R28d≤5Mpa;弹性变形模量300Mpa≤E28d≤1000Mpa;允许渗透比降J≥80。
2、混凝土防渗墙成墙技术要点2.1造孔成槽2.1.1布置施工平台抓斗施工平台设置在防渗墙轴线下游侧,原坝顶宽度只有5m不能满足抓斗施工所需8m宽的施工平台的要求。
《河南水利与南水北调》2023年第11期施工技术混凝土防渗墙施工中液压抓斗纯抓法造槽技术的应用赖学云(江西省水利水电建设集团有限公司,江西南昌330000)摘要:以江西省上高县翰堂镇保丰水库扩建工程为背景,对水库主坝和副坝防渗加固方案展开设计,并对液压抓斗纯抓法造槽技术的应用要点展开分析探讨。
结果表明,嵌岩混凝土防渗墙液压抓斗纯抓法造槽施工技术是在总结大量混凝土防渗墙施工技术应用情况及松散地层槽孔壁坍塌施工经验的基础上而形成,该技术能有效解决砂卵石、松散填筑土层等槽孔壁极易坍塌地层造槽施工的难题,并能加快造槽施工进度,提升混凝土防渗墙施工质量。
关键词:混凝土防渗墙;液压抓斗;纯抓法造槽;松散地层中图分类号:TV6文献标识码:A文章编号:1673-8853(2023)11-0057-021工程概况保丰水库位于江西省上高县翰堂镇保丰村及钊田村附近,与县城的直线距离为23km 。
水库扩建工程主坝和1#、2#、3#、6#、7#副坝的坝体防渗加固均采用混凝土防渗墙方案,防渗墙布置于坝顶,轴线位置位于坝轴线上游侧1m 处。
保丰水库扩建工程坝体防渗墙采用液压抓斗纯抓法造槽施工工法,工期为2017年6月28日至11月10日,实际成墙面积12471.07m 2。
2施工方案2.1施工机械选择当前,国内水利工程混凝土防渗墙造孔主要采用射水法造槽机、液压铣槽机、液压或钢丝绳抓斗机、冲压式反循环钻机、回转钻机等施工设备,现有的造槽机械中,德国宝峨GB 系列液压抓斗机和BC30型液压铣槽机施工速度最快、工效最高,并配置有自动测斜、纠偏控制系统,造孔位置和尺寸精确。
其中,德国宝峨BC30型液压铣槽机造价高,机械自重高达100t ,必须配备BE500型泥浆净化设备,对于水库除险加固工程并不适用。
德国宝峨GB 系列液压抓斗机虽然价格高于国内造槽设备,但在国内水利水电工程混凝土防渗墙施工中应用广泛。
其成槽深度最大60m ,成槽宽度1.20m ,主机重量仅为47t ,配备自动测斜纠偏系统,能保证成槽垂直度和成槽质量;抓斗闭合力较大,并配备自由落钩装置,具备冲击功能,在硬质地层中成槽效率高。

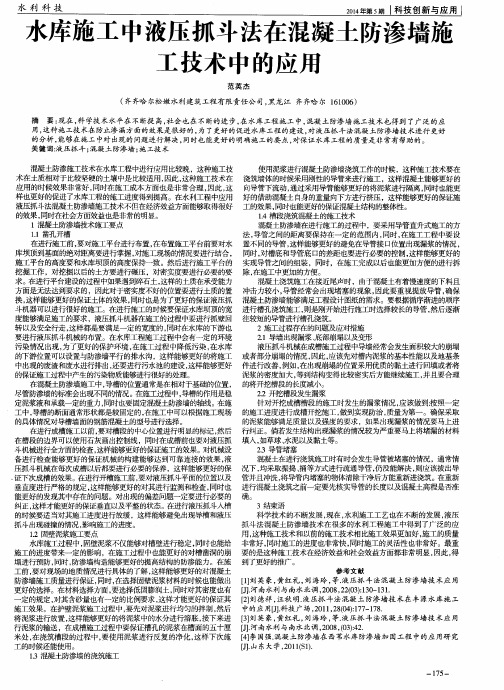

水库施工中液压抓斗法在混凝土防渗墙施工技术中的应用现在,科学技术水平在不断提高,社会也在不断的进步,在水库工程施工中,混凝土防渗墙施工技术也得到了广泛的应用,这种施工技术在防止渗漏方面的效果是很好的,为了更好的促进水库工程的建设,对液压抓斗法混凝土防渗墙技术进行更好的分析,能够在施工中对出现的问题进行解决,同时也能更好的明确施工的要点,对保证水库工程的质量是非常有帮助的。
标签:液压抓斗;混凝土防渗墙;施工技术混凝土防渗施工技术在水库工程中进行应用比较晚,这种施工技术在土质相对于比较坚硬的土壤中是比较适用,因此,这种施工技术在应用的时候效果非常好,同时在施工成本方面也是非常合理,因此,这样也更好的促进了水库工程的施工进度得到提高。
在水利工程中应用液压抓斗法混凝土防渗墙施工技术不但在经济效益方面能够取得很好的效果,同时在社会方面效益也是非常的明显。
1 混凝土防渗墙技术施工要点1.1 凿孔开槽在进行施工前,要对施工平台进行布置,在布置施工平台前要对水库坝顶到基面的绝对距离要进行掌握,对施工现场的情况要进行结合,施工平台的高度要和水库坝顶的高度保持一致。
然后进行施工平台的挖掘工作,对挖掘以后的土方要进行碾压,对密实度要进行必要的要求。
在进行平台建设的过程中如果遇到碎石土,这样的土质在承受能力方面是无法达到要求的,因此对于密实度不好的位置要进行土质的置换,这样能够更好的保证土体的效果,同时也是为了更好的保证液压抓斗机器可以进行很好的施工。
在进行施工的时候要保证水库坝顶的宽度能够满足施工的要求,液压抓斗机器在施工的过程中要进行抓壁回转以及安全行走,这样都是要满足一定的宽度的,同时在水库的下游也要进行液压抓斗机械的布置。
在水库工程施工过程中会有一定的环境污染情况出现,为了更好的保护环境,在施工过程中降低污染,在水库的下游位置可以设置与防渗墙平行的排水沟,这样能够更好的将施工中出现的废渣和废水进行排出,还要进行污水池的建设,这样能够更好的保证施工过程中产生的污染物质能够进行很好的处理。
浅谈液压抓斗法混凝土防渗墙技术在水库施工中的应用发布时间:2022-08-17T10:16:56.248Z 来源:《科学与技术》2022年第30卷7期作者:陈玉昌[导读] 现阶段,国内经济社会发展较以往出现明显改变,城市工程项目越来越多。
对水库施工来说陈玉昌六安市水利局安徽六安 237000摘要:现阶段,国内经济社会发展较以往出现明显改变,城市工程项目越来越多。
对水库施工来说,施工单位更多地使用混凝土防渗墙的施工技术,该施工技术可以让水库防渗漏成果得到明显提升。
本文研究了液压抓斗法的混凝土防渗墙技术,将此技术应用于水库施工环节,可以控制施工质量。
关键词:液压抓斗法;混凝土防渗墙技术;水库施工引言:应用混凝土防渗墙技术可以让工程的成本有所下降,使水库施工进度得到提升。
对防渗墙施工技术来说,液压抓斗法得到普遍应用,此方法利用高压胶管完成液压压力的传送任务,压力转移到抓斗,在此基础上进行开闭、张合。
在使用液压抓斗法之后,沙砾及土的成槽效率得到提升,可以方便清孔换浆操作进行,让工程和施工技术标准相符。
如今,此技术能够普遍使用于水库混凝土防渗墙建设工作。
一、液压抓斗法的混凝土防渗墙技术应用对如今水利工程施工环节来说,利用液压抓斗法能够让水库施工防渗漏效果得到明显改善。
对具体施工环节来说,施工单位不但应该对凿孔开槽与固壁泥浆技术应用质量引起重视,而且应该对槽段混凝土浇筑技术和混凝土浇筑技术应用质量引起重视,以为水库工程施工质量提供保障[1]。
(一)凿孔开槽分析1.对施工平台进行布置在开始施工之前,施工单位应该对水库坝顶和绝对基面之间的高差进行确定。
随后需要了解施工现场具体情况,还要完成好施工平台布置任务,此环节应该确保平台高度及水库坝顶高度处在接近位置。
施工工人应该选择挖掘机对水库坝顶高程进行下降处理,让水库坝顶和施工平台彼此接近。
此外,工作人员应该于水库坝顶两边位置对开挖坝顶土方进行填入处理,随后利用压实机械完成碾压任务。
液压抓斗法混凝土防渗墙技术在水库施工中的应用
作者:曹庆涛
来源:《科技创新与应用》2014年第13期
摘要:近年来,我国经济和社会在发展过程中发生了很大的变化,城市在发展过程中也出现了工程项目数量不断增多的现象,在水库施工中,混凝土防渗墙施工技术得到了非常广泛的应用,应用这种施工技术能够更好的提高水库的防渗漏效果,对液压抓斗法混凝土防渗墙技术进行更好的分析,能够更好的在施工过程中对质量进行控制,对出现的问题进行更好的分析,同时对施工要点也能够进行控制。
关键词:水库施工;液压抓斗法;混凝土防渗墙
在防渗墙施工技术中,液压抓斗法是应用非常广泛的一种,在进行施工的时候,利用高压胶管将液压压力传送到抓斗上,这样能够更好的完成抓斗的张合启闭。
液压抓斗能够更好的将土和沙砾抓土成槽,在这个过程中,能够更好的采用泥浆护壁和槽段施工的方式,这样能够更好的进行验收,同时也能进行清孔换浆作业,在清孔达到要求以后能够进行混凝土的浇筑施工。
这种施工技术应用的时间比较早,而且在很多水利工程施工中都得到了应用,因此,在施工效果方面能够达到要求。
液压抓斗混凝土防渗墙施工技术在进行施工的时候成本是非常低的,而且,在水库工程施工中,施工进度也是能够进行保证的,因此,在很多的水库施工中都得到了应用。
1 混凝土防渗墙技术施工要点
1.1 凿孔开槽
在施工前要对施工平台进行布置,在进行平台布置的时候要对水库坝顶到基面的距离和施工现场的实际情况进行结合,通常施工平台和水库的坝顶高度是非常接近的。
然后将施工中使用的机械设备运输到平台中,在水库坝顶的两边还要及时进行填土施工,然后进行碾压施工,这样能够更好的对坝顶的宽度进行加宽。
在对碎石土进行处理的时候要对其密实度进行更好的掌握,可以对粘土进行置换,这样能够更好的方便液压抓斗进行施工。
在进行开挖的时候要对水库的坝顶宽度进行控制,这样能够更好的保证液压抓斗机械的回转安全,同时在水库的下游方向也是要布置液压抓斗机械的。
为了能够更好的对施工地点环境进行保护,在进行施工的时候要降低施工污染情况,在进行排水沟设置的时候要在水库下游位置,同时要和防渗墙进行平行设置。
在施工过程中要将产生的废水和污水排放到排水沟中,然后在水库的下游要设置污水池,然后对产生的的污水进行处理。
在混凝土防渗墙施工的时候,根据不同的标准对导槽的位置也有不同的设置,导槽的作用就是更好的对泥浆进行稳定,同时对混凝土防渗墙的轴线进行固定。
通常情况下,导槽的断面具体形状要根据施工现场的情况来进行决定,同时要根据混凝土的型号对导槽的墙面来进行确定,导槽的深度和宽度以及厚度都是有具体要求的,这样能够更好保证导槽的质量。
在进行成槽以前,要对槽段的中心部分进场明显的标记,这样能够更好的在施工过程中进行全面的液压抓斗施工。
对液压抓斗机械的钢丝绳和油泵正常使用情况也要进行掌握,这样能够更好的保证其进行可靠连接。
液压抓斗机械在成槽以后要进行钢丝绳养护,这样能够更好的在成槽施工中对施工质量进行保证,同时对固定范围也能够进行严格控制,在进行监测的时候也要做到非常的细致,在出现偏差的情况下,要及时进行纠正,同时在进行操作的时候对平整态度也要进行控制。
液压抓斗入槽的时候,要适当的降低液压抓斗的施工进度,这样能够避免出现碰撞的情况。
1.2 固壁泥浆施工要点
在水库工程施工中,固壁泥浆能够更好的对槽壁进行稳定,同时也会带来一定的影响,在进行成槽凿孔施工中能够预防出现崩塌的情况,同时,也能更好的提高防渗墙的防渗能力。
在混凝土防渗墙施工中,对施工质量一定要进行保证,因此,在选择固壁材料的时候要选择低固膨润的材料。
在护壁泥浆施工中,要先对泥浆进行均匀的搅拌,然后将其放置一天,在这个过程中,水分能够更好的进行溶解,在施工过程中可以采用输送管道对其进行输送,同时,在成槽过程中要保证槽孔的泥浆在槽面的三十五厘米以下,在浇筑槽段和成槽的时候可以对泥浆进行使用,这样能够更好的在下次施工中进行使用。
1.3 混凝土防渗墙的浇筑
在泥浆下进行混凝土的防渗墙浇筑施工,要使用刚性的导管来进行,这样混凝土可以顺着导管下落,然后可以利用导管对泥浆进行隔离,这样能够让混凝土和泥浆无法进行解除,同时也能更好的使导管内的混凝土利用自身的重量向下进行流动和挤压,这样能够更好的将泥浆换置出来,能够更好的确保混凝土结构的性能。
1.4 槽段浇筑混凝土的施工
混凝土防渗墙是在进行浇筑混凝土施工时是选择将导管直升式的方法,导管间的距离
3.6m,混凝土防渗墙的施工工程共设置3种导管,在管壁以及导管的接口位置尽量避免出现漏浆的情况。
将槽底以及导管底口的差距控制于20~27cm,通过长短管构成导管,应该在导管上方位置将短管进行组装,方便在混凝土进行浇筑后能够拆除混凝土浇筑施工在接近尾声时,由于混凝土有着慢速度的下料且冲击力较小,导管经常会出现堵塞的现象;因此要重视导管,确保混凝土防渗墙能够满足工程设计图纸的需求混凝土在浇筑施工时,要确保能够正常提供材料,混凝土内导管埋进的深度要确保能够处于1.1~6.1m;混凝土面在槽孔内上升的速度要确保处于均匀情况且大于3m/h。
进行混凝土浇筑施工过程中,将盖板设置在空口位置,避免有
杂物进入槽口内,要根据循序渐进的顺序进行槽孔浇筑施工,开始进行施工时选择较长的导管,然后逐渐往较短的导管进行槽孔浇筑。
2 施工过程的问题及要点控制
2.1 导墙漏浆、底部崩塌以及变形
液压抓斗机械在成槽施工过程中导墙经常会发生面积较大的崩塌或者部分崩塌的情况,因此,应该先对槽内泥浆的基本性能以及地基条件进行改善,例如,在出现崩塌的位置采用优质的黏土进行回填或者将泥浆的密度加大,等到结构变得比较密实后方能继续施工,并且要合理的将开挖槽段的长度进行减小。
2.2 开挖槽段发生漏浆
针对开挖成槽槽段的施工时发生的漏浆情况,应该做到:(1)按照一定的施工进度的进行成槽开挖施工,做到实现防治,保证质量;(2)确保采取的泥浆能够满足质量以及强度的要求,如果出现漏浆的情况要马上进行纠正;(3)倘若发生结构出现漏浆的情况较为严重要马上将堵漏的材料填入,如草球水泥以及黏土等。
2.3 导管堵塞
混凝土在进行浇筑施工时有时会发生导管被堵塞的情况,通常情况下,均采取振捣捅等方式进行疏通导管,仍没能解决,则应该拔出导管并且冲洗,将导管内堵塞的物体清除干净后方能重新进浇筑,在重新进行混凝土浇筑之前一定要先核实导管的长度以及混凝土高程是否准确。
3 结束语
近年来,科学技术发展速度是非常快的,在这种情况下,水库工程施工也应用了新的施工技术,液压抓斗混凝土防渗墙施工技术和其他施工技术相比是具备很好的优势,在使用效果方面是非常好的,同时,在施工质量以及施工速度上也具有很好的优势,在进行施工的时候也是非常灵活的,这样就使得在水库工程施工中都得到了应用。
对水库工程施工技术进行不断的总结,能够更好在以后施工中对其进行更好的发展。
