后浇带封闭申请表
- 格式:doc
- 大小:34.50 KB
- 文档页数:1
后浇带提前封闭处理方案一、为啥要提前封闭后浇带(动机要搞清楚)咱们这个后浇带啊,本来是按计划慢慢等它到时候再处理的。
可现在为啥想提前封闭呢?其实就是一些特殊情况啦,比如说工程进度被催得紧,就像后面有个小怪兽在追着一样;或者是这后浇带在那老是个安全隐患,就像个小捣蛋鬼随时可能出乱子。
二、前期检查得仔细(就像看病前的诊断)1. 结构状况查看。
得先让几个经验丰富的老师傅,拿着小锤子啊、小电筒之类的工具,到后浇带那儿仔细瞅瞅。
看看混凝土的表面有没有裂缝,就像检查鸡蛋有没有裂缝一样,得仔仔细细的。
要是有裂缝,得搞清楚这裂缝是咋来的,是因为混凝土干得太快啦,还是有啥外力给弄的。
再看看后浇带两边的结构是不是稳定。
就好比看两座小房子中间的过道,过道两边的房子得稳稳当当的才行。
如果有歪啊、斜啊的情况,那可不行,得先想办法弄正。
2. 钢筋检查。
钢筋可是混凝土里的“小骨架”呢。
把钢筋上的那些锈啊、脏东西都清理干净,就像给小骨架洗个澡一样。
然后看看钢筋有没有变形的,要是弯弯曲曲像蚯蚓乱爬似的,就得把它弄直或者换了。
还要检查钢筋的连接,是不是牢固得像铁哥们拉手一样,要是有松动的,就得拧紧或者重新连接。
三、清理工作要到位(大扫除啦)1. 杂物清理。
后浇带里面那些建筑垃圾啊、小木块啊、碎石头啊,就像垃圾小怪兽藏在里面一样,都得给它清出来。
可以让几个小工拿着小铲子、小扫帚,像小蜜蜂采蜜一样勤劳地把这些杂物清理干净。
2. 积水处理。
如果有积水,那就像小池塘在里面可不行。
可以用小水泵把水抽出来,要是水不多呢,就用海绵或者抹布把水吸干,就像擦桌子上的水一样。
四、封闭的具体操作(动真格的啦)1. 混凝土的选择和浇筑。
浇筑的时候呢,要慢慢倒进去,就像倒蜂蜜一样,不能一下子哗啦哗啦全倒进去,不然会把里面的钢筋什么的冲乱的。
还要用振捣棒振捣均匀,就像给混凝土做按摩一样,让它里面没有气泡,密实得很。
2. 防水处理。
后浇带封闭了可不能漏水啊,那就像房子穿了破雨衣一样糟糕。
【封面】申请单位:(申请单位名称)申请事项:关于实行封闭生产的申请申请部门:(申请部门名称)申请日期:(申请日期)【正文】尊敬的领导:您好!鉴于当前我国(行业名称)领域的生产形势和发展需求,为了更好地保障产品质量,提高生产效率,确保员工的生命安全和身体健康,我们特向贵单位申请实行封闭生产。
具体申请事项如下:一、封闭生产的原因和必要性1. 原因:鉴于(行业名称)领域的特殊性,生产过程中存在一定的安全风险。
同时,受国内外经济形势和市场竞争的影响,我们需要提高产品质量,降低成本,提升竞争力。
2. 必要性:封闭生产有利于加强生产过程的管理和监控,确保生产安全;有利于提高员工的工作积极性和责任感,提升产品质量;有利于减少外部干扰,保证生产的稳定进行。
二、封闭生产的实施措施1. 生产场所:在现有生产场所内进行封闭生产,设置专门的出入口,实行出入登记制度。
2. 人员管理:严格控制生产期间的人员流动,实行员工实名制,定期进行健康检查。
3. 生产流程:优化生产流程,提高生产效率,减少生产过程中的浪费。
4. 质量控制:加强质量检测和监控,确保产品质量符合国家标准。
5. 安全保障:加强生产设备的安全检查和维护,定期进行安全培训,提高员工安全意识。
6. 生活保障:为员工提供良好的生活条件,确保员工的饮食、住宿和卫生保健。
三、封闭生产的预期效果1. 提高产品质量,降低不良品率。
2. 提高生产效率,缩短生产周期。
3. 减少人员流动,降低疫情传播风险。
4. 提高员工的工作积极性和满意度,降低员工流失率。
5. 提升企业的市场竞争力和盈利能力。
四、封闭生产的期限及结束后的工作1. 封闭生产的期限为(具体期限),根据实际情况可适当调整。
2. 封闭生产结束后,及时总结经验教训,完善相关制度,为常态化封闭生产做好准备。
3. 恢复正常生产后,继续关注员工的健康状况,加强生产安全管理。
综上所述,我们特向贵单位申请实行封闭生产,以期提高产品质量,提高生产效率,保障员工生命安全和身体健康。
混凝土浇灌申请书

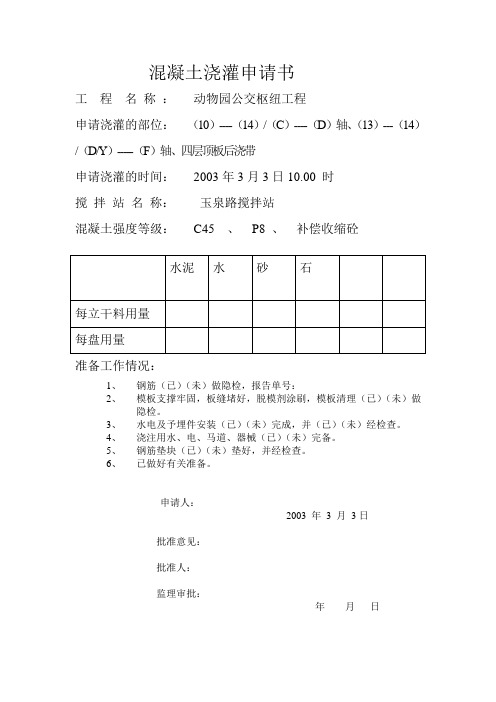

工程名称:动物园公交枢纽工程
申请浇灌的部位:(10)----(14)/(C)----(D)轴、(13)---(14)/(D/Y)-----(F)轴、四层顶板后浇带
申请浇灌的时间:2003年3月3日10.00 时
搅拌站名称:玉泉路搅拌站
混凝土强度等级:C45 、P8 、补偿收缩砼
准备工作情况:
1、钢筋(已)(未)做隐检,报告单号:
2、模板支撑牢固,板缝堵好,脱模剂涂刷,模板清理(已)(未)做
隐检。
3、水电及予埋件安装(已)(未)完成,并(已)(未)经检查。
4、浇注用水、电、马道、器械(已)(未)完备。
5、钢筋垫块(已)(未)垫好,并经检查。
6、已做好有关准备。
申请人:
2003 年3 月3日
批准意见:
批准人:
监理审批:
年月日。

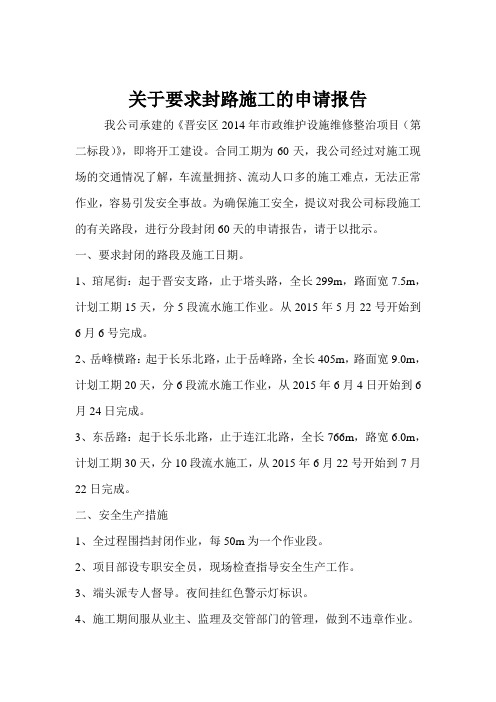

关于要求封路施工的申请报告
我公司承建的《晋安区2014年市政维护设施维修整治项目(第二标段)》,即将开工建设。
合同工期为60天,我公司经过对施工现场的交通情况了解,车流量拥挤、流动人口多的施工难点,无法正常作业,容易引发安全事故。
为确保施工安全,提议对我公司标段施工的有关路段,进行分段封闭60天的申请报告,请于以批示。
一、要求封闭的路段及施工日期。
1、琯尾街:起于晋安支路,止于塔头路,全长299m,路面宽7.5m,计划工期15天,分5段流水施工作业。
从2015年5月22号开始到6月6号完成。
2、岳峰横路:起于长乐北路,止于岳峰路,全长405m,路面宽9.0m,计划工期20天,分6段流水施工作业,从2015年6月4日开始到6月24日完成。
3、东岳路:起于长乐北路,止于连江北路,全长766m,路宽6.0m,计划工期30天,分10段流水施工,从2015年6月22号开始到7月22日完成。
二、安全生产措施
1、全过程围挡封闭作业,每50m为一个作业段。
2、项目部设专职安全员,现场检查指导安全生产工作。
3、端头派专人督导。
夜间挂红色警示灯标识。
4、施工期间服从业主、监理及交管部门的管理,做到不违章作业。
5、由专人负责做好安全文明、卫生工作。
附件:1、路线总坪布置图。
2、施工进度计划表。
以上报告请批复为盼
福建汇祥建设发展有限公司
2015年5月20日。
尊敬的XXX部门:
您好!我是XXX广场的管理处,特此向您提交关于广场封闭的申请。
请您予以审批。
鉴于近期XXX广场人流量较大,存在安全隐患,为了确保广场内游客的人身安全,保障广场的正常秩序,我们计划对广场进行临时封闭。
具体情况如下:
一、封闭原因
1. 广场人流量较大,尤其在节假日和周末,人群密集,容易发生拥挤、踩踏等安
全事故。
2. 近期广场内发现多起安全隐患,如电线老化、设施损坏等,存在一定的安全风险。
3. 为了保障广场内游客的体验感,需要对广场进行改造升级,提升设施品质。
二、封闭时间
1. 拟定封闭时间为:XX年XX月XX日至XX年XX月XX日。
2. 封闭期间,将进行全面的安全检查和设施升级改造。
三、封闭措施
1. 设置封闭区域,明确封闭范围,确保游客安全。
2. 加强安保力量,确保封闭期间广场内的安全秩序。
3. 对封闭原因进行宣传解释,取得游客的理解和支持。
4. 设立临时疏散通道,确保紧急情况下游客的快速疏散。
四、后续工作
1. 封闭结束后,对广场进行全面检查,确保设施安全可靠。
2. 加强广场的日常管理,防止类似安全隐患的再次发生。
3. 提升广场的服务品质,为游客提供更好的休闲环境。
我们深知广场对于市民和游客的重要性,也明白封闭会给大家带来不便。
但是,为了确保大家的安全和广场的长期发展,我们不得不采取这一措施。
在此,我们真诚地希望您能予以审批,并请大家给予理解和支持。
敬请审批。
XXX广场管理处XX年XX月XX日。

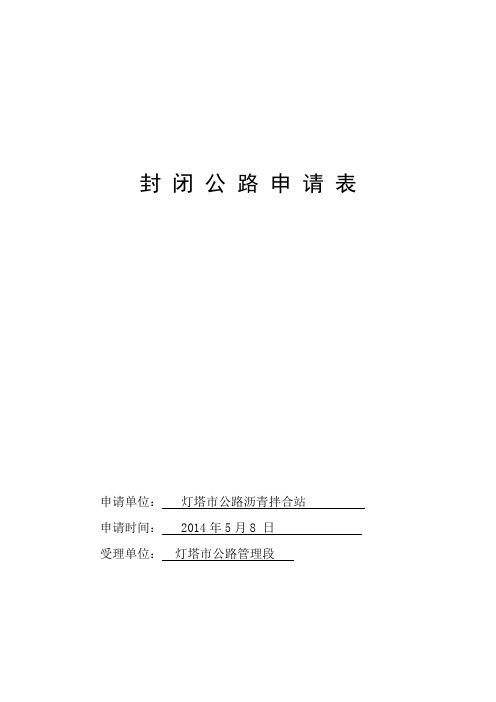

封闭公路申请表申请单位:灯塔市公路沥青拌合站申请时间: 2014年5月8 日受理单位:灯塔市公路管理段绕行线路示意图(封闭公路现场布置图):1、图中黑色路段为施工封闭路段2、图中红色线路段为可绕行路段申请人意见:因黑大线K1343+000至K1361+275段中修工程需要,对国道公路黑大线K1343+000至K1361+275米处路段全部封闭,特此申请。
(申请人签字或盖章)年月日注:1、申请人应当如实填写申请栏有关内容,并向路政机构及公安交通管理部门提交有关材料和反映情况,对申请材料实质内容的真实性负责。
2、本申请表一式五份,申请人、公安交通管理部门及省、市、县(市区)路政机构各执一份封路施工交通组织方案一、工程概况:黑大线中修工程,起点在灯塔段黑大线桩号为K1343+000,终点黑大线桩号为K1361+275,路线全长18.275公里。
二、交通组织措施情况1、本项目实行全段全幅封闭施工的总体施工方案2、施工现场在封闭路段起终点及主要道口处设封路交通标志牌或警示标志,并设专人24小时指挥及维护交通。
3、施工现场及封路段设置醒目、清晰的临时指向牌和标志牌,在施工段前后一定距离设“前方施工请绕行”或“前方施工一切车辆禁止通行”等标志及温馨指示牌。
4、配合各交通管理部门做好临时道路的交通管理。
5、做好交通组织宣传工作,改道或封路前提前发施工公告,提示过往车辆改道绕行。
6、封闭车道施工时,施工人员穿黄色安全警示牌,设专人指挥交通,保证行人及施工车辆通行安全,施工封闭路段养生期满,尽快解除封闭、开放交通。
三、封闭绕行路段情况:1、由北向南途经黑大线施工路段车辆经由小小线、沈营线绕行。
2、由南向北途经黑大线施工段车辆绕行繁荣路、沈营线。
封闭公路施工安全承诺书灯塔市公路管理段:本单位于2014年5月8日,向你段提出国道黑大线K1343+000公里至K1361+275公里、实行全幅封闭道路的申请。
你段提供的公路管理法律、法规、规章及有关规范性文件,本单位已经认真阅读,无疑义。
工程名称:正安县汪家田安置还房工程(A7栋)编号:SQ- 001
工程名称:美的金阳项目一期二标段工程(B—05栋)编号:002
注:本表一式三份,业主、监理、承包单位各一份。
混凝土浇筑申请表
工程名称:美的金阳项目一期二标段工程(B—05栋)编号:003
注:本表一式三份,业主、监理、承包单位各一份。
混凝土浇筑申请表
工程名称:美的金阳项目一期二标段工程(B—05栋)编号:004
注:本表一式三份,业主、监理、承包单位各一份。
混凝土浇筑申请表
工程名称:美的金阳项目一期二标段工程(B—05栋)编号:005
注:本表一式三份,业主、监理、承包单位各一份。
混凝土浇筑申请表
工程名称:美的金阳项目一期二标段工程(B—05栋)编号:006
注:本表一式三份,业主、监理、承包单位各一份。
混凝土浇筑申请表
工程名称:美的金阳项目一期二标段工程(B—05栋)编号:007
注:本表一式三份,业主、监理、承包单位各一份。
混凝土浇筑申请表
工程名称:美的金阳项目一期二标段工程(B—05栋)编号:008
注:本表一式三份,业主、监理、承包单位各一份。
混凝土浇筑申请表
工程名称:美的金阳项目一期二标段工程(B—05栋)编号:009
注:本表一式三份,业主、监理、承包单位各一份。
(主体工程砼后浇带施工)报验申请表
工程名称:编号:监理表-4 致:(监理单位)
我单位已完成了层~层(标高: m~m)主体结构砼工程的准备工作,现报上该工程报验申请表,请予以审查和验收。
附件:1、本次后浇带验收的部位:(一层A~H/1~10轴,标高:±0.00~3.00m)
2、砼浇灌许可证;
3、施工技术(砼浇灌等)交底记录共()页;
4、原材料报验记录;
5、砼后浇带施工检查记录;
6、砼施工检查记录;
7、砼原材料及配合比设计检验批质量验收记录表;
8、砼施工检验质量检验批质量验收记录表。
承包单位(章)
项目经理
日期
审查意见:
项目监理机构(章)
总/专业监理工程师
日期。
后浇带临时封闭措施:后浇带临时放置期间,为防止杂物、污水进入带内,采取以下封闭措施:在底板后浇带两侧砌筑120宽,120高的砖带;砌体为M10,砂浆用MU5。
砖带与底板面转角处用1:2水泥砂浆抹灰,上部用18mm厚胶合板封闭。
后浇带部位的钢筋施工:1、后浇带部位的钢筋必须按设计要求图纸施工,不得随意甩槎和割断;2、为了能在底板后浇带内进行支模、清扫等作业,在底板上层钢筋上留出操作空间,此部位的钢筋在后浇带浇筑前进行封闭处理。
3、后浇带内裸露的钢筋刷107胶水泥浆包裹加以保护。
后浇带混凝土的浇筑和养护:浇筑1、混凝土的配合比设计应按施工图及相关规范进行,经设计、监理、建设等单位认可后方能施工;2、后浇带的混凝土处理:将模板杂物清除,表面浮渣、松散混凝土剔除干净,钢筋及止水钢板铁锈和水泥浆清除干净,露出坚实粗糙的面,并冲洗干净,排除积水,喷水使其充分湿润;3、混凝土要振捣密实,防止漏振,采用斜面分层施工,振捣工作从浇筑层的下端开始,逐渐上移,以保证混凝土的质量。
养护:待混凝土初凝后,用塑料薄膜加一层草袋覆盖,水化热峰值过后,混凝土温度下降后,可撤薄膜,覆盖草袋并洒水养护,两种养护时间共计不少于14天。
后浇带是现浇整体式钢筋混凝土结构施工期间,为了克服因温度、收缩而可能产生有害裂缝而设置的变形缝,经一定时效后再进行后浇封闭,形成整体结构。
由于结构由后浇带连成整体,因此后浇带施工的质量与结构质量休戚相关。
后浇带处往往断面大,钢筋密集,模板支设难度大,特别是杂物垃圾容易落入,清理十分困难,若清理不彻底将会影响结构质量。
本文介绍在某工程中后浇带施工的构造措施。
位于佛山市魁奇路的丽景花园工程建筑总面积为63000m2,其中±0.00以上工程为11层钢筋混凝土框架结构,建筑面积为51000m2,地下室约为12000m2,地下室顶板为无梁楼盖结构。
本工程的地下室底板的采用厚度为60cm的C35、P6抗渗混凝土,壁板为30cm 的C40、P6抗渗的混凝土,地下室顶板为45cm厚的C35、P6抗渗的混凝土。
后浇带封闭申请表
工程名称:黄金时代·瓦伦西岛施工单位:四川希望华西建设工程总承包有限公司封闭部位标高范围:m后浇带判定温度后浇带□沉降后浇带□
后浇带形成时间年月日
后浇带养护时间天
检查内容1、沉降后浇带应在主楼封顶后浇筑混凝土;□合格□不合格
2、温度后浇带可在相邻构件施工完成后60天浇筑混凝;□合格□不合格
3、模板已自检合格,资料已形成;□合格□不合格
4、钢筋进场复检合格,制作绑扎已自检合格,资料已形成;□合格□不合格
5、主筋连接已自检合格,试件已检合格,资料已形成;□合格□不合格
6、轴线位置正确,标高控制点已标示合格;□合格□不合格
7、隐蔽验收资料已形成;□合格□不合格
8、混凝土原材料已送检,混凝土标号符合设计要求;□合格□不合格
9、临时走道已到位,钢筋保护措施已到位;□合格□不合格
10、浇筑混凝土所需的人力、机具、物料已准备充分;□合格□不合格
11、后浇带的接缝处理应符合下列规定:
①水平施工缝在浇灌混凝土前,应将其表面的浮浆和杂物清除并涂刷混凝土界面处理剂;□合格□不合格②垂直施工缝在浇灌混凝土前,应将其表面清理干净,并涂刷混凝土界面处理剂;□合格□不合格
施工单位土建:□合格□不合格技术负责人:
年月日监理单位土建:□合格□不合格土建监理工程师:
年月日建设单位土建:□合格□不合格土建工程师:
年月日。
