后浇带二次浇筑施工方案
- 格式:doc
- 大小:77.00 KB
- 文档页数:4

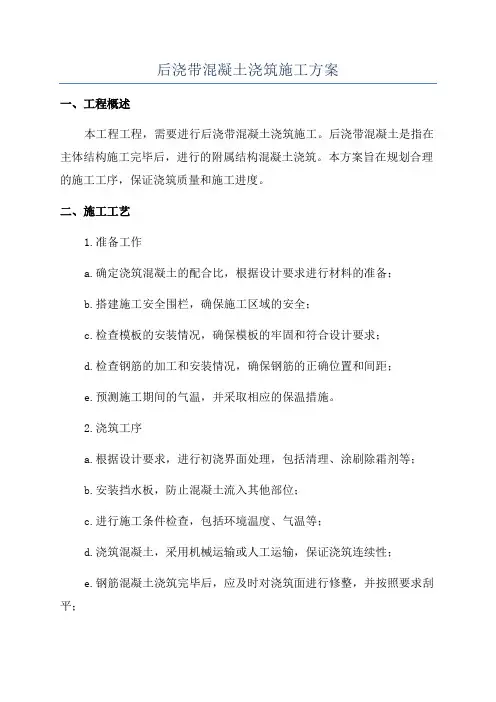

后浇带混凝土浇筑施工方案一、工程概述本工程工程,需要进行后浇带混凝土浇筑施工。
后浇带混凝土是指在主体结构施工完毕后,进行的附属结构混凝土浇筑。
本方案旨在规划合理的施工工序,保证浇筑质量和施工进度。
二、施工工艺1.准备工作a.确定浇筑混凝土的配合比,根据设计要求进行材料的准备;b.搭建施工安全围栏,确保施工区域的安全;c.检查模板的安装情况,确保模板的牢固和符合设计要求;d.检查钢筋的加工和安装情况,确保钢筋的正确位置和间距;e.预测施工期间的气温,并采取相应的保温措施。
2.浇筑工序a.根据设计要求,进行初浇界面处理,包括清理、涂刷除霜剂等;b.安装挡水板,防止混凝土流入其他部位;c.进行施工条件检查,包括环境温度、气温等;d.浇筑混凝土,采用机械运输或人工运输,保证浇筑连续性;e.钢筋混凝土浇筑完毕后,应及时对浇筑面进行修整,并按照要求刮平;f.在浇筑后的混凝土表面使用抹光机进行初步抹光。
3.养护工序a.浇筑完毕后的混凝土需要进行养护,保持一定的湿度;b.采用防水布、湿麻袋等方式进行湿养护,保证混凝土的强度发展;c.对基层进行湿润养护,防止混凝土开裂;d.养护期结束后,进行最终的养护,包括浸水养护等。
三、安全措施1.混凝土运输和浇筑过程中,要设置好防护设施,保护施工人员的安全;2.施工现场要做好通风,防止二氧化碳积聚过多;3.检查工具和设备的使用情况,确保其安全可靠;4.钢筋的安装要牢固,防止其倒塌导致人员伤亡;5.进行施工前的安全教育培训,确保施工人员了解相关施工安全措施;6.防止施工现场污染,及时处理废弃材料和混凝土渣滓。
四、质量控制1.对混凝土配合比进行严格控制,确保其符合设计要求;2.按照规定的浇筑工艺和浇筑方法进行施工;3.在浇筑完毕后对浇筑面进行平整和修整;4.进行养护工序,控制养护时间和养护温度。
五、施工进度1.根据设计要求和工程实际情况,制定详细的施工计划,包括施工工序和施工时间;2.制定合理的人员配置计划,确保工作顺利进行;3.施工中及时发现并解决施工中的问题,保证施工进度;4.严格按照施工计划进行施工,及时进行施工记录和施工资料整理。
后浇带施工方案范文一、施工前准备工作1.移除原有杂物和建筑物:先清理施工区域,将其中的杂物、建筑物等移除,确保施工区域干净整洁。
2.土地平整:对施工区域的土地进行平整,确保后浇带施工的基础坚固平整。
3.清洁混凝土基础:清洁混凝土基础,去除其中的灰尘和污垢,以保证浇筑效果。
4.搭建施工框架:在施工区域进行搭建施工框架,以保证后浇带施工的准确性和稳定性。
5.准备施工材料和工具:准备好后浇带施工所需的各种材料和工具,如水泥、砂石、水、钢筋等。
二、后浇带材料的统一管理1.各种材料按照规格、型号进行统一分类和编号。
2.材料堆放要遵循统一管理原则,不同类型、不同规格的材料分开堆放,互不混杂。
3.对于易受潮、易被污染的材料,采取封闭式存放,确保其质量不受影响。
4.对于易受损坏的材料,采取合理的防护措施,防止损坏和浪费。
三、后浇带施工流程1.钢筋的预埋和绑扎:首先按照设计图纸的要求,在混凝土基础上进行钢筋的预埋和绑扎工作,确保钢筋的位置和布置符合相关要求。
2.浇筑混凝土:混凝土配合比要按照设计要求进行配制,保证其强度和耐久性。
a.搅拌混凝土:首先将水、水泥、砂石等材料按照设计要求放入搅拌机中进行搅拌,搅拌时间要充分,以确保混凝土的均匀性。
b.运输混凝土:将搅拌好的混凝土运输到现场,注入到已预埋好的钢筋网内,浇筑的厚度要匀称。
c.充实混凝土:使用振动器对浇注的混凝土进行充实,以提高其密实性和强度。
3.平整与养护:浇筑完成后,进行水平养护,保持其平整度和表面的光滑度,以确保其使用效果和美观性。
4.后续工序:根据实际情况,进行后浇带上的其他工序,如上涂、刨平等。
四、安全防护措施1.施工现场要设置明显的警示标志牌,警示过往行人和车辆注意安全。
2.工人操作时应穿戴好防护服、安全帽、防滑鞋等防护用品,确保施工人员的人身安全。
3.施工现场应及时清理杂物和残渣,保持施工区域干净整洁,防止人员滑倒和摔伤。
4.施工材料和设备应放置在安全的位置,防止引起二次事故。
后浇带施工方案
后浇带施工方案是指在建筑物主体结构封顶后,对其进行后续浇筑的施工方案。
下面是一种常见的后浇带施工方案的步骤:
1. 准备工作:清理主体结构表面的杂物和灰尘,确保表面平整、干净。
2. 外模组织:根据设计要求,对后浇带进行外模板搭设,包括水平模板和垂直模板。
3. 钢筋布置:根据设计要求,在外模板内布置横、竖钢筋,并加固与主体结构的连接部分。
4. 导管安装:根据施工图,安装后浇带中的电缆、管道等导管,并与主体结构中的导管进行连接。
5. 模板支撑:根据模板工程图,进行模板的支撑,确保模板平整、稳固。
6. 混凝土浇筑:在外模板中浇筑混凝土,可以使用泵车或输送机进行输送,确保混凝土均匀覆盖。
7. 混凝土养护:在混凝土浇筑结束后,及时进行养护,保持适当的湿度和温度,以促进混凝土的强度发展。
8. 模板拆除:待混凝土强度达到设计要求后,进行模板的拆除,注意不要对浇筑后的混凝土造成损坏。
9. 检验验收:对浇筑后的后浇带进行质量检验,并进行验收。
注意事项:
- 施工前需要进行施工方案的审核和确认,并严格按照施工方案操作。
- 在施工过程中,注意保护主体结构,避免损坏主体结构。
- 严格按照混凝土浇筑和养护规范进行操作,确保混凝土质量。
- 在施工期间,注意施工现场的安全和整洁,遵守相关的安全操作规范。
如对您有帮助,可购买打赏,谢谢
生活常识分享后浇带是什么?后浇带的施工方案
导语:后浇带是在建筑施工中为防止现浇钢筋混凝土结构由于自身收缩不均或沉降不均可能产生的有害裂缝,按照设计或施工规范要求,在基础底板、墙、梁相应位置留设临时施工缝。
后浇带是什么?后浇带的施工方案
后浇带是什么?
后浇带是在建筑施工中为防止现浇钢筋混凝土结构由于自身收缩不均或沉降不均可能产生的有害裂缝,按照设计或施工规范要求,在基础底板、墙、梁相应位置留设临时施工缝,将结构暂时划分为若干部分,经过构件内部收缩,在若干时间后再浇捣该施工缝混凝土,将结构连成整体的地带。
后浇带的浇筑时间宜选择气温较低时,可用浇筑水泥或水泥中掺微量铝粉的混凝土,其强度等级应比构件强度高一级,防止新老混凝土之间出现裂缝,造成薄弱部位。
设置后浇带的部位还应该考虑模板等措施不同的消耗因素。
后浇带的分类。
后浇带专项施工方案
《后浇带专项施工方案》
一、施工准备工作
1.确定后浇带的位置和尺寸,与设计图纸进行核对。
2.清理后浇带位置,确保表面平整、无杂物。
3.准备混凝土原材料,包括水泥、砂、骨料等。
4.搭建支撑架,确保后浇带施工时支撑稳固。
二、混凝土浇筑
1.按照设计要求将水泥、砂、骨料按比例混合。
2.在浇筑前进行充分的搅拌,确保混凝土均匀。
3.将混凝土倒入后浇带位置,同时采取振捣、夯实等措施,确
保混凝土浇筑均匀、密实。
4.在浇筑过程中,进行及时的检查和调整,确保混凝土浇筑效
果良好。
三、养护
1.混凝土浇筑完成后,立即进行养护工作,包括覆盖塑料薄膜、喷水养护等。
2.在养护期间,确保后浇带位置不受外力干扰,保证混凝土的
养护效果。
3.根据混凝土的养护标准,进行养护周期的调整,确保混凝土
的强度和耐久性。
四、验收
1.混凝土养护完成后,进行后浇带的验收工作,包括外观质量、
强度检测等。
2.根据验收结果,进行修补或整改工作,确保后浇带施工质量符合要求。
通过以上后浇带专项施工方案的实施,可以确保后浇带施工质量,保证工程的施工效果和使用寿命。
后浇带二次浇筑施工方案后浇带是指在混凝土基础浇筑完毕后,再进行一次混凝土浇筑施工的工序。
这种工艺可以有效提高浇筑部位的强度和稳定性,提高工程质量。
下面将详细介绍后浇带二次浇筑施工方案。
一、方案准备1.确定施工范围:根据实际施工需求,确定后浇带的长度、宽度和高度等尺寸参数。
2.确定混凝土配合比:根据工程要求和现场条件,确定后浇带混凝土的配合比,包括水灰比、砂石比例、水泥用量等。
3.确定施工工艺:根据实际情况,确定后浇带的施工顺序、工艺要求和施工方法。
二、材料准备1.混凝土材料:按照混凝土配合比要求,准备好所需的水泥、砂、石等材料,并进行适当的搅拌和调整,保证质量合格。
2.钢筋材料:准备足够数量和规格的钢筋,按照设计要求进行加工、焊接和制作,确保钢筋的质量和尺寸满足要求。
三、施工准备1.基础处理:对已完成的混凝土基础进行检查和修整,确保表面平整、无杂物和污物,以保证后浇带与基础的结合牢固。
2.钢筋安装:根据图纸要求和现场实际情况,将钢筋进行定位、安装和固定,确保钢筋的间距和直径满足设计要求。
3.脱模处理:在基础浇筑完毕后适当时间后,进行脱模处理,同时进行表面修整,保证后浇带的外观效果和质量。
4.施工设备准备:准备足够数量和规格的水泥搅拌机、扬程泵、输送管道和振动器等施工设备,确保施工的顺利进行。
四、施工过程1.混凝土搅拌:按照混凝土配合比要求,将水泥、砂、石和适量的水进行充分搅拌,确保混凝土的均匀性和流动性。
2.浇筑施工:将混凝土从搅拌机中通过输送管道输送到施工现场,根据设计要求进行均匀的浇筑,同时用振动器进行震动,排除混凝土中的气泡和空隙。
3.养护处理:在混凝土浇筑完毕后,进行适当的养护处理,防止混凝土过早出现裂缝和变形,同时保证混凝土的强度和稳定性。
4.后续处理:待混凝土完全养护后,进行必要的修整和收尾工作,确保后浇带的外观效果和质量达到设计要求。
五、安全措施1.严格遵守安全操作规程,佩戴好安全帽、安全鞋等防护用品,保证作业人员的人身安全。

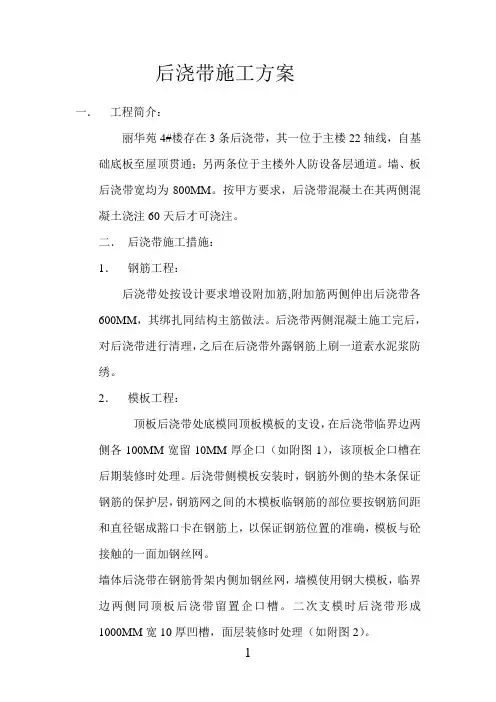

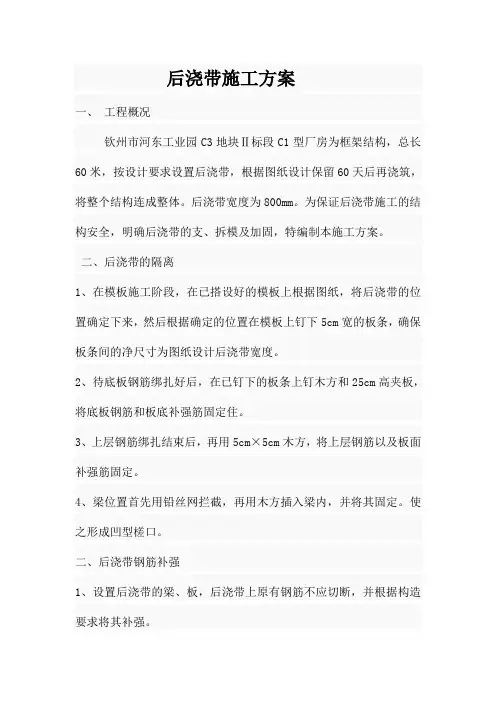

后浇带施工方案一、工程概况钦州市河东工业园C3地块Ⅱ标段C1型厂房为框架结构,总长60米,按设计要求设置后浇带,根据图纸设计保留60天后再浇筑,将整个结构连成整体。
后浇带宽度为800mm。
为保证后浇带施工的结构安全,明确后浇带的支、拆模及加固,特编制本施工方案。
二、后浇带的隔离1、在模板施工阶段,在已搭设好的模板上根据图纸,将后浇带的位置确定下来,然后根据确定的位置在模板上钉下5cm宽的板条,确保板条间的净尺寸为图纸设计后浇带宽度。
2、待底板钢筋绑扎好后,在已钉下的板条上钉木方和25cm高夹板,将底板钢筋和板底补强筋固定住。
3、上层钢筋绑扎结束后,再用5cm×5cm木方,将上层钢筋以及板面补强筋固定。
4、梁位置首先用铅丝网拦截,再用木方插入梁内,并将其固定。
使之形成凹型槎口。
二、后浇带钢筋补强1、设置后浇带的梁、板,后浇带上原有钢筋不应切断,并根据构造要求将其补强。
2、梁钢筋补强:在梁上下层加强筋用2 14@200置于梁两侧,长度为3000mm。
3、板筋补强:板底补强筋取双层双向 8@200加强钢筋网,长度为2800mm。
板面补强筋同板底补强筋。
4、后浇带两测采用钢筋支架将铁丝网隔断固定。
三、后浇带砼浇筑、养护1、在其他部位模板拆除时,将后浇带部位模板保留,不得拆除。
在后浇带施工前将用于分隔后浇带的木方和板条拆除。
2、施工后浇带,在新浇筑砼前应将接缝处已有砼表面的垃圾、水泥薄膜、表面松动的砂石和软弱的砼层清除干净,同时还应加以凿毛,用水冲洗干净并加以湿润。
并将已后浇带部位的钢筋整理。
3、刷素水泥浆两遍后,用比设计强度等级提高一级的补偿收缩砼(C35)及时浇筑密实并将表面收光拉毛。
4、后浇带砼浇筑后的砼应加以覆盖草帘子养护,养护时间不应少于14天。
底板后浇带砼浇筑施工方案1. 引言底板后浇带砼浇筑是建筑工程中的常见工序之一,其目的是在底板施工后,用砼进行二次浇筑,以加固底板并提升其承载能力。
本文将介绍底板后浇带砼浇筑的施工方案,包括施工准备、施工步骤、注意事项等内容。
2. 施工准备在进行底板后浇带砼浇筑工作之前,需要做以下准备工作:2.1 材料准备准备好足够的砂浆、水泥、骨料等建筑材料。
2.2 设备准备准备好混凝土搅拌机、抹平工具、漏斗等施工所需设备。
2.3 施工人员准备组织好施工人员,进行安全培训和技术交流,确保每个工人都清楚自己的工作内容和要求。
2.4 施工图纸准备准备好底板后浇带砼浇筑的施工图纸,包括进场平面图、结构图等,以便施工人员按图施工。
3. 施工步骤底板后浇带砼的施工步骤如下:3.1 清理底板清理底板上的杂物和灰尘,确保底板表面干净、平整。
3.2 基础处理根据施工图纸要求,在底板上进行基础处理,如修补裂缝、加固松散部分等。
3.3 配制砼根据设计要求,按照一定的比例配制砼,保证砼的强度和质量。
3.4 浇筑砼使用混凝土搅拌机将配制好的砼运送至施工现场,逐段进行浇筑。
3.5 振实砼层在浇筑砼的同时,使用振动器振实砼层,排除其中的空隙和气泡,提升砼的密实度。
3.6 平整砼表面在砼尚未完全凝固之前,使用抹平工具将砼表面进行平整,去除凸起和不平整部分。
3.7 养护砼在砼完工后,进行适当的养护,如覆盖保湿膜、浇水等,以确保砼的强度和硬度发展良好。
3.8 完工验收在砼养护期结束后,进行完工验收,检查砼的质量和外观是否符合要求。
4. 注意事项在进行底板后浇带砼浇筑施工时,需要注意以下事项:4.1 安全防护施工人员必须正确佩戴个人防护装备,如安全帽、安全鞋等,并严格按照安全操作规程进行作业。
4.2 施工质量控制施工过程中,需密切关注砼的搅拌均匀度、浇筑就位度、振实程度等,确保施工质量。
4.3 砼浇筑顺序根据施工图纸和设计要求,确定砼浇筑的顺序和分段,并确保相邻段之间的接缝处够牢固。
后浇带施工方案
一、工程概况
本工程共两道后浇带,分别位于6#中间和5#西侧
二、施工要求
1、后浇带施工要待两侧砼浇筑完42天后才能浇筑砼。
2、施工材料:C40膨胀混凝土。
三、施工要点(方法)
1、后浇带模板拆除前,必须在后浇带两侧增加双排支撑(详见附图),经有关人员验收后拆除原支撑。
2、施工前应先将垃圾等杂物清理干净,后浇带两侧砼要凿毛并用水冲洗干净,充分湿润,一般不小于24小时。
浇筑砼前保证无积水。
3、用钢丝刷将后浇带钢筋上的圬绣、水泥砂浆、油污等杂物清理干净。
从新支设后浇带模板
4、浇筑前安排安装工程专业人员对后浇带内的预埋、预留的电盒、预留洞等进行复核,检查是否有遗漏或错误。
浇筑时安排专人进行旁站。
5、各项工作做完后,填写分项验收报验表报监理单位、建设单位进行验收。
验收合格方可浇筑后浇带。
6、做好配合比试验记录及其它材料的抽检。
7、浇筑时做好坍落度测试,做好砼浇筑施工记录。
8、冬期施工,砼浇筑完后及时覆盖保护。
做好成品保护工作。
第1篇一、工程概况后浇带是指在混凝土结构施工过程中,为了防止混凝土因收缩、温度变化等因素引起裂缝而设置的临时施工缝。
后浇带在混凝土结构中起到缓冲和调节作用,对于提高结构的整体性和耐久性具有重要意义。
本施工方案针对某混凝土结构工程的后浇带施工进行详细规划。
二、施工准备1. 技术准备(1)熟悉施工图纸,了解后浇带的位置、尺寸、形状及施工要求。
(2)了解相关规范、标准,如《混凝土结构工程施工质量验收规范》(GB 50204-2015)等。
(3)组织施工人员学习后浇带施工工艺和技术要求。
2. 材料准备(1)水泥、砂、石子等混凝土原材料应符合国家相关标准。
(2)钢筋、模板、防水材料等施工材料应满足施工要求。
3. 机械设备准备(1)混凝土搅拌机、输送泵、振捣器等混凝土施工设备。
(2)钢筋加工机械、模板支撑系统等施工设备。
4. 人员准备(1)组建后浇带施工班组,明确各岗位人员职责。
(2)对施工人员进行技术培训和安全教育。
三、施工工艺流程1. 施工准备(1)清理后浇带位置,确保无杂物、积水等。
(2)测量放线,确定后浇带位置、尺寸及形状。
2. 模板安装(1)根据设计要求,选用合适的模板材料。
(2)模板安装应牢固、平整,防止变形、漏浆。
(3)模板安装完成后,进行加固处理。
3. 钢筋加工与绑扎(1)根据设计要求,加工钢筋。
(2)钢筋绑扎应牢固,保证钢筋间距、保护层厚度等符合规范要求。
4. 防水处理(1)选用合适的防水材料,如防水卷材、防水涂料等。
(2)防水材料施工应严格按照规范要求进行,确保防水效果。
5. 混凝土浇筑(1)混凝土应搅拌均匀,符合设计要求。
(2)混凝土浇筑过程中,注意振捣密实,防止蜂窝、麻面等缺陷。
6. 养护与拆除模板(1)混凝土浇筑完成后,应及时进行养护,保持湿润。
(2)养护期结束后,拆除模板,清理模板及施工现场。
7. 后浇带混凝土浇筑(1)在后浇带混凝土浇筑前,检查模板、钢筋、防水等施工质量。
(2)混凝土浇筑过程中,注意振捣密实,防止裂缝、蜂窝等缺陷。
后浇带二次浇筑施工方案
一、施工方法
1、由于后浇带处断面较大,钢筋密集,钢丝网支设繁杂,清理和修整工作往往比较困难,但是必须克服畏难情绪和偷懒心态,一定要把这项工作做细做实,否则将会影响结构质量和抗渗性能。
首先必须清理出杂物,底板后浇带还必须排空积水,然后祛除钢筋表面的水泥薄膜和后浇带两侧的松动石子,必要时,可采用钢丝刷对接缝面认真清理,用錾子凿去表面砂浆层,使其完全露出新鲜混凝土。
如果有钢筋或止水钢板变形现象,必须修整到位,如果有先浇混凝土跑模或满溢、流淌至后浇带的现象,必须凿除干净。
清理、修整工作完毕后,用水冲洗干净,并排除积水,接着,进行隐蔽验收。
2、顶板后浇带在清理、修整过程中,由于其下方临空,必须作必要的安全防护,一是防止上方作业人员踩空,二是防止落物伤及下方行人或其它作业人员。
3、后浇带隐蔽验收合格后,顶板后浇带要支设底模,外墙后浇带要支设内外侧模,后浇带模板必须具备足够的强度、刚度和稳定性,与先浇混凝土之接触面必须接合严密、平整服贴。
4、各项工作完毕后方可浇筑后浇带混凝土,浇筑前,用水充分湿润新老混凝土接合面,然后开始浇筑。
5、由于后浇带中混凝土的浇筑与两侧混凝土浇筑存在时间上的差异,虽然先浇混凝土的大部分收缩已经完成,后浇带两侧的混凝土界面基本趋于稳定,但是后浇混凝土如果采用普通混凝土浇筑,必将
产生一定量的收缩,而且发生在相对有限的空间内,所以必然会在新老混凝土界面产生裂缝。
为了避免此类裂缝的发生,或控制其发展,减轻此类裂缝对结构的危害,后浇混凝土必须采用比先浇混凝土高一强度等级的补偿收缩混凝土(补偿收缩系数为0.04﹪)浇筑,其坍落度控制在180mm之内。
补偿收缩混凝土的配制方法:一是采用无收缩水泥配制,二是在普通混凝土中加入适量的微膨胀剂,由混凝土供应商选择采用。
6、底板和顶板后浇带仍采用自然流淌方式形成分层,外墙后浇带应予以人为分层(按500mm/层),以实现分层布料、分层振捣。
振捣应细致,不得漏振、欠振和过振,振捣上一层时,振捣棒伸入下一层混凝土50~100mm,确保连续振捣。
为了提高混凝土的密实度,减少混凝土的最终沉实量,对浇筑后的混凝土,有必要在振动界限以前给予二次振捣。
现场掌握振动界限的方法是:将运转着的振捣器以其自身的重力逐渐插入混凝土中进行振捣,如果在缓慢拔出振捣器后混凝土仍能自行闭合,而不会在混凝土中留下孔穴,这样就可认为,混凝土仍处于流塑状态,在振动界限以内,适宜进行二次振捣。
7、底板和顶板后浇带混凝土的找平以两侧先浇混凝土面为准,可略高2~3mm,作为收缩和沉实余量。
表面泌水和浮浆要及时清除,不得漫溢到后浇带以外的两侧板面,以免影响观感以及后续构造层与结构层的粘结。
8、墙、顶板模板的搭设工艺:墙的模板支设加固---搭设脚手架---铺梁底板---校正标高---加设立杆的水平拉杆---梁侧边模板---校正梁
梆垂直---安装龙骨---铺平板模校正板的标高---预检。
注意模板拼缝严密,防止漏浆,确保顶板平整。
9、底板和顶板后浇带混凝土浇筑后12h内且表面刚刚泛白时,即可覆盖并浇水养护;外墙后浇带混凝土浇筑后,一周内模板不宜拆除,用以保温保湿养护,且在其外表淋水以保持模板湿润,防止混凝土内水分过快地蒸发。
后浇带混凝土养护时间不少于28d。
10、后浇带混凝土浇筑时,必须按规范要求分别留置标准养护和同条件养护试块。
顶板的拆模时间必须在浇筑后的28天后进行。
二、施工组织
1、由于本工程后浇带分布在多个项目组的多个施工区域,所以,各项目组、各施工区域必须服从项目部的统一部署,后浇带的清理、修整、支模和浇筑等各项工作必须统一步调、统一进度。
2、清理和修整工作应按从上往下的顺序进行,先顶板、后外墙、再底板,防止同一区域内产生上下交叉污染,相邻区域交界处产生左右或前后交叉污染。
3、混凝土浇筑工作按照从上往下的顺序进行。
清理和修整结束并经隐蔽验收后,即可浇筑顶板后浇带混凝土,然后,支设外墙后浇带模板,一次性浇筑外墙和底板后浇带混凝土,由于区域顶板墙板底板不是一次性浇筑,以防在相邻区域交界处产生新的施工缝,在相邻交界处采用附加防水层做法,杜绝渗漏水现象。
1、进入现场必须佩带安全帽,系好帽带。
2、施工现场做到工完场清,后浇带内清理出的建筑垃圾及时清运出现场。
3、施工现场所有用电设备,除作保护接零外,必须在设备保护线的首端处设置漏电保护装置。
4、每台用电设备应有各自专用的开关箱,必须实行“一机一闸”。
夜间施工照明充足。
上下马道必须做防滑措施。
5、砼浇筑前,应对振动器进行试运转,振动器操作人员应穿绝缘靴、戴绝缘手套;振动器不能挂在钢筋上,湿手不能接触绝缘开关。
6、施工时应先将上层的后浇带洞口用夹板等遮盖严实并设置警戒区域,以防坠物伤人。
7、散落在楼板上的砼废料要及时清理。
