最全建筑地下室防渗漏节点构造标准及施工要求
- 格式:docx
- 大小:19.51 KB
- 文档页数:5
住宅五大部位的防渗漏措施--附细部节点图做法随着社会的进步和发展以及业主对住宅品质的高要求,对防渗漏施工提出更高要求。
结合现场实际施工要求,对地下室、外墙、厨卫、出屋面、外门窗等部位采取一定防渗抗漏措施,确保实现无渗漏工程。
一、地下室防渗漏(1)地下室止水螺杆要求1、止水片焊缝必须饱满;2、拆模后螺栓凹槽部位用密封材料封堵,凹槽深度不小于20mm;3、基层处理工作必须在侧墙大面积防水卷材及涂层施工前完成。
(2)地下室施工缝要求1、地下室施工缝必须使用止水钢板;2、止水钢板必须进行搭接,搭接长度不得小于25mm,且必须进行双面满焊;3、施工缝二次浇筑前,应将其表面浮浆和杂物清除;4、施工缝位置必须进行防水附加施工。
(3)地下室套管要求1、穿墙套管必须为刚性止水套管;2、套管防水附加层施工必须严格按照节点做法进行;3、套管位置必须施工防水附加层。
(4)地下室阴阳角要求1、凡地下室顶板或挡墙涉及阴阳角部分都必须使用大面同规格的卷材施工附加层;2、阴阳角处必须做圆弧或折角;3、阴阳角防水附加层必须先施工验收合格后才能进行大面卷材的铺贴。
4、桩头钢筋设置止水环,桩头处涂刷水泥基渗透结晶防水涂料。
二、外墙防渗漏(1)穿墙套管处理要求1、拆模后螺栓套管应剔除(至少剔除20mm以上)满足基层堵漏条件;2、外侧用1:2干硬性膨胀水泥砂浆封堵,20~30mm深,从内侧往螺栓孔中注入聚氨酯发泡胶,可打满孔洞,且在发泡胶未干时将外露的发泡胶按入洞内;3、该工序应在内、外墙体抹灰或保温施工前完成,并作为一个专项隐蔽验收内容,验收合格后方可进行下一道工序施工。
(2)外墙砌筑要求1、外墙混凝土反坎必须凿毛验收后方可关模,反坎关模不得使用穿墙套管、铁丝等进行关模,必须使用混凝土进行浇筑,混凝土浇筑时,应使用铁钎或振动棒进行振捣且一次性浇筑到位;2、外墙砌筑预留孔洞,必须使用混凝土包管,不得直接将套管放入砌体施工;3、外墙构造柱不得使用步步紧穿墙加固,应使用对拉螺杆加固;4、外墙砖缝不应出现灰缝不饱满、未勾缝、瞎缝现象;5、外墙脚手眼封堵应按照构造柱施工进行封堵,设簸箕口、细石混凝土浇筑密。
建筑物防渗漏标准建筑物防渗漏是指通过采取一系列的措施和技术手段,使建筑物在遭受外部水源侵入时能够有效地抵御渗漏。
一个合格的建筑物防渗漏标准对于保障建筑物的结构安全、使用寿命以及居民的舒适度和健康具有重要意义。
本文将介绍建筑物防渗漏的标准要求以及常用的防渗漏技术。
一、建筑物防渗漏标准要求1. 屋顶防渗漏标准:屋顶是建筑物最容易受到风雨侵蚀的部位,因此在建筑物设计和施工中,屋顶的防渗漏是非常重要的。
标准要求屋顶应该具备良好的排水功能,并且防水层应该具有足够的抗渗能力,能够在长期的雨水浸泡下保持完好。
2. 墙体防渗漏标准:墙体是建筑物的承重结构,防渗漏要求墙体应该能够经受住外部水源的侵蚀,在保持结构安全的前提下,阻止水分渗透到室内。
标准要求墙体应该采用有效的防水材料和工艺,确保墙体的抗渗漏性能。
3. 地下室防渗漏标准:地下室是建筑物容易积水渗漏的区域,标准要求地下室应该具备良好的防水功能,能够有效地排除地下水,保持室内干燥和通风。
防渗漏标准要求地下室的防水层应该具备耐久性和可靠性,能够长期保持防水效果。
二、常用的防渗漏技术1. 防水涂料:防水涂料是一种常用的防渗漏技术,它能够形成一层坚固、耐水的保护层,阻止水分渗透到建筑物内部。
在施工过程中,需要选用适合的防水涂料,并按照标准要求进行涂装。
2. 防水卷材:防水卷材是一种以高分子材料为基础的防渗漏技术,它具有较强的抗渗漏性能。
在施工过程中,需要将防水卷材铺设在建筑物的地面、屋面和墙体等关键部位,形成一道牢固的防水层。
3. 渗透结构防水:渗透结构防水是指通过改善建筑结构的抗水渗漏性能,防止水分渗透到建筑物内部。
在施工过程中,需要采用合理的结构设计和施工工艺,确保建筑物在面对外部水源时能够有效地抵御渗漏。
4. 排水系统:排水系统是建筑物防渗漏的重要组成部分,它能够将雨水和地下水快速排出建筑物。
在施工过程中,需要合理设计、安装和维护排水系统,保证其畅通无阻,避免水分积聚和渗透。

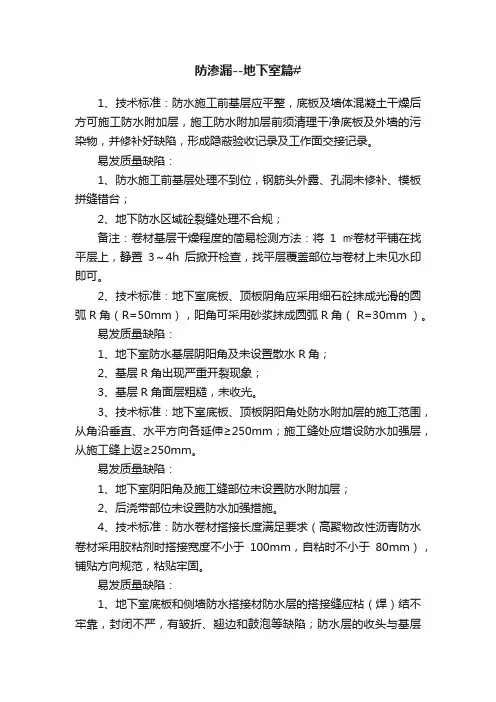

防渗漏--地下室篇#1、技术标准:防水施工前基层应平整,底板及墙体混凝土干燥后方可施工防水附加层,施工防水附加层前须清理干净底板及外墙的污染物,并修补好缺陷,形成隐蔽验收记录及工作面交接记录。
易发质量缺陷:1、防水施工前基层处理不到位,钢筋头外露、孔洞未修补、模板拼缝错台;2、地下防水区域砼裂缝处理不合规;备注:卷材基层干燥程度的简易检测方法:将1㎡卷材平铺在找平层上,静置3~4h后掀开检查,找平层覆盖部位与卷材上未见水印即可。
2、技术标准:地下室底板、顶板阴角应采用细石砼抹成光滑的圆弧R角(R=50mm),阳角可采用砂浆抹成圆弧R角( R=30mm )。
易发质量缺陷:1、地下室防水基层阴阳角及未设置散水R角;2、基层R角出现严重开裂现象;3、基层R角面层粗糙,未收光。
3、技术标准:地下室底板、顶板阴阳角处防水附加层的施工范围,从角沿垂直、水平方向各延伸≥250mm;施工缝处应增设防水加强层,从施工缝上返≥250mm。
易发质量缺陷:1、地下室阴阳角及施工缝部位未设置防水附加层;2、后浇带部位未设置防水加强措施。
4、技术标准:防水卷材搭接长度满足要求(高聚物改性沥青防水卷材采用胶粘剂时搭接宽度不小于100mm,自粘时不小于80mm),铺贴方向规范,粘贴牢固。
易发质量缺陷:1、地下室底板和侧墙防水搭接材防水层的搭接缝应粘(焊)结不牢靠,封闭不严,有皱折、翘边和鼓泡等缺陷;防水层的收头与基层粘结不牢固,有翘边;2、防水搭接宽度不足、卷材未上盖下(卷材搭接宽度的允许偏差为-10 mm)。
5、技术标准:地下室覆土外墙设置止水螺杆;螺杆端头应凹进切割。
易发质量缺陷:1、地下室外墙未按规范设止水螺杆;2、将止水螺杆端头未切割(螺杆切割后不能高出墙面),未做防锈处理;3、施工防水层前,未逐个将螺杆位置处的凹槽用聚合物水泥砂浆压实抹平。
6、技术标准:地下室外墙止水螺杆中部满焊70×70mm金属止水片,焊缝饱满,无透缝、漏焊现象。

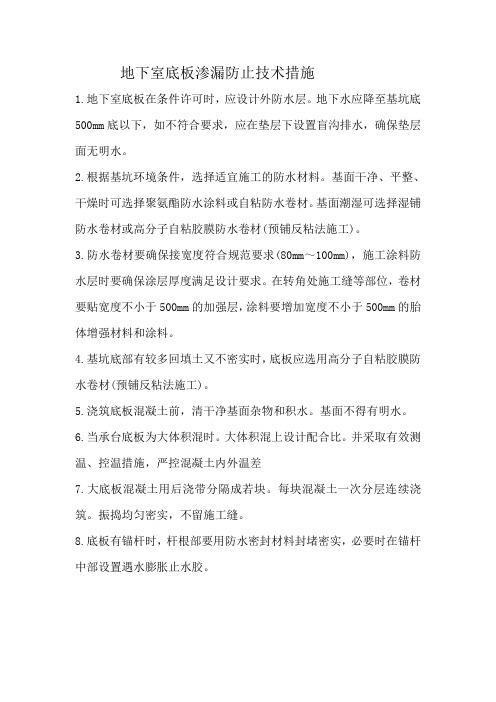

地下室底板渗漏防止技术措施
1.地下室底板在条件许可时,应设计外防水层。
地下水应降至基坑底500mm底以下,如不符合要求,应在垫层下设置盲沟排水,确保垫层面无明水。
2.根据基坑环境条件,选择适宜施工的防水材料。
基面干净、平整、干燥时可选择聚氨酯防水涂料或自粘防水卷材。
基面潮湿可选择湿铺防水卷材或高分子自粘胶膜防水卷材(预铺反粘法施工)。
3.防水卷材要确保接宽度符合规范要求(80mm~100mm),施工涂料防水层时要确保涂层厚度满足设计要求。
在转角处施工缝等部位,卷材要贴宽度不小于500mm的加强层,涂料要增加宽度不小于500mm的胎体增强材料和涂料。
4.基坑底部有较多回填土又不密实时,底板应选用高分子自粘胶膜防水卷材(预铺反粘法施工)。
5.浇筑底板混凝土前,清干净基面杂物和积水。
基面不得有明水。
6.当承台底板为大体积混时。
大体积混上设计配合比。
并采取有效测温、控温措施,严控混凝土内外温差
7.大底板混凝土用后浇带分隔成若块。
每块混凝土一次分层连续浇筑。
振捣均匀密实,不留施工缝。
8.底板有锚杆时,杆根部要用防水密封材料封堵密实,必要时在锚杆中部设置遇水膨胀止水胶。
地下室防渗漏节点构造标准及施工要求防水工程是建筑工程中一个重要的系统工程,为了提升工程品质,减少工程渗漏引起的客户投诉,提升客户对工程质量的满意度,特制定本作业指导书。
说明:下文做法皆以北京及周边地区实际情况为依据做出的,其他地区应综合考虑工程地质水文,结构类型,施工季节,当地气候,建筑使用功能以及特殊部位等因素合理选定适合工程的防水材料及做法。
一、地下室防水工程材料选用二、地下室防渗漏工程管控及要求1)地下室防渗漏细部节点构造做法是在严格执行《地下防水工程质量验收规范》和《地下工程防水技术规范》、《种植屋面工程技术规程》、《建筑地面设计规范》、地下建筑防水构造(图集)的基础上,统一地下工程防水工程中各重点部位的防水细部做法,以规范施工标准,达到防止渗漏的目的。
2)地下防水工程中涉及的混凝土强度等级、抗渗等级、防水做法必须符合设计图纸及规范的要求。
3)地下防水工程施工前,项目技术负责人必须组织技术人员进行图纸会审,掌握工程主体及细部构造的防水技术要求,并编制防水工程的施工方案。
4)防水混凝土应连续浇筑,宜少留施工缝。
当必须留设施工缝时应遵守下列规定:墙体水平施工缝不应留在剪力与弯矩最大处或底板与侧墙的交接处,应留在高出底板及返梁表面不小于300mm的墙体上。
拱(板)墙结合的水平施工缝宜留在拱(板)墙接缝线以下150-300mm处,墙体有预留孔洞时施工缝距孔洞边缘不应小于300mm。
外墙垂直施工缝应避开地下水和裂隙水较多地段,并宜与变型缝相结合。
5)施工缝的施工应符合下列规定:施工缝浇灌混凝土前应将其表面浮浆和杂物清除,然后铺设净浆或涂刷混凝土界面处理剂、水泥基渗透结晶型防水涂料,再铺30-50mm 厚同强度去石子混凝土,并应及时浇灌混凝土。
采用钢板止水带时应确保位置准确,并固定牢靠、接口满焊(可操作部位),折边应朝迎水面。
防水混凝土结构内部设置的各种钢筋或绑扎铁丝,不得接触模板,用于固定模板的螺栓必须穿过混凝土结构时可采用工具式螺栓,螺栓上应加焊止水环。
防渗漏节点做法大全(一)、地下室防渗漏节点做法1、地下室底板:适用部位:地下室底板大面施工工序:素土夯实—垫层—防水附加层—防水层—防水保护层—底板—饰面层质量控制点:1、素土夯实及混凝土垫层2、防水层施工质量3、防水保护层4、底板混凝土浇筑质量5、底板混凝土养护2、地下室外墙适用部位:地下室外墙施工工序:浇筑混凝土—对拉螺杆处理—缺陷修补—防水附加层—防水层—聚苯板保温层—室外回填土质量控制点:1、对拉水螺杆封堵2、施工缝、后浇带处设置止水钢板3、混凝土缺陷4、防水附加层、防水层厚度、范围控制5、防水保护层及时回填6、回填土分层夯实3、地下室顶板质量控制点:1、顶板抗渗混凝土质量及结构找坡2、保温层的施工质量3、陶粒混凝土的找坡控制4、细石混凝土保护层施工5、滤水层施工质量控制6、成品保护4、地下室外墙后浇带质量控制点:1、钢板止水带与钢板网安装、固定2、后浇带周边清理3、后浇带模板封闭严密4、后浇带混凝土质量及养护5、墙体混凝土缺陷处理6、防水附加层和防水层5、地下室底板后浇带(构造)质量控制点:1、防水附加层、防水层施工范围、厚度2、凹槽模板设置3、后浇带两侧底板混凝土清理,后浇带内钢筋清理,后浇带基槽清理4、后浇带混凝土施工质量5、后浇带混凝土养护6、地下室底板后浇带(结构)质量控制点:1、防水附加层、防水层施工范围、厚度2、钢丝网设置3、后浇带两侧底板混凝土清理,后浇带内钢筋清理,后浇带基槽清理4、后浇带混凝土施工质量5、后浇带混凝土养护7、地下室顶板后浇带质量控制点:1、设置钢板网并固定牢固2、梁板底部支撑留置3、后浇带清理4、顶板后浇带模板支设平整、牢靠5、后浇混凝土质量与养护6、防水附加层和防水层8、地下室侧墙施工缝质量控制点:1、钢板止水带预埋2、施工缝周边混凝土及钢筋清理3、墙体混凝土质量及养护4、施工缝处混凝土振捣密实5、墙体混凝土缺陷及螺杆封闭处理6、防水附加层和防水层施工范围、厚度7、防水保护层9、地下室外墙与底板转角防水质量控制点:1、阴阳角防水附加层范围及厚度2、预留防水层接头施工质量及临时保护3、底板与外墙防水搭接施工质量控制10、地下室外墙与顶板转角防水质量控制点:1、防水附加层和防水层范围、厚度2、防水保护层11、地下室外墙转角12、固定式穿墙管质量控制点:1、钢管与止水环双面满焊2、穿墙管定位安装3、防水附加层范围、厚度控制4、防水层施工5、设备安装与防水/饰面施工顺序13、穿外墙套管防水质量控制点:1、止水套管安装2、管道/线缆安装3、油麻、沥青油膏堵塞密实4、防水附加层及防水层范围、厚度控制14、群管穿外墙套管防水当群管穿外墙时:1、管线铺设时,墙两侧管线底于穿墙套管;2、在混凝土外墙浇注500mm厚抗渗混凝土;3、外墙防水整体施工,转角处增加附加层;4、在电缆管线套管上留滴水口。
防渗漏节点做法1.一般要求1.1 结构自防水屋面结构自防水是屋面防水的重要组成部分,为了提高屋面自防水的性能,除了根据结构计算确定结构配筋以外,适当增大屋面板的配筋率、在板面配置双向钢筋网对于控制板面裂缝、提高结构自防水性能尤为重要。
另外,降低屋面混凝土塌落度,混凝土浇捣密实、表面压实收光等施工措施都会提高屋面自防水性能。
有条件时应优先采用防水混凝土。
1.2 一般屋面做法在防水层在下、防水层在上的屋面保温层内设置排气孔,能够排掉保温层中的湿气,防止防水层起鼓、破坏。
屋面表面的刚性防水层的分格缝间距不得大于规范规定的6m×6m,建议3m×3m,以利于混凝土自由收缩、在分仓缝间不出现不可控裂缝。
分格缝内嵌填密封膏。
平屋面应尽量优先选择结构起坡,以避免找坡带来的房屋重量增加和找坡层裂缝。
2.平屋面防渗漏2.1 上人平屋面防渗漏2.1.1 倒置式单层防水做法说明:本做法适用于上人平屋面的防渗漏处理。
屋面应优先采用保温层在防水层之上的倒置式体系,本体系可保护防水层、延长防水层使用寿命。
保温层应选用憎水性保温材料,如挤塑聚苯板(XPS 板)。
屋面坡度应优先采用结构起坡。
当室内顶棚有装饰可以掩盖楼板不平时,应优先采用同一板厚结构起坡,否则,则下平上起坡。
实在因为条件限制不能结构起坡时,可用找坡层起坡。
屋面坡度应不小于2%。
工艺流程:钢筋混凝土屋面板——闭水试验及结构修补——找平层/找坡层——防水层——闭水试验——保温层——隔离层——刚性保护层——装饰面层节点图:40厚细石混凝土刚性保护层保温层聚氨酯防水涂膜层(或防水卷材)屋面钢筋混凝土结构板装饰面层找坡层,坡度不小于2%隔离层上人屋面防渗漏做法(倒置式单层防水)构造做法:1、钢筋混凝土屋面板屋面可采用抗渗混凝土或一般混凝土,在满足施工条件的前提下应尽量采用低塌落度混凝土。
屋面混凝土必须浇捣密实,确保结构主体的抗渗性能。
屋面板应在浇筑混凝土时原浆收平压光。
建筑工程防渗漏节点施工标准做法一、地下室防渗漏做法地下室防水细部构造(外墙后浇带)工艺流程:埋设钢板止水带—浇筑外墙混凝土—后浇带清理—支模板—浇筑后浇带混凝土—防水附加层—防水层—防水保护层地下室防水细部构造(顶板后浇带)工艺流程:顶板混凝土浇筑—顶板预留支撑—后浇带清理—后浇带模板支设—后浇带混凝土浇筑—养护—防水附加层/防水层地下室防水细部构造(外墙施工缝)工艺流程:预埋钢板止水带/钢板网—施工缝清理—支模板—后浇混凝土—防水附加层—防水层—防水保护层地下室防水细部构造(固定式穿墙管)工艺流程:穿墙管安装固定—浇筑混凝土—拆模及基层清理—打密封胶—防水附加层—防水层及保护—内饰面二、屋面防渗漏节点做法倒置式屋面倒置式屋面:将憎水性保温材料(如挤塑聚苯板XPS 板)设置在防水层上的屋面,本体系可保护防水层、延长防水层使用寿命。
顺置式屋面顺置式屋面:是指保温层位于防水层下方的保温屋面。
该保温方式是传统的屋面保温方式,在北方雨水不多保温要求高的寒冷地区可采用保温层在下、防水层在上的顺置式做法。
双层防水屋面双层防水屋面:本体系可保护防水层、延长防水层使用寿命,保温层应选用憎水性保温材料,如挤塑聚苯板(XPS 板)。
对于防水、保温要求高或北方寒冷区域,为保护底层防水的耐久性和防止保温层进水,可采用双层防水的做法。
斜屋面干铺瓦屋面做法工艺流程做法:钢筋混凝土屋面板——找平层——防水层——淋水试验——保温层——保护层——挂瓦条——屋面瓦湿铺瓦屋面做法工艺流程钢筋混凝土屋面板——找平层——防水层——淋水试验——保温层——保护层——屋面瓦种植屋面种植屋面:在建筑屋面和地下工程顶板的防水层上铺以种植土,并种植植物,使其起到防水、保温、隔热和生态环保作用的屋面称为种植屋面。
种植屋面做法工艺流程无保温做法:钢筋混凝土屋面板——闭水试验及结构修补——找平层/找坡层——聚氨酯防水层——闭水试验——防水保护层——卷材防水层——刚性保护层——滤水层——种植土有保温做法:钢筋混凝土屋面板——闭水试验及结构修补——找平层/找坡层——聚氨酯防水层——闭水试验——保温层——隔离层——防水保护层——卷材防水层——刚性保护层——滤水层——种植土。
地下室防渗漏施工方案一、防水混凝土施工本工程地下室结构砼抗渗要求S8,掺加水泥量5%UEA-H微膨胀剂,为补偿收缩混凝土。
补偿收缩砼硬化初期,由于水泥水化作用生成的水化物结晶体积增大而产生膨胀,将水泥石中的孔隙填充,并堵塞、切断连通的毛细孔道,使砼内部的总孔隙率变小,抗渗性提高。
另外,补偿收缩砼的自身适度膨胀抵消收缩裂缝,使抗裂性较普通砼大为提高,减少因开裂导致渗漏的可能性。
1.1 材料要求及配制水泥:所用水泥均应符合设计要求以及国家标准。
骨料:石子应符合现行《普通混凝土用碎石或卵石质量标准及检验方法》,且石子最大粒径应不大于25mm,控制针片状的石子用量,含泥量不大于1%,泥块含量不大于0.5%,砂岩骨料不宜使用。
砂应符合现行《普通混凝土用砂质量标准及检验方法》,砂含泥量不大于2%,泥块含量不大于1%,且海砂不宜使用。
水:饮用水、洁净的天然水均可使用。
外加剂:所用外加剂应具出厂合格证及产品技术资料,并符合相应国家标准的要求,超过有效期或受潮的外加剂均不得使用。
配制方法:配合比的各项技术参数,可参考普通防水砼的技术参数进行选择。
选定配合比宜用试配法,在考虑施工和易性的前提下,得出初步配合比,以此制作强度试件及膨胀试件,在检验试件的强度、膨胀率均满足设计要求时,即可现场使用。
1.2 模板要求模板应平整,且拼缝严密不漏浆,并应有足够的刚度、强度、吸水性要小,以竹模为宜。
模板构造应牢固稳定,应随混凝土拌合物的侧压力和施工荷载增加而不变形,且应装拆方便。
固定模板用的螺栓应采用止水螺栓。
止水环与螺栓应满焊严密,两端止水杆与两侧模板之间应加垫木,拆模后除去垫木,沿止水环平面将螺栓割掉,凹坑以膨胀水泥砂浆封堵。
防水砼不宜过早拆模,拆模时砼强度应达到设计强度的70%。
1.3 钢筋绑扎要求钢筋相互应绑扎牢固,以防振动时松散,造成露筋。
绑扎钢筋时,应留足保护层厚度。
钢筋及铅丝均不得接触模板,若采用铁马凳架设钢筋时,应在铁马凳上加焊止水环,防止水沿铁马凳渗入砼结构。
土建防渗漏施工工艺标准及优秀节点做法标准,快收藏吧!土建防渗漏施工工艺标准及优秀节点做法标准,快收藏吧!01屋面部分出屋面管道井(含出地库顶板管道井)1、出屋面管道井须采用混凝土与顶板结构一次浇筑成型,并且保证管道井壁光滑平整,无蜂窝麻面漏筋狗洞。
井壁厚度不小于100mm,内配Ф6@150双向钢筋网片2、屋面找平时须将管道井井壁与屋面相交处的阴角用水泥砂浆抹成半径不小于100mm的圆角。
3、防水附加层及防水层施工前应对井壁进行基层清理,以便防水施工。
4、管道井井壁与屋面相交处的阴角必须增加防水附加层,防水附加层材料及做法与屋面防水层相同,防水附加层应从阴角开始上翻超出建筑面层顶标高不小于250mm5、防水层须在防水附加层干燥且验收合格后方可施工,防水层材料及做法同屋面,防水层必须上翻不小于300mm,且超出建筑面层顶标高不小于250mm。
6、保护层做法同屋面保护层做法,施工完毕后,须与屋面同时进行闭水试验。
7、如管道井设计有防雨百叶,安装时应注意百叶倾斜角方向。
出屋面排气管道1、出屋面管道需在屋面结构板混凝土浇筑时预先埋入带有止水翼的套管,并保证周边混凝土振捣密实。
套管应高出屋面结构板300mm 以上,内径至少应比管道外径大30mm2、管道安装前应把套管上粘附的灰尘、砂粒、油污等清理干净3、安装管道时应注意管道居套管中心,并临时固定4、管道安装完毕后,使用沥青麻丝塞严管道与套管之间的缝隙,上部用密封胶封口5、屋面找平层施工时须将套管与屋面相交处的阴角用水泥砂浆抹成半径不小于100mm的圆角6、找平层及圆角施工完毕后,在套管周边250mm范围涂刷防水层,并沿套管管根上翻250mm以上7、屋面保护层施工时,应在套管周边留置10mm~20mm的伸缩缝,伸缩缝使用建筑密封胶封严8、屋面保护层施工完毕后,需在管道周边设置圆形或矩形混凝土墩对管道防水层进行包裹保护,混凝土墩高度不小于300mm(从屋面建筑面层上表面标高算起),混凝土墩直径或宽度应大于管道直径再加上60mm,均匀设置外墙干挂石材(铝板)天沟处节点1、外墙采用干挂石材(铝板)时,天沟及女儿墙后侧需设置同材质后背板2、后背板高度不小于150mm,后背板与女儿墙或天沟墙留置20mm 缝隙,使用建筑耐候胶封严02后浇带标准节点1、因后浇带的留置,使楼层板的结构受力转变为悬臂梁板,要求后浇带及两侧支撑自成体系,周边混凝土浇筑完成后不拆除,避免后浇带两侧的梁、板处于不利的悬挑受力状态。
地下室防渗漏施工方案一、施工前准备1.了解地下室地质情况,包括地下水位、地下水流动方向、土层结构等。
2.对地下室进行勘察,确定漏水原因和漏水程度。
3.制定施工计划,确定施工工艺和材料选用。
二、基础处理1.检查地下室的地基情况,如有沉降或开裂现象,需要进行加固处理。
2.在地基上搭设排水系统,以保证地下室的排水畅通。
三、外墙防水层施工1.清理外墙表面,确保墙面干净、无杂物。
2.使用专业防水材料,如聚合物防水涂料、丙烯酸酯水泥防水涂料等,对外墙进行涂覆。
3.涂覆要均匀、完整,确保外墙表面无渗漏点。
四、地下室防水层施工1.对地下室底板进行清理和修补,确保底板平整、无杂物。
2.铺设专业防水卷材,如SBS防水卷材或PVC防水卷材等。
卷材的铺设要整齐、无缝隙。
3.卷材下放排水板,以确保防水层下的水能够顺利排出。
4.对墙壁进行防水处理。
使用聚合物防水涂料或丙烯酸酯水泥防水涂料等,对墙壁进行涂覆。
五、防渗漏处理1.对地下室内部的水管和电缆穿入口进行密封处理,确保无渗漏。
2.对地下室内部的裂缝和缝隙进行填充和修补,以防止水的渗透。
3.对地下室的地面进行防水处理,使用聚合物防水涂料等材料进行涂覆。
六、验收和保护1.施工完毕后进行验收,检查防渗漏效果。
2.在地下室内部进行保护措施,避免破坏地下室的防渗漏层。
3.定期进行维护和保养,确保地下室的防渗漏功能长期有效。
本方案针对地下室防渗漏问题,结合地下室的地质情况和建筑结构特点,采用了多种防渗漏材料和施工工艺。
在施工过程中,需要严格按照标准操作,并保证防渗漏材料的质量和施工的效果。
施工完毕后,还需要进行验收,并进行地下室的保护和维护工作。
只有这样,才能确保地下室长期不发生渗漏问题,保证建筑的结构安全和使用功能。
“防渗漏”标准节点及管控要点第一部分防渗漏标准内容目录一、防水材料的选用二、地下工程防渗漏1. 地下室各主要部位防水做法2. 地下室导墙水平施工缝、及后浇带部位处理3. 地下室外墙止水镙杆4. 电梯井道底坑、集水井坑底5. 地下室外墙给排水管、强电管出墙孔防水处理6. 出地下室顶板采光井、通风井、地下出口等构筑物,砼翻边及防水收口7. 地下室外墙防水收口8. 防水基层处理质量要求9. 地下防水保护层10. 基坑回填土土质以及回填施工要求11. 地下室顶板堆载要求12. 覆土地下室顶板排水板设置要求三、外墙防渗漏1. 外墙砌筑2. 构造柱顶部施工工艺3. 外墙施工脚手眼、外悬挑型钢封堵4. 外立面孔洞(空调孔、透气孔、燃气管道孔)5. 外立面构件(线条、开敞阳台、露台)墙体根部四、厨卫防渗漏1. 卫生间防水做法2. 厨卫间管道根部五、屋面防渗漏1. 屋面防水做法2. 出屋面构筑物墙体根部3. 上人屋面门口处4. 女儿墙、屋面变形缝处5. 出屋面管道根部6. 天沟、雨水口处六、外窗防渗漏1. 窗台压顶2. 窗楣3. 窗与墙体洞口间塞缝七、其他1. 水暖井地漏2. 庭院地面标高与室内楼地面标高3. 无顶盖采光井、楼梯间楼地面标高第二部分防渗漏标准主要内容一、防水材料的选用1. 地下室部位:■地下工程迎水面主体结构应采用防水混凝土(P6抗渗等级)。
■水平施工缝和后浇带止水带采用钢板止水带,3厚360mm宽(含两侧各30mm折边),折边朝向迎水面。
(沉降缝止水带采用橡胶止水带)2. 外墙部位:■外墙基层需设置防水砂浆防水层3. 卫生间部位:■卫生间防水采用JS或聚氨酯防水涂料。
4. 屋面部位(包括坡屋面、平屋面、阳(露)台):■基层混凝土面层用1.5mm单组份聚氨酯防水涂料封闭。
■屋面另加3厚SBS改性沥青防水卷材作为主要防水层5. 外窗部位:■附框与墙体四周用防水砂浆塞缝封堵,外侧涂刷JS防水涂料。
■无附框窗框下口防水砂浆塞缝,两侧上翻≥200mm(江苏地方规范要求必须有附框)■窗框与附框或墙体间发泡聚氨酯填充密实二、地下工程防渗漏1、地下室各主要部位防水做法地下室防水等级:电专业用房、住宅用房以及地下室种植顶板防水等级为I级,其它部位为II级。
融创北京公司《防渗漏节点构造标准及施工要求》(2015版)工程管理中心\研发设计部\精装管理部\成本管理中心第 1 页共68 页第 2 页共68 页目录前言 (5)1、目的 (5)2、编制依据 (5)3、适用范围 (5)4、防水工程材料的选用 (6)第一部分地下室防渗漏 (9)1、工程管控及要求 (9)2、细部节点构造及要求 (11)3、混凝土返边设置要求 (28)4、工程风险预警预案 (29)第二部分外檐部品防渗漏 (31)1、工程现场管控及要求 (31)2、细部节点构造及要求 (31)3、混凝土返边设置要求 (39)4、工程风险预警预案 (40)第三部分屋面防水工程 (41)1、工程管控及要求 (41)第 3 页共68 页2、细部节点构造及要求 (42)3、混凝土返边设置要求 (53)4、工程风险预警预案 (54)第四部分室内防水工程 (55)1、工程管控及要求 (55)2、细部节点构造 (57)3、混凝土返边设置要求 (66)4、工程风险预警预案 (68)第 4 页共68 页前言1、目的防水工程是建筑工程中一个重要的系统工程,为了提升工程品质,减少工程渗漏引起的客户投诉,提升客户对工程质量的满意度,特制定本作业指导书。
2、编制依据1)集团防渗漏体系标准指导文件、设计提供的防水节点构造、国家及北京地区相关防水工程规范、图集。
2)此次修订是在原《2014版防渗漏节点构造标准及施工要求》的基础上,结合北京地区的工作需要进行修订完善。
3、适用范围自本文件正式发布后的,融创北京公司新开发的项目在设计、施工方面应遵照本文件的管理要求。
现已开工项目或设计方案(含成本)已经确定的项目,且原定的设计方案符合国家或行业的相关规范,由项目公司根据工作需要,可借鉴本文件中的内容,也可按照原定的设计方案执行。
设计图纸深度原因或设计方案未明确的工序,原则上应按照本管理文件要求执行。
如果项目公司有更好的工序方案,应提前将方案内容报至平台工程管理中心、研发设计部、成本管理中心进行内部确认,获得同意后可按照新工序方案执行。
名著摘抄加赏析小学名著摘抄加赏析小学名著就是指具有较高艺术价值和知名度,且包含永恒主题和经典的人物形象,能够经过时间考验经久不衰,下面是小编整理的名著摘抄加赏析小学,欢迎来参考!1、他是个独自在湾流中一条小船上钓鱼的老人,至今已去了八十四天,一条鱼也没逮住。
赏析:吸引人的悬念。
海明威在《老人与海》中一开始就设了两个悬念:老人一连84天一条鱼也没捉到,他准备第85天继续捕鱼,他很背运(孩子的父母这样看他),那么,他能否捕倒一条大鱼?老人在感到他的力气可能不支的情况下,认为自己有信心有诀窍,认为像他这样一个“古怪”的老头子会做好一切的,那么,他有什么样的信心和诀窍?他的“古怪”又表现在哪里呢?这是读者迫切想要知道的,这股巨大的吸引力牢牢牵着你去寻找你所想知道的一切,最后读完作品才会得到比较圆满的答案。
2、他身上的每一部分都显得老迈,除了那一双眼睛。
那双眼啊,跟海水一样蓝,是愉快的,毫不沮丧的。
赏析:“那双眼啊,跟海水一样蓝,是愉快的,毫不沮丧的。
”这就是老人的青春之貌。
书中虽然没有写出老件轻时的快乐生活,但我们依然可以想象得出,这在描绘老人屋内陈设时已作暗示、3、风在不住地吹,稍微转到东北方去,他知道这就是说风不会减退了。
老头儿朝前面望了一望,但是他看不见帆,看不见船,也看不见船上冒出的烟。
只有飞鱼从船头那边飞出来,向两边仓皇地飞走,还有一簇簇黄色的马尾藻。
他连一只鸟儿也看不见。
赏析:这是一段否定式的景物描写,看似无景,实则有景,老人多么想看到这一切啊,他太孤独了,可他什么也没有看到,因而情中生景。
4、大马林鱼开始快速地围着小渔船游动,将缆绳缠绕到了桅杆上,老人右手高举着钢叉,在它跃出水面的一瞬间,竭尽全力地向它的心脏掷去,一声哀鸣结束了大鱼的生命,它静静地浮在水面上……赏析:我的心也像一块大石头落了地。
我非常钦佩老人那种毫不畏惧、坚持不懈的精神,虽然知道对手实力很强,但他没有丝毫退缩,而是迎难而上。
地下室裂缝和渗漏防治的技术措施一般规定一般规定一、设计要求1、钢筋保护层及绑扎位置控制(1)墙体两排钢筋网片间应设置支撑筋,支撑筋直径不小于φ12,间距不大于1200 mm,呈梅花状布置。
(2)现浇钢筋混凝土楼板面层钢筋应采用支架支撑。
2、当地下室混凝土采用60天强度进行配合比设计、强度评定及竣工验收时,其28天同条件养护混凝土强度等级不宜低于混凝土设计强度一个等级。
3、后浇带间距不宜超过40m。
4、地下室顶板不应采用空心板。
5、对地下室顶板覆土厚度,景观绿化设计单位应提出明确要求;用于抗浮作用的覆土,应明确施工期间的覆土时限要求。
二、施工要求1、地下防水层、底板混凝土施工期间,必须保持地下水位稳定在基底500mm以下。
2、大体积混凝土施工时应编制专项施工方案(包括对配合比的要求),并经专家论证后方可实施。
3、对于厚度不小于2m的大体积混凝土应进行温度测试以指导混凝土的养护,以保证混凝土内外温差不大于25℃。
4、水泥出仓使用温度应控制在60℃以下。
5、地下室大体积混凝土60天同条件养护强度检测要求:应及时进行钻芯取样检测,每500立方米同配合比的混凝土,取样不得少于1次,且不少于3组。
6、支撑楼板面层钢筋的支架间距应满足:当采用Φ6分布筋时,不大于500mm;当采用Φ8分布筋时,不大于800mm;当板面受力钢筋和分布筋的直径均不小于10mm时,不宜大于1000mm。
且支架应与受支承的钢筋绑扎牢固,当板厚度不大于200mm时,支架可用Φ10钢筋制作;当厚度为200~300mm时,支架应用Φ12钢筋制作;当厚度不小于300mm时,支架应使用型钢制作或加大钢筋直径的方法。
三、检测要求1、预拌混凝土生产企业对用于同一主体结构的混凝土配合比、大体积混凝土配合比的验证应不少于一次。
2、严禁把清洗设备回收的水用于拌制混凝土。
四、材料要求1、梁、板、柱、墙、基础的钢筋保护层控制宜选用塑料垫卡作支垫,严禁使用碎石及短钢筋头作梁、板、基础等钢筋保护层的垫块。
A01 节点大样地下室顶板防水实物及样板地下室顶板防水地下室顶板底基层地下室顶板面两道防水层标准描述重点:1、地下室顶板设计做法为先做找坡层再做防水层,特别是陶粒砼、加气块碎块等轻集料砼找坡层必须取消,可改为结构找坡;如果设计为空铺卷材必须修改。
建议的做法是直接在结构上施工聚氨配涂膜另铺一层卷材防水或采用湿铺法铺贴防水卷材(即用聚合物水泥浆铺贴),此做法的重点是确保防水材料特别是涂膜必须为合格品(防止送检的产品与现场使用的不一致),且双组份聚氨酯涂膜配合比符合材料使用说明要求(因两种材料单价不一样,防水施工方经常会减少较贵材料的掺量),另一关键点防水材料与结构粘贴牢固,不得在防水层内出现串水现象;面积大的地下室顶板防水层必须施工在顶板结构面上。
2、砼面层清理与处理:用水冲洗干净,过宽(肉眼可见且有渗漏)的裂缝要凿成“V”字型后用聚合物水泥砂浆抹平或环氧树脂注浆处理;砼面错台、缺损、坑洼等缺陷用聚合物水泥砂浆抹平,必须认真验收合格后才能移交工作面;如果设计是聚氨酯涂膜,要求基层必须干燥或满足防水材料使用说明要求;后浇带部位两侧的施工缝处宜增加一道水泥基防水涂膜;如果甲方和设计单位同意可大面积施工一道渗透结晶防水涂膜(项目部可用因场地有限,顶板必须作为施工材料堆场、加工场地、上货车等产生集中荷载超出顶板设计使用范围导致裂缝产生为由,让甲方增加)用于关闭细微裂纹,减少裂缝数量、减少砼结构本身渗漏隐患。
3、首次使用某种防水材料前必须在现场先做样板:样板验收必须做要求防水材料具备几点:粘贴牢固,可用刀片切割一块后用手撕,看是否容易撕下来,如果能将砼一起撕下来就是合格的材料;材料送检合格;具有一定延性(拉断伸长率>30%),保证结构在后期有开裂情况下,防水层不会开裂。
A02 节点大样实物图地下室外墙防水基层修补阴角倒角卷材搭接接头标准描述重点:1、地下室外墙设计一般都有一道砂浆找平层,实际施工不要做,但要做好基层处理(含螺杆眼、接缝错台处理、质量缺陷处理、明显裂缝处理、阴角倒角处理等,处理方式参考顶板砼面处理)且经严格的验收。
一、地下室防水工程材料选用二、地下室防渗漏工程管控及要求1)地下室防渗漏细部节点构造做法是在严格执行《地下防水工程质量验收规范》和《地下工程防水技术规范》、《种植屋面工程技术规程》、《建筑地面设计规范》、地下建筑防水构造(图集)的基础上,统一地下工程防水工程中各重点部位的防水细部做法,以规范施工标准,达到防止渗漏的目的。
2)地下防水工程中涉及的混凝土强度等级、抗渗等级、防水做法必须符合设计图纸及规范的要求。
3)地下防水工程施工前,项目技术负责人必须组织技术人员进行图纸会审,掌握工程主体及细部构造的防水技术要求,并编制防水工程的施工方案。
4)防水混凝土应连续浇筑,宜少留施工缝。
当必须留设施工缝时应遵守下列规定:墙体水平施工缝不应留在剪力与弯矩最大处或底板与侧墙的交接处,应留在高出底板及返梁表面不小于300mm的墙体上。
拱(板)墙结合的水平施工缝宜留在拱(板)墙接缝线以下150-300mm处,墙体有预留孔洞时施工缝距孔洞边缘不应小于300mm。
外墙垂直施工缝应避开地下水和裂隙水较多地段,并宜与变型缝相结合。
5)施工缝的施工应符合下列规定:施工缝浇灌混凝土前应将其表面浮浆和杂物清除,然后铺设净浆或涂刷混凝土界面处理剂、水泥基渗透结晶型防水涂料,再铺30-50mm厚同强度去石子混凝土,并应及时浇灌混凝土。
采用钢板止水带时应确保位置准确,并固定牢靠、接口满焊(可操作部位),折边应朝迎水面。
防水混凝土结构内部设置的各种钢筋或绑扎铁丝,不得接触模板,用于固定模板的螺栓必须穿过混凝土结构时可采用工具式螺栓,螺栓上应加焊止水环。
拆模后将留下的凹槽用密封材料封堵密实,并应聚合物水泥砂浆抹平。
防水混凝土终凝后应立即进行养护,养护时间不得少于14d。
6)防水混凝土的冬期施工应符合下列规定:混凝土入模温度不应低于50C。
混凝土应采用综合蓄热法、蓄热法、暖棚法、掺化学外加剂等养护方法,不得采用电热法或蒸汽直接加热法。
温度低于00C时,应采取保温保湿措施。
7)地下室主体结构底板施工阶段,应保持有效的基坑降排水工作,控制地下水位的上升,规避对防水施工质量的影响。
8)地下室顶板混凝土未达到100%强度,严禁车辆通行,严禁超设计负荷堆放钢材,周转材料,建筑材料;9)防水保护层施工应及时跟进,严格控制施工质量,顶板防水混凝土保护层应设置配筋;地下室外墙防水保护层可采用聚苯板或砌块砌筑;10)顶板回填土施工过程应严格控制回填土的质量及压实系数,严禁回填建筑渣土、污染土;11)地下室设计有回填土时,集水坑及电梯井应设置抗渗混凝土返边。
12)桩头人工剃凿及清理应规范,应保证桩顶截面的完整性、平整无杂物,桩内钢筋调直捋顺,钢筋表面无残留混凝土。
桩头切除必须严格控制桩头标高,桩头如加长修整应采用同标号抗渗砼浇筑,桩截面修补应采用聚合物砂浆。
三、地下室细部节点构造及要求1、地下车库顶板防水细部节点构造做法与要求:自防水钢筋砼浇筑应平整密实、基层清理干净;水泥砂浆找平层应在找坡层初凝阶段随抹灰收平;4mm SBS耐根穿刺卷材铺设必须热熔粘接,接缝应严密牢固;混凝土保护层施工前,应铺设一道厚质塑料薄膜隔离层。
混凝土保护层内应配置双向6@200钢筋,每4-6米设分格缝,缝内填高分子密封膏;覆土初填期间,应采用人工回填,覆土≤600mm时,禁止车辆碾压。
顶板周边应根据需要设置排水沟或排水花管引至顶板雨水集中“渗水井”。
质量控制点:防水附加层及卷材接茬接缝(接缝处应见热熔油痕);防水材料及耐根穿刺卷材的品牌、质量、厚度、性能;回填土的土质;防水层施工过程的成品保护;2、地下室底板防水细部节点构造做法与要求:240砌体砖胎模上防水甩茬应做好硬质成品保护(平砌一层砌块压实);防水保护层可采用50厚聚苯板(容重20Kg/m3)或100厚砌块砌筑;止水钢板应沿施工缝连续交圈设置,并采用搭接连接,搭接长度不少于100mm,双面满焊(可操作部位);施工缝浇灌混凝土前应将其表面浮浆和杂物清除,然后铺设净浆或涂刷混凝土界面处理剂、水泥基渗透结晶型防水涂料,再铺30-50mm厚同强度去石子混凝土,并应及时浇灌混凝土。
质量控制点:钢板止水带预埋;施工缝周边混凝土及钢筋清理;墙体混凝土质量及养护;施工缝处混凝土振捣密实;墙体混凝土缺陷处理;防水附加层和防水接茬的处理;肥槽内的回填土质量;3、地下室底板外墙防水细部构造(外挑底板)做法与要求:240砌体砖胎模上防水甩茬应做好硬质成品保护(平砌一层砌块压实);钢板止水带折边必须朝向迎水面;防水保护层可采用50厚聚苯板(容重20Kg/m3)或100厚砌块砌筑;止水钢板应沿施工缝连续交圈设置,并采用搭接连接,搭接长度不少于100mm,双面满焊(可操作部位);施工缝浇灌混凝土前应将其表面浮浆和杂物清除,然后铺设净浆或涂刷混凝土界面处理剂、水泥基渗透结晶型防水涂料,再铺30-50mm厚同强度去石子混凝土,并应及时浇灌混凝土。
质量控制点:钢板止水带预埋;施工缝周边混凝土及钢筋清理;墙体混凝土质量及养护;施工缝处混凝土振捣密实;墙体混凝土缺陷处理;防水附加层和防水接茬的处理;肥槽内的回填土质量;4、地下室外墙施工缝防水细部构造做法与要求:施工缝处必须增设防水附加层;防水保护层可采用50厚聚苯板(容重20Kg/m3)或100厚砌块砌筑;钢板止水带折边必须朝向迎水面;止水钢板应沿施工缝连续交圈设置,并采用搭接连接,搭接长度不少于100mm,双面满焊(可操作部位);施工缝浇灌混凝土前应将其表面浮浆和杂物清除,然后铺设净浆或涂刷混凝土界面处理剂、水泥基渗透结晶型防水涂料,再铺30-50mm厚同强度去石子混凝土,并应及时浇灌混凝土。
质量控制点:钢板止水带预埋;施工缝周边混凝土及钢筋清理;墙体混凝土质量及养护;施工缝处混凝土振捣密实;墙体混凝土缺陷处理;防水附加层和防水接茬的处理肥槽内的回填土质量;5、地下室顶板后浇带构造做法做法与要求:钢板止水带折边必须朝向迎水面;施工缝处必须增设防水附加层;止水钢板应沿施工缝连续交圈设置,并采用搭接连接,搭接长度不少于100mm,双面满焊(可操作部位);施工缝浇灌混凝土前应将其表面浮浆和杂物清除,然后铺设净浆或涂刷混凝土界面处理剂、水泥基渗透结晶型防水涂料,再铺30-50mm厚同强度去石子混凝土,并应及时浇灌混凝土。
质量控制点:钢板止水带预埋;施工缝周边混凝土及钢筋清理;墙体混凝土质量及养护;施工缝处混凝土振捣密实;墙体混凝土缺陷处理;防水附加层和防水接茬的处理;成品保护。
6、地下室侧墙后浇带构造做法做法与要求:钢板止水带折边必须朝向迎水面;止水钢板应沿施工缝连续交圈设置,并采用搭接连接,搭接长度不少于100mm,双面满焊(可操作部位);施工缝浇筑前须清理干净,先铺一层水泥砂浆或刷混凝土界面剂,并及时浇筑混凝土;预埋件预留间距300mm,定位应准确;施工缝浇灌混凝土前应将其表面浮浆和杂物清除,然后铺设净浆或涂刷混凝土界面处理剂、水泥基渗透结晶型防水涂料,再铺30-50mm厚同强度去石子混凝土,并应及时浇灌混凝土。
质量控制点:钢板止水带预埋;施工缝周边混凝土及钢筋清理;墙体混凝土质量及养护;施工缝处混凝土振捣密实;墙体混凝土缺陷处理;预制抗水板安装防水附加层和防水接茬的处理。
7、地下室底板普通后浇带构造做法做法与要求:底板后浇带做法应符合设计要求;底板后浇带下部须设钢筋混凝土保护板,两边放坡不大于45 度。
并在阴阳角处增设防水附加层。
当后浇带混凝土需待较长时间才能浇筑时,应用木板封闭保护,防止杂物进入。
施工缝浇灌混凝土前应将其表面浮浆和杂物清除,然后铺设净浆或涂刷混凝土界面处理剂、水泥基渗透结晶型防水涂料,再铺30-50mm厚同强度去石子混凝土,并应及时浇灌混凝土。
质量控制点:防水附加层、防水层施工范围、厚度;快易收口网设置;后浇带内清理;后浇带混凝土施工质量;后浇带混凝土养护。
8、防水收头细部节点构造做法与要求混凝土墙面施工时,有条件或设计有要求时,应在规定位置预留相应防水收头凹槽,深度控制20mm*80mm左右;防水收头处封嵌沥青油膏(或聚氨酯密封膏);防水收头压条应为不锈钢、镀锌钢板或铝合金材质,金属压条宽度不小于25mm,用钢钉固定(间距不大于400mm);质量控制点:防水收头凹槽预留;防水收头定位、高度、深度;防水收头压条固定。
9、地下室外墙防水收头细部构造图(明散水)做法与要求混凝土墙面施工时,有条件或设计有要求时,应在规定位置预留相应防水收头凹槽,深度控制20mm*80mm左右;防水收头处封嵌沥青油膏(或聚氨酯密封膏);防水收头压条应为不锈钢、镀锌钢板或铝合金材质,金属压条宽度不小于25mm,用钢钉固定(间距不大于400mm);质量控制点:防水收头凹槽预留;防水收头定位、高度、深度;防水收头压条固定。
做法与要求混凝土墙面施工时,有条件或设计有要求时,应在规定位置预留相应防水收头凹槽,深度控制20mm*80mm左右;;防水收头处封嵌沥青油膏(或聚氨酯密封膏);防水收头压条应为不锈钢、镀锌钢板或铝合金材质,金属压条宽度不小于25mm,用钢钉固定(间距不大于400mm);质量控制点:防水收头凹槽预留;防水收头定位、高度、深度;防水收头压条固定。
10、地下室采光井防渗漏构造做法做法与要求玻璃顶坡度1%以上,确保排水通畅;外墙立面压玻璃天窗做法时:1) 玻璃与土建构造结合处应有可靠的收口处理,自玻璃边缘向内做一道防水(材料根据项目确定),外墙面防水高度不低于200mm;2) 土建构造上要考虑泄水的功能;3) 玻璃与外墙立面之间预留10mm间隙,施打耐候密封胶;4) 在外墙上增设金属板披水,批水末端压在玻璃上,在玻璃与石材接缝处预留排水孔,批水板与墙面结合部位用胀栓固定、密封膏封堵。
玻璃天窗与外墙面不相连做法时,应确保天窗的防水与外墙的防水实施方案相结合。
质量控制点:玻璃与外墙构造之间部位的排水通畅,不积水;外墙处收口节点质量;打胶密实性。
