大学项目消防验收条件
- 格式:docx
- 大小:15.82 KB
- 文档页数:2

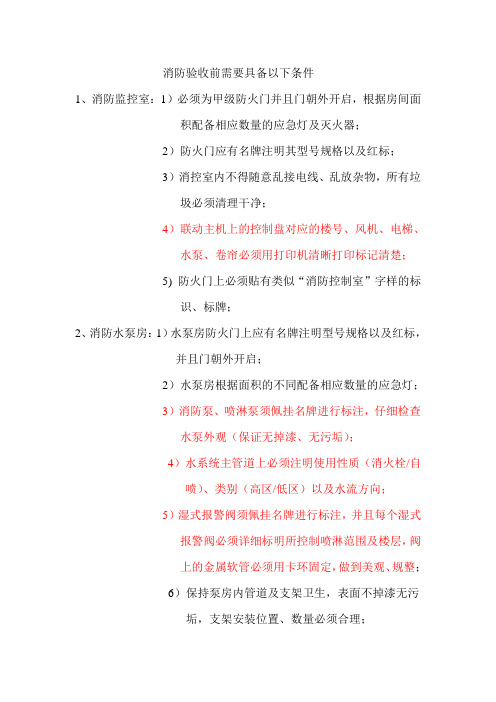

消防验收应该具备的基本条件一、土建1、防火墙、走道墙、楼梯间、前室、消防中心、消防泵房以及电气室、变压器室等危险性较大的房间墙已全部砌至结构层,无空洞、缝隙;防火阀已按设计安装;2、电缆、管道井每层在楼板处用相当于楼板耐火等级的不燃材料封堵,无空隙;3、电缆、管道、线槽、线管等穿越防火分区和防烟分区的墙体、楼板形成的孔洞已全部严密封堵;4、防火门已按要求安装,闭门器已调好;5、玻璃幕墙与楼板间的孔隙已用非燃材料堵实;6、防火卷帘上部与结构之间的间隙已采取有效的防火措施,达到防火分隔的整体要求;7、挡烟垂壁已按要求安装完毕;8、按设计要求完成消防车道的路面及周边平整;9、整体工程基本完工,卫生状况较好,外脚手架、排栅、塔吊、吊笼等设备拆除完毕。
二、室外消防供水1、消防水池已建成并投用;市政给水管网与室内消防供水系统已按设计要求接通;2、室外消火栓、水泵接合器按设计要求安装完毕,并已开通。
不同的水泵接合器设有明显的标志。
三、室内消防供水系统1、室内消防泵、给水管道、消火栓、消火栓箱及远程启泵按钮已按设计要求安装结束,并已开通使用;2、消火栓口的位置符合规范要求,能方便使用,出口压力小于0.5MPa,静压力大于0.07MPa;3、消火栓箱内水带、水枪、水喉按要求配全;其放置、接口的扎接能满足使用要求;4、室内消火栓立管在屋顶消防水箱内的接口位置符合要求;确保消防水量的技术措施已落实;5、系统的耐压、气密性试验已完成,其结果符合有关技术标准;6、每只室内消火栓箱的远程启泵按钮均能正常启动;7、屋顶试验消火栓进行实际放水试验,扬程、压力均能达到设计标准;主泵、备用泵能自动切换;8、消防泵、进出水管有明显色标。
9、根据验收计划,消防水系统需提前正式充水,验收日期之前相关给水排水设备和管路、水池、水箱应具备相应功能。
四、自动水喷淋系统1、喷淋头、湿式报警阀等的安装位置、数量、质量符合有关标准;主泵、备用泵能自动切换;2、喷淋系统与消防水箱相连的管道已接通,接口位置符合设计要求;确保消防水量的技术措施已落实;3、系统的耐压、气密性试验结果符合有关技术标准;4、每层喷淋末端放水阀放水试验时,水的流量、压力均能达到要求,湿式报警阀能直接启动消防泵;水流指示器能正常反馈信号,调试记录已制作完毕;5、系统已调试开通,灵敏度已调到设计运行指标,并已投入正常运行,调试开通报告已制作完毕;6、喷淋泵、进出水管有色标(标明高低区、喷淋管道及消火栓管道)。
学校消防技术标准一、消防审核、验收 1.教学楼、学生宿舍在施工、使用前,应经公安消防机构审核验收,并下发《建筑工程消防审核意见书》、《建筑工程竣工消防验收意见书》。
二、总平面布局 1、高层教学楼、学生宿舍不宜布置在火灾危险性为甲、乙类厂(库)房,甲、乙、丙类液体和可燃气体储罐以及可燃材料堆场附近。
2、燃气使用2.1高层学生食堂内使用可燃气体作燃料时,应采用管道供气。
使用可燃气体的房间或部位宜靠外墙设置。
2.2高层学生食堂使用丙类液体作燃料时,应符合下列规定:3(1)液体储罐总储量不应超过15m,当直埋于高层建筑或裙房附近,面向油罐一面4.00m范围内的建筑物外墙为防火墙时,其防火间距可不限。
3(2)中间罐的容积不应大于1.00m,并应设在耐火等级不低于二级的单独房间内,该房间的门应采用甲级防火门。
2.3高层学生食堂采用瓶装液化石油气作燃料时,应设集中瓶装液化石油气间,并应符合下列规定:3(1)液化石油气总储量不超过1.00m的瓶装液化石油气间,可与裙房贴邻建造。
33、而不超过3.00m的瓶装液化石油气间,(2)总储量超过1.00m应独立建造,且与高层建筑和裙房的防火间距不应小于10m。
(3)在总进气管道、总出气管道上应设有紧急事故自动切断阀。
(4)应设有可燃气体浓度报警装置。
(5)电气设计应按现行的国家标准《爆炸和火灾危险环境电力装置设计规范》的有关规定执行。
(6)其它要求应按现行的国家标准《建筑设计防火规范》的有关规定执行。
三、安全疏散3.1、高层教学楼安全疏散距离分别为30米和15米。
3.2、高层学生宿舍安全疏散距离分别为40米和20米。
3.3、一、二级耐火等级的多层教学楼安全疏散距离分别为35米和22米。
三级耐火等级的多层教学楼安全疏散距离分别为30米和20米。
3.4、一、二级耐火等级的多层学生宿舍安全疏散距离分别为40米和22米。
三级耐火等级的多层学生宿舍安全疏散距离分别为35米和20米。
消防工程验收的法律要求消防工程验收是指对已建成的消防工程进行检查、检测、试验和核实,以确保其符合相关法律法规的要求,并具备防火安全的功能。
消防工程验收的法律要求主要包括以下几个方面:第一,法律法规依据。
消防工程验收应当依据国家有关法律法规进行,主要包括《中华人民共和国消防法》、《建筑法》等。
其中,《中华人民共和国消防法》是最为基本和核心的法规,对消防工程验收的程序、内容、责任等方面作出了明确规定。
第二,验收标准。
消防工程验收的标准应当遵循国家强制性消防技术标准,如《消防设施工程验收规范》等。
验收标准主要包括消防设施的设计、施工、材料、设备和其他相关要求。
验收人员应根据这些标准来判断验收合格与否。
第三,验收程序。
消防工程验收应按照规定的程序进行,一般包括申请验收、资料准备、现场勘察、检查核实、试验检测等环节。
在每个环节中,验收人员都要认真进行全面的审核和核查,确保验收工作的准确性和全面性。
第四,验收责任。
消防工程验收涉及多个相关方的责任。
建设单位应负责消防工程的设立、设计、施工等工作,并提供相关的资料和证明;施工单位应按照设计要求进行工程施工;监理单位应对工程施工进行监督和管理;消防管理部门负责对消防工程进行验收。
每个方面都应履行各自的职责,确保消防工程验收的顺利进行。
第五,验收合同。
在消防工程验收过程中,各方之间可以签订验收合同,明确各方的权利和义务,规定验收的时间、地点、方式等具体要求。
验收合同是验收过程中的重要依据,有助于明确各方的责任和义务,提高验收工作的效率和质量。
总之,消防工程验收的法律要求包括依据、标准、程序、责任和合同等方面。
各方应按照法律法规的要求,认真履行各自的职责,确保消防工程的合格验收,保障消防安全。
只有通过严格的验收程序和有效的法律要求,才能有效地预防和控制火灾的发生,保护人民的生命财产安全。
消防备案与验收范围消防设计备案与验收范围法律依据:《消防法》及《建设工程消防监督管理规定》【消防验收范围】一、范围下列情形的人员密集场所和特殊建设工程,建设单位应当向公安机关消防机构申请消防验收:(一)对具有下列情形之一的人员密集场所建设工程竣工后,应当向公安机关消防机构申请消防验收:1.建筑总面积大于20000平方米的体育场馆、会堂,公共展览馆、博物馆的展示厅;2.建筑总面积大于15000平方米的民用机场航站楼、客运车站候车室、客运码头候船厅;3.建筑总面积大于10000平方米的宾馆、饭店、商场、市场;4.建筑总面积大于2500平方米的影剧院,公共图书馆的阅览室,营业性室内健身、休闲场馆,医院的门诊楼,大学的教学楼、图书馆、食堂,劳动密集型企业的生产加工车间,寺庙、教堂;5.建筑总面积大于1000平方米的托儿所、幼儿园的儿童用房,儿童游乐厅等室内儿童活动场所,养老院、福利院,医院、疗养院的病房楼,中小学校的教学楼、图书馆、食堂,学校的集体宿舍,劳动密集型企业的员工集体宿舍;6.建筑总面积大于500平方米的歌舞厅、录像厅、放映厅、卡拉OK厅、夜总会、游艺厅、桑拿浴室、网吧、酒吧,具有娱乐功能的餐馆、茶馆、咖啡厅。
(二)对具有下列情形之一的特殊建设工程竣工后,建设单位应当向公安机关消防机构申请消防验收:1.设有前条所列的人员密集场所的建设工程;2.国家机关办公楼、电力调度楼、电信楼、邮政楼、防灾指挥调度楼、广播电视楼、档案楼;3.本条第一项、第二项规定以外的单体建筑面积大于40000平方米或者建设高度超过50米的其他公共建筑;4.城市轨道交通、隧道工程,大型发电、变配电工程;5.生产、储存、装卸易燃易爆危险物品的工厂、仓库和专用车站、码头,易燃易爆气体和液体的充装站、供应站、调压站。
二、申报地点(一)下列工程项目应当到市行政许可服务中心公安消防局集中受理窗口申报:1.建筑总面积大于20000平方米的体育场馆、会堂,公共展览馆、博物馆的展示厅;2.建筑总面积大于15000平方米的民用机场航站楼、客运车站候车室、客运码头候船厅;3.建筑总面积大于40000平方米或建设高度超过50米的宾馆、饭店、商场、市场及机关办公楼,电力调度楼,电信楼、邮政楼、防灾指挥调度楼、广播电视楼、档案楼和其他公共建筑;4.建筑总面积大于10000平方米的影剧院,公共图书馆的阅览室,营业性室内健身、休闲场馆,医院的门诊楼,大学的教学楼、图书馆、食堂,劳动密集型企业的生产加工车间,寺庙、教堂;5.建筑总面积大于10000平方米的托儿所、幼儿园的儿童用房,儿童游乐厅等室内儿童活动场所,养老院、福利院,医院、疗养院的病房楼,中小学校的教学楼、图书馆、食堂,学校的集体宿舍,劳动密集型企业的员工集体宿舍;6.建筑总面积大于5000平方米的歌舞厅、录像厅、放映厅、卡拉OK厅、夜总会、游艺厅、桑拿浴室、网吧、酒吧,具有娱乐功能的餐馆、茶馆、咖啡厅;7.城市轨道交通、隧道工程,大型发电、变配电工程,汽车加油加气站、跨行政区域的其他建设工程;8.总投资5亿元以上的生产、储存、装卸易燃易爆危险物品的工厂、仓库和专用车站、码头,易燃易爆气体和液体的充装站、供应站、调压站;9.市列消防安全重点单位既定界内依法应验收的建设工程;10.其他需要市公安机关消防机构验收的建设工程。
消防设施验收的具体标准有哪些消防设施验收是确保建筑物消防安全的重要环节,其目的是检验消防设施的设计、施工和安装是否符合相关法律法规、技术标准和设计要求,能否在火灾发生时有效地发挥作用,保障人员生命财产安全。
以下是消防设施验收的一些具体标准:一、火灾自动报警系统1、探测器探测器的安装位置、数量、保护半径应符合设计要求。
探测器应能准确感知火灾信号,不应出现误报或漏报现象。
探测器周围 05m 内不应有遮挡物。
2、报警控制器报警控制器应能接收、显示和处理探测器传来的火灾报警信号,并发出声光报警。
控制器的功能应齐全,包括自检、消音、复位、故障报警、火灾优先等。
控制器的电源应具备主电源和备用电源自动切换功能,且备用电源应能满足规定的工作时间。
3、布线系统的布线应符合电气安装规范,线路应采用防火保护措施。
线路的绝缘电阻应符合要求,不应有短路、断路等故障。
4、手动报警按钮手动报警按钮的安装位置应明显、便于操作。
按下按钮后,应能立即向报警控制器发送报警信号。
二、消防供水设施1、消防水池消防水池的容量应满足设计要求,且不应有渗漏现象。
水池的水位应能在消防控制中心或就地显示。
水池应设置补水设施,且补水时间不应超过 48 小时。
2、消防水箱水箱的容量和设置高度应符合设计要求。
水箱应设有水位显示装置,且能在消防控制中心显示。
水箱的出水管上应设置止回阀和检修阀门。
3、消防水泵水泵的型号、规格、性能应符合设计要求。
水泵应能在规定的时间内启动,并达到设计流量和扬程。
水泵的进出口阀门应常开,并有明显的标识。
4、管网管网的材质、管径、压力应符合设计要求。
管网应进行水压试验,试验压力应符合规范要求,且无渗漏现象。
管网上的阀门、消火栓等设备应安装牢固、标识清晰。
三、消火栓系统1、室内消火栓消火栓的布置应满足同层任何部位有两个消火栓的水枪充实水柱同时到达。
消火栓箱内的设备应齐全,包括水枪、水带、消火栓按钮等。
消火栓的栓口压力和流量应符合设计要求。
学校消防技术标准一、消防审核、验收 1.教学楼、学生宿舍在施工、使用前,应经公安消防机构审核验收,并下发《建筑工程消防审核意见书》、《建筑工程竣工消防验收意见书》。
二、总平面布局 1、高层教学楼、学生宿舍不宜布置在火灾危险性为甲、乙类厂(库)房,甲、乙、丙类液体和可燃气体储罐以及可燃材料堆场附近。
2、燃气使用2.1高层学生食堂内使用可燃气体作燃料时,应采用管道供气。
使用可燃气体的房间或部位宜靠外墙设置。
2.2高层学生食堂使用丙类液体作燃料时,应符合下列规定:3(1)液体储罐总储量不应超过15m,当直埋于高层建筑或裙房附近,面向油罐一面4.00m范围内的建筑物外墙为防火墙时,其防火间距可不限。
3(2)中间罐的容积不应大于1.00m,并应设在耐火等级不低于二级的单独房间内,该房间的门应采用甲级防火门。
2.3高层学生食堂采用瓶装液化石油气作燃料时,应设集中瓶装液化石油气间,并应符合下列规定:3(1)液化石油气总储量不超过1.00m的瓶装液化石油气间,可与裙房贴邻建造。
33、而不超过3.00m的瓶装液化石油气间,(2)总储量超过1.00m应独立建造,且与高层建筑和裙房的防火间距不应小于10m。
(3)在总进气管道、总出气管道上应设有紧急事故自动切断阀。
(4)应设有可燃气体浓度报警装置。
(5)电气设计应按现行的国家标准《爆炸和火灾危险环境电力装置设计规范》的有关规定执行。
(6)其它要求应按现行的国家标准《建筑设计防火规范》的有关规定执行。
三、安全疏散3.1、高层教学楼安全疏散距离分别为30米和15米。
3.2、高层学生宿舍安全疏散距离分别为40米和20米。
3.3、一、二级耐火等级的多层教学楼安全疏散距离分别为35米和22米。
三级耐火等级的多层教学楼安全疏散距离分别为30米和20米。
3.4、一、二级耐火等级的多层学生宿舍安全疏散距离分别为40米和22米。
三级耐火等级的多层学生宿舍安全疏散距离分别为35米和20米。
消防验收各专业需达到的标准一、土建专业1:要求楼内疏散楼梯间及防烟前室墙面封堵、地面封堵、扶梯栏杆全部完成,消防验收3日前完成。
目前施工进度:5号楼墙面地面扶梯栏杆6号楼墙面地面扶梯栏杆7号楼墙面地面扶梯栏杆8号楼墙面地面扶梯栏杆9号楼墙面地面扶梯栏杆二、市政专业要求室外消防环路硬化消防检测前2日前完成。
室外消防水泵接合器应在消防水调试前完成。
室外消火栓消防检测前2日前完成。
目前施工进度:三、幕墙专业要求所有玻璃幕墙及窗户全部安装完成,消防检测前1日前安装完成。
目前施工进度:四、电气专业供电电源应为正式电源,变、配电设备应安装调试完毕可正常运行,照明灯具应安装、调试完毕,开关、插座应安装、调试完毕,电气防火检测前受检方应正常负荷送电(照明负荷)1.0小时以后进行消防检测,室内临时配电箱及线路应拆除,建筑工程的(强电井、弱电井、防火分区)防火封堵应完成应于6月15日前全部安装及自调完成。
目前施工进度:五、消防水专业要求消防水源应为正式水源,消防泵房(消防泵、喷淋泵)及稳压系统(稳压罐、稳压泵、消防水箱)应能正常工作;室内喷淋系统(喷淋头、水流指示器、信号蝶阀、湿式报警阀组、预作用报警阀、末端试水装置、管网安装)、消火栓系统(管网安装、消防箱安装完成、楼顶试验消防箱安装、消防箱内配件安装)应于6月15日前安装完成。
目前施工进度:六、防排烟专业要求机械加压送风防烟:加压送风量、正压送风值;防烟楼梯间、消防电梯前室的加压送风口的布置及结构形式;风机审验、送风机主备电源切换功能;送风管道设置及材料、风速确定。
机械排烟:防烟区排烟口位置、性能;排烟管道材料及与可燃物距离;风机审验、排烟机主备电源切换功能;防烟区排烟量;排烟防火阀的设置、风速确定;进风系统的设置及送风量。
系统功能试验:正压送风机手动控制功能、正压送风系统自动启动功能;机械排烟机手动控制功能、手动开启排烟口排烟风机自行启动功能、机械排烟系统自动启动功能;地下车库的防火阀联锁关闭相应的排烟风机功能;应于6月15日前完成;目前施工进度:七、防火门专业要求外观质量(喷漆、外表缺损);材料与配件质量(框扇、加固件材料,闭门器,顺序器,密封,合页);启闭性能(开启方向,顺序关闭功能,自动关闭功能,顺序器顺序关闭功能、闭门器自动关闭功能,常开防火门自动关闭)应于6月30日消防检测前安装完毕。
学校的消防验收标准
学校是孩子们学习和成长的地方,保障学校的消防安全至关重要。
消防验收是保障学校消防安全的重要环节,下面就学校的消防验收标准进行详细介绍。
首先,学校的消防通道应保持畅通无阻。
消防通道是保障学校师生安全疏散的重要通道,必须保持畅通无阻,不得堆放杂物或者设置障碍物。
消防通道的宽度和高度应符合相关标准,以确保在紧急情况下能够顺利疏散。
其次,学校应配备完善的消防设施。
消防设施包括灭火器、消防栓、疏散指示标识等,这些设施的配置和数量应符合相关标准要求,并且需要定期进行检查和维护,确保其在紧急情况下能够正常使用。
另外,学校的电气设备和线路应符合消防安全标准。
电气设备和线路是学校消防安全的重要组成部分,必须符合相关标准要求,定期进行检测和维护,确保不存在漏电、短路等安全隐患。
此外,学校应定期进行消防演练。
消防演练是提高师生消防意识和应急能力的重要方式,学校应定期组织消防演练活动,让师生熟悉消防逃生路线和使用消防设施的方法,提高应对突发火灾事件的能力。
最后,学校应建立健全的消防安全管理制度。
消防安全管理制度是保障学校消防安全的重要保障,学校应建立健全相应的消防安全管理制度,明确消防安全责任人,制定消防安全规章制度,加强消防安全教育和培训,确保学校消防安全工作的落实。
总之,学校的消防验收标准是保障学校师生生命财产安全的重要环节,学校应严格按照相关标准要求,加强消防安全管理,确保学校消防安全工作的有效开展。
希望全体教职员工和学生都能够牢记消防安全常识,共同维护学校的消防安全,营造一个安全、和谐的学习环境。
消防验收要达到的条件一、建筑消防验收前要达到的条件1、总平面布局内容:对建筑的防火间距、消防车道、消防救援场地等进行逐项验收。
要求:设置环形消防车道,测量消防车道的净宽度、净空高度和转弯半径;测量消防车道与建筑之间的距离,检査是否有妨碍消防车作业的树木、电力设施、架空管线、广告牌等障碍物;对消防车取水口进行观察和测量。
沿建筑长边立面应设置消防车登高操作场地和消防救援窗口。
贴救援标识。
消防车登高操作场地范围内是否设置影响登高车停靠、作业的地下车库出入口、人防工程出入口等设施和障碍物。
测量消防车登高操作场地的尺寸,操作场地之间的间距以及场地与建筑之间的间距。
2、平面布置内容:对建筑的防火分区及分区内的防火分隔单元、防烟分区进行逐一验收。
依据建筑防火设计要求,对建筑内的消防控制室、消防水泵房、灭火设备室、防排烟机房、变配电室、发电机房、通风机房、储油间、瓶组间等重点部位的设置进行逐验收。
要求:主要验收其符面积设置位置等是否规范规定情况,防火分隔是否完整,安全出口布置及数量是否符合要求。
防火卷帘、防火门的设置是否符合要求(核对防火门尺寸、配件产品等检验报告)。
电缆桥架、风管、水管等穿越防火墙、隔墙等封堵。
3、安全疏散和消防电梯内容:安全出口的设置位置、数量、宽度、出口之间的距离;消防电梯机器前室等的设置。
要求:安全出口疏散门设置形式、开启方向、逃生门锁装置。
疏散门的数量、门之间的间距、开启方向有效宽度和畅通性等符合防火规范的要求;疏散门的形式和有效宽度。
疏散距离、疏散楼梯、走道、实地检査避难走道、下沉式广场设置位置,观察是否满足避难疏散的要求。
消防电梯井及前室,首层的消防电梯前室或扩大前室至室外出口的距离;消防电梯井、机房与相邻电梯井、机房的防火分隔情况。
4、防火构造内容:防火墙、防火隔墙、竖井、电缆井、防火门、卷帘要求:设置位置、走道两侧隔墙要求等,竖井、电缆井等封堵(包括桥架内封堵),防火卷帘的封堵(该项目此项检查是重点,与会议、试验等要求是否一致);防爆泄压装置的设置,是否在封闭楼梯间、防烟楼梯间内明敷设电气管线、电缆槽盒;消防配电线路是否与其他配电线路分开敷设;敷设在同一电缆井、沟内时,是否分别布置在电缆井、沟的两侧,且消防配电线路釆用矿物绝缘类不燃性电缆。
消防工程的验收要求消防工程的验收要求具体内容是什么,下面本店铺为大家解答。
消防验收是一个针对性强的专项工程验收,验收的目的是检查工程竣工后其消防设施配置是否符合已获审核批准的消防设计的要求,验收的申报者和组织者是工程的建设单位,验收的主持者是监理单位,验收的操作指挥者是公安消防部门,验收的结果是判定工程是否可以投入使用或投入生产或需进行必要的整改。
一、消防工程验收的相关规定(一)《中华人民共和国消防法》和《建设工程消防监督管理规定》(二)消防没计审核的规定具有下列情形之一的场所,建设单位应当向公安机关消防机构申请消防设计审核,并在建设工程竣工后向出具消防设计审核意见的公安机关消防机构申请消防验收:(三)消防工程受理与验收二、消防工程验收条件和应提交的资料(一)消防工程验收的条件(二)消防工程验收应提交的资料送交申报表前,建设单位应组织施工单位、设计单位、监理单位按照公安消防部门审核批准的设计图纸及有关资料,对照《建筑工程消防验收需具备的基本条件》,进行全面自查、自验,并在《建筑工程消防验收申报表》中填写自验意见。
三、消防工程验收的组织及验收程序1.消防工程验收的组织形式2.验收程序四、施工过程中的消防验收1.消防工程施工过程与其他安装工程有相同的程序。
例如,与土建工程配合,埋设道路下、地坪下的消防供水管网,敷设墙体内的消防报警线路导管等。
在建筑物主体完成精装修之前消防工程的设备和干线管网应就位并调试,配合建筑物精装修完成各类元件、部件的安装,最终是系统调试和检测。
2.消防安全重点工程可以按施工程序划分为三种消防验收形式。
为了方便消防验收顺利进行,有利于对消防工程实施全过程监督检查,某些消防安全重点工程可以按施工程序划分为三种消防验收形式,即隐蔽工程消防验收、粗装修消防验收、精装修消防验收。
消防检测验收现场条件、试验方法及资料要求1、工程现场条件消防验收是整个项目的消防设施、结构等的验收,包括结构、装修、防火门、楼梯、电梯、配电系统、疏散及应急照明系统、通风、防排烟系统、防火卷帘门、自动喷洒系统、室内消火栓系统、室外消火栓系统、水喷雾系统、室外消防水泵接合器、消防水源、防火间距、消防报警及联动系统等消防设施以及防火墙孔洞的封堵、消防通道的畅通。
消防系统调试、检测、验收期间,各个相关设计,安装,供货单位、调试单位应确保足够的技术人员在现场配合验收工作。
为了使消防验收顺利通过,现将火灾自动报警系统的验收应包含的基本条件简述如下:1、火灾自动报警系统装置(包括各种火灾探测器、手动报警按钮、火灾事故广播、消防通讯、区域报警控制器、集中报警控制器等)调试完成,能够联动。
2、消防自动喷水系统施工调试完成,能够联动。
3、消火栓系统施工调试完成,能够联动。
4、稳压系统、消防泵房喷洒加压泵、消火栓加压泵工作正常。
5、根据验收计划,消防水系统提前正式充水,检测验收日期之前相关给水排水设备和管路、水池、水箱应具备相应功能。
各专业的安装工作应提前7-10天完成,以给消防联动系统准备安装、调试联动时间。
6、防火卷帘门安装并与火灾自动报警系统联动调试完成。
7、电梯安装及与自动动报警系统联动调试完成。
8、根据验收计划,各个与消防系统有关的联动设备(正压风机、排烟风机、防火阀、排烟阀等)应在调试前确保完成各自的单机试运转工作,避免出现电机反转、执行机构不完整等问题影响调试进度。
9、配电室、各配电箱、各种电源控制柜安装自身调试完成。
10、电动防火门安装与自动报警系统联动调试完成11、公共部门照明、疏散指示、应急照明安装、调试完成,疏散指示灯及安全出口标志灯应确保亮度及指示方向正确。
2、准备材料火灾自动报警系统验收前,应向公安消防监督机构提交验收申请报告,并附以下技术文件:1、系统竣工表。
2、系统平面、系统竣工图。
3、施工记录。
消防验收的前提条件
消防验收是确保建筑物或工程达到消防安全标准的重要程序之一。
在进行消防验收之前,有一些前提条件需要满足,以确保验收的有效性和可行性。
以下是消防验收的前提条件:
一、完成消防设施安装:消防设施是确保建筑物在火灾发生时提供有效灭火和疏散的关键因素。
在进行验收之前,所有必要的消防设施,如灭火器、喷淋系统、火警报警系统等,必须已经安装并正常运行。
二、符合法规和标准:建筑物或工程必须符合当地消防法规和相关的消防安全标准。
这包括建筑物结构、疏散通道、消防材料的选择等方面的合规性。
验收前,应该对这些法规和标准进行仔细的检查和评估。
三、提供消防设计文件:消防验收通常需要提交详细的消防设计文件,包括建筑平面图、消防设施布局图、材料选用说明等。
这些文件对于审查建筑物是否符合消防安全要求至关重要。
四、消防设施的技术参数满足要求:每种消防设施都有特定的技术参数和性能要求。
在验收前,需要确保这些设施的技术参数符合相关标准,并且能够在需要时有效地发挥作用。
五、进行模拟演练:在验收前,建议进行适当的模拟演练,以确保疏散通道畅通、报警系统准确、灭火设备可靠等。
模拟演练有助于检验实际情况下的应急响应能力。
六、获得相关部门批准:消防验收通常需要相关政府或消防部门
的批准。
在进行验收之前,必须获得相应部门的同意和许可。
通过满足这些前提条件,可以确保消防验收的顺利进行,同时提高建筑物在火灾情况下的安全性。
大学建设工程消防安全管理规定第一章总则第一条为加强学校建设工程消防安全管理,杜绝因建设工程引起的消防安全隐患,确保师生员工生命安全和校园财产安全,根据《中华人民共和国消防法》《中华人民共和国建筑法》《建筑工程施工许可管理办法》《建设工程消防设计审查验收管理暂行规定》《国家工程建设消防技术标准》等法律、法规及消防技术规范,结合XX大学实际情况,制定本规定。
第二条学校建设工程必须坚持依法规范原则,应严格按照国家相关政策、法规所确定的基本建设程序,对工程建设进行科学论证与决策,按规定程序办理报批、建设、验收及其他各种手续,建立健全各项工作制度和责任制,进行严格的管理和监督。
第三条本规定所称建设工程指:适用于学校所有新建、改建、扩建以及装饰、装修和房屋修缮等建设工程。
包括教学科研用房、办公用房、宿舍公寓、基础设施、室外道路以及装饰工程、绿化工程等。
第二章建设工程的消防设计、施工质量责任与义务第四条建设单位应当履行下列消防设计、施工消防质量责任和义务:(一)依法向住房和城乡建设主管部门申请建设工程消防设计审查、消防验收,办理备案并接受抽查;(二)实行工程监理的建设工程,依法将消防施工质量检查工作委托监理;(三)委托具有国家规定资质等级的消防设计、施工、工程监理单位;(四)按照工程消防设计要求和合同约定,选用合格的消防产品和满足防火性能要求的建筑材料、建筑构配件和设备;(五)建立施工现场消防安全管理责任制,由建设单位总负责,各现场施工单位在各自范围内具体负责,签订消防安全责任合同,明确施工期间各单位消防安全责任及措施,定期对施工现场消防安全保障措施抽检;(六)建设单位进行工程竣工验收时,对建设工程是否符合消防要求进行查验;(七)及时向保卫处报备建设工程消防有关档案。
第五条设计单位应当履行下列消防设计的质量责任:(一)根据消防法规和国家工程建设消防技术标准进行消防设计,编制符合要求的消防设计文件,不得违反国家工程建设消防技术标准强制性要求进行设计;(二)在设计中选用的消防产品和具有防火性能要求的建筑构件、建筑材料、装修材料,应当注明规格、性能等技术指标,其质量要求必须符合国家标准或者行业标准;(三)参加建设单位组织的建设工程竣工验收,对建设工程消防设计实施情况签字确认。
消防验收应该具备的基本条件一、土建1、防火墙、走道墙、楼梯间、前室、消防中心、消防泵房以及电气室、变压器室等危险性较大的房间墙已全部砌至结构层,无空洞、缝隙;防火阀已按设计安装;2、电缆、管道井每层在楼板处用相当于楼板耐火等级的不燃材料封堵,无空隙;3、电缆、管道、线槽、线管等穿越防火分区和防烟分区的墙体、楼板形成的孔洞已全部严密封堵;4、防火门已按要求安装,闭门器已调好;5、玻璃幕墙与楼板间的孔隙已用非燃材料堵实;6、防火卷帘上部与结构之间的间隙已采取有效的防火措施,达到防火分隔的整体要求;7、挡烟垂壁已按要求安装完毕;8、按设计要求完成消防车道的路面及周边平整;9、整体工程基本完工,卫生状况较好,外脚手架、排栅、塔吊、吊笼等设备拆除完毕。
二、室外消防供水1、消防水池已建成并投用;市政给水管网与室内消防供水系统已按设计要求接通;2、室外消火栓、水泵接合器按设计要求安装完毕,并已开通。
不同的水泵接合器设有明显的标志。
三、室内消防供水系统1、室内消防泵、给水管道、消火栓、消火栓箱及远程启泵按钮已按设计要求安装结束,并已开通使用;2、消火栓口的位置符合规范要求,能方便使用,出口压力小于0.5MPa,静压力大于0.07MPa;3、消火栓箱内水带、水枪、水喉按要求配全;其放置、接口的扎接能满足使用要求;4、室内消火栓立管在屋顶消防水箱内的接口位置符合要求;确保消防水量的技术措施已落实;5、系统的耐压、气密性试验已完成,其结果符合有关技术标准;6、每只室内消火栓箱的远程启泵按钮均能正常启动;7、屋顶试验消火栓进行实际放水试验,扬程、压力均能达到设计标准;主泵、备用泵能自动切换;8、消防泵、进出水管有明显色标。
9、根据验收计划,消防水系统需提前正式充水,验收日期之前相关给水排水设备和管路、水池、水箱应具备相应功能。
四、自动水喷淋系统1、喷淋头、湿式报警阀等的安装位置、数量、质量符合有关标准;主泵、备用泵能自动切换;2、喷淋系统与消防水箱相连的管道已接通,接口位置符合设计要求;确保消防水量的技术措施已落实;3、系统的耐压、气密性试验结果符合有关技术标准;4、每层喷淋末端放水阀放水试验时,水的流量、压力均能达到要求,湿式报警阀能直接启动消防泵;水流指示器能正常反馈信号,调试记录已制作完毕;5、系统已调试开通,灵敏度已调到设计运行指标,并已投入正常运行,调试开通报告已制作完毕;6、喷淋泵、进出水管有色标(标明高低区、喷淋管道及消火栓管道)。
消防验收规范引言消防验收是指对建筑和设施进行消防安全性能评估和检测的过程。
消防验收的目的是确保建筑和设施符合相关的消防安全标准和要求,能够在火灾发生时提供有效的防火措施和人员疏散通道。
本文将介绍消防验收的一般要求和程序。
一、消防验收的一般要求1.消防安全设计合理:建筑和设施的消防安全设计应符合国家和地方有关消防安全的法律法规、规范和标准要求。
2.消防设施齐全:建筑和设施应配备适当的消防设施,包括火灾报警系统、消防水源、消防自动喷水灭火系统、灭火器、疏散通道等。
3.消防设施有效:消防设施应经过定期维护和检测,确保其正常运行和有效性。
4.消防逃生通道畅通:建筑和设施的消防逃生通道应保持畅通,不得堵塞或占用。
5.消防宣传教育:建筑和设施的管理单位应组织相关人员进行消防宣传教育,提高员工和公众的消防安全意识和应急处理能力。
二、消防验收的程序消防验收的程序包括以下几个步骤:1. 提交验收申请建筑和设施的管理单位在建成后,应向相关消防部门提交消防验收申请,并提供相关资料和文件,如消防安全设计文件、消防设施建设方案、消防设施和设备的合格证书等。
2. 资料审核和现场勘察相关消防部门会对提交的资料进行审核,并组织人员进行现场勘察。
勘察的重点包括建筑和设施的消防安全设计、消防设施的设置和布局、消防通道的畅通情况等。
3. 检测和测试消防部门将对建筑和设施的消防设施进行检测和测试,如火灾报警系统的灵敏度测试、喷水灭火系统的水压测试等。
同时,还会进行部分模拟火灾场景的演练,测试建筑和设施的应急处理能力。
4. 验收结果评定根据资料审核、现场勘察和检测测试的结果,消防部门将评定消防验收结果。
若建筑和设施达到相关消防安全标准和要求,则进行通过验收;若存在不符合要求的问题,则要求管理单位进行整改,并重新提交申请。
5. 发放验收证书若建筑和设施验收合格,相关消防部门将发放消防验收合格证书,作为建筑和设施正式使用的凭证。
三、消防验收的注意事项1.提交验收申请时,建筑和设施的管理单位应提供真实、准确的资料和文件,确保消防部门能够进行有效的验收评定。
消防安全项目验收标准与流程消防安全是保障人们生命财产安全的重要方面,而消防安全项目的验收是确保项目设计、建设及设施符合相关法规和标准的重要环节。
本文将介绍消防安全项目验收的标准与流程。
一、消防安全项目验收标准消防安全项目验收标准是依据国家相关法律法规、行业标准及专业技术要求制定的。
一般情况下,消防安全项目验收标准包括以下几个方面:1. 消防设计评审:对项目的消防设计文件进行评审,确保设计符合相关法规和标准,包括灭火器械、疏散通道、消防设备等。
2. 消防设备检测:对项目中的消防设备进行严格的检验和测试,确保设备的功能正常,如火灾自动报警系统、消防水泵、防烟排烟系统等。
3. 火灾应急指示标识:验收时要求项目内的消防指示标识设置合理,明确指示疏散通道、灭火器械等,以便火灾发生时能够及时有效地疏散人员。
4. 人员培训与演练:建立相应的培训机制,对项目相关人员进行消防安全知识和火灾应急处理等培训,并定期组织火灾演练。
5. 消防通道与逃生通道:验收时要求项目内的消防通道和逃生通道设置合理,通道宽度符合标准要求,并保持畅通,以便在火灾发生时能够快速疏散人员。
6. 防火隔离与防火材料:对项目中的防火隔离及使用的防火材料进行检查,确保能有效隔离火源,减少火势蔓延。
7. 紧急疏散系统:验收时要求项目中设置紧急疏散系统,如应急广播、紧急疏散指示灯等,以便在火灾发生时进行及时的疏散警示。
二、消防安全项目验收流程1. 准备阶段:项目申请方准备相关资料,包括消防设计文件、消防设备购买证明、消防设备检测报告等。
2. 申报验收:项目申请方向当地消防管理部门提出项目验收申请,提交相关资料并支付相应的验收费用。
3. 设备检测:验收机构对项目中的消防设备进行检测和测试,确保设备的功能正常。
4. 现场勘察:验收机构进行现场勘察,检查消防通道、逃生通道、防火隔离、紧急疏散系统等设置是否符合标准要求。
5. 文件评审:验收机构对消防设计文件进行评审,确保设计符合相关法规和标准。
消防安全与项目建设的验收标准1. 引言消防安全是项目建设过程中非常重要的一环。
项目建设的完成并投入使用后,必须经过消防安全的验收,以确保项目的消防安全达到国家相关法规和标准的要求。
本文将介绍消防安全与项目建设的验收标准。
2. 验收标准的背景消防安全是保障人民生命财产安全的重要方面,也是国家重点关注的领域之一。
在项目建设过程中,消防安全被视为一个必需的要素,需要在建设阶段就考虑到消防设备的设置以及建筑物的消防安全设计。
为了确保项目建设后的消防安全,相关部门制定了一系列的验收标准。
3. 验收标准的主要内容项目建设的消防安全验收标准主要包括以下几个方面:3.1 设备与设施项目建设中的消防设备和设施是确保消防安全的关键因素之一。
验收标准要求项目建设中的消防设备和设施必须符合相关法规和标准的要求,包括但不限于:灭火器的数量与种类、消防喷淋系统的设计与安装、疏散通道的设置与规划等。
验收人员将对这些设备和设施进行检查,并确保其合格。
3.2 建筑结构建筑结构对项目建设的消防安全起着重要的作用。
验收标准要求建筑结构必须具备一定的耐火性能,以防止火灾蔓延或塌方。
建筑物的结构材料、墙体、楼梯等都需要符合相关规定,而且必须经过验收人员的检查。
3.3 疏散和逃生疏散和逃生是项目建设中重要的消防安全要求。
验收标准要求项目的疏散通道必须设计合理并保持畅通,紧急出口的标识和指示灯也必须设立。
另外,在楼层之间的疏散楼梯必须满足相关规定,以保证人员在火灾发生时能够快速安全地疏散。
4. 验收程序消防安全与项目建设的验收程序一般包括以下几个阶段:4.1 前期准备在项目建设的初期,建设单位需要了解相关法规和标准,并进行相应的准备工作。
这包括与消防部门的沟通、消防设计的编制等。
4.2 设计审查设计施工单位按照相关法规和标准完成消防设计后,需要提交给消防部门进行审查。
消防部门将对设计文件进行审查,并提出修改意见。
4.3 施工过程管理在项目建设的过程中,消防施工单位需要按照审查意见进行消防设备和设施的安装,以及建筑结构的施工。
消防验收各专业应达到的条件Revised by Chen Zhen in 2021消防验收各专业应达到的条件及目前现场情况原则上消防验收前各专业必须全部施工调试完毕,系统功能正常。
一、土建及幕墙工程1、防火疏散通道施工完工。
2、防火分区的防火门、防火卷帘门,防火封堵施工完毕。
3、防烟分区工程施工完毕。
4、室外消防通道,登高面施工完毕。
5、消防检测前完成以上安装调试工作。
二、空调通风工程1、消防排烟、消防补风、正压送风系统调试完毕,工作正常。
2、各种防火阀、风口动作正常。
3、单机调试完成以上工作。
三、强电工程1、正式供电。
2、照明系统完工,工作正常。
3、应急照明、疏散指示等系统完工,工作正常。
4、消防动力系统完工,工作正常。
(含布草喉等有关系统)5、强切非消防照明和非消防动力系统完工,工作正常。
6、单机调试完成以上工作。
四、弱电工程1、火灾自动报警及联动系统施工调试完毕,工作正常。
2、门禁、漏电报警、电动排烟窗等需消防状态受控的系统施工调试完毕,工作正常。
3、单机调试完成以上工作。
五、给排水工程1、消火栓系统施工调试完毕,工作正常。
2、水喷淋施工调试完毕,工作正常。
3、市政给水、室外给水和消火栓系统施工调试完毕,工作正常。
4、室内排水系统施工调试完毕,工作正常。
5、消火栓和水喷淋系统应联动调试前完成以上工作。
6、市政给水等和室内排水应施工调试完毕,工作正常。
六、电梯工程1、电梯工程单机调试完成电梯迫降工作。
七、其他内容1、消防车现场检测水泵结合器给水系统;2、消防车路线及消防场地试行;目前现场大体情况:一、土建及幕墙工程1、部分防火门未装闭门器,例如前室及通道的疏散门,部门防火卷帘未施工完毕,例如永辉超市内,是否调试成功情况不清楚;2、防火分区内的防火封堵未施工完成,建筑幕墙的梁间和户间防火封堵应采用厚度不小于100mm 的防火岩棉填充密实,并由厚度为厚的镀锌钢板承托,其缝隙应以防火密封胶密封;幕墙与各层楼板、隔墙外沿间的缝隙采用防火岩棉填充密实,防火岩棉的密度不小于120kg/m3,其厚度不小于100mm,防火岩棉应采用铝箔包裹严密、以免受潮。
消防验收前需要具备以下条件1、消防监控室:1)必须为甲级防火门并且门朝外开启,根据房间面积配备相应数量的应急灯及灭火器;2)防火门应有名牌注明其型号规格以及红标;3)消控室内不得随意乱接电线、乱放杂物,所有垃圾必须清理干净;4)联动主机上的控制盘对应的楼号、风机、电梯、水泵、卷帘必须用打印机清晰打印标记清楚;5) 防火门上必须贴有类似“消防控制室”字样的标识、标牌;2、消防水泵房:1)水泵房防火门上应有名牌注明型号规格以及红标,并且门朝外开启;2)水泵房根据面积的不同配备相应数量的应急灯;3)消防泵、喷淋泵须佩挂名牌进行标注,仔细检查水泵外观(保证无掉漆、无污垢);4)水系统主管道上必须注明使用性质(消火栓/自喷)、类别(高区/低区)以及水流方向;5)湿式报警阀须佩挂名牌进行标注,并且每个湿式报警阀必须详细标明所控制喷淋范围及楼层,阀上的金属软管必须用卡环固定,做到美观、规整;6)保持泵房内管道及支架卫生,表面不掉漆无污垢,支架安装位置、数量必须合理;7)防火门上必须贴有类似“消防泵房”字样的标识、标牌;8)水泵房内垃圾必须及时清理干净;9)湿式报警阀及水泵的泄水口必须设计排水沟,以便必要时将管网水及时便利的排出;10) 水泵房内必须设有消防电话分机;11) 水泵房要设置消防电话分机;3、柴油发电机房:1)必须为甲级防火门且门朝外开启,门上应有名牌注明型号规格及红标;2)所有气体灭火控制柜包装必须全部拆除并将柜体放置到相应位置;3)所有气体灭火控制柜必须接线通电保证能够正常使用并打到手动位置;4)发电机房内的风机、风阀必须与报警系统保持联动;5)发电机房内的垃圾必须及时清理干净;6)防火门上必须贴有类似“柴油发电机房”字样的标识、标牌;7)发电机房内储油间的通气管必须接到室外,房间内必须砌有防水台将储油设备与外部的发电机隔开,储油间门必须为甲级防火门并贴有相应门牌、红标及标示牌;4、高、低压配电室:1)必须为甲级防火门并且门朝外开启,门上应有名牌注明型号规格及红标;2)所有气体灭火控制柜包装必须全部拆除并将柜体放置到相应位置;3)所有气体灭火控制柜必须接线通电保证能够正常使用并打到手动位置;4)配电室内的风机、风阀必须与报警系统保持联动;5)配电室内的垃圾必须及时清理干净;6)防火门上必须贴有类似“高、低压配电室”字样的标识、标牌;7)配电室内风管穿墙处必须设有风阀并且与报警系统保持联动;5、室内水系统:1)任何人不得以任何形式使用消火栓、自喷或消防水池内水源,保持管道表面的干净卫生;2)所有消火栓内配必须放置到位,未经允许任何人不得使用;3)消火栓箱内的金属软管必须用卡环固定,做到美观、规整;4)车库及商业等处的主要管网上必须注明使用性质(消火栓/自喷)、类别(高区/低区)以及水流方向;5)工地现场的正式水必须送到位;6)管道井每层立管与套管之间必须用防火泥层层封堵;7)屋面试验消火栓的静压不得低于0.07MPA6、室内电系统:1)竖井内桥架与预留洞之间以及内部电缆必须用防火泥层层封堵;2)各平层穿墙桥架(车库、商业)与预留洞之间以及桥架内部电缆必须用防火泥进行封堵;3)所有明配管必须粉刷防火涂料,金属软管必须用卡环固定,做到美观、规整;4)注意:主楼内的电源强切只切除公共部分照明用电,不切除各户内用电;车库电源强切必须切除车库内所有照明用电;5)工地现场的正式电必需送到位;6)风机房要设置消防电话分机;7、室外部分:1)室外水泵接合器(井)或地上(下)式消火栓周围必须有警示牌注明;2)室外消防环形通道必须铺设完毕并且宽度不小于4m,转弯半径不得小于9m;3)室外必须设有尺寸不小于15*10m的消防扑救场地;4)室外消火栓应与市政给水管网相连,而不是与小区内部消防管网相连;8、其他:现场所有防火门必须完善防火级别、规格型号、门牌、门标及厂家信息;9、控制模块必须安装在控制柜外,不得安装在控制柜内。
天狮大学项目消防验收及一期工程使用具备条件
针对大学项目消防验收及投入使用需具备以下相关要件:
1、需具备消防泵房
泵房位于图书馆地下室,泵房内装完成(含照明、水沟、排水设施完成、室内粗装完成)、泵房内消防设备完成。
2、消防水池
水池位于图书馆地下室,消防水池、给水双回路400环管、市政一次网完成。
3、消防水箱
移至电子学院顶部,顶层荷载需设计考虑、需设置水箱间、自消防水箱至环路管网的子系统设计需完成。
4、消防控制室
消防控制室应位于图书馆首层且方便进出,消防总控室设备设计安装完善具备使用条件(内装完成)、室内直通电话完善、图书馆与其他单体弱电管网设计完善、消防中心及各单体消防联动设计完善(含消防泵房及其他消防设备的联动)。
5、消防设备等正式电、图书馆变电站
变电站应位于图书馆首层,消防泵房的正式电需完善、消防水箱间的配电系统需调整设计、消防控制室的双电源供电完善,即图书馆的变电站需建成并投入使用。
6、室外消防水系统管网、排水系统管网及相关消防设备需完善
7、消防通道、消防扑救面的完善
8、图书馆结构要求:图书馆需完成二层地面且防水完成、首层封闭完成。
9、给中水泵房
给中水泵房位于图书馆地下室,给水、中水一二次管网完成(包含设计及专业单位施工),泵房内设备安装完成、泵房装修完成。
以上各事项需待正式施工蓝图出具和总包单位及相关专业单位确定后,根据确定的工程量排出合理进度计划。
一期工程竣工时间为2016年7月15日,那么假定消防验收时间为2016年7月10日前完成,据此相关土建、安装等主要进度节点安排如下:
1、报规施工图应于2015年5月25日前完成。
2、施工图和人防图审查合格应于2015年6月10日前完成。
3、消防图纸审查合格应于2015年7月10日前完成。
4、施工单位招标总包单位确定完成时间应为2015年7月30日。
5、施工许可证取得应于2015年8月30日前完成。
6、2015年8月30日应开始以下施工任务:图书馆的打桩、降水、支护、开槽
至筏板完成,完成节点日期为2015年11月30日。
7、2015年11月30日应开始地下室墙体及零层板、1、2、3层主体,至二层楼
地面防水层(首层有消控中心及变电站等带电机房)及1层封闭施工,完成时间约为2016年3月31日。
8、2016年4月10日开始地下室消防水池、泵房、给水、中水、排水等水系统
机房及消控中心、变电站等各机房配电系统的施工调试。
完成时间约为2016年7月10日。
工程管理一部
2015-10-4。
