储罐投用方案
- 格式:docx
- 大小:23.39 KB
- 文档页数:5
最新储罐投用方案引言:随着现代产业的快速发展,储罐已成为各个行业中必不可少的设备之一、储罐作为储存和运输液体、气体或固体的容器,具有保护物质安全、方便运输和有效管理的重要作用。
本文将全面介绍最新的储罐投用方案,包括储罐设计、施工、运输、安装和保养等方面的内容,为相关从业者提供全面且实用的指导。
一、储罐设计1.根据储存物质的特性和数量选择合适的储罐类型;2.确定储罐的尺寸、形状和材质,考虑安全性、可靠性和经济性等因素;3.优化储罐结构,提高其承载能力和抗震性能;4.考虑环境保护和节能减排要求,合理设计储罐的防漏、防爆和防腐等措施。
二、储罐施工1.储罐基础施工,包括地质勘察、基坑开挖、基础浇筑等工作;2.储罐本体组装,根据设计要求进行材料选择、焊接、造型等工序;3.储罐附件安装,包括进出料口、检修口、浮顶阀等设备的安装;4.储罐内壁涂装,选择合适的防腐涂料进行内壁涂装作业;5.储罐漏检,利用超声波、真空检测等方法进行泄漏检测;6.储罐通风系统安装,确保储罐内部能够有效排除有害气体。
三、储罐运输1.储罐尺寸和重量测定,为合适的运输工具和设备选择提供依据;2.运输前检查,检查储罐本体和附件的完好性、固定性等情况;3.运输工具选择,根据储罐尺寸、重量和道路状况选择合适的运输工具;4.运输安全措施,采取必要的固定、防护、防碰撞等措施保证运输安全;5.运输跟踪和监控,建立有效的运输管理系统实时监控运输进程。
四、储罐安装1.储罐就位,确保基础平整、配重块搭载到位;2.固定储罐,采取焊接、螺栓或预应力等方式进行固定;3.安装附件,根据设计和现场要求进行进出料口、检修口、搪瓷等附件的安装;4.联调测试,储罐安装完成后进行联调测试,确保其正常运行。
五、储罐保养1.定期检查储罐防腐层,补漆、更新等保养措施;2.检查附件和防护设备的工作状态,确保其正常使用;3.定期清理储罐内部杂质和底泥,避免其对物质储存和运输造成影响;4.定期检测储罐的泄漏情况,及时处理和修复漏点。
储罐项目投资建议及可行性分析一、项目背景储罐(贮罐)是一种用来贮存液体或气体的容器,广泛应用于石油、化工、食品、医药等领域。
随着工业化的快速发展,对储罐的需求量逐年增加,特别是在石油和化工行业。
本项目旨在投资建设一座储罐(贮罐)生产基地,满足市场需求,获取可观的经济回报。
二、市场分析1.市场需求:随着国内石油和化工行业的发展,对储罐的需求量逐年增加,尤其是沿海地区和化工园区。
而国内储罐生产供应能力有限,市场供需矛盾明显,市场前景广阔。
2.市场竞争:目前国内的储罐生产企业主要有少数几家大型企业,市场竞争较为激烈。
但由于行业发展较快,市场需求量大,新进入者仍然有机会分得一杯羹。
3.市场价格:储罐的价格在市场上比较稳定,主要由原材料价格、劳动力成本以及市场供需关系等因素影响。
在市场竞争较为激烈的情况下,有一定的价格还价空间。
1.投资收益分析:根据市场需求量以及预计销售价格,可初步预估项目年销售收入。
同时,考虑到生产成本、税费等支出,结合市场利润率,可计算出项目的投资回报率、内部收益率等指标,评估项目的经济效益。
2.市场竞争优势:作为新进入者,项目在运营初期可能面临一定的市场竞争压力。
但项目拥有现代化的生产设备和技术,可以提高生产效率和产品质量,降低生产成本,提高市场竞争力。
3.技术实力:项目团队具备较强的技术实力,能够研发和生产各类储罐。
同时,可以借鉴国外先进的生产技术和管理经验,提高产品质量和生产效率。
4.市场前景:随着国内工业化进程的加快以及石油和化工行业的快速发展,对储罐的需求量将持续增加。
项目将有较大的市场空间和发展潜力。
四、投资建议1.建议选择合适的投资地点:选择在石化园区或沿海地区建设生产基地,以接近目标市场,降低运输成本。
2.建议优化产品结构:根据市场需求,开发和生产种类齐全、规格多样的储罐产品,以满足不同客户的需求。
3.建议加强市场推广:通过参加行业展览、洽谈合作、开展线上线下推广等方式,提升品牌知名度,扩大市场份额。
储油罐项目投资建设规划方案规划设计 / 投资分析储油罐项目投资建设规划方案说明该储油罐项目计划总投资15873.91万元,其中:固定资产投资11695.00万元,占项目总投资的73.67%;流动资金4178.91万元,占项目总投资的26.33%。
达产年营业收入35889.00万元,总成本费用28071.69万元,税金及附加292.78万元,利润总额7817.31万元,利税总额9188.34万元,税后净利润5862.98万元,达产年纳税总额3325.36万元;达产年投资利润率49.25%,投资利税率57.88%,投资回报率36.93%,全部投资回收期4.21年,提供就业职位688个。
坚持“三同时”原则,项目承办单位承办的项目,认真贯彻执行国家建设项目有关消防、安全、卫生、劳动保护和环境保护管理规定、规范,积极做到:同时设计、同时施工、同时投入运行,确保各种有害物达标排放,尽量减少环境污染,提高综合利用水平。
......主要内容:项目概况、项目建设背景及必要性分析、产业研究分析、项目建设规模、项目选址方案、土建工程说明、项目工艺先进性、清洁生产和环境保护、项目安全管理、项目风险评估、节能情况分析、实施安排、项目投资估算、经济评价分析、综合评估等。
第一章项目概况一、项目概况(一)项目名称储油罐项目(二)项目选址xx产业示范中心(三)项目用地规模项目总用地面积40847.08平方米(折合约61.24亩)。
(四)项目用地控制指标该工程规划建筑系数75.82%,建筑容积率1.44,建设区域绿化覆盖率6.48%,固定资产投资强度190.97万元/亩。
(五)土建工程指标项目净用地面积40847.08平方米,建筑物基底占地面积30970.26平方米,总建筑面积58819.80平方米,其中:规划建设主体工程38234.53平方米,项目规划绿化面积3809.06平方米。
(六)设备选型方案项目计划购置设备共计149台(套),设备购置费3530.73万元。

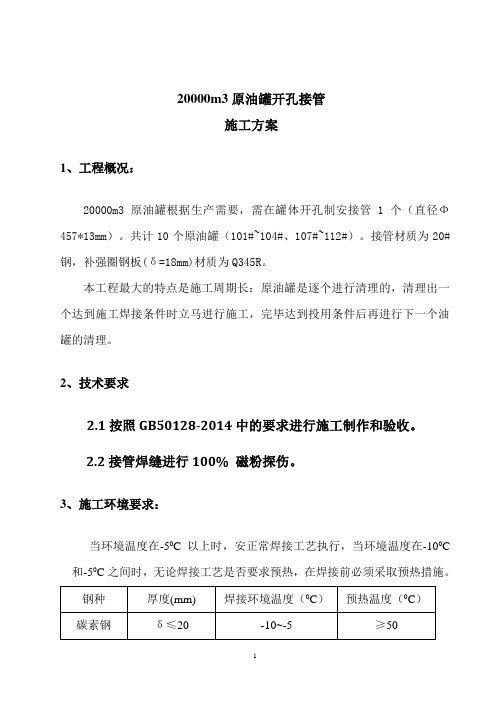

20000m3原油罐开孔接管施工方案1、工程概况:20000m3原油罐根据生产需要,需在罐体开孔制安接管1个(直径Φ457*13mm)。
共计10个原油罐(101#~104#、107#~112#)。
接管材质为20#钢,补强圈钢板(δ=18mm)材质为Q345R。
本工程最大的特点是施工周期长:原油罐是逐个进行清理的,清理出一个达到施工焊接条件时立马进行施工,完毕达到投用条件后再进行下一个油罐的清理。
2、技术要求2.1按照GB50128-2014中的要求进行施工制作和验收。
2.2接管焊缝进行100% 磁粉探伤。
3、施工环境要求:当环境温度在-50C以上时,安正常焊接工艺执行,当环境温度在-100C 和-50C之间时,无论焊接工艺是否要求预热,在焊接前必须采取预热措施。
施工具体要求:4、焊工资质和焊材管理①参加管道焊接的焊工须持焊工上岗证上岗作业。
②焊材的保管要做到标识清楚,烘烤、发放,严格控制。
③焊条采用J427焊条,烘烤温度350°左右,保温1小时。
烘好的焊条领出后存放在焊条捅内,领出的焊条超过4h不得使用,应重新烘烤,且重烘次数不得超过两次。
④焊丝应保管在干燥、通风的库房内,且应做好标识。
在使用前,对焊丝进行认真地检查,如焊丝表面有锈蚀和油污,则用不锈钢丝绒或丙酮、四氯化碳等有机溶剂进行清理。
领取后的焊丝应存放在焊丝筒内,严禁暴露放置在地面或工件上,未用完的焊丝应及时回收到库房。
5、焊接工艺要求①管道、法兰接口焊接宜采用氩弧焊打底,手工焊盖面;管道插口及补强圈采用电焊直接焊接。
②厚壁大管径管口的焊接应采用多层多道焊,焊接多层焊缝时,应逐层检查合格后方可焊接次层,直至完成。
厚壁大管径管口的焊接应符合以下规定:氩弧焊打底的焊层厚度应大于3mm;③管道焊接时,严禁在被焊工件表面引燃电弧、试验电流;施焊过程中,应注意接头和收弧的质量,收弧时应将溶池填满,多层焊的焊接接头应错开。
④管道焊接完成后,应及时清理和检查焊缝表面;焊缝外观检查合格后,做好标记,并做好施焊记录。

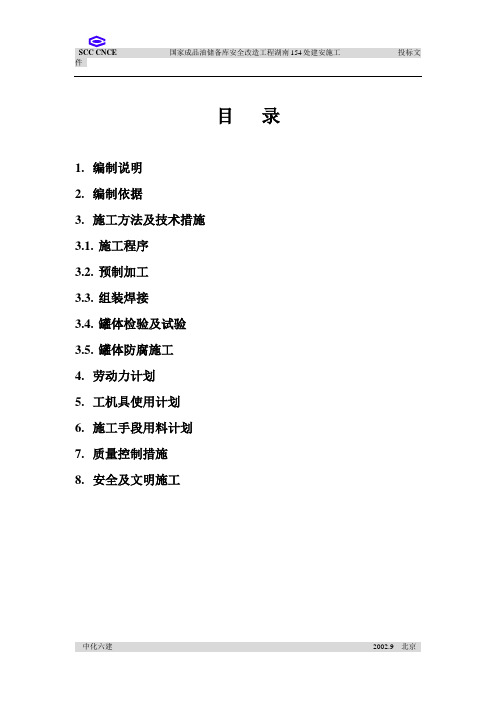

目录1.编制说明2.编制依据3.施工方法及技术措施3.1.施工程序3.2.预制加工3.3.组装焊接3.4.罐体检验及试验3.5.罐体防腐施工4.劳动力计划5.工机具使用计划6.施工手段用料计划7.质量控制措施8.安全及文明施工1.编制说明国家成品油储备库10000m3内浮顶油罐为平底拱顶铝合金内浮顶结构常压储罐。
罐体为普通Q235-A钢板材料,单台重227.68吨,直径φ30米,高度19.344米,数量8台。
全部采用现场制造。
2.编制依据2.1.国家成品油储备库10000m3内浮顶油罐施工图;2.2.《立式圆筒形钢制焊接油罐施工及验收规范》GBJ128-902.3.《现场设备、工业管道焊接工程施工及验收规范》GB50236-982.4.《石油化工立式圆筒形钢制焊接油罐设计规范》SH3064-923.施工方法及技术措施罐体制作采用倒装法施工,即采用先底、顶,后罐壁的方法,具体施工过程和控制措施如下:3.1.施工程序材料验收放样下料预制基础验收底板组焊及试验检验第9及8带板组焊拱顶组焊第7~1带板组焊钢结构、梯子平台及附件施工罐体试验内浮顶安装罐体防腐竣工验收。
3.2.基础验收3.2.1.基础表面尺寸要求见表3-1。
3.2.2.以基础中心为圆心,以不同直径作同心圆,将各圆周分成若干等分,在等分点测量基础表面的标高,同一圆周上的测点,其测量标高与计算标高之差不得大于12mm;检查基础表面凹凸度的同心圆直径及测量点数,见表3-2。
基础表面尺寸允许偏差表3-1 复验内容允许偏差(mm)测量工具中心坐标不应大于20 经纬仪、卷尺中心标高不应大于20 水准仪沿圆周方向每10m内任意两点不应大于10 整个圆周上任意两点不应大于20 水准仪水准仪基础表面凹凸度不超过25 水准仪基础坡度一般地基为15/1000,对软弱地基一般不应大于35/1000,沉降基本稳定后,坡度应小于6/1000水准仪、盘尺、直尺基础表面凹凸度的同心圆直径及测量点数表3-2园心直径(m)测量点数φ 1 φ 2 φ 3 φ 1 φ 2 φ 312 24 36 12 24 36 3.3.预制加工:施工前对罐体需要进行预制,具体如下:内容下料煨弯卷板剪板坡口加工预焊顶板√√√顶板管口√√梯子平台√√√底板√壁板√√√3.3.1.罐顶板预制3.3.1.1.罐顶下料依据施工图下料,采用氧乙炔焰半自动切割机切割。
液氧储罐安装施工方案1. 引言本文档旨在提供液氧储罐安装施工方案的详细说明。
液氧储罐主要用于储存液态氧气,广泛应用于工业领域。
安装施工是储罐投入使用前的重要步骤,需要严格按照安全和标准操作进行。
本方案将涵盖储罐的选择、基础建设、施工步骤等方面的内容。
2. 储罐选择在进行液氧储罐的安装施工前,需先选择适合的储罐。
常用的液氧储罐类型有立式储罐和卧式储罐两种。
选择储罐时需考虑以下因素:•储罐容量:根据需求确定所需的储罐容量。
•储罐材质:优选不锈钢等耐腐蚀材质,确保储存液氧的质量。
•储罐设计压力:根据生产工艺和出厂规范选择合适的设计压力。
•储罐密封性能:确保储罐具有良好的密封性能,避免液氧泄漏。
3. 基础建设液氧储罐的安装需要合适的基础建设,以确保储罐的稳定性和安全性。
3.1 地基处理•清理施工区:清除施工区域上的杂草、沙石等障碍物。
•基坑开挖:根据液氧储罐的尺寸和设计要求,开挖合适的基坑。
•基坑夯实:使用夯实机或振动器将基坑内的土壤夯实,提高地基的稳定性。
3.2 基础浇筑•依据储罐的尺寸和设计要求,在基坑底部铺设合适的混凝土垫层。
•确保混凝土浇筑过程中的浇筑质量,并进行适当的振捣工作,以提高混凝土的密实性。
•等待混凝土完全干燥和固化后,进行基础检查和验收。
4. 施工步骤4.1 准备工作•安全检查:确保施工现场的安全,包括检查电气设备、拆解可能存在的障碍物等。
•准备材料和设备:准备所需的施工材料和设备,包括起重机、吊车、钢丝绳等。
4.2 储罐运输和吊装•将储罐运输到施工现场,并进行安全检查。
•使用起重机或吊车等设备,依据安全操作规程进行储罐的吊装。
•吊装过程中严防液氧罐体与其他物体的碰撞和损坏。
4.3 储罐安装和固定•将储罐放置在预先准备好的基础上,校正位置并确保水平。
•使用特制的固定件将储罐与基础牢固地连接,确保储罐的稳定性。
•进⼀步检查和调整储罐的位置,以确保符合设计需求。
4.4 管道连接和测试•根据设计要求,进行储罐与管道的连接。
5000―10000立方米立式圆柱形钢制储罐地基及基础的处理在储库建设中,5000-10000立方米立式圆柱形钢制储罐是比较常用的罐型,据初步统计,数量占到总储罐的60%以上。
而从投资上讲,储罐地基及基础的费用占储罐建设总投资的20-40%,同时,储罐地基及基础也是储库建设过程的重点和难点。
由此可见,处理好了储罐地基及基础,不仅可以为我们节省油库建设成本,同时还可以加快工程进度,缩短建设工期,早投产,早见效。
一.5000-10000立式钢制储罐基本参数及设计要点一)5000立方米罐设计直径为20米,高度18米,总质量5200t;10000立方米罐设计直径为28米,高度20米,总质量11000t;二)基础设计根据勘探资料和现场实际情况,可采用钢筋混凝土环墙基础、外环墙基础和护坡式基础,其中钢筋混凝土环墙基础因为具有适应性广、整体性好、施工进度快、占地较小的特点,所以在储库罐基础设计和施工中采用最多。
三)储罐基础应力的特点:罐基础环墙主要承受竖向荷载和水平荷载。
环墙所承受的竖向荷载主要有由罐壁传给环墙顶面的罐体自重荷载以及由罐底传给环墙内垫层顶的罐内液体自重和环墙内各层自重荷载;水平荷载主要是罐内液体自重和环墙内垫层在这些荷载的作用下对环墙产生侧向压力,使环墙内产生拉应力。
四)由于储罐高宽比小、受力面积较大,所以油罐地基承载力要求不高,但对不均匀沉降要求较高。
通过计算承载力值在180KPa左右,不均匀沉降按《石油化工企业钢储罐地基与基础设计规范》SH 3068-2007计算应小于15.4CM、最大相邻测点沉降差小于1.55CM(按5000立方浮顶罐直径20米计算、设10个观察点,0.007Dt 、0.0025L)。
二.储罐地基的主要类型:建筑地基可分为天然地基、人工地基、桩基和特殊处理地基。
天然地基根据土层可分为岩石、碎石土、砂土、粉土、黏性土和人工填土等;人工地基根据处理方式分为人工夯实地基、人工换填砂石地基以及注浆地基;桩基分为支承桩、灌注桩、震动桩、爆扩桩及其它桩;特殊地基主要是遇到地下障碍物、溶洞、坟坑、沉降缝、橡皮土等须要特殊处理的地基;也可按施工方法分为换填类、原土层处理类、复合地基类等。
2023年储罐投用注意事项随着工业发展的不断进步,储罐逐渐成为各种行业中必不可少的设备之一。
储罐的安全使用对于保障生产和环境安全至关重要。
针对2023年储罐投用,以下是一些注意事项,以确保储罐的安全性和有效性。
1. 好好设计在投用新的储罐之前,首先需要进行合适的设计。
这意味着要考虑储罐的类型、大小、材质等诸多因素。
设计时应遵循相应的法律法规和行业标准,确保储罐满足工艺需求和安全要求。
2. 材质选择储罐的材质对于其性能和使用寿命至关重要。
选择合适的材质是确保储罐安全和可靠运营的关键。
根据存贮物的性质和使用环境,可以选择不同的材料,如碳钢、不锈钢、玻璃钢等。
同时,还需要对材质的耐腐蚀性进行评估,确保其能够承受储存物质的腐蚀。
3. 安全操作规程在储罐投用前,应制定相应的安全操作规程。
这些规程应包括储罐的运输、卸载、充装、清洁和维护等方面的操作指南。
操作人员必须严格按照规程操作,遵守相关的安全操作程序,以防止事故的发生。
4. 检测和维护定期检测和维护储罐是保障其安全和可靠运行的重要环节。
检测包括外观检查、壁厚检测、泄漏检测等。
定期维护包括储罐的清洁、油漆保护、涂层修复和更换等。
这些步骤的目的是及时发现和解决潜在的问题,保持储罐的完整性和可靠性。
5. 安全防护设备储罐周围应配置足够的安全防护设备,以应对潜在的危险和事故。
这些设备包括泄漏探测器、气体检测仪、火灾报警器等。
同时,还应建立相应的应急预案和逃生通道,以应对可能的紧急情况。
6. 员工培训在储罐投用前,必须对操作人员进行充分的培训。
培训的内容包括储罐的安全操作规程、应急预案、安全防护设备的使用方法等。
只有经过培训并具备相关知识和技能的人员才能操作储罐,确保安全生产和环境保护。
7. 法规合规储罐的投用必须符合国家和地方政府的法律法规。
在投用之前,必须了解并遵守相关的安全标准和规定。
此外,还要办理相关的审批手续和备案登记,确保符合法规合规的要求。
8. 环境保护在储罐投用过程中,应当注重环境保护。
储罐施工方案(1)
前言
储罐是工业生产中常见的设备,用于存储各种液体或气体。
其施工方案的设计
和执行对于储罐的安全运行至关重要。
本文将详细介绍一种储罐的施工方案,包括施工准备、材料准备、施工流程等内容。
施工准备
在进行储罐的施工之前,必须进行充分的准备工作。
首先要确定储罐的类型和
尺寸,以及施工的地点和环境。
然后需要准备相应的施工人员和设备,确保施工过程顺利进行。
此外,还需要制定详细的施工计划和安全方案,以确保施工过程中的安全。
材料准备
在储罐的施工过程中,需要使用各种材料,包括钢板、焊接材料、涂料等。
这
些材料必须符合相关的标准和规定,以确保储罐的质量和安全性。
在进行施工之前,必须对材料进行检查和测试,以确保其符合要求。
施工流程
储罐的施工包括多个步骤,包括制作储罐的结构部分、安装附件、进行焊接和
检测等。
在进行这些工作的过程中,必须确保施工人员遵守相关的操作规程和安全措施,以确保施工质量。
此外,还需要对施工过程进行严格的监控和管理,以及时发现和解决问题。
总结
储罐的施工是一个复杂的过程,需要多方面的准备和协调。
只有在严格遵守相
关规定和标准的情况下,才能保证储罐的安全运行。
希望本文介绍的储罐施工方案能够为相关从业人员提供参考,并促进工程建设的顺利进行。
储罐工程施工计划一、项目概况储罐工程是指在工业生产中存放各种液体、气体、固体等原料和成品的设施,是工业生产过程中不可或缺的重要设备。
本次施工计划涉及的储罐工程是一座用于存放液态化工产品的储罐,总设计容积为1000立方米,采用钢结构构建。
二、项目背景本次储罐工程施工计划的建设单位为一家化工企业,该企业生产的产品需要进行储存和运输,因此需要建设一座新的储罐。
项目地点位于工业园区内,周围环境复杂,施工条件较为艰苦。
三、项目目标本次储罐工程的施工目标主要包括以下几点:1.按照设计要求,按时按质完成储罐的施工任务;2.确保施工安全,做好施工现场的安全防护工作;3.合理组织施工进度,做到高效、有序施工;4.严格控制施工成本,确保施工质量和经济效益。
四、项目组织为了完成本次储罐工程的施工任务,建设单位组建了一个项目组织机构,具体人员构成如下:1.项目经理:负责整个施工过程的组织和管理;2.施工队长:负责具体施工任务的分配和调度;3.安全监理员:负责施工现场的安全管理工作;4.材料管理员:负责材料的采购和管理工作。
五、施工方案本次储罐工程的施工方案如下:1.施工前的准备工作:(1)确定施工队伍和工具设备;(2)进行施工现场的清理和平整;(3)准备施工所需的材料和施工方案。
2.基础工程施工:(1)进行基础的浇筑和固化;(2)安装基础支撑结构。
3.主体结构施工:(1)进行储罐的主体结构搭建;(2)进行内部防腐处理;(3)安装进料管道和出料管道。
4.附属设施安装:(1)安装液位计和液位报警系统;(2)安装安全防护设施。
5.施工验收:(1)对储罐的各项指标进行验收;(2)整理施工记录和文件。
六、施工进度计划根据施工方案,本次储罐工程的施工进度计划如下:1.基础工程施工阶段:预计耗时3天;2.主体结构施工阶段:预计耗时10天;3.附属设施安装阶段:预计耗时5天;4.施工验收阶段:预计耗时2天。
总计:本次储罐工程的施工周期为20天。
储罐投用方案
T-301-02 罐自建罐至今未经过大规模检修,这次停工检修对该罐进行一次彻底检修。
该罐进行了机械清洗,在清罐完成达到施工动火作业的基础上对油罐中央排水系统和加温盘管进行了检维修;油罐一二次密封的更换;雷达液位计的更换以及自动采样器和搅拌器的安装,这一系列的检修改动对这次油罐检维修再投用运行意义重大,做好这次油罐检维修后初次投用工作非常关键。
一、组织
1、工作小组
组长:
副组长:
组员:
2、安全环保组
组长:
副组长:
组员:
3、保运组
组长:
副组长:
组员:
4、职责
工作小组职责主要负责油罐投用方案的实施,统筹组织各部门协调工作。
安全环保组职责主要负责整个投用运行中的安全环保工作。
保运组职责主要负责投用运行期间的检查、监督管理工作,及时解决在运行过程中出
现的故障。
二、技术规范
GB50128-2005 立式圆筒钢制焊接储罐施工及验收规范
三、施工交接检查
1.设备隐蔽组进行油罐内部检查,检查要求不允许油罐内有杂物,罐内清洁干净,油罐
内部防腐符合要求,安装设备符合设计技术要求。
2.质量组进行油罐浮盘检查,确认浮盘一二次密封安装合格,浮盘无塌陷现象,浮船浮
舱检查无泄漏点,浮盘支柱密封检查确认。
3.油罐区卫生检查,确保油罐进油前卫生良好。
四、油罐进油前准备工作
1.进行中央排水管的试压工作,确保中央排水管符合使用技术要求。
2.油罐加热盘管的打压试漏,确保加热盘管无漏点存在。
并且对加温盘管进行测厚标定。
3.搅拌器安装确认,外部初步确认搅拌器安装符合技术要求。
4.自动采样器安装检查,外部检查自动采样器安装确认合格以及油罐内部安装检查。
5.人工雷达液位计安装检查,检查雷达液位计安装确认符合安装技术要求,并且检查雷
达液位计零液位准确性。
6.油罐各仪表检查,现场确认安装完好,以及确认仪表在检定周期内使用。
7.油罐容积重新标定,配合质检部门做好油罐检修后容积标定,以及确认油罐检尺孔安
装是否标准。
8.确保油罐内无杂物后封罐。
对油罐人孔,排污孔,浮盘上人孔进行安装密封到达安装
要求。
9.油罐静电接地设施是否完好,油罐走梯,操作平台检查,以及油罐消防设施检查要到
位,泡沫发生器检查及确认油罐喷淋能否正常开启。
10.油罐封罐后进行盲板拆除工作,拆除油罐进出口阀门处盲板,油罐加热盘管进出口阀
门处盲板。
五、进油前确认工作
1.油罐脱水阀确认关闭。
2.确认油罐加热盘管进出阀门处于关闭状态。
3.再次确认油罐盲板已完全拆除。
4.联系调度准备进油
六、进油及进油后检查工作
1. 利用相邻油罐进行压油作业,进油时先打开罐根收油二次阀,再打开罐根收油一次阀,控制好进油速度,在浮盘未起浮前,进油速度必须控制在1m/s 以内。
2. 在进油时计量员协同仪表就雷达液位计进行进油液位校准工作,并随时确认进油量以及进油速度。
3. 在进油的同时将采样器、搅拌器、人孔、排污孔安装密封性进行确认,确认无渗漏现
象。
确认油罐脱水阀无渗漏现象,继续进油。
4. 仪表确认相关仪表运行正常,如有问题及时报告车间领导。
在油罐进4 油到1.5 米
时,投用加热系统,调节油温,观察油罐温度计运行是否符合要求。
5. 专人负责油罐浮盘起浮工作,该工作人员应及时与计量人员联系,确认油罐液位,确
认油罐浮盘升起,及时了解浮盘起浮状况,如有问题及时与车间领导联系,当浮盘无法正常起浮及时停止进油工作,报告车间领导,仔细检查现场,了解并解决问题后,在确保达到再次可以进油的状况下方能再次进油。
6. 浮盘平稳起浮后,进油到3 米位置时,联系车间领导,经同意后结束进油工作,做好
油品计量工作以及相关记录。
7. 进油结束后联系相关部门,对油罐进行封罐处理,关闭油罐二次收油阀,油罐静止两
小时后进行脱水操作,对油罐进行检尺、测温,对油罐进行计量计算。
油罐进行静止观察。
8. 化验车间组织采样,利用自动采样器采样和人工采样进行对比,化验分析对比。
七、进油结束后静止观察工作
1. 油罐静止期间专人负责该罐的巡检工作,每1 小时巡检一次,确认油罐各安装处密封
性合格状况以及罐体有无渗漏,如有渗漏现象及时与车间领导联系,并当场积极采取相应措施。
2. 观察油罐液位稳定情况。
每4 小时计量一次,并且观察雷达液位计显示是否平稳准确,
温度计显示是否真实可靠。
T301-1-2 罐投用试运行正常后,由生产技术部组织牵头组织,检查验收合格后交予储运车间进入正式生产运行阶段。
附表1 储罐封罐前检查表
附表2 储罐进油前检查表
附表3 储罐加温盘管水压试验报告
附表4 储罐一、二次密封验收报告
附表5 储罐中央排水管水压试验报告
附表6 储罐雷达液位计校准表
附表7 储罐温度计校准表
附表8 储罐巡检表
附表9 储罐计量表
附表10 人工采样与自动采样器分析数据对比表
注:1、每次新罐或清罐完毕,设备专工采用此表组织验收,并要求参加验收的相关(包括工程、安全环保部、储运车间)人员签名。
2、验收须带工具:手电、测爆仪、扳手、卷尺
3、封罐前,设备专工组织专人再次检查,确认无问题后再封罐。
验收人员签名:
注:1、每次新罐做好投用准备工作后,设备专工、工艺专工、安全专工需按专业分工填写此表。
2、每次进油前,岗位操作人员、中控室再次填写此表。
检查人员签名:。
