桩间挂网喷锚技术交底
- 格式:docx
- 大小:19.75 KB
- 文档页数:8
一、交底单位及时间单位名称:________________日期:________________二、工程概况1. 工程名称:________________2. 施工部位:________________3. 施工内容:________________4. 施工方法:挂网喷锚防护施工技术三、安全技术交底1. 施工准备(1)人员配备:施工人员必须经过专业培训,了解相关安全操作规程,具备相应的安全技能。
(2)材料设备:确保材料设备质量合格,检查无误后方可使用。
(3)施工方案:编制详细的施工方案,明确施工步骤、安全措施和应急预案。
2. 施工工艺(1)锚杆施工:选用合适的锚杆,锚杆长度、直径、间距、锚固力等参数应符合设计要求。
(2)钢筋网施工:钢筋网选用符合要求的材质,搭接长度、焊接质量应符合规范要求。
(3)喷射混凝土施工:喷射混凝土强度、厚度、平整度应符合设计要求。
3. 安全注意事项(1)高空作业:施工人员必须佩戴安全带、安全帽,严格遵守高空作业安全操作规程。
(2)用电安全:施工用电必须符合规范要求,确保用电安全。
(3)机械操作:操作人员必须熟悉机械性能,严格按照操作规程进行操作。
(4)施工环境:确保施工现场环境整洁,通风良好,防止中毒、窒息等事故发生。
4. 应急处置(1)发生意外事故时,立即停止施工,启动应急预案。
(2)对受伤人员进行现场急救,并迅速送往医院救治。
(3)事故调查:事故发生后,立即进行调查,分析原因,制定整改措施。
四、交底内容1. 施工人员必须熟悉本安全技术交底内容,并严格遵守。
2. 施工过程中,发现安全隐患,立即停止施工,报告相关负责人。
3. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。
4. 施工单位应定期检查施工现场,确保安全措施落实到位。
五、结语为确保施工安全,保障人民群众生命财产安全,请各参建单位严格按照本安全技术交底执行,共同做好挂网喷锚防护施工安全工作。
注:本模板仅供参考,具体内容应根据实际情况进行调整。
施工技术交底记录
编号:轨道交通通用表—052
重庆市轨道交通(集团)有限公司重庆市城市建设档案馆重庆市建设工程质量监督总站监制(BT)
重庆市轨道交通(集团)有限公司重庆市城市建设档案馆重庆市建设工程质量监督总站监制(BT)
重庆市轨道交通(集团)有限公司重庆市城市建设档案馆重庆市建设工程质量监督总站监制(BT)
重庆市轨道交通(集团)有限公司重庆市城市建设档案馆重庆市建设工程质量监督总站监制(BT)
重庆市轨道交通(集团)有限公司重庆市城市建设档案馆重庆市建设工程质量监督总站监制(BT)
重庆市轨道交通(集团)有限公司重庆市城市建设档案馆重庆市建设工程质量监督总站监制(BT)
重庆市轨道交通(集团)有限公司重庆市城市建设档案馆重庆市建设工程质量监督总站监制(BT)
重庆市轨道交通(集团)有限公司重庆市城市建设档案馆重庆市建设工程质量监督总站监制(BT)
重庆市轨道交通(集团)有限公司重庆市城市建设档案馆重庆市建设工程质量监督总站监制(BT)。
一、交底项目:喷锚施工安全技术二、交底时间:____年__月__日三、交底人员:安全负责人四、参与人员:所有参与喷锚施工的工人五、交底内容:一、施工前的准备工作1. 施工图纸及规范学习:所有工人必须熟悉并掌握施工图纸,了解工程的具体要求和规范,确保施工过程中的准确性。
2. 安全教育培训:对工人进行安全教育培训,使其了解喷锚施工过程中的安全操作规程和注意事项。
3. 安全防护用品:施工前必须穿戴好个人防护用品,如安全帽、安全带、防尘口罩、防噪音耳塞等。
二、施工过程中的安全措施1. 用电安全:- 施工现场用电必须严格遵守《建筑工程施工现场用电安全规范 GB504194-93》。
- 严格执行三相五线制,按规范设置漏电保护开关。
- 用电设备必须经过定期检查,确保其安全可靠。
2. 机械操作安全:- 操作喷锚机械前,必须检查机械状态,确保其正常运行。
- 严禁酒后操作机械,确保操作人员精神集中。
- 操作机械时,必须穿戴好防护手套、防护眼镜等防护用品。
3. 高空作业安全:- 高空作业时,必须系好安全带,并确保安全带连接牢固。
- 高空作业平台必须稳固可靠,定期检查,发现异常情况立即停止作业。
- 高空作业时,必须设置安全防护网,防止坠落物伤人。
4. 喷锚作业安全:- 喷射混凝土前,必须检查喷射机状态,确保其正常运行。
- 喷射过程中,必须佩戴防尘口罩,防止吸入有害物质。
- 喷射结束后,必须对喷射区域进行清理,确保无残留物。
三、事故处理及应急预案1. 事故报告:发生安全事故时,必须立即停止作业,并向上级报告,同时采取措施防止事故扩大。
2. 应急预案:- 制定详细的应急预案,包括火灾、触电、高空坠落等常见事故的应急处理措施。
- 定期组织应急演练,提高工人的应急处置能力。
四、总结1. 所有工人必须严格遵守安全技术交底内容,确保施工过程中的安全。
2. 安全负责人负责监督执行安全技术交底内容,对违反规定的行为进行制止和纠正。
3. 定期对工人进行安全教育培训,提高安全意识,减少安全事故的发生。
技术交底记录技术交底容:1.施工条件按照土方开挖进度进行桩间喷锚。
人工配合清理桩间土方,并凿除围护桩表面浮渣,对于凸出的桩,应将突出部分凿至与喷射后混凝土面相平。
对于凸出较多的桩,凿出主筋后仍不能满足网喷面要求的,应上报做特殊的技术处理。
2.材料要求钢筋网片采用HPB300ф8钢筋绑扎,钢筋间距150mm×150mm。
钢筋网片采用植筋与桩体进行连接,植筋规格为HRB400Φ14、长度不小于15d(210mm),并设置竖向间距为1.0m规格为Φ14加强钢筋与钢筋网片点焊连接。
采用湿喷法,喷射C20混凝土。
3.工艺流程施工工序:人工配合小挖机清除桩间土清除与桩体处理→植筋→挂设钢筋网片→报检→喷C20混凝土。
(1)桩间土清除采用人工配合小挖机进行,开挖后立即检查桩体是否侵入结构净空,如果侵入则必须对桩体进行处理,用风镐破除桩体侵入净空的混凝土。
(2)按照下图所示用植筋来固定钢筋网片。
图3.3-1钢筋网片连接示意图图3.3-2钢筋网片与桩体连接示意图①植筋的施工流程:弹线定位→钻孔→洗孔→注胶→植筋→固化→养生→质检。
②弹线定位:根据桩位确定植筋位置,按照设计要求用喷漆在桩面喷出植筋位置点;③钻孔:选用钻机钻孔,钻头直径Φ18,钻孔深度210mm;④洗孔:洗孔是植筋中最重要的一个环节,因为孔钻完后部会有很多混凝土灰渣,直接影响植筋的质量,所以孔洞应清理干净。
先用空压机吹出灰渣,在用毛刷插入孔清理浮沉,保证孔干净、干燥;⑤注胶:清孔完成后方可注胶,注胶方式不得妨碍孔洞中空气排出。
锚固胶要选用合格的植筋专用胶,使钢筋植入后孔胶液饱满,又不能使胶液大量外流,以少许胶体外溢为宜,孔注胶达到孔深的1/3。
孔注完胶后应立即植筋;⑥植筋:将钢筋缓慢插入孔,同时要求钢筋旋转,使结构胶从孔口溢出,排出孔空气;⑦固化:植筋施工完毕后24小时之严禁有任何扰动,以保证结构胶的正常固化;⑧养护:按照厂家所提供的养生条件进行固化养生;⑨质检:对照施工图检查植筋位置、尺寸、垂直(水平)度及胶浆外观固化情况,用铁钉刻划检查胶浆固化程度,以手拔摇方式初步检验被连接件是否锚牢锚实等;并按照1%并不少于3根进行拉拔试验。

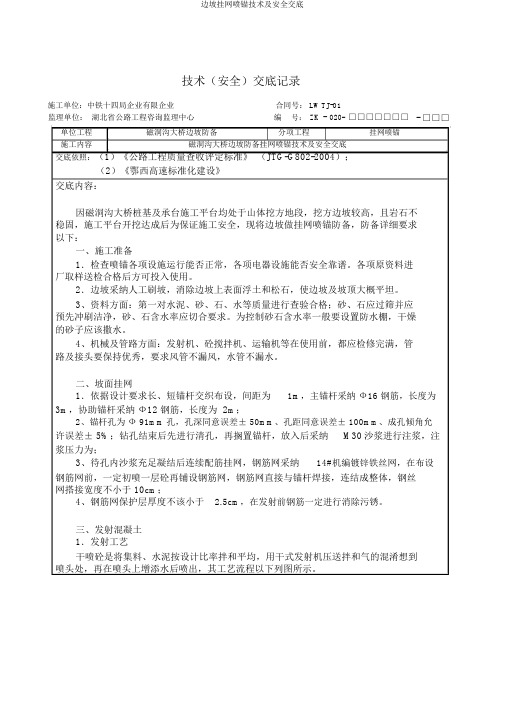

技术(安全)交底记录施工单位:中铁十四局企业有限企业合同号: LWTJ-01- □□□监理单位:湖北省公路工程咨询监理中心编号:ZK-020-□□□□□□□单位工程磁洞沟大桥边坡防备分项工程挂网喷锚施工内容磁洞沟大桥边坡防备挂网喷锚技术及安全交底交底依照:(1)《公路工程质量查收评定标准》(JTG-G802-2004);(2)《鄂西高速标准化建设》交底内容:因磁洞沟大桥桩基及承台施工平台均处于山体挖方地段,挖方边坡较高,且岩石不稳固,施工平台开挖达成后为保证施工安全,现将边坡做挂网喷锚防备,防备详细要求以下:一、施工准备1.检查喷锚各项设施运行能否正常,各项电器设施能否安全靠谱。
各项原资料进厂取样送检合格后方可投入使用。
2.边坡采纳人工刷坡,消除边坡上表面浮土和松石,使边坡及坡顶大概平坦。
3、资料方面:第一对水泥、砂、石、水等质量进行查验合格;砂、石应过筛并应预先冲刷洁净,砂、石含水率应切合要求。
为控制砂石含水率一般要设置防水棚,干燥的砂子应该撒水。
4、机械及管路方面:发射机、砼搅拌机、运输机等在使用前,都应检修完满,管路及接头要保持优秀,要求风管不漏风,水管不漏水。
二、坡面挂网1.依据设计要求长、短锚杆交织布设,间距为1m,主锚杆采纳Ф16 钢筋,长度为3m,协助锚杆采纳Ф12 钢筋,长度为 2m;2、锚杆孔为Ф 91mm孔,孔深同意误差± 50mm、孔距同意误差± 100mm、成孔倾角允许误差± 5%;钻孔结束后先进行清孔,再搁置锚杆,放入后采纳M30沙浆进行注浆,注浆压力为;3、待孔内沙浆充足凝结后连续配筋挂网,钢筋网采纳14#机编镀锌铁丝网,在布设钢筋网前,一定初喷一层砼再铺设钢筋网,钢筋网直接与锚杆焊接,连结成整体,钢丝网搭接宽度不小于 10cm;4、钢筋网保护层厚度不该小于 2.5cm,在发射前钢筋一定进行消除污锈。
三、发射混凝土1.发射工艺干喷砼是将集料、水泥按设计比率拌和平均,用干式发射机压送拌和气的混淆想到喷头处,再在喷头上增添水后喷出,其工艺流程以下列图所示。
一、工程概况1. 工程名称:_________________________2. 施工单位:_________________________3. 施工地点:_________________________4. 施工内容:_________________________二、安全技术交底目的为确保支护桩喷锚施工过程中的安全,防止各类事故的发生,特进行安全技术交底。
三、安全技术交底内容1. 施工准备- 施工人员必须经过专业培训,取得上岗资格。
- 施工前应仔细阅读施工图纸,了解设计要求,掌握施工工艺。
- 严格按照施工方案和操作规程进行施工。
- 配备必要的施工机械设备和安全防护设施。
2. 施工工艺- 采用钻孔、灌注、喷锚等工艺进行支护桩施工。
- 钻孔过程中,注意观察孔内情况,发现异常及时处理。
- 灌注混凝土前,应检查混凝土配合比,确保混凝土质量。
- 喷锚作业时,注意锚杆角度和间距,确保锚杆与地层紧密结合。
3. 安全防护措施- 施工现场应设置明显的安全警示标志。
- 施工人员必须佩戴安全帽、安全带等个人防护用品。
- 施工机械操作人员应持证上岗,严格遵守操作规程。
- 作业区域应设置安全防护栏杆,防止人员坠落。
- 高处作业时,应设置安全防护网,防止坠落物伤人。
4. 应急预案- 制定应急预案,明确事故发生时的处理流程。
- 施工人员应熟悉应急预案,掌握应急操作技能。
- 事故发生后,应立即启动应急预案,及时进行处置。
四、注意事项1. 施工过程中,应密切关注施工现场的变化,及时调整施工方案。
2. 严禁违章作业,发现安全隐患及时上报并整改。
3. 施工人员应严格遵守操作规程,确保自身和他人的安全。
4. 施工结束后,应清理施工现场,做好安全防护工作。
五、交底人1. 交底人:_________________________2. 交底日期:_________________________六、接受人1. 接受人:_________________________2. 接收日期:_________________________七、备注1. 本安全技术交底适用于支护桩喷锚施工全过程。
ZTJDQJ04JL-15-04单位:第页共页主送单位编号工程名称及部位日期一、技术交底内容:1、施工范围:工程主体构造桩间挂网喷混凝土2、施工方法及要求:1)钢筋网片所用钢筋为φ 8mm钢筋,网格间距 150mm。
2)发射混凝土为强度C25混凝土(干喷),水泥采纳P·,砂子为中砂,石子粒径5-10mm,外加剂为 THF-D速凝剂。
配合比(质量比)为水泥:砂子:石子:水:外加剂 =1::::。
3)严格依据设计配合比施工,现场资料称量采纳电子地秤。
砂、碎石、水泥及速凝剂均试验合格后方可使用,发射混凝土厚度 100mm。
4) 钢筋网片在发射混凝土中居中搁置,保护层厚度外50mm内 50mm。
5)钢筋网片用锚杆固定,锚杆用直径14mm带肋钢筋,长度60cm,锚杆打入土中50cm,外露 10cm;特别部位没法打设锚杆,可在桩体上打设膨胀螺栓固定网片。
6)钢筋网片间需要搭接时,搭接长度 150 mm,并绑扎坚固。
二、查收标准:1、挂网后质控、施工管理人员须对网片进行查收,要点检查网片保护层厚度及搭接长度,保护层厚度误差不得误差 10mm以上,搭接长度同意误差 -20 ~+20mm。
2、发射混凝土后须保证车站构造净空,厚度误差-10 ~0mm;平坦度用 3m靠尺最大允许误差 10mm。
3、发射混凝土表面须在终凝行进行压实、找平办理,为后期防水施工创建条件。
编制者审查者同意人接收负责接收单位接收日期人ZTJDQJ04JL-15-04单位:第页共页主送单位编号工程名称及部位日期三、钢筋网片绑扎1、土方开挖完后,修整桩间土体,按基坑开挖次序,每层土方挖完后,立刻组织丈量人员对基坑边线进行复测,实时凿除护消除桩间界面松动及侵线部分土体。
2、钢筋网片所用钢筋为φ 8mm钢筋,网格间距 150mm。
锚杆用直径 14mm带肋钢筋,长度60cm,锚杆打入土中50cm,外露10cm;特别部位没法打设锚杆,可在桩体上打设膨胀螺栓固定网片。
围护桩桩间挡板安全技术交底
桩间网喷混凝土(土层、强风化岩层)
2、工程数量
根据地质纵断面图纸,富华路站桩间挡板工程量1/3为双层、2/3为单层。
设计总工程量如下:
工程数量表
序号 项目名称 单位 工程量 备注 1 植筋 个 144081 2 钢筋C 14 t 119.876 3 钢筋A 10 t 183.484 4
喷射混凝土
m ³
2973.8
备注:
1、如出现局部桩间超挖过大,导致混凝土回填量增加应以实际收方为准;
2、如出现围护桩偏位导致侵线,需对桩身人工凿平,工程量以实际收方为准
3、工序及工艺
3.1施工工艺流程
具体工艺流程如下: 工艺流程图
3.2 施工方法 3.2.1土方开挖
基坑开挖时按照“竖向分层,纵向分段”实施,开挖完成后及时进行挂网喷浆支护,支护断面每次开挖深度填土层不超过1.0m ,岩层不超过2.0m ,及时完成支护。
3.2.2人工修整桩间土
采用人工清理桩间土方,禁止欠挖控制超挖,保证土层表面平整;外漏桩表不平整部分
人工修整
混凝土浇筑
土方开挖
植筋 钢筋网安装
注:本表一式三份,由项目技术负责人签发,后附交底过程照片。
所有参加交底的人员必须履行签字手续,
班组、交底人、安全员三方各留执一份,并记录存档。
