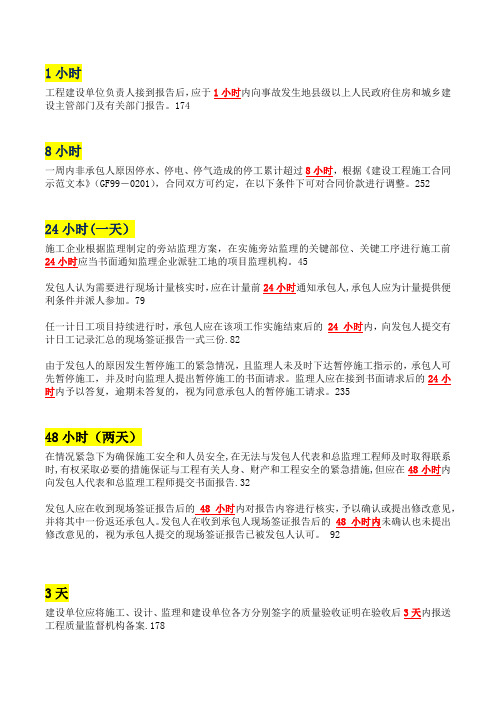

1小时工程建设单位负责人接到报告后,应于1小时内向事故发生地县级以上人民政府住房和城乡建设主管部门及有关部门报告。
1748小时一周内非承包人原因停水、停电、停气造成的停工累计超过8小时,根据《建设工程施工合同示范文本》(GF99-0201),合同双方可约定,在以下条件下可对合同价款进行调整。
25224小时(一天)施工企业根据监理制定的旁站监理方案,在实施旁站监理的关键部位、关键工序进行施工前24小时应当书面通知监理企业派驻工地的项目监理机构。
45发包人认为需要进行现场计量核实时,应在计量前24小时通知承包人,承包人应为计量提供便利条件并派人参加。
79任一计日工项目持续进行时,承包人应在该项工作实施结束后的24 小时内,向发包人提交有计日工记录汇总的现场签证报告一式三份.82由于发包人的原因发生暂停施工的紧急情况,且监理人未及时下达暂停施工指示的,承包人可先暂停施工,并及时向监理人提出暂停施工的书面请求。
监理人应在接到书面请求后的24小时内予以答复,逾期未答复的,视为同意承包人的暂停施工请求。
23548小时(两天)在情况紧急下为确保施工安全和人员安全,在无法与发包人代表和总监理工程师及时取得联系时,有权采取必要的措施保证与工程有关人身、财产和工程安全的紧急措施,但应在48小时内向发包人代表和总监理工程师提交书面报告.32发包人应在收到现场签证报告后的 48 小时内对报告内容进行核实,予以确认或提出修改意见,并将其中一份返还承包人。
发包人在收到承包人现场签证报告后的48 小时内未确认也未提出修改意见的,视为承包人提交的现场签证报告已被发包人认可。
923天建设单位应将施工、设计、监理和建设单位各方分别签字的质量验收证明在验收后3天内报送工程质量监督机构备案.1785天(5个工作日)编制单位工程质量监督报告,在竣工验收之日起5天内提交到竣工验收备案部门,对不符合验收要求的责令改正.179自招标文件或资格预审文件出售之日起至停止出售之日止,最短不得少于5个工作日.2247天承包人更换主要施工管理人员时,应提前7天书面通知监理人,并征得发包人书面同意。
二级建造师施工管理有关时间和计算题汇总一、有关时间汇总1、工程计量2、合同价款调增与调减出现调增(减)事项后14天内提交报告和相关资料,对方在14天内进行核实确认。
3、现场签证发包人指令→承包人7天内提交签证报告→发包人48小时内确认→签证工作完成后7天内提交价款变更报告,与进度款同期支付。
4、预付款5、进度款6、竣工结算以下是2013年清单计价规范规定:根据2013年合同示范文本规定:承包人提出竣工结算申请→监理人14天内核实并提交发包人→发包人14天内核实并签发证书→发包人14天内完成支付。
7、最终结清缺陷责任期满承包人申请支付→发包人14天内核实并签发证书→14天内支付8、招投标9、竣工验收10、安全事故报告二、计算题汇总1、企业管理费计算(以人工费为基础、以人工和机械费为基础、以分部分项费用为基础)P54例题:某施工企业的企业管理费费率以人工费为计算基础,其生产工人年平均管理费为4500元,年有效施工天数为300天,人工单价为80元/天,人工费占分部分项工程费的比例为25%,则该企业的企业管理费费率为()。
A.18.75%B.17.78%C.15.00%D.4.69%答案:A2、机械折旧费、大修费计算P53例题1:某施工机械预算价格为80万元,折旧年限为10年,年平均工作250个台班,一次大修理费为l8万元,大修次数为3次,则该台机械台班大修理费为()元。
A.320B.216C.240D.264答案:B例题2:某施工机械预算价格为120万元,折旧年限为10年,残值率为6%,年平均工作245个台班,则该机械台班折旧费为()元。
A.460B.490C.560答案:A3、安全文明施工费计算(以定额计价为基础、定额人工费为基础、人工和机械费为基础)P55例题1:某施工项目分部分项工程费为1200万元,其中人工费为450万元,机械费为300万元,可计量的措施项目费为400万元,该施工项目的安全文明施工费以人工费和机械费为计算基础,费率为2%,则该施工项目的安全文明施工费为()万元。
1、最低保修期(1)地基基础工程和主体结构工程,为设计文件规定的该工程合理使用期限(2)供热与供冷系统,为2个采暖期、供冷期;(3)电气管线、给排水管道、设备安装和装修工程,为2年。
(4)屋面防水工程、有防水要求的卫生间、房间和外墙面的防渗漏,为5年;2、诉讼时效期限(1)短期诉讼时效(1年)情形:身体受到伤害要求赔偿的;延付或拒付租金的;出售质量不合格的商品未声明的;寄存财物被丢失或损毁的。
(2)普通诉讼时效期间:2年。
3、知识产权保护期限(1)专利权的保护期限:发明20年。
(起算时间:申请之日)(2)实用新型和外观设计保护期:10年。
(起算时间:申请之日)(3)著作权保护期:自然人:生前加上死后50年。
法人:发表之日起50年。
(4)商标有效期为10年,自核准注册之日起算。
(5)商标应当在期满前6个月内申请续展注册,在此期间未能提出申请的,可以给予6个月的宽限期,可以无数次续期。
4、应当订立无固定期限劳动合同情形(1)劳动者已在该用人单位连续工作满十年的;(2)用人单位初次实行劳动合同制度或者国有企业改制重新订立劳动合同时,劳动者在该用人单位连续工作满十年且距法定退休年龄不足十年的。
5、民事诉讼中涉及的时间(1)民事诉讼的受理:收到起诉书之日起7日内决定是否受理。
(2)裁定书送达之日起10日内向上一级人民法院提起上诉。
(3)判决书送达之日起15日内向上一级人民法院提起上诉。
(4)管辖权异议:当事人对管辖权有异议的,应当在提交答辩状期间提出;受诉法院应当在受理异议之日起15日内作出裁定。
(5)举证时限:普通程序的举证时限不少于30日,但经双方当事人同意后可以少于30日;简易程序的举证时限可以少于30日。
(6)一审简易程序:应当在立案之日起3个月内审结。
(7)申请再审的时间:在判决、裁定发生法律效力后6个月内提出。
(8)一审普通程序:应当在立案之日起6个月内审结。
有特殊情况需要延长的,由本院院长批准,可以延长6个月;还需要延长的,报请上级法院批准。
2014年二级建造师建设工程施工管理考试要点1第一章施工管理一、施工方的项目管理没有明确目标的建设工程不能成为项目管理的对象。
(去年考点)1、建设工程项目管理的内涵是:自项目开始至项目完成,通过项目策划和项目控制,以使项目的费用目标、进度目标和质量目标得以实现。
(哪三大目标,通过什么实现三大目标)2、“自项目开始至项目完成”指的是项目的实施期;“项目策划”指的是目标控制前的一系列筹划和准备工作;“费用目标”对业主而言是投资目标,对施工方而言是成本目标。
项目决策期管理工作的主要任务是确定项目的定义,而项目实施期管理的主要任务是通过管理使项目的目标得以实现。
3、建设工程项目管理的类型:(1)业主方的项目管理。
(2)设计方的项目管理。
(3)施工方的项目管理。
(4)供货方的项目广利。
(5)建设项目工程总承包方的项目管理等。
4、业主方项目管理的目标和任务(1)业主方项目管理服务于业主的利益,其项目管理的目标包括项目的投资目标、进度目标、质量目标。
其中投资目标指的是项目的总投资目标。
进度目标指的是项目动用的时间目标。
(2)建设工程项目的全寿命周期包括项目的决策阶段、实施阶段、使用阶段。
项目的实施阶段包括设计前的准备阶段、设计阶段、施工阶段、动用前准备阶段和保修期。
(3)安全管理、合同管理、信息管理、投资控制、进度控制、质量控制、组织和协调。
5、设计方项目管理的目标和任务(1)设计方作为项目建设的一个参与方,其项目管理主要服务于项目的整体利益和设计方本身的利益。
其项目管理的目标包括设计的成本目标、设计的进度目标和设计的质量目标,以及项目的投资目标。
(项目管理的四大目标)项目投资目标能否实现,与设计工作密切相关。
(2)设计方的项目管理工作主要在设计阶段进行,但它也涉及设计前的准备阶段、施工阶段、动用前准备阶段和保修期。
(3)与设计工作有关的安全管理、设计合同管理、设计信息管理、设计成本控制和与设计工作有关的工程造价控制、设计进度控制、设计质量控制、与设计工作有关的组织和协调。
2014二建-管理-必看200题2014年二级建造师《建设工程施工管理》考前必做200题注意事项:1.考试时间为2014年5月24日上午9:00-12:00.2.考试地点为各省省会+地级市。
3.本科目均为客观题,包括单项选择题和多项选择题。
单项选择题共70题,每题1分。
备选项中只有1个最符合题意。
多项选择题共25题,每题2分。
备选项中有2个或2个以上符合题意,至少有1个错项。
错选不得分,少选每个选项得0.5分。
多项选择题中有19道属于频繁出现的,重复考试率为76%,剩余的是讲到的考点,但不一定必考,要求考生们得到29分。
结论:1.单项选择题相对简单,全国考生一般都能得到50分。
2.多项选择题中,选2项的所占比重平均为18%,即4个题;选3项的所占比重平均为50%,即13个题;选4项的所占比重平均为32%,即8个题。
按照“极端做题法”规律,能拿准的选全,拿不准的选两个。
建设工程施工管理200题:第一章施工管理1.项目管理的核心任务是项目的()。
A.组织协调B.目标控制C.合同管理D.风险管理2.以下说法正确的是()A.施工方的管理是项目管理的核心B.建设工程项目管理就是进行项目全寿命周期的管理C.建设工程项目管理指的是施工阶段的管理D.项目实施阶段管理的任务是通过管理使目标得以实现3.某建设工程项目采取施工总承包管理模式,R监理公司承担施工监理任务,G施工企业承担主要的施工任务,业主将其中的二次装修发包给C装饰公司,则C装饰公司在施工中应接受()的施工管理。
A.业主XXX施工企业D.施工总承包管理方4.能反映项目组织系统中各项工作之间逻辑关系的组织工具是()。
A.项目结构图B.工作流程图C.工作任务分工表D.组织结构图5.某工程施工项目经理部,根据项目特点制定了项目成本控制、进度控制、质量控制和合同管理等工作流程,这些工作流程组织属于()。
A.信息处理工作流程组织B.物质流程组织C.管理工作流程组织D.施工作业流程组织6.组织结构模式反应一个组织系统中各子系统之间或各工作部门之间的()关系。
2013年施工管理要点总结1.施工项目相关的信息管理主要工作是: ①收集整理公共信息, ②收集整理工程总体信息,③收整施工信息, ④收整相关项目管理信息2.施工方信息管理核心: 实现工程管理信息化3.档案保管期:①永久:工程档案永久保存②长期: 档案保存期限等于该工程使用寿命③短期: 工程档案保存20年以下4.密级分为:绝密, 机密, 秘密。
同一案卷有不同级别文件, 以最高级别为本卷密级建设工程质量监督档案按单位工程建立5.归档文件应为原件。
利用施工图改绘竣工图, 必须标明变更修改的依据, 有结构工艺平面重大改变或变更部分超过1/3, 应重新绘制竣工图6.项目管理核心任务是: 项目的目标控制。
建设工程项目管理内涵: 项目策划+项目控制→实现项目三大目标;费用目标+进度目标+质量目标费用目标对业主是投资目标, 对施工方是成本目标业主方的项目管理是管理的核心。
业主方项目管理任务中: 安全管理是最重要任务。
7.建设工程全寿命周期:8.施工总承包管理方: 承担施工任务组织责任, 一般情况下, 施工总承包管理方不承担施工任务, 但可公平竞标9.对分包选择和认可:①施工总承包模式下:分包单位由总包单位选择, 业主认可。
②施工总承包管理模式下;分包单位由业主选择, 总包管理单位认可。
10.建设工程项目作为一个系统的特点: ①一次性②时间长③不易固定11.影响一个系统目标实现的因素: ①组织(决定因素)②人的因素③方法和工具12.组织结构模式: 放映了各元素之间指令关系, 是一种静态关系。
组织分工: 放映了一个组织系统中各个子系统或元素的工作任务分工和管理职能分工。
(静态关系)工作流程组织:放映一个组织系统中各项工作之间的逻辑关系, 是一种动态关系。
-------------------------------------------------------------------------------------- 表达的意义矩形框的意义连接的表达项目结构图: 对一个项目的结构进行逐层分解, 一个项目的组成部分直线以放映组成该项目的所有工作任务。
法律法规-关于时间的记忆1、建造师注册后3年有效,不因为变更注册发生例外。
2、刑事处罚(违法)人员,5年后才能申请建造师注册。
3、建造师因违规被吊销建造师证书,2年后才能再申请注册。
4、项目经理若发生重大质量安全事故,即使取得执业证书,也要3年后才能注册。
5、专利年限以委托的事务所申请日期起后20年。
6、诉讼有效期一般为2年。
7、规避招标罚款5‰-10‰。
8、不合理要求限制投标人,罚款1-5万。
影响公平投标,泄漏标底1-10万。
9、评委不得少于5人,技术经济评委不得少于2/3。
10、评标小组出具评标报告后,招标人在投标截至日30个工作日内确定中标人。
11、中标通知书发出后,30个工作日内订立合同。
12、订立合同后5个工作日内退还投标保证金。
13、招标文件出售时间最短不得少于5个工作日。
14、澄清与修改发出,应当在投标截止时间前至少15日。
15、招标文件发出之日起至投标文件截止时间止不得少于20日。
16、未为从业人员提供劳防用品,限期整改,逾期未改,可以停止建设或者停产停业整顿,并处5万元一下罚款。
17、安监部门对不符合保障安全生产的设施、设备进行扣押,应在15日内依法作出处理决定。
18、安全生产教育培训每年至少一次。
19、施工单位应当自施工起重机和整体提升脚手架、模板等自升式设施验收合格之日起30日内向建设行政主管部门或其他有关部门登记。
20、未取得安全生产许可证施工,可以。
罚款10万-50万。
21、有安全生产许可证,但过期了继续施工,罚款5-10万22、安全生产许可证有效期期满前3个月内办理延期。
23、重点实验楼发包给资质不够的企业,处以责令改正,罚款50-100万24、自承包人递交竣工验收报告后90天,工程自动进入缺陷责任期。
25、报告质量事故要在24小时内。
26、竣工验收合格时,竣工验收报告要在15日内备案。
27、需要进行试生产的建设项目,建设单位应当在建设项目投入试生产之日起3个月内,向环境保护主管部门审批配套的环境保护设施竣工验收。
2014年二级建造师【施工管理】热点问题解答第一篇:2014年二级建造师【施工管理】热点问题解答2014年二级建造师【施工管理】热点问题解答(1)1.主权债务合同无效,则担保合同( ),除法律另外规定的以外!当事人对合同的变更约定不明确的,视定为( )答案:主权债务合同无效,则担保合同无效,除法律另外规定的以外!当事人对合同的变更约定不明确的,视定为不变更。
多选题,只选一个,可以得分吗?答案:如果这个答案选对了,就可以得0.5分,不管这道题的正确答案是几个,是4个也好是2个也好,都只得0.5分。
2006年10月实际完成的某工程,按2006年5月签约时的价格计算工程价款为1000万元,该工程固定要素的系数为0.2;各参加调值的品种,除钢材的价格指数增长了10%外均未发生变化,钢材费用占调值部分的50%,按调值公式法计算,应结算的工程款为( )。
A. 1040万元B. 1050万元C. 1080万元D. 1250万元答案:0.5+0.55)*10002.某公司负责某工程的施工任务,编制了施工成本计划。
其中主体混凝土工程量约3200m3,预算单价550元/m3,计划4个月内均衡完成。
开工后,混凝土实际采购价格为560元/m3。
施工至第二个月底,实际完成混凝土工程量1800m3。
运用赢得值法,分析得到第二个月底的进度偏差SV为( )万元。
A. -1.8B. 1.8C. -11D. 11答案:111.项目经理因为违规被吊销职称证书,多长时间后才能再申请建造师注册?2.2009年3月1日李某因其他原因受到过刑事处罚,李某的建造师注册申请受理正常情况下需要到什么时候才能受理?答案:1.32.5第二篇:2014年二级建造师《施工管理》热点问题解答(精选)2014年二级建造师《施工管理》热点问题解答(一)1.主权债务合同无效,则担保合同( ),除法律另外规定的以外!当事人对合同的变更约定不明确的,视定为( )答案:主权债务合同无效,则担保合同无效,除法律另外规定的以外!当事人对合同的变更约定不明确的,视定为不变更。
二建法规、管理、实务考试记忆重点总结法规(112条):1、发明专利权期限是20年,实用新型和外观设计专利权的期限是10年。
2、普通诉讼时效期间通常为2年,身体受伤,拒付租金,出售质量不合格的商品未声明的,寄存财物丢失的,诉讼时效为1年,涉外诉讼4年。
3、从权利被侵害之日起超20年的,人民法院不予保护。
4、在诉讼时效期间的最后6个月内,诉讼才可以终止。
5、留置权人应当给债务人两个月以上履行债务时间。
6、建设单位领取施工许可证3个月内开工,延期以两次为限,每次不超过3个月,中止施工满一年,核验许可证,因故不能按期开工超过六个月的,重新办理开工报告。
7、勘察分综合(甲级),行业(甲乙丙级),设计分综合(甲级),行业专业(甲乙丙丁级),监理分综合(不分级)、事务(不分级)、专业级(甲乙2丙3)。
8、招标人和中标人应在30日内签订书面合同。
9、招标人一般在15日内确定中标人,最迟30日。
10、履约保证金不得超过中标合同金额的10%。
11、招标人与中标人在签合同后5个工作日内,向未中标人退保证金。
12、招标文件发售时间最少5个工作日。
13、招标人澄清或修改招标文件要在投标文件提交前15天,自招标文件开始发出之日起至投标人提交投标文件截止日至少20天。
14、工程招标代理分为甲、乙(1亿)、暂定级(6000万以下)。
15、从业人员超300人,应设专职安全员。
16、特重大30人以上死亡,或100人重伤,1亿元经济损失,罚200-500万,重大10-30人死亡,50-100人重伤,5000万到1亿损失,罚50-200万,较大3-10人死亡,10-50重伤,1000万-5000万损失,罚20-50万,一般,3人以下,10人以下重伤,1000万以下损失,罚10-20万。
17、安全事故发生后应于1小时内向县级以上人民政府安全生产监督部门报告,质量事故24小时内报告。
18、事故每级上报时间不超过2小时。
19、自事故发生之日超30日内,伤亡人数有变化的,应补报,道路,火灾事故有变化7天内上报。
2014年二级建造师《建设工程法规及相关知识》全书关于时间知识点的汇总2Z201000建设工程基本法律知识1、发明专利权的期限为20年,实用新型专利权和外观设计专利权的期限为10年,均自申请之日起计算。
2、注册商标的有效期为10年,自核准注册之日起计算。
3、一般保证未约定保证期间的,保证期间为主债务履行期届满之日起6个月,连带责任保证的保证人与债权人未约定保证期的,债权人有权自主债务履行期届满之日起6个月内要求保证人承担保证责任。
4、留置的时间至少2个月。
5、安装工程一切险对考核期的保险责任一般不超过3个月。
2Z202000施工许可法律制度1、建设行政主管部门应当至收到申请之日起15日内,对符合条件的申请颁发施工许可证。
2、建设单位应当自领取施工许可证之日起3个月内开工,因故不能按期开工的,应当向发证机关申请延期,延期以两次为限,每次不超过3个月。
3、在建的建筑工程因故中止施工的,建设单位应当自中止施工之日起1个月内向发证机关报告,并按规定做好建筑工程的维护管理工作。
中止施工满1年的工程恢复施工前,建设单位应当报发证机关核验施工许可证。
4、对于实行开工报告制度的建设工程,因故不能按期开工超过6个月的,应当重新办理开工报告的批准手续。
5、建造师初始注册者,可自资格证书签发之日起3年内提出申请。
建造师执行资格注册有效期一般为3年。
注册期届满的,应当在注册有效期届满30日前申请延续注册。
延续注册有效期为3年。
6、申请人有下列情形的,不予注册:①因执业活动受到刑事处罚,自刑事处罚执行完毕之日起至申请注册之日止不满5年的;②因前项规定以外的原因收到刑事处罚,自处罚决定之日起至申请注册之日止不满3年的;③被吊销注册证书,自处罚决定之日起至申请注册之日止不满2年的;④在申请注册之日前3年内担任项目经理期间,所负责项目发生过重大质量和安全事故的;⑤年龄超过65周岁的。
7、因非承包方的原因致使工程停工超过120天(含),经建设单位同意,可以同时担任两个项目的项目经理。
二建法规时间汇总(2014版)胡冰涛编2014二建法规时间汇总(2014版)胡冰涛编1.耕地承包经营期:30 年2.商标有效期为10 年,自核准注册之日起算;应当在期满前6 个月内申请续展注册,在此期间未能提出申请的,可以给予6 个月的宽限期,可以无数次续期。
3.自然人:终生加死后50 年(包括发表权);合同作品:最后一方死亡后50 年4.法人:首次发表后50 年;50 年内未发表的,不再受保护。
5.担保,法院自接受申请之时起48 小时内作出裁定,特殊情况可延长48 小时。
6.知识产权侵权法定赔偿金(专利1 至100 万;著作权50 万元以下) 7.保证期间:主债务履行期届满之日起六个月。
8.留置期:不能少于两个月(鲜活易腐的动产除外)。
9.试车考核期的保险责任一般不超过3 个月,否则应另加收保险费 10.国务院建设行政主管部门确定的限额以下的小型工程(工程投资额在30 万元以下或者建筑面积在300 平方米以下的建筑工程,省级建设行政主管部门可以对限额进行调整)11.在建的建筑工程因故中止施工的,建设单位应当自中止施工之日起1 个月内,向发证机关报告,并按照规定做好建筑工程的维护管理工作。
12.建筑工程恢复施工时,应当向发证机关报告;中止施工满1 年的工程恢复施工前,建设单批准机关报告情况,因故不能按期开工超过6 个月的,应当重新办理开工报告的批准手续。
13.总承包:每个资质类别划分3 至4 个资质等级,即特级、一级、二级或特级、一级至三级。
14.专业承包:共60 多个资质类别,每个资质类别分为1 至3 个资质等级或者不分等级15.劳务分包:共13 个资质类别,每个资质类别分为一级、二级或不分等级26页16.资质证书有效期为5 年;期满前60 日办理延续手续;延续期也是5 年。
17.取得二建造师发证书后30 日内送国务院建设主管部门备案18.自资格证书签发之日起3 年内提出申请,逾期未申请者,须符合本专业继续教育的要求后方可申请初始注册。
19.延续注册:有效期届满前30 日前;有效期3 年。
20.注:聘用后1 个月内办理变更手续,变更注册不及时由单位承担责任,作为不良行为记入企业信用档案21.因执业活动受到刑事处罚,自刑事处罚执行完毕之日起至申请注册之日止不满5 年;22.因前款规定以外的原因受到刑事处罚,自刑事处罚执行完毕之日起至申请注册之日止不满3年;23.被吊销注册证书,自处罚决定之日起至申请注册之日止不满2 年; 24.第三,因非承包方原因致使工程项目停工超过120 天(含),经建设单位同意的。
25.因过错造成质量事故的,责令停业1 年;造成重大质量事故的,吊销执业资格证书,5 年内不予注册;情节特别恶劣的,终身不予注册。
26.不招标:施工单项合同估算价在200 万元人民币以上的;与建设工程有关的重要设备、材料等货物的采购,单项合同估算价在100 万元人民币以上的;勘察、设计、监理等服务的采购,单项合同估算价在50 万元人民币以上的;27.招标人应当自收到异议之日起3 日内作出答复;作出答复前,应当暂停招标投标活动28.资格预审文件和招标文件自出售之日起至停止出售之日止,最短不得少于5 日。
29.投标保证金的额度:投标保证金一般不得超过招标项目估算价的2%。
30.投标保证金的退还:与中标人签订合同后5 个工作日内。
(注:应同时退还存款利息)31.履约保证金不得超过合同价款总额的10%;32.应当知道之日起10 日内向有关行政监督部门投诉33.行政监督部门应当自收到投诉之日起3 个工作日内决定是否受理投诉 34.行政监督部门应当自受理投诉之日起30 个工作日内作出书面处理决定 35.建筑市场诚信行为记录信息的公布时间为行政处罚决定做出后7 日内,公布期限一般为6 个月至3 年;良好行为记录信息公布期限一般为3 年。
36.省、自治区和直辖市建设行政主管部门可缩短不良行为记录信息公布期限,但公布期限最短不得少于3 个月。
37.决定作出之日起20 个工作日内对外进行记录公告。
违法行为记录公告期限为6 个月。
依法限制招标投标当事人资质(资格)等方面的行政处理决定,所认定的限制期限长于6 个月的,公告期限从其决定。
38.承包人不能近时开工,应当不迟于协议约定的开工日期前7 天,以书面形式向工程师(总监理工程师)提出延期开工的理由和要求39.工程师应当在接到延期开工申请后48 小时内以书面形式答复承包人;48 小时内不答复视为同意承包人要求,工期顺延40.工程师认为有必要暂停施工时,应当以书面形式要求承包人暂停施工,并在提出要求后48小时内提出书面处理意见41.承包人实施工程师作出的处理意见后,可以书面形式提出复工要求,工程师应当在48 小时内予以答复;48 小时内未答复,承包人可自行复工42.顺延情况发生后14 日内以书面形式向工程师提出报告43.工程师14 天内不予确认也不提出修改意见,视为同意顺延工期。
44.通知对方;有异议时可请求法院或仲裁机构确认解除合同的效力。
45.异议期限没有约定时最长为3 个月46.用人单位自用工之日起满一年不与劳动者订立书面劳动合同的,视为用人单位与劳动者已订47.立无固定期限劳动合同。
48.已建立劳动关系,未同时订立书面劳动合同的,应当自用工之日起一个月内订立书面劳动合同。
49.非全日制用工:一般平均每日工作时间不超过4 小时,每周累计不超过24 小时50.集体合同订立后应当报送劳动行政部门;劳动行政部门自收到集体合同文本之日起15日内未提出异议的,集体合同即行生效51.预告解除:提前30 日书面通知;试用期内提前3 日52.预告解除(提前三十日以书面形式通知劳动者或额外支付劳动者一个月工资)53.需要裁减人员二十人以上或者裁减不足二十人但占企业职工总数百分之十以上的,用人单位应当提前三十日向工会或者全体职工说明情况,听取工会或者职工的意见后,裁减人员方案经向劳动行政部门报告,可以裁减人员54.⑤在本单位连续工作满十五年,且距法定退休年龄不足五年的;55.经济补偿按照劳动者在本单位工作的年限,每满一年支付一个月工资的标准向劳动者支付。
不满一年的按一年计算。
56.劳动者月工资高于用人单位所在直辖市、设区的市级人民政府公布的上年度职工月平均工资的三倍的,向其支付经济补偿的标准按职工月平均工资三倍的数额支付,向其支付经济补偿的年限57.劳务派遣单位:注册资本不少于200 万元;一般在临时性、辅助性或替代性的工作岗位上实施。
58.劳务派遣单位应当与被派遣劳动者订立二年以上的固定期限劳动合同,按月支付劳动报酬,在无工作期间不得低于劳动派遣单位所在地人民政府规定的最低工资标准支付劳动报酬。
59.加班时间限制:一般每日不超过1 小时;特殊原因在保障劳动者身体健康的条件下每日不得超过3 小时,但是每月不得超过36 小时;60.加班工资:平日:150%;休息日:200%;法定假日:300%。
61.动。
对怀孕7 个月以上的女职工,不得安排其延长工作时间和夜班劳动。
62.女职工生育享受不少于14 周的产假。
63.禁止招用未满16 周岁的未成年人64.伤残等级与劳动能力:全部丧失:1 至4 级;大部分丧失:5 至6 级;部分丧失:7 至10级。
65.劳动争议申请仲裁的时效期间为一年;拖欠劳动报酬发生争议的,应当自劳动关系终止之日起一年内提出66.分期付款解除:分期付款的买受人未支付到期价款的金额达到全部价款的五分之一的,出卖人有权要求买受人支付全部价款或者解除合同。
出卖人解除合同的,可以向买受人要求支付该标的物的使用费。
67.民间借款(最高不得超过银行同类贷款利率的4 倍) 68.定期租赁(1)租赁合同可以约定租赁期限,但租赁期限不得超过20 年。
超过20 年的,超过部分无效。
69.租赁期间届满,当事人可以续订租赁合同,但约定的租赁期限自续订之日起不得超过20 年。
70.租赁期限6 个月以上的,应当采用书面形式。
当事人未采用书面形式的,视为不定期租赁。
71.必须在工程开工15 日以前向工程所在地县级以上地方人民政府环境保护行政主管部门申报该工程的项目名称、施工场所和期限、可能产生的环境噪声值以及所采取的环境噪声污染防治措施的情况。
72.土方作业阶段,作业区目测扬尘高度小于1.5m,不扩散到场区外 73.结构施工、安装装饰装修阶段,作业区目测扬尘高度小于0.5m74.在场界四周隔挡高度位置测得的大气总悬浮颗粒物(TSP)月平均深度与城市背景值的值差不大于0.08mg 每立方米75.全国重点文物保护单位和省级文物保护单位自核定公布之日起1 年内,由省、自治区、直辖市人民政府划定必要的保护范围,作出标志说明,建立记录档案,设置专门机构或者指定专人负责76.设区的市、自治州级和县级文物保护单位自核定公布之日起1 年内,由核定公布该文物保护单位的人民政府划定保护范围,作出标志说明,建立记录档案,设置专门机构或者指定专人负责管理。
77.告当地文物行政部门,文物行政部门接到报告后,如无特殊情况,应当在24 小时内赶赴现场,并在7日内提出处理意见。
78.有效期为3 年,企业可于期满前3 个月向原发证机关办理延期手续。
79.安全生产许可证有效期延期3 年。
80.安全生产许可证应在变更后10 日内到原发证机关办理变更; 81.①总承包:特级不少于6 人;一级不少于4 人;二级及以下不少于3 人; 82.②专业承包:一级不少于3 人;二级及以下不少于2 人; 83.③劳务分包:不少于2 人;84.④分公司、区域公司等较大的分支机构:不少于2 人。
85.施工单位负责人施工现场带班制度86.建筑施工企业负责人要定期带班检查,每月检查时间不少于其工作日的25%87.项目负责人每月带班生产时间不得少于本月施工时间的80% 88.施工起重机械,在安全检验合格有效期届满前1 个月向特种设备检验检测机构提出定期检验要求。
约定不明的,合同工期在一年内的,预付费用不低于费用总额的50%;一年以上的30%89.对建筑消防设施每年至少进行一次全面检测,确保完好有效,检测记录应当完整准确,存档备查90.企业提出工伤认定申请时间:30 天;职工或其近亲属提出工伤认定申请时间:1 年91.伤残等级与劳动能力:全部丧失:1 至4 级;大部分丧失:5 至6 级;部分丧失:7 至10 级。
92.每年至少组织一次综合应急预案或专项应急预案演练,每半年至少组织一次现场处置方案演练93.应急救援预案应至少每3 年修订一次。
94.事故补报的要求95.一般事故:30 日内补报;96.道路交通事故、火灾事故:7 日内补报97.调查的期限:事故发生之日起60 日内提交事故调查报告。
