顶管施工安全技术交底顶管施工是一项重要的工程活动,为了确保施工过程中的安全性,顶管施工安全技术交底是必不可少的环节。
本文将就顶管施工安全技术交底的内容、流程以及注意事项进行详细介绍。
一、顶管施工安全技术交底的内容顶管施工安全技术交底主要涉及以下几个方面的内容:1.施工现场的安全规范:交底人员需要向施工人员详细介绍施工现场的安全规范,包括施工区域的划分、施工设备的使用方法、防护措施等。
2.施工流程和方法:交底人员应向施工人员详细介绍顶管施工的流程和方法,包括顶管材料的选取、施工设备的操作方法、施工顺序等。
3.安全风险提示:交底人员需要向施工人员指出施工过程中可能存在的安全风险,并提供相应的应对措施,以确保施工过程中的安全性。
4.应急预案:交底人员应向施工人员介绍应急预案,包括如何应对突发情况、如何进行紧急救援等。
二、顶管施工安全技术交底的流程顶管施工安全技术交底的流程通常包括以下几个步骤:1.确定交底人员:交底人员应由具备相关专业知识和经验的人员担任,确保能够全面、准确地向施工人员传达相关安全技术内容。
2.组织交底会议:交底人员应组织交底会议,邀请所有参与顶管施工的相关人员参加。
在会议中,交底人员将详细介绍施工安全技术内容,并解答相关问题。
3.签订安全责任书:交底人员应要求施工人员在会议结束后签订安全责任书,明确各方的责任和义务,以确保施工过程中的安全。
4.现场实操示范:交底人员应在施工现场进行实操示范,演示施工设备的正确使用方法,让施工人员能够直观地了解和掌握相关操作技巧。
5.记录和评估:交底人员应对交底会议进行记录,并根据交底会议的内容和效果进行评估,及时总结经验,改进技术交底的方式和方法。
三、顶管施工安全技术交底的注意事项在进行顶管施工安全技术交底时,需要注意以下几个事项:1.交底人员应具备相关专业知识和经验,能够全面、准确地向施工人员传达相关安全技术内容。
2.交底内容应包括施工现场的安全规范、施工流程和方法、安全风险提示以及应急预案等方面,确保施工人员能够全面掌握和理解。
顶管工施工安全技术交底一、顶管施工概述顶管施工是一种非开挖技术,用于地下管线的铺设和更新。
通过顶管设备,将管道从地面上的工作井顶入地下,直至达到设计位置。
顶管施工具有不影响交通、不破坏地面环境、施工周期短等优点。
二、安全技术交底内容为了确保顶管施工的安全进行,以下是一些关键的安全技术交底内容:1. 工作井安全:工作井是顶管施工的起点和终点,施工前应确保工作井的结构稳定,防止坍塌。
2. 设备检查:顶管设备在施工前应进行全面检查,确保设备的安全性能良好,包括顶管机、管道、顶进设备等。
3. 人员培训:施工前应对顶管工人进行专业培训,确保他们熟悉施工流程和安全操作规程。
4. 施工现场管理:施工现场应保持整洁,清除障碍物,确保施工通道畅通。
5. 管线探测:在顶管施工前,应进行管线探测,了解地下管线的位置和走向,避免损坏现有管线。
6. 施工监控:顶管施工过程中,应进行实时监控,包括顶进速度、顶力、管道偏差等,确保施工安全。
7. 安全防护:施工现场应设置安全防护措施,包括警示标志、安全栏杆、安全网等,防止人员伤亡。
8. 紧急应对:施工现场应制定应急预案,包括设备故障、事故伤害等紧急情况的应对措施。
三、安全操作规程为了确保顶管施工的安全操作,以下是一些具体的安全操作规程:1. 操作人员应穿戴好个人防护装备,包括安全帽、防护眼镜、耳塞、防护手套等。
2. 在操作顶管设备时,应遵守设备操作规程,确保设备在安全范围内运行。
3. 在顶管过程中,应定期检查管道和设备,确保其正常运行,并及时处理发现的问题。
4. 施工人员应严格按照施工方案进行施工,不得擅自更改施工计划。
5. 施工现场应设置足够的安全警示标志,提醒施工人员和过往行人的注意。
6. 施工人员应掌握应急救生知识,以便在紧急情况下进行自救和互救。
四、安全培训和宣传为了提高施工人员的安全意识,以下是一些安全培训和宣传措施:1. 施工前应组织安全培训,使施工人员了解顶管施工的安全知识和操作规程。
一、交底项目:顶管作业二、交底内容:1. 入场安全教育及培训- 新工人必须参加入场安全教育,并经考试合格后方可上岗。
- 定期组织安全教育培训,提高作业人员的安全意识和操作技能。
2. 作业前的准备工作- 作业前检查机具、绳索等设备,确保其安全可靠,确认安全后方可使用。
- 按照安全技术交底的要求进行作业,服从指挥,协调配合。
3. 防护用品及安全操作- 作业时必须佩戴防护用品,如安全帽、手套、眼镜、耳塞等。
- 严格遵守劳动纪律,不得擅自动用各种机电设备。
- 顶管作业必须执行交接班制度,确保作业连续性及安全性。
4. 安全梯及上下工作坑- 上下工作坑必须走安全梯,安全梯应固定在支撑上,并设置扶手或护圈。
- 严禁运输料斗乘人,确保人员安全。
5. 遇不明构筑物处理- 作业面遇不明构筑物(管道)时应立即停止作业,报告施工技术管理人员。
- 经处理确认安全后方可继续作业,确保施工安全。
6. 停顶及恢复作业- 因故停顶后恢复顶进前,必须对支撑、平台、支架、电气设备、吊索具进行检查。
- 对氧气和有毒有害气体含量进行检测,确认安全后方可作业。
7. 联络信号及报警方法- 作业中必须明确联络信号及报警方法,确保作业过程中的信息传递。
- 非机电人员不得从事机械、电气作业,防止意外事故发生。
8. 工具、材料传递- 作业中传递工具、材料必须轻拿轻放,稳妥传递,严禁从坑上向下或者从坑下向上抛扔。
- 避免因传递不当造成人员伤害或设备损坏。
9. 地下管线和构筑物保护- 在顶管作业过程中必须按安全技术交底要求保护地下管线和构筑物。
- 作业人员不得踩踏被保护的地下管线和构筑物,确保施工安全。
10. 其他注意事项- 定期对作业现场进行检查,确保安全设施齐全有效。
- 加强对作业人员的现场监督,及时发现并纠正违章操作。
- 发生安全事故时,立即启动应急预案,确保人员安全。
三、执行情况检查1. 作业人员应按照安全技术交底要求进行作业,确保施工安全。
2. 定期对作业现场进行检查,发现问题及时整改。
顶管施工安全技术交底一、背景介绍顶管是一种常见的地下工程施工技术,其目的是在不破坏地表的情况下完成各类管线的铺设和维修。
然而,由于顶管施工涉及到地下空间的开挖和施工作业等一系列风险,必须加强安全技术交底,以确保施工人员的安全和工程的顺利进行。
二、施工前准备工作1. 熟悉设计图纸:施工人员应仔细研究顶管工程的设计图纸,了解所需施工材料、规格及施工工艺等信息。
2. 完善方案安全措施:根据设计图纸和具体施工场地的实际情况,结合施工工艺和设备条件,制定完善的施工方案和安全措施,确保施工过程中的安全。
3. 检查施工设备和工器具:施工前应对所使用的顶管设备和工器具进行检查,确保其完好无损、工作正常,并进行必要的维修和更换。
三、施工现场安全要求1. 现场标识标牌:在施工现场及其周边设置合理明显的标识标牌,包括工作区域边界、安全警示标识和警戒线等,以提醒施工人员和外来人员注意安全。
2. 人员配备要求:严格按照工种和工作需要配置施工人员,保证每个施工工序都有相应的专业人员,并确保施工人员持有相应的资质证书和工作经验。
3. 安全防护措施:为施工人员提供必要的安全防护装备,如安全帽、安全鞋、防护手套等,并确保施工人员正确佩戴和使用。
4. 通风、排水系统:为施工区域提供良好的通风和排水系统,确保空气流通和施工现场无积水,预防各类事故的发生。
5. 临时设施安全:对于搭设的临时工作平台、临时通道和临时设备等,要确保其稳固可靠,防止施工人员受伤和设备损坏。
四、顶管施工安全注意事项1. 施工过程中要保持施工现场干净整洁,预防杂物堆积引发意外。
2. 严禁施工人员饮酒、吸烟等不良习惯,确保工作期间清醒、专心,并提供充足的饮水设施,保证施工人员身体健康。
3. 严格执行施工工艺和操作规范,特别要注意施工层次的控制,防止坍塌和滑坡等事故的发生。
4. 在施工过程中,必要时可以采取地下水的降低和管道的固定加固等措施,确保施工安全。
5. 施工现场应定期检查,及时排除施工过程中存在的安全隐患,并对施工人员进行安全教育和培训。
顶管施工技术交底工程名称:³一、后背安装后背采用3*3m的整体式后背,后背由30*工字钢、20mm厚钢板、10mm厚钢板组成整体。
后背整体在钢筋加工场加工,20mm厚钢板与10mm厚钢板中包夹30*工字钢,3m长30*工字钢竖向布置,中心间距30cm,竖向布置均匀布置8根,将钢板与工字钢焊接成整体。
然后将整体后背吊放至工作坑底,竖向立于背后井壁,后反面板向与顶管顶进向垂直,与工作坑壁之间的空隙局部用细混凝土填充并捣实。
后背与井壁接触面处井壁支护混凝土厚度由300mm调整到500mm,同时增加1层钢筋网片,网片采用12钢筋绑扎,间距为150mm,保护层厚度40mm。
二、安装主顶装置和导轨工作坑底板施工前应提前进展钢板预埋作为枕铁,导轨选用22*钢轨,用压板固定在枕铁上。
安装时先将它们大致固定,然后在测量的监测下,准确调整它们的位置,直至满足要求为止,随即将它们固定牢靠。
本顶管工程在顶进长度超过100米时,考虑设置一只中继间,并采用触变泥浆注浆工艺。
中继间由前壳体、千斤顶及后壳体组成。
前壳体与前接收连接,后壳体与后接收连接,前后壳体间为承插式连接,两者间依靠橡胶止水带密封,防止管道外水土和浆液倒流入管道。
中继间安装的千斤顶,千斤顶沿圆均匀布置。
钢壳体构造进展精加工,保证其在使用过程中不发生变形。
中继间壳体外径与管节外径一样,可减少土体扰动、地面沉降和顶进阻力。
七、出洞措施在出洞施工初期,由于顶管机正面主动土压力大于顶管机边的摩擦力和与到轨道间的摩阻力的总和,因此极易产生顶管机反弹,引起顶管机前土体不规那么坍塌,使顶管机再次推进时向失控或向上爬高。
为此,在洞口的两侧平整地面各安装好一条工字钢,当主顶油缸准备回缩加顶铁时,将两条工字钢分别与第一个顶铁焊接在一起撑住顶管机防止其后退。
当加好了顶铁后,再隔开工字钢与第一顶铁,然后顶进。
同时在出洞之初就预设了一定的向下纠偏量,尽可能克制出洞时机头抛高的现象。
顶管安全操作规程-技术交底(7篇范文)第1篇顶管安全操作规程-技术交底交底内容:1、基坑的四周用钢管搭设防护栏,高1.2米,外加密式安全网,并设警示灯两个,下基坑安装专用爬梯。
施工现场平整有足够的照明。
2、特种作业人员必须持证上岗,所有作业人员劳动保护用品必须穿戴齐全有效。
3、基坑制作期间严禁重型机械靠近基坑四周,基坑四周平整无坠落物。
4、吊装作业设专人指挥。
5、施工顶进时机头位置到达铁路范围内面板压力不得超过0.2kpa。
6、施工中设专人防护,检查管道内的管路电线、通风设备是否完好正常。
管道内的作业人员和检查人员保持与管道外人员的联系。
7、顶管在顶进期间,应设专人进行安全监护,如发现管道的顶进前方出现裂缝或开挖面出现滑动现象时,应立即停止施工,根据现场的实际情况立即排险。
8、工作坑四周采用打桩防护的同时,项目安全员应不定期对基坑四周进行巡视,如发现裂缝应立即组织有关人员制定防护方案并立即排除险情。
9、弃土必须远离工作坑。
各种机械均应在工作坑外侧的安全距离以外运行或操作。
10、在初始推进阶段,要精心组织地表监测,在轴线上方布设沉降控制桩。
通过地表监测得到隆沉量与相对应的掘进机主参数(包括推进速度、开挖面土压力,泥水压力值,出泥浓度等)进行比较,从而优化掘进机参数,指导以后的顶管推进。
11、严格控制纠偏角度,一般情况下纠偏角度应控制在0.2。
当纠偏角度大于0.5或者偏差超过3cm的情况下,应该停止顶进,经研究、采取有效措施后方可继续顶进。
12、顶管施工前应对管道通过地带的地质情况认真调查。
设置测力装置,指导纠偏。
纠偏应按照勤观测、勤纠偏、小量纠偏的操作方法进行。
13、加强顶管后背施工质量的控制,保证提供足够的顶力,并应使后背平整,以保证顶进设备的安装精度。
14、严格控制顶管轴线偏差,执行勤测量、勤纠偏、小量纠的操作要求。
15、顶进时应控制顶力在管节允许的承压范围以内。
被交底人:交底人: 安全员:年月日年月日年月日第2篇顶管机:安全技术操作规程一、顶管机的安装1.安装前,要全面检查设备配套部件是否齐全。
顶管工程安全技术交底引言概述:顶管工程是一项重要的地下管道施工工程,为了确保工程施工过程中的安全性,顶管工程安全技术交底显得尤为重要。
本文将从五个方面详细阐述顶管工程安全技术交底的内容。
一、施工安全控制1.1 施工前的安全准备工作:包括对施工现场的勘察和分析,制定详细的施工方案,明确施工过程中的安全风险和控制措施。
1.2 施工现场的安全管理:建立完善的安全管理制度,明确责任分工,加强对施工人员的安全培训和教育,确保每位施工人员都具备必要的安全意识和技能。
1.3 施工过程中的安全控制:采取必要的防护措施,如设置安全警示标志、安全防护网等,对施工现场进行定期巡查和检查,及时排除安全隐患。
二、材料和设备的安全使用2.1 材料的安全性评估:对使用的材料进行安全性评估,确保材料符合相关的安全标准和规范,避免使用不合格材料带来的安全隐患。
2.2 设备的安全操作:对施工中使用的设备进行安全操作培训,确保施工人员熟练掌握设备的使用方法和操作规程,减少人为操作失误带来的安全风险。
2.3 设备的定期检修和维护:定期对设备进行检修和维护,确保设备的正常运行和安全性能,避免设备故障引发的安全事故。
三、施工过程中的安全防护3.1 施工现场的封闭与标识:对施工现场进行封闭,设置明显的安全标识,确保无关人员不进入施工区域,避免人员误入施工现场引发安全事故。
3.2 施工过程中的通风和防爆措施:对于存在有害气体的施工环境,采取必要的通风和防爆措施,保障施工人员的安全。
3.3 施工现场的安全疏散通道:合理设置施工现场的安全疏散通道,确保在紧急情况下人员能够迅速疏散,减少伤亡事故的发生。
四、施工质量与安全监控4.1 施工质量的监控:建立完善的施工质量监控体系,对施工过程中的关键节点和关键工序进行监控,确保施工质量符合相关标准和规范。
4.2 安全事故的报告和处理:对发生的安全事故进行及时报告和处理,分析事故原因,总结教训,采取相应的措施避免类似事故再次发生。
顶管的施工技术交底(一)引言概述:顶管是一种常用的工程施工方法,用于在地下布设管道或通道。
施工技术交底是确保施工过程安全、高效进行的关键步骤之一。
本文将介绍顶管的施工技术交底的相关内容,包括施工前准备、施工安全注意事项、施工工艺步骤、设备使用要点以及施工质量控制等方面。
正文内容:一、施工前准备1.1 项目资料的收集,包括设计图纸、施工方案等1.2 完成工程测量,确定施工区域的具体位置和尺寸1.3 确定顶管施工的起始点和终点,并做好标志和控制措施二、施工安全注意事项2.1 根据工程要求,进行现场安全隐患排查和评估2.2 保证施工人员经过必要的培训和持证上岗2.3 在施工过程中严格遵守安全操作规程,配备必要的个人防护用品2.4 安排专人负责现场安全监督,并建立应急预案三、施工工艺步骤3.1 打开施工现场,进行原有地表的开挖和清理3.2 搭建好施工平台和安全防护设施3.3 配置好所需的施工设备和材料3.4 进行顶管的安装和连接工作,确保管道的密封和稳固3.5 完成施工后,进行现场清理和恢复工作四、设备使用要点4.1 使用大型机械设备时,严格按照操作规程进行操作4.2 定期对设备进行维护保养,确保其正常运行4.3 在设备使用过程中,重视能源消耗和排放的控制4.4 配备必要的安全保护装置,确保设备操作人员的人身安全4.5 在施工结束后,对设备进行清洁和归位,做好防护措施五、施工质量控制5.1 根据工程要求,进行相关工艺的检测和试验5.2 对施工过程中出现的质量问题及时处理和整改5.3 对施工完成后的顶管进行验收,并制定相应的验收标准5.4 建立施工质量档案和记录,以备后续追溯和评估使用总结:顶管的施工技术交底是确保施工过程安全、高效进行的重要环节。
通过施工前准备、施工安全注意事项、施工工艺步骤、设备使用要点以及施工质量控制等方面的详细介绍,可以有效提高顶管施工的质量和效率,并确保工程的安全运行。
可编辑修改精选全文完整版顶管施工技术交底一、顶管施工技术要求1、顶管施工严格按顶管施工工艺进行,顶管施工工艺分为设备安装施工工艺和顶进施工工艺;(详见框图)2、项目部提供控制点,施工队根据控制点建立地面与地下测量控制系统,控制点应设在不易扰动、视线清楚、方便校核、易于保护处,施工队每隔10天对控制点进行复核,项目部每个月对其控制系统进行校核;工具管进入土层过程中,每顶进30cm,测量不应少于一次;管道进入土层后应正常顶进时,每顶进100cm,测量不应少于一次,纠偏时应增加测量次数;全段顶完后,应在每个管节接口处测量其轴线位置和高程;有错口时,应测出相对高差;严格控制顶进轴线和高程的偏差,确保顶管时地面沉降或隆起的允许量符合施工设计的规定;测量记录应完整、清晰。
3、根据设计地勘资料显示,该段顶管所穿越的地层为粉土和淤泥质土,而我们所采用的顶进方法为局部气压开敞式顶进施工,因此要严格控制管前周围超挖量,管前超挖不得大于30cm;4、顶进过程中,为确保管道内干燥,应将地下水位降至管底以下不小于0.5m处,并应采取措施,防止其他水源进入顶管管道;5、导轨应选用钢质材料制作,其安装应符合下列规定:a. 两导轨应顺直、平行、等高,其纵坡应与管道设计坡度一致;b. 导轨安装的允许偏差值应为:①轴线位置:3mm②顶面高程:0-+3mm③两轨内距:±2mmc. 安装后的导轨应牢固,不得在使用中产生位移,并应经常检查校核。
6、千斤顶的安装应符合下列规定:a. 千斤顶宜固定在支架上,并与管道中心的垂线对称,其合力的作用点应在管道中心的垂直线上;b. 当千斤顶多于一台时,宜取偶数,且其规格宜相同,当规格不同时,其行程应同步,并应将同规格的千斤对称布置;c. 千斤顶的油路应并联,每台千斤顶应有进油、退油的控制系统。
7、顶进开始时,应缓慢进行,待各接触部位密合后,再按正常顶进速度顶进;顶进中若发现油压突然增高,应立即停止顶进,检查原因并经处理后方可继续顶进;千斤顶活塞退回时,油压不得过大,速度不得过快;8、安装后的顶铁轴线应与管道轴线平行、对称,顶铁与导轨之间的接触面不得有泥土、油污;安装和更换顶铁时,应先使用长度大的顶铁,且安装和更换间不宜超过20分钟,以免频繁启动油缸和停留时间长造成顶力增大;顶铁与管口之间应采用缓冲材料衬垫,当顶力接近管节材料的允许抗压强度时,管端应加U形或环形顶铁;顶进时,工作人员不得在顶铁上方及侧面停留,并应随时观察顶铁有无异常迹象;9、工具管开始顶进5-10m的范围内,允许偏差应为:轴线位置3mm,高程0-+3mm。
琦路污水顶管施工技术交底
为防止顶管机头出洞时土体从该间隙流失和保持工作泥水压力,需要安装洞门洞口防水密封环,洞门洞口防水密封环由钢圈止水橡胶、圆环形板、扇形压板及连接螺栓组成的密封装置,作为施工临时防水措施。

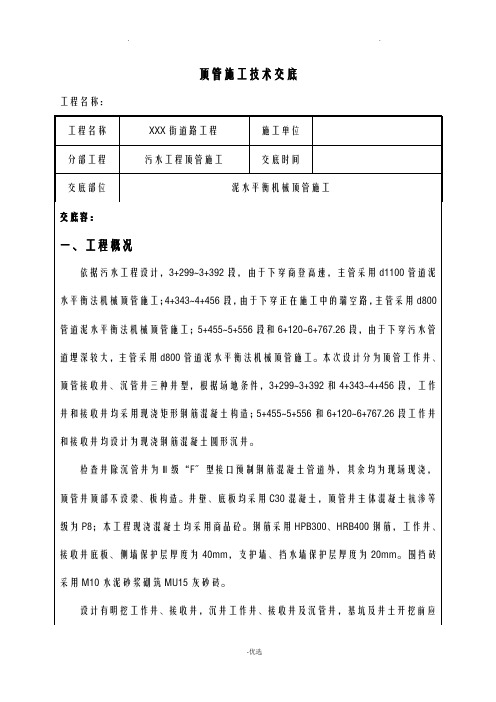

具体做法如图所示:
穿墙止水设备现场安装示意图
11、顶管正常顶进施工的操作:
顶进施工主要利用机头在前端取土,千斤顶在后背不动的情况下将管材向前顶进,其操作过程如下:
①、安装好顶管各系统。
然后采用机械切割,凿开位于工具头位置的沉井井壁,推进工具头。
工具头顶进到位后,吊放第一管节,将管节与机头连接,然后在工具管后管节安装工具管辅助设备。
②、先开动工具头,转速由慢至快,然后启动进排泥泵出泥,然后操作主顶系统进行顶进,直到顶进第一节节管。
拆除进排泥管,电缆连线,缩回油缸,吊开顶铁。
③、吊入管节,对准接口插入就位,在砼管接口处设置止水圈和软木衬穿墙止水设备
止水橡胶圈
止水压板 前端墙 顶管机
3、沉井法工艺流程:。
