办公大楼外立面改造技术方案申江集团办公楼外墙立面空鼓、裂缝现象较为严重。
拟采用如下方案修绪:
一、施工工艺
1、墙面龟裂:墙面装饰层有龟裂现象的:
a、铲除装饰层;
b、清理底层重新抹灰粉刷(水泥砂浆标号需提高一级)。
②、墙体抹灰层有开裂现象的:
a、用手提切割机沿裂缝竖向及水平方向切槽,深度为20毫米,至砌体表面,宽度20毫米,槽间距400-600毫米(具体视墙面裂缝大小而定)成网状
b、清理后在基层表面刷素水泥浆二度,用1:3水泥砂浆掺膨胀剂补平成活;
c、喷水养护3天;
d、在新旧抹灰交接处用抹面胶浆粘网格布加强,刷涂302液体界面剂,然后重新抹灰,,按规范恢复装饰层(满批弹性腻子二度,一底二度外墙弹性乳胶漆)。
2、墙体大面积空鼓:
a、用手提切割机沿裂缝切割,,深度为20毫米,至砌体表面,宽度30~150毫米,槽间距600~800毫米(具体视墙面裂缝大小而定)成网状;
b、将市售环氧树脂与固化剂按说明调配后,用毛刷将槽内涂匀,然后在墙体单侧或两侧加钢筋网加固。
C、或采用6mm膨胀螺栓,按每nm2@150植入墙体,将空鼓层与墙体形成整体。
D、再用M10水泥砂浆分层抹平。
E、待砂浆干燥后用小锤敲击检查是否空鼓,用水泥基防水涂膜做好防水措施,再恢复墙面装饰层。
这种方法,利用环氧树脂的粘结作用,一方面使填充墙成配筋体,具备一定的应变能力,提高抗裂性。
另一方面,通过钢筋网(膨胀螺栓)使网格与墙体形成整体,将变形差均匀地分散于整个墙面,以避免或减少裂缝的发生。
建筑外立面改造施工方案一、工程概述。
咱们这个建筑外立面改造工程啊,就像是给一位老朋友换身新衣裳。
这建筑就好比一个有故事的人,外立面呢,就是它展示给外界的脸蛋和穿着。
这栋建筑可能因为岁月的洗礼,外立面已经有点破旧或者跟不上时代的潮流啦,所以咱们得动手改造一下。
二、施工目标。
1. 美观升级。
咱们要把这建筑整得漂漂亮亮的,就像从一个灰头土脸的路人甲变成光彩照人的明星。
让路过的人都忍不住多看几眼,说一句“哇,这楼真好看!”2. 功能改善。
不仅要好看,还得实用。
比如说改善保温隔热性能,让楼里的人夏天不那么热,冬天不那么冷,就像给建筑穿上了一件既时尚又保暖的衣服。
三、施工准备。
1. 人员安排。
得找一帮靠谱的兄弟姐妹们来干活。
首先得有个经验丰富的项目经理,就像一个乐团的指挥,得把大家安排得明明白白的。
然后是各个工种的工人,像泥瓦匠、油漆工、架子工等等,每个工种就像乐团里的不同乐器手,缺了谁都不行。
2. 材料采购。
材料就像做菜的食材,得精心挑选。
比如说外墙涂料,得选质量好、颜色正的,可不能是那种一晒就掉色的便宜货。
还有保温材料,得真材实料,这样才能达到咱们想要的保温效果。
3. 施工设备准备。
各种工具也不能少。
像脚手架得搭得稳稳当当的,就像给工人兄弟们搭一个坚固的舞台。
还有那些电动工具,得提前检查好,可不能在干活的时候掉链子。
四、施工流程。
1. 原有外立面拆除。
这就像是给建筑脱衣服,得小心翼翼的。
先把那些已经破损或者不需要的部分,像旧的广告牌、破损的外墙装饰啥的,慢慢拆下来。
这个过程中要注意安全,可别把建筑本身给弄伤了。
2. 基层处理。
就像给皮肤做清洁一样。
把墙面清理干净,有不平的地方要找平,有裂缝的地方要修补。
这就好比给建筑的脸做个美容,让它光滑平整,好上妆。
3. 保温层施工。
保温层就像是建筑的保暖内衣。
按照规定的厚度和工艺,把保温材料稳稳地贴在墙上。
这个过程要注意保温材料之间的拼接,不能有缝隙,不然就像衣服破了个洞,会漏风的。
房屋外立面改造工程方案一、前言房屋外立面是房屋的外观,直接影响到房屋的整体外观和印象。
随着时代的发展和人们审美观念的提高,许多老旧房屋的外立面已经无法满足人们的需求,需要进行改造。
而对于新建房屋,也需要在设计施工时充分考虑外立面的改造,使其更加美观和实用。
因此,本文将探讨房屋外立面改造工程方案,包括改造的主要内容、施工流程、材料选择、工程预算及可行性分析等方面。
二、改造的主要内容1. 地形矫正:在房屋外立面改造工程中,第一步是矫正地形。
有些房屋建筑时间较长,不规则的地形可能会导致外立面的不平整,需要修整地基,保证外立面的平整度。
2. 外墙涂料更新:旧房屋的外墙涂料经过多年的风吹雨打,可能已经脱落、变色或者开裂,需要进行外墙涂料的更新。
新的外墙涂料应该选用高质量、防腐蚀、耐候性好的产品。
3. 外墙装饰:在外立面改造工程中,外墙装饰的更新也是非常重要的一步。
可以通过增加或更换外墙装饰板、镶板、石材、涂料等材料,使外立面更加美观和时尚。
4. 窗户和门的更换:老旧的窗户和门可能不仅影响外立面的美观,还可能存在漏风、漏水等问题,需要进行更换。
新的窗户和门应该选用耐用、隔音隔热效果好的材料。
5. 照明系统的更新:在外立面改造工程中,照明系统的更新也是不可或缺的一部分。
通过合理的照明设计,可以使整体的外立面在夜间更加美观,提升房屋的整体印象。
三、施工流程1. 准备工作:在开工前需要对房屋进行全面的检验和测量。
包括地形矫正、外墙涂料更新、外墙装饰、窗户和门的更换、照明系统的更新等工作,了解整体工程的具体情况。
2. 地形矫正:首先需要对地基进行修整,确保外立面的平整度。
这个过程中,需要清理杂草、填平坑洞、矫正墙体等。
3. 外墙涂料更新:根据实际情况选择涂料种类和颜色,并进行防水、防腐蚀处理。
4. 外墙装饰:根据设计图纸,选择合适的外墙装饰材料,按照设计方案进行装饰工作。
5. 窗户和门的更换:根据设计图纸和实际情况选择符合要求的窗户和门,进行更换工作。
建筑物外立面整治施工方案1. 引言建筑物外立面作为建筑物的重要组成部分,不仅起到美化建筑外观的作用,同时也承担着保护建筑结构的任务。
因此,在建筑物外立面的整治施工中,需采取科学合理的方案,确保施工效果和安全性。
本文将介绍建筑物外立面整治施工方案的基本步骤和注意事项。
2. 施工方案2.1 施工前准备工作施工前准备工作是确保施工顺利进行的重要环节。
主要包括以下几个方面的内容:•建立施工组织机构:确定项目经理、监理工程师等岗位,并明确各自的职责和权限。
•安全措施:制定安全生产管理制度,做好施工现场的安全防护工作,包括安全标识、安全教育等。
•施工方案编制:根据建筑物外立面的材料、结构等特点,制定相应的施工方案,并明确施工步骤和工艺要求。
•材料采购:根据施工方案确定所需材料,并确保材料质量和供应的及时性。
2.2 施工步骤根据施工方案,进行以下步骤的施工:1.清理现场:清理施工现场,确保施工区域的整洁和安全。
2.检查外立面状况:对建筑物外立面进行全面检查,找出需要修复或更换的部位。
3.基础处理:如果外立面存在结构问题,需进行基础处理,如修补墙体裂缝、加固墙体等。
4.拆除旧材料:拆除需要更换的旧材料,如瓷砖、涂料等。
5.外立面修复:修复外立面的损坏部位,如填补破损处、修复裂缝等。
6.材料安装:根据施工方案,安装新的外立面材料,如瓷砖、涂料等。
7.清理工作:清理施工现场,确保施工区域的整洁和安全。
2.3 施工注意事项在进行建筑物外立面整治施工时,需要注意以下事项:•安全防护措施:施工人员必须按照安全规定佩戴好安全帽、安全绳等防护装备,并遵守相关操作规程。
•施工质量把关:施工过程中需定期检查施工质量,确保外立面的安全性和美观度。
•施工进度控制:合理安排施工进度,确保按时完成施工任务,避免造成不必要的延误。
•材料选用:选择优质的建筑材料,确保外立面的耐久性和可维护性。
•环境保护:施工过程中要做好环境保护工作,避免污染环境。

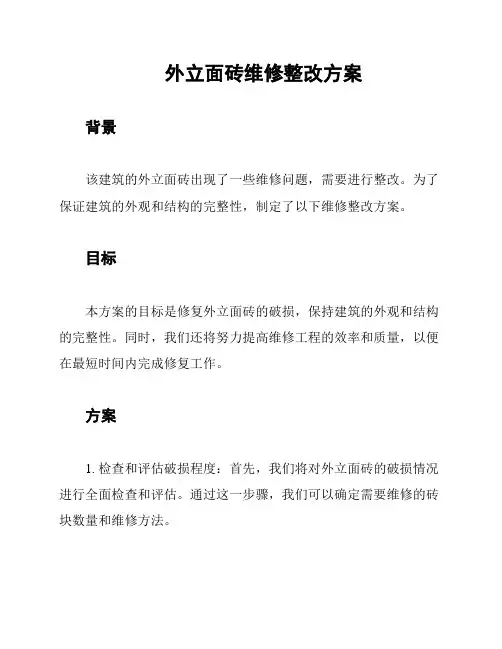

外立面砖维修整改方案背景该建筑的外立面砖出现了一些维修问题,需要进行整改。
为了保证建筑的外观和结构的完整性,制定了以下维修整改方案。
目标本方案的目标是修复外立面砖的破损,保持建筑的外观和结构的完整性。
同时,我们还将努力提高维修工程的效率和质量,以便在最短时间内完成修复工作。
方案1. 检查和评估破损程度:首先,我们将对外立面砖的破损情况进行全面检查和评估。
通过这一步骤,我们可以确定需要维修的砖块数量和维修方法。
2. 清洁和准备工作:在进行维修之前,我们将清洁外立面砖表面,以确保维修工作的顺利进行。
清洁工作包括清除灰尘、污垢和其它杂物,并修剪附近的植物。
3. 砖块更换:对于破损的砖块,我们将采用更换的方法进行修复。
首先,我们将移除破损的砖块,并清理砖块下的区域。
然后,我们将安装新的砖块,并确保其与周围砖块的平整和一致。
4. 砖缝维修:除了砖块的更换,我们还将对砖缝进行维修。
对于松动的砖缝,我们将重新填充砂浆,使其稳固牢固。
对于破损的砖缝,我们将进行修复或更换。
5. 清理和检查:完成维修工作后,我们将对整个修复区域进行清理和检查。
我们将清除维修工作产生的垃圾和残留物,并确保外立面砖的外观完美无瑕。
时间表本维修整改方案预计需要以下时间完成:- 检查和评估:2天- 清洁和准备工作:1天- 砖块更换:3天- 砖缝维修:2天- 清理和检查:1天总计:9天质量控制为了确保维修工程的质量,我们将采取以下措施:1. 选用高质量的新砖块和砂浆材料,以确保修复的砖块和砖缝能够长期稳固。
2. 严格控制施工过程,并持续监督维修工作的进行。
如发现任何质量问题,我们将立即进行调整和修复。
3. 在完成修复工作后,我们将进行最终的检查和评估,确保外立面砖的外观和结构完整。
预算估算根据当前的砖块和砂浆市场价格,初步估算本维修整改方案的预算为XXX元。
具体的费用将根据实际维修工程的情况而定。
结论本外立面砖维修整改方案旨在修复破损的砖块和砖缝,确保建筑的外观和结构的完整性。
建筑外立面整改方案建筑外立面整改方案一、背景介绍建筑外立面作为建筑的重要组成部分,对于建筑的外观形象起着至关重要的作用。
然而,在一些老旧建筑中,由于时间的流逝和环境的影响,外立面出现了各种问题,如脱落、老化、变色等,不仅影响了建筑的美观度,还有可能存在安全隐患。
因此,有必要对建筑外立面进行整改工作,以保证其外观形象和安全性。
二、问题分析1. 外立面脱落由于建筑长期暴露在室外风吹雨淋的环境中,外立面的涂料可能会出现脱落现象,造成墙面裸露,影响建筑的美观和保温性能。
2. 外立面老化部分外立面可能已经使用年限较长,表面出现老化现象,如色彩变淡、发黄等,影响建筑的整体形象。
3. 外立面变色外立面常常暴露在阳光下,长时间的日晒可能导致颜色的变化,进而影响建筑的外观。
4. 其他问题除了上述问题外,可能还存在其他一些问题,如外立面的污染、开裂等,需要通过整改工作来解决。
三、整改方案1. 清洗和修补首先,对建筑外立面进行清洗工作,去除表面的污垢和附着物,使外立面焕然一新。
同时,对于有脱落现象的地方,进行修补,补上缺损的部分,确保外立面的完整性。
2. 涂料喷涂为了解决外立面老化和变色的问题,可以选择合适的油漆或涂料进行喷涂,恢复建筑的原有色彩和光泽。
在选择涂料时,要考虑其防水、防晒、耐久性等性能,以达到长期使用的目的。
3. 立面改造在一些情况下,修补和喷涂涂料可能无法满足整改需求,需要对建筑的外立面进行改造。
可以选择改造立面的方案,如增加或改变窗户位置和形状,增加装饰物等,使整个建筑外观更加美观、特色突出。
4. 定期维护完成整改工作后,建筑的外立面需要定期进行维护保养。
定期检查外立面的保温材料、涂料的状况,并及时进行修补,防止再次出现脱落或老化的情况。
四、预期效果通过以上整改方案,预期可以达到以下效果:1. 建筑外立面恢复原有的美观度,提升建筑形象,增加建筑的市场竞争力。
2. 增强建筑外立面的保温性能,降低能源消耗,提高建筑的节能效果。
通过外立面改造外立面改造专项施工方案嘿,大家好!今天我来给大家详细讲解一下我们这个“外立面改造专项施工方案”。
别看有点绕,其实内容很精彩,绝对让你一看就懂,一用就上手!一、项目背景及目标咱们这个项目,位于繁华市区,历史悠久,但外立面已经老旧不堪,严重影响市容市貌。
所以,我们的目标就是通过这次改造,让这座大楼焕然一新,提升整体形象。
二、改造范围及内容1.改造范围:本次改造涉及大楼外立面的全部区域,包括玻璃幕墙、铝板幕墙、石材幕墙等。
2.改造内容:a.清洗:对外立面进行全面清洗,去除污渍、灰尘,露出原本的色彩。
b.修补:对破损、裂缝等地方进行修补,确保外立面的完整。
c.更换:对老化、损坏的幕墙材料进行更换,提高整体质量。
d.美化:在保证安全的基础上,对外立面进行美化,提升视觉效果。
三、施工流程及方法1.施工流程:a.施工准备:包括人员、材料、设备等。
b.拆除旧材料:对需要更换的旧材料进行拆除。
c.清洗外立面:使用高压水枪、清洁剂等进行清洗。
d.修补破损:对破损的地方进行修补。
e.安装新材料:安装新的幕墙材料。
f.美化处理:对外立面进行美化处理。
g.清理现场:确保施工现场整洁。
2.施工方法:a.高空作业:使用吊篮、蜘蛛人等设备进行高空作业。
b.地面作业:对地面部分进行施工,如清洗、修补等。
c.交叉作业:合理安排施工顺序,避免相互干扰。
四、施工安全及环保措施1.施工安全:a.安全培训:对施工人员进行安全培训,提高安全意识。
b.安全防护:设置安全防护网、安全带等防护设施。
c.定期检查:对施工现场进行定期检查,确保安全。
2.环保措施:a.减少污染:使用环保材料,减少污染排放。
b.废弃物处理:对废弃物进行分类处理,确保环保。
五、施工进度及验收1.施工进度:按照施工计划,合理安排施工进度,确保按时完成。
2.验收标准:按照国家相关标准进行验收,确保施工质量。
六、项目优势及效果1.优势:本项目在改造过程中,充分考虑了安全、环保、美观等因素,具有较高的性价比。
外立面整治工程方案一、项目背景随着城市的发展和人们生活水平的提高,对建筑外立面的要求也越来越高。
一座城市的外立面和建筑风貌直接影响了城市的形象和居民的舒适感。
然而,随着时间的推移,一些建筑外立面经过长时间的风吹日晒和雨水浸泡,出现了脱落、损坏、老化等问题,严重影响了城市的形象和城市居民的生活品质。
为了改善城市建筑外立面的问题,提高城市的形象和居民的居住环境,本项目计划对城市建筑外立面进行整治工程,修复和美化建筑外立面,提高城市的形象和居民的生活品质。
二、项目目标1、提高城市建筑外立面的整体品质,改善城市形象,提升城市的文化软实力。
2、修复和美化建筑外立面,延长建筑寿命,提高建筑的使用寿命。
3、提高居民的居住环境,改善生活品质,提升城市居民的幸福感。
三、工程范围本项目主要对城市建筑外立面进行整治工程,包括外墙涂料更新、外墙瓷砖更换、外墙保温材料更新、外墙雕塑修复等工程。
四、工程方案1、外墙涂料更新根据建筑外立面的不同材质和状态,选用适合的外墙涂料进行更新。
对于旧的外墙涂料,首先需进行清洗、修补和打磨处理,然后再进行新的外墙涂料的刷涂,确保新旧涂料之间的结合牢固,颜色饱满,质地均匀。
2、外墙瓷砖更换对于存在瓷砖脱落、开裂、褪色等问题的建筑外立面,需要将旧的瓷砖进行拆除、清理,然后选用适合的新瓷砖进行更换。
在更换瓷砖过程中,要求瓷砖的规格、颜色、质地和施工工艺与原有瓷砖一致,确保更换后的外立面与周围建筑的协调性和统一感。
3、外墙保温材料更新对于外墙保温材料老化、脱落、发霉等问题,需要进行更新。
选择新型的外墙保温材料,根据实际情况选择合适的材料进行施工。
在更新外墙保温材料时,要注重材料的质量,确保施工质量和保温效果,同时也要注意材料的环保性和耐久性。
4、外墙雕塑修复对于存在破损、损坏、残缺等问题的外墙雕塑,需要进行修复工作。
根据雕塑的具体情况,可以采用各种修复方法,如填充、重建、复原等,确保雕塑的完整性和美观度。
外立面修补施工方案1.引言本文档旨在提供外立面修补施工方案,以确保修补工作的高效进行和达到预期的效果。
此方案将涵盖以下内容:目标、施工流程和材料选用。
2.目标本次修补施工的主要目标如下:恢复外立面的完好外观;修复任何存在的损坏或缺陷;提升建筑的整体外观和价值。
3.施工流程以下是修补施工的基本流程:3.1.损坏评估在开始施工之前,需要进行一次全面的外立面损坏评估。
通过评估,确定出需要修补的具体区域和程度,并制定修复策略。
3.2.清洁表面在修补之前,需先清洁外立面表面,以去除灰尘、污垢和其他杂质。
可以使用适当的清洁剂和工具进行清洁。
确保表面干燥后,方可进行下一步施工。
3.3.补补墙面和漆面使用合适的材料,对损坏的墙体进行补补工作,填补任何裂痕、凹陷或破损。
随后,根据建筑外墙的设计要求,对修补后的墙面进行涂漆处理,以保持整体外观的一致性。
3.4.更换或修复窗户和门如有需要,更换或修复损坏的窗户和门,确保外立面的完整性和功能性。
使用高质量和符合建筑要求的材料进行更换或修复。
3.5.检查和清洁细节在修补完成后,对细节部分进行检查,确保没有遗漏或质量问题。
清洁修补区域周围的表面,以确保整体外观的一致性。
4.材料选用以下是在修补施工过程中可能使用的主要材料:补补材料:根据具体情况选择适当的补补材料,如砂浆、填缝剂等。
涂漆材料:选择与原涂漆材料相匹配的颜色和质地的涂漆材料。
窗户和门材料:如果需要更换窗户和门,选择符合建筑要求的材料。
5.结论本外立面修补施工方案旨在确保修补工作的顺利进行和最终达到预期的修复效果。
通过遵循施工流程和选用合适的材料,我们可以恢复外立面的完好外观,并提升建筑的整体价值。
一、工程概况工程名称:某住宅小区外立面修缮改造工程工程地点:某市某区某住宅小区施工范围:小区11幢楼房外立面修缮改造施工内容:外墙面清洗、修复、涂料涂装、防水处理等二、施工准备1. 组织机构及人员配备(1)项目经理:负责全面协调、管理施工工作;(2)施工员:负责现场施工管理、质量监督;(3)技术员:负责技术指导、质量控制;(4)施工班组:负责具体施工操作。
2. 材料设备准备(1)材料:涂料、腻子、防水材料、保温材料、钢丝网等;(2)设备:高空作业平台、电动工具、喷枪、清洗设备等。
3. 施工图纸及技术资料(1)施工图纸:包括外立面修缮改造施工图纸、效果图等;(2)技术资料:包括材料质量证明、施工规范、验收标准等。
三、施工工艺及步骤1. 施工工艺(1)外墙面清洗:采用高压水枪进行清洗,去除墙面污渍、油渍等;(2)修复:对墙面裂缝、脱落等进行修补;(3)防水处理:对墙面进行防水涂料涂装,防止渗水;(4)保温处理:对墙面进行保温材料施工,提高保温性能;(5)涂料涂装:选择适合的涂料进行涂装,确保墙面美观、耐用。
2. 施工步骤(1)现场勘查:了解小区外立面现状,确定施工方案;(2)材料设备进场:按计划组织材料、设备进场;(3)施工准备:进行施工人员、设备、材料的准备工作;(4)施工实施:按照施工工艺进行外立面修缮改造;(5)质量验收:施工完成后,进行质量验收,确保达到设计要求;(6)工程总结:总结施工经验,提高施工质量。
四、施工安全管理1. 高空作业安全:使用高空作业平台,确保施工人员安全;2. 施工用电安全:遵守用电规范,确保用电安全;3. 材料运输安全:遵守运输规范,确保材料运输安全;4. 施工现场安全:设置警示标志,确保施工现场安全。
五、施工进度安排1. 施工前期准备(1周);2. 施工实施(2周);3. 质量验收(1周);4. 工程总结(1周)。
六、施工成本控制1. 材料采购:合理采购材料,降低成本;2. 施工管理:加强施工管理,提高施工效率;3. 人工成本:合理安排施工人员,降低人工成本;4. 其他成本:严格控制其他成本支出。
2015年高新区杂居小区改造项目(二期)施工组织设计目录第一章工程概况 (5)第一节综合编制说明 (5)第二节本工程概况 (12)第二章工期及质量目标 (15)第一节工期目标 (15)第二节质量目标 (15)第三节成本目标 (16)第四节安全目标 (16)第五节文明目标 (16)第六节环保目标 (16)第七节资料管理目标 (17)第三章施工准备情况 (18)第一节组织准备 (18)第二节技术准备 (20)第三节资金准备 (21)第四节物资准备 (22)第五节劳动力准备 (23)第六节其他准备 (24)第七节主要准备工作完成时间及负责人 (25)第四章施工组织管理网络 (26)第一节施工组织管理机构图 (26)第二节现场项目部岗位职责 (27)第三节施工管理体系 (32)第五章施工总体部署 (37)第一节总体设想 (37)第二节本工程主要装饰内容 (37)第三节施工部署 (38)第四节现场部署 (39)第五节业主和工程监理程序 (41)第六节材料组织 (42)第七节劳动力素质及施工安排 (42)第六章主要分部、分项施工方法 (44)第一节施工测量放线 (44)第二节脚手架搭设方案 (44)第三节组件加工制作方法 (47)第四节铝塑板幕墙施工工艺 (56)第五节墙面砖施工工艺 (59)第六节外墙涂料施工工艺 (62)第七章针对本工程特点采取的特殊措施 (67)第一节深化设计措施 (67)第二节本工程施工重点、难点及技术方案 (67)第三节协调配合施工 (71)第四节成品保护措施 (73)第八章季节性施工措施 (77)第九章质量保证措施 (83)第一节工程质量方针、目标及要求 (83)第二节质量体系 (84)第三节质量控制制度 (87)第四节质量管理措施 (90)第五节质量检查制度 (97)第六节技术保证措施 (100)第七节工厂加工制作质量保证措施 (111)第八节现场安装质量保证措施 (114)第九节创优措施 (118)第十章工期保证措施 (121)第一节工期保证措施原则 (121)第二节工程进度保证手段循环图 (122)第三节进度控制流程及重点 (122)第四节保证工期的组织措施 (124)第五节保证工期的管理措施 (126)第六节保证工期的材料供应措施 (127)第七节工期调整及追赶措施 (128)第十一章安全生产和文明施工措施 (130)第一节安全生产组织措施 (130)第二节安全生产管理措施 (134)第三节现场施工安全管理 (138)第四节文明施工保证措施 (146)第十二章降低成本、提高经济效益措施 (156)第一节编制项目成本计划 (156)第二节项目成本管理程序 (156)第三节成本分析 (158)第四节成本控制运行 (158)第五节工程成本节约措施 (161)第六节项目成本控制的重点 (163)第十三章主要施工机械和工具、主要周转材料、劳动力安排一览表166第一节施工机械配置原则和保证措施 (166)第二节主要施工机械配置 (167)第三节主要周转材料配置 (170)第四节劳动力安排 (170)第十四章施工进度计划 (174)第一节施工进度计划编制程序 (174)第二节施工进度计划、施工顺序编制依据 (174)第三节施工进度计划的编制步骤 (175)第四节施工进度计划表(附后) (177)第十五章施工总平面布置图 (178)第一节施工平面图的设计布置原则 (178)第二节施工现场的具体布局内容 (178)第三节施工现场总平面布置图 (179)第十六章回访保修措施 (180)第一章工程概况第一节综合编制说明综合说明改造工程起着美化、改善工作环境的重要作用,其施工质量好坏直接关系到整个改造工程的使用寿命。
我公司在编制本工程方案时,以全面提高改造工程质量为第一宗旨,现阐述如下:本工程的施工组织设计,是根据现场实际条件和充分理解设计图纸的基础上编制的,是我公司为高速、安全、文明、低耗承建本工程,全面实现甲方要求和设计图纸提出的各项要求做出的慎重承诺。
我们将充分发挥公司优势和成熟先进的改造工程施工技术,科学地组织交叉作业,精心施工,严格履行合同,以一流的项目管理,一流的工程质量,一流的文明施工,一流的安全措施,一流的工作效率,一流的服务水平建设本工程。
在工程施工过程中严格要求、严格制度、严格管理、严格责任,真正做到每项工作质量达标,每道工序质量受控,每个分项工程质量创优,每项服务业主满意,以过程精品铸精品工程。
我们对工程质量负有终生责任,我们有信心、有能力将该工程做好。
多年来,我公司对承揽的改造工程不论规模大小、时间长短及造价高低,都采用高于相关工程项目要求的工艺方案施工,要求分项工程合格率100%,单位工程合格率100%,单项工程一次交验率100%,优良率不低于95%;公司在每年度竣工项目中,都有多个工程获市、省、国家级优质工程奖;工程质量管理达到公司质量目标和质量保证手册标准。
对于“2015年高新区杂居小区改造项目(二期)”的施工,必须在原有工艺方案基础上着重抓好“认真”二个字,同样的工艺方案不同的工作态度,点点滴滴的差别将使最终结果与预期效果形成天壤之别。
因此改造工程的施工必须坚持人人认真、层层认真、事事认真三个原则,施工时每一个工序、环节,每挂一块装饰面、每钉一枚钉、每刷一道漆都要认真操作,结合各项保证措施和管理制度才能很好完成本工程的施工,让客户满意。
根据以上要求,我公司组织有关的技术人员,认真会审图纸,参照国家行业标准的量化施工标准,制定相应的技术措施及施工方案来编制本施工组织设计。
编制依据及执行的主要法律、法规和规范1. 本改造工程招标文件、设计图纸、招标答疑及招标控制价等资料;2. 本公司组织的工地自行考察资料;3. 市场和社会调查资料;4. 公司类似改造工程生产经营能力、经验和资料;5. 根据本公司的ISO9001国际质量标准相关文件;6.扬州市安全生产、文明施工的相关规定;7、国家相关法规及规范我公司在本工程的设计和施工中全部采用现行中华人民共和国的相关技术法规。
在设计和施工过程中对于暂无规范和标准可执行的项目,则以我公司企业标准为依据。
在本工程施工期间,若有新的适合本工程的国家标准出台,则执行新的标准。
(1)结构设计规范:《高层民用钢结构技术规程》《冷弯薄壁型钢结构技术规范》《建筑设计防火规范》(2)建筑设计规范:《民用建筑设计通则》《高层民用建筑设计防火规范》《公共建筑节能设计标准》《建筑采光设计标准》《民用建筑隔声设计规范》《建筑物防雷设计规范》(3)幕墙设计规范:《建筑幕墙》《玻璃幕墙工程技术规范》《金属与石材幕墙工程技术规范》《建筑幕墙工程技术规程》(玻璃幕墙分册)《玻璃幕墙光学性能》《建筑幕墙物理性能分级》《建筑玻璃应用技术规程》(4)检测验收规范《建筑幕墙平面内变形性能检测方法》《建筑材料放射性核素限量》《建筑密封材料试验方法》(5)铝材规范:《铝合金建筑型材》《铝及铝合金阳极氧化、阳极氧化膜的总规范》《铝幕墙板板基》《铝及铝合金波纹板》《工业用铝及铝合金热挤压型材》《氟碳漆喷涂型材》(6)玻璃规范:《浮法玻璃》《建筑用安全玻璃钢化玻璃》控制镀膜玻璃》《镀膜玻璃第二部分低辐射镀膜玻璃》《铝合金玻璃幕墙》(7)钢材规范:《优质碳素结构钢》《不锈钢热轧钢板》《低合金高强度结构钢》《合金结构钢》《钢《不锈钢冷加工钢棒》《不锈钢热轧钢板》《碳钢焊条》《低合金钢焊条》《建筑钢结构焊接规程》《钢结构焊逢外形尺寸》《高强度螺栓连接的设计、施工及验收规程》《涂装前钢材表面锈蚀等级和除锈等级》《建筑防腐蚀工程施工及验收规范》(8)橡胶及塑料制品类《硅酮建筑密封胶》《建筑用硅酮结构密封胶》《建筑窗用弹性密封剂》《《建筑密封材料试验方法》《幕墙玻璃接缝用密封胶》(9)建筑配件类《紧固件机械性能自攻螺钉》《紧固件机械性能螺栓、螺钉和螺柱》《紧固件机械性能螺母粗牙螺纹》《紧固件机械性能、螺母、细牙螺纹》《紧固件机械性能自攻螺钉》编制原则1.确保工期原则:本改造工程的施工的面较广,工期较短,围绕工期要求采取各项技术和管理措施,以确保本工程如期完工。
2.确保质量原则:按照招标文件要求,我公司将严格按照国家规范组织施工,确保工程质量达到合格。
在保修期内,我们将随时提供优质服务;即使保修期满后,非属我公司施工原因造成的质量问题,我公司也将尽力予以解决,满足业主的一切合理要求。
3.精心施工原则:联系公司实际情况,全面发挥优势:根据本工程的施工要求,我公司发挥本公司的管理优势,强化计划管理,做到施工队伍的准军事化管理,应用最先进的施工技术,精良的加工设备,完整的检测手段来完成成本工程的加工、制作、安装与服务。
4.遵守设计意图原则:依据招标文件及装饰施工图纸等资料,结合装饰内容、规模、功能等要求,经专业技术人员反复分析,为此本改造工程遵照设计师的思路,遵守设计图纸各部位的设计要求与节点进行施工配套,从而达到高标准、高质量的装饰效果。
第二节本工程概况工程简介1.工程名称:2015年高新区杂居小区改造项目(二期)2.工程地点:宜昌市高新区汕头路21号3.资金来源:财政资金5.工期:90日历天。
6.质量标准:合格。
7.建设单位:宜昌高新技术产业开发区房屋征收与补偿管理处施工现场概况1.主体概况本工程为 2015 高新区杂居小区改造项目(二期),主要施工内容为东苑小区维修改造工程 1#、2#、3#楼、公共活动室、小区市场内外墙重新粉刷涂料;1#、2#、3#楼窗户外均设铝合金雨篷,所有防盗窗刷油漆,整体厨房外挂部分重新清洗刷漆;小区道路破损修复,整体路面黑化,路面井增高,散水整理,增设减速带;自行车棚和 1#楼南侧健身器材翻新、刷漆;规整小区线路,增加室外消火栓,清理排水沟,疏通化粪池及污水管道;更换原有铁艺栏杆;晾晒区制作晾衣杆;小区道闸移至路边,建成品门房;挡土墙切角;增加单元普通门禁系统;公共活动室更换窗;粉刷小区挡土墙设为景观墙;补植小型灌木等。
2.施工条件本工程三通一平已完成,但临近街道及民房,施工场地较狭小。
施工临时用水、电满足施工要求。
有关勘探资料齐全。
有关项目审批手续齐全。
施工难点要点分析1、本工程在装饰过程中,必须做好各项安全防范措施,保证工程进度,保证工程质量是本工程的关键。
2、施工工期紧,质量标准高是本工程的重点,必须精心组织、精心施工,科学、合理、有序地安排施工作业,建立健全质量保证体系,确保一次交验合格,并争创文明工地。
3、本工程所用材料品种多,档次高,目前建筑装饰材料市场价格不稳定,材料价格存在上涨风险,及时保证供应是确保施工进度的关键。
4、该工程装饰施工交界面多,施工安全隐患多,盲点也多。
第二章工期及质量目标第一节工期目标严格按照招标文件的工期要求,根据总体施工方案,编制详细的月、旬、日作业计划;计划工期90日历天,具体开工时间根据甲方、监理的书面通知为准。
