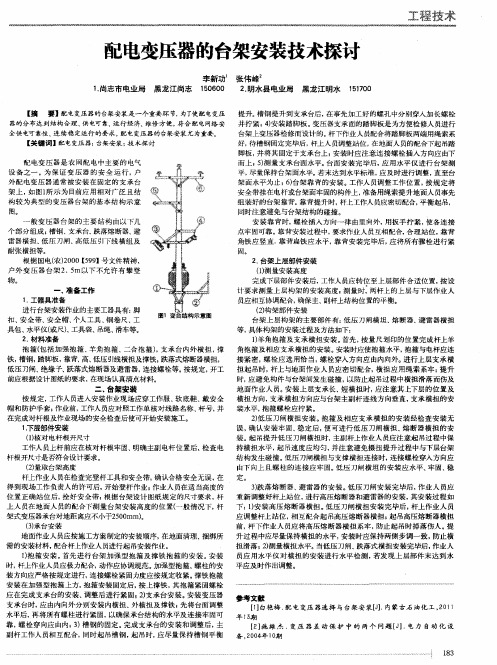

10KV配电变压器台架安装
- 格式:pdf
- 大小:647.56 KB
- 文档页数:18

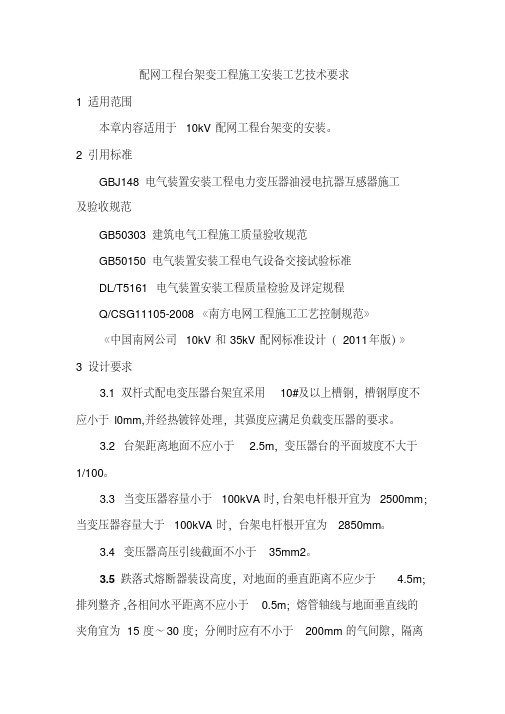

配网工程台架变工程施工安装工艺技术要求
1 适用范围
本章内容适用于10kV配网工程台架变的安装。
2 引用标准
GBJ148 电气装置安装工程电力变压器油浸电抗器互感器施工
及验收规范
GB50303 建筑电气工程施工质量验收规范
GB50150 电气装置安装工程电气设备交接试验标准
DL/T5161 电气装置安装工程质量检验及评定规程
Q/CSG11105-2008 《南方电网工程施工工艺控制规范》
《中国南网公司10kV和35kV配网标准设计(2011年版)》
3 设计要求
3.1双杆式配电变压器台架宜采用10#及以上槽钢,槽钢厚度不应小于l0mm,并经热镀锌处理,其强度应满足负载变压器的要求。
3.2 台架距离地面不应小于 2.5m,变压器台的平面坡度不大于
1/100。
3.3 当变压器容量小于100kVA时,台架电杆根开宜为2500mm;当变压器容量大于100kVA时,台架电杆根开宜为2850mm。
3.4 变压器高压引线截面不小于35mm2。
3.5跌落式熔断器装设高度,对地面的垂直距离不应少于
4.5m;排列整齐,各相间水平距离不应小于0.5m;熔管轴线与地面垂直线的
夹角宜为15度~30度;分闸时应有不小于200mm的气间隙,隔离。
:
编号线变压器台安装标准化作业指导书千伏**10日编写:月年
日月审核:年
日月批准:年
工作负责人:作业日期年月日至年月日
内蒙古东部电力有限公司-呼伦贝尔电业局-**供电局-配电班
1、范围
1.1本指导书适用于**供电局**线**变压器台安装工作。
作业。
1.2如采用另外的作业方法时,应另行编制标准化作业指导书,但其
格式、流程、原则不变。
2、引用文件
2.1国家电网公司《电力安全工作规程(电力线路部分)》
2.2GB50173-1992《电气装置安装工程35kV及以下架空电力线路施工及验收规范》
2.3内蒙古东部电力有限公司《架空配电线路安装检修规程》
2.4内蒙古东部电力有限公司《中低压配电网建设与技术改造原则意见》
3、人员分工
4、材料
5、工器具
、风险分析及防范措施6.
7、开工
8、作业内容
、竣工9
束,线路没有遗留问题,可以恢复送电。
10、验收记录
11、验收总结
12、作业指导书执行情况评估。
配电变压器选择与台架安装配电网络建设与改造过程中,配电变压器的选择及台架安装是一个重要环节,为了使配电变压器的分布达到结构合理、供电可靠、运行经济、维修方便,符合配电网络安全供电可靠性、连续稳定运行的要求,配电变压器的选择及台架的安装尤为重要。
现就乐昌地区在农村10kV电网建设与改造中,配电变压器的选择与台架安装的技术原则论述如下。
1、变压器的选择农改中配电变压器的选择包括两个方面,一为变压器位置的选择,二为变压器型号及容量的选择。
1.1变压器的定位选择由于农村村庄分布有如下特点:农村村庄大部分坐落在地势较平坦或丘陵地带;每个村庄居住几户到几十户村民,部分超过百户,很少超过300户以上的;村与村之间相隔较远,几百米到数公里以上;因此在农村配电变压器的建设与改造中,农村配电变压器的台区应按“小容量、密布点,短半径”的原则来选择,变压器台区应尽可能选择在负荷中心或重要负荷附近,还应尽量避开车辆、行人较多的场所(如晒坪、打谷场、草坪等),不得选择在水田边、沼泽地、低洼积水地带,不得太近农屋,不得选择在农作物地,不得选择在陡坡大的山坡上,应选择在地质较好、地势平坦,且便于更换和检修设备的地方,同时避开当地村民有风俗争议的地方。
乐昌地区采取一村一配电变压器台区的分布方式,有效地缩短了低压供电网络,减少了低压线损。
改造后的低压台区400V供电半径一般不大于500m,个别农户的单相线路适当延长,这样,既减少了线路损耗,又提高了电压质量。
1.2变压器的选择在农村供电系统中,配电变压器是主要供电设备。
它肩负着高低压电源的转换,关系到整个高低压供电系统的可靠性、供电质量和经济运行,因此选择配电变压器。
必须根据负荷的类型、大小与分布情况进行全面的考虑。
1.2.1配电变压器型号的选择农网改造前,乐昌地区农村大部分选用高损耗的变压器,而且相当一部分是村民集资购买70年代的变压器。
统计表明,配电变压器的损耗约占配电网中总损耗量的30%以上,比例相当高,因此,必须选用新型的节能型变压器,原来高损耗配电变压器已全部淘汰。
编号:Q/ 10kV台架式配变及控制箱安装作业指导书
批准:年月日
审核:年月日
编写:年月日
作业负责人:
作业日期年月日时至年月日时
宜昌光源电业责任有限公司
2.范围
本作业指导书适用于10kV 台架配变及控制箱安装作业。
3.引用
3.1 国家电网安监[2009]664号《国家电网公司电力安全工作规程(线路部分)》
3.2 DL/T572-95 《电力变压器运行规程》
3.3 GB/T19001-2000 质量管理体系要求
3.4 GBJ 148-1990 电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范
3.5 GB 50173-1992 电气装置安装工程35KV及以下架空电力线路施工及验收规范
3.6 SD292-1988《架空配电线路及设备运行规程》
3.7国网公司《现场标准化作业指导书编制导则》
3.8 GB 50169-2006 电气装置安装工程接地装置施工及验收规范
4.安装前准备
4.1准备工作安排
4.2人员要求
4.3工器具(根据工程情况组织工器具)
4.4材料(根据现场实际组织材料)
4.5危险点分析
4.6安全预控
4.7人员分工
5、作业程序5.1、开工
5.2、作业内容及标准
5.3完工
6、验收总结
7、指导书执行情况评估。
10kV柱上变压器(吊装)标准化建设关键工艺解析一、柱上变压器安装1.柱上变压器台采用双杆等高布置方式,常用电杆为12米、15米非预应力混泥土杆,变压器安装方式为侧装,高压引线为架空绝缘线侧面引下。
2.变压器、综合配电箱中心线位置应与槽钢中心线保持一致。
3.变压器、综合配电箱水平倾斜不大于台架根开的1/100。
二、变压器成套配送1.所有配农网工程、大修技改工程涉及成套台区建设,物资供应严格履行到货清点验收工作,要求供应商对铁附件、螺栓、避雷器、跌落式熔断器、绝缘子、金具、接地体等按台装箱打包供应,接线端子、接地线夹、高低压导线、接地上引线(4米扁铁)按供应商合同总数量供应至工厂化预制车间,物资部负责通知供应商,各单位业主方负责监督落实。
通过物资配送管控,现场安装只运输变压器、综合配电箱、安装附件一套、成套预制装置一套四部分,做到现场安装材料合格,杜绝发生材料混用错领现象。
2.成套变压器辅材要对照招标公告附件逐件核对验收,包含变压器安装中需要的横担、螺栓、令克、避雷器、综合配电线、导线、金具等,重点关注变压器高低压桩头、令克、避雷器、计量装置、并沟线夹护具要齐全,低压电缆YJLV-1kV-4*150每台变压器30米,接地体含4米上引线、4根接地极、45米扁铁,4副低压出线电缆固定支架,15mm*10000mm不锈钢扎带一套。
三、杆塔组立1.杆塔应组立在线路正下方,不允许出现线路侧方垂直方式架设,应采用经纬仪、钢卷尺等设备标定基坑的中心桩、方向桩、辅助桩,用白石灰标画出坑口轮廓线。
2.基坑深度的允许偏差应为+100mm、-50mm,杆塔组立后按埋深标记测量校核。
3.根开2500mm,根开误差不超过±30mm,迈步不应大于20mm。
4.变台安装所属原线路杆高小于12米时,安装位置前后杆塔考虑高度过度措施,避免变台杆塔组立埋深不符合要求。
四、横担安装1.变压器槽铁横担下沿距离地面3400mm。

浅谈10kV台架式安装配电变压器巡视检查及故障处理发布时间:2021-05-27T09:44:32.770Z 来源:《电力设备》2021年第2期作者:岑永良[导读] 最终致使配电变压器一直处于低效能工作状态,甚至损坏变压器,造成经济损失。
(广东电网有限责任公司云浮郁南供电局)摘要:随着我国社会经济的不断快速发展,高效的电能在城乡建设与人民生活需求量越来越大,用电量逐年不断在递增,而云浮郁南局地处属粤西山区,中低压配电网较为落后的农村电网,电网设施薄弱,遇到恶劣的天气环境电网不稳定,经常出现故障停电。
而10kV配电变压器作为电力供电系统中的重要设备之一,据统计我县90%多的配电变压器采取台架式方法安装,所以采取该方式安装的配电变压器运行正常予否,它很大程度直接影响着配电网的安全运行,只有做好台架式配电变压器正常的巡视检查与维护工作,才能最大限度提高设备---配电变压器的安全、稳定、可靠运行。
本文结合笔者多年的工作经验,分析了10kV台架式安装配电变压器日常巡视检查的基础工作及对相关故障处理的相关内容进行了探讨,以期为相关工作提供借鉴。
关键词:台架式方法安装配电变压器;巡视检查;故障处理前言作为整个供电系统中重要设备之一的配电变压器主要根据电磁感应原理转换高电压、小电流的交流电能成为同等频率的低电压、大电流的电能提供用户的日常使用。
所以配电变压器正常运行与否与用户的日常生活及生产有着非常重要的联系。
随着生活中不断增加电器,电负荷和用电密度也在不断增大。
然而有些相关电力部门并没有重视配电变压器的日常检查及维护工作,最终致使配电变压器一直处于低效能工作状态,甚至损坏变压器,造成经济损失。
1.台架式配电变压器的巡视检查运行中的配电变压器常常会因运行维护时不正确而造成安全隐患,倘若维护人员定期通过外观检查,声音判断,嗅觉判断进行设备的巡视检查,可以对设备存在的缺陷及时发现并进行处理,防止设备事故的发生。
1.1外观检查(1)检查油位计:油标内的油面应保持在不低于1/4不超过3/4处,且保持清亮颜色。
附件4:河北省电力公司10kV变压器台架施工工艺说明一、前言1.本说明以半分式12米-12米变压器台架为例,对建设要求及工艺进行说明,对其他安装形式的台架,除根开距离、JP柜横担、变压器横担、熔断器横担高度固定不变外,其他如引线横担高度、PVC管支架安装位置、支架安装高度、设备线夹、低压进(出)线形式,以及保护、工作接地等,可根据具体情况适当调整。
2.按照农网工程建设标准化的要求,为村内供电的10kV高压主干线路应实现绝缘化,为村内供电的综合台区应安装在村内负荷中心,通过增加变压器布点调整负荷分布,缩短低压供电半径,低压供电半径应小于500米。
台区安装位置应避开车辆碰撞和易燃、易爆及严重污染场所,应悬挂警示牌、设备运行编号牌。
二、施工前准备工作1.根据10kV变压器台架标准化施工图中材料表进行工程施工物资领用及审核。
2.对横担、绝缘子、连接引线、接地环等设备材料提前进行组装。
(1)对连接引线进行分类截取,10kV主干线路至熔断器上接线端引线共3根每根为440cm,熔断器下接线端至变压器高压侧引线共3根每根为410cm,避雷器上引线共3根每根为62cm,避雷器间相互连接接地引线共2根每根为50cm ,避雷器至接地极引出扁铁间接地引线1根410cm,变压器接地线1根为250cm,JP柜接地线1根为150cm,变压器中性点接地线1根为360cm,各连接引线截取后,根据用途压接好接线端子,要保证接线端子压接质量。
(2)绝缘子全部采用P-20T型针式绝缘子,根据需要对台区所用横担、绝缘子、避雷器、接地环等提前进行组装,降低高空作业安全风险,节省施工时间,提高工作效率。
三、变台电杆组立1.挖坑用经纬仪找准地面基准,测量两杆坑的水平度,测量杆坑的深度2.2米。
2.底盘安装首先沿线路方向在两杆坑坑边中心处做三个方向桩,并用细线连接,在细线上标注距离为2.5米两个黑色标记,在底盘中心用粉笔画一白点,将底盘放在坑内,调整底盘放置位置使线坠、细线黑色标记、白点在一条直线上,确定两杆之间距离为2.5米。
10kV台架式变压器安装施工方案架空线路台架式变压器施工方案批准: 监理: 审核:初审: 编写:XXX公司日期:20XX年月 1日目录第一章工程概况及特点 ................................................ ................................................... . (4)一、工程概括 ................................................ ................................................... ............................ 4 二、工程特点: .............................................. ................................................... .......................... 4 第二章施工现场组织机构 ................................................ (5)一、组织机构图 ................................................ ................................................... ........................ 5 二、各级人员主要职责范围 ................................................ ................................................... .... 6 第三章施工方案 ................................................ ................................................... . (8)一、准备工作 ................................................ ................................................... ............................ 8 二、土建部分 ................................................ ................................................... ............................ 9 二、安装部分 ................................................ ................................................... .......................... 15 第四章施工进度计................................................... (29)一、施工进度网络图和横道图: .............................................. .. (29)二、保证工期的措施 ................................................ ................................................... .............. 30 第五章质量目标及技术组织措施 ................................................ . (32)一、质量目标 ................................................ ................................................... .......................... 32 二、技术组织措施 ................................................ ................................................... .................. 32 第六章安全目标及技术组织措施 ................................................ . (37)一、安全指导思................................................... .................. 37 二、安全管理目标 ................................................ ................................................... .................. 37 三、安全管理制度及方法 ................................................ ................................................... ...... 37 四、施工现场危险点分析 ................................................ ................................................... ...... 38 第七章环境保护及文明施工 ................................................ ................................................... (45)一、文明施工措施 ................................................ ................................................... .................. 45 二、环境保护措施 ................................................ ................................................... .................. 46 三、安全施工措................................................... .................. 48 四、施工用电及现场防火 ................................................ ................................................... ...... 49 五、水土保持 ................................................ ................................................... .. (49)2第八章工程应急预案 ................................................ ................................................... (50)前言 ................................................ ................................................... .......................................... 50 一、概述 ................................................ ................................................... .................................. 50 二、应急组织的设置和职................................................... .. 50 三、救援器材 ................................................ ................................................... .......................... 51 四、应急准备中应遵循的原则 ................................................ . (52)五、应急响应中必须遵循的原则 ................................................ ............................................. 52 六、重大事故报告及报警原则 ................................................ . (53)七、应急知识培训 ................................................ ................................................... .................. 54 八、通信联络 ................................................ ................................................... .......................... 54 九、易发事故的预................................................... .............. 54 十、有关医院特长专科 ................................................ ................................................... . (60)3第一章工程概况及特点一、工程概括本工程计划施工工期:20XX年月日开工,20XX年月日竣工,总日历工期天。
