施工组织流水作业练习 2
- 格式:doc
- 大小:52.00 KB
- 文档页数:6
流水施工基本方式常考习题二(含答案)某分部工程有3个施工过程,分为4个施工段组织加快的成倍节拍流水施工,各施工过程流水节拍分别是6天、6天、9天,则该分部工程的流水施工工期是()天。
A.24B.30C.36D.54答案:B解析:本题考查的是成倍节拍流水施工。
施工过程数目n=3,施工段数目m=4,流水步距等于流水节拍的最大公约数,K=min{6,6,9}=3,专业工作队数=(6/3)+(6/3)+(9/3)=7(个),流水施工工期=(4+7-1)×3=30(天)。
某工程有三个施工过程,划分为5个施工段组织加快的成倍节拍流水施工,各施工过程的流水节拍分别为4天、6天和4天,则参加流水施工的专业工作队总数为()个。
A.4B.5C.6D.7答案:D解析:本题考查的是成倍节拍流水施工。
成倍节拍流水施工计算专业工作队数,首先需要求出流水步距,K=最大公约数{4,6,4}=2(天);专业工作队数=4/2+6/2+4/2=7(个)。
建设工程组织非节奏流水施工的特点有()。
A.各专业工作队不能在施工段上连续作业B.相邻施工过程的流水步距不尽相等C.各施工段的流水节拍相等D.专业工作队数等于施工过程数E.施工段之间没有空闲时间答案:BD解析:(1)各施工过程在各施工段的流水节拍不全相等;(2)相邻施工过程的流水步距不尽相等;(3)专业工作队数等于施工过程数;(4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。
某工程组织非节奏流水施工,两个施工过程在4个施工段上的流水节拍分别为5、8、4、4天和7、2、5、3天,则该工程的流水施工工期是()天。
A.16B.21C.25D.28答案:C解析:本题考查的是非节奏流水施工。
求各施工过程流水节拍的累加数列:。
第2章流水施工一、单选题1、建设工程施工通常组织流水施工,是因其具有( B )的特点。
A.单位时间内所需用的资源量较少B.使各专业工作队能够连续施工C.施工现场的组织简单D.同一施工过程的不同施工段可以同时施工2、流水节拍是组织流水施工的( B )。
A.工艺参数B.时间参数C.空间参数D.非流水施工参数3、某分部工程有两个施工过程,各分为4个施工段组织流水施工,流水节拍分别为3、4、3、3天和2、5、4、3天,则流水步距和流水施工工期分别为( D )天。
A.3和16B.3和17C.5和18D.5和194、某工程包括A、B、C、D四个施工过程,划分为四个施工段,每个施工过程在各施工段上的流水节拍均为6天,其流水施工工期为( A )天。
A.42B.48C.24D.185、建设工程组织流水施工的特点是( B )。
A.能够充分利用工作面进行施工B.实现了专业化施工C.单位时间内投入的资源量少D.施工现场的组织管理比较简单6、某分部工程有3个施工过程,4个施工段,各施工过程的流水节拍分别为6、6、4天。
如果组织加快的成倍节拍流水施工,则流水步距和流水施工工期分别为( A )天。
A.2和22B.2和30C.4和28D.4和367、某基础工程划分4个施工过程(基槽开挖、垫层、混凝土浇筑、回填土),在5个施工段上组织固定节拍流水施工,流水节拍为3天,要求混凝土浇筑3天后才能进行回填土施工,其中基槽开挖与垫层施工搭接1天,该工程的流水施工工期为( B )天。
A.14B.26C.29D.398、建设工程组织流水施工时,用来表达流水施工在施工工艺方面进展状态的参数包括( C )。
A.施工过程和施工段B.流水节拍和施工段C.施工过程和流水强度D.流水步距和流水强度9、流水强度反映的工程量是指( A )。
A.某施工过程(专业工作队)在单位时间内所完成的B.某施工过程(专业工作队)在计划期内所完成的C.整个建设工程在计划期内单位时间所完成的D.整个建设工程在计划期内投入的多种资源量所完成的10、流水施工的参数包括工艺参数、时间参数和空间参数,下列各项中属于空间参数的是( B )。
流水施工习题测验(答案)【完整版】(文档可以直接使用,也可根据实际需要修订后使用,可编辑放心下载)流水施工总复习(答案)一、单项选择题1.某根底工程土方开挖总量为8 800m3,该工程拟分5个施工段组织固定节拍流水施工,两台挖掘机每台班产量定额均为80m3,其流水节拍应确定为( B )天。
A. 55B. 11C. 8D. 652.某根底工程开挖与浇筑混凝土两施工过程在4个施工段组织流水施工,流水节拍值分别为4、3、2、5与3、2、4、3,那么流水步距与流水施工工期分别为( A )天。
A. 5和17B. 5和19C. 4和16D. 4和263.某根底混凝土浇筑所需要劳动量为1200个工日,可分为劳动量相等的3个施工段组织流水施工,每天采用二班制,每段投入的人工数为40个工日,其流水节拍值为( D )天。
A. 15B. 10C. 8D. 54.将一般的成倍节拍流水施工改变为加快的成倍节拍流水施工时,所采取的措施是( C )。
A.重新划分施工过程数B.改变流水节拍值C.增加专业工作队数D.重新划分施工段5.考虑建设工程的施工特点、工艺流程、资源利用、平面或空间布置等要求,可以采用不同的施工组织方式。
其中,有利于资源供给的施工组织方式是( C )。
A.依次施工和平行施工B.平行施工和流水施工C.依次施工和流水施工D.平行施工和搭接施工6.组织流水施工时,流水步距是指( C )。
A.第一个专业队与其他专业队开始施工的最小间隔时间B.第一个专业队与最后一个专业队开始施工的最小间隔时间C.相邻专业队相继开始施工的最小间隔时间D.相邻专业队相继开始施工的最大间隔时间7.在以下施工组织方式中,不能实现工作队专业化施工的组织方式是( C )。
A.依次施工和流水施工B.平行施工和流水施工C.依次施工和平行施工D.平行施工和搭接施工8.组织建设工程依次施工时,其特点包括( B )。
A.每个专业队在各段依次连续施工B.每个专业队无法按施工顺序要求连续施工C.各施工段同时开展相同专业的施工D.同一时间段内各施工段均能充分利用工作面9.根底工程划分4个施工过程〔挖基槽、作垫层、混凝土浇筑、回填土〕在5个施工段组织固定节拍流水施工,流水节拍为3天,要求混凝土浇筑2天后才能进行回填土,该工程的流水施工工期为( C )天。

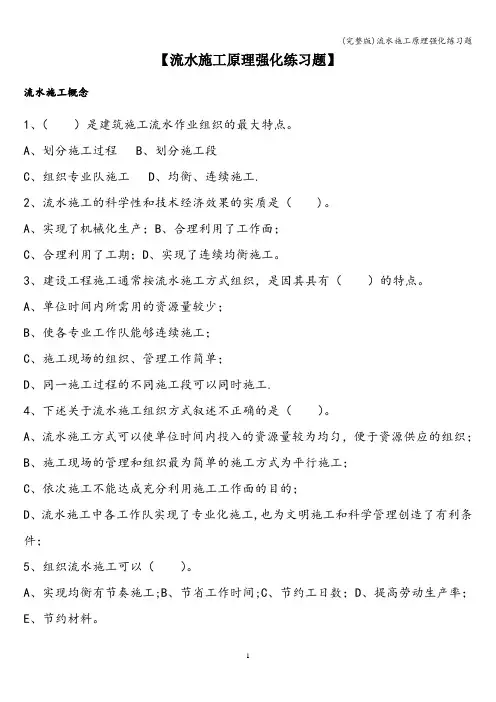

【流水施工原理强化练习题】流水施工概念1、()是建筑施工流水作业组织的最大特点。
A、划分施工过程B、划分施工段C、组织专业队施工D、均衡、连续施工.2、流水施工的科学性和技术经济效果的实质是( )。
A、实现了机械化生产;B、合理利用了工作面;C、合理利用了工期;D、实现了连续均衡施工。
3、建设工程施工通常按流水施工方式组织,是因其具有()的特点。
A、单位时间内所需用的资源量较少;B、使各专业工作队能够连续施工;C、施工现场的组织、管理工作简单;D、同一施工过程的不同施工段可以同时施工.4、下述关于流水施工组织方式叙述不正确的是()。
A、流水施工方式可以使单位时间内投入的资源量较为均匀,便于资源供应的组织;B、施工现场的管理和组织最为简单的施工方式为平行施工;C、依次施工不能达成充分利用施工工作面的目的;D、流水施工中各工作队实现了专业化施工,也为文明施工和科学管理创造了有利条件;5、组织流水施工可以()。
A、实现均衡有节奏施工;B、节省工作时间;C、节约工日数;D、提高劳动生产率;E、节约材料。
流水施工参数1、流水施工的施工过程数属于( )。
A、技术参数;B、时间参数;C、工艺参数;D、空间参数.2、组织流水作业时一组流水中施工过程的个数,应归属于( ).A、工艺参数;B、空间参数;C、流水节拍;D、流水步距。
3、划分施工段的目的是( )。
A、便于明确责任保证工程质量;B、有利于计算持续时间;C、便于组织专业队;D、使施工对象形成批量。
4、组织流水施工时,划分施工段的最根本目的是()。
A。
由于施工工艺的要求;B。
可增加更多的专业工作队;C。
提供工艺或组织间歇时间;D.使各专业队在不同施下段进行流水施工;5、为了使流水施工组织中施工段的划分更加科学合理,通常应使施工段数( )。
A、与流水节拍相等;B、大于或等于施工过程数;C、小于或等于施工队数;D、小于流水节拍。
6、流水施工的工期,当施工段数增加时,则其相应( ).A、减少;B、增加;C、无变化;D、施工过程增加。
建筑工程流水施工一、名词解释1.依次施工:也称为顺序施工,是以施工过程或施工段为对象一个接一个地组织施工的方法。
2.平行施工:所有施工对象同时开工,同时完工的组织施工的方法。
3.流水施工是指:根据建筑工程项目所划分的区段,组织若干施工班组,按一定的时间间隔投入施工,施工班组依次从一个施工区段转移到另一个施工区段,陆续开工,陆续完工,总体保持连续均衡施工的一种组织方式。
4.横道图又叫水平图表,图中横向表示时间进度,纵向表示施工过程或专业施工队的编号。
图表中线条的长度表示计划中的施工过程在某施工段上的作业持续时间,横道线条的位置表示各施工过程的开始和结束时刻,以及它们之间相互配合的关系。
5.单位工程流水:所有工作队在一个施工对象的各施工区域中依次连续地完成各自同样的工作,直至单位工程完成。
6.群体工程流水:又称为大流水施工,是指所有工作队在一个建筑群的各单项工程或单位工程中依次连续地完成各自同样的工作,按照这种方式组织的流水称为群体工程流水。
7.工艺参数:在组织流水施工时,用来表达流水施工在施工工艺上开展的顺序及其特征的参数均称为,包括:施工过程数和流水强度。
8.施工过程数是指:工程对象在组织流水施工中所划分的施工过程数目,以n表示。
9.流水强度是指:每一施工过程在单位时间内所完成的工程量。
10.空间参数:在组织流水施工时,用来表达流水施工在空间布置上所处状态的参数,包括:施工段数、工作面和施工层数三项。
11.施工段是指:将工程在平面上划分为若干个独立的施工区段,其数量为施工段数,用“m”表示。
12.时间参数:用来表达流水施工在时间上排列所处状态的参数,包括:流水节拍、流水步距、间歇时间、搭接时间、工期。
13.流水节拍是指:同一施工过程的施工班组在同一施工段中进行连续作业的持续时间,以t i表示。
14.流水步距是指:相邻两个施工过程的施工班组先后进入同一施工段时的时间间隔,用符号“K i,,i+1”表示(i表示前一个施工过程,i+1表示后一个施工过程)。

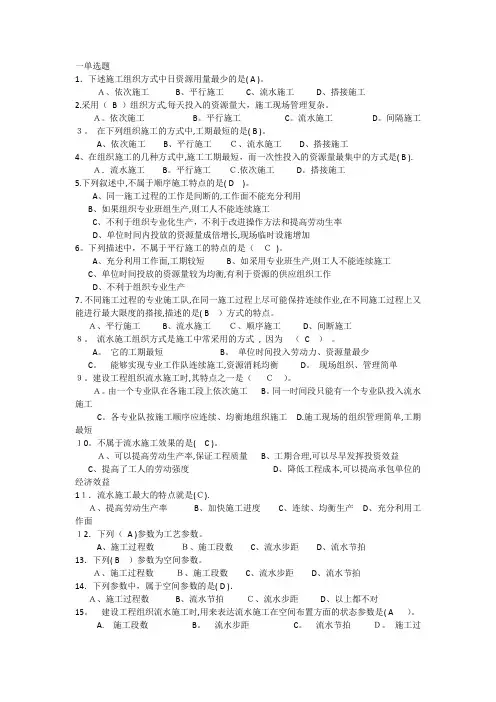

1.下述施工组织方式中日资源用量最少的是( A )。
A、依次施工B、平行施工C、流水施工D、搭接施工2.采用(B )组织方式,每天投入的资源量大,施工现场管理复杂。
A。
依次施工B。
平行施工C。
流水施工D。
间隔施工3。
在下列组织施工的方式中,工期最短的是( B )。
A、依次施工B、平行施工C、流水施工D、搭接施工4、在组织施工的几种方式中,施工工期最短,而一次性投入的资源量最集中的方式是( B ).A.流水施工B。
平行施工C.依次施工D。
搭接施工5.下列叙述中,不属于顺序施工特点的是( D)。
A、同一施工过程的工作是间断的,工作面不能充分利用B、如果组织专业班组生产,则工人不能连续施工C、不利于组织专业化生产,不利于改进操作方法和提高劳动生率D、单位时间内投放的资源量成倍增长,现场临时设施增加6。
下列描述中,不属于平行施工的特点的是(C)。
A、充分利用工作面,工期较短B、如采用专业班生产,则工人不能连续施工C、单位时间投放的资源量较为均衡,有利于资源的供应组织工作D、不利于组织专业生产7.不同施工过程的专业施工队,在同一施工过程上尽可能保持连续作业,在不同施工过程上又能进行最大限度的搭接,描述的是( B)方式的特点。
A、平行施工B、流水施工C、顺序施工D、间断施工8。
流水施工组织方式是施工中常采用的方式, 因为(C )。
A。
它的工期最短B。
单位时间投入劳动力、资源量最少C。
能够实现专业工作队连续施工,资源消耗均衡D。
现场组织、管理简单9。
建设工程组织流水施工时,其特点之一是(C)。
A。
由一个专业队在各施工段上依次施工B。
同一时间段只能有一个专业队投入流水施工C。
各专业队按施工顺序应连续、均衡地组织施工 D.施工现场的组织管理简单,工期最短10。
不属于流水施工效果的是( C )。
A、可以提高劳动生产率,保证工程质量B、工期合理,可以尽早发挥投资效益C、提高了工人的劳动强度D、降低工程成本,可以提高承包单位的经济效益11.流水施工最大的特点就是(C).A、提高劳动生产率B、加快施工进度C、连续、均衡生产D、充分利用工作面12.下列(A )参数为工艺参数。
第2章流水施工原理作业答案第1题:某分部工程有三个施工段,各施工过程的流水节拍如后。
试组织该分部工程的流水施工,并绘制进度图表,确定流水工期。
已知各施工过程的流水节拍为:(1)t1=t2=t3=3天;(2)t1=2天,t2=4天, t3=2天;(3)t1=2天,t2=3天,t3=5天解:(1)t1=t2=t3=3天,可以组织固定节拍流水施工。
流水步距k=3天进度图表如下:流水工期T = Σk + t m = 3+3+9 = 15(天)(2)t1=2天,t2=4天, t3=2天;可以组织成倍数流水施工。
流水步距k={2,4,2}的最大公约数,k=2天。
各作业班组数b i =t i / k:施工过程1,t1=2天,b1=2/2=1施工过程2,t2=4天,b2=4/2=2施工过程3,t3=2天,b3=2/2=1所有作业班组数n´=1+2+1=4进度图表如下:流水工期T = Σk + tm = 2+2+2+6 = 12(天)(3)t1=2天,t2=3天,t3=5天,可以组织分别流水施工。
各资料组合如下表:节拍 施工段施工过程I II III 1 (t1) 2 2 2 2 (t2) 3 3 3 3 (t3)555流水步距k 的确定:施工过程1与施工过程2之间的流水步距k 12=max{2,1,0,-9}=2天施工过程2与施工过程3之间的流水步距k 23= max{3,1,-1,-15}=3天 进度图表如下:流水工期T = 2+3+15 = 20天第2题:(多个方案)有两栋同类型的建筑基础施工,每栋有三个主导施工过程,即挖土t 1=3天,砖基础t 2=6天,回填土t 3=3天。
(1)试组织两栋建筑基础施工阶段的流水施工,确定每栋基础最少划分的施工段并说明原因。
(2)试计算流水工期,绘出流水施工进度计划。
方案一:解:t 1=3天,t 2=6天, t 3=3天;可以组织成倍数流水施工。
流水步距k={3,6,3}的最大公约数, k=3天。
三、名词解释1、施工过程数答:指工程项目施工中划分确定的施工过程(依据工艺性质不同可以分为制备类、运输类和砌筑安装类三种)的数目,施工过程所包括的范围可大可小,既可以是分项工程,又可以是分部工程,也可以是单位工程,还可以是单项工程。
2、单代号网络答:指用唯一的一个节点(包括圆圈或方框,及里面的编号、名称、持续时间)代表一项工作,用实箭线连接两个节点表示两项工作间的紧前和紧后逻辑关系,并遵循规定的逻辑规则绘制的网络计划图。
3、技术交底答:指在工程开工前,由上级技术负责人就施工中的有关技术问题向执行者进行交代的工作。
4、群体工程流水施工答:群体工程流水施工是在若干单位工程之间组织的流水施工,亦称为大流水施工。
5、网络计划优化答:指通过不断改善网络计划的初始方案,在满足既定约束条件下利用最优化原理,按照某一衡量指标(时间、成本、资源等)来寻求满意方案的过程。
6、分部工程答:分部工程是单位工程的组成部分,通常一个单位工程,可按其工程实体的各部位划分为若干个分部工程,如房屋建筑单位工程,可按其部位划分为土石方工程、砌筑工程、钢筋混凝土工程、屋面工程、装饰工程等。
分部工程不能独立发挥能力或效益,不具备独立施工条件,但具有结算工程价款条件。
四、简答题1、建筑业答:从事建筑工程和安装工程的勘察设计、建筑施工、设备安装和建筑工程维修、更新等建筑安装生产活动的一个物质生产部门。
2、时标网络图的绘制方法答:(1)间接绘制法:计算节点的最早时间参数,找出关键线路,先在时标上绘制关键线路,再根据逻辑关系绘制非关键线路。
(根据工作的具体时间,连接节点间的箭线,如果箭线长度小于节点间的距离,则补波形线,波形线的长度即为该工作的自由时差。
)(2)直接绘制法:不经计算直接按照逻辑关系和持续时间,自左至右依次逐项绘制,直至终点节点,只有将紧前工作绘制完成后才能绘制本工作。
五、计算题1、某分项工程由Ⅰ、Ⅱ、Ⅲ三个施工过程组成,已知流水节拍均为t=4天。
第一部分流水施工一、习题精析(一)、单项选择题1.流水施工的施工过程和流水强度属于()A、技术参数B、时间参数C、工艺参数D、空间参数2。
由于某工程项目在第i施工段上的第2施工过程采用新技术施工,无标准定额可循,所以只能根据相关专家经验估算其流水节拍。
已知对该施工过程进行估算得到的最短估算时间、最长估算时间、最可能估算时间分别为12d、22d、14d,则该施工过程的期望时间应为( )A。
15d B.16d C。
18d D.14d3。
在流水施工中,造成专业队窝工是由于出现( )A. M0=NB. M0>N C、M0 <N D、M0≤N4.某项目组成甲、乙、丙、丁共4个专业队在5个段上进行无节奏流水施工,各队的流水节拍分别是:甲队为3、5、3、2、2周,乙队为2、3、1、4、5周,丙队为4、1、3、2、5周,丁队为5、3、4、2、1周,该项目总工期为( )周。
A。
91 B。
30 C.26 D.245.浇筑混凝土后需要保证一定的养护时间,这就可能产生流水施工的().A.流水步距B。
流水节拍C.技术间歇D。
组织间歇6.由5个熟练木工组成的木工队,在异型混凝土浇注段上制作安装100m2的特殊曲面木模。
根据企业的统计资料,已知一般曲面木模的制作安装每工日完成5 m2,特殊曲面木模的难度系数为2.,每天两班工作制,则木工队在该施工的流水节拍为()A、4天B、6天 C.8天D。
10天7.某项目组成了甲、乙、丙、丁共4个专业队进行等节奏流水施工,流水节拍为6周,最后一个专业队(丁队)从进场到完成各施工段的施工共需30周。
根据分析,乙与甲、丙与乙之间各需2周技术间歇,而经过合理组织,丁对丙可插入3周进厂,该项总工期为()周。
A.49 B。
52 C.55 D.568。
某工程有2个施工过程,技术上不准搭接,划分4个流水段,组织2个专业队进行等节奏流水施工,流水节拍为4天,则该工程的工期为( )天。
A.18 B。
20 c.22 D.249。
第二章建筑工程流水施工试题及答案一、填空:1.建筑工程施工中常用的组织方式有三种:顺序施工、平行施工和流水施工。
2.流水施工的表示方法有三种:水平图表(横道图) 、垂直图表(斜线图) 和网络图。
3.根据组织流水施工的工程对象范围的大小,流水施工可以划分为分项工程流水施工、分部工程流水施工、单位工程流水施工、群体工程流水施工和分别流水。
4.流水施工的基本参数包括工艺参数、时间参数和空间参数。
5.工艺参数包括流水过程(数) 和流水强度。
6.时间参数包括流水节拍、流水步距、间歇时间、搭接时间、流水工期。
7.空间参数包括工作面(大小) 、施工段(数) 和施工层(数)。
8.根据流水施工的节奏特征,流水施工可划分为有节奏流水施工和无节奏流水施工。
9.有节奏流水施工又可分为等节拍流水施工、异节拍流水施工和成倍节拍流水施工。
10.流水施工的分类是组织流水施工的基础,其分类方法是按不同的流水特征来划分。
11. 分部工程流水施工是组织流水施工的基本方法。
12. 分别流水法是组织单位工程或群体工程流水施工的重要方法。
13. 分项工程流水是组织流水施工的基本单元。
14.根据工艺性质不同,可以把施工过程分为制备类、运输类和砌筑安装类三类施工过程。
15.砌筑安装类施工过程按其在工程项目生产中的作用划分,有主导施工过程和穿插施工过程两类。
16.砌筑安装类施工过程按其工艺性质划分,有连续施工过程和间断施工过程。
17.砌筑安装类施工过程按其施工复杂程度划分,有简单施工过程和复杂施工过程。
18.流水强度分为机械施工流水强度和手工作业流水强度。
19.为了避免施工队转移时浪费工时,流水节拍在数值上最好为半个班的整数倍。
20.有节奏流水施工又可分为等节拍流水施工、异节拍流水施工和成倍节拍流水施工。
二、名词解释:1.顺序施工顺序施工也称依次施工,是按照建筑工程内部各分项、分部工程内在的联系和必须遵循的施工顺序,不考虑后续施工过程在时间上和空间上的相互搭接,而依照顺序组织施工的方式。
第1次练习流水施工原理一、单选题1、()来源于工业生产中的流水作业,它是组织施工的一种科学方法。
A、平行施工B、依次施工C、流水施工D、搭接施工2、组织(),可以充分地利用时间和空间,连续、均衡、有节奏地进行施工。
A、平行施工B、依次施工C、交叉施工D、流水施工3、()是指工程对象在组织流水施工中所划分的施工过程数目。
A、空间参数B、工艺参数C、时间参数D、网络参数4、()是指工程对象在组织流水施工中所划分的施工区段的数目。
A、空间参数B、工艺参数C、时间参数D、网络参数5、在流水施工中反映施工过程及各过程相继投入的时间数量指标是()。
A、空间参数B、工艺参数C、时间参数D、网络参数6、一个施工班组在一个流水段上完成施工任务所需要的时间用()来表示。
A、流水步距B、流水强度C、流水节拍D、流水间隙7、()是指前后两个相邻的施工过程先后投入同一流水的时间间隔。
A、流水步距B、流水强度C、流水节拍D、流水间隔8、某施工段的工程量为200m3,施工队的人数为25人,日产量 0.8 m3 /人,则该队在该施工段的流水节拍为()。
A.8天 B.10天 C.12天 D.15天9、某工程划分4个流水段,由两个施工班组进行等节奏流水施工,流水节拍为4天,则工期为()。
A.16天 B.18天 C.20天 D.24天10、在没有技术间歇和插入时间的情况下,等节奏流水的()与流水节拍相等。
A.工期 B.施工段 C.施工过程数 D.流水步距11、某工程分三个施工段组织流水施工,若甲、乙施工过程在各施工段上的流水节拍分别为5d、4 d、1 d和3 d、2 d、3 d,则甲、乙两个施工过程的流水步距为()。
A.3 d B.4 d C.5 d D.6 d12、如果施工流水作业中的流水步距相等,则该流水作业是()。
A.必定是等节奏流水 B.必定是异节奏流水C.必定是无节奏流水 D.以上都不对13、组织等节奏流水,首要的前提是( )。
流水施工典型例题一、流水施工总结二、典型例题:(一)固定节拍流水施工1.特点:在组织的流水范围内,所有施工过程的流水节拍都相等,并且都等于流水步距。
即t1=t2=t3=K根据上例图推导流水施工工期的公式。
T=(m+n-1)K+ΣZ-ΣC2.练习:已知某分部工程有3个施工过程,其流水节拍t1=t2=t3=2天,划分为3个施工段。
(1)若无工艺间歇,试计算流水施工工期并绘制流水施工横道图。
(2)若2、3之间工艺间歇2天,又如何?解:首先判断属于什么流水:固定节拍。
取k=t=2天,n=3,m=3,(1) T=(m+n-1)K=(3+3-1)×2=10天(2) T=(m+n-1)K+ΣG=(3+3-1)×2+2=12(天)流水施工横道图如下:(二)成倍节拍流水施工1.特点:同一施工过程在各个施工段上的流水节拍都相等,不同施工过程的流水节拍不完全相等,但成倍数关系。
成倍节拍流水施工的组织步骤:(1)求各施工过程流水节拍的最大公约数作为流水步距K(2)计算各施工过程所需工作班组数bi=ti/K(3)计算工作班组总数n’=Σ bi(4)计算流水施工工期T=(m+n’-1)K+ΣZ-ΣC2.练习:某分部工程有3个施工过程,其流水节拍分别为t1=1天,t2=3天,t3=2天,划分为6个施工段。
试组织流水施工,计算流水施工工期并绘制流水施工横道图。
解:首先判断属于什么流水:加快的成倍节拍流水。
t1=1天,t2=3天,t3=2天(1)取K=1天(2)计算各施工过程所需工作班组数b1=t1/K=1/1=1(队),同样b2=3,b3=2(3)计算工作班组总数n’=Σ bi=b1+b2+b3=6(队)(4)计算流水施工工期T=(m+n’-1)K=(6+6-1)×1=11(天)(三)无节奏流水施工1.特点(1)各施工过程在各施工段上的流水节拍不全相等;(2)相邻施工过程的流水步距不尽相等;(3)专业工作队数等于施工过程数;(4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。
流水施工组织案例分析专题一、流水施工1.1三种施工方法的特点某厂区管道安装工程,由甲、乙、丙三个工程量相同的施工段组成,施工内容包括3个分项工程:沟三种施工方法比较1.2流水施工基本原理1.流水节拍确定:某供热管网安装工程,施工过程为管沟开挖、管道焊接和回填土方。
其中A段沟槽开挖工程量为1852立方米(土质为2类平均深度1.5米),计划由27人组成挖沟队;管道安装工程量为1026米(D426*7钢管),计划由17人组成管道作业队。
计算作业天数——流水节拍t。
解:已知:Q1=1852,R1=27;Q2=1026,R2=17,b1=b2=1查劳动定额人工挖土(2类),每工日产量S1=5.21立方米,安装D426*7管道1/S2=2.22工日/10m。
(1)开挖沟槽:所需工日数:P1=Q1/S1=1852/5.21=355.5(工日)需施工天数:t1=P1/R1=355.5/27=13.17(d),流水节拍t1=14(d);(2)安装管道:所需工日数:P2=Q2/S2=1026*2.22/10=227.8(工日)需施工天数:t2=P2/R2=227.8/17=13.4(d),流水节拍t2=14(d)。
2.全等节拍流水:某住宅区供热管网安装工程,施工过程为管沟开挖、管道焊接和回填土方,分成18个施工段,每个施工过程在每个施工段的作业天数均为2天,按全等节拍流水组织施工。
试确定施工工期。
解:已知:N=3,M=18,t=K=2(d)则 T=(M+N-1)*t=(18+3-1)*2=40(d)。
3.等节拍不等步距流水:某工程划分A、B、C、D四个施工过程,三个施工段,流水节拍均为3d,其中A、B施工过程间工艺间歇1d,C、D之间平行搭接时间2d,试计算总工期,并绘制施工进度横道图。
解:已知:N=4,M=3,t= 3(d),Z1=1,Z3=2,K1=4,K2=3,K3=1(1) T=(M+N-1)*t+Z1-Z2=(4+3-1)*3+1-2=17(d)。
第2章建筑工程流水施工试题答案一、填空1.建筑工程施工中常用的组织方式有三种:顺序施工、平行施工和流水施工。
2.流水施工的表示方法有三种:水平图表(横道图)、垂直图表(斜线图)和网络图。
3.根据组织流水施工的工程对象范围的大小,流水施工可以划分为分项工程流水施工、分部工程流水施工、单位工程流水施工、群体工程流水施工和分别流水。
4.流水施工的基本参数包括工艺参数、时间参数和空间参数。
5.工艺参数包括流水过程(数)和流水强度。
6.时间参数包括流水节拍、流水步距、间歇时间、搭接时间、流水工期。
7.空间参数包括工作面(大小)、施工段(数)和施工层(数)。
8.根据流水施工的节奏特征,流水施工可划分为有节奏流水施工和无节奏流水施工。
9.有节奏流水施工又可分为等节拍流水施工、异节拍流水施工和成倍节拍流水施工。
10.流水施工的分类是组织流水施工的基础,其分类方法是按不同的流水特征来划分。
11.分部工程流水施工是组织流水施工的基本方法。
12.分别流水法是组织单位工程或群体工程流水施工的重要方法。
13.分项工程流水是组织流水施工的基本单元。
14.根据工艺性质不同,可以把施工过程分为制备类、运输类和砌筑安装类三类施工过程。
15.砌筑安装类施工过程按其在工程项目生产中的作用划分,有主导施工过程和穿插施工过程两类。
16.砌筑安装类施工过程按其工艺性质划分,有连续施工过程和间断施工过程。
17.砌筑安装类施工过程按其施工复杂程度划分,有简单施工过程和复杂施工过程。
18.流水强度分为机械施工流水强度和手工作业流水强度。
19.为了避免施工队转移时浪费工时,流水节拍在数值上最好为半个班的整数倍。
20.异节奏流水施工又可分为成倍节拍流水施工和不等节拍流水施工。
21.有层间关系的工程中组织流水施工时,施工段数(m)和施工过程数(n)的正确关系是m≥n。
22.组织流水施工时,一个施工班组在一个流水段上完成施工任务所需要的时间,称为流水节拍。
流水施工复习题1一、单项选择题(每题备选项中,只有一个最符合题意)1.相邻两工序在同一施工段上相继开始的时间间隔称( B )。
A.流水作业 B.流水步距 C.流水节拍 D.技术间歇2.某工程划分为4个施工过程,5个施工段进行施工,各施工过程的流水节拍分别为6天、4天、4天、2天。
如果组织成倍节拍流水施工,则流水施工工期为 ( C )天。
A. 40 B. 30 C. 24 D. 203.某基础工程土方开挖总量为8800m',该工程拟分5个施工段组织全等节拍流水施工,两台挖掘机每台班产量定额均为80m3,其流水节拍为()天。
A. 55 B. 11 C. 8 D. 64.对多层建筑物,为保证层间连续作业,施工段数m应( D )施工过程数n。
A.大于 B.小于 C.等于 D.大于或等于5.组织无节奏分别流水施工时,应用潘考夫斯基定理确定流水步距的目的是为了保证( A )。
A.时间连续 B.空间连续 C.工作面连续 D.时间和空间均连续6.全等节拍流水施工的特点是( C )。
A.各专业队在同一施工段流水节拍固定B.各专业队在施工段可间歇作业C.各专业队在各施工段的流水节拍均相等D.专业队数等于施工段数7.某基础工程有挖土、垫层、混凝土浇筑、回填土4个施工过程,分5个施工段组织流水施工,流水节拍均为3天,且混凝土浇筑2天后才能回填土,该工程的施工工期为( C )天。
A. 39 B. 29 C. 26 D. 148.多层建筑物在保证层间连续施工的前提下,组织全等节拍流水施工的工期计算式T=(j·m+n-1)·k +∑z-∑c中的z1为两施工过程( A )。
A.一层内的技术组织间歇时间 B.在楼层间的技术组织间歇时间C.在一层内的平行搭接时间 D.层内和层间技术组织间歇时间之和9.在流水施工方式中,成倍节拍流水施工的特点之一是( A )。
A.相邻专业工作队之间的流水步距相等,且等于流水节拍的最大公约数B.相邻专业工作队之间的流水步距相等,且等于流水节拍的最小公倍数C.相邻专业工作队之间的流水步距不相等,但其值之间为倍数关系D.同一施工过程在各施工段的流水节拍不相等,但其值之间为倍数关系10.某工程有前后两道施工工序,在4个施工段组织时间连续的流水施工,流水节拍分别为4天、3天、2天、5天与3天、2天、4天、3天,则组织时间连续时的流水步距与流水施工工期分别为( A )天。
第一部分流水施工一、习题精析(一)、单项选择题1.流水施工的施工过程和流水强度属于()A、技术参数B、时间参数C、工艺参数D、空间参数2.由于某工程项目在第i施工段上的第2施工过程采用新技术施工,无标准定额可循,所以只能根据相关专家经验估算其流水节拍。
已知对该施工过程进行估算得到的最短估算时间、最长估算时间、最可能估算时间分别为12d、22d、14d,则该施工过程的期望时间应为( )A.15dB.16dC.18dD.14d3.在流水施工中,造成专业队窝工是由于出现( )A. M0=NB. M0>N C、M0 <N D、M0≤N4.某项目组成甲、乙、丙、丁共4个专业队在5个段上进行无节奏流水施工,各队的流水节拍分别是:甲队为3、5、3、2、2周,乙队为2、3、1、4、5周,丙队为4、1、3、2、5周,丁队为5、3、4、2、1周,该项目总工期为( )周。
A.91B.30C.26D.245.浇筑混凝土后需要保证一定的养护时间,这就可能产生流水施工的( )。
A.流水步距B.流水节拍C.技术间歇D.组织间歇6.由5个熟练木工组成的木工队,在异型混凝土浇注段上制作安装100m2的特殊曲面木模。
根据企业的统计资料,已知一般曲面木模的制作安装每工日完成5 m2,特殊曲面木模的难度系数为2.,每天两班工作制,则木工队在该施工的流水节拍为()A、4天B、6天 C.8天 D.10天7.某项目组成了甲、乙、丙、丁共4个专业队进行等节奏流水施工,流水节拍为6周,最后一个专业队(丁队)从进场到完成各施工段的施工共需30周。
根据分析,乙与甲、丙与乙之间各需2周技术间歇,而经过合理组织,丁对丙可插入3周进厂,该项总工期为()周。
A.49B.52C.55D.568.某工程有2个施工过程,技术上不准搭接,划分4个流水段,组织2个专业队进行等节奏流水施工,流水节拍为4天,则该工程的工期为( )天。
A.18B.20 c.22 D.249.全长l0km的一级公路,按照异节奏流水组织施工,计划分10段施工,每段长lKm,分路槽开挖、路基、路面和配套设施4个施工过程,预计各施工过程单段施工时间分别为20天、40天、40天和20天,则公路工程计算总工期为( )。
A.120天B.300天C.320天D,1200天10.某工程有3个施工过程进行施工,其流水节拍分别为4天、2天、6天,这三个施工过程组成成倍节拍流水,计算总工期为( )。
A.14天B.16天C.18天D.20天(二)多项选择题1.为有效地组织流水施工,施工段的划分应遵循的原则是( )。
A.各施工段上同一专业工作队所消耗劳动量大致相等B.尽量保证主导施工过程能够连续施工C.施工段数大于或等于施工过程数D.流水步距必须相等E.流水节拍必须相等2.流水施工作业中的主要参数有( )。
A、工艺参数 B.时间参数 C.流水参数 D.空间参数E.技术参数3.确定流水步距考虑的因素主要包括( )。
A 保证各专业工作队能够连续施工 B.保证相邻两个专业工作队在开工时间上最大限度合理的搭接C.避免技术间歇D.满足相邻两个专业工作队在施工顺序上的相互制约关系E.提前插入的现象越多越好4.以下不属于异节奏流水施工的特点的是( )。
A.同一施工过程在各施工段上的流水节拍彼此相等。
B.专业工作队数等于施工过程数C.流水步距彼此相等,并等于流水节拍D.专业工作队数大于施工过程数E.各专业工作队都能连续施工,个别施工段可能有空闲5.流水施工参数中的空间参数主要包括( )。
A.工作面B.施工段C施工过程 D.施工层 E.施工方向二、习题精选(一)单项选择1.流水节拍是指一个专业队( )。
A.整个工作的持续时间B.在一个施工段上的持续时间C.最短的持续工作时间D.转入下一个施工段的间隔时间2.双代号网络计划的网络图中,虚箭线的作用是( )A.正确表达两工作的间隔时间表B.正确表达相关工作的持续时间C.正确表达相关工作的自由时差D.正确表达相关工作的逻辑关系3.某项工程的流水节拍见下表,其计算工期是( )施工段施工过程流水节拍一二三甲 3 3 3乙 2 2 2丙 4 4 4丁 3 2 4A.20 dB.23 dC.25 dD.18d4.为了使流水施工组织中施工段的划分更加科学合理,通常应使( )。
A.施工段数与流水节拍相等B.施工段数大于或等于施工过程数C.施工段数小于或等于施工队数D.施工段数小于流水节拍5.组织等节奏流水施工时,当工作队数少于施工段数时,( )。
A.专业队劳动生产率提高B.工作面得到更充分利用C.作面出现间歇D.专业队窝工6.异节奏流水施工的基本特点包括以下( )。
A.不同施工过程在同一施工段上的流水节拍都相等B.流水步距在数值上等于各个流水节拍的最大公约数C.每个专业工作队都能够连续作业,但施工段有间歇时间D.专业工作队数目小于施工过程数7.以下属于无节奏流水施工的主要特点的是( )。
A.各施工过程的施工段数不相等B.施工段可能有间歇时间C.专业工作队数不等于施工过程数D.每个施工过程在各个施工段上的工程量相等8.等节奏流水施工的主要特点是( )。
A.流水节拍不等但流水步距相等B.流水节拍相等但流水步距不等C.专业施工队数等于施工过程数D.流水步距相等且大于流水节拍9.某分部工程有甲、乙、丙三个施工过程,分4段施工,甲施工过程的流水节拍是3周、5周、2周、4周,乙施工过程的流水节拍是4周、3周、3周、3周,丙施工过程的流水节拍是5周、2周、4周、2周,为了实现连续施工,乙、丙两施工过程间的流水步距应是( )。
A.3周B.4周C.5周D.6周10.某工程分3个施工过程,3个施工段,流水节拍为4周。
甲与乙之间有技术间歇1周,工程的总工期为( )。
A.19周B.20周C.21周D.22周11.某基础工程土方开挖总量为8 800m3,该工程拟分5个施工段组织固定节拍流水施工,两台挖掘机每台班产量定额均为80m3,其流水节拍应确定为( )天。
A. 55B. 11C. 8D. 6512.某基础工程开挖与浇筑混凝土两施工过程在4个施工段组织流水施工,流水节拍值分别为4、3、2、5与3、2、4、3,则流水步距与流水施工工期分别为( )天。
A. 5和17B. 5和19C. 4和16D. 4和2613.利用横道图表示建设工程进度计划的优点是( )。
A.有利于动态控制B.明确反映关键工作C.明确反映工作机动时间D.明确反映计算工期14.某基础混凝土浇筑所需要劳动量为1200个工日,可分为劳动量相等的3个施工段组织流水施工,每天采用二班制,每段投入的人工数为40个工日,其流水节拍值为( )天。
A. 15B. 10C. 8D. 515.组织流水施工时,流水步距是指( )。
A.第一个专业队与其他专业队开始施工的最小间隔时间B.第一个专业队与最后一个专业队开始施工的最小间隔时间C.相邻专业队相继开始施工的最小间隔时间D.相邻专业队相继开始施工的最大间隔时间(二)多项选择题l.施工过程划分的数目多少、粗细程度需要考虑下列因素( )。
A施工计划的性质和作用 B.施工方法、工程结构C.劳动内容、范围D.要满足合理流水施工组织要求E.流水强度2.流水施工组织方式具有的特点包括( )。
A能够实现专业化作业 B.能够实现最大限度的搭接C.科学地利用了工作面D施工过程数等于施工段数 E.有利于资源供应的组织工作3.以下属于流水施工参数的时间参数的是()。
A流水节拍 B.流水步距C工艺间歇D组织间歇 E.总时差4.相比等节奏流水施工,异节奏流水施工在特点上的不同点包括( )A同一施工过程在各个施工段上的流水节拍相等B.流水步距都相等,并等于流水节拍的最大公约数C.专业工作队数目大于施工过程数D专业工作队数目大于等于施工过程数目E.流水步距等于流水节拍流水施工的组织方式与工期计算建筑工程的流水施工要求有一定的节拍,才能步调和谐,配合得当。
流水施工的节奏是由流水节拍所决定的。
由于建筑工程的多样性,各分部分项的工程量差异较大,要使所有的流水施工都组织成统一的流水节拍是很困难的。
在大多数情况下,各施工过程的流水节拍不一定相等,甚至一个施工过程本身在各施工段上的流水节拍也不相等。
因此形成了不同节奏特征的流水施工。
在节奏性流水施工中,根据各施工过程之间流水节拍的特征不同,流水施工可分为:等节拍流水施工;异节拍流水施工和无节奏流水施工三大类。
一、等节拍流水施工定义:是指同一施工过程在各施工段上的流水节拍都相等,并且不同施工过程之间的流水节拍也相等的一种流水施工方式,也称为全等节拍流水或同步距流水。
节拍均为2天,组织等节拍流水施工,计算工期。
组织步骤:1、确定施工顺序,分解施工过程。
2、确定项目施工起点流向,划分施工段。
3、根据等节拍流水施工要求,计算流水节拍数值。
4、确定流水步距,K=t5、计算流水施工的工期。
工期计算:T=(m+n-1)×K=(4+4-1)×2=14 (天)二、异节拍流水施工定义:是指同一施工过程在各施工段上的流水节拍都相等,但不同施工过程之间的流水节拍不完全相等的一种流水施工方式。
分为:一般异节拍流水和成倍节拍流水。
(一)一般异节拍流水施工定义:是指同一施工过程在各施工段上的流水节拍相等,不同施工过程之间如:某工程划分为A、B、C、D四个施工过程,分四个施工段组织流水施工,各施工过程的流水节拍分别为:tA =3,tB=4,tC=5,tD=3;试求该工程的工期。
组织步骤:1、确定流水施工顺序,分解施工过程。
2确定施工起点流向,划分施工段。
3确定流水节拍。
4确定流水步距。
5确定计划总工期工期计算:流水步距KA,B =tA=3天;KB,C=tB=4天;KC,D=m×tC-(m-1)×tD=4×5-(4-1)×3=11(天)工期T=∑K+tn=(3+4+11)+(4×3)=30 (天)(二)成倍节拍流水定义:是指同一施工过程在各个施工段上的流水节拍相等,不同施工过程t A =2,tB=6,tC=4 试组织等步距的异节拍流水施工。
组织步骤:1、确定流水施工顺序,分解施工过程。
2确定施工起点流向,划分施工段。
3确定流水节拍。
4确定流水步距。
5确定专业工作队数6确定计划总工期工期计算:b1=t1÷K=2÷2=1;b2=t2÷K=6÷2=3;b3=t3÷K=4÷2=2n1=1+2+3=6即:m=n1=6工期T=(6+6-1)×2=22 (天)三无节奏流水施工定义:是指同一施工过程在各施工段上的流水节拍不完全相等的一种流水施每个施工过程在各施工段上的流水节拍如上图,试组织施工计算工期。
