装修材料进场顺序
- 格式:doc
- 大小:52.50 KB
- 文档页数:5

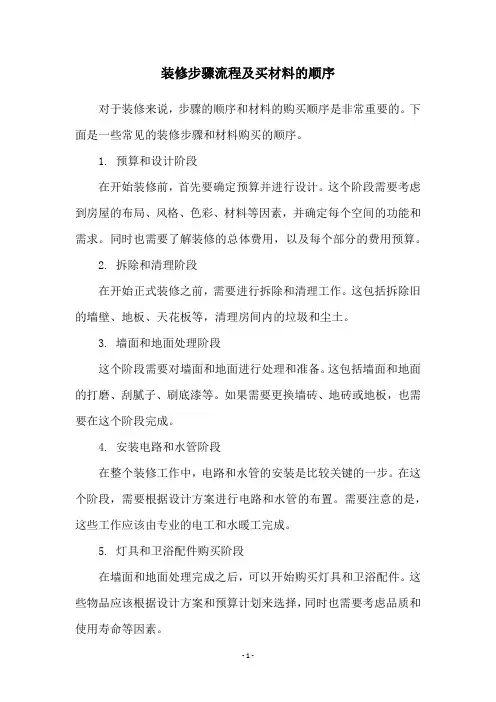

装修步骤流程及买材料的顺序对于装修来说,步骤的顺序和材料的购买顺序是非常重要的。
下面是一些常见的装修步骤和材料购买的顺序。
1. 预算和设计阶段在开始装修前,首先要确定预算并进行设计。
这个阶段需要考虑到房屋的布局、风格、色彩、材料等因素,并确定每个空间的功能和需求。
同时也需要了解装修的总体费用,以及每个部分的费用预算。
2. 拆除和清理阶段在开始正式装修之前,需要进行拆除和清理工作。
这包括拆除旧的墙壁、地板、天花板等,清理房间内的垃圾和尘土。
3. 墙面和地面处理阶段这个阶段需要对墙面和地面进行处理和准备。
这包括墙面和地面的打磨、刮腻子、刷底漆等。
如果需要更换墙砖、地砖或地板,也需要在这个阶段完成。
4. 安装电路和水管阶段在整个装修工作中,电路和水管的安装是比较关键的一步。
在这个阶段,需要根据设计方案进行电路和水管的布置。
需要注意的是,这些工作应该由专业的电工和水暖工完成。
5. 灯具和卫浴配件购买阶段在墙面和地面处理完成之后,可以开始购买灯具和卫浴配件。
这些物品应该根据设计方案和预算计划来选择,同时也需要考虑品质和使用寿命等因素。
6. 安装灯具和卫浴配件阶段在购买了灯具和卫浴配件之后,需要进行安装。
这个阶段需要注意灯具和卫浴配件的安装位置和安装方法。
需要保证安装质量和安全性。
7. 安装家具和装饰品阶段最后一个阶段是安装家具和装饰品。
这包括安装床、沙发、书柜、餐桌等家具,以及挂画、摆设等装饰品。
需要注意的是,家具和装饰品应该与整个设计方案相匹配,同时也需要考虑功能和实用性等因素。
总之,在进行装修时,需要按照一定的步骤和顺序进行。
同时,也需要注意材料的购买顺序和品质选择,以确保装修质量和效果。
第1篇一、前期准备工作1. 确定工程进度计划:在施工前,根据工程特点、施工周期和材料需求,制定详细的工程进度计划,明确各个阶段的施工内容和材料需求。
2. 材料清单编制:根据工程进度计划,编制材料清单,包括材料名称、规格、型号、数量、供应商等信息。
3. 材料采购:根据材料清单,进行材料采购,确保材料质量、价格、供应渠道等方面满足要求。
二、材料进场顺序1. 基础工程材料:首先进场的是基础工程材料,如混凝土、钢筋、模板、防水材料等。
这些材料是基础工程的关键,需在基础施工前准备好。
2. 主体结构材料:基础工程完成后,进入主体结构施工阶段。
此时,需进场的主要材料包括钢筋、混凝土、砖块、砌块、水泥、沙子等。
3. 装饰装修材料:主体结构完成后,进入装饰装修阶段。
此阶段需进场的材料较多,包括油漆、涂料、瓷砖、地板、门窗、橱柜等。
4. 水电安装材料:水电安装是施工过程中的一项重要工作,需在装饰装修阶段之前进行。
此时,需进场的材料包括电线、水管、电缆、阀门、灯具、开关等。
5. 通风、消防、智能化等材料:在装饰装修和水电安装完成后,进入通风、消防、智能化等系统的施工阶段。
此时,需进场的材料包括风管、防火阀、报警器、摄像头等。
6. 临时设施材料:施工现场的临时设施,如围挡、帐篷、临时道路、施工电梯等,需在施工前期准备。
三、材料进场注意事项1. 材料验收:材料进场时,需对材料进行验收,确保材料质量符合要求。
2. 材料堆放:材料堆放要整齐、有序,便于施工人员取用。
3. 材料保管:材料需妥善保管,防止受潮、受污染或被盗。
4. 材料使用:材料使用要合理,避免浪费。
5. 材料调换:如发现材料质量存在问题,需及时与供应商联系,进行调换。
总之,合理的工程施工材料进场顺序能够有效保证工程进度和质量。
在实际施工过程中,应根据工程特点和施工周期,灵活调整材料进场顺序,确保工程顺利进行。
第2篇一、基础工程材料1. 土方工程:土方、石方、砂、石子等。
装修工程材料进出场方案一、前言随着城市建设的不断发展,装修工程的需求日益增长。
装修工程材料进出场管理是装修工程的重要组成部分,对于保证施工进度、确保施工质量具有重要意义。
本方案旨在规范装修材料的进出场管理,提高施工效率,确保施工质量。
二、进场管理1.施工单位应提前制定装修材料进场计划,明确材料种类、数量、规格、品牌等信息,并向业主或监理单位提供进场计划表。
2.施工单位应按照进场计划及时采购装修材料,并将采购的材料运输至工地现场。
3.进场的装修材料应经过验收,验收合格后方可入库存放,并及时进行登记。
材料的验收应包括外观质量、规格尺寸、数量等方面的检查。
4.进场的装修材料应按照分类存放,并严格按照规定位置进行标识和整理。
危险品或易燃品应按照相关规定存放,不得与其他材料混放。
三、出场管理1.施工单位应根据施工进度合理安排装修材料的出场,避免过多积压及浪费。
2.出场的装修材料应经过核对,核对无误后方可出库。
对于出库的材料,应及时进行登记记录,包括材料种类、数量、出库时间等信息。
3.出场的装修材料应按照使用顺序、使用数量、使用位置等进行分类,避免混乱,提高工程进度。
4.出场的装修材料应进行包装、运输等保护措施,在运输过程中避免损坏或丢失。
四、材料管理1.施工单位应建立健全的装修材料管理制度,包括材料采购、储存、使用、出场等全过程管理制度。
2.施工单位应对装修材料进行定期检查,发现问题及时整改,确保材料质量符合要求。
3.对于使用过的材料,施工单位应及时进行清点、整理、清洗,并进行妥善保存,以备后续使用。
五、安全管理1.施工单位应加强对装修施工现场的安全管理,制定完善的安全管理方案,确保施工人员和现场材料的安全。
2.对于危险品或易燃品,施工单位应制定专门的安全管理措施,并明确标识存放位置,加强防火、防爆措施。
六、环境保护1.施工单位应根据《建筑垃圾管理条例》的相关规定,对装修施工过程中产生的垃圾进行分类、包装、存放,并及时清运至指定处理场所。
整理的装修材料进场次序在装修正式启动前,很多材料是要买好放入施工现场的。
对于采纳清包装修方式的房主们来说,需要提前准备的物品更是极多。
为了不影响施工的正常进行,各项装修材料次序需要提前拟定。
今日,我整理了装修材料进场次序,给大家共享一下吧。
装修材料进场次序一:施工前期需要进场的材料这个阶段,重要的工作是装修设计师、业主、施工队负责人到施工现场进行交底,水电工进行划线定位、开挖线槽等。
在水电工开挖线槽的期间,业主需要联系厨房橱柜专门店、橱具公司等,到家里测量所需橱柜的实在位置,并适当订购灶具、抽油烟机、太阳能、热水器、淘菜水槽、马桶、洗漱面盆、各式地漏、强弱电箱等。
灶具、抽油烟机、太阳能、马桶等器皿,购物店铺会负责安装,届时业主到场监工即可。
装修材料进场次序二:水电路铺设过程中需要进场的材料线槽开挖一般需要两至三天的时间,开挖结束后,施工人员进行水电线路的铺设,业主一般也看不太懂这些专业活,这时,可以带装修市场选购墙面砖、地砖等,实在购买数量要参照瓷砖尺寸和装修报价清单。
装修材料进场次序三:地面墙体改造期间需要进场的材料通常来说,经过一周左右的水电线路改造,便进入了墙体地面的改造阶段,这些工作由泥浆工负责。
这时,业主需要做的是联系商家抓紧将墙砖和地砖送到施工现场,并去店铺预定套装门、门套,并联系商家到现场去测量门的大小尺寸。
这个阶段,施工方也可联系木工进行天花板吊顶,或者进行其他木工活。
管道铺设装修材料进场次序四:后期装修需要进场的材料以上工程完成后,装修也进入了收尾阶段,这时,需要做的工作比较繁琐,如业主想设计一个卫生间隔断,或者打造一间独立淋浴房的话,需要抓紧通知店家来测量尺寸,并动手制作。
假如墙壁想贴壁纸,要到店铺进行预定,大约需要十天的送货周期;假如选择油漆粉刷的话,施工方就要指挥油漆工开始工作了。
卫生间器皿安装以上的装修材料入场次序,只是一个大体的流程,其实,在实在装修过程中,业主也需要依据自身需要,对材料的入场次序进行适当的调整和完善。

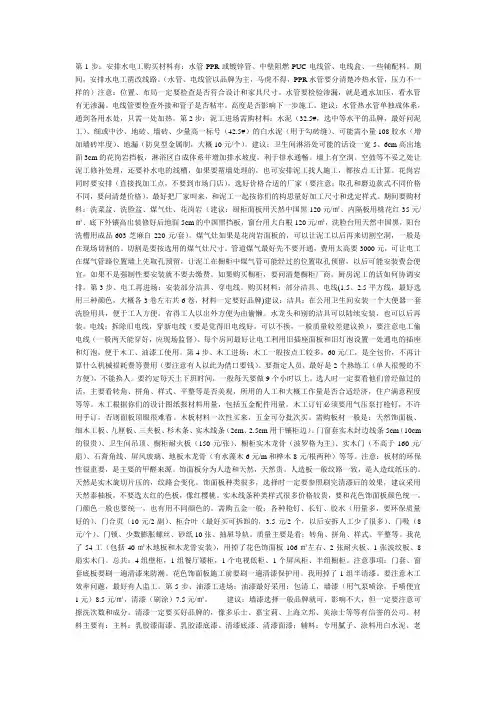

第1步:安排水电工购买材料有:水管PPR或镀锌管、中壁阻燃PUC电线管、电线盒、一些辅配料。
期间,安排水电工凿改线路。
(水管、电线管以品牌为主,马虎不得,PPR水管要分清楚冷热水管,压力不一样的)注意:位置、布局一定要检查是否符合设计和家具尺寸。
水管要检验渗漏,就是通水加压,看水管有无渗漏。
电线管要检查外接和管子是否粘牢。
高度是否影响下一步施工。
建议:水管热水管单独成体系,通到各用水处,只需一处加热。
第2步:泥工进场需购材料:水泥(32.5#,选中等水平的品牌,最好问泥工)、细或中沙、地砖、墙砖、少量高一标号(42.5#)的白水泥(用于勾砖缝)、可能需小量108胶水(增加墙砖牢度)、地漏(防臭型金属制,大概10元/个)。
建议:卫生间淋浴处可能的话设一宽5、6cm高出地面3cm的花岗岩挡板,淋浴区自成体系并增加排水坡度,利于排水通畅。
墙上有空洞、空鼓等不妥之处让泥工修补处理,还要补水电的线槽,如果要凿墙处理的,也可安排泥工找人施工,都按点工计算。
花岗岩同时要安排(直接找加工点,不要到市场门店),选好价格合适的厂家(要注意:取孔和磨边款式不同价格不同,要问清楚价格),最好把厂家叫来,和泥工一起按你们的构思量好加工尺寸和选定样式。
期间要购材料:洗菜盆、洗脸盆、煤气灶、花岗岩(建议:厨柜面板用天然中国黑120元/㎡、内隔板用桃花红35元/㎡、底下外镶高出装修好后地面5cm的中国黑挡板,窗台用大白根120元/㎡,洗脸台用天然中国黑,阳台洗槽用成品603芝麻白220元/套)。
煤气灶如果是花岗岩面板的,可以让泥工以后再来切割空洞,一般是在现场切割的。
切割是要按选用的煤气灶尺寸。
管道煤气最好先不要开通,费用太高要3000元,可让电工在煤气管路位置墙上先取孔预留,让泥工在橱柜中煤气管可能经过的位置取孔预留,以后可能安装费会便宜,如果不是强制性要安装就不要去缴费。
如果购买橱柜,要问清楚橱柜厂商,厨房泥工的活如何协调安排。

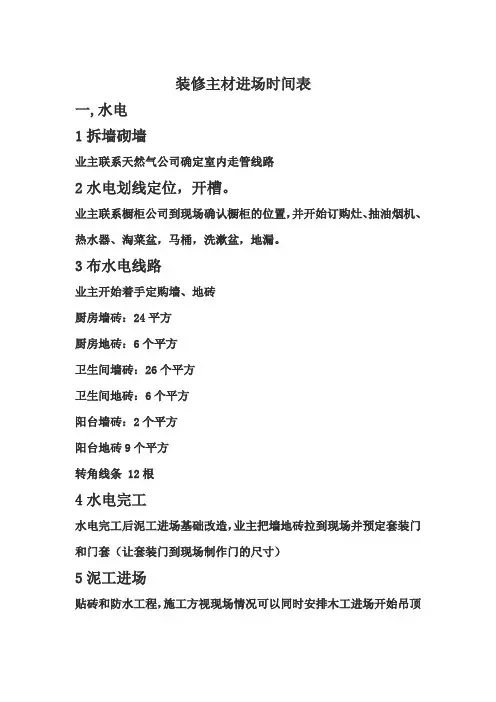

装修主材进场时间表
一,水电
1拆墙砌墙
业主联系天然气公司确定室内走管线路
2水电划线定位,开槽。
业主联系橱柜公司到现场确认橱柜的位置,并开始订购灶、抽油烟机、热水器、淘菜盆,马桶,洗漱盆,地漏。
3布水电线路
业主开始着手定购墙、地砖
厨房墙砖:24平方
厨房地砖:6个平方
卫生间墙砖:26个平方
卫生间地砖:6个平方
阳台墙砖:2个平方
阳台地砖9个平方
转角线条 12根
4水电完工
水电完工后泥工进场基础改造,业主把墙地砖拉到现场并预定套装门和门套(让套装门到现场制作门的尺寸)
5泥工进场
贴砖和防水工程,施工方视现场情况可以同时安排木工进场开始吊顶
工程(业主联系专业打孔开空调洞、热水器排气孔)木工打造衣柜,业主购买五金件。
6泥工木工完工
卫生间需要做隔断或者淋浴房,业主他们进场量尺寸并开始制作;施工方安排油漆工进场。
7油漆腻子刮完
在油漆工墙面腻子刮完后,业主购买铝扣板、浴霸、厨房吸顶灯、排气扇和通知厨房三件套拉到工地(灶,抽油烟,热水器)并通知他们上门安装。
8安装门
业主通知安装套装门和门套(在安装套装门时业主需要购买五金件。
比如:锁,合叶,拉手等)卫生间滑门,门套安装好后让滑门量尺寸并开始制作。
9滚涂乳胶漆油漆工在进行基层完全处理并待干后开始乳胶漆上漆。
业主着手购买预定木地板,灯具、窗帘、挂件等,洁具,开关面板。
10油漆完工
业主把灯具、挂件等,灯具,洁具,开关面板拉到工地安装。
11木地板安装
木地板安装完毕后,进行开荒清洁,清洁完工后,最后一道工序业主可以通知窗帘,家具等进场。
工程施工材料进场顺序是工程建设中至关重要的一环,合理的材料进场顺序能够确保施工进度顺利进行,提高工程质量,降低成本。
本文将从土建工程、装修工程和安装工程三个方面详细解析工程施工材料进场顺序。
一、土建工程材料进场顺序1. 土方工程:在进行土方工程时,首先需要进场的材料是土方填筑材料,如砂、石、土等。
此外,还需要进场挖土机械、运输车辆等施工设备。
2. 基础工程:基础工程材料主要包括混凝土、钢筋、模板、砖、石等。
在基础工程施工过程中,需要先进行桩基施工,然后依次进行垫层、防水层、混凝土浇筑、钢筋绑扎等工作。
相应地,材料进场顺序应为混凝土、钢筋、模板、砖、石等。
3. 主体结构工程:主体结构工程材料包括钢材、木材、混凝土、砖、石等。
主体结构工程施工顺序一般为:桩基工程、基础工程、地下室工程、主体框架工程、屋面工程等。
因此,材料进场顺序也应按照这个顺序进行。
4. 脚手架工程:脚手架工程材料包括钢管、扣件、脚手板、安全网等。
脚手架工程应在主体结构工程施工过程中同步进行,以确保施工安全。
因此,脚手架工程材料进场顺序应与主体结构工程材料进场顺序相协调。
5. 内外墙装饰工程:内外墙装饰工程材料包括涂料、瓷砖、石材、玻璃等。
在主体结构工程完成后,进行内外墙装饰工程施工。
因此,材料进场顺序应为涂料、瓷砖、石材、玻璃等。
6. 楼地面工程:楼地面工程材料包括地板、地砖、石材、楼梯等。
在内外墙装饰工程完成后,进行楼地面工程施工。
因此,材料进场顺序应为地板、地砖、石材、楼梯等。
7. 屋面工程:屋面工程材料包括防水卷材、保温材料、瓦片等。
在楼地面工程完成后,进行屋面工程施工。
因此,材料进场顺序应为防水卷材、保温材料、瓦片等。
8. 其他工程:其他工程材料包括园林绿化、水电安装、消防设施等。
在屋面工程完成后,进行其他工程施工。
因此,材料进场顺序应为园林绿化、水电安装、消防设施等。
二、装修工程材料进场顺序1. 水电改造工程:水电改造工程材料包括水管、电线、穿线管等。
装修过程中的采购顺序装修工作千头万绪,耗时耗力耗财,在开工时往往不知道该从何入手,手忙脚乱.俗话说万事开头难,装修也一样,但是如果能有序、有准备的把开工前的准备工作做好,那在装修时会少了很多烦恼。
确定装修公司以后最主要的就是购买材料了,对此,总结了一下购买顺序清单,对于材料的前后购买时间非常一目了然:材料进场必须要注意的事项材料验收时具体应注意以下几个方面:1、通知施工方材料验收的时间:材料进行验收。
而且这个验收最好是安排在材料进场时立即进行。
所以,约定验收时间非常必要.以免出现材料进场时,没有时间约定,对材料进行验收,影响施工进度。
2、材料验收时合同中规定的验收人员必须到场:无论是家装行业内的人士还是消费者,似乎对合同都没有上升到法律角度的那种意识。
但是,家装合同本身就是一份法律文书,如果不认真对待就有可能出现不必要的麻烦。
以材料验收为例:在家装合同的有关章节中,建议,材料验收应该明确验收人。
但是,在实际操作中,合同的甲乙双方往往对合同中规定好的材料验收人没有认真对待。
也许验收时规定的验收人不到场(验收人员又没有合同约定的验收人授权),也许验收人到场但没有负起验收的责任。
严格意义上讲,这样做都存在法律上的漏洞。
3、验收程序必须严格:验收人对合同中规定的每一个材料约定都应该进行必要的检查,如材料质量,材料规格,材料数量。
4、合同中规定的验收人应在验收单上签字:如果检查结果材料合格,验收人就应该在材料验收单上签字.这样做才是一个较完整的过程。
因为,如果在材料进场时对材料进行了验收,但是当时没有履行必要的手续。
事后,又反悔了,而且对自己的验收结果不认账.但是,由于另一方没有证据在手,对这样的结果也没有办法。
一般情况下,家居装修中各工种进场施工顺序是:瓦工→水电工→泥水工→木工→油漆工→水电工→设备安装工→污染治理工→清洁工。
装修工程的施工顺序是:建筑结构改造→水电布线→防水工程→瓷砖铺装→木工制作→木质油漆→墙面涂饰→地板铺装→水电安装→设备安装→污染治理→卫生清洁.在制定具体施工程序时,通常应注意缩短工期、成品保护和安全等原则合理统筹安排。
下面介绍一些施工过程中常出现的设计和施工问题.【相关施工程序顺序】(1)土建改造阶段①、进场,拆墙,砌墙;②、凿线槽,水电改造;③、封埋线槽隐蔽水电改造工程;④、做防水工程,卫生间(厨房)地面做24小时闭水试验;⑤、卫生间及厨房贴墙面、地面磁砖;⑥、定做的门、橱柜、浴柜、家具等进行测量。
(2)基层处理阶段①、木工进场,吊天花板、石膏线;②、包门套、窗套,制作木柜框架;③、同步制作各种木门、造型门;④、木制面板刷防尘漆(清油);⑤、窗台大理石台面找平铺设;⑥、木饰面板粘贴,线条制作并精细安装;⑦、墙面基层处理,打磨,找平;⑧、家具,门窗边接缝处粘贴不干胶(保护边)。
(3)细部处理阶段①、墙面刷漆最少三遍;②、家具油漆进场,补钉眼,油漆;③、处理边角、铺设地砖,过门石;④、铺地板及地板下防止地板甲醛、霉菌、病菌污染的“地板伴侣”;⑤、灯具、开关、插座、洁具、拉手、门锁、挂件等安装调试;⑦、清理卫生,地砖补缝,撤场;⑧、装修公司内部初步验收;⑨、三方预约时间正式验收,交付业主.(4)入住准备阶段①、家具进场及使用祛除家具内部空气污染及异味的“炭中炭”;②、各类电器产品及窗帘布艺等饰品进场;③、室内空气质量检测或室内空气污染综合治理;④、卫生保洁;⑤、择黄道吉日搬家入户.【相关工序注意事项】一、首先是办理入场手续.一般来说,办入场手续需要装修队负责人的身份证原件与复印件、业主身份证原件与复印件、装修公司营业执照复印件、装修公司建筑施工许可证复印件,还有装修押金,当然办理之前还需具体询问一下业主所在的房屋管理处.二、接下来是敲墙。

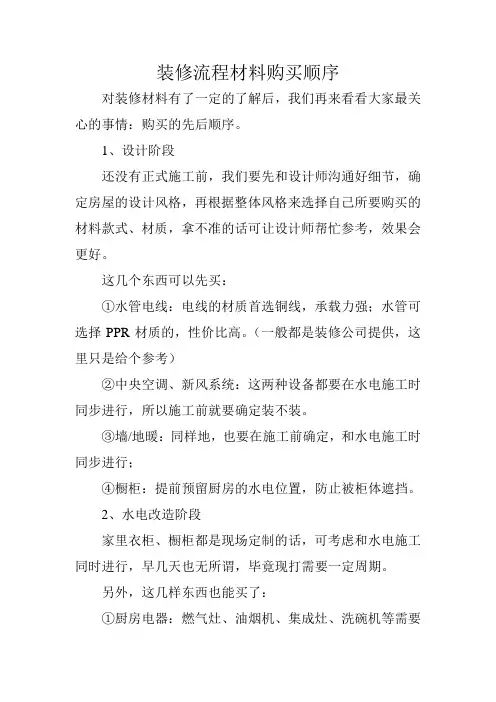

装修流程材料购买顺序对装修材料有了一定的了解后,我们再来看看大家最关心的事情:购买的先后顺序。
1、设计阶段还没有正式施工前,我们要先和设计师沟通好细节,确定房屋的设计风格,再根据整体风格来选择自己所要购买的材料款式、材质,拿不准的话可让设计师帮忙参考,效果会更好。
这几个东西可以先买:①水管电线:电线的材质首选铜线,承载力强;水管可选择PPR材质的,性价比高。
(一般都是装修公司提供,这里只是给个参考)②中央空调、新风系统:这两种设备都要在水电施工时同步进行,所以施工前就要确定装不装。
③墙/地暖:同样地,也要在施工前确定,和水电施工时同步进行;④橱柜:提前预留厨房的水电位置,防止被柜体遮挡。
2、水电改造阶段家里衣柜、橱柜都是现场定制的话,可考虑和水电施工同时进行,早几天也无所谓,毕竟现打需要一定周期。
另外,这几样东西也能买了:①厨房电器:燃气灶、油烟机、集成灶、洗碗机等需要嵌入橱柜内部的,施工比较复杂,早点定下来比较好。
(PS:记得提前预留插座)②卫浴用品:像热水器、浴室柜、马桶等卫浴用品可以先买,时间宽裕,选择的机会也大一点。
③等水电开好槽,就可以考虑订购墙、地砖了。
(注:施工会产生损耗,可适当多买一点,避免不必要的麻烦)④木门、地板可在水电施工结束以后定制,订购需要一定周期。
3、泥瓦工施工阶段①水泥工进场前,需确认石材、瓷砖等材料是否到位,提前3-5天最好。
②记得提前打好空调洞和热水器排水孔。
4、油漆阶段①墙纸、墙布、乳胶漆等墙面材质要在油漆施工前3-5天就确定②刮完腻子以后,可购买吊顶材料,以及卫生间要用的浴霸、排气扇等物品。
③油漆施工阶段,可订购软装配饰以及部分成品家具,到时候直接搬进来就行。
④油漆施工完后,提前定制好的家具、厨房电器等就能进场了。
(PS:家具先别急着进场,等卫生做好再搬进来)5、收尾阶段①开荒保洁:趁着家具还没进来,给全场做个大扫除,边边角角都能清理到,避免卫生死角。
②通风:通风是入住前必须要进行的一项,一般需要3-6个月时间,有新风系统的话,可打开新风,更利于有害气体的排出。
装修入场顺序一、前期准备工作在进行装修前,我们需要做一些前期的准备工作,以确保装修工程的顺利进行。
主要包括以下几个方面:1.方案设计:与设计师沟通,确定装修方案、风格和布局。
根据平面图和设计图纸,确定装修的具体要求和工作安排。
2.施工准备:预先准备好所需的施工材料、设备和工具。
检查和维护施工设备,确保其正常运转。
清理施工现场,确保安全和整洁。
3.许可手续:根据当地的规定,办理装修相关的许可手续,如装修许可证、施工许可证等。
确保装修工程符合法律法规的规定。
4.人员组织:安排专业的装修施工队伍,并分配各个岗位的人员。
确保施工人员具备相应的技术和经验,以保证装修质量。
5.时间安排:制定详细的施工计划和进度表,合理安排各个施工环节的时间。
确保工程能够按时完成,避免延期和额外费用的产生。
二、装修入场顺序在进行装修工程时,需要按照一定的顺序进行施工,以确保各个工种之间的配合和交接工作的顺利进行。
以下是一般情况下的装修入场顺序:1.水电入场:水电工作是装修的基础工程之一,包括布置电线、铺设水管等。
水电工程施工前需要确定好电路规划和水管走向,并进行相关的测量和标记。
水电工程完成后需要经过验收,确保安全和合格。
2.防水入场:在进行防水施工之前,需要先进行地面的打底处理,包括清理、增强处理和填补修复地面缺陷等工作。
然后进行防水施工,包括涂刷防水涂料、铺设防水卷材等。
防水工程完成后需要经过验收,确保质量和效果。
3.瓦工入场:瓦工主要包括墙面砌筑、地面砌筑和吊顶施工等工作。
施工前需要进行墙面和地面的测量和标记,确定好墙体结构和吊顶高度。
然后进行砌筑和砂浆粉刷等工作,最后进行吊顶施工。
瓦工施工完成后需要进行验收,确保质量和效果。
4.木工入场:木工主要包括门窗安装、橱柜制作和家具定制等工作。
施工前需要根据设计图纸制作木工制品和家具,然后进行安装和调整。
木工施工完成后需要经过验收,确保安装牢固和效果满意。
5.油漆入场:油漆工程主要包括抹灰、刷底漆和刷面漆等工作。
进场装修流程进场装修是指在新房交付后,业主和装修公司签订合同,装修公司正式进入施工现场进行装修施工的一系列流程。
在进场装修流程中,需要经历多个环节,包括施工准备、材料采购、施工实施、验收等多个环节。
下面将为大家详细介绍进场装修的流程。
首先,进场装修的第一步是施工准备。
在这一阶段,装修公司需要派遣相关工作人员前往现场进行勘察和测量,了解房屋的具体情况,包括房屋的结构、面积、布局等。
同时,需要与业主进行沟通,了解业主的装修需求和风格偏好,为后续的装修工作做好准备。
接下来是材料采购环节。
根据施工准备阶段的勘察情况和业主的需求,装修公司需要制定详细的材料清单,并与相关供应商进行联系,采购所需的装修材料,确保材料的质量和数量符合施工要求。
然后是施工实施阶段。
在这个阶段,装修公司将根据前期的准备工作和材料采购情况,组织施工队伍进行施工作业。
施工过程中需要严格按照设计图纸和施工标准进行施工,确保施工质量和进度。
同时,装修公司需要做好施工现场的管理和安全控制,确保施工过程中不发生安全事故。
最后是验收环节。
施工完成后,装修公司将与业主一同进行装修工程的验收工作。
在验收过程中,需要对装修工程的质量进行全面检查,确保装修效果符合设计要求和业主的期望。
同时,需要对施工过程中可能存在的问题进行整改和处理,确保最终的装修效果达到业主的满意。
总的来说,进场装修流程是一个系统而复杂的过程,需要装修公司和业主共同配合,确保装修工程的顺利进行和最终的质量达标。
通过严格的施工准备、材料采购、施工实施和验收环节的管理,可以有效地保障装修工程的质量和进度,为业主打造一个舒适、美观的居住环境。
装修让人闻之色变,不论是装修菜鸟还是曾经有过无数次装修经历的老鸟总会在不知不觉中被各种意想不到的装修套路坑的怀疑人生。
初次装修的小白对装修材料的入场时间和顺序,基本上一脸懵逼。
如果遇到的装修公司不负责任,提前一天才跟业主说明天水电师傅进场,你说怎么办?装修只能往后面拖了呗。
兵马未动,粮草先行,古人早就说了。
所以各位,请收下这份装修材料入场顺序表。
北京江水平装修队建议收藏,很有用滴~~一、装修基本流程选择装修公司➝主体拆改➝定做物品的设计和测量(橱柜或衣柜等初步测量)➝水电改造➝各种隐蔽工程➝木工制作➝防水闭水实验➝铺瓷砖➝墙面乳胶漆➝油饰工程➝厨卫吊顶➝木门、橱柜等安装➝木地板工程➝壁纸工程➝各种安装➝保洁➝家具、电器、配饰入场。
二、装修材料入场顺序1、开工阶段防盗门:最好一开工就安装防盗门,防盗门的定做周期为一周左右。
水泥、沙子、腻子等辅料:一开工就能拉到工地,不需要提前预定。
白乳胶、原子灰、砂子等辅料:一开工就要能拉到工地,不需要提前预定。
2、装修拆改阶段橱柜:墙体改造完毕就需要橱柜商家上门测量,确定整体橱柜计划方案,其方案会影响到水电改造工程。
方便的话需要在施工交底前就确定橱柜设计,以便施工队、设计师交底时橱柜设计师到场与各方面协调水电走向。
目前很多厨房采用的是整体橱柜设计,各种厨房电器会与橱柜整合在一起。
厨房的主要电器:如油烟机、燃气柜、消毒柜等,建议定制橱柜前下定单,先确定电器的型号、颜色、尺寸,将尺寸交橱柜公司用于橱柜设计,并安排橱柜安装同时送货。
散热器和地暖系统:墙体改造完毕后就需要商家上门改造供暖系统。
散热器可以和水管同时订购,以便水工确认接口的型号尺寸,贴好瓷砖后再安装即可。
安装地暖的用户,在水电改造完毕后,即可进行地暖的施工,要注意保留地暖管在地下的走向位置图。
水槽、面盆:橱柜设计前需要确定水槽、面盆规格、尺寸,水槽和面盆规格会影响到橱柜设计方案和水改方案。
烟机、灶具、小厨宝:橱柜设计前需要确定其型号和安装位置,它会影响到电改方案和橱柜设计方案。
家居装修进场施工顺序家居装修中各工种进场施工顺序是:力工(砸运)→水电工(隐蔽工程)→瓦工(砌墙,镶砖)→油工(铲墙皮)→木工(吊棚造型)→油工(刮大白)→水电工(灯具开关)→其他安装(地板,木门,橱柜)→清洁工(全面保洁)。
在制定具体施工程序时,通常应注意统筹安排、成品保护和安全环保等基本原则。
先购买几件随身必备工具:卷尺(买5m的,不要3m的)、计算器、大板夹(夹单子、收据用)。
日记本,(随时记录电话,店名,采购清单)。
有了这些随身物品,可以让你少犯低级错误,节省开支。
下面先介绍一些施工过程中的惯常程序:请网友们根据自己家的实际情况安排自己的工程计划。
一、主体拆改,让空间更实用主体拆改是最先上的一个项目,主要包括拆墙、砌墙、铲墙皮、拆暖气、铺地热、换塑钢窗、等等。
拆改完的垃圾,要及时清理出去,保证室内的清洁,也是为了方便施工。
说明:掌握建筑的承重结构,分清可拆除部分和不可拆除部分。
一般情况下,在实行统一物业管理的小区中,除建筑的承重墙、柱以外,凡影响建筑外观的建筑构件不得改变,如窗、阳台,配重墙等。
敲墙面积的计算可以根据房屋的平面图纸。
厚度超过40厘米的墙体为“承重墙”,不能砸。
未超过40厘米的为“非承重墙”可以随便砸。
一般沈阳都是“力工包园”只能找他们干活,遇到这样的黑势力,建议大家理智对待,只可智取,不可强攻,找记者最无用。
我们一般都妥协。
跟力工谈工钱要记得“砸墙,运输下楼到物业指定地点,提供编织袋”一起包给力工,别在因为少说一句话,被温柔一刀,还要把力工的电话记在本子上,备用。
如果需要更换暖气,就顺便让力工拆了,搬走,卖给他们就可以,他们知道送到那里收走。
如果做地热最好找专业施工队,大包施工,必须要3-5厘米厚的挤塑板垫底,配上球阀,过滤器,分水器,瓦工回填附带地面找平全套下来一共多少钱。
一般商家作弊,都是XX一平,不含球阀、过滤器、分水器,其实那3个件占了很大的一部分钱款,施工完毕后,要检查地面是否找平,能否达到铺地板的要求。
1前期设计——2主体拆改——3水电改造——4木工——5贴砖——6刷墙面漆——7厨卫吊顶——8橱柜安装——9木门安装——10地板安装——11铺贴壁纸——12散热器安装——13开关插座安装——14灯具安装——15五金洁具安装——16窗帘杆安装——17拓荒保洁——18家具进场——19家电安装——20家居配饰1、前期设计:主要是根据自己的生活习惯设计,并且对自己的房间进行一次详细的测量,大家不要犯懒,最好亲自测量一遍,测量的内容主要包括:明确装修过程涉及的面积。
特别是贴砖面积、墙面漆面积、壁纸面积、地板面积;明确主要墙面尺寸。
特别是以后需要设计摆放家具的墙面尺寸。
2、主体拆改进入到施工阶段,主体拆改是最先上的一个项目,主要包括拆墙、砌墙、铲墙皮、拆暖气、换塑钢窗等等。
主体拆改说白了,就是先把工地的框架先搭起来。
3、水电改造水电路改造之前,主体结构拆改应该基本完成了。
在水电改造和主体拆改这两个环节之间,一些同学可能知道,还应该进行橱柜的第一次测量。
其实所谓的橱柜第一次测量并没有什么实际内容,因为墙面和地面都没有处理,橱柜设计师不可能给出具体的设计尺寸,而只是就开发商预留的上水口、油烟机插座的位置,提出一些相关建议。
主要包括:看看油烟机插座的位置是否影响以后油烟机的安装;看看水表的位置是否合适;看看上水口的位置是否便于以后安装水槽。
对于橱柜的第一次测量,稍微有经验的同学完全可以自行完成。
水路改造完成之后,最好紧接着把卫生间的防水做了。
厨房一般不需要做防水。
4、木工木工、瓦工、油工是施工环节的“三兄弟”,基本出场顺序是:木——瓦——油。
基本出场原则是——谁脏谁先上。
“谁脏谁先上”也是决定家装顺序的一个基本原则之一,我后面还会提到。
其实像包立管、做装饰吊顶、贴石膏线之类的木工活从某种意义上说也可以作为主体拆改的一个细环节考虑,本身和水电路改造并不冲突,有时候还需要一些配合。
5、贴砖在“瓦工老二”作业的过程,还涉及以下三个环节的安装过门石、大理石窗台的安装。
装修施工进场顺序根据手机卖场已经设计好的步骤走,施工进场顺序:1.主体拆改2.木工3.贴砖4.刷墙面漆5.地板安装6.开关插座安装7.灯具安装8.拓荒保洁9. 家具进场10.产品进场注意:开工之前不要忘记去物业办理施工入场手续。
(1 )主体拆改进入到施工阶段,主体拆改是最先上的一个项目,主要包括拆墙、砌墙、铲墙皮、拆暖气、换塑钢窗等等。
主体拆改说白了,就是先把工地的框架先搭起来。
(2)木工木工、瓦工、油工是施工环节的“三兄弟”,基本出场顺序是:木一一瓦一一油。
基本出场原则是一一谁脏谁先上。
“谁脏谁先上”装修顺序的一个基本原则之一。
其实像包立管、做装饰吊顶、贴石膏线之类的木工活从某种意义上说也可以作为主体拆改的一个细环节考虑,本身和水电路改造并不影响,有时候还需要一些配合,比如考虑假墙上是否有水电线路,如果有的话,应该让水电改造的工人预埋管。
”(3)贴砖如果工人忙得开的话,工长一般会在“木工老大”还没有结束的时候就让“瓦工老二”进场贴砖,这很正常,因为两者本身没什么****。
在“瓦工老二”作业的过程,过门石、大理石窗台的安装。
过门石的安装可以和铺地砖一起完成,也可以在铺地砖之后,大理石窗台的安装一般在窗套做好之后,安装大理石的工人会准备玻璃胶,顺手就把大理石和窗套用玻璃胶封住了。
(4 )刷墙面漆“油工老三”进场,主要完成墙面基层处理、刷面漆、给“木工老大”打的家具上漆等工作。
(5 )地板安装地板安装需要注意以下几个问题:1、地板安装之前,最好让厂家上门勘测一下地面是否需要找平或局部找平,有的装修公司或整修队会建议同学地面找平或局部找平,以地板厂家的实际勘测为准;2、地板安装之前,室内的铺装地板的地面要清扫干净,要保证地面的干燥,所以清扫过程不要用水。
3、地板安装时,有条件的话,地板的切割一定要在走廊。
以前论坛还就这个问题讨论过,有同学认为在走廊切割地板污染公共区域,不道德。
我的想法是完工之后打扫一下,不打紧。
