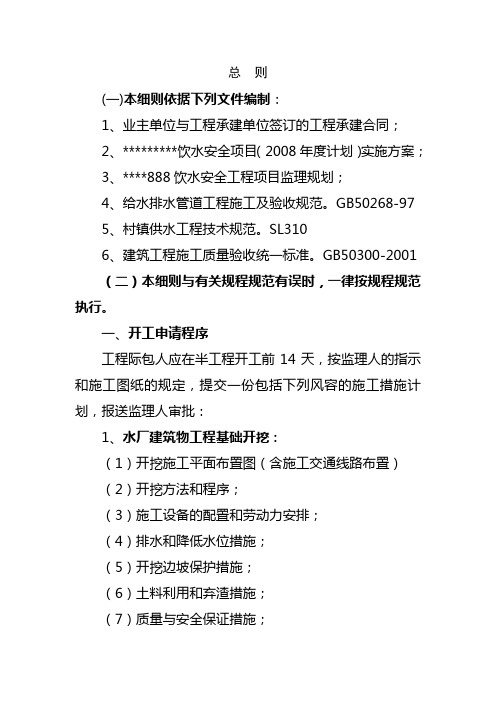

总则(一)本细则依据下列文件编制:1、业主单位与工程承建单位签订的工程承建合同;2、*********饮水安全项目(2008年度计划)实施方案;3、****888饮水安全工程项目监理规划;4、给水排水管道工程施工及验收规范。
GB50268-975、村镇供水工程技术规范。
SL3106、建筑工程施工质量验收统一标准。
GB50300-2001(二)本细则与有关规程规范有误时,一律按规程规范执行。
一、开工申请程序工程际包人应在半工程开工前14天,按监理人的指示和施工图纸的规定,提交一份包括下列风容的施工措施计划,报送监理人审批:1、水厂建筑物工程基础开挖:(1)开挖施工平面布置图(含施工交通线路布置)(2)开挖方法和程序;(3)施工设备的配置和劳动力安排;(4)排水和降低水位措施;(5)开挖边坡保护措施;(6)土料利用和弃渣措施;(7)质量与安全保证措施;(8)施工进度计划等。
2、输配水管地槽开挖:(1)测量堪验资料;(2)管道地槽开挖土料堆放规划报告;(3)机械、设备及材料准备报告;(4)质量安全保护措施;(5)管理人要求提供的其它资料。
二、施工过程监理(一)水厂建筑物基础开挖和回填1、一般规定:(1)土方开挖和填筑,应优化施工方案,正确选定排隐匿水措施,并进行挖填平衡计算、合理调配。
(2)弃土或取土宜与其它建设相结合、并注意环境保护与恢复。
(3)当地质情况与设计不相符时,应合同有关单位及时研究处理,发现文物、古迹、化石以及测绘、地质、地震、通讯等部门设置的地下设施和永久性标志时,均应妥善保护,及时报请有关部门处理。
2、排水和降低地下水位(1)场区排水系统的规划和设置应根据地形、施工期的经流量和基坑渗水量等情况确定,并应与场区外的排水系统相适应。
(2)基坑的排水设施,应根据坑内的积水量、地下渗水量、降雨量等计算确定。
(3)基坑的外围应设置截水沟与围埂,防止地表水流入。
(4)降低地下水位可根据工程地质和水文、地质情况,选用等水源或井点降水,必要时,可配合采用截渗措施。
农村饮水安全工程监理管理办法范文一、总则为了加强农村饮水安全工程的监理管理,确保农村居民的饮水安全,根据相关法律法规,制定本办法。
二、监理单位的职责1. 监理单位应具备相应的资质和技术能力,承担工程的监理工作。
2. 监理单位应按照法律法规和相关规范要求,对农村饮水安全工程的施工过程进行监督检查。
3. 监理单位应及时向建设单位和相关部门报告工程的施工情况及存在的问题,并提出相应的处理意见。
4. 监理单位应定期对农村饮水安全工程进行现场检查,确保施工质量符合要求。
5. 监理单位应对农村饮水安全工程进行竣工验收,并出具相应的监理报告。
三、监理人员的资质要求1. 监理人员应依法取得国家承认的监理工程师职称,具备从事农村饮水安全工程监理的相关专业知识。
2. 监理人员应经过相关培训,熟悉农村饮水安全工程的施工流程和质量要求。
3. 监理人员应遵守监理行业的职业道德,保守工作秘密,不得泄露工程的相关信息。
四、监理工作的内容1. 监理单位应对农村饮水安全工程的设计文件进行审查,确保设计方案符合相关规范和要求。
2. 监理单位应对农村饮水安全工程的施工过程进行监督检查,包括原材料的采购、施工现场的设施和安全措施等。
3. 监理单位应对农村饮水安全工程的施工质量进行抽样检测,确保施工质量符合相关标准。
4. 监理单位应协助建设单位进行农村饮水安全工程的验收,确保工程达到相关质量要求。
5. 监理单位应对工程的投资使用情况进行监督检查,确保资金的合理使用。
五、监理报告的编制和提交1. 监理单位应定期编制农村饮水安全工程的监理报告,包括工程的进展情况、存在的问题及处理意见等。
2. 监理报告应真实客观,对问题进行准确描述,并提出相应的建议和解决方法。
3. 监理报告应及时提交给建设单位和相关部门,以便及时处理和解决存在的问题。
六、监理费用的支付1. 建设单位应按合同约定及时支付监理费用。
2. 监理单位应将监理费用用于监理工作,不得挪作他用。

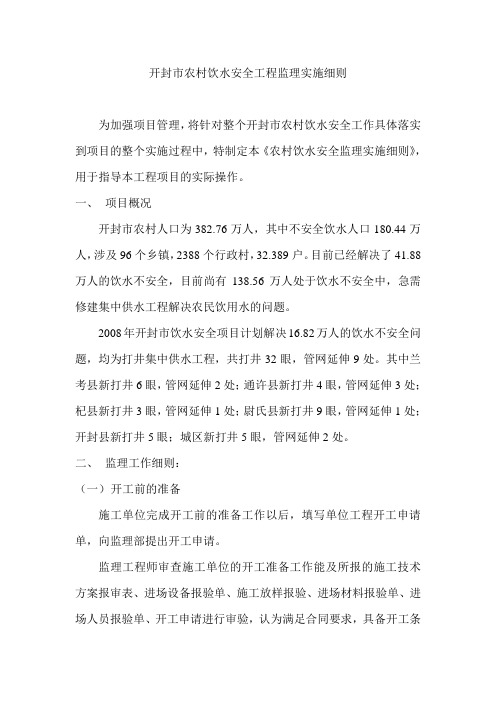

开封市农村饮水安全工程监理实施细则为加强项目管理,将针对整个开封市农村饮水安全工作具体落实到项目的整个实施过程中,特制定本《农村饮水安全监理实施细则》,用于指导本工程项目的实际操作。
一、项目概况开封市农村人口为382.76万人,其中不安全饮水人口180.44万人,涉及96个乡镇,2388个行政村,32.389户。
目前已经解决了41.88万人的饮水不安全,目前尚有138.56万人处于饮水不安全中,急需修建集中供水工程解决农民饮用水的问题。
2008年开封市饮水安全项目计划解决16.82万人的饮水不安全问题,均为打井集中供水工程,共打井32眼,管网延伸9处。
其中兰考县新打井6眼,管网延伸2处;通许县新打井4眼,管网延伸3处;杞县新打井3眼,管网延伸1处;尉氏县新打井9眼,管网延伸1处;开封县新打井5眼;城区新打井5眼,管网延伸2处。
二、监理工作细则:(一)开工前的准备施工单位完成开工前的准备工作以后,填写单位工程开工申请单,向监理部提出开工申请。
监理工程师审查施工单位的开工准备工作能及所报的施工技术方案报审表、进场设备报验单、施工放样报验、进场材料报验单、进场人员报验单、开工申请进行审验,认为满足合同要求,具备开工条件时,由总监理工程师下发开工通知书,工程开工。
1.审查施工方案报审表:主要包括施工单位的组织机构、质量保证体系、施工总体布置、主要施工方法、施工进度计划、安全施工和文明施工的措施等。
2.进场设备报验:检查施工单位进场设备的型号、性能、数量、新旧状态、安好程度。
保证进场设备能在施工中满足进度、质量上的要求。
经报验批准的设备如果施工期间如需调离现场应向现场监理工程师及时报告,经批准后方可出场。
3.施工放样报验:主要是针对管网工程。
审查施工单位同现场监理工程师根据设计图纸进行施工放样后绘出的放样图,及各种管材的规格、长度、数量。
4.进场材料报验:审查施工单位准备用于项目的材料包括各种管材,粘土球、滤料等。
3 安全生产目标管理3.1目标制定3.1.1 项目法人应建立安全生产目标管理制度,明确目标与指标的制定、分解、实施、考核等环节内容。
项目法人应根据本工程安全生产实际,组织制定项目安全生产总体目标和年度目标。
3.1.2 参见各单位应根据项目安全生产总体目标和年度目标,制定所承担项目的安全生产总体目标和年度目标。
3.1.3 安全生产目标应主要包括下列内容:1 生产安全事故控制目标;2 安全生产投入目标;3 安全生产教育培训目标;4 安全生产事故隐患排查治理目标;5 重大危险源监控目标;6 应急管理目标;7 文明施工管理目标;8 人员、机械、设备、交通、消防、环境和职业健康等方面的安全管理控制指标等。
3.1.4 安全生产目标应尽可能量化,便于考核。
目标制定应考虑下列因素:1 国家的有关法律、法规、规章、制度和标准的规定及合同约定;2 水利行业安全生产监督管理里部门的要求;3 实力行业的技术水平和项目特点;4、采用的工艺和设施设备状况等。
3.15 安全生产目标应经单位主要负责人审批,并以文件的形式发布3.2 目标实施3.2.1 各参见单位应制订安全生产目标管理计划,其内容包括:安全生产目标值、保证措施、完成时间、责任人等。
安全生产目标应逐级分解到各个管理层、职能部门及相关人员。
保证措施应力求量化,便于实施与考核。
3.2.2 项目法人的安全生产目标管理计划,应报项目主管部门备案。
3.2.3 施工单位的安全生产目标管理计划,硬景监理单位审核,项目法人同意,并由项目法人与施工单位签订安全生产目标责任书。
3.2.4 勘察、设计等其他参与工程建设的单位的安全生产目标管理计划,应报项目法人同意,并与项目法人签订安全生产目标责任书。
3.2.5 各参见单位应加强内部目标管理,逐级签订安全生产目标责任书,实行分级管控。
3.2.6 个参见单位安全目标实行自主管理。
工程建设情况发生重大变化,致使目标管理难以按计划实施的,应及时报告,并根据实际情况,调整目标管理计划,并重新备案或报批。
旬阳县2018年度脱贫村饮水工程三标段监理实施细则编制人:审批人:陕西宜泓工程项目管理有限公司年度脱贫村引水工程三标段年 月 日一.工程概况:、工程位置:白柳、城关、甘溪、麻坪、仁河口、桐木、赵湾等 镇、工程主要内容:土包含拦水坝、配电房、控制室、水池、管网及设备安装等、工程工期目标:约 天。
、涉及的主要专业技术:土方挖填、钢筋工程、模板、混凝土、给水管道等专业技术。
二、监理实施细则编制的依据、监理规划、与专业相关的法律、法规,设计文件、相关标准、规范规程技术资料等。
、批准的施工组织设计及图纸。
三、监理工作的目标:合格目标分解:土方开挖工程:合格;混凝土结构工程:合格;给水工程:合格;设备安装:合格;提坝工程:合格单位工程:合格。
分部工程:合格,观感得分≥ ,质量保证资料基本齐全,功能试验资料齐全。
四、监理工作方法、监理员按“三控”要求,每天定时下现场进行巡视检查,发现问题及时纠正,并记入监理日记和个人监理日记,要求专业监理人员每天 — 时间深入现场进行监督管理。
旁站 对关键部位、关键工序实施全过程现场跟办的监督活动。
测量专业监理人员使用各种仪器或测量工具对建筑物的轴线、标高、沉降量、垂直度、几何尺寸、表面缺陷和桩基工程的孔深、直径、垂直度等进行测量,以考核其是否在规范容许范围内,否则将采取措施。
试验根据不同的情况对原材料、半成品、设备等采取核验、抽验的方法进行。
核验:核验出厂合格证、出厂质量证明书、出厂试验报告。
抽验:对进场的原材料、半成品、设备等,按质量检测取样要求检测项目在监理见证员监督下取样送检测单位试验。
指令性文件:通过监理工程师联系单、通知单、指令单、备忘录等文件,监督受监单位接受监理指令,改进工作。
工地会议:通过开工前的第一次工地会议、各阶段、各专业的图纸会审会议,定期的监理协调会议,重点协调工程施工进度、工程质量、安全生产、文明施工及各参建单位相互关系,要求重合同、守信誉。
专家会议:对本工程上技术复杂的问题,监理或通过监理请建设单位邀请专家论证、或由建设单位(施工单位)邀请专家论证,监理单位参加。
人饮工程监理方案工程特点一、工程概况人饮工程是指为了满足人们日常饮用水的需求而建设的一种水利工程,主要包括水源地、输水管道、水厂、水库等。
人饮工程建设起来不仅涉及到土地、水资源等多个方面,还需要考虑到环保、水质、供水可靠性等问题。
因此,人饮工程的监理工作显得尤为重要。
本文将围绕人饮工程的特点,提出一套完整的监理方案,以确保人饮工程的建设达到预期的效果,为人们提供清洁、安全的饮用水。
二、工程特点1. 涉及面广人饮工程建设需要涉及到水资源保护、地质勘察、土地征用、水质监测等多个领域,因此工程面临的问题较为复杂。
此外,人饮工程通常需要建设在人口密集地区,需要兼顾人群的健康和生活需要,因此在设计和施工过程中需要更加严谨和周密。
2. 环保要求高人饮工程涉及的水源需要得到严密保护,水质要求高。
在建设过程中需要充分考虑环保问题,确保不对周边环境造成污染,保证饮用水的质量。
3. 供水可靠性要求高人饮工程的建设直接关系到人们的生活饮水问题,因此对供水的可靠性要求较高,需要确保供水系统稳定、可靠,解决了人们的日常生活。
以上是对人饮工程的特点进行了简单的概述,下面将提出一套相应的监理方案。
三、监理方案1. 项目前期工作在项目开工前,监理团队要对项目进行全面的规划和预测。
首先要对水资源进行深入调查和勘察,保证水源的质量和充足度。
其次要合理选址,对周边环境进行充分了解和评估,确保不会对环境造成不可逆转的影响。
最后要对施工方案进行审核和审查,避免施工过程中出现质量问题。
这些工作旨在保证项目的可行性和长期可持续发展。
2. 施工监理在施工过程中,监理团队要对施工单位实施全程监理。
包括但不限于对材料的采购、运输和使用情况进行抽检,对施工质量进行全程检测和验收。
同时要保持与设计单位、建设单位的密切沟通,及时解决在施工过程中出现的问题。
除此之外,还要对水质进行定期监测,确保施工过程中不会影响水源的质量。
3. 设备检验在人饮工程建设过程中,相关设备的安装和使用是不可或缺的。
农村饮水安全工程监理实施细则1. 引言农村饮水安全工程是保障农村居民饮水安全的重要项目,为了确保工程的顺利实施和质量的有效控制,监理工作显得尤为重要。
本文档旨在规范农村饮水安全工程的监理实施细则,确保各方在工程实施中的职责和义务得以明确。
2. 监理机构的职责和义务2.1. 工程方案审查监理机构在农村饮水安全工程实施前应对工程方案进行全面审查,包括但不限于:•工程可行性的评估•工程设计合理性的审核•工程施工组织方案、技术方案和环保方案的审查2.2. 施工过程监督监理机构应对农村饮水安全工程的施工过程进行监督,包括但不限于:•施工人员的资质和技术水平的审核•施工现场的安全、卫生和环保管理的监督•施工进度和质量的把控2.3. 工程质量评估监理机构应在农村饮水安全工程竣工后对工程质量进行评估,包括但不限于:•工程符合设计要求的检查•工程使用功能的合理性评估•工程材料质量的抽查和检测3. 施工单位的职责和义务3.1. 工程方案设计与编制施工单位应根据工程需求和监理机构的要求,制定农村饮水安全工程的方案设计,包括但不限于:•工程的可行性研究和评估•工程设计图纸的编绘和审核•工程施工方案、技术方案和环保方案的制定3.2. 施工过程管理施工单位应对农村饮水安全工程的施工过程进行全面管理,包括但不限于:•施工人员的培训和管理•施工现场的安全、卫生和环保管理•施工进度和质量的把控3.3. 工程质量控制施工单位应根据工程要求和监理机构的指导,保证农村饮水安全工程的质量,包括但不限于:•施工工艺和施工材料的选用•施工工艺的合理性和安全性检查•施工质量的自检和互检4. 监理成果及报告4.1. 监理日志监理机构应按照工程进度和实施情况,记录农村饮水安全工程的监理日志,包括但不限于:•工程施工过程中的问题和处理措施•施工单位和监理机构间的沟通和配合情况•工程质量抽查和检测结果4.2. 监理报告监理机构应根据农村饮水安全工程实施情况,撰写监理报告,内容包括但不限于:•工程进度和质量的总结和评估•施工单位的表现和建议•工程质量缺陷和改进措施的提出5. 工程竣工验收农村饮水安全工程竣工后,应由监理机构进行工程的竣工验收,包括但不限于:•工程施工质量和功能的检查•工程使用文件和资料的整理和归档•工程验收报告的编写和备案6. 结论本文档旨在规范农村饮水安全工程的监理实施细则,明确监理机构和施工单位的职责和义务,以确保农村饮水安全工程的顺利实施和质量管理。
某宾馆改造给排水工程监理细则为了保证某宾馆改造给排水工程施工质量和工程安全,必须对其进行监管和监督。
本文就介绍一下某宾馆改造给排水工程的监理细则。
一、监理职责监理人员应当严格按照《建设工程监理规定》执行,强化监理职责,确保各项工作按照合同和监理合同的规定倾向顺利进行。
监理职责主要包括以下几点:(一)制定监理计划。
监理人员要在工程建设前制定监理计划,提前了解整个工程的施工进展和工期安排,以便对建设工程的监理工作进行全面的掌控和统筹安排。
(二)督促施工。
监理人员应当定期对现场进行督导检查,发现问题及时处理,并要求承包商严格按照规定施工,不得随意更改建造方案,确保工程建设质量。
(三)对工程造价进行监督。
监理人员要对施工过程中的造价状况进行监管,发现不合理的造价情况要及时向建设单位和有关部门反映,保障施工的合理造价。
(四)对工程质量进行监督。
监理人员应当严格把关,确保每一个施工工序符合建设工程质量标准,不得以次充好或临时抱佛脚。
对检测不合格的施工工序,应当要求承包商及时整改,保障工程质量。
(五)监督改造实施前的审批手续满足国家法律法规,监管机构和专家论证。
二、监理要求(一)材料管理监理人员要对所有建筑材料进行严谨的材料验收,不达标的材料不能进入施工现场,确保施工过程中使用的每一种材料都是经过质检合格的。
(二)施工现场管理施工现场应当实行24小时不间断监控,不张贴无关图片,施工车辆严格停放。
(三)环保要求在给排水工程的施工过程中,必须严格遵守环保法规,不得私自倾倒建筑垃圾,保证施工现场整洁,并要及时排放产生的废水和废气。
(四)安全要求施工中事故高发,监理人员要对施工现场进行安全生产管理,为工人提供必要的安全防护措施,确保所有在现场施工人员的人身安全。
(五)验收要求给排水工程完成后,监理人员要与施工方和建设单位一起进行验收,并签署验收文件,部署好维护、保养等后续工作。
三、监理费用监理人员要严格遵守监理合同,做好监理工作,费用应当根据监理合同中规定的内容收取。
中华人民共和国交通运输部令2015年第4号——公路水运工程监理企业资质管理规定文章属性•【制定机关】交通运输部•【公布日期】2015.05.12•【文号】中华人民共和国交通运输部令2015年第4号•【施行日期】2004.10.01•【效力等级】部门规章•【时效性】失效•【主题分类】公路,水运正文中华人民共和国交通运输部令2015年第4号公路水运工程监理企业资质管理规定(2004年6月30日交通部令2004年第5号发布,根据2014年4月9日交通运输部《关于修改〈公路水运工程监理企业资质管理规定〉的决定》第一次修正,根据2015年5月12日交通运输部《关于修改〈公路水运工程监理企业资质管理规定〉的决定》第二次修正)第一章总则第一条为加强公路、水运工程监理企业的资质管理,规范公路、水运建设市场秩序,保证公路、水运工程建设质量,根据《中华人民共和国公路法》和《建设工程质量管理条例》的有关规定,制定本规定。
第二条本规定适用于公路、水运工程监理企业资质的行政许可及其监督管理活动。
第三条监理企业资质,是指监理企业的人员组成、专业配置、测试仪器的配备、财务状况、管理水平等方面的综合能力。
第四条监理企业从事公路、水运工程监理活动,应当按照本规定取得资质后方可开展相应的监理业务。
第五条交通运输部负责全国公路、水运工程监理企业资质管理工作,其所属的质量监督机构受交通运输部委托具体负责全国公路、水运工程监理企业资质的监督管理工作。
省、自治区、直辖市人民政府交通运输主管部门负责本行政区域内公路、水运工程监理企业资质管理工作,其所属的质量监督机构受省、自治区、直辖市人民政府交通运输主管部门委托具体负责本行政区域内公路、水运工程监理企业资质的监督管理工作。
第二章资质等级和从业范围第六条公路、水运工程监理企业资质按专业划分为公路工程和水运工程两个专业。
公路工程专业监理资质分为甲级、乙级、丙级三个等级和特殊独立大桥专项、特殊独立隧道专项、公路机电工程专项;水运工程专业监理资质分为甲级、乙级、丙级三个等级和水运机电工程专项。
农村饮水安全工程监理细则1、前言饮水是人们生活的紧要基本需求,保障农村饮水安全是国家重点战略任务之一、为此,政府不断加强农村饮水安全工程建设,但是随着监理体系的建立,工程监理人员的角色变得越来越紧要。
本文旨在探讨农村饮水安全工程监理的细则,以确保农村饮水安全。
2、监理工作内容2.1 施工前的监理工作监理人员首先要深入了解工程设计、施工方案、质量标准和相关法规标准,对施工图、规格书、技术文件等全部施工文件分析审查。
对于多而杂的施工工程应进一步向设计单位提出提问,并对设计方案和技术文件提出专业看法。
2.2 施工期间的监理工作监理人员在施工阶段应加强技术现场管理,认真地检查施工过程中的定位、基础、桩基、钢筋、混凝土浇筑、水泥稳定层、隧道掘进、注浆、泥水平衡等工序,确保其施工质量符合要求。
监理人员还要关注现场环境保护措施的执行情况,确保施工过程中不影响四周环境的安全和污染。
2.3 试运行前的监理工作施工结束后,监理单位必需搭配业主单位开展“验收评估”和试运行阶段,对实际使用效果进行调查和监测。
监理人员应对“验收评估”和试运行的方案提出专业看法,以确保项目完成之后能够符合相关质量标准和监测目标。
2.4 建设期维护的监理工作建设期维护是为了保持饮水工程顺当运行。
监理人员应订立维护计划,定期进行监测和维护,确保饮水工程的长期稳定运行。
随着建设期的延长,监理人员应随时跟踪、分析工程运行情况,适时意识到存在的问题并加以解决。
3、监理工作规程3.1 监理人员工作要求饮水安全工程监理人员应严格遵守相关的监理规定,经过专业的培训和考试后方可上岗。
在实践过程中,要认真履行工作职责,监督和管理施工、调试和运行过程,确保工程质量和安全性。
此外,监理人员还要维护工程的保密性,如有违反,将面临行政或刑事责任。
3.2 监理工作程序监理人员应依照相关的工作指南和监理程序,严格依照质量保证、合同管理、预算管理、安全管理和环境保护等方面的要求来开展工作。
开县2015年度农村饮水安全项目南门镇饮水工程监理细则编制人:审批人:重庆力合工程监理有限公司开县南门镇农村饮水监理部二O一五年三月目录一、工程项目概况 (1)二、监理工作范围 (1)三、监理工作依据 (1)四、项目监理机构 (1)五、许可证申请程序 (2)六、施工过程监理 (4)七、计量工作 (7)八、安全生产文明施工 (8)九、成品保护 (9)十、监理工作控制要点和目标 (9)十一、监理工作方法和措施 (10)十二、文档管理 (12)农村安全饮水工程监理工作细则一、工程项目概况本项目南门镇集中供水工程一共是25处,建设性质为新建和管网延伸。
供水规模分别为月儿水库集中供水工程200m3/天,月儿山集中供水工程20 m3/天,石板集中供水工程80 m3/天,打锣坪供水工程50 m3/天,土耳洞供水工程80 m3/天,华家山供水工程10 m3/天,松林湾供水工程10 m3/天,周家院子供水工程10 m3/天,周家院子供水工程10 m3/天,木鱼寨供水工程10 m3/天,和尚包供水工程10 m3/天,铧咀供水工程20 m3/天,马家沟供水工程10 m3/天,王家山集中供水工程50 m3/天,马尾槽供水工程10 m3/天,烂池子集中供水工程80 m3/天,刘家院子集中供水工程20 m3/天,段家沟集中供水工程20 m3/天,毛桃子集中供水工程10 m3/天,獐子沟集中供水工程10 m3/天,寖湾集中供水工程100 m3/天,向家老屋供水工程50 m3/天,许家沟供水工程50 m3/天,铧头咀水源补充工程,王家沟供水工程20 m3/天,垛基石集中供水工程30 m3/天,,取水工程以塘水、泉水为水源的取水工程为方形集水井,以溪沟水为水源的取水工程采用浆砌石坝及圆形无砂混凝土集水井,无砂混凝土及清砂进行初滤。
二、监理工程范围施工图纸所示内容(包含土建及管道安装工程)。
三、监理工作依据依据本工程业主与施工单位签订的施工承包合同文件,相应的设计文件以及《村镇供水工程技术规范》(SL310-2004)、《水利水电工程施工监理规范》(GZ/T5169-2002)、《水利工程验收规范》(SL223-2008)标准要求施工,控制施工质量。
四、项目监理机构4.1项目监理机构的人员一览表。
4.2项目监理机构及组织形式(如下图)五、开工许可证申请程序5.1做好施工前的各项准备工作5.1.1 测量准备在准备展开本项目工程前5天施工单位应将有关测量、放样、施测报告报送监理工程师,内容包括:a.工程简况及施测范围;b.施工放样技术说明书(包括控制网、施测方案、施测要求、计算方法和操作规程);c、观测仪器、设备的型号和配置;d、测量专业人员的配置。
经批准后即可开始进行测量工作。
开工前,应完成测量工作。
并将测量报告、成果(含测量图及有关计算资料)报送监理部,由专业负责的监理工程师进行检核(必要时进行校测)和认证。
5.1.2施工准备施工单位应在开工前5天将施工准备情况、施工组织设计、技术措施方案和总进度计划报监理工程师审核,内容包括:(1)施工组织方案和总平面布置图;(2)各合同段(包括水源井工程、泵房工程、水池工程、供水管道工程、闸阀井工程、入户工程等)施工工序、方法和工艺;(3)施工进度计划;(4)材料供应计划;(5)机械设备配置和运行状态;(6)项目部管理、技术人员与劳动力组织;(7)质量控制、安全措施和环境保护。
5.2监理审核在正式开工前5天前应将包括上述5.1.2所列内容的报告1式4份报监理工程师,监理工程师应认真审核施工单位报送材料,并到现场核实实际情况,将符合开工条件的合同段材料报送总(或副总)监理工程师审批,并在3日内回复审签,审签意见包括“照此执行”、“按意见修改后执行”、“已审阅”、“修改后重新报送”四种,施工单位除接到“修改后重新报送”外,可及时向监理工程师提交开工申请报告,监理工程师认为已经具备开工条件后,在接到施工单位申请24小时内给予答复或签发“开工许可证”。
5.3 工程开工施工单位在接到开工许可证后,随即向监理工程师报送分部工程开工申请,监理工程师认为符合开工条件后,于12小时内回复审签,即可开始进行饮水工程施工。
未收到正式单位工程和分部工程开工许可时,施工单位不得擅自或强行开工,对于违反施工程序的单位,该工程将不验收计量支付。
并视情节给予处罚。
六、施工过程监理6.1 施工过程的监理质量检验程序按照单位工程项目划分,从小到大逐级检验。
即:工序工程自检合格后报监理工程师检验,检验评定合格后,才可进行单元工程施工。
依次检验评定单元工程、分项工程、分部工程、单位工程。
中间施工过程中,除旁站监理检查外,监理工程师巡检施工质量,总监理工程师和监理部将不定期检查施工现场施工质量情况,对于巡视、检查指出的施工问题,由现场旁站监理监督施工单位改正处理。
施工单位将处理结果情况向监理部书面报送。
6.2施工过程监理应按报送并经批准的施工计划按章作业,文明施工,做好施工过程中的资料记录,收集整理。
定期向监理部报送,如果在执行中发现必须调整、修定施工程序(或计划)时,需先报监理工程师,经批准后方可执行实施。
6.3 施工单位对施工过程各工序质量先进行自检,并在“三检”合格的基础上填报施工质量评定表,报监理工程师进行工序或单元评定。
评定合格后,方可进行下道工序或下一单元施工。
对于评定不合格工序、单元、分项、分部,施工单位应针对具体项目缺陷,迅速确定处理方案,报监理部审批,及时实施,经自检合格,再行评定,直至评定合格后,才能进行后续施工。
不按期实施补救措施,未经评定合格,该工程不验收不计量,并视情节给予处罚。
关键工序和重要隐蔽工程自评合格后,报送监理工程师,由监理工程师参与并组织业主单位、设计单位、质检单位和施工单位组成联合验收小组,进行联合检验审核评定,签证检验结果,报送质量监督部门核备。
6.4 施工方法和主要施工环节的控制要点6.4.1 原材料控制及试验本工程所需建筑工程主要材料有:浆砌块石、标准砖、10~30mm碎石、中砂、PO32.5水泥、钢筋等;安装工程主要材料有: PE管道及安装附件、钢管道、线缆、混凝土预制构件等。
监理工程师按《建筑材料质量标准与管理规定》对材料质量进行抽检和取样,对于重要构件或非匀质的材料酌情增加采样数量。
坚决杜绝不合格材料进入施工现场。
进场材料需提供材料的规格、型号、数量和生产批号等合格证明文件,经监理认可方可进入施工现场,并对相应需要检测、试验的材料现场取样,送到具有相应资质检测试验单位进行检测、试验。
取样时,由施工单位技术负责人和质检员取样、送样,监理旁站;在取样报送单上填写取样材料的规格、型号、数量和生产批号,施工单位技术负责人、质检员、旁站监理在取样报送单签字认可,送有检测试验资质单位进行检测试验。
检测试验结果合格后方可在工程中使用。
不合格材料报废,必须及时清理出施工现场。
6.4.2 施工工艺本工程主要施工项目有:土方工程、建筑物砌筑、钢筋工程、C20混凝土现浇及预制构件工程、M10砂浆抹面工程、安装工程(包括管道、设备、电气安装)。
其主要施工项目施工工艺和控制要点为:(1)土方工程土方工程包括土方开挖和土方回填,其各施工程序为:土方开挖:放线→开挖→修整土方回填:清基→铺土→压实→凿毛→铺土土方开挖工程施工主要在建筑物基础或地下施工部位,在开始施工前,由专业测量人员测量放线,技术负责人现场检验合格,经旁站监理检验核实允许后,开始进行土方开挖施工,施工时可根据工程量大小和地形环境选择人工或机械开挖,开挖施工过程中,按设计控制开挖深度和断面尺寸,弃土随挖随运,运至指定弃土地点。
不得乱堆乱放,影响施工和周边环境;土方回填施工前,准备设计要求的土料,运至施工场地备用,保护管路回填的细土料应和回填土料分开堆放,分别取用,以免造成混用,影响施工质量,施工开始时,应通知旁站监理检查基面和施工准备工作,经旁站监理同意后,开始施工,按设计要求分层铺土20~25cm,机械压实,施工过程中,监理应旁站巡视施工现场,不得离开施工现场,按设计要求检查施工使用人力、机械、进度、质量、安全情况,重点检查土料含水量、铺土厚度和压实度等。
土方回填施工主要在建筑物隐蔽部位,在开始施工前,清理基面无杂物,旁站监理依据施工单位质检员取回填土样报告,检查土料质量和含水量,土料颗粒小于3cm,含水量保持在12~16%之间,观感为潮湿但手压不粘手,符合要求后,开始人工分层回填土,虚铺厚度不大于25cm,用蛙式或立式夯机压实3遍,及时取样检测。
(2)建筑物砌筑建筑物砌筑施工程序:放线→立分皮标杆→挂线→砌筑砌体主要建筑物主体部位,在建筑物砌筑施工必须有旁站监理,建筑物砌筑使用M7.5砂浆,包括砌石、砌砖,砌筑前应准备工作就绪,并依据设计图纸放线,开始砌筑施工时,须有监理旁站,按配合比使用机械拌制砂浆,根据施工地形采取运输方式,人工砌筑,采用座浆法,挂线分层砌筑,旁站监理检查砂浆配合比、拌制方法、拌制时间、砌筑方法、砌体平整度、表观质量等项目,要求砌缝砂浆饱满,错缝缝宽均匀,表面平整,符合施工规范要求。
发现存在问题和隐患,及时要求施工单位改正和处理。
做好施工记录工作。
(3)钢筋工程钢筋工程施工程序:下料→加工→绑扎→安装→校正钢筋主要在现浇混凝土和预制构件部位,钢筋工程施工必须钢筋复检取样结果合格,经监理旁站核实后,才能开始进行钢筋制作工序,首先依据图纸和钢筋加工要求尺寸下料,然后使用人工或机械加工,用钢扎丝绑扎成形,需要搭接或焊接部位必须满足搭接长度大于等于40d,且断面搭接根数小于等于总根数的50%,焊接长度大于等于20d,且断面焊接根数小于等于总根数的25%。
钢筋制作完工,自检合格后,必须经监理工程师检验合格后,才能进行安装施工。
钢筋安装时,须依施工图校正安装位置,固定好混凝土保护层垫块,满足混凝土浇筑要求。
钢筋安装自检合格后,必须经监理工程师检验。
(4)C20混凝土现浇及预制构件工程混凝土工程主要在建筑物底部和顶部部位,结构较为重要。
模板、钢筋工程三检合格后,混凝土工程施工准备工作就绪,须向监理工程师报送混凝土开盘申请,经监理工程师核实同意后,方可开始施工,施工时必须有旁站监理,监理检查浇筑施工C20混凝土施工配合比、搅拌方式和时间、运输方式、入平仓方法、振捣方式及养护等项目。
预制构件混凝土浇筑施工前必须检验模具模板。
施工中根据要求做好现场混凝土强度试块取样工作。
(5)M10砂浆抹面工程抹面工程是水池防水重要屏障,因此施工单位施工时必须严格要求,监理必须旁站严巡。
建筑物主体砌筑、混凝土施工完工检验合格后,开始施工,应先扫去浮灰和杂物,砌体保持潮湿,机械拌制M10砂浆,有外加剂要求的加入外加剂,人工抹面时,分两次抹面,每次厚度不小于10mm,中间间隔3天,严禁两次连续抹面,出现此施工情况,必须立即清除返工,否则将重处严罚。
