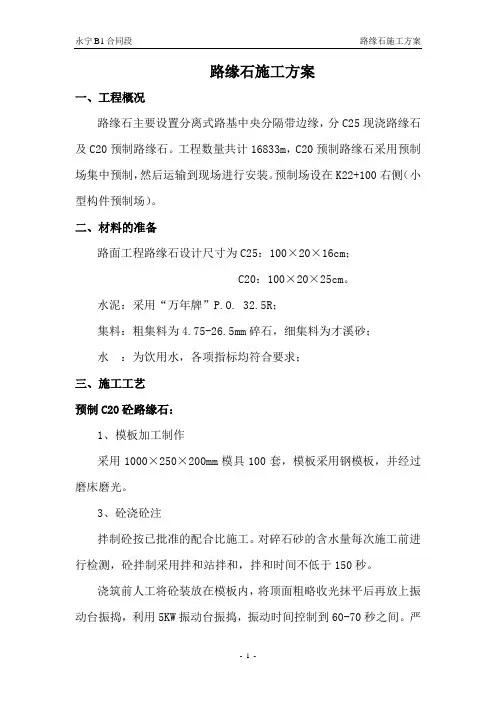

路缘石施工方案

3、主要施工方法

1》路缘石检查

对运到施工现场的路缘石再次进行检查,色泽不一致、外观尺寸误差

5mm、存在明显的表观缺陷〈指有缺棱、角、坑窝、裂纹、颜色不一致等现象〉的不使用。

2) 测量放样

上基层施工完并经监理工程师验收合格后,路缘石安装前,应恢复道路中线,测设路缘石安

装控制桩。按照设计高程进行放样测量。

3) 路缘石安装

①砂浆垫层和勾缝砂浆严格按试验室给的配比进行拌和,砂浆采用细砂。

②统一采用坐浆法施工,垫层砂浆厚2cm,不允许污染路缘石和路面。

人工按放线位置安装路

缘石。安装前,基础要先清理干净,并保持湿润。安装时,先用线绳控制路缘石的直顺度,再用水平尺进行检查,安装合格后及时采用

C15 混凝土进行后背浇筑和水泥砂浆勾缝。路缘石砌筑应平顺,相邻路缘石的缝隙应均匀一致,路缘石与路面无缝隙、不漏水。

③事先计算好每段路口路缘石块数,路缘石调整块应用机械切割成型。路缘石安装时要与开

口、结构物圆滑地相接,线条直顺,曲线圆滑美观。 ④路缘石的安装速度应能满足现场施工的需要,必须在下面层施工之前安装好。

⑤路缘石安装完后,及时回填夯打密实路肩或中央带后背的回填土。路缘石安装后,必须再挂线,调整侧石至顺直、圆滑、平整,对侧石进行平面及高程检测,

每 20m 检测一点,当平面及高程超过标准时应进行调整。

⑦场地清理:路缘石安装完毕后,及时对有污染的场地和路面进行清理。

⑧已完工的路缘石用塑料薄膜覆盖,进行成品保护,防止损害及表面污染。

4》勾缝

①路缘石的直顺度合格后采用砂浆进行勾缝,使相邻路缘石的缝隙应均匀密实,路缘石与路

面无缝隙、不漏水。

②勾缝前先将路缘石缝内的土及杂物剔除干净,并用水润湿,然后用符合设计要求的水泥砂

浆灌缝填充密实后勾平,用弯面压子压成凹型。用软扫帚除多余灰浆,并应适当洒水养护。

③侧石背后宜用素土或石灰土夯实。

5)检测及养生

施工中采用水平尺进行控制,砌筑应稳固,顶面平整,线条直顺,曲线圆顺,缝宽均匀,勾缝密实,无杂物污染,然后采用塑料薄膜覆盖 测量放线—→开挖基槽—挂线座浆—→路缘石安装调平一勾缝—→ 进行成品保护。

路缘石施工工艺流程:

养生

1、测量放线

首先按照图纸设计用全站仪测量放出安装路缘石的边线,用水准仪测量放出高程线。

2、开挖基槽

将要安装的路缘石基槽人工开挖并整形。

3、根据测量放线的点(钢筋)挂好施工线,开始安装路缘石。保证线型顺直、曲线圆滑。安装路缘石,路缘石必须用靠尺或水准尺边安装边检测,使之横平竖直,保证圆顺、平直。安装好的路缘石每20m直顺度不超过 10mm,相邻两块高差不超过 3 mm,路缘石间缝宽 10

mm,允许偏差±3mm。平石勾缝以平缝为宜,平石应和侧石错缝对中相接。

5、灌缝、勾缝

安装完毕,检查合格后,用 1:2 砂浆灌缝,砂浆必须饱满、密实。然后用 1:2 水泥砂浆勾缝,缝为凹缝,缝深为 5 mm。

6、养生

每天根据天气情况,适时养生,养生期不少于 7 天。

1、施工方法

工艺流程:测量放线→立缘石垫层施工→立缘石安砌→平石垫层、立缘石靠背施工→平石安砌→灌缝→养护

2、测量放样 水泥安定砂砾施工完后,依据道路设计中线及相关尺寸,放出立缘石垫层模板安装线。

3、路缘石安装的控制桩测设,在直线部分桩距为10m,路口弯道部分桩距 2m 。

4、混凝土垫层施工

(1)依据垫层尺寸,使用胶合木模板,采用钢筋头纵向间距500mm 定位加固;

(2)垫层混凝土采用商品混凝土,强度为C15,采用混凝土罐车运至施工现场,由于无法直接自卸入垫层模板内,混凝土先自卸入斗车内,然后运入垫层模板,采用小型振捣棒振捣密实。垫层浇筑完 12 小时内浇水养护,养护不小于 7 天。

5、路缘石安砌

根据设计要求,测放出路缘石安砌位置及高程线。路缘石调整块应用机械切割成型。采用

M7.5 干硬性水泥砂浆铺筑,砂浆饱满、厚度平均。相邻路缘石缝隙宽度5mm,路缘石必须挂线安装,调整路缘石至顺直、圆通、平展,对路缘石进行平面及高程检测,对超过规范要求处应及时调整。无障碍路缘石、盲道路口路缘石按设计要求施工。

6、靠背C15 细石混凝土浇筑

立缘石安砌完成后,进行靠背及平石垫层施工,施工过程中不得污染和碰撞已安砌好的立缘石。

7、平石安砌

待水泥安定碎石层施工完后进行平石施工,平石安砌工艺同立缘石。

8、灌缝

灌缝前先将路缘石缝内的土及杂物剔除明净,并用水湿润,路缘石间灌缝采用1:3 水泥砂浆。

9、养护

路缘石灌缝养护期不得少于 3 天,合适浇水养护,养护期间不得碰撞。

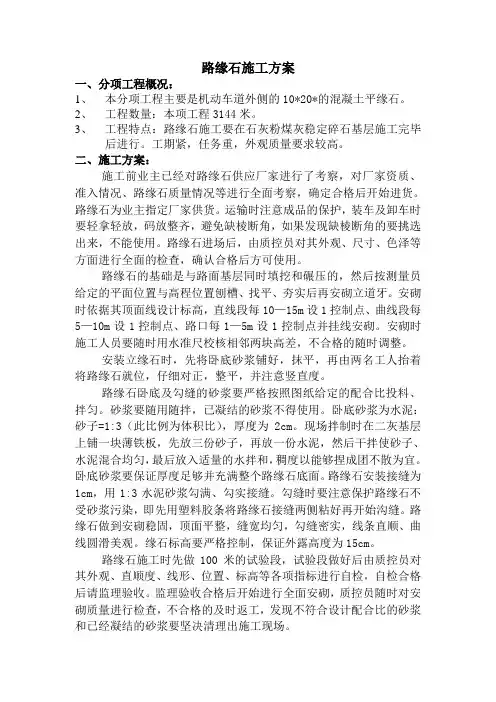

施工前业主已经对路缘石供应厂家进行了考察,对厂家资质、i 准入情况、路缘石质量情况等进行全面考察,确定合格后开始进货。路缘石为业主指定厂家供货。运输时注意成品的保护,装车及卸车时要轻拿轻放,码放整齐,避免缺棱断角,如果发现缺棱断角的要挑选出来,不能使用。路缘石进场后,由质控员对其外观、尺寸、色泽等方面进行全面的检查,确认合格后方可使用。

路缘石的基础是与路面基层同时填挖和碾压的,然后按测量员给定的平面位置与高程位置刨槽、找平、夯实后再安砌立道牙。安彻时依据其顶面线设计标高,直线段每 10—15m 设 1控制点、曲线段每 5—10m 设 1 控制点、路口每 1—5m 设 1 控制点并挂线安砌。安砌时施工人员要随时用水准尺校核相邻两块高差,不合格的随时调整。

安装立缘石时,先将卧底砂浆铺好,抹平,再由两名工人抬着将路缘石就位,仔细对正,整平,并注意竖直度。

路缘石卧底及勾缝的砂浆要严格按照图纸给定的配合比投料、拌匀。砂浆要随用随拌,已凝结的砂浆不得使用。卧底砂浆为水泥:砂子=1:3(此比例为体积比),厚度为 2cm。现场拌制时在二灰基层上铺一块薄铁板,先放三份砂子,再放一份水泥,然后干拌使砂子、水泥混合均匀,最后放入适量的水拌和,稠度以能够捏成团不散为宜。卧底砂浆要保证厚度足够并充满整个路缘石底面。路缘石安装接缝为 1cm,用 1:3 水泥砂浆勾满、勾实接缝。勾缝时要注意保护路缘石不受砂浆污染,即先用塑料胶条将路缘石接缝两侧粘好再开始沟缝。路缘石做到安砌稳固,顶面平整,缝宽均匀,勾缝密实,线条直顺、曲线圆滑美观。缘石标高要严格控制,保证外露高度为 15cm。

路缘石施工时先做 100 米的试验段,试验段做好后由质控员对其外观、直顺度、线形、位置、

标高等各项指标进行自检,自检合格后请监理验收。监理验收合格后开始进行全面安砌,质控员随时对安砌质量进行检查,不合格的及时返工,发现不符合设计配合比的砂浆和已经凝结的砂浆要坚决清理出施工现场。 1、测量放样:按图纸要求,放出道路设计边线和高程桩,并标明下反数。按道路设计边线,测量放线钉桩,直线部分桩距 10m,弯道部分桩距 5m,平交口处桩距 1~~5m。

2、刨槽:按桩的位置打白灰线,以线为准,按设计要求宽度向外刨槽,刨槽宽度应较路缘石宽度宽出 1~2cm,刨槽结束后,槽底要修理平整、夯实,清楚槽表面的杂物。

3、路缘石安装:

(1)路缘石在砌筑前,必须进行外观检查,要求不得有掉角、裂纹、崩边、表面蜂窝麻面、颜色不一致等现象。

(2)注意与相交道路路缘石应平顺连接。

(3)曲线段立缘石长度采用图纸中括号内数据 40cm。(4)立缘石、侧石侧面与路面结构间应紧密无缝,立缘石之间、侧石之间、边石之间灌缝应饱满密实,安装应稳固牢靠,顶面平整不得有错牙、歪斜现象。立缘石之间、侧石之间、平石之间、边石之间以及立缘石与平石相接处均用 1:1 水泥砂浆勾缝,缝宽 1cm。路缘石安装垫层砂浆采用 M10 水泥砂浆,厚度安装图纸要求施工。

(5)平石表面不是平坡,安装时严格按所在道路纵横坡度来确定,i 值为道路横坡度,详见《道路标准断面图》。

(6)各交叉口圆弧及绿化带、人行道断口端头圆弧路缘石均采用圆弧状路缘石,保证美观平顺。

4、后背:路缘石铺设完毕后及时回填后背,需用小型夯夯实。

5、勾缝:路缘石安装完成后及时进行勾缝处理,勾缝砂浆需用铁钎振捣密实饱满且做成2mm

深凹槽,并保证顺滑。

6、养生:勾缝砂浆洒水覆盖养护不少于 3 天,养生期间设明显保护标志,养生期间禁止车辆碾压、碰撞,防止行人踩踏、破坏。

1、路缘石沟槽开挖

本项目路缘石安砌﹐既要保证行车道宽度﹐又要保证道路线型顺畅。在

路缘石挖槽之前﹐应全面进行中桩恢复﹐从而放出路缘石平面位置和走向﹐这是保证路缘石线型顺畅的前提。

路缘石沟槽开挖采用空压机配合风镐开挖方式进行,开挖过程中不能任意开

挖﹐否则会造成路缘石外侧基层损害﹐影响道路质量。开挖深度和宽度根据设计要求进行﹐并清理干净基槽。

2、砼基础浇筑

砼基础浇筑前应全面对道路边缘即行车道外侧高程进行全面测量,确定路缘

石纵向顶标高,既要保证路缘石外露高度基本一致,又要保证缘石顶面顺适﹐从

而保证人行道面层的平整度和表面的柔和渐变。基础采用C15 细石砼浇筑,由于厚度不大,采用人工夯实,表面搓毛。

3、路缘石选用

①预制花岗岩路缘石强度等级应符合设计要求。强度不应小于C30。

②石质路缘石应采用质地坚硬石质一致、无裂缝、无风化的花岗岩加工,强度应符合设计要求。石材饱水极限抗压强度不应小于 80MPa。

③机制花岗岩路缘石加工尺寸,应从长度、宽度、高度、对角线长度、外露面平整度、垂直方正度等方面进行检验﹐其偏差值必须符合设计要求。机制路缘石表

面剁斧、切割纹路应直顺、无死坑、无裂纹。路缘石外倒角或内倒角应适宜﹐棱角分明﹐不缺棱掉角。

4、路缘石安砌 ①测量放样∶用水准仪定位﹐直线段 10~15 米设一定位控制桩﹐曲线段每 5~10m设一定位控制桩﹐路口处每 5m 设一定位桩,并用水准仪在桩上设标高控制线。

②安砌路缘石应按设计要求砂浆种类,坐浆砌筑稳固,砂浆饱满﹐厚度均匀,砂浆宜采用干硬性砂浆。缝隙宽度直线段为±3mm,相邻两快高差为 3mm.所有灌缝必须用钢筋作的勾缝抹子拉压光洁,凹缝深浅一致。

路缘石安砌完成后﹐应浇水养护不少于3 天,并防止碰撞。

④路缘石砌筑应稳固,直线段顺直、缝隙均匀,灌缝密实,平缘石表面平顺不阻水。

⑥一般整体施工先安装路缘石后做沥青路面,路缘石安装应先安装平缘石,后安

装立缘石。

⑥路缘石背后设靠背,作为支撑连同沟槽用水泥砼浇灌填实,路缘石外侧不安装平石的还应将沟槽空隙用水泥砼嵌补。
